SZ-08-2000上海地铁基坑施工规程
- 格式:pdf
- 大小:1.60 MB
- 文档页数:34


上海《基坑工程技术规范》--------------------------------------------------------------------------作者: _____________--------------------------------------------------------------------------日期: _____________第1章总则上海工程勘察设计有限公司上海现代建筑设计(集团)有限公司1.0.1为使上海地区的基坑工程设计与施工符合安全适用、技术先进、经济合理的原则,保证基坑及周边环境安全,制定本规范。
1.0.2本规范适用于上海地区的建筑、市政、港口、水利工程的陆上以及临水基坑的勘察、设计、施工、检测和监测。
1.0.3基坑工程应综合考虑地质条件、水文条件、开挖深度、主体结构类型、周边环境保护要求及施工条件,并结合工程经验,合理设计、精心施工、严格检测和监测。
1.0.4本规范根据《建筑结构可靠度设计统一标准》(GB50068),采用以分项系数表达的极限状态设计方法制定。
1.0.5基坑工程除应符合本规范的规定外,尚应符合国家和本市现行有关标准、规范和规程的规定第2章术语、符号上海工程勘察设计有限公司上海现代建筑设计(集团)有限公司2.1 术语2.1.1基坑 foundation pit为进行工程基础的施工,在地面以下开挖的坑。
2.1.2基坑工程 foundation pit project为保证基坑及周边环境安全而采取的围护、支撑、降水、挖土等工程措施的总称。
2.1.3围护墙 retaining wall围在基坑周边、能承受作用于基坑侧壁上各种荷载的墙体。
2.1.4基坑支护结构 structure of support and protect foundation pit 基坑工程中采用的围护墙及支撑(或锚杆)等结构的总称。
2.1.5基坑周边环境environment around foundation pit基坑开挖影响范围内的既有建(构)筑物、道路、地下设施、地下管线等的总称。
上海地铁基坑工程施工规程条文说明SZ-08-2000上海市市政工程管理局2000 上海目次1总则 (2)2开挖前的准备工作 (3)2.1编制施工组织设计 (3)2.2基坑围护结构施工 (3)2.3土体加固 (3)2.4坑内井点降水 (4)2.5支撑体系 (5)2.6基坑排水 (5)2.7承压水处理 (6)2.8出土、运输和弃土 (6)3基坑开挖 (7)3.1 基坑开挖程序 (7)3.2 支撑 (10)3.3基坑纵向放坡 (11)3.4基坑挡墙封堵 (12)3.5坑底开挖与底板施工 (12)3.6拆除支撑及井点 (13)4信息化施工 (14)4.1施工监测 (14)4.2地下管线监护 (15)4.3建(构)筑物监护 (16)1 总则1.0.1在建筑物密集、地下管线繁多的上海市区修建地铁车站,常会碰到深基坑施工中的周围环境保护的风险性问题。
在上海地铁一、二号线建设中,针对上海流变性软土的特征,参考国内外深基坑工程理论和经验,并通过大量现场量测资料的反馈分析,建立了一套考虑时空效应规律的控制基坑变形的设计和施工方法,并运用在地铁一、二号线车站深基坑和十余个邻近正在运行的地铁隧道的深基坑工程中(如新世界大厦、香港广场等),均达到了的控制基坑变形、保护周围环境的要求,取得了良好的社会效益和经济效益。
为确保今后上海地铁基坑的质量与安全,避免因基坑施工不当而造成周围环境损坏,现制定本规程,以便施工和监理等部门掌握和应用。
1.0.2为了更好的与其他规范和标准相衔接,本规程中将基坑等级划分为一级、二级和三级,与《市政地下工程施工及验收规范》(DGJ08-236-1999)中基坑等级:特级、一级、二级和三级相对应。
根据上海地铁一、二号线工程量测和实践经验,凡基坑挡墙最大水平位移δh≥0.5%H(H 为基坑开挖深度)的车站基坑,均出现后期差异沉降大、漏水较多的现象,故在本规程中将《市政地下工程施工及验收规范》中的三级标准取消,以保证车站结构防水的工程质量。

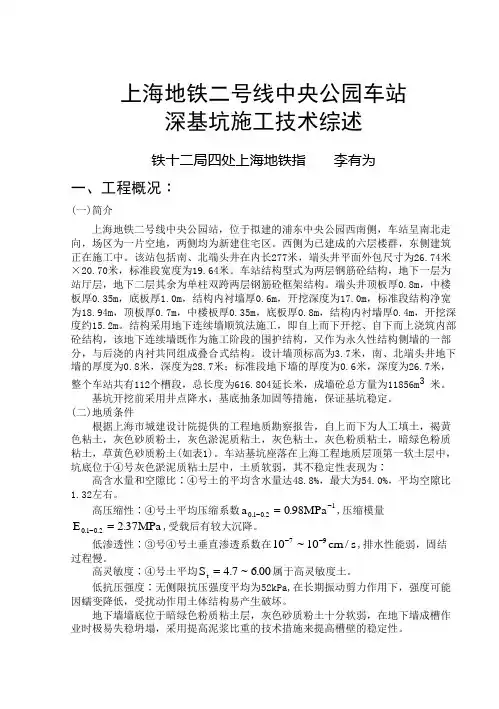

上海地铁二号线中央公园车站深基坑施工技术综述铁十二局四处上海地铁指 李有为一、工程概况∶(一)简介上海地铁二号线中央公园站,位于拟建的浦东中央公园西南侧,车站呈南北走向,场区为一片空地,两侧均为新建住宅区。
西侧为已建成的六层楼群,东侧建筑正在施工中。
该站包括南、北端头井在内长277米,端头井平面外包尺寸为26.74米×20.70米,标准段宽度为19.64米。
车站结构型式为两层钢筋砼结构,地下一层为站厅层,地下二层其余为单柱双跨两层钢筋砼框架结构。
端头井顶板厚0.8m ,中楼板厚0.35m ,底板厚1.0m ,结构内衬墙厚0.6m ,开挖深度为17.0m ,标准段结构净宽为18.94m ,顶板厚0.7m ,中楼板厚0.35m ,底板厚0.8m ,结构内衬墙厚0.4m ,开挖深度约15.2m 。
结构采用地下连续墙顺筑法施工,即自上而下开挖、自下而上浇筑内部砼结构,该地下连续墙既作为施工阶段的围护结构,又作为永久性结构侧墙的一部分,与后浇的内衬共同组成叠合式结构。
设计墙顶标高为3.7米,南、北端头井地下墙的厚度为0.8米,深度为28.7米;标准段地下墙的厚度为0.6米,深度为26.7米,整个车站共有112个槽段,总长度为616.804延长米,成墙砼总方量为11856m 3 米。
基坑开挖前采用井点降水,基底抽条加固等措施,保证基坑稳定。
(二)地质条件根据上海市城建设计院提供的工程地质勘察报告,自上而下为人工填土,褐黄色粘土,灰色砂质粉土,灰色淤泥质粘土,灰色粘土,灰色粉质粘土,暗绿色粉质粘土,草黄色砂质粉土(如表1)。
车站基坑座落在上海工程地质层顶第一软土层中,坑底位于④号灰色淤泥质粘土层中,土质软弱,其不稳定性表现为∶高含水量和空隙比∶④号土的平均含水量达48.8%,最大为54.0%,平均空隙比1.32左右。
高压缩性∶④号土平均压缩系数a MPa 01021098...--=,压缩模量E MPa 0102237...-=,受载后有较大沉降。
1、工程概况1.1.工程地理概述本车站为上海市轨道交通杨浦线(M8线)工程第四站,位于佳木斯路与国顺东路之间的营口路上,车站呈南北走向,车站周边较为空旷,车站的西侧为黄兴绿地公园,东侧为旧的厂房(现已拆除)以及在车站的东北有一栋四、六层房子。
1.2.工程概述车站为地下一层(局部一层半)侧式站台站,主体结构全长240.8米。
车站附属结构包括:南北风井、东西出入口及东西地面设备用房。
车站主体、两个风井及东出入口采用地下连续墙作基坑的围护结构,地下墙的厚度为600mm,接头采用圆形波纹管柔性接头,墙深分为24m、21m、18m三种,地下墙墙址均插入第⑤1层土。
西出入口采用SMW工法劲性水泥搅拌桩作为基坑的围护结构。
南端头井接单圆盾构区间,呈交叉状,长12.57m,最大宽度20.41m,垫层底深13.57m;北端头井为双圆盾构始发井,长20.14m,宽16.8m,垫层底深14.06m。
车站北标准段长41.65m,宽16.5m,垫层底深12.27m;南标准段长44.5m,宽16.5m,垫层底深12.26m;南端渐变段长65.5m,宽9.91~12.55m,垫层底深11.85m;车站中间站台段长65.5m,宽25.7m,垫层底深12.28m,基坑坑底以下24m设桩径φ600mm抗拔桩,共62根。
1.3.工程地质概述:1.3.1.水文地质:车站范围内潜水主要赋存于第(②2层)砂质粉土中,其主要补给来源为大气降水,水位随季节面变化,水位埋深0.5~0.7m;承压水埋藏于砂质粉土中,第⑦层土顶埋深为30.0m左右,其水头埋深为5.90m。
1.3.2.基坑开挖范围各土层描述:根据地质勘察报告,车站场地30.60m以上的地基土主要为上海地区吴淞江故道地层沉积组合,浅层分布有较大厚度的砂质粉土层(②2层)、淤泥质土层及粘性土层(④、⑤1层),土层分布较稳定。
受吴淞江古河道的切割,场地内缺失第③层灰色淤泥质粉质粘土代之分布有厚度较大②3层砂质粉土,其它各土层层序完整,分布较稳定。
