屋面防水层施工细节及注意事项一、防水层的几个细部做法1)、檐口部位、平屋面与楼梯间墙面相交部位的防水卷材用水泥钉及金属压条固定,密封材料封口。
檐口下端用水泥砂浆抹处鹰嘴和滴水槽。
详见附图2)、水落口固定牢固。
在水落口杯周围500mm范围内找5%坡度以利排水,并采用防水涂料或密封膏涂封严密,避免水落口处开裂。
3)、为方便压型钢板施工,坡屋面出气孔处用立砖砌一550高防护小墙,四周抹灰,根部抹成半径5cm的圆弧并作防水。
二、施工安全注意事项1)、防水材料和工具应在每天施工完后,放回库房,不得随地乱放,库房要备好灭火设备。
2)、施工现场及库房,严禁烟火。
3)、所有进入防水施工现场人员,一律穿软底鞋,严禁穿硬底鞋进入防水施工现场。
4)、施工前对进入现场施工人员进行现场安全教育,施工人员必须持证上岗,并遵守现场各项安全管理制度。
5)、施工时按规定穿戴劳动保护,防护用品,按防水施工规程作业不得违章。
6)、现场防水材料应分类别,存入时保持安全距离。
7)、遇雨天和五级以上大风停止防水施工。
8、严禁从上向下坠物料,进出作业面走专用安全通道。
三、预防措施(1)存储与使用1)、在搬运产品到屋顶时,应把材料尽量分开放置,以免重量集中一点而导致屋顶倒塌。
2)、卷材应放在平整光滑的表面上,切不可放在凹凸不平或有碎石的表面。
保温材料、卷材等不要露天存放且置于干燥处。
3)、不要在卷材处放置易燃物品。
(2)热熔注意事项1)、所使用的喷火装置必须处于良好状态,切忌自行改装装置。
2)、使用喷火装置前,必须检查并紧固所有固定点。
3)、切忌在汽油易积的封闭环境下施工。
(3)以下情况不许使用喷枪1)、当基层刚铺刷可熔性材料时。
2)、靠近任何易燃物质时。
3)、靠近装有易燃液体或物质的容器时。
4)、直接接触可燃物时。
5)、易燃物质靠近明火时。

第1篇一、施工准备1. 技术准备:熟悉设计图纸,了解屋面结构形式、材料要求及施工工艺,确保施工质量。
2. 材料准备:提前采购屋面防水材料、保温材料、找平层材料、排水系统材料等,确保材料质量符合设计要求。
3. 工具准备:准备施工所需的工具,如切割机、卷尺、水平尺、电钻、电焊机、梯子等。
4. 人员准备:组织施工队伍,明确各工种职责,确保施工进度。
二、施工工艺1. 找平层施工(1)基层处理:清除屋面杂物、油污、积水等,确保基层干净、平整。
(2)找平层铺设:根据设计要求,选择合适的找平层材料,铺设厚度应符合规范要求。
铺设过程中,注意控制平整度,避免出现凹凸不平。
(3)找平层养护:找平层铺设完成后,进行养护,确保其强度达到设计要求。
2. 防水层施工(1)基层处理:对找平层进行清理,确保表面平整、干净。
(2)防水材料铺设:根据设计要求,选择合适的防水材料,按照施工规范进行铺设。
铺设过程中,注意搭接长度、焊接质量等。
(3)防水层检查:防水层铺设完成后,进行检查,确保无破损、空鼓、翘边等现象。
3. 保温层施工(1)基层处理:对防水层进行清理,确保表面平整、干净。
(2)保温材料铺设:根据设计要求,选择合适的保温材料,按照施工规范进行铺设。
铺设过程中,注意控制厚度、平整度等。
(3)保温层检查:保温层铺设完成后,进行检查,确保无破损、空鼓、翘边等现象。
4. 保护层施工(1)基层处理:对保温层进行清理,确保表面平整、干净。
(2)保护层铺设:根据设计要求,选择合适的地砖、板材等保护层材料,按照施工规范进行铺设。
铺设过程中,注意控制平整度、颜色等。
(3)保护层检查:保护层铺设完成后,进行检查,确保无破损、空鼓、翘边等现象。
三、施工注意事项1. 施工过程中,注意安全,遵守施工现场安全规定。
2. 严格按照施工规范进行施工,确保施工质量。
3. 加强材料管理,确保材料质量。
4. 施工过程中,注意环境保护,减少施工对周围环境的影响。
1。
一般要求1.1 屋面坡度符合设计要求.檐沟和天沟的找平层做好后,应进行泼水试验,当确认无积水后,方可施工面层。
檐沟和天沟内不应有超过5mm深的积水。
1。
2 保温屋面,使用不吸水的材料,如硬质聚氨酯发泡.1。
3 对屋面孔洞要用防水混凝土或砂浆封堵,堵好后进行24h蓄水实验,可单独对局部孔洞进行蓄水实验(孔洞周围砌60mm高水池),试水合格后进行下道工序施工。
1.4 屋面防水层做完后,要进行不少于24小时的蓄水试验,经检查无积水、渗漏为合格,并做好试水记录。
1.5 屋面施工时,应尽量避免将管道(上层小屋面的雨水管、水箱间的溢流管等)在泛水高度以下从室内穿出屋面。
1.6 屋面防水卷材的搭接长度严格按规范施工。
1。
7 女儿墙防水收口处至压顶与外墙相交处应做界格,每3延长米界一道,宽度宜为10mm,用防水油膏封嵌,深度为整个抹灰层。
)1。
8 屋面工程保温层为水泥膨胀珍珠岩时,应做排气道。
排气孔宜36㎡设一个.排汽孔使用Φ25以上钢管固定在结构层上,并放置在最高的纵横排汽道交汇处。
屋面单面排水时,排气管宜分两排设置,第一排设置在距屋面最高60cm 的纵横汽道交汇处,第二排设置在屋面中间纵横排汽道交汇处.2.具体细部做法2。
1 防水基层处理卷材防水屋面的基层与突出屋面的结构(女儿墙、立墙、天沟墙、变形缝、烟囱等)连接处以及基层的转角处(水落口、天沟、檐沟、屋脊等)均应做成圆弧。
圆弧半径,对沥青防水卷材为100-150mm;高聚物改性沥青防水卷材为50mm;合成高分子防水卷材为20mm.2.1 天钩、檐沟部位的卷材铺贴铺贴天钩、檐沟卷材时,宜顺天沟、檐沟方向,减少搭接。
卷材(涂膜)防水层在天沟、檐沟与屋面交接处、泛水、阴阳角等部位,应增加卷材(涂膜)附加层。
天沟、檐沟与屋面交接处的附加层宜空铺,空铺的宽度为200mm。
2。
3 防水卷材的收头处理2.3。
1 卷材防水屋面的泛水构造为:当墙体为砖墙时,卷材收头可直接铺压在女儿墙压顶下,压顶应做防水处理。

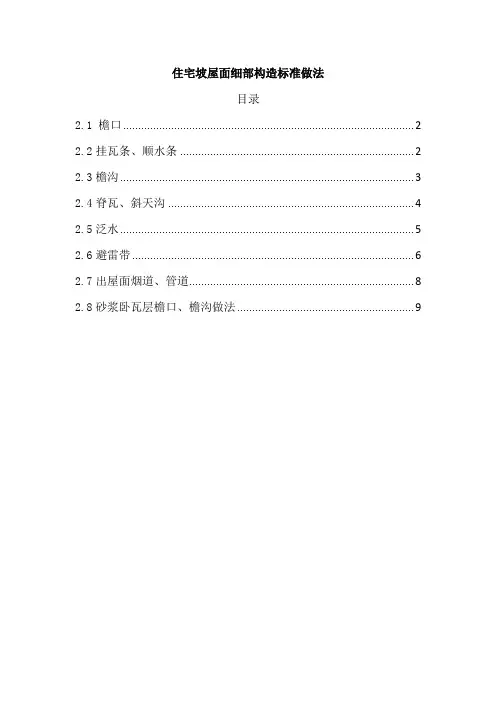

住宅坡屋面细部构造标准做法目录2.1 檐口 (2)2.2挂瓦条、顺水条 (2)2.3檐沟 (3)2.4脊瓦、斜天沟 (4)2.5泛水 (5)2.6避雷带 (6)2.7出屋面烟道、管道 (8)2.8砂浆卧瓦层檐口、檐沟做法 (9)2.1 檐口2.1.1反檐预留钢筋长度,按照屋面各层厚度增加70mm预留,在主体混凝土浇筑完成后二次浇筑。
2.1.2滴水线采用20×20成品滴水线,距外侧20mm。
2.2挂瓦条、顺水条2.2.1持钉层35厚C20混凝土,内配φ4@100×100钢筋网片。
2.2.2顺水条—25×5扁钢,中距500,采用3.5×40水泥钉间距600固定。
2.2.3挂瓦条L30×4,间距按瓦规格。
2.3檐沟2.3.1屋面瓦伸出檐沟不少于50mm,防水附加层上翻至坡屋面500mm。
2.3.2滴水线采用成品滴水线距外侧60mm,宽×深=20mm×30mm。
2.3.3檐沟内落水口参考1.6平屋面落水口做法。
2.4脊瓦、斜天沟2.4.1脊瓦卧瓦层高出斜屋面瓦80mm,卧瓦层采用1:3聚合物纤维砂浆。
2.4.2屋脊两端找平层设置2φ6通常钢筋与φ4钢筋网片绑扎。
2.4.3屋面板内预埋φ10锚筋伸出屋面200mm间距900mm,与钢筋网片连接。
2.4.4阴角部位防水附加层伸入坡屋面不小于500mm。
2.4.5斜天沟两侧瓦应切割整齐,边缘平整,沟两侧采用聚合物砂浆封堵抹平,沟边的瓦均应与挂瓦条钉牢。
2.5泛水2.5.1小于90°部位的泛水采用成品耐候型自粘聚合物沥青泛水带,大于90°的部位采用聚合物砂浆抹成圆弧角。
2.6避雷带2.6.1避雷带支架采用成品支架,除避雷引下线外其他部位严禁在屋面瓦上打孔。
2.6.2瓦卡的长度和煨弯按瓦形状制作。
2.7出屋面烟道、管道参考12YJ5-2第K112.7.1出屋面烟道卷材采用自攻钉固定,密封膏缝严,外侧聚合物砂浆抹面,做法详见上图。

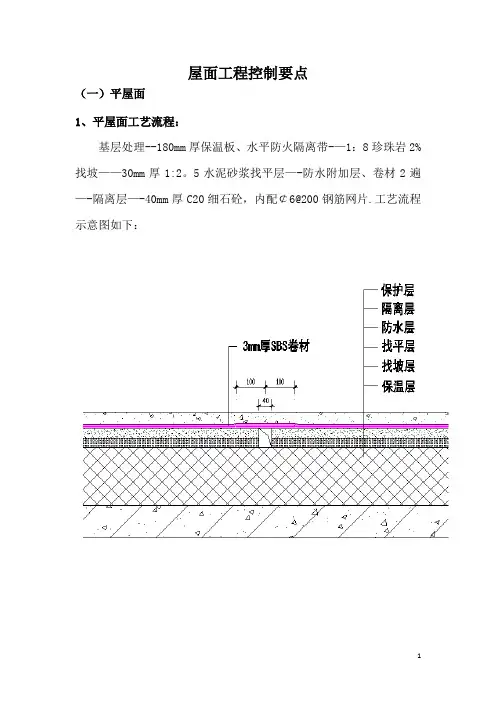

屋面工程控制要点(一)平屋面1、平屋面工艺流程:基层处理--180mm厚保温板、水平防火隔离带-—1:8珍珠岩2%找坡——30mm厚1:2。
5水泥砂浆找平层—-防水附加层、卷材2遍—-隔离层—-40mm厚C20细石砼,内配¢6@200钢筋网片.工艺流程示意图如下:2、工序控制要点:工序1:基层处理检查要点:清理结构层上的松散杂物,凸出基层表面硬物应剔平扫净;屋面的构筑物施工完成,重点检查伸出屋面管道、套管高度,设备或预埋件安装完成,凸出屋面的管道、支架等根部封堵密实牢固;屋面上所有构筑物阴阳角处理完成。
检查数量:全数检查。
工序2: 180mm厚模塑石墨聚苯板,屋顶与外墙交界处采用500宽90mm厚2层岩棉防火隔离带。
(1)180mm厚模塑石墨聚苯板检查要点:施工前,基层干燥、干净;采用粘接砂浆粘接,材料应紧贴在基层表面,铺平垫稳,板间缝隙应采用同类材料的碎屑嵌填密实。
小于2mm缝隙,应采用聚氨酯发泡填塞密实。
表面平整度5mm;板接缝高低差2mm。
钢针插入检查保温层厚度,其正偏差不限、负偏差不大于4mm。
检查数量:各分项工程每检验批,按屋面面积每100m2抽查一处,每处10m2,且不得少于3处.(2)90mm厚水平岩棉防火隔离带2层检查要点:采用粘接砂浆粘接,材料施工紧靠基层表面,拼缝严密,上下层接缝错开.铺设完成后,不得踩踏。
钢针插入正偏差不限,负偏差不得大于3mm。
检查数量:各分项工程每检验批,按屋面面积每100m2抽查一处,每处10m2,且不得少于3处。
工序3:1:8水泥膨胀珍珠岩向出水口找2%坡,最薄处30mm厚,抗压强度大于0.3Mpa。
检查要点:找坡材料应分层铺设和适当压实,表面宜平整和粗糙,适当浇水养护。
找坡层表面平整度允许偏差为7mm。
排气道设置于珍珠岩内,纵横间距不大于6000,采用¢25 PVC 管或成品排气装置,排气道和排气管不得堵塞,排气道末端穿入烟道、风道里。
排气道穿风道、烟道示意图如下:找坡层细部构造要求:水落口:周围直径500mm范围内坡度不小于5%。

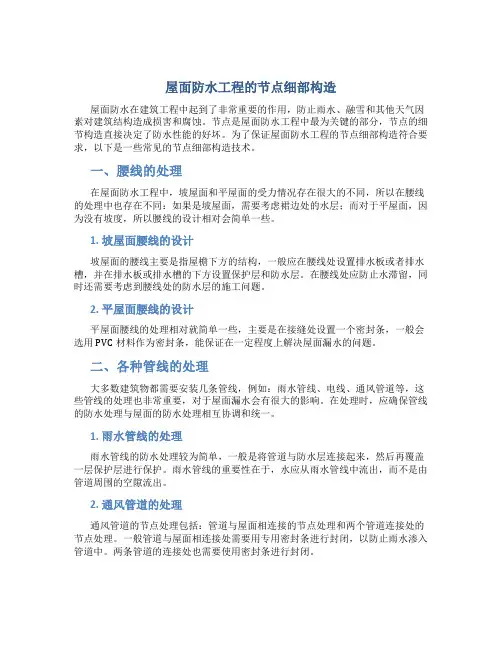

屋面防水工程的节点细部构造屋面防水在建筑工程中起到了非常重要的作用,防止雨水、融雪和其他天气因素对建筑结构造成损害和腐蚀。
节点是屋面防水工程中最为关键的部分,节点的细节构造直接决定了防水性能的好坏。
为了保证屋面防水工程的节点细部构造符合要求,以下是一些常见的节点细部构造技术。
一、腰线的处理在屋面防水工程中,坡屋面和平屋面的受力情况存在很大的不同,所以在腰线的处理中也存在不同:如果是坡屋面,需要考虑裙边处的水层;而对于平屋面,因为没有坡度,所以腰线的设计相对会简单一些。
1. 坡屋面腰线的设计坡屋面的腰线主要是指屋檐下方的结构,一般应在腰线处设置排水板或者排水槽,并在排水板或排水槽的下方设置保护层和防水层。
在腰线处应防止水滞留,同时还需要考虑到腰线处的防水层的施工问题。
2. 平屋面腰线的设计平屋面腰线的处理相对就简单一些,主要是在接缝处设置一个密封条,一般会选用PVC材料作为密封条,能保证在一定程度上解决屋面漏水的问题。
二、各种管线的处理大多数建筑物都需要安装几条管线,例如:雨水管线、电线、通风管道等,这些管线的处理也非常重要,对于屋面漏水会有很大的影响。
在处理时,应确保管线的防水处理与屋面的防水处理相互协调和统一。
1. 雨水管线的处理雨水管线的防水处理较为简单,一般是将管道与防水层连接起来,然后再覆盖一层保护层进行保护。
雨水管线的重要性在于,水应从雨水管线中流出,而不是由管道周围的空隙流出。
2. 通风管道的处理通风管道的节点处理包括:管道与屋面相连接的节点处理和两个管道连接处的节点处理。
一般管道与屋面相连接处需要用专用密封条进行封闭,以防止雨水渗入管道中。
两条管道的连接处也需要使用密封条进行封闭。
三、屋面排水斗的处理屋面上设置排水斗,主要是为了让雨水等排水到地面上,以免造成屋面积水。
排水斗的设置应尽量平铺于屋面表面,同时与防水层无菌连接。
在处理排水斗时,应注意排水层的施工顺序和施工方法,同时在排水口处要做好地漏的防水处理,只有这样才能有效地避免屋面漏水问题的发生。

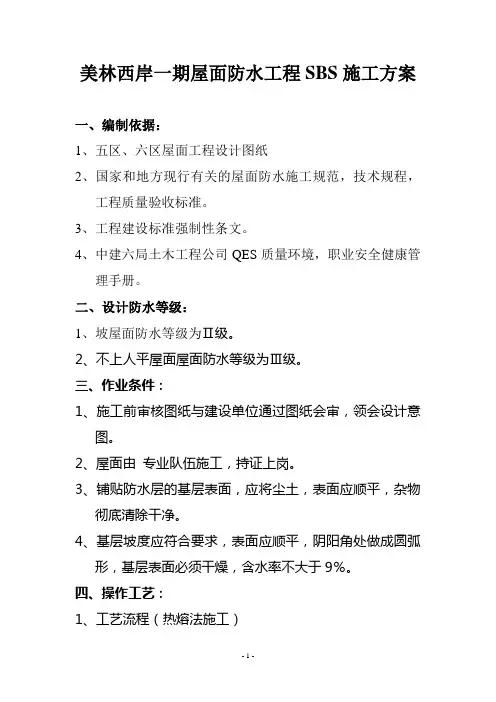

美林西岸一期屋面防水工程SBS施工方案一、编制依据:1、五区、六区屋面工程设计图纸2、国家和地方现行有关的屋面防水施工规范,技术规程,工程质量验收标准。
3、工程建设标准强制性条文。
4、中建六局土木工程公司QES质量环境,职业安全健康管理手册。
二、设计防水等级:1、坡屋面防水等级为Ⅱ级。
2、不上人平屋面屋面防水等级为Ⅲ级。
三、作业条件:1、施工前审核图纸与建设单位通过图纸会审,领会设计意图。
2、屋面由专业队伍施工,持证上岗。
3、铺贴防水层的基层表面,应将尘土,表面应顺平,杂物彻底清除干净。
4、基层坡度应符合要求,表面应顺平,阴阳角处做成圆弧形,基层表面必须干燥,含水率不大于9%。
四、操作工艺:1、工艺流程(热熔法施工)清理基层→涂刷基层冷底油→铺贴卷材附加层→铺贴卷材→热熔封边→蓄水试验→粘挤塑板2、清理基层:施工前将验收合格的基层表面尘土、杂物清理干净。
3、涂刷基层底油:高聚物改性沥青卷材施工,按产品说明书配套使用,基层冷底油是将氯丁橡胶沥青胶粘剂加入工业汽油稀释,搅拌均匀,用长把滚刷均匀深刷于基层表面上常温经过4h后,开始铺贴卷材4、附加层施工:一般用边熔法使用改性沥青卷材施工防水层,在女儿墙、栏板、水落口管根、檐口、阴阳角等细部做附加层,附加范围应符合设计和屋面工程技术规范的规定。
5、铺贴卷材:卷材的层数、厚度应符合设计及甲方要求,铺设接缝应错开。
将改性沥青防水卷材剪成相应尺寸,用原卷心卷好备用;铺贴时随放卷随用火焰喷枪加热基层和卷材的交界处,喷枪距加热面300mm左右,经往返均匀的加热,趁卷材的交界处融化时将卷材向前滚铺、粘贴搭接部位满贴牢固。
6热熔封边:将卷材搭接处用喷枪加热,趁热使两者牢固,以边缘挤出沥青为度;末端收头用密封膏嵌填严密。
五、技术要求:1、施工前检查基层必须干燥、干净。
2、深刷冷底油一遍,应均匀一致,待干燥后方可铺贴卷材。
3、卷材搭接宽度,长边不小于80mm ~100mm,短边不小于150mm,采用搭接法。
屋面防水施工方案常用(13篇)屋面防水施工方案1一、施工顺序:先将需施工的屋顶老化防水层清除,屋顶表面清扫干净。
再做基层处理:需30厚1:3水泥砂浆找平层 2%坡度放样分隔缝、沿沟位置、屋面出气洞,SGF珍珠岩板找坡铺贴,1:1水泥砂浆沟缝(包括分格缝油膏)细部处理,清洁、保护屋面至完工。
女儿墙滴水槽塑料条10_80,双重防水滴线,女儿墙压顶采用罗马线,细石砼找坡。
对沿沟、雨水口、女儿墙、穿墙管等节点部位先进行加强处理,沿沟、檐沟纵向坡度不宜小于1%,沟底水落差不得超过200mm,其他重要细部处理应采用软处理,油膏密封。
二、屋面防水找平层技术要求1、坚固性要求找平层介于防水层和结构层之间,它要承受风、雨、雪等屋面设计荷载,又要传递防水层的施工荷重,故须具有一定的强度和硬度。
本工程设计要求采用1:3水泥砂浆做成找平层,施工中应严格控制水灰比,适度掌握稠度、含水量等。
2、平整度要求防水层对于找平层的平整要求是用2m的长靠尺检验,平面间隙不超过3mm,保持表面平整、厚度一致是防止屋面积水、清除渗漏的重要措施之一,所以说不能在找平层埋管。
3、干燥性要求基层含水率以不超过6%为宜,若含水量不符合要求,对防水层的施工质量影响很大,轻者起隔离作用,破坏粘结,重者造成空鼓开裂,破坏防水效果,因此为确保防水效果,对基层含水率必须进行有效控制。
除用仪器测定外,现场可采用简易方法检验,例如用圆钉尖划痕,当划速快有坚硬感,线槽又浅,线痕呈白色时,表示符合干燥要求。
4、洁净度要求防水层施工前基层必须保持清洁,清扫后存在于缝隙、阴角处的'尘埃用压缩空气吹净。
油垢污染、焊渍、毛刷、锈斑则应洗刷砂磨干净,只有保持表面法净,才能保证防水涂料有效地渗透到水泥砂浆内部,加强防水涂料和基层粘接,提高防水能力。
5、防水坡度设计要求:正确的排水坡度和坡向必须在基层上明显给出,无论是结构找坡还是建筑找坡,在找平层上表示的都应是设计坡度。
