螺杆桩地基处理试桩施工总结
- 格式:doc
- 大小:643.00 KB
- 文档页数:26

一、工程概况本工程位于我国某城市,为城市综合体项目,占地面积约100亩,总建筑面积约30万平方米。
工程由地上地下两部分组成,地上部分为商业、办公及住宅,地下部分为停车场。
桩基础施工是该工程的重要组成部分,为确保工程质量和进度,我司承担了桩基础施工任务。
二、桩基础施工过程及总结1. 施工准备(1)组织施工人员学习桩基础施工工艺,提高施工人员的技术水平。
(2)制定桩基础施工方案,明确施工工艺、施工流程、质量控制点等。
(3)对施工材料、设备进行检验,确保其符合设计要求。
2. 施工过程(1)桩基定位:根据设计图纸,采用全站仪进行桩基定位,确保桩位准确。
(2)桩基钻孔:采用旋挖钻机进行钻孔,钻孔深度根据设计要求确定。
(3)桩基成孔:采用旋挖钻机成孔,孔径根据设计要求确定,孔壁采用泥浆护壁。
(4)钢筋笼制作与安装:根据设计要求制作钢筋笼,安装时确保钢筋笼垂直、位置准确。
(5)混凝土灌注:采用导管法进行混凝土灌注,确保混凝土质量。
(6)桩基检测:对桩基进行低应变检测、高应变检测,确保桩基质量。
3. 施工总结(1)工程质量:本工程桩基础施工过程中,严格按照设计要求和施工规范进行操作,确保了桩基质量。
经检测,桩基质量合格率达到了100%。
(2)施工进度:在保证工程质量的前提下,本工程桩基础施工进度得到了有效控制。
共完成桩基工程量1000根,平均每根桩施工周期为3天。
(3)安全文明施工:在桩基础施工过程中,严格执行安全文明施工规定,确保了施工现场的安全文明。
(4)技术创新:本工程桩基础施工过程中,采用旋挖钻机进行钻孔、成孔,提高了施工效率;采用导管法进行混凝土灌注,保证了混凝土质量。
三、经验与教训1. 经验(1)加强施工人员培训,提高施工人员的技术水平。
(2)严格按照设计要求和施工规范进行操作,确保工程质量。
(3)加强施工现场管理,确保施工进度和安全文明施工。
2. 教训(1)桩基施工过程中,应密切关注地质情况,及时调整施工方案。

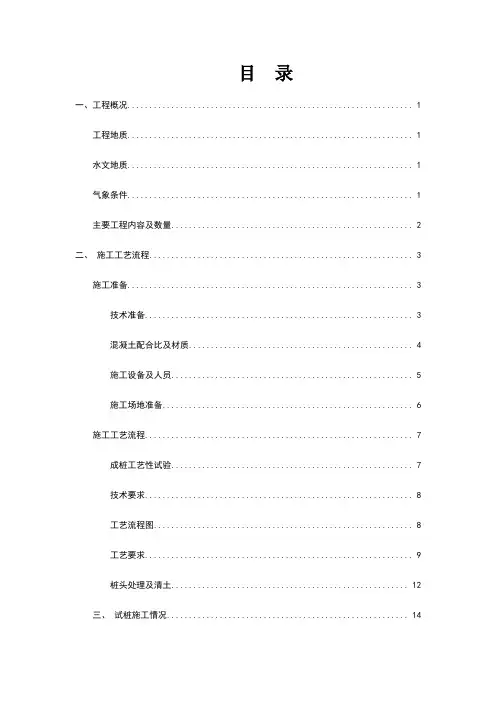

目录一、工程概况 (1)工程地质 (1)水文地质 (1)气象条件 (1)主要工程内容及数量 (2)二、施工工艺流程 (3)施工准备 (3)技术准备 (3)混凝土配合比及材质 (4)施工设备及人员 (5)施工场地准备 (6)施工工艺流程 (7)成桩工艺性试验 (7)技术要求 (8)工艺流程图 (8)工艺要求 (9)桩头处理及清土 (12)三、试桩施工情况 (14)试桩目的 (14)试桩施工情况 (15)参数确定 (15)四、试桩总结 (16)人员配备 (16)机械配置 (17)成桩效果 (17)五、安全生产保证措施 (17)组织保证措施 (17)安全管理综合措施 (18)施工机械安全保证措施 (20)保证夜间施工安全的措施 (22)安全用电管理措施 (22)防火安全管理措施 (23)交通安全管理措施 (24)螺杆桩试桩施工总结报告一、工程概况工程地质隧道进出口及前后段路基表层分布新黄土,具湿陷性,湿陷等级为I级非自重湿陷,湿陷系数为~。
黄土层下面为泥岩(W4、W3)、砂岩(W4、W3)、安山岩(W4、W3)等。
水文地质1、地表水隧道经过范围内无常年地表性径流,冲沟较发育,平时干涸无水,雨季可形成季节性洪水,排水通畅,均汇入周围沟谷。
2、地下水DK38+~DK39+865段落DK40+850~DK43+420段落以及DK48+945~DK50+段落上覆第四系坡洪积新黄土、角砾土,结构松散,雨季时容易聚集雨水成为上层滞水,主要补给来源为大气降水,向地形低处和深部基岩裂隙渗流,向沟谷或者洼地排泄。
该层水受大气降水影响较大,雨季时水量丰富,旱季时水量贫乏。
气象条件线路经过地区属暖温带大陆季风气候区,属半湿润气候。
受季风影响,气候变化具有明显的季节性,四季分明。
年平均气温℃,最高气温℃,最低气温℃,12月至翌年2月气温最低,结冰期为12月至翌年3月。
春夏季多东风、东南风;秋冬季多东北风、西北风、北风,西南风较少;最高风速s。

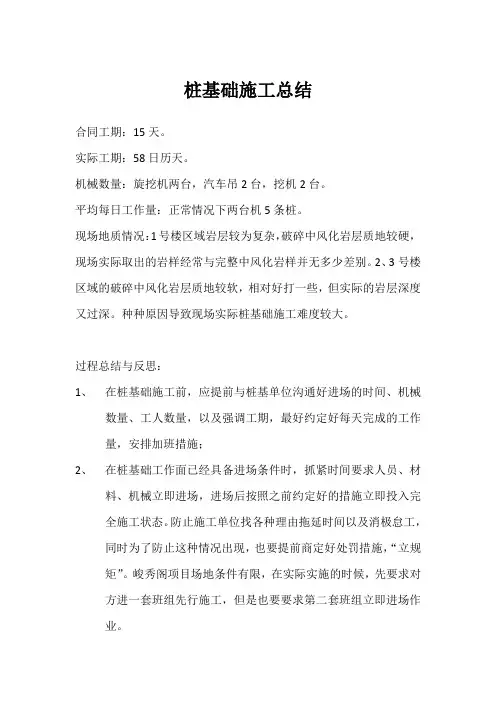

桩基础施工总结合同工期:15天。
实际工期:58日历天。
机械数量:旋挖机两台,汽车吊2台,挖机2台。
平均每日工作量:正常情况下两台机5条桩。
现场地质情况:1号楼区域岩层较为复杂,破碎中风化岩层质地较硬,现场实际取出的岩样经常与完整中风化岩样并无多少差别。
2、3号楼区域的破碎中风化岩层质地较软,相对好打一些,但实际的岩层深度又过深。
种种原因导致现场实际桩基础施工难度较大。
过程总结与反思:1、在桩基础施工前,应提前与桩基单位沟通好进场的时间、机械数量、工人数量,以及强调工期,最好约定好每天完成的工作量,安排加班措施;2、在桩基础工作面已经具备进场条件时,抓紧时间要求人员、材料、机械立即进场,进场后按照之前约定好的措施立即投入完全施工状态。
防止施工单位找各种理由拖延时间以及消极怠工,同时为了防止这种情况出现,也要提前商定好处罚措施,“立规矩”。
峻秀阁项目场地条件有限,在实际实施的时候,先要求对方进一套班组先行施工,但是也要要求第二套班组立即进场作业。
3、试桩阶段,也是桩基础正式施工中要的一环。
在这个过程中能够详细了解到场地内的实际地质情况。
要求勘察、设计单位以及公司内部成本、合约、设计部同事一并到场见证,现场取出的岩样要经过地勘和设计人员的共同确认能否到达持力层及能否满足承载力要求,若地下情况复杂且岩样质地难以判断(如存在大量破碎中风化岩层),则考虑做超前钻。
4、本项目由于地质情况复杂,故采用超前钻,根据超前钻孔位图来判定持力层。
要求桩基单位与基坑支护单位配合超前钻施工,同时要求超前钻单位一周内完工,增加人手和机械,务必一周内出结果,以免影响桩基进度。
此过程中应注意超前钻的配合工作(挖机、钢板等),催进度是最重要的,同时每条超前钻孔到场见证、签字。
5、参考超前钻孔,开始桩基础正常施工阶段。
有工作面、有参考依据,要求桩基单位按照我们的要求进行施工,增加替班机手,加班加点赶工。
在此情况下,每天正常可完成5根桩,有时可完成6根。
中国铁建新建吴忠至中卫城际铁路第六项目部螺杆桩试桩工艺总结编制:复核:审核:2016年9月1日目录一、试桩总结编制依据 (1)二、试桩目的、内容及要求 (1)(一)试桩内容及要求 (1)(二)试桩目的 (1)三、工程概况 (2)四、施工安排 (2)(一)施工人员及设备情况 (2)(二)施工用电 (3)(三)施工用水 (4)(四)测量准备 (4)(五)试验测试 (4)(六)内业资料 (5)五、技术要求 (5)六、施工方案 (5)七、桩基检测 (8)八、质量保证措施 (8)九、工艺总结 (9)九、施工注意事项 (11)十、安全保证措施 (11)(一)一般规定 (11)(二)施工用电安全 (11)(三)贯彻“安全第一、预防为主”的方针 (12)(四)安全生产管理制度 (12)十一、环境保护及文明施工措施 (14)(一)环境保护 (14)(二)现场文明施工 (14)螺杆桩试桩工艺总结一、试桩总结编制依据1.《新建铁路吴忠至中卫施工图区间路基设计图》吴中施路02-02;2、《吴忠至中卫线施工图路基通用结构详图》;3.《铁路工程地基处理技术规程》(TB10106-2010);4、《高速铁路路基工程施工质量验收标准》(TB10751-2010)二、试桩目的、内容及要求(一)试桩内容及要求试桩位置定在DK97+918~DK97+961段段进行。
根据设计图纸要求,螺杆桩桩身混凝土标号为C20。
螺杆桩几何断面为“上部为圆柱型,下部为螺丝型”,直杆段长度不宜小于桩长的1/3,螺纹段直径等于直杆段直径,螺牙宽度为50~60mm,螺牙端部厚度约为50mm。
本试验方案共打设438根桩基,从131排到155排,共计25排,桩径400mm,桩间距2m,正三角形布置,设计桩长16m。
(二)试桩目的通过成桩性工艺试验,以达到以下目的:1、通过螺杆桩的工艺性试验,以复核地质资料以及设备、工艺、施打顺序是否适宜。
2、确定混凝土的配合比及各种原材料的物理性能。
路基地基处理CFG桩试桩总结一、工程概况本工点属于新建铁路上海至南京城际轨道交通站前工程HNCJZQ1标段一队,主要工程项目包括路基、桥涵、站场等,为一大型综合铁路建设项目。
里程桩号分别为DK0+000~DK6+595.685,工点范围内路基工程以填方形式为主,其中部分段落需对地基采用CFG桩进行处理。
本次试桩位置选定在里程桩号DK4+603.675~DK4+927.92段的DK04+847.21处。
试桩3根,编号分别为120-1、120-2、120-3,试桩桩径为φ0.5m,桩间距为1.6m,桩长为9.0m,采用长螺旋钻孔、管内泵压混合料灌注成桩法。
桩体原材料采用碎石、石屑、粉煤灰、水泥混合而成,按C15混凝土配比设计。
试桩适用范围里程为DK0+000~DK6+595.685。
二、试验目的施工前进行成桩工艺性试验,确定相应的参数:1、通过CFG桩试桩复核地质情况,验证施工工艺、施打顺序、拔管速度、确定混合料配合比、坍落度、搅拌时间。
2、确定CFG桩施工时的人员配置及作业组织,保证施工质量的控制措施。
三、地形、地貌、地质情况1、概述(1)里程范围:工点里程DK4+603.675~DK4+927.92。
长度324.245米。
(2)路基形式:工点范围内路基以填方形式通过。
2、天然地基的岩土工程特性工程涉及的地层主要为:第四系全新统冲积粉质黏土及砂类土,厚度不均。
岩性特征详述如下:(1):人工填土(Q4a11):褐黄色、松散。
(2)1:粉质黏土(Q4al+pl):主要分布于地表,褐黄色、软塑,Ⅱ级。
(2)2:淤泥质粉质黏土(Q4al+pl):褐黄色、软塑,Ⅱ级。
(3):粉质黏土(Q3al):褐黄色、硬塑,Ⅲ级。
(4)1:砂岩(J1-2),褐黄色,全风化,Ⅲ级。
(4)2:砂岩(J1-2),灰褐色,强风化,Ⅳ级。
(4)3:砂岩(J1-2),灰黄色,褐黄色,弱风化,Ⅴ级。
3、场地地震效应(1)场地类别根据《铁路工程抗震设计规范》(GB50111-2006)判定,场地类别为Ⅱ类。
第1篇一、项目概述1. 项目名称:____________________2. 项目地点:____________________3. 项目规模:____________________4. 项目业主:____________________5. 施工单位:____________________二、施工背景1. 项目背景:____________________2. 施工条件:____________________3. 施工难点:____________________三、施工准备1. 施工组织:____________________2. 施工方案:____________________3. 材料设备:____________________4. 人员培训:____________________四、施工过程1. 施工进度:____________________2. 施工质量:____________________3. 施工安全:____________________4. 施工环境:____________________五、施工亮点1. 技术创新:____________________2. 质量控制:____________________3. 安全管理:____________________4. 环境保护:____________________六、施工难点及解决方案1. 施工难点:____________________2. 解决方案:____________________3. 实施效果:____________________七、施工总结1. 施工总体评价:____________________2. 成功经验:____________________3. 存在问题:____________________4. 改进措施:____________________八、项目效益1. 经济效益:____________________2. 社会效益:____________________3. 环境效益:____________________九、展望与建议1. 项目展望:____________________2. 改进建议:____________________以下为具体内容:一、项目概述1. 项目名称:XX高速公路桥梁桩基工程2. 项目地点:XX省XX市XX县3. 项目规模:全长XX公里,桥梁总长XX米4. 项目业主:XX省高速公路建设管理局5. 施工单位:XX集团有限公司二、施工背景1. 项目背景:随着我国经济的快速发展,高速公路建设日益增多,桩基工程作为桥梁工程的重要组成部分,其施工质量直接关系到桥梁的安全和使用寿命。

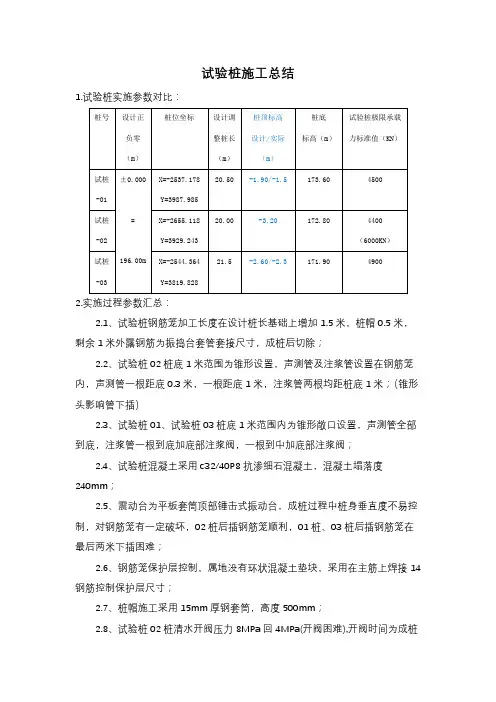

试验桩施工总结1.试验桩实施参数对比:2.实施过程参数汇总:2.1、试验桩钢筋笼加工长度在设计桩长基础上增加1.5米,桩帽0.5米,剩余1米外露钢筋为振捣台套管套接尺寸,成桩后切除;2.2、试验桩02桩底1米范围为锥形设置,声测管及注浆管设置在钢筋笼内,声测管一根距底0.3米,一根距底1米,注浆管两根均距桩底1米;(锥形头影响管下插)2.3、试验桩01、试验桩03桩底1米范围内为锥形敞口设置,声测管全部到底,注浆管一根到底加底部注浆阀,一根到中加底部注浆阀;2.4、试验桩混凝土采用c32/40P8抗渗细石混凝土,混凝土塌落度240mm;2.5、震动台为平板套筒顶部锤击式振动台,成桩过程中桩身垂直度不易控制,对钢筋笼有一定破坏,02桩后插钢筋笼顺利,01桩、03桩后插钢筋笼在最后两米下插困难;2.6、钢筋笼保护层控制,属地没有环状混凝土垫块,采用在主筋上焊接14钢筋控制保护层尺寸;2.7、桩帽施工采用15mm厚钢套筒,高度500mm;2.8、试验桩02桩清水开阀压力8MPa回4MPa(开阀困难),开阀时间为成桩后20小时;2.9、试验桩01桩清水开阀压力5MPa回3MPa(稳定开阀),开阀时间为成桩后8小时;2.10、试验桩03桩清水开阀压力7MPa回1MPa(瞬间开阀),开阀时间为成桩后5小时;2.11、试验桩02桩注浆量1.6吨水泥,两根注浆管交叉停滞注浆,间隔时间30分钟,结束压力6MPa;2.12、试验桩01桩注浆量1.2吨水泥,两根注浆管交叉停滞注浆,间隔时间20分钟,结束压力3.5MPa;2.13、试验桩03桩注浆量1.5吨水泥,两根注浆管交叉停滞注浆,间隔时间20分钟,结束压力4MPa;3.经验总结、建议:3.1、钢筋笼底部必须按照锥形封口设置,并焊接牢固;3.2、为便于注浆管下插,建议按照试验桩01、03做法,将注浆管设置改为一根到底加底部注浆阀,一根到中加中部注浆阀;3.3、混凝土塌落度应控制在200~220mm,骨料采用5~20mm石子,防止骨料下沉造成后插钢筋笼困难;3.4、振捣台需采用下插管振捣台,属地平板振捣台不适用,特别是正式桩钢筋笼主筋较小;3.5、后压浆停止指标,建议采用注浆压力不小于3MPa或注浆水泥用量大于2吨单控,调整图纸注浆停止双控指标要求;3.6、工程桩施工前建议进行场地平整,同时确定钻孔顺序、钻机行走路线,在施工过程中需考虑成桩钻机上提液化粉砂及地下水在地面的清理,确定集水坑位置,避免造成施工影响;3.7、试验桩成桩过程中底部粉砂含水量极大,在钻机上提过程中液化严重容易沉积在混凝土以上顶部空钻部分,建议对于深基坑部分降一步土,减少桩孔空钻深度,防止沙土沉积造成后插钢筋笼施工困难。
第1篇随着我国城市化进程的加快,桩基工程作为建筑工程的基础,其施工管理显得尤为重要。
本文对桩基工程施工管理进行总结,旨在提高施工管理水平,确保工程质量。
一、施工前的准备工作1. 组织策划:根据工程特点,成立项目管理团队,明确各部门职责,制定施工组织设计。
2. 技术交底:组织施工人员学习图纸、规范、标准,确保施工人员熟悉工程特点和施工要求。
3. 材料设备准备:根据施工计划,提前采购、检验原材料和设备,确保材料设备质量符合要求。
4. 施工场地准备:平整场地,设置临时设施,确保施工环境满足施工要求。
二、施工过程中的管理1. 质量控制:严格执行国家标准、规范和施工图纸,确保工程质量。
主要措施如下:(1)原材料检验:对进场原材料进行严格检验,确保材料质量符合要求。
(2)施工过程检验:加强施工过程检验,及时发现和纠正质量问题。
(3)隐蔽工程验收:对隐蔽工程进行验收,确保隐蔽工程质量。
2. 进度控制:根据施工计划,合理安排施工工序,确保工程进度。
(1)制定合理的施工方案:根据工程特点,制定合理的施工方案,提高施工效率。
(2)优化施工组织:合理调配施工资源,提高施工效率。
(3)加强沟通协调:加强与业主、监理等单位的沟通协调,确保工程进度。
3. 成本控制:合理控制施工成本,提高经济效益。
(1)加强成本核算:对施工过程中各项成本进行核算,确保成本合理。
(2)优化施工方案:通过优化施工方案,降低施工成本。
(3)加强物资管理:合理使用物资,降低损耗。
4. 安全管理:确保施工安全,防止事故发生。
(1)加强安全教育:对施工人员进行安全教育,提高安全意识。
(2)严格执行安全操作规程:加强施工现场安全管理,确保施工安全。
(3)定期进行安全检查:及时发现和整改安全隐患。
三、施工结束后的总结1. 工程质量总结:对工程质量进行全面总结,分析质量问题的原因,制定改进措施。
2. 施工进度总结:对施工进度进行总结,分析影响进度的因素,制定改进措施。
目录1、工程概况 (2)2、地形、地貌、地质情况 (2)3、试验目的 (3)4、施工过程控制 (3)5、试验桩施工工艺控制 (4)5.1施工准备 (4)5.2施工方法 (6)5.3成桩验收 (8)6、螺杆桩施工质量检验 (8)7、试验总结 (11)螺杆桩试桩工艺性试验总结根据设计文件和规范的相关要求,我单位于2016年11月13日进行了螺杆桩工艺性试验,目的为确定施工参数后开展螺杆桩的大规模施工,在DK20+660.95处进行了8根螺杆桩成桩工艺性试验,该试验已按照既定方案顺利完成。
现将该工艺试验施工情况总结如下:1、工程概况新建郑州至万州河南段铁路ZWZQ-1标段起讫里程为DK9+428.643~DK38+363.88,正线长度28.592km,上行联络线ZWSLDK0+246.54~ZWSLDK6+393.66,联络线长度6.147km。
该施工标段起于应急工程终点,终于郑州南站。
路基工程起点为DK17+345.12~DK21+570.2,正线路基长度 3.731km。
其中区间路基DK19+963.05~DK20+691.83和DK20+741.92~DK21+570.23两段采用螺杆桩加固。
DK19+963.05~DK120+691.83段螺杆桩有5002根,总长度88636m;DK20+741.92~DK21+570.23段螺杆桩有6175根,总长度109885m;桩径0.5m,正方形布置,桩间距2.2m,桩长16m~23m不等,桩身采用C20混凝土,DK20+935-DK21+550设计复合地基承载力为250KPa。
本次螺杆桩试桩地点选定DK20+660.95-DK20+663.15段。
2、地形、地貌、地质情况DK20+660.95-DK20+663.15段地势较开阔,地形较平坦,高差变化不大,多为农田,种植小麦、玉米为主。
路堤地面表层为粉土,灰褐~黄褐色,松散,Ⅱ级;粉砂,灰褐~黄褐色,稍密,Ⅰ级;粉土,灰褐~黄褐色,稍密,Ⅱ级;细砂,中密,Ⅰ级;粉质黏土,黄褐色~棕红色,硬塑,Ⅲ级;细砂,灰褐~黄褐色,密实,Ⅰ级。
桩基施工总结报告3900字桩基施工总结报告一、施工背景本次桩基施工是针对某一工程进行的,工程位于城市中心区域,建设面积较大,地下水位偏高,建设土层质量不稳定,需要进行深基坑的支护工程。
为了保证施工安全和质量,我们制定了详细的施工方案,并在不断实践和总结中优化完善,最终取得了圆满成功。
二、施工过程1.基础清理在进行桩基施工之前,需要先对地面进行清理,具体包括清除地面上的杂物和石头、清理积水等。
在地面清理工作完成后,需要对地面进行平整化处理,以便后续施工的进行。
2.钻孔施工在地面准备工作完成后,开始进行钻孔施工。
该过程分为开孔、钻孔和洗孔三个步骤,其中开孔是指地面的开挖操作,钻孔是指钻具准备操作,而洗孔是指在钻孔的过程中,使用洗孔液来冲洗孔壁。
3.注浆加固进行完钻孔施工后,需要对孔壁进行注浆加固。
该过程可分为注浆材料准备、注浆施工和固结时间控制三个步骤。
其中,注浆材料准备是指准备注浆材料,对其进行过滤和搅拌,使得其具有了一定的流动性和黏性;注浆施工是指在钻孔中进行注浆;固结时间控制是指注浆后,需要控制其固结时间,以确保注浆材料具有足够的强度。
4.桩基制作进行完注浆加固后,需要对钻孔施工完毕后的孔内进行桩基制作。
该过程可分为桩基定位、钢筋制作、混凝土浇注和养护四个步骤。
其中,桩基定位是指根据设计要求,确定桩基的位置和高度;钢筋制作是指依据设计方案,制作好钢筋;混凝土浇注是指将预制好的混凝土使用带有泵的泵车浇入孔洞中;养护是指混凝土浇注完毕后,需要对其进行充分的养护,以确保混凝土达到预期的强度和稳定性。
5.后处理工作桩基制作完毕后,还需要进行后处理工作以保证桩基的质量。
该过程可分为清理、测量和验收三个步骤。
其中,清理是指对施工现场进行清理处理,包括清除积水、清理工具设备和打扫现场环境;测量是指使用测量工具对桩基进行检测,以确认其符合设计要求;验收是指将测量结果进行比对,如符合要求则可以进行验收。
三、工作总结总的来说,本次桩基施工取得了圆满成功。

第1篇一、施工准备1. 工程勘察:对施工场地进行详细的地质勘察,了解地基土质、地下水位、地质构造等情况,为桩基设计提供依据。
2. 施工图纸:根据地质勘察结果,设计合理的桩基方案,并严格按照施工图纸进行施工。
3. 材料设备:准备充足的桩基施工材料,如钢筋、混凝土、水泥、砂石等,并确保其质量符合规范要求。
同时,选择合适的桩基施工设备,如钻机、搅拌机、混凝土输送泵等。
二、施工工艺1. 桩基定位:根据设计图纸,确定桩位,并设置控制桩,确保桩位准确。
2. 钻孔:采用合适的钻孔方法,如螺旋钻孔、旋挖钻孔、冲击钻孔等,保证钻孔质量。
3. 钢筋笼制作与安装:制作符合要求的钢筋笼,并按照设计要求进行安装。
4. 混凝土浇筑:采用合适的混凝土浇筑方法,如泵送浇筑、导管浇筑等,确保混凝土密实。
5. 桩基检测:对桩基进行质量检测,包括桩身完整性检测、承载力检测等,确保桩基质量符合设计要求。
三、施工质量控制1. 材料质量控制:严格控制桩基施工材料的质量,确保材料符合规范要求。
2. 施工过程控制:对钻孔、钢筋笼制作、混凝土浇筑等施工过程进行严格控制,确保施工质量。
3. 桩基检测:对桩基进行定期检测,确保桩基质量符合设计要求。
四、施工安全管理1. 安全教育:对施工人员进行安全教育培训,提高安全意识。
2. 施工现场管理:合理布置施工现场,确保施工安全。
3. 施工机械管理:对施工机械设备进行定期检查、维护,确保设备安全运行。
4. 应急预案:制定应急预案,应对突发事件。
五、施工进度管理1. 制定合理的施工进度计划,确保工程按期完成。
2. 加强施工进度监控,及时调整施工计划。
3. 优化施工组织,提高施工效率。
总之,桩基工程施工要点包括施工准备、施工工艺、施工质量控制、施工安全管理和施工进度管理等方面。
在实际施工过程中,要严格按照规范要求进行施工,确保桩基工程的质量和安全。
第2篇桩基工程是建筑工程中非常重要的基础工程,其施工质量直接影响到整个建筑物的稳定性和安全性。
桩基施工总结桩基施工总结一、项目概况本项目为XX工程,总建筑面积XX平方米,地处于XX地区。
施工单位为XX公司,施工工期XX个月。
本项目的桩基施工是整个施工过程中非常重要的一环,对建筑物的稳定性和安全性起着至关重要的作用。
二、施工准备在进入桩基施工阶段之前,我们经过了充分的准备工作。
首先,我们对项目进行了详细的勘察和测量,确定了地质情况、土壤承载力和地下水位等,为施工方案的制定提供了依据。
其次,我们对施工人员进行了充分的培训和业务考核,确保他们具备足够的专业知识和技术能力。
同时,我们还购买了先进的施工设备和工具,以提高施工效率和质量。
三、施工方案根据勘察结果和设计要求,我们制定了具体的施工方案。
首先,我们选择了合适的桩基类型,根据地质情况和土壤承载力选择了灌注桩,以确保建筑物的稳定性。
其次,我们确认了桩基的数量和位置,并进行了详细的施工图纸编制。
最后,我们制定了详细的工程进度计划和质量控制措施。
四、施工过程1. 桩基开挖:根据施工图纸的要求,我们进行了桩基的开挖工作。
由于地质情况复杂,我们采用了机械开挖和人工清理相结合的方式,确保了开挖的准确性和深度。
2. 桩基测量:在开挖完成后,我们进行了桩基的测量工作。
通过测量,我们确认了桩基的尺寸和位置是否符合设计要求,并进行了相应的调整。
3. 桩基浇筑:在测量工作完成后,我们进行了桩基的浇筑工作。
我们采用了高强度混凝土和钢筋混凝土,确保了桩基的稳定性和承载力。
4. 桩基质量控制:在施工过程中,我们进行了严格的质量控制措施。
我们对原材料进行了检测和抽样,确保其符合标准要求。
同时,我们对施工现场进行了日常监督和抽检,以确保施工质量的稳定和一致性。
五、施工总结通过本次桩基施工,我们总结了以下几点经验:1. 充分的准备工作非常重要,包括勘察、培训和设备购买等,可以提高施工的效率和质量。
2. 施工方案的制定要合理和科学,考虑到地质情况和土壤承载力等因素,以确保桩基的稳定性和安全性。

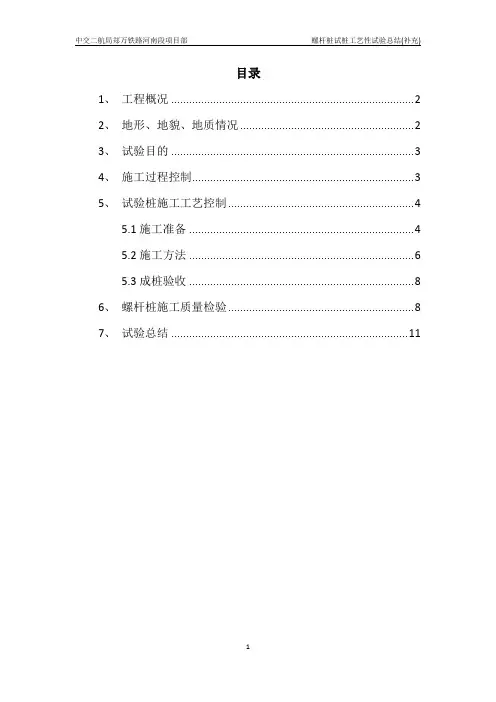

目录1.工程概况 (1)2.试桩方案 (1)3.施工工艺流程 (4)4.试桩过程 (5)5.试桩检测 (10)6.试桩结论 (12)1.工程概况昌赣客专5标里程为DK137+562.71~DK178+754.52,标段共有20段路基,其中路基22采用螺杆桩加固,螺杆桩径0.5m,桩长为4~24.5m,桩距1.7~1.8m,总延长米约为22.6万延米。
为复核本标段工程地质,研究各地层中螺杆钻机施工工效,验证螺杆钻机泵送混合料的成桩方式及提取符合标段螺杆桩的施工质量控制要点、施工参数,项目部开展螺杆桩施工工艺试验。
根据昌赣客专5标路基地质条件、试桩长度等综合考虑,选择具有代表性的DK174+925~DK174+950段路基进行螺杆桩加固,桩径0.5m,桩间距1.8m,正方形布置,布置试桩4根。
具体编号为:14-14-10、14-14-11、14-13-10、14-13-11(X-Y-Z,试桩编号,X指22号路基划分的螺杆桩区段号;Y指此区段的排数;Z指从左向右的个数),桩长为13.5m。
试桩开始时间2015年10月23日13:06,结束时间2015年10月23日15:51;桩身检验时间:2015年11月20日进行28天龄期标准立方体试件抗压强度试验;2015年11月25日进行低应变检测;2015年11月26日-2015年11月30日进行单桩静载检测。
2.试桩方案DK174+288.28~DK176+788.27,工点长2499.99m。
前接桐木特大桥,后接园背中桥。
丘陵地貌,DK174+460~DK175+550为丘间谷地,其中DK174+500~DK174+550为池塘,其余段为剥蚀丘陵,附近有村落分布,有水泥路可达。
低洼平原地带广泛辟为农田,农作物以水稻为主,测区内散步自然村落,交通较为便利。
地层岩性:自上而下出露地层分别为:(2)4-1粉质黏土:褐黄色,软塑,Ⅱ级;γ=19.8kN/m3、Es1-2=5.62MPa、σ=120kpa;(2)4-2粉质黏土:棕红色,褐黄色,硬塑,Ⅱ级;γ=19.4kN/m3、Cu=22kPa、@u=10.8。
第1篇一、项目背景随着我国经济的快速发展,基础设施建设项目日益增多,桩基工程作为基础设施建设的基石,其质量直接影响到整个工程的安全和稳定性。
为提高桩基工程施工质量,确保工程顺利进行,本工程特开展桩基工程首件施工。
二、施工准备1. 施工方案编制:根据设计图纸和现场实际情况,编制了详细的桩基工程施工方案,明确了施工工艺、施工顺序、质量控制要点等。
2. 施工设备准备:确保桩基施工设备齐全、完好,如旋挖钻机、钢筋笼制作设备、混凝土搅拌运输车等。
3. 施工人员培训:对施工人员进行技术交底和安全教育,确保施工人员熟悉施工工艺、掌握操作技能。
4. 材料采购与检验:按照设计要求,采购了优质的钢筋、水泥、砂石等原材料,并进行了严格的质量检验。
三、施工过程1. 施工放样:根据设计图纸,对桩位进行放样,确保桩位准确无误。
2. 钻孔施工:采用旋挖钻机进行钻孔,严格控制钻孔深度、孔径和垂直度。
3. 钢筋笼制作与安装:按照设计要求,制作钢筋笼,并确保钢筋笼的尺寸、间距、保护层厚度等符合规范。
4. 混凝土浇筑:采用混凝土搅拌运输车运输混凝土,严格控制混凝土坍落度、配合比等参数。
5. 成桩检测:对成桩进行质量检测,包括桩身完整性、桩长、桩径等。
四、施工质量控制1. 施工过程中,严格执行施工方案,对每道工序进行严格把控,确保施工质量。
2. 对原材料、施工设备、施工工艺等进行严格检验,确保其符合设计要求。
3. 加强施工现场管理,确保施工环境整洁、有序。
4. 对施工过程中发现的问题,及时分析原因,采取措施进行整改。
五、施工总结1. 桩基工程首件施工取得了圆满成功,为后续桩基施工提供了宝贵的经验。
2. 通过本次施工,提高了施工人员的操作技能和团队协作能力。
3. 严格的质量控制,确保了桩基工程施工质量,为整个工程奠定了坚实基础。
4. 本次施工的成功,为类似工程提供了有益的借鉴,为我国基础设施建设做出了贡献。
总之,桩基工程首件施工的成功,充分展示了我国桩基工程施工水平,为后续工程提供了有力保障。
第1篇一、工程概况本工程为我国某大型住宅小区建设项目,位于我国某城市新区,占地面积约100万平方米,总建筑面积约150万平方米。
该项目包括住宅、商业、办公等多种功能,共计60余栋建筑。
桩基工程是该项目的关键环节,为确保工程质量和进度,我们对桩基施工进行了严格的管理和控制。
二、施工准备1. 施工方案:在项目开工前,我们根据工程特点和地质条件,编制了详细的桩基施工方案,明确了施工工艺、施工顺序、质量控制要点等。
2. 施工设备:我们配备了先进的桩基施工设备,如旋挖钻机、静压桩机、振动沉管桩机等,确保施工过程中设备的正常运行。
3. 人员培训:对施工人员进行专业培训,提高其桩基施工技能和安全意识。
三、施工过程1. 钻孔灌注桩施工:根据地质勘察报告,本工程采用钻孔灌注桩基础。
在施工过程中,严格控制钻孔垂直度、孔径、孔深等参数,确保桩身质量。
2. 静压桩施工:针对地基承载力较低的部位,采用静压桩施工。
在施工过程中,严格控制桩的垂直度、桩长、桩距等参数,确保桩基的稳定性。
3. 桩基检测:在施工过程中,对桩基进行质量检测,包括桩身完整性、桩顶标高、桩端承载力等,确保桩基质量满足设计要求。
四、质量控制1. 材料质量:严格控制原材料的质量,确保混凝土、钢筋、桩尖等材料符合设计要求。
2. 施工过程:严格按照施工方案进行施工,确保施工过程中的各项参数符合设计要求。
3. 桩基检测:对桩基进行质量检测,发现问题及时整改,确保桩基质量。
五、施工进度1. 制定合理的施工计划,明确各阶段的施工任务和时间节点。
2. 加强现场管理,确保施工人员、设备、材料等资源充足。
3. 定期召开施工协调会议,解决施工过程中遇到的问题,确保工程进度。
六、总结1. 桩基工程施工过程中,我们严格按照设计要求和质量标准进行施工,确保了工程质量和进度。
2. 通过本次桩基工程施工,我们积累了丰富的施工经验,提高了施工队伍的素质。
3. 在今后的工作中,我们将继续发扬严谨的工作作风,不断提高施工水平,为我国建筑事业的发展贡献力量。
桩基施工总结2100字桩基施工是建筑施工中不可或缺的一环,其质量直接关系到建筑物的安全稳定性。
经过一段时间的实践总结,本文着重总结分析了桩基施工中的注意事项和问题,并提出了一些解决方案,以期对这一领域的从业者提供帮助。
一、桩基施工的注意事项1. 测量及钻孔的定位精度应达到设计要求在桩基施工过程中,测量及钻孔的精度是十分关键的,而这种精度往往会受到施工环境和设备条件的制约。
因此,在施工之前,需要充分评估施工环境和条件,采取综合措施,保证测量及钻孔的定位精度。
2. 所用的钻机和周边设备应符合技术要求对于桩基施工而言,钻机和周边设备的技术要求是非常高的,因为它涉及到施工效率和质量方面的直接问题。
因此,必须选购高性能、高质量的钻机和周边设备,严格按照设备要求进行操作,以保证施工整个过程的顺畅和可靠。
3. 环境保护和安全施工必须得到高度重视在桩基施工过程中,环境保护和安全施工是非常重要的,如果这些问题没有得到足够的重视和考虑,就会对后续的施工工作产生严重的影响。
因此,必须高度重视环境保护和安全施工,采取有效的措施,确保施工过程的安全和环境的保护。
二、桩基施工的问题及解决方案1. 孔壁稳定性差,导致施工难度大孔壁稳定性差是桩基施工中常见的问题,一旦出现这种情况,施工难度就会大大增加,严重影响施工效率和质量。
针对这个问题,可以采取一系列措施来加以解决,例如使用支撑结构和注浆灌浆技术,提高孔壁支撑力和密实度,保证孔壁稳定性,以便顺利完成施工任务。
2. 钻孔深度不够,导致桩基质量不达标在桩基施工过程中,钻孔深度不够是一个非常严重的问题,因为它直接影响桩基的质量和稳定性。
针对这个问题,可以采取一些措施来加以解决,比如增加钻机功率和提高钻机速度,配合改进的钻头设计,使得钻孔深度能够达到设计要求,并且在钻孔过程中注浆灌浆,进一步提高桩基质量和稳定性。
3. 桩基排水缺陷严重,导致桩基失稳排水缺陷是桩基施工中常见的问题之一,如果排水不畅,就会导致桩基失稳,严重影响施工质量和安全。
第1篇一、工程概况本项目位于我国某城市,占地面积约10万平方米,总建筑面积约20万平方米。
工程包含住宅、商业、办公等多种业态。
桩基础施工是本工程的重要组成部分,为确保工程质量,本工程桩基础施工严格按照设计要求和规范标准进行。
二、施工准备1. 技术准备:组织技术人员对设计图纸进行详细审查,了解工程特点,针对桩基础施工技术要求,制定施工方案。
2. 材料准备:采购符合设计要求的桩基础施工材料,如钢筋、混凝土、水泥、砂石等,确保材料质量。
3. 施工设备准备:根据施工方案,配置必要的施工设备,如桩基施工钻机、搅拌机、运输车辆等。
4. 人员准备:组织施工队伍,进行技术培训和安全教育,确保施工人员具备相应的技能和素质。
三、施工过程1. 桩位放样:根据设计图纸,对桩位进行精确放样,确保桩位准确无误。
2. 钻孔施工:采用旋挖钻机进行钻孔,严格控制钻孔深度、垂直度和孔径,确保桩孔质量。
3. 钢筋笼制作与安装:按照设计要求,制作钢筋笼,并在钻孔完成后及时进行安装,确保钢筋笼位置准确。
4. 混凝土浇筑:采用泵送混凝土,按照施工方案控制混凝土浇筑速度和高度,确保混凝土密实度。
5. 成桩检测:对桩基施工质量进行检测,包括桩顶标高、桩径、桩身完整性等,确保桩基质量满足设计要求。
四、施工质量控制1. 材料质量控制:严格筛选材料供应商,确保材料质量符合设计要求。
2. 施工过程控制:加强施工过程监管,确保施工工艺符合规范要求。
3. 成品保护:对已完成施工的桩基进行保护,防止碰撞、损伤等。
4. 质量检测:对桩基施工质量进行检测,包括桩身完整性、桩顶标高、桩径等,确保桩基质量满足设计要求。
五、施工总结1. 本工程桩基础施工严格按照设计要求和规范标准进行,施工过程控制严格,施工质量得到保证。
2. 施工过程中,及时发现并解决了一些技术难题,如钻孔过程中遇到的硬土层、桩基检测中的异常情况等。
3. 施工团队紧密配合,确保了工程进度和质量。
4. 通过本工程桩基础施工的实践,积累了丰富的施工经验,为今后类似工程提供了有益借鉴。
第1篇一、前言随着我国经济的快速发展,基础设施建设需求日益增长,基桩施工作为建筑领域的重要环节,其质量直接关系到整个建筑物的安全与稳定。
在过去的一年里,我司承接了多个基桩施工项目,现将一年来的工作总结如下,以期对今后的工作提供借鉴和改进。
二、工作回顾(一)项目概况在过去的一年里,我司共承接了10个基桩施工项目,涉及高层住宅、商业综合体、市政道路等多种类型。
项目地点遍布全国,包括北京、上海、广州、深圳等一线城市,以及一些二三线城市。
(二)施工过程1. 前期准备在项目开工前,我们严格按照相关规范和标准,对施工现场进行了详细勘察,制定了详细的施工方案。
同时,对施工人员进行技术交底,确保施工人员熟悉施工工艺和操作规程。
2. 施工过程(1)桩基施工:根据设计要求,采用旋挖钻机进行桩基施工。
在施工过程中,严格控制桩位偏差、垂直度、成孔深度等关键参数,确保桩基质量。
(2)钢筋笼制作与吊装:根据设计图纸,制作钢筋笼,并进行严格的质量检验。
在吊装过程中,确保钢筋笼位置准确,与桩基垂直。
(3)混凝土浇筑:采用混凝土泵车进行混凝土浇筑,严格控制混凝土配合比和浇筑速度,确保混凝土质量。
(4)桩基检测:施工完成后,对桩基进行低应变反射波法检测,确保桩基质量符合设计要求。
(三)质量控制1. 原材料控制:严格控制原材料质量,确保钢筋、混凝土等原材料符合国家标准。
2. 施工过程控制:严格按照施工规范和操作规程进行施工,对关键工序进行严格控制。
3. 检测与验收:对施工过程中的关键工序和最终成果进行检测和验收,确保工程质量。
三、工作成果在过去的一年里,我司承接的10个基桩施工项目均按期完工,且工程质量合格率达到100%。
以下是部分项目成果:1. XX市某商业综合体项目:该项目建设规模大,桩基数量多,施工难度大。
我司严格按照施工规范和操作规程进行施工,确保了桩基质量,得到了业主和监理单位的一致好评。
2. XX市某市政道路项目:该项目建设环境复杂,地质条件较差。
目录一、工程概况 (1)1.1工程地质 (1)1.2水文地质 (1)1.3气象条件 (1)1.4主要工程容及数量 (2)二、施工工艺流程 (3)2.1施工准备 (3)2.1.1技术准备 (3)2.1.2混凝土配合比及材质 (4)2.1.3施工设备及人员 (5)2.1.4施工场地准备 (5)2.2施工工艺流程 (7)2.2.1成桩工艺性试验 (7)2.2.2技术要求 (7)2.2.3工艺流程图 (7)2.2.4工艺要求 (8)2.2.5桩头处理及清土 (11)三、试桩施工情况 (13)3.1试桩目的 (13)3.2试桩施工情况 (14)3.3参数确定 (14)四、试桩总结 (15)4.1人员配备 (16)4.2机械配置 (16)4.3成桩效果 (16)五、安全生产保证措施 (17)5.1 组织保证措施 (17)5.2安全管理综合措施 (17)5.3 施工机械安全保证措施 (20)5.4 保证夜间施工安全的措施 (21)5.5安全用电管理措施 (22)5.6防火安全管理措施 (23)5.7交通安全管理措施 (24)螺杆桩试桩施工总结报告一、工程概况1.1工程地质隧道进出口及前后段路基表层分布新黄土,具湿陷性,湿陷等级为I级非自重湿陷,湿陷系数为0.015~0.025。
黄土层下面为泥岩(W4、W3)、砂岩(W4、W3)、安山岩(W4、W3)等。
1.2水文地质1、地表水隧道经过围无常年地表性径流,冲沟较发育,平时干涸无水,雨季可形成季节性洪水,排水通畅,均汇入周围沟谷。
2、地下水DK38+028.6~DK39+865段落DK40+850~DK43+420段落以及DK48+945~DK50+009.2段落上覆第四系坡洪积新黄土、角砾土,结构松散,雨季时容易聚集雨水成为上层滞水,主要补给来源为大气降水,向地形低处和深部基岩裂隙渗流,向沟谷或者洼地排泄。
该层水受大气降水影响较大,雨季时水量丰富,旱季时水量贫乏。
1.3气象条件线路经过地区属暖温带大陆季风气候区,属半湿润气候。
受季风影响,气候变化具有明显的季节性,四季分明。
年平均气温14.9℃,最高气温43.0℃,最低气温-16.8℃,12月至翌年2月气温最低,结冰期为12月至翌年3月。
春夏季多东风、东南风;秋冬季多东北风、西北风、北风,西南风较少;最高风速18.9m/s。
多年平均降水量705-730mm,年最大降水量为1121.6mm(1964年),年最小降水量为313.4mm(1965年),以7、8月份降水量较多,约占全年降水量的55%,11月至翌年3月份降水量最小。
根据收集到的气象资料,沿线土壤最大冻结深度为0.55m。
按对铁路工程影响的气候分区,本线属于温暖地区。
1.4主要工程容及数量本标段DK38+028.6~DK39+680及DK49+165~DK50+009.2两段路基及进出口四个涵洞基底,采用螺杆桩加固进行地基处理,线路长度共1.4956km。
螺杆桩桩径0.5m,螺杆桩间距2.2m,正方形布置,桩体强度等级为C20,螺杆桩顶设置C35钢筋混凝土桩帽,尺寸1.5*1.5*0.4m。
基础顶面0.5m碎石垫层,设计路基基床表层宽度13.6m,路堤基床表层厚0.4m,采用级配碎石填筑,基床底层厚2.3m,基床底层顶部铺设0.15m厚中粗砂并夹铺一层两布一膜不透水土工布,加强防排水,以下2.15m采用A、B组土填筑,基床以下路堤采用A、B组土或C组碎石、砾石类填料填筑。
螺杆桩地基处理分段统计详见下表:二、施工工艺流程2.1施工准备2.1.1技术准备1、熟悉图纸,按照项目设计文件审核制度组织召开施工图会审专题会,根据会审结果,召开螺杆桩施工技术交底会,向螺杆桩施工负责人、领工员、作业工班进行技术交底,会议邀请监理工程师参加,做好会议记录、影像资料及签到工作。
2、绘制桩位布置图,对桩位进行编号。
复核测量基线、水准点,检查施工场地所设的水准点是否会受施工影响。
按桩位布置图测放桩位,在桩位中心打入钢钎或木桩,并采用白灰标志桩轴线,并作编号记录,由质检工程师做好现场螺杆桩桩点、桩位复测检查记录。
螺杆桩布点2.1.2混凝土配合比及材质1、桩体强度等级为C20,螺杆桩施工前进行配合比试验,以确定混合料的配比,要求桩体混合料试块(边长15cm)标准养护28天立方体抗压强度不小于20MPa。
混合料塌落度宜为160~200mm。
2、材料要求:螺杆桩桩体混合料由水泥、碎石、砂、粉煤灰、加水在搅拌机中强制搅拌而成,具体要求如下:①水泥:采用42.5级普通硅酸盐水泥或矿渣硅酸盐水泥。
②碎石:粒径8~25㎜。
③砂:含泥量小于5%。
④粉煤灰:等级要求Ⅲ级或Ⅲ级以上。
2.1.3施工设备及人员1、施工设备:螺杆桩钻机、混凝土泵和强制式搅拌机。
2、所有施工人员必须经过安全培训并考试合格,未经培训或考核不合格的严禁进场作业。
所有机械操作人员均应具有操作上岗证,特殊设备操作人员必须具有国家规定部门颁发的特殊工种操作证。
2.1.4施工场地准备1、施工前应进行场地平整,清除地表种植土、垃圾土等,整平标高=设计桩顶标高+0.5m,地表碾压至压实系数K≥0.90。
2、场地地表水、地下水及施工用水水质进行取样复测。
若地表水、地下水复测结果与设计不相符应及时通知有关单位进行再次复测。
不得使用有侵蚀性水作为施工用水。
3、施工前应根据相关专业设计文件对路基围的管线进行调查核实和迁改,对没有迁改而施工中可能对其造成影响的管线,需注意加强施工防护。
4、施工场地应具备“三通一平”条件。
清表施工2.2施工工艺流程2.2.1成桩工艺性试验施工前应进行成桩工艺试验(一般相同地质条件、料源、施工队伍及相同的混合料配比情况下不少于3根),从而确定各项施工参数,包括螺杆尺寸的检测,成孔深度能力的检测、成孔后土体回弹模量检测、成孔终孔控制扭矩电流的检测、孔与孔的影响检测、混凝土用量的检测、泵压泵速的检测、直流控制系统施工参数的检测,以复核地质资料以及设备、工艺、施打顺序是否适宜,确定配合比、塌落度、搅拌时间、拔管速度等各项工艺参数,确认试桩完整性及承载力满足设计要求,试桩后方可根据试桩确定的工艺参数进行后续桩施工。
2.2.2技术要求1、螺杆桩加固围不小于基底宽度,路堤加固至填方坡脚。
2、采用正方形布置,桩径0.5m,间距2.2m。
3、螺杆桩桩顶设0.4m厚1.5m宽C35混凝土桩帽。
桩帽其上为0.5m厚碎石垫层。
4、螺杆桩施工应采用螺杆桩钻机钻管泵压灌注成桩工艺。
2.2.3工艺流程图螺杆桩施工工艺流程图2.2.4工艺要求1、螺杆桩施工顺序一般采用从线路中心向两侧顺序推进,地下有松散砂层时,应采取跳跃式进行施工,或采用凝固时间间隔进行施工以防桩孔间串浆。
2、螺杆桩施工时,桩机就位后,应用钻机塔身的前后和左右的垂直标杆检查塔身导杆,校正位置,使钻杆垂直对准桩位中心,确保螺杆桩垂直度容许偏差不大于1%。
桩位容许偏差不大于5cm,桩径允许偏差不大于2cm。
3、螺杆桩成桩过程:(1)先采用正转向下旋进钻孔,至桩底标高后反转提升,钻进、提升速度均为旋转一周钻进或提升一个螺距,反转提升过程中,边提升钻头边灌注混凝土,灌注混凝土采用输送泵通过钻头中心混凝土输送孔,泵送至孔桩,灌注混凝土高度距离钻头距离不宜大于20cm,由钻机自动控制系统控制,螺杆段施工完成后钻头开始正转,但继续提升钻头,破坏孔桩螺纹使孔桩成直杆状,提升过程中同时灌注混凝土,使上部桩体成直杆状,直螺段比例为1:2。
(2)下钻过程中桩机自控系统严格控制钻杆下降速度和旋转速度,使二者匹配,要求钻杆旋转2周以上,螺杆钻杆下降一个螺距,钻至螺杆桩直杆段设计深度,在成圆土体中形柱状;随后钻杆旋转一周,螺杆钻杆下降一个螺距,钻至螺杆桩螺纹段设计深度,在土体中形成螺纹状。
(3)钻头钻至设计标高后,桩机反向旋转提升钻杆,提钻过程中自控系统应严格控制钻杆提升速度和旋转速度,与下降时一样,保持同步和匹配。
与此同时制备好的细石混凝土迅速填充(泵送)由于钻杆旋转提升所产生的带螺纹型空间和钻杆直接提升或正向旋转提升所产生的带圆柱型空间,形成螺杆桩。
(4)提拔速度宜控制在2~3m/min,成桩过程应连续进行,应避免因后台供料慢而出现停机待料。
提钻时钻头达到一定位置可停止泵压混凝土,由钻杆的混凝土充填至桩标高,严禁先提钻后泵料,确保成桩质量。
(5)严禁直提钻杆螺杆桩施工(6)施工过程以设计桩长和施工电流都合格作为控制指标。
如控制电流不合格,应及时向监理单位反映。
表1:动力头控制电流标准参考值(7)螺杆桩冬季施工应采取保温措施保证混合料入孔温度不得低于5℃,并对桩头和桩侧土采取覆盖和保温措施。
(8)螺杆桩施工应与桥梁涵洞桩基及基坑开挖综合考虑,一般应先施工螺杆桩。
(9)桩基检测验收合格后,方可进行下一步工序施工。
2.2.5桩头处理及清土1、桩头处理进出口段路基每组试桩6根,桩头处理采用2种方式:第1种:其中3根施工过程中桩顶混凝土超灌60cm,混凝土灌注完成后,在初凝前把桩头超灌的混凝土及积土清除,超灌混凝土清除高度为50cm,然后采用振捣棒将桩身上部1米围振捣密实,采用塑料薄膜覆盖保护桩头,然后覆土防止机械碾压破坏。
待施工桩帽前才用小挖机将桩头轻轻挖出,剩余超灌10cm采用人工凿毛处理;第2种:另外3根超灌混凝土至设计桩顶标高以上50cm处,待桩体混凝土强度至设计强度70%后,采用切割机在设计桩顶处将桩体切割一周,深度约5cm,然后再利用钢钎将超灌混凝土凿除。
桩顶允许偏差0~+20mm。
如果在基槽开挖和截桩时造成桩体断至桩顶设计标高以下过多,必须接桩至设计桩顶标高,剔平凿毛桩顶并用水冲洗干净,用与桩体材料、配比相同的混合料接桩,并超出桩周200mm,见接桩头示意图。
接桩头示意图2、弃土清运清土包括螺杆桩钻孔弃土清运和保护土层清运两部分。
在螺杆桩施工中,由于采用排土成桩工艺,其排出的量取决于桩长和桩间距。
在施工中及时清运打桩弃土是保证螺杆桩正常施工的一个重要环节。
清运施工需遵循如下原则:(1)不可对设计桩顶标高以下的桩体造成损害;(2)不可扰动桩间土;(3)不可破坏工作面的未施工的部位;(4)螺杆桩施工完毕在其混合料初凝后,进行打桩弃土清运。
(5)采用挖掘机清运弃土,挖掘机进入处理围禁止在桩顶行走,在未打桩工作面行走时还必须用打桩弃土在打桩工作面再铺行走垫层,其垫层面到桩顶不得小于1m;(6)挖掘机只用作桩顶围外倒运弃土,防止扰动打桩工作面以下的保护土层;(7)运土车辆禁止进入处理围,由挖掘机将场地弃土倒至基坑边后,再装入运土车运走。
施工时严格控制标高,不得超挖,更不允许超挖后自行回填。
三、试桩施工情况3.1试桩目的螺杆桩施工前首先进行成桩工艺性试验,试桩数量设计要求不少于3根,我项目试桩共设置12根,进口段6根,出口段6根。
