电缆桥架、线槽的安装及敷线(2021版)
- 格式:docx
- 大小:227.16 KB
- 文档页数:4

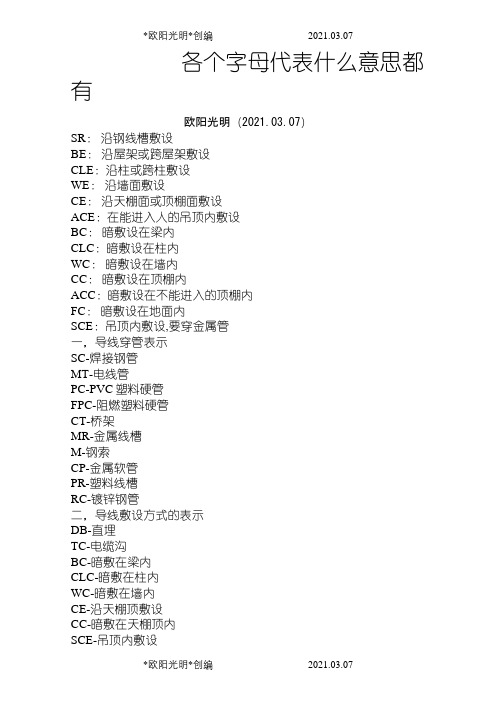

各个字母代表什么意思都有欧阳光明(2021.03.07)SR:沿钢线槽敷设BE:沿屋架或跨屋架敷设CLE:沿柱或跨柱敷设WE:沿墙面敷设CE:沿天棚面或顶棚面敷设ACE:在能进入人的吊顶内敷设BC:暗敷设在梁内CLC:暗敷设在柱内WC:暗敷设在墙内CC:暗敷设在顶棚内ACC:暗敷设在不能进入的顶棚内FC:暗敷设在地面内SCE:吊顶内敷设,要穿金属管一,导线穿管表示SC-焊接钢管MT-电线管PC-PVC塑料硬管FPC-阻燃塑料硬管CT-桥架MR-金属线槽M-钢索CP-金属软管PR-塑料线槽RC-镀锌钢管二,导线敷设方式的表示DB-直埋TC-电缆沟BC-暗敷在梁内CLC-暗敷在柱内WC-暗敷在墙内CE-沿天棚顶敷设CC-暗敷在天棚顶内F-地板及地坪下SR-沿钢索BE-沿屋架,梁WE-沿墙明敷三,灯具安装方式的表示CS-链吊DS-管吊W-墙壁安装C-吸顶R-嵌入S-支架CL-柱上沿钢线槽:SR沿屋架或跨屋架:BE沿柱或跨柱:CLE穿焊接钢管敷设:SC穿电线管敷设:MT穿硬塑料管敷设:PC穿阻燃半硬聚氯乙烯管敷设:FPC电缆桥架敷设:CT金属线槽敷设:MR塑料线槽敷设:PR用钢索敷设:M穿聚氯乙烯塑料波纹电线管敷设:KPC 穿金属软管敷设:CP直接埋设:DB电缆沟敷设:TC导线敷设部位的标注沿或跨梁(屋架)敷设:AB暗敷在梁内:BC沿或跨柱敷设:AC暗敷设在柱内:CLC沿墙面敷设:WS暗敷设在墙内:WC沿天棚或顶板面敷设:CE暗敷设在屋面或顶板内:CC吊顶内敷设:SCE地板或地面下敷设:FCHSM8-63C/3PDTQ30-32/2P 这两个应该是两种塑壳断路器的型号,HSM8-63C/3P 适用于照明回路中,为3极开关,额定电流为63A (3联开关)DTQ30-32/2P 也是塑壳断路器的一种,额定电流32A,2极开关一,导线穿管表示SC-焊接钢管MT-电线管PC-PVC塑料硬管FPC-阻燃塑料硬管CT-桥架MR-金属线槽M-钢索CP-金属软管PR-塑料线槽RC-镀锌钢管二,导线敷设方式的表示DB-直埋TC-电缆沟BC-暗敷在梁内CLC-暗敷在柱内WC-暗敷在墙内CE-沿天棚顶敷设CC-暗敷在天棚顶内SCE-吊顶内敷设F-地板及地坪下SR-沿钢索BE-沿屋架,梁WE-沿墙明敷三,灯具安装方式的表示CS-链吊DS-管吊W-墙壁安装C-吸顶R-嵌入S-支架CL-柱上沿钢线槽:SR沿屋架或跨屋架:BE沿柱或跨柱:CLE穿焊接钢管敷设:SC穿电线管敷设:MT穿硬塑料管敷设:PC穿阻燃半硬聚氯乙烯管敷设:FPC电缆桥架敷设:CT金属线槽敷设:MR塑料线槽敷设:PR用钢索敷设:M穿聚氯乙烯塑料波纹电线管敷设:KPC穿金属软管敷设:CP直接埋设:DB电缆沟敷设:TC导线敷设部位的标注沿或跨梁(屋架)敷设:AB暗敷在梁内:BC沿或跨柱敷设:AC暗敷设在柱内:CLC沿墙面敷设:WS暗敷设在墙内:WC沿天棚或顶板面敷设:CE暗敷设在屋面或顶板内:CC吊顶内敷设:SCE地板或地面下敷设:FCHSM8-63C/3PDTQ30-32/2P 这两个应该是两种塑壳断路器的型号,HSM8-63C/3P 适用于照明回路中,为3极开关,额定电流为63A (3联开关)DTQ30-32/2P 也是塑壳断路器的一种,额定电流32A,2极开关其他那些符号都是关于导线穿管和敷设方式的一些表示方法,你对照着查一下**************************************************型号含义:R-连接用软电缆(电线),软结构。
1.总则1.1适用范围本标准适用于建筑物内金属桥架、线槽安装工程。
1.2编制依据《建筑电气工程施工质量验收规范》 GB50303-20022.施工准备2.1技术准备2.1.1设计图纸及其它技术文件齐全,进行了图纸会审。
2.1.2有批准的施工方案或施工组织设计,并进行了技术交底。
2.2材料准备2.2.1金属桥架、线槽及其附件必须选用厂家配套产品,有出厂合格证及检验证书,型号规格符合设计要求,进场时必须做检查验收,填写设备进场验收记录,并经监理检查确认。
2.2.2金属桥架、线槽内外应光滑平整,无棱刺,不应有扭曲,翘边等变形现象。
2.3主要机具设备准备2.3.1铅笔、卷尺、线坠、粉线袋、手电钻、冲击钻等。
2.4 作业条件2.4.1配合土建的结构施工,预留孔洞,预埋铁和预埋吊杆、吊架等全部完成。
2.4.2顶棚和墙面的喷漆,油漆及壁纸全部完成后方可进行桥架、线槽敷设。
2.4.3高层建筑竖井内土建湿作业全部完成。
2.4.4地面线槽应及时配合土建施工。
3.施工工艺流程3.1工艺流程弹线定位→预留孔洞→支架与吊架安装→金属桥架线槽安装→配线。
3.2施工工艺3.2.1弹线定位:根据设计图纸确定出进户线、盒、箱、柜等电气器具的安装位置,从始端至终端找好水平或垂直线,用粉线袋沿墙壁、顶棚和地面等处进行弹线。
3.2.2预留孔洞:根据设计图纸标注的轴线部位,将预制加工好的木制或铁制的框架,固定在标出的位置上,并进行调直找正,待现浇混凝土凝固模板撤除后,撤下框架,并抹平孔洞口。
3.2.3支架与吊架安装:(1)支架与吊架所用钢材应平直,无显著扭曲。
下料后长短偏差应在5mm范围内,切口处应无卷边、毛刺。
(2)钢支架与吊架必须焊接牢固,无显著变形,焊缝均匀平整,不得出现裂缝、咬边等缺陷。
(3)支架与吊架必须安装牢固,保证横平竖直,在有坡度的建筑物上安装支架与吊架必须与建筑物有相同的坡度。
(4)万能吊具必须采用定型产品,对线槽进行吊装,并应有各自独立的吊装卡具或支撑系统。
电气安装施工方案一、电气安装工程概况本工程的电气安装工程主要包括:动力配电系统;照明配电系统;空调配电系统;防雷接地系统;消防自动报警及控制系统。
1、动力配电系统:动力配电系统主要包括地下室动力和电梯动力,采用三相五线式配电,其电源由医院电房总低压配电房引入,并从医院电房事故母排引来事故电源。
两路电源在配电箱内切换,自投自复。
配电线路低压电力电缆选用YJV型阻燃交联聚氯乙烯绝缘及护套电力电缆;支线选用BVV型阻燃绝缘铜导线;消防用电设备的电力和控制电缆选用耐火型电缆。
2、照明配电系统:照明配电系统采用三相五线式配电,地下车库选用荧光灯照明;室内照明根据使用场所不同选用吸顶灯、荧光灯等;手术室及部分对灯光有特殊要求的场所只预留用电负荷,暂不装灯;重要场所及主要出入口、走道等设置事故照明及疏散诱导照明。
3、空调配电系统:本工程设中央空调系统,有两组冷水机组和三台冷冻水泵,其电源由两条YJV-3×120+2×70电缆从医院低压电房引入,地上各层设空调用电配电箱,由一条YJV22-3×150+2×70电缆也由低压电房引入。
4、防雷接地系统:本建筑按二类民用建筑防雷设防,屋面安装避雷带并在转角处设避雷短针,利用建筑物柱内主筋作引下线,建筑物基础接地体利用桩、承台、地下室底板主筋焊通成一整体作自然接地体,防雷及电气共用基础接地体,接地电阻小于1欧姆。
5、消防自动报警及控制系统:本工程为重要公共设施,设有消火栓及自动喷淋系统,所以相应设置有火灾自动报警及联动控制系统。
消防控制中心设在医院内,本建筑只在首层设消防值班室,本工程设有烟感、温感探测器、手动报警按钮、警铃广播扬声器及输入输出模块,对建筑实现全面监测,对消防设备、紧急广播及非消防电源实现联动控制。
二、施工顺序及主要的施工方法1、照明电气系统安装程序图开工准备暗敷电线管配合土建预埋配电箱柜安装明敷电缆线管安装管槽安装埋墙配电箱线盒安装管槽敷设电线电缆灯具开关插座安装接线空调风柜插座接线配电箱柜检查接线电路调试及试照交工验收2、动力配电系统安装程序:开工准备电线管槽安装电缆桥架及附件安装电缆保护管安装配电箱柜基础安装母线及附件安装电线(电缆)敷设电缆头制作安装配电箱柜安装调正开关箱安装开关箱与配电箱线路连接配电箱柜检查接线试动作配电箱柜受电回路调试及单机试车单系统调试连动试车动力配电系统交工验收3、弱电工程安装程序1、电气专业质量保证主要控制点:(见下表)序号 施工项目检验形式主要质量 控制点 检验方法检验标准质量记录表1电线敷设W电线电缆等级检查按规范要求 电施-5R绝缘电阻测试按不同电压等级选用欧姆表电施-1W电缆并排交叉敷设 观察检查电施-1W电线与热力管道之间距 尺量检查 电施-1开工准备 管线敷设管内穿线接线盒安装线盒开孔整理支架制作预埋支架基础型钢制安弱电桥架安装电缆导线敷设控制箱安装监控设备安装校接线系统单体调试系统联动调试 交工资料整理验收W弯曲半径外观检查及尺量实测电施-1R电线敷设后表面情况观察检查及隐蔽工程记录电施-1H电缆头制作观察检查电施-12电机接线及试运转W接线前检查按规范要求检查电施-8 W绕组连接外观检查和万用表测量电施-8 R电机绝缘检查1000V兆欧表测量电施-5 R电机接线观察检查及检查安装记录(统表)电-4-5-1 H试运转电流表、温度计电施-8R外壳及电机接线观察检查及检查安装记录(统表)电-4-4-13盘柜及二次回路接线W 盘柜验收检查按规范要求电施-1H瓷件检查外观检查(统表)电-4-3-1 W标高、垂直度、水平度拉线、吊线、钢尺、水平尺实测(统表)电-4-3-1R电器的操作机械观察检查和试操作检查(统表)电-4-5-1R绝缘电阻测试对额定电压不同的电路分别检查电施-55线管配线R接地(接零)支线敷设观察检查(统表)电-4-5-1 R材料验收检查按规范要求进货验收记录表R电线管明敷观察检查、拉线吊线(统表)电-2-3-1 H电线管暗敷检查隐蔽工程记录(统表)电-2-3-1 R弯曲半径尺量检查(统表)电-2-3-1 W金属软管敷设观察检查(统表)电-2-3-1 H管内穿线观察检查、检查安装记录(统表)电-2-3-1 W钢管接地观察检查、隐蔽工程记录(统表)电-2-3-1R导线与器具连接观察检查、通电检查(统表)电-4-7-1R设备器具接地(接零)保护观察检查(统表)电-4-7-18接地装置W材料验收检查按规范要求进货验收记录表R接地电阻值实测或检查电阻测试记录(统表)电-5-1-1 W避雷针(网)及附件实测或检查电阻测试记录(统表)电-5-1-1 R干线与支线安装观察和检查安装记录(统表)电-5-1-1 R接地(接零)支线敷设观察检查(统表)电-5-1-1 H接地体安装检查隐蔽工程验收记录(统表)电-5-1-1 W接地体搭接焊长度观察检查和尺量(统表)电-5-1-19火灾报警联动火灾探测器安装按规范要求检测手动火灾报警按钮安装按规范要求检测5、托架、电缆桥架、金属线槽的安装:(1)电气施工主管必须熟悉电缆桥架、金属线槽及托盘、托架的布置图技术要求和有关规范、规程了解起走向和施工工艺,然后按《技术交底制度》对施工班组进行技术交底,并提出材料计划,由有关部门按《采购控制程序》进行采购,到工地后材料按《进货验收和试验控制程序》、《不合格品控制程序》进行验收,核对起规格、数量、说明书和合格证,进行记录并入库标识。
2021年电缆桥架国家标准线槽国家标准2021年电缆桥架国家标准线槽国家标准电缆桥架国家标准|线槽国家标准以钢制电缆桥架工程设计标准CECS31∶2006为根底,由中国工程建设标准化协会电气工程委员会修订。
〔施行日期:2006..8.1〕〔托盘、梯架宽度〕电缆桥架宽度~允许最小板厚电缆桥架宽度≤150~ 1.0150<电缆桥架宽度≤300~ 1.2300<电缆桥架宽度≤500~500<电缆桥架宽度≤800~2.0电缆桥架宽度>800~具体内容如下:1 范围本标准规定了钢质电缆桥架的分类、要求、试验方法、检验规那么、标志、包装、运输、贮存。
2 标准性引用文件GB/T 93-1987弹簧垫圈GB/T 97.1-2002平垫圈A级GB/T 912-1989 碳素结构钢和低合金结构钢热轧薄钢板及钢带GB/T 1720-1979 漆膜附着力测定法GB/T 1743-1979 漆膜光泽度测定法GB/T 1764-1979 漆膜厚度测定法GB/T 1804-2000 一般公关未注公差的线性和角度尺寸的公差GB/T 4956-1985 磁性金属机体上非磁性复盖层厚度测量磁性方法GB/T 5117-1995 碳钢焊条GB/T 5780-1989 六角头螺栓C级GB/T 6170-1986 六角螺母A级和B级GB/T 10125-1997 人造气氛腐蚀试验盐雾试验GB/T 11253-1989 碳素结构钢和低合金结构钢冷轧薄钢板及钢带3分类1. 3.1 电缆桥架按主体结构型式不同分为槽式、托盘式、合资经营级式和组合式四种类型。
分别用代号C、P、T、ZH表示。
2. 3.2 电缆桥架按外表防护层不同分为热镀锌、电镀锌或锌合金、粉末喷涂或喷漆、镀锌后喷涂或喷漆。
3.3型号4.4根本结构参数3.5 板材厚度电缆桥架允许最小板材厚度见表2。
表2 单位为毫米电缆桥架加工成形后,断面形状应端正,无弯曲、扭曲、裂纹、边沿毛刺等缺4.7 制造要求电缆桥架的长度极限偏差a) 当长度小于、等于2000mm时,极限偏差为±2mm;b) 当长度大于2000mm时,极限偏差为±4mm。
电缆桥架安装施工方案(2)
一、前言
电缆桥架是用来支撑电缆的金属结构,通常安装在建筑物的墙面或天花板上,起到保护和管理电缆的作用。
本文将详细介绍电缆桥架的安装施工方案,帮助施工人员清晰高效地完成任务。
二、安装准备
1.明确安装位置和要求。
2.准备好所需的电缆桥架、螺丝、螺栓等安装工具。
3.安装前检查材料和工具是否完好。
三、安装步骤
1. 确定安装高度和位置
在安装电缆桥架之前,需要先确定其安装的高度和位置,根据实际情况进行调整。
确保位置合适,不会影响到其他设备或建筑结构。
2. 固定支架
使用螺丝或螺栓将支架固定在墙面或天花板上,确保支架稳固可靠。
3. 安装电缆桥架
将电缆桥架放置在支架上,通过连接件将各个电缆桥架连接起来,确保连接牢固。
4. 整理电缆
将需要管理的电缆放置在电缆桥架上,注意整齐有序,避免出现混乱。
5. 调整位置
在安装完成后,需要适当调整电缆桥架的位置,确保电缆布置合理,方便维护和管理。
四、注意事项
1.安装过程中要注意安全措施,避免发生意外。
2.确保电缆桥架安装牢固,承载能力符合要求。
3.在安装过程中遇到问题及时处理,不得擅自修改。
五、总结
电缆桥架的安装施工是一个细致而重要的工作,需要严格按照安装方案进行操作,确保质量和安全。
希望本文的介绍能够帮助您顺利完成电缆桥架的安装工作。
建筑设备监控系统施工要求<1>一般规定1、本章适用于智能建筑工程中建筑设备监控系统的工程实施及质量控制、系统检测和竣工验收。
2、建筑设备监控系统用于对智能建筑内各类机电设备进行监测、控制及自动化管理,达到安全、可靠、节能和集中管理的目的。
3、建筑设备监控系统的监控范围为空调与通风系统、变配电系统、公共照明系统、给排水系统、热源和热交换系统、冷冻和冷却水系统、电梯和自动扶梯系统等各子系统。
<2>工程实施及质量控制1、设备及材料的进场验收应符合下列要求:(1)电气设备、材料、成品和半成品的进场验收应按《建筑电气安装工程施工质量验收规范》GB50303中第3.2节的有关规定执行;(2)各类传感器、变送器、电动阀门及执行器、现场控制器等的进场验收要求:1)查验合格证和随带技术文件,实行产品许可证和强制性产品认证标志的产品应有产品许可证和强制性产品认证标志。
2)外观检查:铭牌、附件齐全,电气接线端子完好,设备表面无缺损,涂层完整。
2、建筑设备监控系统安装前,建筑工程应具备下列条件:(1)已完成机房、弱电竖井的建筑施工;(2)预埋管及预留孔符合设计要求;(3)空调与通风设备、给排水设备、动力设备、照明控制箱、电梯设备安装就位,并应预留好设计文件中要求的控制信号接入点。
3、施工中的安全技术管理,应符合《建设工程施工现场供用电安全规范》GB50194和《施工现场临时用电安全技术规范》JGJ46中的有关规定。
4、施工及施工质量检查应符合下列要求:(1)电缆桥架安装和桥架内电缆敷设,电缆沟内和电缆竖井内电缆敷设,电线、电缆导管和线路敷设,电线、电缆穿管和线槽敷线的施工应按GB50303中第12章至第15章的有关规定执行,在工程实施中有特殊要求时应按设计文件的要求执行;(2)传感器、电动阀门及执行器、控制柜和其他设备安装时应符合GB50303第6章及第7章、设计文件和产品技术文件的要求。
5、工程调试完成后,系统承包商要对传感器、执行器、控制器及系统功能(含系统联动功能)进行现场测试,传感器可用高精度仪表现场校验,使用现场控制器改变给定值或用信号发生器对执行器进行检测,传感器和执行器要逐点测试;系统功能、通信接口功能要逐项测试;并填写系统自检表。
电气线路安全(1)接触不良电气连接部位包括导体间永久性的连接(如焊接)、可拆卸连接(如导线与接线端子的螺丝连接)和工作性活动连接(如各种电器的触头)。
连接部位是电气线路的薄弱环节。
如连接部位接触不良,则接触电阻增大,必然造成连接部位发热增加,乃至产生危险温度,构成引燃源。
如连接部位松动,则可能放电打火,构成引燃源。
特别是铜导体与铝导体的连接,如没有采用铜铝过渡段,经过一段时间使用之后,很容易成为引燃源。
铜导体与铝导体直接连接容易起火的原因如下:①铝导体表面的氧化膜铝导体在空气中数秒钟之内即能形成厚3~6μm的高电阻氧化膜。
氧化膜将大幅度提高接触电阻,使连接部位发热,产生危险温度。
接触电阻过大还造成回路阻抗增加,减小短路电流,延长短路保护装置的动作时间甚至阻碍短路保护装置动作。
这也增大火灾的危险性。
②铜和铝的热胀系数不同铝的热胀系数较铜的大36%,发热时使铜端子增大而本身受到挤压,冷却后不能完全复原。
经多次反复后,连接处逐渐松弛,接触电阻增加;如连接处出现微小缝隙,则遇空气进入,将导致铝导体表面氧化,接触电阻大大增加;如连接处的缝隙进入水分,将导致铝导体电化学腐蚀,接触状态将急剧恶化。
③铜和铝的化学性能不同铝为3价元素,铜为2价元素。
因此,当有水分进入铜、铝之间的缝隙时,将发生电解,使铝导体腐蚀,必然导致接触状态迅速恶化。
④氯化氢的产生当温度超过75℃,且持续时间较长时,聚氯乙烯绝缘将分解出氯化氢气体。
这种气体对铝导体有腐蚀作用,从而增大接触电阻。
正因为如此,在潮湿场所或室外铝导体与铜导体不能直接连接,而必须采用铜铝过渡段。
(2)严重过载过载将使绝缘加速老化。
如过载太多或过载时间太长,将造成导线过热,带来引燃危险。
此外,过载还会增大线路上的电压损失。
过载的主要原因有二,一是使用者私自接用大量用电设备造成过载;一是设计者没有充分考虑发展的需要,裕量留得太小而造成的过载。
应当指出电气线路在冷态情况下短时间适量过载是允许的,但必须严格控制过载时间和过载量。
电缆桥架、线槽的安装及敷线电缆桥架、线槽是新建工程电气线路敷设的主要方式之一。
它的优点是便于维修、更换线路。
桥架、线槽的安装及敷线要符合GB503032002建筑电气工程施工质量验收规范要求,本节主要介绍基本要求。
1.电缆桥架和线槽的安装要求(1)金属桥架和线槽及其支架全长不少于2处与接地(PE)或接零(PEN)干线相连接。
(2)非镀锌桥架间连接板的两端及非镀锌线槽间连接板两端要跨接铜芯接地线,其最小截面积不小于4mm2。
(3)镀锌桥架间连接板及线槽间连接板间的两端不跨接接地线,但连接板两端不少于2个有防松螺帽或防松垫圈的连接固定螺栓。
(4)桥架应敷设在易燃易爆气体管道和热力管道的下方,与管道的最小净距,符合表611规定。
(5)敷设在竖井内和穿越不同防火区的桥架,按设计要求位置,有防火隔堵措施。
(6)桥架与支架间螺栓、桥架连接板螺栓、固定牢固,螺母位于桥架外侧。
2.桥架内电缆敷设应符合以下要求(1)大于45倾斜敷设的电缆每隔2m处设固定点。
(2)水平敷设的电缆,首尾两端、转弯两侧及每隔5~10m处设固定点。
(3)敷设于垂直桥架内的电缆,要每隔1m处设固定点。
(4)电缆的首端、末端和分支处应设标志牌。
3.线槽内敷线应符合以下要求(1)同一回路的相线和零线,敷设于同一金属线槽内。
(2)电线在线槽内有一定余量,不得有接头。
电线按回路编号分段绑扎,绑扎间距不大于2m。
(3)同一电源的不同回路无抗干扰要求的线路可敷设于同一线槽内,有抗干扰要求的线路应使用隔板隔离或用屏蔽电线并要求屏蔽护套一端接地。
(4)当采用多相供电时,电线的绝缘层颜色应一致,即保护地线(PE线)应是黄绿相间色,零线淡蓝色,相线:L1相黄色,L2相绿色,L3相红色。
电气工程施工方法一、电缆、电线管敷设要求1、电线、电缆保护管采用镀锌钢管。
埋设在混凝土及墙体内的电线管的连接采用套管焊接连接,明配管采用丝接或卡套连接。
2、钢管连接采用螺纹连接时管端螺纹长度不应小于管接头长度的1/2,连接后其螺纹宜外露2-3扣,螺纹表面应光滑、无缺损,在地坪下、潮湿或腐蚀区域、室内及危险区域内的金属穿线管的外露螺纹应涂防锈漆。
3、镀锌钢管的跨接地线宜采用专用接地线卡跨接,不应采用熔焊连接。
4、钢管煨弯:G25以下钢管煨弯采用手动煨弯器,G32以上采用液压弯管机煨弯,G70以上采用专业工厂加工,以上各种规格的钢管煨制可进行工厂预制,管子的弯曲应符合“规范”要求。
5、在管子通过建筑物的伸缩(沉降缝)时,应按管子通过建筑物伸缩缝做法施工,设变形和伸缩接头。
穿线管明敷时在所有建筑物伸缩缝处的穿线管应设管伸缩节。
6、配管线路直线段超过12米,或直角弯超过2个时,应装中间接线盒,以便穿线。
7、配制电管时,管口应光滑,无毛刺,切断口应平整。
8、进入落地配电箱的电线管管口应高出砼面50mm-80mm,到设备处的电线管管口应高出砼面200mm。
多根管子进入配电箱时,应排列整齐,管口进入箱内高度一致。
9、由配电箱、控制箱等引出、引入的电缆、电线管,需将电管与箱体外壳与接地网可靠连接。
10、在混凝土浇筑前安装好符合施工要求和现场情况的管堵或管帽,并保证穿线管内干燥、无水、无污物。
自外部穿过混凝土墙或地坪底部的穿插线管进口应做临时密封防水处理。
11、埋入建筑物、构筑物内的电线保护管外表面,与建筑物、构筑物表面的距离不应小于15m。
12、隐蔽工程在施工过程中应要求监理进行验收,并做好施工记录。
13、所有专用吊架或吊杆及螺栓等应采用镀锌件。
14、电缆保护钢管与电缆桥架及金属线槽连接时,使用开孔机开孔,使用管接头固定,严禁用气割、电焊开孔。
电缆、电线管与热力管道平行、交叉敷设时,其净距应符合设计规定。
二、电缆桥架、线槽安装要求1、桥架的选型和安装方式电缆桥架(线槽)均采用热镀锌烤漆型颜色由建筑专业统一确定。
电缆桥架、线槽的安装及敷线
(2021版)
Security technology is an industry that uses security technology to provide security services to society. Systematic design, service and management.
( 安全管理 )
单位:______________________
姓名:______________________
日期:______________________
编号:AQ-SN-0877
电缆桥架、线槽的安装及敷线(2021版)
电缆桥架、线槽是新建工程电气线路敷设的主要方式之一。
它的优点是便于维修、更换线路。
桥架、线槽的安装及敷线要符合GB50303—2002建筑电气工程施工质量验收规范要求,本节主要介绍基本要求。
1.电缆桥架和线槽的安装要求
(1)金属桥架和线槽及其支架全长不少于2处与接地(PE)或接零(PEN)干线相连接。
(2)非镀锌桥架间连接板的两端及非镀锌线槽间连接板两端要跨接铜芯接地线,其最小截面积不小于4mm2。
(3)镀锌桥架间连接板及线槽间连接板间的两端不跨接接地线,但连接板两端不少于2个有防松螺帽或防松垫圈的连接固定螺栓。
(4)桥架应敷设在易燃易爆气体管道和热力管道的下方,与管道
的最小净距,符合表6—11规定。
(5)敷设在竖井内和穿越不同防火区的桥架,按设计要求位置,有防火隔堵措施。
(6)桥架与支架间螺栓、桥架连接板螺栓、固定牢固,螺母位于桥架外侧。
2.桥架内电缆敷设应符合以下要求
(1)大于45°倾斜敷设的电缆每隔2m处设固定点。
(2)水平敷设的电缆,首尾两端、转弯两侧及每隔5~10m处设固定点。
(3)敷设于垂直桥架内的电缆,要每隔1m处设固定点。
(4)电缆的首端、末端和分支处应设标志牌。
3.线槽内敷线应符合以下要求
(1)同一回路的相线和零线,敷设于同一金属线槽内。
(2)电线在线槽内有一定余量,不得有接头。
电线按回路编号分段绑扎,绑扎间距不大于2m。
(3)同一电源的不同回路无抗干扰要求的线路可敷设于同一线
槽内,有抗干扰要求的线路应使用隔板隔离或用屏蔽电线并要求屏蔽护套一端接地。
(4)当采用多相供电时,电线的绝缘层颜色应一致,即保护地线(PE线)应是黄绿相间色,零线淡蓝色,相线:L1相黄色,L2相绿色,L3相红色。
