施工设计方案(筒仓)
- 格式:doc
- 大小:710.50 KB
- 文档页数:241

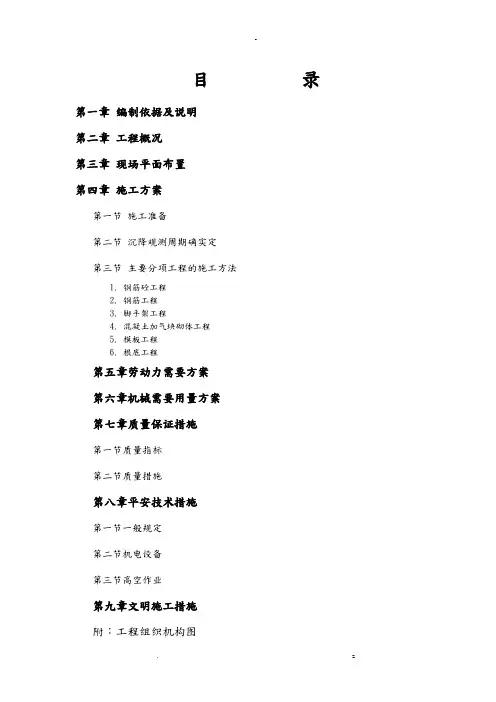

目录第一章编制依据及说明第二章工程概况第三章现场平面布置第四章施工方案第一节施工准备第二节沉降观测周期确实定第三节主要分项工程的施工方法1. 钢筋砼工程2. 钢筋工程3. 脚手架工程4. 混凝土加气块砌体工程5. 模板工程6. 根底工程第五章劳动力需要方案第六章机械需要用量方案第七章质量保证措施第一节质量指标第二节质量措施第八章平安技术措施第一节一般规定第二节机电设备第三节高空作业第九章文明施工措施附:工程组织机构图第一章编制依据及说明根据现场实际情况以及图纸设计要求进展编制。
根据国家有关现行的施工规和规程进展相应的编制。
组合设计要求,结合实际现场,采用新思路、新材料、新技术进展编制。
第二章工程概括工程位于楼俊集团泰业煤业所属临县泰业煤矿矿区,为钢筋混凝土筒体构造。
本工程为储煤筒仓,筒仓高度40.6米,总长45.3米,建筑总高度51.5米,筒仓径为21米,单仓有效容量7000。
由西源通煤矿工程设计研究设计。
第三章现场平面布置平面布置力求科学、合理,充分利用有限的场地资源,最大限度的满足施工需要,确保既定的质量、工期、平安生产、文明施工四大目标的实现。
为了保证现场材料堆放有序,堆放场地将进展硬化处理,即钢筋、模板、砂石料、周转料场等浇成一块面积较大的砼场地。
材料尽可能按方案分期、分批、分层供给,以减少二次搬运。
主要材料的堆放,应严格按照"施工现场平面布置图"确定的位置堆放整齐。
电缆采用栽杆架空敷设,设250A分配电箱2个,施工用水管用φ50钢管,埋于地下300~500深,水、电布置见施工平面布置图。
第四章施工方案施工准备施工前组织有关专业技术人员熟悉图纸,组织技术交底。
材料供给部门,提出外加工定货单,并提出工料分析和进展图纸会审,进展设计交底。
沉降观测周期建筑物建成后会引起根底及其四周的地层产生变形,这种变形在一定围是正常的,但超过一定的限度,不仅会影响建筑物正常使用,严重时还会危及生命。
筒仓施工方案一、引言筒仓作为一种常见的储存设施,广泛应用于农业、食品加工、化工等领域。
其施工方案的设计和实施对于保证筒仓的安全、稳定和高效运行至关重要。
本文将介绍一种典型的筒仓施工方案,旨在帮助相关施工人员进行筒仓的建设和维护。
二、设计与选址1. 设计原则在筒仓的设计过程中,应考虑以下因素:- 储存容量:根据所需储存物料的数量确定筒仓的容量,并结合不同物料的密度、流动性等特性进行计算。
- 结构稳定性:筒仓的设计应考虑其承载能力,确保在各种荷载条件下都具有足够的稳定性。
- 防尘防潮:筒仓的设计应考虑到物料的特性,采取适当的封闭措施,防止灰尘和湿气的进入。
- 通风排气:筒仓的设计应考虑到物料的贮存和运输过程中产生的热量和气体,采取合适的通风排气系统,确保筒仓内空气的流通和质量。
- 操作便捷:筒仓的设计应考虑到操作人员的便捷性,合理安排出入口和通道,配备必要的安全设施和设备。
2. 选址原则筒仓的选址应考虑以下因素:- 地质条件:选择坚实、稳定的地基,避免沉降、滑移等地质灾害。
- 土壤条件:选择土壤适宜的地块,便于基础的施工和筒仓的稳固。
- 周边环境:避开明火源、易燃物等危险环境,确保筒仓的安全性。
- 交通便利:选择交通便利的地点,方便物料的进出和人员的操作。
三、施工流程1. 地基施工地基施工是筒仓建设的基础,其中包括以下几个步骤:- 土地平整:清除地表的杂草、石块等障碍物,保证施工的顺利进行。
- 基坑开挖:按照设计要求开挖基坑,保证筒仓的基础面积和深度。
- 基础浇筑:在基坑内浇筑混凝土基础,以提供筒仓的稳定支撑。
2. 筒仓结构施工筒仓结构施工包括以下步骤:- 钢材加工:按照设计要求对钢材进行切割、焊接等加工处理,并进行防锈处理。
- 筒仓组装:将加工好的钢材按照设计图纸进行组装,确保各个零部件的准确连接。
- 筒仓安装:将组装好的筒仓吊装至基础上,进行调整和固定,确保筒仓的稳固性。
3. 筒仓封闭与通风排气系统施工筒仓的封闭与通风排气系统施工包括以下步骤:- 外墙施工:对筒仓外侧进行涂漆、保温或加装外墙板等处理,确保筒仓的防尘防潮效果。
筒仓施工方案施工准备阶段需要准备定型脚手板、普通脚手板、砼套管和对拉螺栓,以及三步倒模脚手架等材料。
在开始施工前,必须检查核实所有零部件是否齐全。
在施工过程中,需要先进行第一步钢筋的绑扎,并安装筒壁埋件。
2、2模板工程库壁模板采用钢模板,每个竖向钢管使用扣件连接,以确保模板的形体刚度。
模板的找正可以利用斜拉索中的螺栓来实现。
为保证模板的位置准确,底层筋上需要焊接钢筋顶杆。
2、3砼工程库壁砼采用分层浇筑的方式,每层高度约为400mm。
在浇筑前需要进行分层振捣,并在砼初凝前进行二次振捣,共进行两次。
振捣完成后,需要对表面进行二次施抹,以防止裂缝出现。
浇筑后的12小时内需要进行洒水养护,并在15小时后覆盖麻袋片进行养护,持续时间不少于14天。
3、顶板工程3、1模板工程顶板模板采用钢模板,每个竖向钢管使用扣件连接,以确保模板的形体刚度。
模板的找正可以利用斜拉索中的螺栓来实现。
为保证模板的位置准确,底层筋上需要焊接钢筋顶杆。
3、2钢筋工程顶板钢筋采用闪光对焊连接。
在绑扎钢筋时,需要确保d<16的钢筋绑扎搭接接头位置错开,距离35d且不小于500mm。
同一断面内钢筋接头数量不得超过总数的5%。
上下层钢筋之间需要采用马镫支撑,马镫使用Ф20钢筋,长度为1500mm,两端外伸250mm,中部加BW止水条,排列间距为1.8米。
3、3砼工程顶板砼采用分层浇筑的方式,每层高度约为400mm。
在浇筑前需要进行分层振捣,并在砼初凝前进行二次振捣,共进行两次。
振捣完成后,需要对表面进行二次施抹,以防止裂缝出现。
浇筑后的12小时内需要进行洒水养护,并在15小时后覆盖麻袋片进行养护,持续时间不少于14天。
4、结构安装4、1筒仓安装筒仓安装时,必须先进行基础的验收,并根据设计方案进行施工。
在安装过程中,需要注意安装顺序,确保结构的牢固和稳定。
同时,还需要进行密封处理,以确保筒仓内部的物料不会外泄。
4、2附属设备安装附属设备的安装需要根据设计方案进行施工,并在安装前进行验收。
筒仓施工方案范文一、项目概述本项目是为了满足农产品储存需求,建设一个全封闭的筒仓。
筒仓主体结构采用钢筋混凝土框架结构,外墙采用预制混凝土墙板,屋顶采用镀锌钢板。
本施工方案旨在保证施工过程的安全性、质量和效率。
二、施工组织2.1施工人员根据工程的规模和要求,确定施工所需人员的数量和专业。
施工人员应具备相应的资质和工作经验,严格遵守施工规范和操作规程。
2.2施工设备根据施工的需要,选择合适的设备进行施工。
包括混凝土搅拌车、吊车、塔吊等机械设备。
设备使用过程中,必须按照操作规程进行操作,确保施工安全。
2.3施工组织架构根据施工工序和工程量的特点,制定合理的施工进度和组织架构。
负责人应明确责任,并做好各个工序之间的协调和配合,提高施工效率。
三、施工工序3.1基础施工3.1.1地基处理根据地质勘察报告,进行地基处理。
清除表层土壤,确保基础的均匀承载力。
3.1.2基础浇筑按照设计图纸和基础施工要求,进行基础的浇筑。
采用植筋基础,确保混凝土的质量和强度。
3.2主体结构施工3.2.1筒仓墙体施工根据设计图纸和施工要求,进行筒仓墙体的施工。
采用预制混凝土墙板,墙板连接处进行搭接并加固。
3.2.2筒仓屋顶施工根据设计图纸和施工要求,进行筒仓屋顶的施工。
屋顶采用镀锌钢板,屋面防水采用防水卷材。
3.3钢筋混凝土结构加固根据设计要求,对筒仓的钢筋混凝土结构进行加固。
采用加固材料进行加固,确保筒仓的稳定性和安全性。
3.4室内设施安装根据设计要求,进行室内设施的安装。
包括通风设备、照明设备、消防设备等。
设备安装过程中,要严格按照施工规范进行安装,确保设备的正常使用。
四、安全措施4.1安全教育在施工现场设立安全教育站,对施工人员进行安全教育和培训,提高他们的安全意识和操作技能。
4.2安全防护在施工现场设置临时安全标志和警示标志,划定危险区域。
施工人员必须佩戴安全帽、安全鞋等个人防护用品,确保施工过程中的安全。
4.3施工监管设立专门的施工监管人员,对施工现场进行监管和巡视,及时发现和解决施工过程中的安全问题。
筒仓施工方案
在农业生产中,筒仓是保存粮食的重要设施。
良好的筒仓施工方案不仅可以有
效保存粮食,还能提高粮食的品质,确保粮食在储存过程中不受到湿气、虫害等因素的侵害。
本文将介绍一种适用于小型农场的筒仓施工方案。
1. 筒仓选址
选择合适的筒仓选址是施工的第一步。
筒仓的选址应该远离水源和湿地,同时
也要便于粮食的装卸。
最好选择离农田近一些,便于短途运输农作物。
2. 筒仓建材选择
在筒仓建设过程中,建材的选择非常重要。
建议选用混凝土或砖石等坚固耐用
的材料,以确保筒仓的稳固性和耐久性。
3. 筒仓结构设计
筒仓的结构设计应当考虑到储存粮食的需求,保证通风透气,防潮防虫。
同时
要考虑筒仓的开口设计,方便粮食的装卸和检查。
4. 筒仓施工流程
1.土地平整:在选好的筒仓选址上进行土地平整,确保施工平稳进行。
2.基础施工:根据筒仓的设计要求进行基础施工,确保筒仓的稳固性。
3.墙体搭建:依次搭建筒仓的墙体结构,注意加固节点处,确保筒仓的
整体稳固性。
4.屋顶施工:安装筒仓的屋顶结构,注意防水防渗。
5.筒仓装修:对筒仓内部进行精心装修,确保储存粮食的环境符合要求。
5. 筒仓验收
完成筒仓施工后,要进行验收工作。
检查筒仓的结构稳固性,通风透气情况,
确保筒仓可以正常使用。
在实际施工中,还应当根据当地的气候条件和粮食储存的要求进行调整,确保
筒仓施工方案的实用性和可靠性。
筒仓施工方案筒仓施工方案一、项目概述筒仓是用于储存粮食、水泥等物料的重要设施,具有容量大、占用空间小、操作方便等优点。
为保证筒仓的施工质量和工期,我们制定了以下施工方案。
二、施工准备1. 设立施工组织机构,明确各岗位职责,确保施工全过程的统筹和协调。
2. 制定施工计划,并分解为每日、每周的施工任务,严格按计划进行施工。
3. 采购施工所需的材料、设备,并进行验收,确保质量合格。
4. 对施工人员进行技术培训,提高施工技术水平。
5. 准备施工现场所需的安全设施,如脚手架、防护网等,确保施工安全。
三、施工步骤1. 地基施工:按照设计要求进行地基处理,打好地基基础,确保地基的稳定性和承载能力。
2. 筒仓立柱施工:根据设计图纸,按照标高和位置要求进行立柱的布置和施工。
采用焊接工艺对立柱进行连接,确保连接牢固。
3. 筒仓筒体施工:采用预制混凝土板进行筒体施工,先对预制板进行拼装,然后进行焊接,确保筒体的密闭性和机械强度。
4. 筒仓屋盖施工:采用钢结构框架进行屋盖施工。
先安装框架的主体结构,然后进行覆盖层的安装,确保屋盖的牢固和防水性能。
5. 筒仓门窗施工:根据设计要求进行门窗的安装,确保门窗的开启和关闭方便,并具有良好的密闭性。
6. 筒仓附属设备施工:根据需要,对筒仓进行一些附属设备的安装,如通风设备、卸料装置等。
7. 维护和保养:施工完成后,对筒仓进行维护和保养,确保其正常运行和使用寿命。
四、安全措施1. 按照相关法规,对施工现场进行安全控制,设置警示标志,保持施工现场的整洁和通畅。
2. 严禁施工人员穿着不符合安全要求的服装进入施工现场,必须配备安全帽、安全鞋等防护装备。
3. 施工过程中要定期检查施工设备和工具的使用情况,及时修理或更换损坏的设备和工具。
4. 严格执行施工操作规程,禁止超负荷作业和违反操作规范的行为。
5. 每天对施工现场进行清理,及时清除垃圾和其他危险物品。
五、质量保证1. 进行材料的严格把关,保证材料的质量符合设计要求。
第1篇一、工程概况本项目位于我国某市某工业园区,占地面积约为5万平方米。
工程总建筑面积约为2.5万平方米,主要包括筒仓、库房、办公区等建筑。
筒仓为圆形钢筋混凝土结构,直径为30米,高度为35米,容积约为15000立方米。
库房为单层框架结构,建筑面积约为5000平方米。
办公区为三层框架结构,建筑面积约为2000平方米。
二、施工组织设计1. 施工单位施工单位:某建筑工程有限公司项目经理:张三施工队长:李四技术负责人:王五2. 施工组织机构(1)项目经理部项目经理部负责整个工程的施工组织、协调、指挥和监督工作。
(2)项目部项目部负责具体的施工任务,包括施工技术、质量、安全、进度、材料、设备、人员等管理工作。
(3)施工班组施工班组负责具体的施工任务,按照项目部的要求进行施工。
三、施工方案1. 施工顺序(1)筒仓基础施工(2)筒仓主体结构施工(3)库房、办公区基础施工(4)库房、办公区主体结构施工(5)装饰装修工程(6)室外工程2. 施工工艺(1)筒仓基础施工1)基坑开挖:采用机械开挖,挖掘深度为3.5米,宽度为6米,长度为筒仓直径的1.5倍。
2)地基处理:采用换填法,将原土换填为砂石混合料,厚度为1米。
3)垫层铺设:采用C15混凝土,厚度为0.1米。
4)基础垫层:采用C20混凝土,厚度为0.2米。
5)基础墙:采用C25混凝土,厚度为0.8米,高度为2.8米。
6)柱基础:采用C25混凝土,直径为1.2米,高度为2.5米。
(2)筒仓主体结构施工1)筒体结构:采用C30混凝土,厚度为0.6米,分为内筒和外筒,内筒直径为30米,外筒直径为31.5米。
2)筒体模板:采用钢模板,采用分块拼装的方式,确保模板的稳定性。
3)钢筋绑扎:采用直径为16mm的钢筋,按照设计要求进行绑扎。
4)混凝土浇筑:采用泵送混凝土,分层浇筑,每层厚度为0.3米,采用振捣棒进行振捣。
(3)库房、办公区基础施工1)基坑开挖:采用机械开挖,挖掘深度为2.5米,宽度为8米,长度为建筑物长度的1.5倍。
筒仓土建施工方案1. 引言筒仓是一种用于储存粮食、种子、饲料等物品的建筑结构。
土建施工是筒仓建设的重要环节,合理的施工方案能够确保筒仓的结构安全和使用寿命。
本文将介绍筒仓土建施工方案的具体步骤和注意事项。
2. 施工准备在开始筒仓土建施工前,需要进行充分的准备工作。
以下是施工准备的步骤和注意事项:2.1 确定施工场地选择合适的施工场地,确保场地的平整度和承载能力符合筒仓的要求。
2.2 制定施工计划根据筒仓的设计方案,制定详细的施工计划,明确施工的时间节点和工作内容。
2.3 采购材料和设备根据施工计划,及时采购所需的土建施工材料和设备,确保施工进度不受材料和设备供应的影响。
2.4 施工人员培训对参与施工的人员进行必要的培训和安全教育,确保施工过程中的安全和质量。
3. 筒仓土建施工步骤筒仓土建施工主要包括基础施工、墙体施工和屋面施工三个步骤。
3.1 基础施工基础施工是筒仓建设的第一步,主要包括以下几个步骤:1.测量地基;2.挖掘基坑;3.浇筑混凝土基础。
在进行基础施工时,需要注意以下事项:•地基测量要准确,确保基坑的大小和深度符合设计要求;•基坑挖掘要平整,确保基础的承载能力;•浇筑混凝土时,要根据设计要求采用适当的配合比和施工方式,确保基础的强度和稳定性。
3.2 墙体施工墙体施工是筒仓土建施工的核心部分,主要包括以下几个步骤:1.安装模板;2.浇筑混凝土墙体;3.拆除模板。
在进行墙体施工时,需要注意以下事项:•模板要按照设计要求进行安装,确保墙体的形状和尺寸符合要求;•浇筑混凝土时要控制好施工速度和浇筑厚度,确保墙体的质量;•拆除模板时要小心操作,确保墙体不受损坏。
3.3 屋面施工屋面施工是筒仓土建施工的最后一步,主要包括以下几个步骤:1.安装屋面支撑结构;2.铺设屋面材料;3.完成屋面的防水处理。
在进行屋面施工时,需要注意以下事项:•屋面支撑结构要牢固稳定,能够承受外部负荷和自身重量;•屋面材料的选择要符合设计要求,确保屋面的防水性能和耐久性。
筒仓施工方案目录1. 项目概述 (3)1.1 项目背景 (4)1.2 项目目标 (5)1.3 工程范围 (5)1.4 施工场地 (6)2. 设计方案 (7)2.1 筒仓基本参数 (8)2.2 结构设计 (9)2.2.1 受力分析 (10)2.2.2 材料选用 (11)2.2.3 施工工艺 (12)2.3 外表面处理 (14)2.3.1 涂层选用 (15)2.3.2 涂层施工工艺 (15)2.4 内部设施 (16)2.4.1 通风系统 (17)2.4.2 照明系统 (18)2.4.3 监测系统 (19)2.5 安全设计 (21)3. 施工准备 (23)3.1 人员组织 (24)3.2 材料准备 (25)3.3 机械设备 (26)3.4 场地准备 (27)3.5 安全措施 (28)4. 施工过程 (28)4.1 基础工程 (29)4.1.1 施工方法 (30)4.1.2 质量控制 (31)4.2 筒仓主体施工 (32)4.2.1 钢支架施工 (34)4.2.2 水泥板覆盖施工 (35)4.2.3 防水层施工 (36)4.2.4 点焊连接施工 (37)4.3 外表面处理施工 (38)4.3.1 底层处理 (39)4.3.2 涂层施工 (39)4.3.3 固化及保护 (40)4.4 内部设施安装 (42)4.4.1 通风系统安装 (42)4.4.2 照明系统安装 (43)4.4.3 监测系统安装 (45)5. 质量控制 (47)5.1 检测指标 (48)5.2 验收标准 (49)5.3 质量保证措施 (51)6. 安全及环保 (52)6.1 施工现场安全管理制度 (52)6.2 环境保护措施 (54)7. 进度计划| (54)8. 成本控制 (55)8.1 预算编制 (56)8.2 成本控制措施 (58)1. 项目概述本筒仓施工方案旨在为建设一座高度为X米,直径为Y米的筒仓提供详细的施工指导。
该筒仓将用于储存和运输散装物料,如谷物、矿石等。
一、工程概况项目名称:XX筒仓亮化工程项目地点:XX市XX区XX路XX号建设单位:XX集团有限公司施工单位:XX市XX建筑工程有限公司设计单位:XX市XX建筑设计研究院监理单位:XX市XX工程监理有限公司二、工程目的1. 突出筒仓的建筑特色,提升筒仓的艺术价值和观赏性。
2. 增强筒仓的夜间视觉效果,提高周边环境的美观度。
3. 节能环保,降低能源消耗。
三、工程内容1. 筒仓外观照明设计:包括筒仓主体照明、装饰照明、景观照明等。
2. 筒仓内部照明设计:包括筒仓内部工作区域照明、安全警示照明等。
3. 筒仓亮化控制系统设计:实现智能化、自动化控制。
四、施工方案1. 施工准备(1)组织施工队伍,进行技术交底,确保施工人员掌握施工技术要求。
(2)采购所需材料、设备,确保材料、设备质量合格。
(3)制定施工进度计划,明确各阶段施工任务和时间节点。
2. 施工工艺(1)筒仓外观照明施工:1)清理筒仓表面,确保无污垢、锈蚀等影响照明效果的因素。
2)根据设计要求,安装LED灯带、LED投光灯等照明设备。
3)调试照明设备,确保照明效果达到设计要求。
(2)筒仓内部照明施工:1)根据筒仓内部功能分区,安装相应的照明设备。
2)确保照明设备安装牢固,符合安全规范。
3)调试照明设备,确保照明效果满足工作需求。
(3)筒仓亮化控制系统施工:1)安装亮化控制系统,包括控制主机、传感器、执行器等。
2)调试控制系统,实现智能化、自动化控制。
3)对控制系统进行试运行,确保系统稳定可靠。
3. 施工质量控制(1)严格控制材料、设备质量,确保符合设计要求。
(2)加强施工过程管理,确保施工质量。
(3)严格执行验收标准,确保工程质量。
4. 施工安全措施(1)加强施工人员安全教育,提高安全意识。
(2)落实安全责任制,确保施工安全。
(3)加强施工现场安全管理,防止安全事故发生。
五、施工进度1. 施工准备阶段:5天2. 筒仓外观照明施工阶段:10天3. 筒仓内部照明施工阶段:7天4. 筒仓亮化控制系统施工阶段:5天5. 系统调试阶段:3天6. 工程验收阶段:2天总计:32天六、工程验收1. 施工单位按照合同要求,提交工程验收申请。

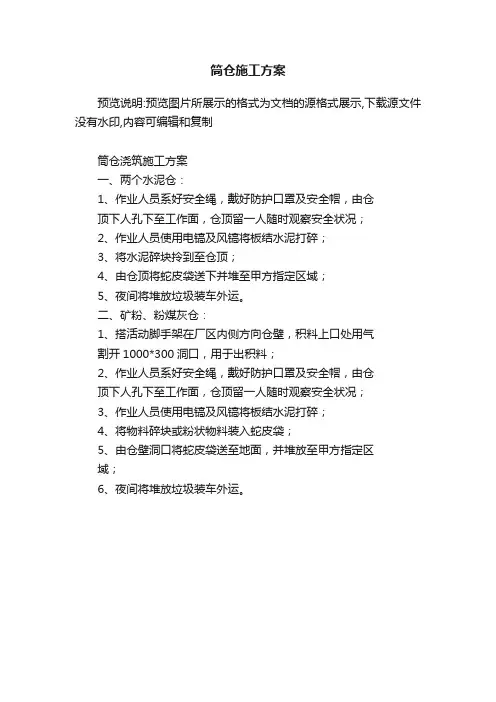

筒仓施工方案
预览说明:预览图片所展示的格式为文档的源格式展示,下载源文件没有水印,内容可编辑和复制
筒仓浇筑施工方案
一、两个水泥仓:
1、作业人员系好安全绳,戴好防护口罩及安全帽,由仓
顶下人孔下至工作面,仓顶留一人随时观察安全状况;
2、作业人员使用电镐及风镐将板结水泥打碎;
3、将水泥碎块拎到至仓顶;
4、由仓顶将蛇皮袋送下并堆至甲方指定区域;
5、夜间将堆放垃圾装车外运。
二、矿粉、粉煤灰仓:
1、搭活动脚手架在厂区内侧方向仓壁,积料上口处用气
割开1000*300洞口,用于出积料;
2、作业人员系好安全绳,戴好防护口罩及安全帽,由仓
顶下人孔下至工作面,仓顶留一人随时观察安全状况;
3、作业人员使用电镐及风镐将板结水泥打碎;
4、将物料碎块或粉状物料装入蛇皮袋;
5、由仓壁洞口将蛇皮袋送至地面,并堆放至甲方指定区
域;
6、夜间将堆放垃圾装车外运。
筒仓施工方案一、前言随着现代农业的发展,粮食储存问题备受关注。
筒仓作为储存粮食的重要设施,在现代农村建设中发挥着重要的作用。
本文将针对筒仓施工的方案进行探讨,旨在为农业生产提供更好的帮助。
二、筒仓施工的重要性筒仓作为农业生产的重要基础设施,对粮食储存起着至关重要的作用。
良好的筒仓施工方案不仅可以确保粮食的质量和安全,还可以提高粮食的利用率,减少损耗,为农民带来实实在在的经济效益。
三、筒仓施工方案的选择1. 建筑结构筒仓的建筑结构应简单、稳固,便于维护和管理。
一般采用金属或混凝土材质,具有一定的防潮、防鼠和通风功能。
2. 施工工艺在筒仓的施工过程中,应严格按照规范要求进行,确保施工质量。
包括地基处理、墙体建造、屋顶覆盖等环节,都需精心施工,确保筒仓的稳固性和耐用性。
3. 设备选型在筒仓的施工中,应根据实际情况选择适合的设备。
如起重机械、搅拌设备等,保证施工效率和质量。
四、筒仓施工的注意事项1. 安全第一在筒仓的施工过程中,安全是首要考虑的因素。
操作人员应经过专业培训,遵守施工规范,做好安全防护。
2. 环保要求筒仓施工应符合环保要求,减少对环境的影响。
施工废弃物应做好分类处理,避免对周边环境造成污染。
3. 质量监控筒仓施工过程中应进行严格的质量监控,确保施工质量符合标准要求,提高筒仓的使用寿命。
五、结语通过本文对筒仓施工方案的探讨,希望能够为相关从业人员提供一些参考和帮助,使筒仓的施工更加规范、安全、高效。
只有不断提高筒仓建设质量,才能更好地发挥筒仓在农业生产中的作用,为粮食储备和农民收入增加贡献力量。
筒仓施工方案1. 引言筒仓施工是指在农业、工业等领域建造用来储存物品的大型仓库的过程。
合理的筒仓施工方案可以确保筒仓的稳固、安全和高效性。
本文将介绍一个基本的筒仓施工方案,包括材料选择、施工步骤和注意事项等内容。
2. 材料选择在筒仓施工中,常用的材料包括钢材、混凝土和木材等。
选择合适的材料对筒仓的质量和耐久性有重要影响。
2.1 钢材钢材是筒仓建造中最常用的材料之一,具有强度高、耐腐蚀、耐磨损等优点。
在选择钢材时,应考虑以下因素:•钢材的强度和耐久性是否符合要求。
•钢材的成本和供应情况。
2.2 混凝土混凝土也是筒仓建造中常用的材料之一,具有耐久性好、施工方便等优点。
在选择混凝土时,应考虑以下因素:•混凝土的强度、抗压性和耐久性是否符合要求。
•混凝土的成本和供应情况。
•混凝土的施工难度和工艺要求。
2.3 木材木材常用于筒仓结构的一部分,具有重量轻、易加工等优点。
在选择木材时,应考虑以下因素:•木材的强度和耐久性是否符合要求。
•木材的成本和供应情况。
3. 施工步骤筒仓施工的步骤可以分为准备工作、基础施工、主体结构施工和外部装饰等阶段。
3.1 准备工作在施工之前,需要进行以下准备工作:•确定筒仓的设计方案,并获得相应的审批文件。
•清理施工区域,确保没有障碍物和垃圾。
•准备需要使用的材料和工具。
3.2 基础施工基础施工是筒仓建造的第一步,它的质量直接影响到筒仓的稳定性。
基础施工的步骤包括:2.铺设防水层,以防止地下水进入筒仓。
3.浇筑混凝土基础,并进行充分的固化。
3.3 主体结构施工主体结构施工是筒仓建设的关键步骤,它包括立柱、屋面、墙体等主要结构的搭建。
具体施工步骤如下:1.根据设计方案,安装筒仓的立柱和横梁。
2.安装屋面和墙体结构,并进行固定。
3.检查主体结构的质量和稳定性,进行必要的修整和加固。
3.4 外部装饰外部装饰是筒仓施工的最后一步,它用于提升筒仓的美观度和耐久性。
外部装饰的步骤包括:2.进行防腐处理和涂装。
筒仓施工方案一、引言筒仓作为粮食储存的重要设施,其施工方案的合理性和可靠性至关重要。
本文将探讨筒仓施工方案的要点,并从结构设计、施工流程、安全措施等角度详细阐述,旨在提供一个全面的指南。
二、结构设计筒仓的结构设计是施工方案中的重要环节。
首先,需要根据储存的物料种类和容量确定筒仓的尺寸和形状。
例如,对于谷物类物料,常见的筒仓设计是圆柱状,因为这种形状有利于物料的自然流动和储存空间的最大化。
其次,筒仓的结构应具备足够的强度和稳定性,以应对外部环境和内部压力的变化。
常见的筒仓结构材料包括钢铁、混凝土等,根据实际情况选择合适的材料。
三、施工流程筒仓的施工流程包括基础施工、结构安装和内部设备安装三个主要阶段。
首先,基础施工要确保筒仓的稳定性和耐久性。
通常情况下,基础采用钢筋混凝土浇筑,以提供足够的承载能力。
其次,结构安装需要按照设计方案进行,保证筒仓的稳定和密封性。
这个阶段需要根据具体情况使用吊装设备和专用工具,确保安全和高效。
最后,内部设备安装包括输送系统、通风设备和温湿度控制等,这些设备的选择和安装要根据物料特性和储存要求进行。
四、安全措施筒仓的施工过程中应严格遵守相关的安全规范和操作规程,确保工人的人身安全和设备的完好。
施工现场应设置较大的安全警示标志,划定禁止临时停留区域,并采取隔离措施,防止未经授权的人员进入。
同时,对于高空作业,应使用安全带和严密防护设施,确保操作人员的安全。
此外,施工人员应参加必要的安全培训,提高安全意识,并建立完善的施工检查和报告机制。
五、质量控制筒仓的质量控制是施工方案中不可或缺的环节。
这包括施工材料的选择和检验,施工过程中的质量监控,以及施工后的验收和保养。
在施工材料的选择上,应遵循相关的国家标准和行业规范,确保材料的质量和性能符合要求。
施工过程中,需要进行严格的质量监控,包括基础施工的强度测试、结构安装的尺寸检查等。
施工完成后,对于筒仓的验收和保养也要严谨,以确保其正常运行和使用寿命。
钢制筒仓施工方案一、工程概况与条件工程名称:[具体工程名称]工程地点:[具体地点]工程规模:本工程涉及钢制筒仓的建设,总容量为[具体容量],筒仓直径为[具体直径],高度为[具体高度]。
工程条件:施工场地平坦,交通便利,但需考虑天气因素对施工的影响。
二、施工组织与管理成立专项施工团队,明确各岗位职责,确保施工有序进行。
建立安全管理制度,确保施工过程中的人员安全。
制定施工进度计划,合理调配资源,保证工程按时完成。
三、施工部署与准备进行现场勘查,了解地质、气候等条件,制定针对性的施工方案。
准备所需的施工材料、设备,确保材料质量符合要求。
搭建临时设施,包括施工用电、用水、道路等。
四、资源供应计划根据施工进度,制定详细的材料采购计划,确保材料供应及时。
对施工设备进行定期维护和保养,确保设备性能良好。
合理调配劳动力资源,确保施工进度不受影响。
五、施工顺序与工艺基础施工:先进行基础混凝土浇筑,确保基础稳固。
筒仓组装:采用预制钢构件进行组装,确保筒仓结构稳定。
焊接工艺:严格按照焊接规范进行,确保焊缝质量。
防腐处理:对筒仓内外进行防腐处理,延长使用寿命。
六、质量控制与检测施工过程中,设立专职质检员,对每一道工序进行严格控制。
定期对施工质量进行检测,确保工程质量符合设计要求。
对不合格部分进行整改,直至达到质量标准。
七、结构检查与验收施工完成后,组织专业人员进行结构检查,确保筒仓结构安全。
提交验收报告,邀请相关部门进行验收,确保工程合格。
八、防腐处理与维护对筒仓内外进行防腐处理,采用防腐涂料进行涂刷。
定期对筒仓进行维护检查,及时发现并处理潜在问题。
建立维护档案,记录维护情况,确保筒仓长期稳定运行。
本施工方案为钢制筒仓施工的全面指导,施工过程中应严格按照方案进行,确保工程质量和安全。
同时,应根据实际情况及时调整施工方案,以适应施工过程中可能遇到的各种变化。
莒县丰沃新农饲料筒仓施工组织设计一、工程概况:本工程为莒县丰沃新农饲料筒仓工程,建筑地点:莒县招贤镇政府驻地,结构形式;砖混结构。
混凝土、;垫层为C15,地坑为C30,构架、梁柱板为C30.地坑抗渗等级C30 S6。
钢筋保护层:板-20厚,梁、柱为30厚,基础底面为40厚,基础顶面为30厚,所有的梁板柱为双排钢筋时均增加5厚。
本工程质量等级为优良,现场三通一平由甲方负责,三大材料由甲方负责指定厂家供应,乙方自行运输至现场,具备开工条件。
本工程计划于2012年月日开工,201 年月日竣工,工期日历天数天。
二、施工准备工作:把各项施工准备工作做到头,做到早计划,有组织是保证工程质量目标实现的关键。
1、组织施工技术人员认真研究设计图纸,学习掌握有关规标准,编制施工组织设计及各分项工程施工方案。
2、编制各种原材料、成品、半成品及施工机具计划,确保各种材料和机具按工程进度分批进场,保证工程需要,进入施工现场的材料必须有出厂合格证,并经有关部门检验合格后,方可使用,杜绝不合格材料进入施工现场。
3、建立健全质量保证体系和安全管理体系,工程开工前按照质量保证体系和安全管理体系组织人员到位,各工种确保责任到人,工作到位。
三、重要分部分项工程,施工方法及技术措施1、定位测量放线工程开工后,根据总平面图及现场有关定位标志,做好工程的施工测量控制网的测试工作,建立II级测量控制网,设8个标桩规格为1000(长)×1200(高)×240(厚)mm,埋深400mm,采用M10水泥砂浆砌MU10机制红砖,顶面用1:1水泥砂浆30mm厚抹面压光,平面采用经纬仪,轴线投测采用引桩投测及线锤吊垂引结合,其余轴线用钢卷尺测量,标高测设采用DS2水准仪及标高传递法。
2、沉降观测法本工程高程测设水准点高程 m,据此法引至施工现场,沉降观测点布置见附图。
四、施工布置及施工方案1、根据该工程工期紧、任务重特点,总公司统一调派技术力量,进入该工程项目部、项目班子配备由总公司根据业主要求以文件形式下达,各项管理工作将列总公司前列,组织该项目的工程施工,为此,我们组建了本工程项目的管理机构,管理机构人员(见附表)。
筒仓施工方案筒仓是一种用于储存大量物料的设备,广泛应用于粮食、化工、塑料、医药等行业。
筒仓施工方案包括基础施工、筒仓组装和防腐处理等方面。
一、基础施工1. 地基处理:首先需要对筒仓的基础进行处理,确保地基的坚实稳定。
根据地质情况选择适当的地基处理方法,可以采用挖土、压土、灌浆等方式。
2. 地基平整:基础施工之后,需要对地基进行平整处理,确保基础平整度达到要求。
可以使用水平仪进行测量,采取推土机、压路机等设备进行处理。
3. 基础混凝土浇筑:进行地基平整之后,需要进行基础混凝土的浇筑。
混凝土的配比要合理,使用强度高、抗渗性能好的材料。
浇筑之前,要将混凝土模板按照设计要求放置,然后进行浇筑施工。
二、筒仓组装1. 筒仓安装:筒仓的安装分为上半部分和下半部分分别安装。
首先安装下半部分,将筒仓的底部固定在地基上,注意底部与地基之间的密封性。
然后安装上半部分,将筒仓的壁板、支撑杆等组装好,确保组装牢固。
2. 连接部位处理:在筒仓的连接部位需要进行处理,确保连接部位的严密性。
可以使用密封胶进行涂抹,提高连接部位的密封性能。
3. 筒仓顶部处理:筒仓的顶部需要进行密封处理,以防止物料受潮和虫害。
可以使用防水胶进行处理,确保筒仓的密封性能。
三、防腐处理1. 表面处理:筒仓的外表面需要进行防腐处理,以提高其抗腐蚀性能。
可以使用防腐涂料进行涂覆处理,形成一层保护膜。
2. 内部处理:筒仓的内部需要进行防腐处理,以防止物料腐蚀内部金属材料。
可以使用防腐油进行内部涂覆处理,形成一层保护膜。
3. 定期维护:筒仓在使用过程中需要进行定期维护,定期检查防腐层的状况,如有损坏及时进行修复。
同时,要注意防腐层的更新,确保其防腐性能。
筒仓施工方案的执行需要专业施工团队,遵循相关建设规范和技术要求。
在施工过程中,要确保施工质量,做好各项安全措施,以保障筒仓的运行安全和使用寿命。
同时,在筒仓的使用过程中,也要加强维护管理,定期检查和维修,以确保筒仓的正常运行。
第一章投标书综合说明良海粮油有限公司:承蒙贵公司对我公司的信任,有幸参加贵公司12万吨粮食仓储设施建设项目的投标,为此深表感!对贵公司所发的招标文件,我公司经认真阅读和讨论后,表示理解和确认。
一旦中标,我们一定遵守执行。
下面为标书编制的几点综合说明:一、编制依据和说明1、12万吨粮食仓储设施建设项目的招标文件。
2、中粮工程科技有限公司设计的全套《混凝土筒仓施工图》。
3、施工现场踏勘。
4、及省有关工程施工技术标准及验收规。
5、公司体系手册、程序文件及部有关文件、管理制度等。
6、已经执行的新规、新标准,根据本工程实际情况,本工程计划使用的有关规、文件如下:6.1、《建筑地基基础工程施工质量验收规》(GB50202-2002);6.2、《砌体结构工程施工质量验收规》(GB50203-2011);6.3、《钢结构工程施工质量验收规》(GB50205-2001);6.4、《屋面工程质量验收规》(GB50207-2012);6.5、《地下防水工程质量验收规》(GB50208-2011);6.6、《建筑地面工程施工质量验收规》(GB50209-2010);6.7、《建筑给水排水及采暖工程施工质量验收规》(GB50242-2002);6.8、《通风与空调工程施工质量验收规》(GB50243-2002);6.9、《建筑工程施工质量验收统一标准》(GB50300-2013);6.10、《建筑电气工程施工质量验收规》(GB50303-2002);6.11、《钢筋混凝土筒仓施工与质量验收规》(GB50669-2011);6.12、《工程测量规》(GBJ50026-93);6.13、《混凝土结构工程施工质量及验收规》(GB50204-2002);6.14、《冷拔钢丝预应力混凝土构件设计与施工规程》(JGJ19-92);6.15、《木结构工程施工及验收规》(GB50206-2002);6.16、《钢筋焊接及验收规程》(JGJ18-2003);6.17、《钢筋焊接接头试验法》(JGJ/T-2001);6.18、《建筑钢结构焊接技术规程》(JGJ81-2002);6.19、《建筑工程质量检验评定统一标准》(GBJ300-2001);6.20、《建筑工程质量检验评定标准》(GB50301-2001);6.21、《回弹法检测混凝土抗压强度技术规程》(JGJ/T-2001);6.22、《建筑工程安全检查评分办法》(JGJ59-99);6.23、《建筑施工高处作业安全技术规程》(JGJ80-91);6.24、《建筑机械使用安全技术规程》(JGJ33-2001);6.25、《施工现场临时用电安全技术规程》(JGJ46-2005);6.26、《建筑防腐蚀工程施工及验收规》(GB50212-91);6.27、《泵送混凝土施工技术规程》(ZGJ/T10-95);6.28、《建筑工程冬期施工规程》(JGJ104-97);6.29、《钢筋焊接及验收规程》(JGJ18-96);6.30、《滑动模板工程技术规》(GB50113-2005);6.30、环保检测规。
6.31、有关规、图集等等。
本标书根据工程招标文件、施工图纸及有关资料规定要求而编制,是作为签订工程施工合同的依据之一,也是本公司中标后指导工程施工的规性文件之一。
若我公司中标后,将在原标书的基础上按照补充资料及具体设计图纸进一步完善施工案,补充各分部分项工程施工中的细节问题,形成一份具有技术先进性、安排合理性、经济实用性、操作简易性的施工组织设计,同时接受业主单位及监理单位的指导和审查。
二、对本工程的认识12万吨粮食仓储设施建设项目位于市定海区双桥,占地面积为6677.52平米,建筑面积为13355.04平米,层数为2层,建筑高度35.80米,建筑耐火等级为二级,屋面防火等级为I级,抗震设防烈度为7度,火灾危险类别为丙类2项,设计使用年限为50年。
本次招标质量要求高、工期紧,特别在文明施工、施工技术控制及质量管理面要求,对各专业分包单位管理、协调要求更高;所以该工程如合理安排施工顺序;如合理配置劳动力、施工机械及转材料;如正确处理协调好与各分包单位之间的关系;如促进各专业工种的密切配合是本工程优质、如期竣工的关键;对此,我公司已有充分认识,并已作好施工前的各种准备工作。
一旦中标,将列入我公司20015-2016年年度重点工程。
三、对本工程质量、工期、安全文明施工的承诺1、质量:一次性验收合格。
2、工期:确保合同工期240日历天。
3、安全文明施工:合格。
四、为实现承诺目标的主要保证措施1、思想上高度重视:该工程如能中标,公司将精心组织、密施工,建立、健全质量、工期、安全与文明施工保证体系及相应的制度和措施,以“质量第一,安全第一,工期紧跟,服务紧跟”的企业宗旨为根本。
2、为确保工程安全、保质、如期圆满竣工,组织上优先落实:我公司将委派有实力的项目经理为本工程项目经理,并带领具有丰富施工经验的工程项目部为本工程项目部,再选调高素质的技术管理人员和专业技术工人精心施工本工程,从人员上保证本工程质量保优、工期按期、安全文明的目标顺利实现。
3、物质上保证满足:我公司将优先选择、调配好本工程所需的各种转材料、机械设备,确保工程施工的顺利进行。
4、制订确保工程合格的管理保证措施。
如我公司有幸中标,公司将调集精干的施工队伍,优良的机械设备,采用先进的施工工艺和技术,强有力的组织保证措施,投足人力、物力、财务,确保本工程按期、优质、安全文明地完成。
并将格按照经业主单位、监理批准的施工组织设计进行施工,全过程接受业主单位、监理单位及政府监督结构对本工程施工进度、质量、安全的监督管理。
第二章工程概况本工程位于市定海区双桥,占地面积为6677.52平米,建筑面积为13355.04平米,层数为2层,建筑高度35.80米,建筑耐火等级为二级,屋面防火等级为I级,抗震设防烈度为7度,基本地震加速度值为0.10g,设计地震分钟为第一组,抗震设防类别为丙类,结构安全等级为二级,场地土类别为III类,地基基础设计等级为乙级,裂缝控制等级为三级,砌体施工质量控制等级为B级,混凝土环境类别地面以上室构件为一类,室外构件及地面以下构件为二a类,火灾危险类别为丙类2项,设计使用年限为50年。
本工程由良海粮油有限公司建设,中粮工程科技有限公司设计。
一、结构概况1、基础概况本工程地基基础设计等级为乙级,建筑桩基安全等级为二级。
本工程选用直径为500mm的预应力混凝土管桩,桩基以8层粉质粘土为桩端持力层,施工时均以压桩力和桩长同时控制。
基础采用筏板基础形式。
2、主体概况本工程为现浇钢筋混凝土筒仓结构体系,分8个筒仓连接而成,筒仓单个径31.6m,结构高度35.50m,层数2层。
主体采用C30混凝土。
二、建筑概况1、本工程标高:底层室地面相对标高为±0.000,室外地坪相对标高-0.950,室外高差为950mm,绝对标高采用56黄海高程系统。
2、墙体工程:外墙240厚砖墙,烧结多砖,强度等级大于等于MU10;墙采用240或120厚烧结多砖,强度等级大于等于MU10。
室地坪以上采用多砖,砌筑砂浆采用M5混合砂浆;室地坪以下采用混凝土实心砖,砌筑砂浆采用M10水泥砂浆。
墙身防潮层采用20厚1:2.5水泥砂浆掺3-5%防水剂,位置设于相对底层地坪-0.060处,室地面以下基础墙体两层分层抹上述防水砂浆20厚。
卫生间墙体(除门洞外)四用楼板素混凝土上翻120,宽度同墙厚。
凡混凝土柱边砖墙长度不大于240mm者,一律用混凝土同柱一次性浇捣,厚度同墙,钢筋采用2Φ10纵向钢筋,箍筋同柱构造配筋。
当墙长度大于等于5m时,在中间增设构造柱。
3、、外装饰工程:墙装饰做法(从外到里):墙体→20厚混合砂浆→16-18厚1:1:6水泥灰砂浆分层抹平。
(墙阳角做100×100宽,高2000,16-18厚1:3水砂粉刷护角,踢脚线高150,用1:2.5水砂同粉刷做平。
卫生间、楼梯间做16-18厚1:3水砂粉刷分层抹平,其中楼梯间粉刷面做白色涂料二度,卫生间二次装修由使用自理。
)外墙装饰做法(从里到外):墙体→15厚水泥砂浆找平→25厚聚合物保温砂浆II型→10厚防水抗裂砂浆→仿花岗分隔的米白色真漆或褐色高弹外墙涂料或米黄色面砖。
4、天棚工程:室天棚做法(自上而下):钢筋混凝土楼板→20厚混合砂浆→涂料腻子刮磨各两遍→白色涂料两度。
一层挑阳台顶做法(自上而下):钢筋混凝土阳台板→40厚挤塑聚苯板(我施工单位建议使用岩棉保温板)→10厚防水抗裂砂浆。
5、屋面工程:屋面防水等级为III级,防水层合理使用年限为十年。
平屋面做法(自上而下):40厚细混凝土(配Φ4@150双向筋)油毡隔离层一道→50厚挤塑聚苯板→20厚水泥砂浆→30厚(最薄处)轻集料混凝土找坡→钢筋混凝土板。
6、楼地面工程:30厚C20细混凝土随到随抹平。
7、门窗工程:本工程外窗采用断热铝合金普通中空玻璃窗(6+12A+6),铝合金窗应采“全防腐型”五金配件及特质紧固件,并格遵守02J603-1图集中的制作包装、运输、施工安装等技术要求。
外窗的抗风压能力为4级,水密性能为大于XXXX级,气密性能为3级。
玻璃幕墙有专业施工单位安装施工,幕墙型材由甲自定。
三、水电安装工程概况第三章施工总体部署一、工程目标1、质量目标确保工程质量达到合格等级标准,争创市优质工程。
2、工期目标确保合同工期XXX日历天。
3、现场安全文明施工管理目标达到定海区安全文明标化工地标准。
4、对工程的承诺一旦我中标,我们同意招标文件中对我的约束条件以及我在投标文件的承诺。
5、十项新技术应用目标发扬我公司“务实、从、创新”的企业精神,广泛采用建设部推广的“十项新技术”和其它先进的施工工艺,以提高工程质量、加快工程进度;根据本工程特点,计划在砼工程施工中采用预拌砼和泵送施工技术及高性能砼设计使用技术;模板采用胶合板体系和大模板体系;运用计算机进行项目现场现代化管理技术,高分子防水卷材的施工技术,做到绿色施工、节能环保。
二、施工部署(一)工程项目管理组织1、工程项目管理组织工程项目管理是一个系统工程,它涉及到业主、设计、监理、总包、专业分包单位之间的协调配合以及材料供应、边环境、气候条件等各个面。
因而必须建立由业主、设计、监理、总包单位以及各专业分包单位组成的施工现场协调小组,定期或不定期地召开协调会,检查总结前一段时间工程质量、进度等的完成情况,及时解决施工过程中碰到的困难和存在的问题;确定下一阶段的各单位的工作容和工作目标,明确总包和各专业分包单位间的流水安排,分析下一阶段可能会出现的问题,预先要做好解决问题的办法,确保施工能够按计划顺利进行。
2、工程项目经理部我公司曾多次建造过与本工程类似的建筑物。
