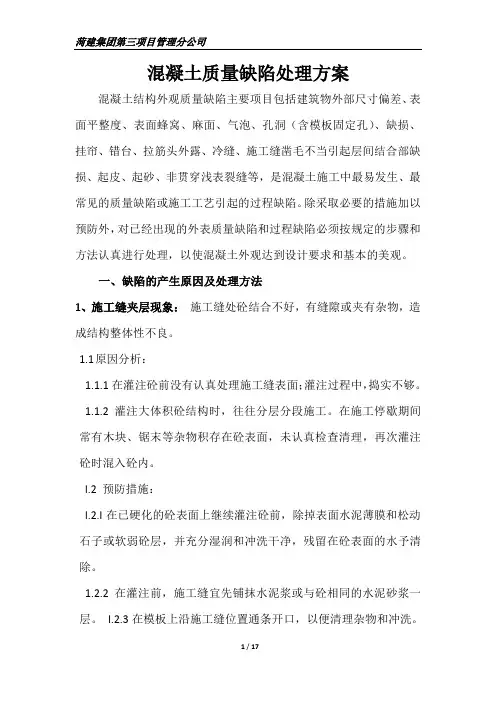

混凝土质量缺陷处理方案及预防措施
- 格式:docx
- 大小:101.42 KB
- 文档页数:11
XXXXXXXXXX
质量缺陷处理方案
编制人:
审核人:
批准人:
XXXXX项目部
XXXX年XX月XX日
目录
第一章、编制依据 ................................................................................. 1
第二章、工程概况及存在问题 .............................................................. 1
第三章、 原因分析 ............................................................................... 2
一、 管理方面 ............................................................................... 2
二、 现场施工方面 ........................................................................ 2
第四章、 处理方案 ............................................................................... 3
1、施工准备 ................................................................................... 3
2、处理方法 ................................................................................... 3
第五章、 后期施工预防措施 ................................................................ 5
1、混凝土的麻面预防措施 ............................................................ 5
2、混凝土的蜂窝预防措施 ............................................................ 5
3、混凝土的孔洞预防措施 ............................................................ 7
4、混凝土缺棱掉角预防措施 ........................................................ 8
5、钢筋混凝土结构露筋预防措施 ................................................ 8
第 1 页 共 9 页 第一章、编制依据
1、本工程的特点和施工现场的环境条件
2、《砼结构工程施工质量验收规范》GB50204-2012
3、项目技术、质量管理文件
第二章、工程概况及存在问题
1、工程概况
2、存在问题:出现蜂窝、麻面、漏筋、孔洞、缺棱掉角等质量问题。
部位:A/1轴框架柱、A/2轴框架柱、B/3轴框架柱、A/4轴框架柱、C/5轴框架柱、C/6轴框架柱、C/7轴框架柱、C/8轴框架柱
第 2 页 共 9 页 第三章、原因分析
一、管理方面
1、管理人员质量意识淡薄、对现场施工人员交底不到位;
2、项目管理人员质量责任心不强,责任人没有很好的履行自身的职责;
3、事前控制不到位。
二、现场施工方面
1、麻面:出现麻面的原因在于模板表面粗糙或清理不干净;浇筑混凝土前,木模板没有浇水湿润或湿润不够;模板接缝拼装不严密;混凝土振捣不密实。
2、蜂窝:出现这种毛病的原因是混凝土搅拌时间短,未拌为合均匀,振捣不密实;下料不当,一次下料过多,未及时振捣又下料,漏振;未分段分层浇筑;模板孔隙未堵好,或模板支设不牢固,振捣时模板移位、漏浆。
3、孔洞:形成孔洞的原因在于在钢筋密集处或预留孔洞和埋件处,混凝土浇筑不畅通;未按顺序振捣混凝土,产生漏振;混凝土离析或严重跑浆;未按施工顺序和施工工艺认真操作;不按规定下料,一次下料过多,振捣器振动作用半径达不到下部,形成松散状态。
4、混凝土缺棱掉角:浇筑混凝土前木模板未湿润或湿润不够,浇筑混凝土后养护不好,棱角处混凝土的水分被模板大量吸收,拆模 第 3 页 共 9 页 时棱角被粘掉。
5、钢筋混凝土结构露筋:混凝土浇筑振捣时,钢筋的垫块移位,或垫块太少甚至漏放,钢筋紧贴模板,致使拆模后露筋;钢筋混凝土结构断面较小,钢筋过密,大石子卡在钢筋上,水泥浆不能充满钢筋周围,使钢筋密集处产生露筋;因材料配合比不当,混凝土产生离析,浇捣部位缺浆或模板严重漏浆,造成露筋,混凝土保护层振捣不密实,或木模板湿润不够,混凝土表面失水过多。
第四章、处理方案
1、施工准备
1.1、拟修补的框架柱质量缺陷部分使用记号笔原位标记清楚,并做好相应的记录。
1.2、准备好施工用的工具,如铁锤、錾子、水桶、水刷子等。
1.3、准备好施工材料:高一级标号的细石混凝土、水泥、水、砂石、薄膜、木方、层板、钢管等材料。
1.4、施工管理人员负责对具体操作人员进行技术指导和监督检查工作。
1.5、人员准备:3个泥工、4个普工
1.6、处理时间:
2、处理方法
针对不同的质量缺陷,处理方式如下: 第 4 页 共 9 页 混凝土麻面的治理方法是:对于表面不再装饰的部位应加以修补(因麻面主要影响混凝土外观),即将麻面部位用清水刷洗,充分湿润后用水泥素浆或1:2水泥砂浆找平。
治理混凝土蜂窝的方法是:混凝土有小蜂窝,可先用水冲洗干净,然后用1:2或1:2.5的水泥砂浆修补;如果是大蜂窝,则先将松动的石子和突出颗粒剔除,尽量剔成喇叭口,外边大些,然后用清水冲洗干净、湿透,再用高一级标号的细石混凝土捣实,加强养护。
3、混凝土孔洞的治理方法是:①处理现浇混凝土柱的孔洞应首先采取安全措施,在梁底用支撑支牢,然后将孔洞处不密实的混凝土和突出的石子颗粒剔凿掉,要凿成斜形,避免有死角,以便浇筑混凝土。②为使新旧混凝土结合良好,应将剔凿好的孔洞用清水冲洗,或用钢丝刷仔细清刷,并充分湿润,保持湿润72小时后,浇筑比原混凝土标号高一级的细石混凝土。细石混凝土水灰比可控制在0.5以内,并掺水泥用量1/10000的铝粉,采用小振捣棒分层振实,认真做好养护。③有的孔洞在浇筑混凝土前要支牢模板,再浇筑混凝土。伸出结构面的混凝土影响装修时,可将伸出部分再剔掉。
4、混凝土缺棱掉角的治理方法是:缺棱掉角较上时,可用钢丝刷刷净该处,用清水冲洗,使其充分湿润,然后用1:2或1;2.5的水泥砂浆抹补齐整。对于较大的掉角,可将不实的混凝土和突出的骨料颗粒凿除,用水冲刷干净、湿透,然后支模用比原标号高一级的细石混凝土补好,并认真养护。
5、露筋的治理方法是:将外露钢筋上的混凝土残渣和铁锈清 第 5 页 共 9 页 理干净,用水冲洗、湿润,再用1:2或1:2.5的水泥砂浆抹压平整,若露筋较深,应将薄弱混凝土剔除,冲刷干净、湿润,用高一级标号的细石混凝土捣实,认真养护。
第五章、后期施工预防措施
1、混凝土的麻面预防措施
麻面现象是混凝土表面局部缺浆、粗糙,或有许多小凹坑,但无钢筋外露。混凝土麻面的预防措施是:
(1)模板面清理干净,不得粘有干硬水泥砂浆等杂物。
(2)木模板在浇筑混凝土前,应用清水充分湿润,清洗干净,不留积水,使模板缝隙拼接严密。如有缝隙,应用油毡条、塑料条、纤维板或水泥砂浆等堵严,防止漏浆。
(3)混凝土必须按操作规程分层均匀振捣密实,严防漏振;每层混凝土均应振捣至气泡排除为止。
2、混凝土的蜂窝预防措施
混凝土局部酥松,砂浆少,石子多,石子之间出现空隙,形成蜂窝状孔洞,这种现象称为混凝土的蜂窝。混凝土蜂窝可采取下列措施预防:
(1)混凝土搅拌时,应严格控制材料的配合比,经常检查,保证材料计量准确。
(2)混凝土应拌合均匀,颜色一致,其延续搅拌最短时间应按规定采用。
(3)混凝土自由倾落高度一般不得超过2m。浇筑混凝土楼板时,混 第 6 页 共 9 页 凝土自由倾落高度不宜超过1m。如果超过了上述高度,则应采取串筒、溜槽等措施下料。
(4)在竖向结构(柱、板、墙)中浇筑混凝土,应采取以下措施:
1)支模前应在边模板下口抹宽度8cm的找平层,找平层嵌入柱、板、墙体不超过1cm,保证下口严密。开始浇筑混凝土时,底部应先填以50~140mm厚度的水泥砂浆,该水泥砂浆与浇筑混凝土的成分相同。砂浆应采用铁锹入模,不得用料斗直接灌入横内。混凝土坍落度应严格控制,底层振捣应认真操作。
2)柱子应分段浇筑,边长大于0.4m,且无交叉箍筋时,每段高度不应大于3.5m。
3)墙与隔墙应分段浇筑,每段高度不应大于3m。
4)采用竖向口串筒导送混凝土时,竖向结构浇筑段的高度可不加限制。
5)柱断面在40×40cm以内并有交叉箍筋时,应在柱模侧面开设不小于30cm高的孔洞,装上斜溜槽,分段浇筑,每段高度不得超过2m。
(5)混凝土的振捣应分层捣固。
(6)捣实混凝土拌合物时,插入式振捣器移动间距不应大于其作用半径的1.5倍;对于轻骨料混凝土拌合物,则不应大于其作用半径的1倍。振捣器至模板的距离不应大于振捣器有效作用半径的1/2。为了保证上下层混凝土结合良好,振捣棒应插入下层混凝土5cm。平板振捣器在相领两段之间应搭接振捣3~5cm。
(7)混凝土浇捣时,必须掌握好每点的振捣时间。振捣时间与混凝 第 7 页 共 9 页 土坍落度及振捣有效作用半径的关系。
合适的振捣时间也可由下列现象来判断:混凝土不再显著下沉,不再出现气泡,混凝土表面出浆呈水平状态,并将模板边角填满充实。
(8)浇筑混凝土时,应经常观察模板、支架、堵缝等情况。若发现有模板走动情况,应立即停止浇筑,并应在混凝土凝结前修整完好。
3、混凝土的孔洞预防措施
孔洞现象是混凝土结构内有空腔,局部没有混凝土,或蜂窝特别大。混凝土孔洞的预防措施是:
(1)在钢筋密集处(如梁柱交接处及主次梁交叉处)浇筑混凝土时,可采用细石混凝土浇筑,使混凝土充满模板,并认真振捣密实。机械振捣有困难时,可采用人工振捣配合。
(2)预留孔洞处应在两侧同时下料。下部往往浇筑不满,振捣不实,应采取在侧面开口浇灌的措施,振捣密实后再封好模板,然后往上浇筑。
(3)采用正确振捣方法,严防漏振。插入式振捣棒应与混凝土表面垂直或成40~45度倾角斜向振捣。插点应均匀排列,采用行列式或交错式顺序移动,不应混用。每次移动距离不应大于振捣棒作用半径R(=30~40cm)的1.5倍。操作应快插慢拔。
(4)控制好下料,保证混凝土浇筑时不产生离析,混凝土自由倾落高度应不超过2m(浇筑板时为1m),大于2m时要用溜槽、串筒等下料。
(5)防止砂、石中混有粘土块或木块等杂物。基础承台梁等采用土
