二建考试中快速确定单代号、双代号网络计划关键线路二级建造师考试《建设工程施工管理》科目历年真题,在第三章施工进度管理中施工进度计划的编制,以单代号、双代号工程为代表的网络计划这部分内容,是每年均进行考核的核心考点,亦是该科目全书的难点知识,其主要考点如下:1、网络计划的绘图规则及逻辑关系的判定2、网络计划相关时间参数的定义及计算3、确定关键线路本篇笔者就网络计划如何确定关键线路进行阐述。
网络计划中总时差最小的工作是关键工作。
自始至终全部由关键工作组成的线路为关键线路,或路线上总的持续时间最长的线路为关键线路。
解题方法:在单代号、双代号网络计划中,当多条箭线进入同一节点,采取顺向取大值,其他线路划掉,然后按节点从小到大的顺序顺箭线方向连接,即可得出该网络计划的关键线路。
真题重现:2016、某双代号网络计划如下图,其关键线路为()。
A.①--②--⑤--⑥B.①--②--③--④--⑤--⑥C.①--②--④--⑤--⑥D.①--②--③--⑤--⑥解析:D2018.某建投工程网络计划如下图(时间单位:月),该网络计划的关键线路有( )A.①→②→⑤→⑦→⑩B.①→④→⑥→⑧→⑩C.①→②→⑤→⑥→⑧→⑩D.①→②→⑤→⑥→⑧→⑨→⑩E.①→④→⑥→⑧→⑨→⑩答案:A,C,D参考解析:如下图,关键线路有①→②→⑤→⑦→⑩、①→②→⑤→⑥→⑧→⑩、①→②→⑤→⑥→⑧→⑨→⑩,工期为15。
1、当计划工期不能满足要求工期时,选择缩短持续时间的关键工作时,宜考虑的因素:1)缩短持续时间对质量和安全不大的工作;2)有充足备用资源的工作;3)缩短持续时间所需增加费用最少的工作。

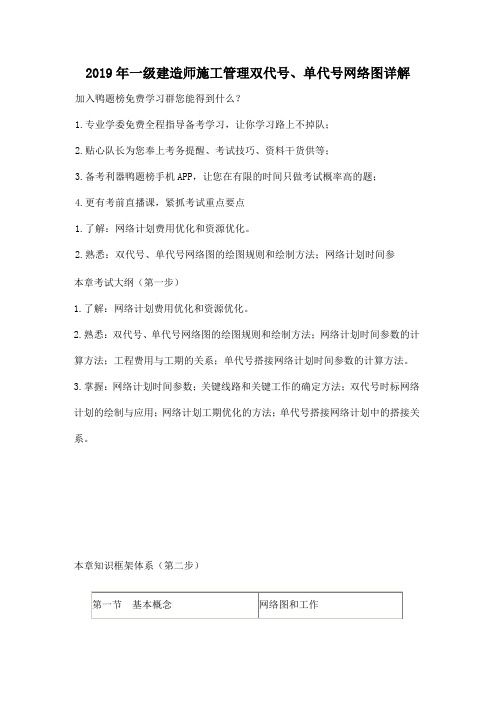

2019年一级建造师施工管理双代号、单代号网络图详解加入鸭题榜免费学习群您能得到什么?1.专业学委免费全程指导备考学习,让你学习路上不掉队;2.贴心队长为您奉上考务提醒、考试技巧、资料干货供等;3.备考利器鸭题榜手机APP,让您在有限的时间只做考试概率高的题;4.更有考前直播课,紧抓考试重点要点1.了解:网络计划费用优化和资源优化。
2.熟悉:双代号、单代号网络图的绘图规则和绘制方法;网络计划时间参本章考试大纲(第一步)1.了解:网络计划费用优化和资源优化。
2.熟悉:双代号、单代号网络图的绘图规则和绘制方法;网络计划时间参数的计算方法;工程费用与工期的关系;单代号搭接网络计划时间参数的计算方法。
3.掌握:网络计划时间参数;关键线路和关键工作的确定方法;双代号时标网络计划的绘制与应用;网络计划工期优化的方法;单代号搭接网络计划中的搭接关系。
本章知识框架体系(第二步)本章近三年考点盘点(第三步)第 3 页本章重要知识点解析(第四步)本章学习应重点掌握以下四个方面的知识点:知识点一:普通双代号网络计划知识点二:时标网络计划知识点三:有搭接的单代号网络计划知识点四:工期、费用优化本章常见题型主要体现为:1.给出网络图,指出图中错误(改错题)2.给出网络图,找出关键线路或关键工作(计算题)3.关于时间参数的概念、关键线路的判定方法(文字题)4.时标网络图中判定施工机械闲置问题(时间参数应用题)5.工期优化、费用优化的原则(文字题)一、普通双代号网络计划第 5 页注:当未规定要求工期时,可令计划工期等于计算工期,即Tp =Tc第 7 页第 9 页节点计算法第 11 页第 13 页标号法关键线路的判定第 15 页第 17 页。
二建考试中网络图纠错及逻辑关系判定技巧二级建造师考试《建设工程施工管理》科目历年真题,在第三章施工进度管理中施工进度计划的编制,以单代号、双代号工程为代表的网络计划这部分内容,是每年均进行考核的核心考点,亦是该科目全书的难点知识,其主要考点如下:1、网络计划的绘图规则及逻辑关系的判定2、网络计划相关时间参数的定义及计算3、确定关键线路本篇笔者就网络图的绘图规则及逻辑关系的判定的依据,网络图的绘图通用规则进行阐述。
网络图的绘图通用规则(单代号、双代号网络图):1)必须正确表达已定的逻辑关系;2)严禁出现循环回路;3)严禁出现双向箭头或无箭头的连线;4)严禁出现没有箭头节点或没有箭尾节点的箭线;5)箭线不宜交叉,当交叉不可避免时,可采用过桥法或指向法;6)只有一个起始节点(只有由节点向外指的箭线)和一个终点节点(只有指向节点的箭线);7)不应有多余虚箭线(或虚工作)在双代号网络图中,为了正确地表达图中工作之间的逻辑关系,往往需要应用虚箭线。
虚箭线是实际工作中并不存在的一项虚设工作,故它们既不占用时间,也不消耗资源,一般起着工作之间的联系、区分和断路三个作用。
考法1、文字概念题2018真题:关于双代号网络图中终点节点和箭线关系的说法,正确的是()。
A.既有内向箭线,又有外向箭线B.只有外向箭线,没有内向箭线C.只有内向箭线,没有外向箭线D.既无内向箭线,又无外向箭线参考答案:C考法2、图形纠错2019.如下所示网络图中,存在的绘图错误是()A.节点编号错误B.存在多余节点C.工作编号重复D.有多个终点节点参考答案:C解析:双代号网络图中每一项工作都必须用一条箭线和两个代号表示。
若两项工作的代号相同时,应使用虚工作加以区分。
网络图节点的编号顺序应从小到大,可不连续,但不允许重复。
图中②→③即代表工作A2又代表工作B1。
存在工作编号重复的错误。
考法3、逻辑关系和绘图规则综合题2017真题:根据下表逻辑关系绘制的双代号网络图如下,存在的绘图错误是()。
