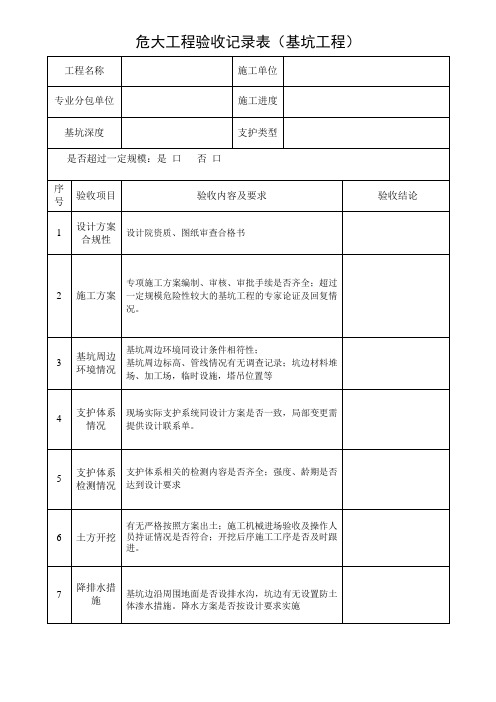

危大工程验收表(1) 建筑工程深基坑工程土方开挖安全验收表项目名称:验收时间:年月日建设单位:设计单位:施工单位:监理单位:分包单位:验收部位:序号项目验收要求验收结果1 支护、土方、降水、监测方案方案应有针对性的,应按方案实施。
2 坑壁荷载积土、机具设备、临建设施等荷载与槽边距离大于设计规定。
3 降排水措施基坑施工应设置有效的降排水和防止坑外的水流入基坑的措施,应有保护临近建筑物、管线、道路等措施,基坑应有护壁措施。
4 基坑支护及周边环境监测基坑支护应按照设计文件、监测方案和规范要求进行监测并做好记录,对临近建筑和重要管线、道路也应进行监测。
5 土方开挖施工机械进场应经验收合格,司机操作应接受交底,持证上岗,机械业应符合安全操作规程,开挖程序、分层开挖的深度应符合方案要求。
6 临边防护超过2m深的基坑四周要有二道防护栏杆,并自上而下用安全立网封闭或设置严密的高度不小于18 cm的挡脚板或40 cm的挡脚板,作业人员于上下基坑应搭设专用通道。
注:验收意见请在下方填写。
规格要求。
在使用前应进行质量检测,并进行进场验收,确保质量符合要求。
2施工现场梁底、板底、立杆基础、扫地杆等支撑部位应按照方案要求进行设置,并保证垂直度和水平度符合要求。
扣件螺栓要拧紧,拧紧力矩要达到要求。
立杆之间的间距和步距也要按照方案要求进行设置。
同时,支架与主体结构的连系情况、立柱先行浇筑等情况也需要进行检查。
3特种作业人员特种作业人员应持有相应的证书,并进行专项培训,确保能够熟练掌握操作技能和安全知识。
同时,需要进行现场监督,确保特种作业人员的操作符合安全规范。
4专项方案专项方案应能够正确指导施工,明确混凝土浇筑方式,并经过专家论证。
方案编制、审核、审批手续也需要齐全。
在方案实施前,必须进行安全技术交底。
同时,应制定应急预案措施,并在出现监测数据报警时及时处置。
5验收结论深基坑工程应按规定进行分段验收,验收结论应得到项目技术负责人、施工总承包安全员、监理单位等相关人员的签字确认。

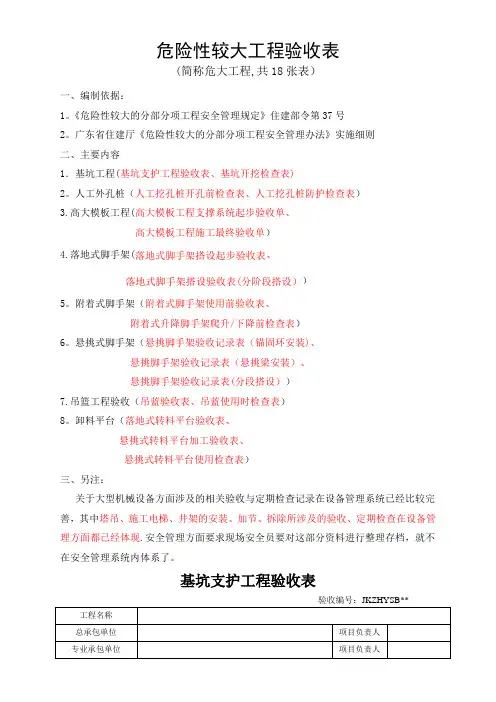

危险性较大工程验收表(简称危大工程,共18张表)一、编制依据:1.《危险性较大的分部分项工程安全管理规定》住建部令第37号2.广东省住建厅《危险性较大的分部分项工程安全管理办法》实施细则二、主要内容1.基坑工程(基坑支护工程验收表、基坑开挖检查表)2.人工外孔桩(人工挖孔桩开孔前检查表、人工挖孔桩防护检查表)3.高大模板工程(高大模板工程支撑系统起步验收单、高大模板工程施工最终验收单)4.落地式脚手架(落地式脚手架搭设起步验收表、落地式脚手架搭设验收表(分阶段搭设))5.附着式脚手架(附着式脚手架使用前验收表、附着式升降脚手架爬升/下降前检查表)6.悬挑式脚手架(悬挑脚手架验收记录表(锚固环安装)、悬挑脚手架验收记录表(悬挑梁安装)、悬挑脚手架验收记录表(分段搭设))7.吊篮工程验收(吊蓝验收表、吊蓝使用时检查表)8.卸料平台(落地式转料平台验收表、悬挑式转料平台加工验收表、悬挑式转料平台使用检查表)三、另注:关于大型机械设备方面涉及的相关验收与定期检查记录在设备管理系统已经比较完善,其中塔吊、施工电梯、井架的安装、加节、拆除所涉及的验收、定期检查在设备管理方面都已经体现。
安全管理方面要求现场安全员要对这部分资料进行整理存档,就不在安全管理系统内体系了。
基坑支护工程验收表基坑开挖检查表检查记录:JKKWJCB**人工挖孔桩开孔前检查表危险性较大工程验收表(危大工程)人工挖孔桩防护检查表检查编号:RGWKZJCB**高大模板工程支撑系统起步验收单高大模板工程施工最终验收单验收记录编号:GDMBZYSB**落地式脚手架搭设起步验收表验收记录编号:LDJQBYSB**落地式脚手架搭设验收表(分阶段搭设)验收记录编号:LDJJDYSB**悬挑脚手架验收记录表(锚固环安装)验收记录编号:XTHAZYSB**悬挑脚手架验收记录表(悬挑梁安装)验收记录编号:XTLAZYSB**悬挑脚手架验收记录表(分段搭设)验收记录编号:XTJJDYSB**附着式脚手架使用前验收表(安装/爬升/下降完成后)验收编号:FZJSYQYSB**附着式升降脚手架爬升/下降前检查表检查编号:FZJQJCB**吊蓝验收表验收编号:DL YSB**吊蓝使用时检查表检查编号:DLSYJCB**落地式转料平台验收表检查编号:LDPTYSB**悬挑式转料平台加工验收表检查编号:XTPTJGYSB**悬挑式转料平台使用检查表检查编号:XTPTSYJCB**。
危险性较大工程验收表(简称危大工程,共18张表)一、编制依据:1.《危险性较大的分部分项工程安全管理规定》住建部令第37号2.广东省住建厅《危险性较大的分部分项工程安全管理办法》实施细则二、主要内容1.基坑工程(基坑支护工程验收表、基坑开挖检查表)2。
人工外孔桩(人工挖孔桩开孔前检查表、人工挖孔桩防护检查表)3。
高大模板工程(高大模板工程支撑系统起步验收单、高大模板工程施工最终验收单)4。
落地式脚手架(落地式脚手架搭设起步验收表、落地式脚手架搭设验收表(分阶段搭设))5.附着式脚手架(附着式脚手架使用前验收表、附着式升降脚手架爬升/下降前检查表)6。
悬挑式脚手架(悬挑脚手架验收记录表(锚固环安装)、悬挑脚手架验收记录表(悬挑梁安装)、悬挑脚手架验收记录表(分段搭设))7。
吊篮工程验收(吊蓝验收表、吊蓝使用时检查表)8.卸料平台(落地式转料平台验收表、悬挑式转料平台加工验收表、悬挑式转料平台使用检查表)三、另注:关于大型机械设备方面涉及的相关验收与定期检查记录在设备管理系统已经比较完善,其中塔吊、施工电梯、井架的安装、加节、拆除所涉及的验收、定期检查在设备管理方面都已经体现。
安全管理方面要求现场安全员要对这部分资料进行整理存档,就不在安全管理系统内体系了。
基坑支护工程验收表基坑开挖检查表检查记录:JKKWJCB**人工挖孔桩开孔前检查表人工挖孔桩防护检查表检查编号:RGWKZJCB**高大模板工程支撑系统起步验收单验收记录编号:GDMBQBYSB**高大模板工程施工最终验收单验收记录编号:GDMBZYSB**落地式脚手架搭设验收表(分阶段搭设)验收记录编号:LDJJDYSB**悬挑脚手架验收记录表(锚固环安装)验收记录编号:XTHAZYSB**悬挑脚手架验收记录表(悬挑梁安装)验收记录编号:XTLAZYSB**悬挑脚手架验收记录表(分段搭设)验收记录编号:XTJJDYSB**附着式脚手架使用前验收表(安装/爬升/下降完成后)验收编号:FZJSYQYSB**附着式升降脚手架爬升/下降前检查表检查编号:FZJQJCB**吊蓝验收表验收编号:DL YSB**吊蓝使用时检查表检查编号:DLSYJCB**落地式转料平台验收表检查编号:LDPTYSB**悬挑式转料平台加工验收表检查编号:XTPTJGYSB**悬挑式转料平台使用检查表检查编号:XTPTSYJCB**。
危大工程验收表1.建筑工程深基坑工程土方开挖条件验收记录项目名称:(填写具体项目名称)建设单位:(填写具体建设单位名称)施工单位:(填写具体施工单位名称)监理单位:(填写具体监理单位名称)设计单位:(填写具体设计单位名称)勘察单位:(填写具体勘察单位名称)计划开工时间:(填写具体计划开工时间)计划完工时间:(填写具体计划完工时间)验收项目:1.基坑支护、基底加固是否按照设计及规范要求完成,强度是否达到设计要求。
2.基坑周边建筑物、构造物是否已得到保护。
3.降水井是否已完成且降水深度达到要求。
4.管线是否按照设计及规范要求完成,基坑及周边环境监测点是否已按监测方案布置完成,是否符合设计及规范要求且取得初始值。
5.各项应急工作的准备是否就绪。
6.法律、法规、规章制度规定的其他条件。
验收内容及自评意见:1.基坑支护及周边环境应按照设计文件、监测方案和规范要求进行监测并做好记录,对临近建筑和重要管线、道路也应进行监测。
2.坑壁荷载、降排水措施、积土、机具设备、临建设施等荷载与槽边距离应大于设计规定。
3.基坑施工应设置有效的降排水和防止坑外的水流入基坑的措施,护临近建筑物、管线、道路等措施,基坑应有护壁措施。
4.施工机械进场应经验收合格,司机操作应接受交底,持证上岗,机械作业应符合安全操作规程,开挖程序、分层开挖的深度应符合方案要求。
5.超过2m深的基坑四周要有二道防护栏杆,并自上而下用安全立网封闭或设置严密的高度不小于18cm的挡脚板或40cm的挡脚板,作业人员上下基坑应搭设专用通道。
验收意见:(在“□符合开挖条件”或“□不符合开挖条件”中打钩)监理单位:施工总承包单位:分包单位:企业技术负责人或授权委派的专业技术人员:监测单位:专业监理工程师:项目技术负责人:项目负责人:方案编制人员:项目专职安全员:项目___工程师:验收单位其他相关人员:勘察单位:建设单位:专家论证组组长:设计单位:项目技术负责人:项目负责人:项目技术负责人:项目技术负责人:项目技术负责人:项目技术负责人:专业资料:2.建筑工程深基坑工程土方开挖安全验收表项目名称:(填写具体项目名称)验收时间:年月日建设单位:(填写具体建设单位名称)设计单位:(填写具体设计单位名称)施工单位:(填写具体施工单位名称)监理单位:(填写具体监理单位名称)分包单位:(填写具体分包单位名称)验收部位:序号项目支护、土方、降水、监测方案验收要求验收结果1 方案应有针对性的,应按方案实施。
危险性较大工程验收表(简称危大工程,共18张表)一、编制依据:1.《危险性较大的分部分项工程安全管理规定》住建部令第37号2.广东省住建厅《危险性较大的分部分项工程安全管理办法》实施细则二、主要内容1.基坑工程(基坑支护工程验收表、基坑开挖检查表)2.人工外孔桩(人工挖孔桩开孔前检查表、人工挖孔桩防护检查表)3.高大模板工程(高大模板工程支撑系统起步验收单、高大模板工程施工最终验收单)4.落地式脚手架(落地式脚手架搭设起步验收表、落地式脚手架搭设验收表(分阶段搭设))5.附着式脚手架(附着式脚手架使用前验收表、附着式升降脚手架爬升/下降前检查表)6.悬挑式脚手架(悬挑脚手架验收记录表(锚固环安装)、悬挑脚手架验收记录表(悬挑梁安装)、悬挑脚手架验收记录表(分段搭设))7.吊篮工程验收(吊蓝验收表、吊蓝使用时检查表)8.卸料平台(落地式转料平台验收表、悬挑式转料平台加工验收表、悬挑式转料平台使用检查表)三、另注:关于大型机械设备方面涉及的相关验收与定期检查记录在设备管理系统已经比较完善,其中塔吊、施工电梯、井架的安装、加节、拆除所涉及的验收、定期检查在设备管理方面都已经体现。
安全管理方面要求现场安全员要对这部分资料进行整理存档,就不在安全管理系统内体系了。
基坑支护工程验收表验收编号:JKZHYSB**基坑开挖检查表检查记录:JKKWJCB**人工挖孔桩开孔前检查表人工挖孔桩防护检查表检查编号:RGWKZJCB**高大模板工程支撑系统起步验收单验收记录编号:GDMBQBYSB**高大模板工程施工最终验收单验收记录编号:GDMBZYSB**落地式脚手架搭设起步验收表落地式脚手架搭设验收表(分阶段搭设)验收记录编号:LDJJDYSB**悬挑脚手架验收记录表(锚固环安装)验收记录编号:XTHAZYSB**悬挑脚手架验收记录表(悬挑梁安装)验收记录编号:XTLAZYSB**悬挑脚手架验收记录表(分段搭设)验收记录编号:XTJJDYSB**附着式脚手架使用前验收表(安装/爬升/下降完成后)验收编号:FZJSYQYSB**附着式升降脚手架爬升/下降前检查表检查编号:FZJQJCB**吊蓝验收表验收编号:DLYSB**吊蓝使用时检查表检查编号:DLSYJCB**落地式转料平台验收表检查编号:LDPTYSB**悬挑式转料平台加工验收表检查编号:XTPTJGYSB**悬挑式转料平台使用检查表检查编号:XTPTSYJCB**。
危险性较大工程验收表(简称危大工程,共18张表)一、编制依据:1。
《危险性较大的分部分项工程安全管理规定》住建部令第37号2。
广东省住建厅《危险性较大的分部分项工程安全管理办法》实施细则二、主要内容1.基坑工程(基坑支护工程验收表、基坑开挖检查表)2。
人工外孔桩(人工挖孔桩开孔前检查表、人工挖孔桩防护检查表)3.高大模板工程(高大模板工程支撑系统起步验收单、高大模板工程施工最终验收单)4.落地式脚手架(落地式脚手架搭设起步验收表、落地式脚手架搭设验收表(分阶段搭设))5。
附着式脚手架(附着式脚手架使用前验收表、附着式升降脚手架爬升/下降前检查表)6。
悬挑式脚手架(悬挑脚手架验收记录表(锚固环安装)、悬挑脚手架验收记录表(悬挑梁安装)、悬挑脚手架验收记录表(分段搭设))7.吊篮工程验收(吊蓝验收表、吊蓝使用时检查表)8。
卸料平台(落地式转料平台验收表、悬挑式转料平台加工验收表、悬挑式转料平台使用检查表)三、另注:关于大型机械设备方面涉及的相关验收与定期检查记录在设备管理系统已经比较完善,其中塔吊、施工电梯、井架的安装、加节、拆除所涉及的验收、定期检查在设备管理方面都已经体现.安全管理方面要求现场安全员要对这部分资料进行整理存档,就不在安全管理系统内体系了。
基坑支护工程验收表基坑开挖检查表检查记录:JKKWJCB**人工挖孔桩开孔前检查表人工挖孔桩防护检查表检查编号:RGWKZJCB**高大模板工程支撑系统起步验收单验收记录编号:GDMBQBYSB**高大模板工程施工最终验收单验收记录编号:GDMBZYSB**验收记录编号:LDJQBYSB**落地式脚手架搭设验收表(分阶段搭设)验收记录编号:LDJJDYSB**悬挑脚手架验收记录表(锚固环安装)验收记录编号:XTHAZYSB**悬挑脚手架验收记录表(悬挑梁安装)验收记录编号:XTLAZYSB**悬挑脚手架验收记录表(分段搭设)验收记录编号:XTJJDYSB**附着式脚手架使用前验收表(安装/爬升/下降完成后)验收编号:FZJSYQYSB**附着式升降脚手架爬升/下降前检查表检查编号:FZJQJCB**吊蓝验收表验收编号:DL YSB**吊蓝使用时检查表检查编号:DLSYJCB**落地式转料平台验收表检查编号:LDPTYSB**悬挑式转料平台加工验收表检查编号:XTPTJGYSB**悬挑式转料平台使用检查表。
危险性较大工程验收表(简称危大工程,共18张表)一、编制依据:1.《危险性较大的分部分项工程安全管理规定》住建部令第37号2.广东省住建厅《危险性较大的分部分项工程安全管理办法》实施细则二、主要内容1.基坑工程(基坑支护工程验收表、基坑开挖检查表)2.人工外孔桩(人工挖孔桩开孔前检查表、人工挖孔桩防护检查表)3.高大模板工程(高大模板工程支撑系统起步验收单、高大模板工程施工最终验收单)4.落地式脚手架(落地式脚手架搭设起步验收表、落地式脚手架搭设验收表(分阶段搭设))5.附着式脚手架(附着式脚手架使用前验收表、附着式升降脚手架爬升/下降前检查表)6.悬挑式脚手架(悬挑脚手架验收记录表(锚固环安装)、悬挑脚手架验收记录表(悬挑梁安装)、悬挑脚手架验收记录表(分段搭设))7.吊篮工程验收(吊蓝验收表、吊蓝使用时检查表)8.卸料平台(落地式转料平台验收表、悬挑式转料平台加工验收表、悬挑式转料平台使用检查表)三、另注:关于大型机械设备方面涉及的相关验收与定期检查记录在设备管理系统已经比较完善,其中塔吊、施工电梯、井架的安装、加节、拆除所涉及的验收、定期检查在设备管理方面都已经体现。
安全管理方面要求现场安全员要对这部分资料进行整理存档,就不在安全管理系统内体系了。
基坑支护工程验收表基坑开挖检查表人工挖孔桩开孔前检查表检查编号:RGWKZKKQJCB**人工挖孔桩防护检查表高大模板工程支撑系统起步验收单高大模板工程施工最终验收单落地式脚手架搭设起步验收表落地式脚手架搭设验收表(分阶段搭设)悬挑脚手架验收记录表(锚固环安装)悬挑脚手架验收记录表(悬挑梁安装)悬挑脚手架验收记录表(分段搭设)工程名称总承包单位专业承包单位检测单位施工执行标准及编号附着式脚手架使用前验收表安装/爬升/下降完成后)验收编号:FZJSYQYSB**项目负责人项目负责人检测报告编号架体高度材质型号验收项目检查内容与要求验收结果资料部分专业承包单位应取得附着升降脚手架搭设专业资质,架子工持省级以上建设主管部门颁发的建筑施工特种作业人员操作资格证书附着升降脚手架经建设部组织签定或委托有资质的单位验证脚手架搭设刖必须编制专项方案,搭设咼度150m及以上须有专家论证报告,审批手续完备有安全操作规程及安全技术交底记录各种材料、设备、工具合格证、材质证明防坠装置有专门的检查方法和管理措施,并附试验报告架体几何尺寸架体咼度不应大于5倍层咼,架体宽度不应大于1.2m直线布置的架体支承跨度不应大于8m,折线或曲线布置的架体中心线处支承跨度不应大于5.4m架体全高与支承跨度的乘积不应大于110架体悬臂咼度不应大于6m和2/5架体咼度整体架架体悬挑长度不应大于3m和1/2水平支承跨度,单片架不应大于1/4水平支承跨度架体结构受力主框架采用焊接或螺栓连接架体水平梁采用焊接或螺栓连接的桁架式结构,当不能连续设置时,局部可采用脚手架杆件连接,但其长度不能大于2m架体各节点杆轴线应汇交于点;按要求设置剪刀撑架体在吊拉点、附着支承点、升降机设置处、防倾、防坠装置设置处、架体转角和断开处,应采取可靠的加强措施卸料平台荷载应独立传递到建筑结构上,不得传递给架体附着支承机构穿墙螺栓使用双螺母,螺纹露出螺母不少于3扣架体编号附着式升降脚手架爬升/下降前检查表吊蓝验收表验收编号:DLYSB**吊蓝使用时检查表检查编号:DLSYJCB**检查编号:DLSYJCB**落地式转料平台验收表检查编号:LDPTYSB**悬挑式转料平台加工验收表检查编号:XTPTJGYSB**悬挑式转料平台使用检查表工程名称项目负责人料台编号安装位置检查内容检查内容与要求检查意见安拆条件及环境卸荷点锚固环和主梁型钢锚固环的锚固长度和直径是否符合方案要求、砼强度符合要求安装料台下方不应是人流线或集中处上方安拆时应做好区域警戒和专人守护与塔吊、电梯保证安全距离且安装方便安装控制主梁的锚固符合方案要求且稳固绳卡固接时,固接强度应符合要求;绳卡与钢丝绳的直径应匹配,规格、数量应符合要求受力钢丝绳、安全钢丝绳的拉结应在平台主梁受力主节点位置,并与建筑物可靠锚固紧固度钢丝绳与主梁均不得于外架体有任何受力接触,钢丝绳角度符合要求钢丝绳的拉结接角度应符合要求;锐角处要有加垫保护措施防护平台与外脚手架之间的空隙应封闭爬架用料台应有安装防护平台其它检查编号:XTPTSYJCB**检查意见:检查人员班组长工长安全总监项目总工检查时间:。
建筑工程深基坑工程土开挖条件验收记录
建筑工程深基坑工程土开挖安全验收表
注:1.土开挖工程验收应根据施工案要求进行开挖后分段验收。
2.超规模危大工程应经专家验收。
高大模板支撑安全验收表
注:1.高支模工程工程分段搭设时,应根据施工案要求进行分段验收。
2. 超规模危大工程应经专家验收。
落地式钢管扣件脚手架搭设验收表(危大工程)
注:1.落地脚手架应按搭设次数分段逐次验收。
2.超规模危大工程应经专家验收。
悬挑式脚手架验收表表7.3.4-2
注:1.悬挑脚手架应按搭设次数分段逐次验收。
2.超规模危大工程应经专家验收。
门式脚手架验收表(危大工程)表7.3.4-3
注:1.门式脚手架应按搭设次数分段逐次验收。
2.超规模危大工程应经专家验收。
悬挑式卸料平台验收表表7.3.4-4
注:l、悬挑式钢平台,每移位一次须重新验收。
落地操作平台搭设验收单表7.3.4-5
注:1.移动式操作平台面积不应超过10m2,高度不超5m。
建筑施工起重机械(塔式起重机)安装验收记录表
(续表)
注:首次安装及每次附着顶升后,施工总承包单位应组织有关单位按此表对塔式起重机进行验收。
建筑施工起重机械(施工升降机)安装验收记录表
(续表)
注:1.对不符合要求的项目在备注栏具体说明,对要求量化的参数应填写实测值。
2.每次附着加节后,施工总承包单位应组织有关单位按此表对施工升降机进行验收。
建筑施工起重机械(物料提升机)安装验收记录表
(续表)
注:1.每次加节后,施工总承包单位应组织有关单位按此表对物料提升机进行验收。
高处作业吊篮使用验收表
注:本表由施工单位填报,监理单位、施工单位、租赁单位、安拆单位各存一份。
附着式升降脚手架首次安装完毕及使用前检查验收表
注:1.本表由施工单位填报,监理单位、施工单位、租赁单位、安拆单位各存一份。
2. 超规模危大工程应经专家验收。
