XX 轨道交通工程

承包单位:合同号:

监理单位:编号:

技术交底记录

第一次洞门凿除的时间为盾构始发前8天;第一次凿除洞门的厚度为55cm。人工

用风镐、钻机破除连续墙依照洞门破除先后顺序从下往上凿除墙身的混凝土,同时割除墙身钢筋网。

3.第二次洞门凿除

第二次洞门凿除的时间为:始发前4-6小时,凿除的厚度为25cm ,迅速凿除残留钢筋混凝土,将洞门周围钢筋修整切割圆顺,尽量缩短洞门土体无支撑时间。第二次洞门凿除施工顺序为从下往上跳割割除钢筋,然后清理洞门凿除产生的废碴、脚手架等。洞门凿除如下图所示。

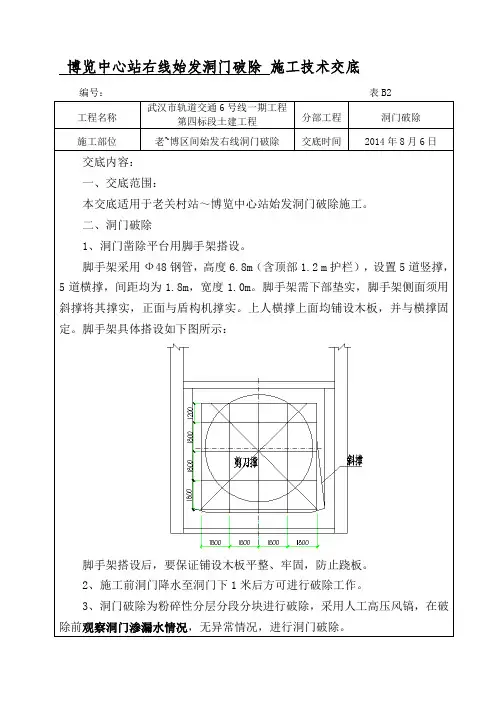

洞门凿除示意图

四、质量保证措施

(1)设专职技术员,全天候观察洞门情况,一旦发现洞门土体有坍塌的迹象,应立即通知作业人员撤离,同时采取架设方木支护等措施,防止发生意外。

(2)墙内层钢筋割除完毕后,由技术部组织洞门验收,对洞门的稳定性进行评估,如果发现洞门掌子面有失稳的可能,则对洞门进行喷射砼支护,将掌子面封闭起来,喷射砼的厚度不小于200mm 。

(3)使用气焊作业,严格注意洞门止水橡胶帘布的保护,防止烧坏。

(4)加强端头井地面沉降监测,时时关注端头井地面及围护结构的沉降数据变化,根据监测数据,及时采取有效措施进行处理。

五、安全保证措施

(1)在施工过程中要注意安全,施工人员统一进行岗前培训。在脚手架上工作时,属高空作业,工作人员要佩戴安全带,严防高空坠落;

(2)对氧焊机、接电箱的使用,需持有特殊工种上岗证;

(3)做好施工现场的用电安全,凿除的废碴及时清理,搞好文明施工;

(4)洞门凿除时粉尘较大,施工作业人员必须戴好防尘口罩;

(5)作好劳动防护,作业人员必须佩带胶手套。

待破除洞门盾构脚手架
