暗挖破洞门安全技术交底
- 格式:doc
- 大小:44.00 KB
- 文档页数:3

1. 工程名称:______暗挖工程2. 工程地点:______3. 工程规模:______(平方米或立方米)4. 施工单位:______二、安全技术交底目的为确保暗挖工程施工安全,降低事故发生概率,提高施工质量,特制定本安全技术交底措施。
三、安全技术交底内容1. 施工人员安全培训(1)所有施工人员必须经过专业培训,掌握本工程的施工工艺、操作规程和安全注意事项。
(2)新进场人员需进行岗前安全教育培训,合格后方可上岗。
2. 施工现场安全管理(1)施工区域应设置明显的安全警示标志,如“危险区域”、“禁止通行”等。
(2)施工现场应设置安全通道,保证人员、材料、设备通行顺畅。
(3)施工区域应设置安全防护设施,如安全网、防护栏杆、防护洞口等。
3. 施工过程安全措施(1)地质勘探:对暗挖工程地质条件进行详细勘探,了解地下结构、含水层、断层等地质情况。
(2)施工方案:根据地质勘探结果,制定合理的施工方案,确保施工安全。
(3)爆破作业:严格按照爆破作业规程进行,确保爆破安全。
(4)通风排烟:暗挖施工过程中,应保证通风良好,及时排除有害气体。
(5)防水排水:暗挖施工过程中,应做好防水排水工作,防止地下水涌入施工区域。
(6)支护结构:根据地质条件,合理设置支护结构,确保施工安全。
(7)监测监控:对暗挖施工过程进行实时监测,及时发现和处理安全隐患。
4. 应急预案(1)制定应急预案,明确事故处理流程和责任人。
(2)定期组织应急演练,提高施工人员应对突发事件的能力。
(3)发生事故时,立即启动应急预案,迅速组织救援。
四、安全技术交底责任1. 施工单位应负责安全技术交底的组织实施。
2. 施工单位应将安全技术交底内容纳入施工组织设计,确保施工安全。
3. 施工单位应定期对安全技术交底内容进行审核和更新。
五、安全技术交底记录1. 施工单位应建立安全技术交底记录,详细记录交底内容、时间、地点、参加人员等。
2. 施工单位应定期检查安全技术交底记录,确保记录完整、准确。
洞门凿除安全技术交底用φ48架子管搭设,两排脚手架宽度1m。
立杆共设双排7根,立杆横距1.2米,横杆共设6根,第一层距基坑底板0.2米,第二层横杆~第六层横杆步距1.2米,横杆后部与刀盘连接,立杆和横杆搭设完成后设置两根剪力撑。
脚手架侧面须斜支撑将其撑实,正面与盾构机撑实。
施工平台满铺10cm厚方木或脚手板,用铁丝固定在横支撑上。
在平台上周围设置1.2m 高围栏,并挂设安全防护网;连接架子管的卡扣必须拧牢固。
脚手架搭设时必须严格按照规范要求加设剪刀撑等保证脚手架稳定性的措施。
为防止脚手架失稳,在破除过程中应派人检查脚手架是否牢靠,如发现有扣件松动应及时进行紧固,如发现脚手架部分地方发生弯曲变形,应增加钢管数量,并架设剪刀撑。
施工人员必需系带安全带才可施工。
脚手架搭设示意图(2)水平探孔验证在洞身范围内垂直连续墙打九个水平探孔,孔深为1.2m,根据孔的渗水量判断地层加固效果,要求土体无侧限抗压强度应达到0.8MPa,渗透系数小于1.0×10-6cm/sec。
探孔完毕后,由技术部进行鉴定,确认合格后,方可进行洞门凿除。
不合格由技术部出具补充加固方案。
加固合格后进行洞门凿除。
水平探孔布置图(2)洞门破除为保证洞门凿除的安全,洞口掌子面方向按下图示1~9分块进行顺序凿除。
洞口砼厚度方向凿除分两部分进行,施工时凿除围护桩。
洞门破除分两次进行,第一次凿除围护结构一半厚度即60cm,同时清理渣土及切除钢筋后再进行第二次破除,第二次破除剩余60cm围护结构。
洞门分块凿除示意图(3)凿除洞门混凝土、割除钢筋洞门围护桩混凝土凿除完成后,盾构机及时推进。
清理人员进行2个小时的清理工作。
不得出现大量土体积存于洞门前。
作业人员每班工作12个小时,分两班24小时连续作业。
为将洞门周圈的钢筋头全部清除,清除多余连接钢筋时为确保安全,宜搭设简易支架辅助作业,确保盾构正常推进。
4、验收标准刀盘正面切削位置围护桩结构均凿除完成,钢筋全部割除,且不影响盾构正常推进。

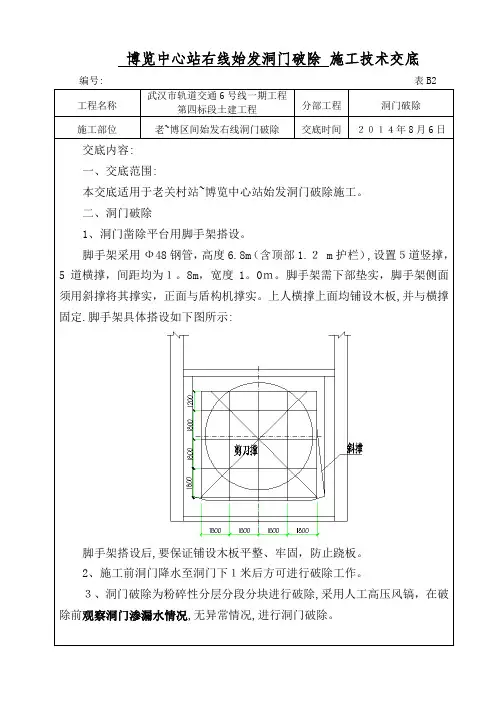

博览中心站右线始发洞门破除施工技术交底
编号: 表B2
工程名称武汉市轨道交通6号线一期工程
第四标段土建工程分部工程洞门破除
施工部位老~博区间始发右线洞门破除交底时间2014年8月6日交底内容:
一、交底范围:
本交底适用于老关村站~博览中心站始发洞门破除施工。
二、洞门破除
1、洞门凿除平台用脚手架搭设。
脚手架采用Ф48钢管,高度6.8m(含顶部1.2 m护栏),设置5道竖撑,5道横撑,间距均为1。
8m,宽度1。
0m。
脚手架需下部垫实,脚手架侧面须用斜撑将其撑实,正面与盾构机撑实。
上人横撑上面均铺设木板,并与横撑固定.脚手架具体搭设如下图所示:
脚手架搭设后,要保证铺设木板平整、牢固,防止跷板。
2、施工前洞门降水至洞门下1米后方可进行破除工作。
3、洞门破除为粉碎性分层分段分块进行破除,采用人工高压风镐,在破除前观察洞门渗漏水情况,无异常情况,进行洞门破除。
洞门破除示意图:
破除分层分段分块图
洞门破除步骤:第一步将第一层地连墙680mm进行分段分块破除,第二步将第二层剩余120mm地连墙钢筋进行割除。
4、洞门破除第一步:首先将第一层地连墙自上而下、由内向外,按第一段1、2、3块;第二段4、
5、6块;第三段7、8、9块的顺序进行破除。
将地连墙外侧钢筋切割干净,混凝土全部清理。
洞门钢圈周围钢筋切断时,注意切割到边,严禁钢筋头侵入盾构机通过的区域,避免掘进过程中钢筋头刮蹭盾构机刀盘与盾体,以至于卡住刀盘或盾体。
在破除过程中,时刻观察洞门土体的稳定性、渗漏水现象,确保施工安全,作业人员安全。
前680mm地连墙破除顺序如下:。
技术交底记录表编号:DCJ018项目名称西安地铁6号线TJSG-5标韦斗路站~西部大道站区间交底类别暗挖隧道初期支护马头门破除安全技术交底主持人交底人交底时间2017.03.10交底地点交底内容摘要马头门破除过程中的安全隐患及控制措施,包括施工人员现场管理、现场机械使用、用电防护、电焊保护及文明施工等。
书面资料附件附件:《暗挖隧道初期支护马头门破除安全技术交底》记录人记录时间2017年03月10日附件:暗挖隧道初期支护马头门破除安全技术交底交底内容:1、进入施工场地内所有人员必须正确佩戴好安全帽、反光背心及各工种相关要求的防护用品,严禁穿拖鞋、高跟鞋进入施工场地内。
2、新进场的作业人员,必须首先参加入场安全教育培训,经考试合格后方可上岗,未经教育培训与考试不合格人员,不得上岗作业。
3、从事特种作业人员,必须持证上岗,严禁无证操作,禁止操作与自己无关的机械设备。
4、施工现场严禁吸烟,禁止酒后作业。
5、马头门破除机械进场应全面检查,经相关部门验收合格后方可使用。
6、马头门破除竖井上下吊运材料时,井下人员必须撤离至安全区域内,严禁站立提升系统正下方,同时破除作业面内应有足够的照明设施。
7、顶板环框梁边上,严禁堆放材料及杂物,以防跌落竖井内。
8、脚手架搭设必须按要求施工,木板必须满铺,并设置安全防护网,脚手架使用前必须经过相关部门检查合格后,方可使用,高空作业(h≥2m)施工作业时,必须系好合格的安全带,安全带要系挂牢固,高挂低用,9、现场氧气乙炔切割作业,氧气瓶、乙炔瓶及软管、阀、仪表应齐全有效,连接牢固,不得松动,氧气乙炔瓶及附件上均不得沾有油污,氧气乙炔瓶及切割作业点各之间的距离不得小于10m,否则必须采取隔离措施,氧气乙炔瓶不得防止在强烈日光下长时间暴晒,氧气乙炔瓶不得放置在易燃易爆物品旁边,严禁使用未安装减压器的氧气瓶作业。
点燃焊炬时,应先开乙炔阀点火,然后开氧气阀调整火焰,关闭时应先关闭乙炔阀,后关闭氧气阀。
施工技术交底书交底单位名称:中铁四局集团有限公司天津地铁5号线R2合同段编号:工程名称淮河道始发井设计文件图号淮河道地下车站主体结构施工部位洞门凿除交底日期2014.4.技术交底内容:1、适用范围淮河道始发洞门凿除。
二、施工准备2、洞口槽壁砼凿除盾构机调试完成后,在确保盾构机运转状态良好的情况下,开始凿除洞门。
凿除洞门时应在洞圈内搭设脚手架,具体搭设方法如下图所示。
图5.2-4 脚手架架设示意图围护结构凿除方法如图5.2-4所示。
端头混凝土必须经过钻孔取芯试验后,确定土体加固区到达设计要求的强度、渗透性、自立性等技术指标,才可以进行凿除工作。
端头混凝土必须到达设计要求的强度、渗透性、自立性等技术指标,才可以进行凿除工作。
施工时采用人工高压风镐,分两次凿除:1)第一步先进行围护结构两端前半部分的凿除。
凿除长度为1m左右。
在凿除完第一层桩身混凝土后,立即对洞门拱部土进行5cm素混凝土喷护,防止下步凿除混凝土时塌落。
2)盾构组装调试完成,推进至洞门1.0~1.5m处时,待盾构机调试完毕后,做好始发准备围护桩盾构机脚手架脚手架围护桩时,立即切割围护桩两端剩余部分钢筋,切割顺序为先下端后上端。
3、凿除砼块吊离拆除脚架,改搭临时易拆操作平台;钢筋割断应先下部后上部,先中间后二侧,割一块吊一块。
合理安排割断顺序,使用长割具,防止砼块倾倒。
砼块吊离应先上部后下部,尽可能缩短砼块吊离工作时间,防止土体塌方,吊离完毕盾构机须迅速进入洞门。
整个作业过程中,由专职安全员进行全过程监督,杜绝安全事故隐患,确保安全,同时安排专人对洞口上的密封装置做跟踪检查,起到保护作用。
注意:最后150mm 的砼要在橡胶帘布板安装后进行凿除。
4、洞门止水帘布安装在凿除洞门砼最后150mm 厚砼前,应着手安装帘布橡胶板。
由于洞门与盾构(或衬砌)存在建筑空隙,易造成泥水流失,从而引起地表沉降。
须在洞门安装出洞防水装置。
出洞防水装置包括帘布橡胶板,扇形圆环板以及连接螺栓和垫圈。
洞门破除安全技术交底1.工程概述南湖站Ⅰ-b出入口始发井围护结构为钻孔灌注桩,桩径800mm,间距1000mm,采用水下浇注法,桩身采用C30混凝土。
在顶管机始发或抵达前,破除洞门范围内网喷混凝土层及围护桩背土面钢筋,至迎土面钢筋外露为止。
在顶管机正式始发时再将剩余钢筋割除。
清理工作井内破除洞门所产生的混凝土渣及杂物并检查确认洞门范围内无剩余钢筋,净空尺寸不得小于始发洞门钢框内径7100mm×5100mm。
2.施工工艺2.1施工顺序2.2脚手架搭设脚手架高4.5m,采用φ48,t=3.5mm的Q235钢管脚手架,间距800×1800mm,步距1500mm。
①对钢管、扣件、脚手板等进行检查验收,不合格的构、配件不得使用。
②按脚手架的柱距、排距要求进行放线、定位。
③铺设垫板(块)和安放底座,并应注意以下事项:a.垫板、底座应准确地放在定位线上。
b.垫板必须铺放平稳,不得悬空。
(1)脚手架搭设顺序:地面平整→防线定位→设置垫板、底座→放置纵向扫地杆→立柱→横向扫地杆→第一步纵向水平杆→第一步横向水平杆→第二步纵向水平杆→第二步横向水平杆→拋撑→第三步纵向水平杆→第三步横向水平杆。
(2)搭设立柱的注意事项:①外径不同的钢管严禁混合使用。
②脚手架立杆基础不在同一高度上时,必须将高处的纵向扫地杆向低处延长两跨与立杆固定,高低差不应大于1m。
靠边坡上方的立杆轴线到边坡的距离不应小于500mm。
③立柱上的对接扣件应交错布置,两个相邻立柱接头不应设在同步同跨内,两相邻立柱接头在高度方向错开的距离不应小于500mm;各接头中心距主节点的距离不应大于步距的1/3。
④立柱搭接长度不应小于lm,应采用不少于2个旋转扣件固定,端部扣件盖板的边缘至杆端距离不应小于100mm。
(3)搭设纵、横向水平杆的注意事项:①搭设纵向水平杆的注意事项:纵向水平杆应设置在立杆内侧,单根杆长度不应小于3跨;纵向水平杆接长应采用对接扣件连接或搭接,两根相邻纵向水平杆的接头不应设置在同步或同跨内;各接头中心至最近主节点的距离不应大于纵距的1/3;搭接长度不应小于1m,应等间距设置3个旋转扣件固定;端部扣件盖板边缘至搭接纵向水平杆杆端的距离不应小于100mm。
洞门凿除技术交底1、交底范围盾构始发洞门、过风井(站)洞门、到达洞门2、质量要求及标准《盾构法隧道施工与验收规范》(GB50446-2008)《建筑施工高处作业安全技术规范》(建筑JGJ80-91)《建筑与市政降水工程技术规范》(建筑JGJ/T111-1998)《建筑施工扣件式钢管脚手架安全技术规范》(建筑JGJ130-2011)《施工现场机械设备检查技术规程》(建筑JGJ160-2008)《建筑施工场界环境噪声排放标准》(GB 12523-2011)《建筑工程地质勘探与取样技术规程》(建筑JGJ/T 87-2012)《轨道交通盾构隧道工程施工质量验收标准》(QGD-008-2005)3、施工准备3.1端头加固对端头进行土体加固,土体加固后对土体的加固效果进行检查,检查内容包括加固土体强度、洞门处渗透性以及土体的匀质性,验收合格后,进行下一道工区施工,否则补充加固。
3.2端头降水根据盾构掘进的需要,洞门处连续墙破除后,暴露土体需具有自稳能力,且洞门开挖断面内无渗、漏水。
由于承压水头高于盾构洞门,为保证盾构始发施工的顺利进行,必须对端头的承压水进行有效治理。
根据水文地质勘察结果,经优化布置降水软件模拟计算后,确定布置降水井口数,保证将端头场地承压水降低至洞底以下1m。
3.3脚手架搭设洞门之间,用脚手架搭设作业平台,平台依据空间搭建满堂脚手架,经过洞门尺寸计算脚手架间距、步距。
凿除过程中随时调整脚手架与主体结构支撑位置,作业平台铺设木板,木板与脚手架连接处用铁丝绑扎牢固,保证作业平台整体稳定性。
3.4钢丝刷保护重点对洞门下半圆钢丝刷进行保护,首先在下半圆钢丝刷上铺设木板并进行固定,后采用5mm帆布从洞门腰部自上而下整体进行覆盖,防止在洞门凿除过程中掉落渣土损坏洞门钢丝刷。
3.5洞口水平探孔检查洞门前方土体已经进行了土体加固,但不能完全排除无加固盲区、渗水通道的可能性。
垂直洞门进行水平探孔检查,水平探孔分部上、中、下,一般为5个探孔。
洞门工程施工作业安全技术交底一、适用范围适用于隧道正洞及其辅助坑道的开挖施工。
二、作业准备1.内业技术准备作业指导书编制后,在开工前组织技术人员认真学习实施性施工组织设计,阅读、审核施工图纸,澄清有关技术问题,熟悉规范和技术标准。
制定施工安全保证措施,提出应急预案。
对施工人员进行技术交底,对参加施工人员进行上岗前技术培训,考核合格后持证上岗。
2.外业技术准备施工前安排测量技术人员对明洞边仰坡开挖面进行测量,将明挖部分按照设计坡度进行开挖,并及时进行坡面防护加固,确保在明洞衬砌施工过程中有足够的空间和安全要求;配备混凝土模板、插入式振捣器、振捣梁、输送泵、水泵等施工机具,以满足施工需要。
3.技术要求(1)明洞及洞门混凝土在仰拱衬砌施工完成后一次连续浇筑。
(2)为了确保暗洞洞口安全,在洞内衬砌两环之后再施工明洞及洞门砼。
(3)明洞混凝土强度达到设计强度的100%后允许回填,明洞拱背回填土石应分层填筑和夯实,每层厚度不大于0.3m其两侧回填土高差不宜大于0.5m,回填至洞顶后即应满铺,严禁任意抛填。
(4)临时边坡应开挖台阶并回填碎石。
三、施工流程地基处理—支架搭设—内模拼装加固—钢筋绑扎—外模拼装加固—浇筑砼—拆模养护。
四、施工方法及工艺1.地基处理洞门施工前洞门段的仰拱及填充混凝土需浇筑完成,填充混凝土满足设计要求,可满足地基承载力的要求。
2.支架搭设支架搭设采用租赁扣件式脚手架,支架搭设高度和搭设宽度满足设计规范及施工要求,一次性全部搭设完成。
(1)洞门模板底模及支架门洞搭设洞门支架采用满堂脚手架支撑,脚手架立杆横向间距、纵向间距及步距满足规范及施工要求,脚手架横向排数及沿洞轴线纵向排数满足规范及施工要求,满堂模板支架四边与中间每隔三排支架立杆设置一道纵向剪刀撑,由底至顶连续设置;其两端与中间从顶层开始向下每隔5步设置一道水平剪刀撑,其顶部和底部设置水平剪刀撑。
立杆顶端安装可调式U形支托,先在支托内安装纵向方木,再按设计间距和标高安装环向8#槽钢,间距为满足规范及施工要求,其上安装底模板。

隧道洞口暗挖安全技术交底披露内容:披露内容:1、入口破裂的安全预防措施:(1)进入施工现场人员应戴好安全帽,施工作业人员应穿戴必要的劳动防护用品。
(2)在施工全过程中,严格执行相关机械的安全操作规程,由专人操作并加强机械维修保养,经安全部门检验认可,领证后方可投入使用。
(3)电气设备的电源,应按有关规定架设安装;电气设备必须良好接地并接零,接地电阻不大于4Ω,并装有可靠的触电保护装置。
(4)操作人员必须身体健康,并经过专业培训考试合格,取得相关部门颁发的操作证或特殊工种操作证后,方可独立操作。
学员必须在师傅的指导下进行操作。
(5)悬空作业所用的索具、脚手板、吊篮、吊笼、平台等设备,只有经过技术鉴定或验证后才能使用。
(6)吊装前应检查机械索具、夹具、吊环是否符合要求,应进行试吊。
(7)吊装时必须统一指挥、统一的信号。
(8)高处作业人员必须佩戴安全带,安全带生根处须安全可靠。
(9)高处作业人员不得饮酒,在高空不得开玩笑。
(10)高空作业应穿着灵活,禁止穿硬底鞋、高跟鞋、塑料底鞋和带钉的鞋。
(11)使用撬棒等工具,用力要均匀,要慢,支点要稳固,防止打滑事故。
(12)起吊笨重物件时,中途不要长时间悬挂、停滞。
(13)起重吊装所用之钢丝绳,不允许触摸电线和焊接接地线,也不允许与硬物摩擦。
(14)破桩时,操作人员戴橡胶手套、护目镜、防护帽,穿胶鞋。
(15)破桩时,不允许无关人员站在附近。
(16)发现异常情况时,停止破桩,查找原因。
(17)入口破损时不允许交叉操作。
(18)当破坏隧道门时,桩的高度过高时,应将其分为两段。
(18)在基坑外提升桩时,桩的长度小于1.5米。
钻井取心作业中应注意以下危险:1.机械伤害事故;2.人员从脚手架上坠落;3.坠物伤人(物体打击);4.操作不当事故(闪失、碰撞等)。
安全防护措施:(1)钻机作业区内不得有高压线。
作业区应有明显标志或围栏,非工作人员不得进入。
(2)取芯人员高空作业时,必须系安全带;工具和其他物品应放在工具包中,高空人员不得向下随意抛物。
洞门破除安全技术交底1.进入施工现场人员必须正确戴好安全帽,系好下颚带,锁好带扣。
2.作业时必须按规定正确使用个人防护用品,着装要整齐,严禁赤脚和穿拖鞋、高跟鞋进入施工现场。
3.新进场的施工人员,必须首先参加入场安全教育培训,经考试合格后方可上岗,未经教育培训或考试不合格者,不得上岗作业。
4.从事特种作业的人员,必须持证上岗,严禁无证操作,禁止操作与自己无关的机械设备。
5.施工现场禁止吸烟,禁止追逐打闹,禁止酒后作业。
6.施工现场的各种安全防护设施、安全标志、消防物品等,未经领导及安全员批准不得随意拆除和挪动。
交底内容:一、安全技术保证措施1、为保证盾构机接收安全,在洞门凿除前应启动端头降水井。
2、严格按照规范搭设脚手架,并通过验收后方可使用。
3、井口吊装作业由专职起吊工指挥,井下作业人员注意避让吊车、门吊。
4、如有需要必须进行电焊、气割作业时,必须注意用火安全,同时注意帘布橡胶圈的保护,井下配备灭火器。
5、出现少量漏水、漏砂现象及时上报,及时处理,避免事态扩大。
6、整个洞门凿除、喷混完成后,及时将盾构机贯入掌子面,避免土体暴露时间过长。
7、作业中当发现施工机具工作异常情况时应立即停机检查,排除故障后,方可继续作业。
8、严禁机械在运转过程中检查、维修各部件。
9、在起吊过程中,不得在起吊重物下面停留或通过;10、凡患有高血压、心脏病、癫痫病、晕高或视力不够以及不适合于登高作业的,不得从事登高作业。
11、在高处(2米以上)作业时,施工人员必须真确佩戴安全、带穿防滑鞋。
12、膨胀剂拌合、装填过程中操作人员必须佩戴橡胶手套、护目镜等防护用具。
混凝土表面未开裂之前不得直视混凝土面。
13、作业平台搭设应牢固可靠,脚手板必须满铺。
14、考虑到盾构前移后洞门破除施工场地狭小,混凝土块吊运上井应加强安全监控。
15、严格遵守国家、合肥市有关文明施工的规定,发现异常现象及时上报,不得擅自处理,严禁冒险施工及野蛮施工。
一、交底目的为确保洞库门拆除作业安全、有序进行,防止事故发生,特进行本次安全技术交底。
二、交底对象所有参与洞库门拆除作业的人员。
三、交底内容1. 洞库门拆除前的准备工作(1)了解洞库门的结构、材质、用途及拆除要求。
(2)熟悉拆除现场环境,确保现场安全。
(3)检查拆除工具、设备是否完好,确保其安全可靠。
(4)制定拆除方案,明确拆除顺序、安全措施及应急处理预案。
2. 洞库门拆除作业安全注意事项(1)拆除作业前,对洞库门进行整体检查,确保无松动、损坏等隐患。
(2)拆除作业人员必须佩戴安全帽、手套、防护眼镜等个人防护用品。
(3)拆除过程中,严禁酒后作业、疲劳作业。
(4)高处作业时,必须系好安全带,安全带要系在牢固的物体上。
(5)拆除过程中,注意观察洞库门周边环境,防止掉落物伤人。
(6)拆除作业区域应设置警戒线,禁止无关人员进入。
(7)拆除过程中,如发现异常情况,应立即停止作业,并采取相应措施。
3. 洞库门拆除作业步骤(1)拆除门框:首先拆除门框上的固定螺丝,然后缓慢将门框拆除。
(2)拆除门扇:拆除门扇时,注意观察门扇与门框的连接情况,避免损坏。
(3)拆除门把手、锁具等附件:拆除门把手、锁具等附件时,注意观察其连接方式,避免损坏。
(4)清理现场:拆除完成后,清理现场,确保无残留物。
四、应急处理预案1. 人员受伤:立即停止作业,将受伤人员送至医院救治,同时通知相关部门。
2. 设备损坏:立即停止作业,检查损坏原因,并采取相应措施。
3. 环境污染:立即停止作业,清理污染源,防止污染扩散。
五、交底结束本次安全技术交底到此结束,请各位作业人员认真学习并严格执行以上安全措施。
如有疑问,请及时提出。
六、培训考核1. 对本次安全技术交底内容进行考核,确保作业人员掌握相关安全知识。
2. 考核不合格者,不得参与洞库门拆除作业。
3. 定期对作业人员进行安全教育培训,提高安全意识。
注:本模板仅供参考,具体安全措施应根据实际情况进行调整。
( 安全管理 )单位:_________________________姓名:_________________________日期:_________________________精品文档 / Word文档 / 文字可改暗挖破洞门安全技术交底(标准版)Safety management is an important part of enterprise production management. It promotes the progress of enterprise work and promotes economic efficiency.暗挖破洞门安全技术交底(标准版)交底内容:交底内容:1、洞门破除安全注意事项:(1)进入施工现场人员应戴好安全帽,施工操作人员应穿戴好必要的劳动防护用品。
(2)在施工全过程中,应严格执行有关机械的安全操作规程,由专人操作并加强机械维修保养,经安全部门检验认可,领证后方可投入使用。
(3)电气设备的电源,应按有关规定架设安装;电气设备均须有良好的接地接零,接地电阻不大于4Ω,并装有可靠的触电保护装置。
(4)操作人员必须身体健康,并经过专业培训考试合格,在取得有关部门颁发的操作证或特殊工种操作证后,方可独立操作。
学员必须在师傅的指导下进行操作。
(5)悬空作业所用的索具、脚手板、吊篮、吊笼、平台等设备,均需经过技术鉴定或检证方可使用。
(6)吊装前应检查机械索具、夹具、吊环等是否符合要求并应进行试吊。
(7)吊装时必须有统一的指挥、统一的信号。
(8)高空作业人员必须系安全带,安全带生根处须安全可靠。
(9)高空作业人员不得喝酒,在高空不得开玩笑。
(10)高空作业穿着要灵便,禁止穿硬底鞋、高跟鞋、塑料底鞋和带钉的鞋。
(11)使用撬棒等工具,用力要均匀,要慢,支点要稳固,防止撬滑发生事故。
(12)起吊笨重物件时,不可中途长时间悬吊、停滞。
(13)起重吊装所用之钢丝绳,不准触及有电线路和电焊搭铁线或与坚硬物体摩擦。
专业的论文在线写作平台
暗挖破洞门安全技术交底
交底内容:
交底内容:
1、洞门破除安全注意事项:
(1)进入施工现场人员应戴好安全帽,施工操作人员应穿戴好必要的劳动防护用品。
(2)在施工全过程中,应严格执行有关机械的安全操作规程,由专人操作并加强机械维修保养,经安全部门检验认可,领证后方可投入使用。
(3)电气设备的电源,应按有关规定架设安装;电气设备均须有良好的接地接零,接地电阻不大于4Ω,并装有可靠的触电保护装置。
(4)操作人员必须身体健康,并经过专业培训考试合格,在取得有关部门颁发的操作证或特殊工种操作证后,方可独立操作。
学员必须在师傅的指导下进行操作。
(5)悬空作业所用的索具、脚手板、吊篮、吊笼、平台等设备,均需经过技术鉴定或检证方可使用。
(6)吊装前应检查机械索具、夹具、吊环等是否符合要求并应进行试吊。
(7)吊装时必须有统一的指挥、统一的信号。
(8)高空作业人员必须系安全带,安全带生根处须安全可靠。
(9)高空作业人员不得喝酒,在高空不得开玩笑。
