广东省建筑工程综合定额
- 格式:doc
- 大小:70.00 KB
- 文档页数:13

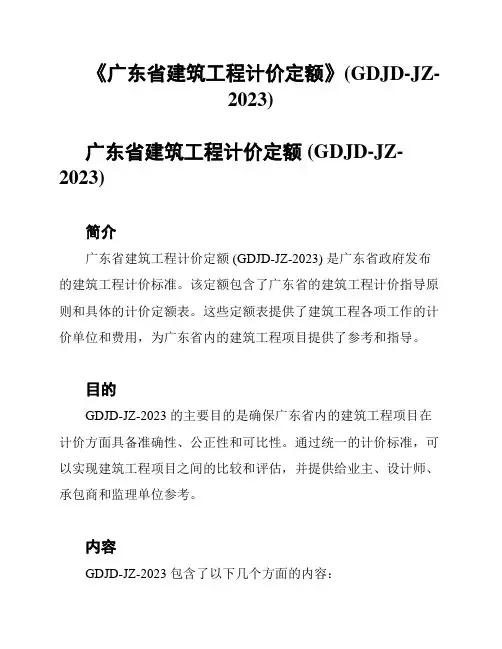

《广东省建筑工程计价定额》(GDJD-JZ-2023)广东省建筑工程计价定额 (GDJD-JZ-2023)简介广东省建筑工程计价定额 (GDJD-JZ-2023) 是广东省政府发布的建筑工程计价标准。
该定额包含了广东省的建筑工程计价指导原则和具体的计价定额表。
这些定额表提供了建筑工程各项工作的计价单位和费用,为广东省内的建筑工程项目提供了参考和指导。
目的GDJD-JZ-2023 的主要目的是确保广东省内的建筑工程项目在计价方面具备准确性、公正性和可比性。
通过统一的计价标准,可以实现建筑工程项目之间的比较和评估,并提供给业主、设计师、承包商和监理单位参考。
内容GDJD-JZ-2023 包含了以下几个方面的内容:1. 计价指导原则:明确了建筑工程计价的基本原则和方法,包括计价依据、计价单位、计价要求等。
这些原则和方法确保了计价的准确性和可比性。
2. 分部分项工程计价定额:提供了各个分部分项工程的计价单位和费用标准。
这些定额表包括了各种建筑工程项目的工程量计算方法和费用计算公式,如土建工程、装饰工程、机电工程等。
3. 建筑工程价值工程计价指标:提供了建筑工程价值工程计价指标的计算方法和依据。
这些指标可以评估建筑工程项目的效益和经济性,为决策提供参考。
4. 建筑工程发包合同价款调整系数:确定了建筑工程发包合同价款的调整系数计算方法。
这些系数考虑了建筑材料价格、劳动力费用等因素的变动,确保发包合同价款的合理性。
5. 其他附录:包括了建筑工程计价相关的辅助信息和说明,如计价单位换算表、计价示例等。
这些附录提供了更加详细的解释和辅助材料,方便使用者理解和应用GDJD-JZ-2023。
应用范围GDJD-JZ-2023 适用于广东省内的所有建筑工程项目,无论是政府投资项目、企事业单位项目还是民用项目。
任何从事建筑工程计价的相关人员都应该遵守GDJD-JZ-2023的规定,并将其作为计价的参考和依据。
总结广东省建筑工程计价定额 (GDJD-JZ-2023) 是广东省内建筑工程计价的标准和指导文件。
广东省建筑工程综合定额说明及计算规则(2010年)目录目录 (1)总说明 (3)第一部分实体部分第一章土石方工程 (7)第二章桩与地基基础工程 (17)第三章砌筑工程 (22)第四章混凝土及钢筋混凝土工程 (26)第五章木结构工程 (33)第六章金属结构工程 (36)第七章屋面及防水工程 (38)第八章防腐、隔热、保温工程 (43)第九章楼地面工程 (88)第十章墙柱面工程 (91)第十一章天棚工程 (100)第十二章门窗工程 (97)第十三章幕墙工程 (97)第十四章细部装饰栏杆工程 (97)第十五章家具工程 (97)第十六章油漆涂料裱糊工程 (97)第十七章广告牌工程 (97)第十八章景观工程 (97)第十九章石作工程 (97)第二十章其他工程 (97)第二部分措施项目第二十一章模板工程 (97)第二十二章脚手架工程 (97)第二十三章垂直运输工程 (97)第二十四章材料运输工程 (97)第二十五章成品保护工程 (97)第二十六章混凝土泵送增加费工程 (97)第二十七章安全文明施工措施项目工程 (97)第二十八章措施其他项目工程 (97)第三部分其他项目第四部分规费第五部分税金第六部分附录总说明一、《广东省建筑工程综合定额(2010)》(以下简称本综合定额)是在国家标准《建设工程工程量清单计价规范》(GB50500-2008)(以下简称计价规范)、《建设工程劳动定额》和《全国统一建筑工程基础定额》(GJD-1-1-95)及《广东省建筑工程综合定额(2006)》、《广东省装饰装修工程综合定额(2006)》基础上,结合我省设计、施工、招投标的实际情况,根据现行国家产品标准、设计规范和施工验收规范、质量评定标准、安全操作规程编制的。
二、本定额是合理确定和有效控制工程造价、衡量投标报价合理性的基础,是设计概算、施工图预算、招标控制价、竣工结算的依据,是调解处理工程造价纠纷、鉴定工程造价的依据;也作为投标报价,加强企业内部管理和核算的参考。

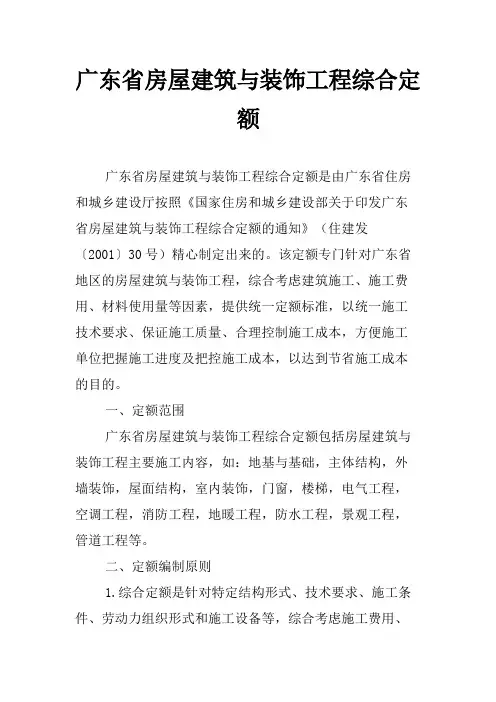

广东省房屋建筑与装饰工程综合定额(2018)广东省建设工程计价依据广东省房屋建筑与装饰工程综合定额2018广东省住房和城乡建设厅总说明一、《广东省房屋建筑与装饰工程综合定额(2018)》(以下简称本综合定额)是在国家标准《建设工程工程量清单计价规范》GB50500-2013、《建设工程劳动定额》、《房屋建筑与装饰工程消耗量定额》TY01-31-2015及《广东省建设工程计价依据》(2010年)的基础上,结合我省实际,根据现行国家产品标准、设计规范和施工验收规范、质量评定标准、安全操作规程、绿色施工评价标准等编制的。
二、本综合定额适用于全省行政区域内采用绿色施工标准新建、扩建和改建的房屋建筑与装饰工程。
三、本综合定额是我省房屋建筑与装饰工程合理确定和有效控制工程造价、衡量工程造价合理性的基础,是编审设计概算、施工图预算、招标控制价、竣工结算的依据,是处理工程造价纠纷、鉴定工程造价的依据,也作为企业投标报价、加强内部管理和核算的参考。
四、本综合定额是完成单位工程量所需的人工费用、材料、机具等消耗量及管理费标准,该消耗量及费用标准是按正常的施工条件,以我省建筑企业的施工机械装备程度、合理的施工工期、采用绿色施工标准的施工工艺、劳动组织为基础综合确定的,反映了社会平均水平。
五、本综合定额由分部分项工程项目、措施项目、其他项目、税金、附录共五部分组成。
子目基价及其组项价格均不包含增值税可抵扣进项税额。
六、本综合定额按章、节、项目、子目排列,各章均有章说明、工程量计算规则,项目由工作内容和定额表格组成,有的加上必要的附注。
工作内容简单扼要地说明主要施工工序,次要施工工序虽未具体说明,但均已综合考虑在内。
七、关于人工费1.本综合定额的人工费是指直接从事施工作业的生产工人的薪酬,包括了基本用工、辅助用工、人工幅度差、现场运输及清理现场等用工费用,已经综合考虑了不同工种、不同技术等级等因素,内容包括工资性收入、社会保险费、住房公积金、工会经费、职工教育经费、职工福利费及特殊情况下支付的工资等。

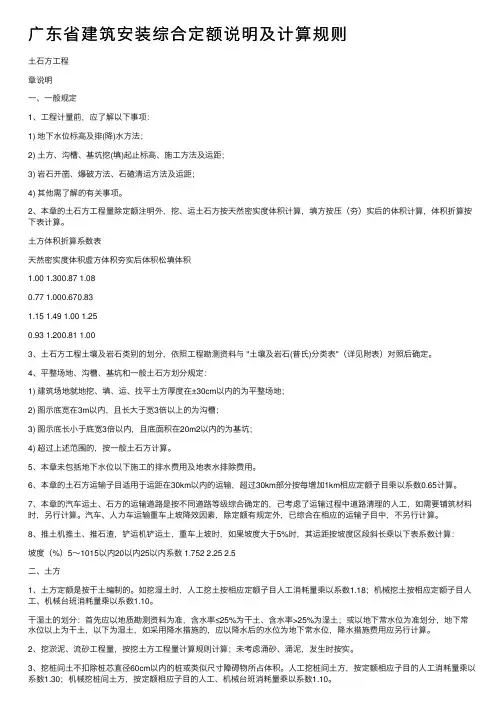

⼴东省建筑安装综合定额说明及计算规则⼟⽯⽅⼯程章说明⼀、⼀般规定1、⼯程计量前,应了解以下事项:1) 地下⽔位标⾼及排(降)⽔⽅法;2) ⼟⽅、沟槽、基坑挖(填)起⽌标⾼、施⼯⽅法及运距;3) 岩⽯开凿、爆破⽅法、⽯碴清运⽅法及运距;4) 其他需了解的有关事项。
2、本章的⼟⽯⽅⼯程量除定额注明外,挖、运⼟⽯⽅按天然密实度体积计算,填⽅按压(夯)实后的体积计算,体积折算按下表计算。
⼟⽅体积折算系数表天然密实度体积虚⽅体积夯实后体积松填体积1.00 1.300.87 1.080.77 1.000.670.831.15 1.49 1.00 1.250.93 1.200.81 1.003、⼟⽯⽅⼯程⼟壤及岩⽯类别的划分,依照⼯程勘测资料与 "⼟壤及岩⽯(普⽒)分类表"(详见附表)对照后确定。
4、平整场地、沟槽、基坑和⼀般⼟⽯⽅划分规定:1) 建筑场地就地挖、填、运、找平⼟⽅厚度在±30cm以内的为平整场地;2) 图⽰底宽在3m以内,且长⼤于宽3倍以上的为沟槽;3) 图⽰底长⼩于底宽3倍以内,且底⾯积在20m2以内的为基坑;4) 超过上述范围的,按⼀般⼟⽯⽅计算。
5、本章未包括地下⽔位以下施⼯的排⽔费⽤及地表⽔排除费⽤。
6、本章的⼟⽯⽅运输⼦⽬适⽤于运距在30km以内的运输,超过30km部分按每增加1km相应定额⼦⽬乘以系数0.65计算。
7、本章的汽车运⼟、⽯⽅的运输道路是按不同道路等级综合确定的,⼰考虑了运输过程中道路清理的⼈⼯,如需要铺筑材料时,另⾏计算。
汽车、⼈⼒车运输重车上坡降效因素,除定额有规定外,已综合在相应的运输⼦⽬中,不另⾏计算。
8、推⼟机推⼟、推⽯渣,铲运机铲运⼟,重车上坡时,如果坡度⼤于5%时,其运距按坡度区段斜长乘以下表系数计算:坡度(%)5~1015以内20以内25以内系数 1.752 2.25 2.5⼆、⼟⽅1、⼟⽅定额是按⼲⼟编制的。
如挖湿⼟时,⼈⼯挖⼟按相应定额⼦⽬⼈⼯消耗量乘以系数1.18;机械挖⼟按相应定额⼦⽬⼈⼯、机械台班消耗量乘以系数1.10。
《广东省建筑与装饰工程综合定额(2010)》常见问题解答作者:本站发布时间:2017-02-28 查看次数:2739次《广东省建筑与装饰工程综合定额(2010)》常见问题解答1、建筑物超高增加人工、机械的工程量计算规则第1.0.2、1.0.3条中“人工费”及“机械台班费”是否计算价差?答:可计算价差。
2、模板工程说明第四条“…;地下室楼板支模高度超过3.6m每增加1m按相应子目的工日、钢支撑及载货汽车消耗量乘以系数1.20计算。
”按这条说明计算后,是否还可以按板模板每增加1m的子目进行调整?答:地下室楼板支模高度超过3.6m均按该条说明执行,不能再另外计算其它调增子目。
3、设计图纸上钢筋是6厘,结算时是否按6.5厘钢筋比重进行计算。
答:现浇、预制构件钢筋制作安装工程量,按设计长度乘以单位理论质量计算。
钢筋直径按设计图纸标注的计算。
《广东省安装工程综合定额(2010)》常见问题解答作者:本站发布时间:2017-02-28 查看次数:1562次《广东省安装工程综合定额(2010)》常见问题解答1、天花内电气接线盒至灯具处金属软管应套C.2.11.6金属软管敷设定额还是套C.2.11.4可挠性金属套管定额?答:应套金属软管敷设。
2、卫生间等电位安装套什么定额?答:等电位箱安装套接线箱安装子目,等电位采用圆钢或扁钢时套户内接地母线敷设。
3、开关、按钮、插座安装是否包含了底盒的安装的工作内容?答:不包括。
底盒安装需另外套接线盒子目。
4、穿刺线夹安装套什么定额子目?答:无直接对应的子目。
可以借用压铜接线段子子目。
因为工作内容类似。
5、给排水工程中使用到的防水套管制作安装套用什么定额子目?定额子目的规格尺寸是按主管还是按套管的规格尺寸划分?答:穿过剪力墙、天面层和水池的套管执行第六册《工业管道工程》C.6.8章相应项目;其余部位使用到的套管执行第八册《给排水、采暖、燃气工程》C8.1章相应项目。
定额子目的规格尺寸是按主管的规格尺寸划分。
建筑工程预算复习大纲一、建筑工程建筑面积计算规范1、计算建筑面积的规定3.0.1单层建筑物的建筑面积,应按其外墙勒脚以上结构外围水平面积计算。
并应符合下列规定:1.单层建筑物高度在2.20m及以上者应计算全面积;高度不足2.20m者应计算1/2面积。
2.利用坡屋顶内空间时,顶板下表面至楼面的净高超过2.10m的部位应计算全面积;净高在1.20m至2.10m 的部位应计算1/2面积;净高不足1.20m的部位不应计算面积。
3.0.2单层建筑物内设有局部楼层者,局部楼层的二层及以上楼层,有围护结构的应按其围护结构外围水平面积计算,无围护结构的应按其结构底板水平面积计算。
层高在2.20m及以上者应计算全面积;层高不足2.20m者应计算1/2面积。
3.0.3多层建筑物首层应按其外墙勒脚以上结构外围水平面积计算;二层及以上楼层应按其外墙结构外围水平面积计算。
层高在2.20m及以上者应计算全面积;层高不足2.20m者应计算1/2面积3.0.4多层建筑坡屋顶内和场馆看台下,当设计加以利用时净高超过2.10m的部位应计算全面积;净高在1.20m至2.10m的部位应计算1/2面积;当设计不利用或室内净高不足1.20m时不应计算面积。
3.0.5地下室、半地下室(车间、商店、车站、车库、仓库等),包括相应的有永久性顶盖的出入口,应按其外墙上口(不包括采光井、外墙防潮层及其保护墙)外边线所围水平面积计算。
层高在2.20m及以上者应计算全面积;层高不足2.20m者应计算1/2面积。
3.0.6坡地的建筑物吊脚架空层、深基础架空层,设计加以利用并有围护结构的,层高在2.20m及以上的部位应计算全面积;层高不足2.20m的部位应计算1/2面积。
设计加以利用、无围护结构的建筑吊脚架空层,应按其利用部位水平面积的1/2计算;设计不利用的深基础架空层、坡地吊脚架空层、多层建筑坡屋顶内、场馆看台下的空间不应计算面积。
3.0.7建筑物的门厅、大厅按一层计算建筑面积。
A.9楼地面工程章说明一、一般说明1、定额中所注明的砂浆、水泥石子浆等种类、配合比、饰面材料的型号规格与设计规定不同时,可按设计规定换算,但人工消耗量不变。
2、凡需使用各种砂浆的定额子目,均包括扫水泥浆。
3、楼地面块料面层均不包括找平层.4、弧形、螺旋形的装饰贴面层按成品考虑.二、定额子目含不同砂浆时,分别列出厚度,如12mm+8mm,表示底、面层砂浆厚度分别为12mm和8mm。
如设计抹灰厚度与定额不同时,除定额有注明厚度的子目可以换算外,其他不作调整。
三、定额楼地面块料铺贴按正铺考虑,如设计斜铺者,人工消耗量乘以系数1.10,块料消耗量乘以系数1.03。
四、踢脚线有关说明1、木地板踢脚线定额子目适用高度200mm以内,其余踢脚线定额子目适用高度300mm 以内。
超过上述高度时,套用墙柱面相应子目.2、踢脚线底层抹灰,按墙面底层抹灰子目执行。
3、楼梯踢脚线块料面层,套踢脚线相应子目,其中人工、材料消耗量乘以系数1。
15,其他不变.4、弧形踢脚线,按踢脚线相应定额子目,人工消耗量乘以系数1.10,其他不变。
五、楼梯及台阶1、定额楼梯及台阶子目均未包括防滑条。
2、弧形、螺旋形楼梯贴面,套楼梯相应定额子目,人工消耗量乘以系数1。
10,其他不变。
3、弧形台阶贴面,套台阶相应定额子目,人工消耗量乘以系数1。
10,其他不变。
4、楼梯、台阶的大理石、花岗石刷养护液、保护液时,按相应定额子目乘以下系数:楼梯1.36,台阶1。
48。
六、阶梯教室、体育看台的装饰,梯级平面部分套相应楼地面定额子目的,人工消耗量乘以系数1。
05,其他不变;立面部分按高度划分:30mm以内的套踢脚线子目,30mm以上的套墙面子目。
七、大理石、花岗石刷养护液、表面刷保护液,按实发生套相应子目。
八、零星装饰适用于楼梯、台阶侧面装饰以及0。
5m2以内少量分散的楼地面装饰。
镶拼面积小于0。
015m2的石材执行点缀子目执行.九、水磨石1、普通水磨石包括粗、中、幼金刚石共磨四次、过浆一次等工序。
广东省建筑与装饰工程综合定额

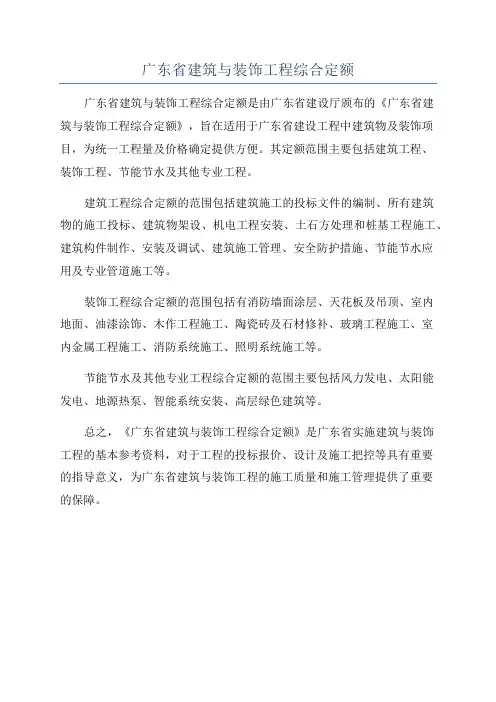

广东省建筑与装饰工程综合定额是由广东省建设厅颁布的《广东省建
筑与装饰工程综合定额》,旨在适用于广东省建设工程中建筑物及装饰项目,为统一工程量及价格确定提供方便。
其定额范围主要包括建筑工程、
装饰工程、节能节水及其他专业工程。
建筑工程综合定额的范围包括建筑施工的投标文件的编制、所有建筑
物的施工投标、建筑物架设、机电工程安装、土石方处理和桩基工程施工、建筑构件制作、安装及调试、建筑施工管理、安全防护措施、节能节水应
用及专业管道施工等。
装饰工程综合定额的范围包括有消防墙面涂层、天花板及吊顶、室内
地面、油漆涂饰、木作工程施工、陶瓷砖及石材修补、玻璃工程施工、室
内金属工程施工、消防系统施工、照明系统施工等。
节能节水及其他专业工程综合定额的范围主要包括风力发电、太阳能
发电、地源热泵、智能系统安装、高层绿色建筑等。
总之,《广东省建筑与装饰工程综合定额》是广东省实施建筑与装饰
工程的基本参考资料,对于工程的投标报价、设计及施工把控等具有重要
的指导意义,为广东省建筑与装饰工程的施工质量和施工管理提供了重要
的保障。

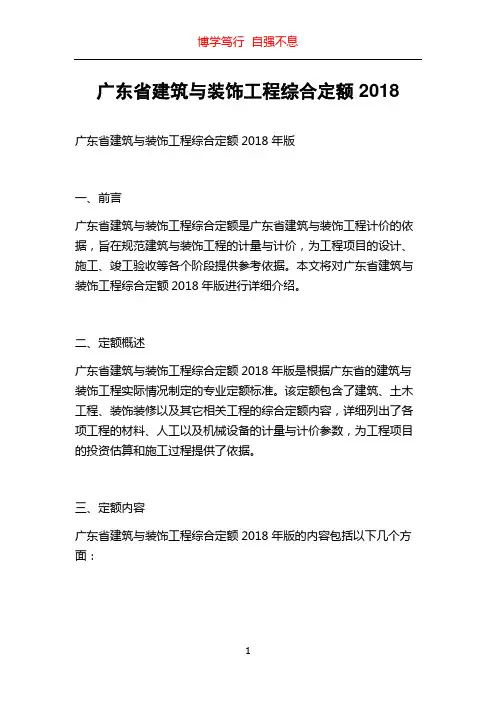

广东省建筑与装饰工程综合定额2018 广东省建筑与装饰工程综合定额2018年版一、前言广东省建筑与装饰工程综合定额是广东省建筑与装饰工程计价的依据,旨在规范建筑与装饰工程的计量与计价,为工程项目的设计、施工、竣工验收等各个阶段提供参考依据。
本文将对广东省建筑与装饰工程综合定额2018年版进行详细介绍。
二、定额概述广东省建筑与装饰工程综合定额2018年版是根据广东省的建筑与装饰工程实际情况制定的专业定额标准。
该定额包含了建筑、土木工程、装饰装修以及其它相关工程的综合定额内容,详细列出了各项工程的材料、人工以及机械设备的计量与计价参数,为工程项目的投资估算和施工过程提供了依据。
三、定额内容广东省建筑与装饰工程综合定额2018年版的内容包括以下几个方面:1. 建筑工程定额:包括了各类建筑工程项目的综合定额标准,涵盖了建筑工程施工所需的各类基础设施、建筑结构、建筑装饰以及工程施工管理费用等方面的内容。
2. 土木工程定额:包括了广东省常见土木工程项目的综合定额标准,包括了道路、桥梁、排水与水利工程等方面的内容,为土木工程项目的估算和施工过程提供了依据。
3. 装饰装修工程定额:包括了各类室内装饰装修项目的综合定额标准,详细列出了各种装饰装修工程项目的主要材料、施工工艺和人工费用等方面的内容。
4. 其它相关工程定额:包括了广东省其他相关工程项目的综合定额标准,如园林景观工程、市政工程、环境污染治理工程等方面的内容,为这些项目的估算和施工提供了参考。
四、定额的制定原则广东省建筑与装饰工程综合定额的制定遵循以下原则:1. 实事求是原则:根据广东省实际情况,以实际材料价格和市场常见的施工工艺为基础,准确计算工程项目的材料和人工费用,确保定额的合理性。
2. 经济合理性原则:在保证质量的前提下,力求控制工程项目的投资成本,并提供科学便捷的计量与计价依据,以确保项目的经济合理性。
3. 可操作性原则:定额的参数设置合理,易于理解和操作,确保定额在工程项目的各个阶段都能起到实际的指导作用。
广东省房屋建筑与装饰工程综合定额广东省房屋建筑与装饰工程综合定额是由广东省住房和城乡建设厅按照《国家住房和城乡建设部关于印发广东省房屋建筑与装饰工程综合定额的通知》(住建发〔2001〕30号)精心制定出来的。
该定额专门针对广东省地区的房屋建筑与装饰工程,综合考虑建筑施工、施工费用、材料使用量等因素,提供统一定额标准,以统一施工技术要求、保证施工质量、合理控制施工成本,方便施工单位把握施工进度及把控施工成本,以达到节省施工成本的目的。
一、定额范围广东省房屋建筑与装饰工程综合定额包括房屋建筑与装饰工程主要施工内容,如:地基与基础,主体结构,外墙装饰,屋面结构,室内装饰,门窗,楼梯,电气工程,空调工程,消防工程,地暖工程,防水工程,景观工程,管道工程等。
二、定额编制原则1.综合定额是针对特定结构形式、技术要求、施工条件、劳动力组织形式和施工设备等,综合考虑施工费用、材料量及劳动力折旧费等,提供统一施工标准和定额数值的定额。
2.定额所涉及的施工内容应与本行业的常用技术标准、规范和经验相结合。
3.定额的编制应充分考虑建筑施工的特点,灵活处理,使定额符合不同的施工条件和施工要求。
4.定额中施工项目的编制应根据施工过程中材料消耗量和人工投入量确定,并根据地区和施工实际情况作出灵活调整。
三、定额使用1.定额使用范围:定额可用于房屋建筑与装饰工程的施工单位和业主,也可供施工组织设计、施工报价及招标文件的编制参考。
2.定额作为报价和结算依据:定额中施工内容及费用的数值,可作为施工报价、结算和经济核算的依据。
3.定额作为施工组织设计依据:定额中施工内容及标准可作为施工组织设计的参考依据。
4.定额作为施工检查依据:定额中施工内容及标准可作为施工检查的参考依据。
五、总结广东省房屋建筑与装饰工程综合定额是广东省住房和城乡建设厅根据施工条件、施工要求精心制定出来的,定额范围包括房屋建筑与装饰工程主要施工内容,定额编制原则综合考虑施工费用、材料量及劳动力折旧费等,定额可用于报价、结算和经济核算,也可作为施工组织设计及施工检查的参考依据,有助于把握施工进度及把控施工成本,以达到节省施工成本的目的,更好地保证施工质量。
广东省建设厅颁发《广东省建筑工程计价办法》和《广东省建筑工程综合定额》的通知文章属性•【制定机关】广东省建设厅•【公布日期】2003.06.23•【字号】粤建价字[2003]79号•【施行日期】2003.06.23•【效力等级】地方规范性文件•【时效性】失效•【主题分类】城乡建设综合规定正文广东省建设厅颁发《广东省建筑工程计价办法》和《广东省建筑工程综合定额》的通知(粤建价字[2003]79号)各有关单位:根据国家标准《建设工程工程量清单计价规范》(GB50500-2003)、《建筑工程施工发包与承包计价管理办法》(建设部令第107号)、《广东省建设工程造价管理规定》(广东省政府令第40号)及有关规定,由我厅组织有关单位制定的《广东省建筑工程计价办法》和《广东省建筑工程综合定额》(以下统称本计价依据),经审查,现予颁发。
本计价依据于2003年7月1日起在全省行政区域内施行,2001年《广东省建筑工程计价办法》、《广东省建筑工程量清单项目设置规则》和《广东省建筑工程综合定额》(粤建价字[2001]135号)同时停止执行。
凡在2003年7月1日起经招标管理机构批准招标或非招标未签定合同的工程,均执行本计价依据和国家标准《建设工程工程量清单计价规范》(GB50500-2003)计价。
2003年7月1日前已发出招标文件或已签定合同的工程则不作改变。
本计价依据是国家标准《建设工程工程量清单计价规范》(GB50500-2003)的实施办法;是定额计价的标准;是编审标底价、设计概算、施工图预算、竣工结算,调解处理工程造价纠纷,鉴定工程造价的依据;是衡量投标报价合理性的基础。
投标报价也必须遵守本计价依据的有关规定。
全省必须严格统一执行本计价依据和国家标准《建设工程工程量清单计价规范》(GB50500-2003),各市不再另行编制、颁发和继续使用当地相应的工程量清单规则、定额、价格表、综合价格等各种计价办法和依据。
广东省安装工程综合定额说明及计算规则一、综合定额的定义综合定额是指在安装工程中,用来确定工程量、人工、材料和机械设备等方面的数量和规格,以及完成工程所需的时间和费用的一种计算方法。
广东省安装工程综合定额是根据工程的特点和实际需要,结合国家有关规定和经验,由广东省建设工程定额编制办公室制定的一套标准。
二、综合定额的内容1.工程量:即工程中需要完成的各项任务的数量和规格。
常见的工程量包括:管道长度、设备数量、电缆长度等。
2.人工:指完成工程所需的劳动力,包括工程师、技术人员、普通职工等。
综合定额中一般会规定每个岗位的工作时间和工资标准。
3.材料:指完成工程所需的各种材料,包括:管道、电缆、设备等。
综合定额中一般会规定每个材料的规格、数量和价格等。
4.机械设备:指协助完成工程的各种机械设备,包括:起重机、推土机等。
综合定额中一般会规定每个机械设备的类型、数量和使用时间等。
5.时间:指完成工程所需的时间。
综合定额中一般会规定各个任务的时间限制和完成工程的总时间。
三、综合定额的计算规则1.根据工程特点选择适当的综合定额:综合定额是根据不同工程的实际需要而制定的,所以在计算时需要选择适用于该工程的综合定额。
2.计算工程量:根据综合定额中规定的工程量计算方法,计算出工程中需要完成的各项任务的数量和规格。
3.计算人工:根据综合定额中规定的工作时间和工资标准,计算出完成工程所需的各个岗位的人工费用。
4.计算材料:根据综合定额中规定的材料规格、数量和价格等,计算出完成工程所需的各种材料的费用。
5.计算机械设备:根据综合定额中规定的机械设备类型、数量和使用时间等,计算出使用机械设备所需的费用。
6.计算时间:根据综合定额中规定的各个任务的时间限制和完成工程的总时间,计算出工程所需的时间量。
7.综合计算费用:将人工费用、材料费用、机械设备费用和时间费用等相加,得出完成工程所需的总费用。
总结一下,广东省安装工程综合定额是安装工程中用来确定工程量、人工、材料和机械设备等方面数量和规格的计算方法。
第二部分措施项目A.21 模板工程章说明一、现浇混凝土模板按不同构件,分别以胶合板模板、木模板,钢支撑、木支撑配制。
二、梁、板的支模高度3.6m内时,套用支模高度3.6m相应子目。
支模高度超过3.6m 时,超过部分按相应的每增加1m以内子目计算。
支模高度达到10m时,套用支模高度10m 相应子目;支模高度超过10m时,超过部分按相应的每增加1m以内子目计算。
支模高度达到20m时,套用支模高度20m相应子目;支模高度超过20m时,超过部分按相应的每增加1m以内子目计算。
支模高度超过30m时,按施工方案另行确定。
三、柱、墙的支模高度3.6m内时,套用支模高度3.6m内相应子目。
支模高度超过3.6m 时,超过部分按相应的每增加1m以内子目计算。
支模高度达到10m时,套用支模高度10m 内相应子目;支模高度超过10m时,超过部分按相应的每增加1m以内子目计算。
支模高度达到20m时,套用支模高度20m内相应子目;支模高度超过20m时,超过部分按相应的每增加1m以内子目计算。
支模高度超过30m时,按施工方案另行确定。
四、支模高度指楼层高度。
亭面板超高以檐口线标高计算,直檐亭超高以最上层檐口线标高计算;地下室楼板按相应子目的工日、钢支撑及载货汽车用量乘以系数1.20计算。
五、房上水池按梁、板、柱、墙相应子目计算。
六、异形柱与剪力墙按下图单向划分:七、阳台、雨蓬支模高度以3.6m考虑,支模高度3.6m以上10m以内时,按“板支模高度超过3.6m每增加1m以内”子目计算。
支模高度10m以上时,按施工方案另行确定。
八、混凝土斜板在11°19',至26°34'时,按相应子目工日数增加15%。
松杂木枋板材、圆钉、铁件用量增加5%;超过26°34'时,工日数增加20%,松杂木枋板材、圆钉、铁件用量增加8%。
九、天沟底板模板套挑檐模板子目,侧板模板套反檐模板子目。
十、地下室底板的模板套用满堂基础模板子目计算。
广东省房屋建筑和市政修缮工程综合定额广东省房屋建筑和市政修缮工程综合定额是为合理确定我省房屋建筑和市政修缮工程的工程造价,根据建筑市场的计价需要和结合我省实际情况,在1995年《全国统一房屋修缮工程预算定额》、2010年《广东省建筑与装饰工程综合定额》、2010年《广东省安装工程综合定额》和2010年《广东省市政工程综合定额》的基础上编制的,下面是下面带来的关于广东省房屋建筑和市政修缮工程综合定额的主要内容介绍以供参考。
本综合定额共分三册:第一册建筑与装饰修缮工程、第二册安装修缮工程、第三册市政修缮工程。
本综合定额是合理确定和有效控制工程造价、衡量工程造价合理性的基础,是编审设计概算、施工图预算、招标控制价、竣工结算的依据,是调解处理工程造价纠纷、鉴定工程造价的依据,也作为企业投标报价、加强内部管理和核算的参考。
本综合定额适用于我省行政区域内房屋建筑和市政基础设施的修缮工程,凡属本综合定额适用范围的工程,均以本综合定额为准;本综合定额未包括的修补项目,需套用2010年广东省相应专业综合定额的,除另有说明外,规定如下:1.建筑与装饰工程,人工乘以系数1.15,材料乘以系数1.05。
2.安装工程,人工、机械乘以系数1.20,材料乘以系数1.10。
3.市政工程见各章说明。
五、本综合定额以专业工种划分,按章、节、项目、子目排列,各章均有章说明、工程量计算规则,项目由工作内容和定额表格组成,有的加上必要的附注。
工作内容简单扼要地说明主要的施工工序,次要的工序虽未具体说明,但均己考虑在内。
本综合定额采用2010年广东省建设工程计价依据工料机库。
其中,人工工资单价51元/工日按2009年第二季度四类地区工资水平取定,材料价格按2009年第二季度全省综合水平确定,施工机械台班单价按2009年第二季度全省综合水平确定。
广东建筑工程综合定额一、综合定额概述广东建筑工程综合定额是根据广东省实际情况编制的一套标准,旨在规范和统一广东省内建筑工程项目的计划、设计、施工和验收等方面的工作。
本文将着重介绍广东建筑工程综合定额的概念、内容和应用。
二、综合定额的定义与构成广东建筑工程综合定额是按照建筑工程所需的材料、人工、机械设备和工作量等因素,结合广东省本地实际情况编制而成。
综合定额通常包括工程量清单、定额表和定额说明等部分。
1. 工程量清单工程量清单是综合定额的基础,它详细列出了项目中所涉及到的所有工作量及相关的计量单位。
通常按照项目的功能、部位和工程量进行划分,便于施工单位进行工作量估算和材料采购等。
2. 定额表定额表是广东建筑工程综合定额的核心,旨在规定不同工程项目中所需的材料、人工和机械设备等资源的消耗量。
定额表中每一项都有对应的计算公式和参考值,以便根据工作量的不同进行计算。
3. 定额说明定额说明是对综合定额中的每一项定额进行详细解释和说明,包括材料的规格、施工方法、验收标准等。
定额说明的目的是确保施工单位能够准确理解和遵守各项定额,保证施工质量和工程进度。
三、综合定额的应用广东建筑工程综合定额在广东省内的建筑工程项目中具有广泛的应用。
它不仅为施工单位提供了明确的施工指导和计价依据,也为项目的招投标工作提供了参考。
1. 施工指导综合定额对广东省内的施工单位具有指导作用。
通过综合定额,施工单位能够了解到不同工程项目的材料消耗量、人工工作量以及机械设备的配置等信息,从而为施工方案的制定和工期的安排提供依据。
2. 计价依据综合定额为工程项目的计价提供了依据。
根据综合定额中列出的材料消耗量和人工工作量等因素,可以通过对实际工程量的计算来确定工程项目的造价,为合同签订和结算工作提供依据。
3. 招投标参考综合定额对建筑工程项目的招投标工作具有重要的参考价值。
承包商可以根据综合定额中的材料消耗量和工作量等信息,合理评估工程项目的成本,从而制定合理的报价,提高中标的机会。
建筑工程预算复习大纲一、建筑工程建筑面积计算规范1、计算建筑面积的规定3.0.1单层建筑物的建筑面积,应按其外墙勒脚以上结构外围水平面积计算。
并应符合下列规定:1.单层建筑物高度在2.20m及以上者应计算全面积;高度不足2.20m者应计算1/2面积。
2.利用坡屋顶内空间时,顶板下表面至楼面的净高超过2.10m的部位应计算全面积;净高在1.20m至2.10m 的部位应计算1/2面积;净高不足1.20m的部位不应计算面积。
3.0.2单层建筑物内设有局部楼层者,局部楼层的二层及以上楼层,有围护结构的应按其围护结构外围水平面积计算,无围护结构的应按其结构底板水平面积计算。
层高在2.20m及以上者应计算全面积;层高不足2.20m者应计算1/2面积。
3.0.3多层建筑物首层应按其外墙勒脚以上结构外围水平面积计算;二层及以上楼层应按其外墙结构外围水平面积计算。
层高在2.20m及以上者应计算全面积;层高不足2.20m者应计算1/2面积3.0.4多层建筑坡屋顶内和场馆看台下,当设计加以利用时净高超过2.10m的部位应计算全面积;净高在1.20m至2.10m的部位应计算1/2面积;当设计不利用或室内净高不足1.20m时不应计算面积。
3.0.5地下室、半地下室(车间、商店、车站、车库、仓库等),包括相应的有永久性顶盖的出入口,应按其外墙上口(不包括采光井、外墙防潮层及其保护墙)外边线所围水平面积计算。
层高在2.20m及以上者应计算全面积;层高不足2.20m者应计算1/2面积。
3.0.6坡地的建筑物吊脚架空层、深基础架空层,设计加以利用并有围护结构的,层高在2.20m及以上的部位应计算全面积;层高不足2.20m的部位应计算1/2面积。
设计加以利用、无围护结构的建筑吊脚架空层,应按其利用部位水平面积的1/2计算;设计不利用的深基础架空层、坡地吊脚架空层、多层建筑坡屋顶内、场馆看台下的空间不应计算面积。
3.0.7建筑物的门厅、大厅按一层计算建筑面积。
门厅、大厅内设有回廊时,应按其结构底板水平面积计算。
回廊层高在2.20m及以上者应计算全面积;层高不足2.20m者应计算1/2面积。
3.0.8建筑物间有围护结构的架空走廊,应按其围护结构外围水平面积计算,层高在2.20m及以上者应计算全面积;层高不足2.20m者应计算1/2面积。
有永久性顶盖无围护结构的应按其结构底板水平面积的1/2计算。
3.0.9立体书库、立体仓库、立体车库,无结构层的应按一层计算,有结构层的应按其结构层面积分别计算。
层高在2.20m及以上者应计算全面积;层高不足2.20m者应计算1/2面积。
3.0.10有围护结构的舞台灯光控制室,应按其围护结构外围水平面积计算。
层高在2.20m及以上者应计算全面积;层高不足2.20m者应计算1/2面积。
3.0.11建筑物外有围护结构的落地橱窗、门斗、挑廊、走廊、檐廊,应按其围护结构外围水平面积计算。
层高在2.20m及以上者应计算全面积;层高不足2.20m者应计算1/2面积。
有永久性顶盖无围护结构的应按其结构底板水平面积的1/2计算。
3.0.12有永久性顶盖无围护结构的场馆看台应按其顶盖水平投影面积的1/2计算。
3.0.13建筑物顶部有围护结构的楼梯间、水箱间、电梯机房等,层高在2.20m及以上者应计算全面积;层高不足2.20m者应计算1/2面积。
3.0.14设有围护结构不垂直于水平面而超出底板外沿的建筑物,应按其底板面的外围水平面积计算。
层高在2.20m及以上者应计算全面积;层高不足2.20m者应计算1/2面积。
3.0.15建筑物内的室内楼梯间、电梯井、观光电梯井、提物井、管道井、通风排气竖井、垃圾道、附墙烟囱应按建筑物的自然层计算。
3.0.16雨篷结构的外边线至外墙结构外边线的宽度超过2.10m者,应按雨篷结构板的水平投影面积的1/2计算。
3.0.17有永久性顶盖的室外楼梯,应按建筑物自然层的水平投影面积的1/2计算。
3.0.18建筑物的阳台均应按其水平投影面积的1/2计算。
3.0.19有永久性顶盖无围护结构的车棚、货棚、站台、加油站、收费站等,应按其顶盖水平投影面积的1/2计算。
3.0.20高低联跨的建筑物,应以高跨结构外边线为界分别计算建筑面积;其高低跨内部连通时,其变形缝应计算在低跨面积内。
3.0.21以幕墙作为围护结构的建筑物,应按幕墙外边线计算建筑面积。
3.0.22建筑物外墙外侧有保温隔热层的,应按保温隔热层外边线计算建筑面积。
3.0.23建筑物内的变形缝,应按其自然层合并在建筑物面积内计算。
3.0.24下列项目不应计算面积:1.建筑物通道(骑楼、过街楼的底层)。
2.建筑物内的设备管道夹层。
3.建筑物内分隔的单层房间,舞台及后台悬挂幕布、布景的天桥、挑台等。
4.屋顶水箱、花架、凉棚、露台、露天游泳池。
5.建筑物内的操作平台、上料平台、安装箱和罐体的平台。
6.勒脚、附墙柱、垛、台阶、墙面抹灰、装饰面、镶贴块料面层、装饰性幕墙、空调室外机搁板(箱)、飘窗、构件、配件、宽度在2.10m及以内的雨蓬以及与建筑物内不相连通的装饰性阳台、挑廊。
7.无永久性顶盖的架空走廊、室外楼梯和用于检修、消防等的室外钢楼梯、爬梯。
8.自动扶梯、自动人行道9.独立烟囱、烟道、地沟、油(水)罐、气柜、水塔、贮油(水)池、贮仓、栈桥、地下人防通道、地铁隧道。
二、广东省建筑工程综合定额有关规定及计算规则(节选)总说明管理费按城市分一、二、三类标准制定,按工程所在地标准执行。
一类:广州、深圳。
二类:地级市。
三类:县级市、县。
八、我省计价依据工资单价共分为四类,本定额执行二、三、四类工资单价。
其中:厂库房大门、特种门、木结构工程,金属结构工程按二类工资单价26.00元计算;土石方工程、垂直运输工程,按四类工资单价为22.00元计算;其他均按三类工资单价24.00元计算。
材料价格是运至工地的价格,包括材料供应价、运输费、运输损耗费、采保费等。
本定额的材料、机械价格是按《广东省建设工程价格库(00200503)》价格取定的。
子目中加()符号者,表示价格不全;带[ ]符号者,只作换算时使用。
大型机械(自重5t以上)的场外运输费,按实际情况自行计算。
管理费不因人工、材料、机械等价格变动而调整。
十一、本定额中注有×××以内或×××以下者,均包括本身在内;×××以外或×××以上者,则不包括本身在内。
A.1 土石方工程说明1.1.4 人工土方定额是按干土编制的,如挖湿土时,人工乘以系数1.18。
干湿土的划分,应根据地质勘测资料以地下常水位为准划分,地下常水位以上为干土,以下为湿土。
1.1.5 人工挖桩间土方时,按相应子目的人工乘以系数1.3。
1.1.7 在有挡土板支撑下采用人工挖土方时,人工乘以系数1.2。
1.1.8 机械挖不到的地方,按施工组织设计的规定计算工程量;如施工组织设计无规定时,可按以下规定计算工程量:1 挖地下室土方,按机械挖土方95%计,人工挖土方5%计算。
2 非地下室挖土方,按机械挖土方93%计,人工挖土方7%计算。
1.1.9 土壤含水率定额是按天然含水率为准,机械挖湿土时按定额相应子目人工、机械乘以系数1.1。
1.1.10 机械挖桩间土方时,按定额相应子目的工、料、机乘以系数1.1。
1.1.12 人工挖桩间土和湿土时,按规定系数相加计算(1+0.3+0.18)。
1.4.3 机械挖土方,有施工组织设计规定时,按规定计算。
施工组织设计无规定时,机械挖土方按总土方量的93%计算,人工挖土方按总土方量的7%计算。
工程量计算规则1.2 土方工程1.2.1 平整场地:1. 平整场地工程量,按设计图示尺寸以建筑物首层面积计算。
2. 平整场地是指建筑场地挖、填土方厚度在±30cm以内及找平。
挖、填土方厚度超过±30cm 以外时,按场地土方平衡竖向布置图另行计算。
1.2.2 挖土方按设计图示尺寸以体积计算。
1.2.3 挖基础土方按设计图示尺寸以基础垫层底面积乘以挖土深度计算。
1.2.4 基础土方,开挖深度按基础垫层底至交付施工场地标高确定,无交付施工场地标高时,按自然地面标高确定。
1.2.5 沟槽、基坑划分:凡图示沟槽底宽在3m以内,且沟槽长大于槽宽3倍以上的为沟槽;凡图示基坑底面积在20m2以内的为基坑;凡图示沟槽底3m以外,坑底面积20m2以外,平整场地挖土方厚度在±30cm以外,均按挖土方计算。
1.2.6 挖沟槽、基坑需支挡土板时,挡土板面积按槽、坑垂直支撑面积计算,支挡土板后,不得计算放坡。
1.2.7 挖沟槽长度,外墙按图示中心线长度计算;内墙按图示基础底面之间净长线长度(即基础垫层底之间净长度)计算;内外突出部分(垛、附墙烟囱等)体积并入沟槽土方工程量内计算。
1.2.11 截(凿)桩头:1. 人工凿桩头在编制预算时(设计图纸有特殊要求除外),其长度从交付施工场地标高计至桩承台底以上100mm;结算时按实调整。
凿灌注桩、钻(冲)孔桩的工程量,按凿桩头长度乘桩设计截面面积乘1.2计算。
凿人工挖孔桩护壁的工程量应扣除桩芯体积计算。
2. 机械切割预制桩桩头按桩头个数计算。
1.5 土(石)方回填工程1.5.1 土石方回填按以下规定以体积计算:1. 场地回填:回填面积乘以平均回填厚度;2. 室内回填:主墙间净面积乘以回填厚度;3. 基础回填:挖方体积减去设计室外地坪以下埋设的基础体积(包括基础垫层及其他构筑物);4. 管沟回填,以挖方体积减去管沟及基础所占体积计算。
余土或取土工程量,按以下规定计算:余土或取土体积=挖土总体积-回填土总体积式中计算结果为正值时为余土外运体积,负值时为需取土体积。
A.2 桩基础工程说明2.0.3 经建设单位审定的施工方案,单位工程内出现送桩和打桩的应分别计算,送桩按相应打、压桩定额子目工日及机械台班乘系数1.2计算:2.0.4 打试验桩按相应子目的人工、机械乘以系数2计算。
2.0.5 单位工程打、压 (灌)桩工程量在下表规定数量以内时,其人工、机械按打、压(灌)桩相应定额子目乘以系数1.25计算。
2.0.8 人工挖孔桩护壁混凝土已包括规范规定凸出土面的20cm高度。
2.0.9 打钢管混凝土灌注桩,钻(冲)孔灌注桩和地下连续墙的混凝土含量按1.2扩散系数考虑,实际出槽量(以实际配合比,容重按2400kg/ m3 计算)不同时,可调整。
2.0.10 管桩桩芯填混凝土,按相应子目计算。
工程量计算规则2.0.1 预制混凝土桩按设计图示尺寸以桩长(包括桩尖)计算。
如管桩的空心部分按设计要求灌注填充材料时,应另行计算。
2.0.2接桩:电焊接桩按设计图示规定以接头数量计算。
