广东省工程量清单计价编制说明和补充规定
- 格式:doc
- 大小:72.00 KB
- 文档页数:12
工程量清单及预算价编制说明(一)术语及说明1.分部分项工程费:为实施、完成并保修建设工程,发生于工程实体项目所需不包含进项税额的人工费、材料费、机械使用费、管理费、利润和风险费用。
(1)综合单价:是指根据招标文件、图纸、国家规范、技术文件标准等内容,采取综合单价包干计价的项目。
综合单价是指完成工程量清单中规定计量单位的分部分项工程量清单或措施项目所需不包含进项税额的人工费、材料费、施工机具使用费、企业管理费与利润,以及不可预见及风险费等,本工程分部分项工程清单内项目综合单价包干,工程量按实际完成量并按照相应计算规则计算完成工程量。
1)人工费、材料费和机械费:是指根据《广东省建筑与装饰工程综合定额(2010)》《广东省市政工程综合定额 (2010)》、《广东省安装工程综合定额(2010)》、《广东省园林绿化工程综合定额(2010)》的相关要求执行。
主材设备单价:指主要材料及设备到工地安装后的工程结算价,包含采购、保管、杂运费、装卸费及主材设备的安装损耗,不包含进项税额。
主材设备单价参考本说明中品牌推荐表里不包含进项税额的材料同期市场价格或2018年4月份《广州地区建设工程常用材料税前综合价格》、《广州地区建设工程材料(设备)厂商价格信息》税前价格。
人工费和机械费执行《关于2018年4月份广州市建设工程价格信息及有关计价办法的通知》(穗建造价[2018]68号)的相关规定。
2)企业管理费及利润:是指根据《广东省建筑与装饰工程综合定额(2010)》、《广东省市政工程综合定额 (2010)》、《广东省安装工程综合定额(2010)》、《广东省园林绿化工程综合定额(2010)》及《广东省住房和城乡建设厅关于营业税改增值税后调整广东省建设工程计价依据的通知》(粤建市函[2016]1113号)的相关规定执行。
3)风险费:是指市场物价的不稳定因素、政府部门颁发的各项调价因素、气候等自然条件的不利影响(不可抗力除外)、技术经济条件发生变化(如资源、劳力、交通条件等)、国家宏观经济调控政策的影响、施工条件的变化、及中标人预计会对造价产生影响的其它因素等所产生的一切额外费用。

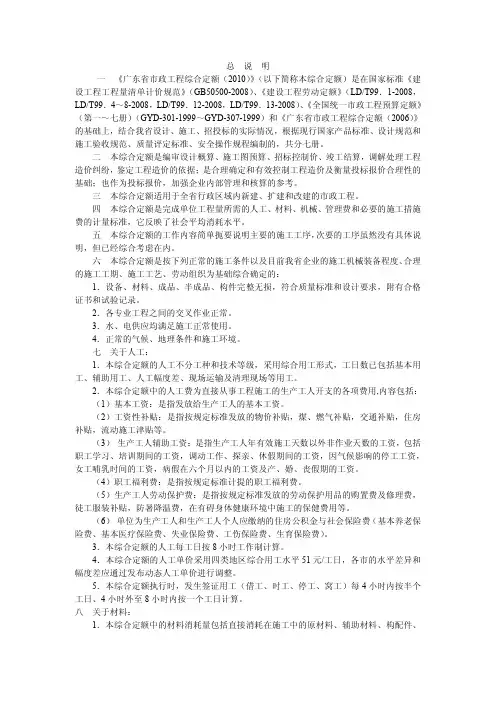

总说明一《广东省市政工程综合定额(2010)》(以下简称本综合定额)是在国家标准《建设工程工程量清单计价规范》(GB50500-2008)、《建设工程劳动定额》(LD/T99.1-2008,LD/T99.4~8-2008,LD/T99.12-2008,LD/T99.13-2008)、《全国统一市政工程预算定额》(第一~七册)(GYD-301-1999~GYD-307-1999)和《广东省市政工程综合定额(2006)》的基础上,结合我省设计、施工、招投标的实际情况,根据现行国家产品标准、设计规范和施工验收规范、质量评定标准、安全操作规程编制的,共分七册。
二本综合定额是编审设计概算、施工图预算、招标控制价、竣工结算,调解处理工程造价纠纷,鉴定工程造价的依据;是合理确定和有效控制工程造价及衡量投标报价合理性的基础;也作为投标报价,加强企业内部管理和核算的参考。
三本综合定额适用于全省行政区域内新建、扩建和改建的市政工程。
四本综合定额是完成单位工程量所需的人工、材料、机械、管理费和必要的施工措施费的计量标准,它反映了社会平均消耗水平。
五本综合定额的工作内容简单扼要说明主要的施工工序,次要的工序虽然没有具体说明,但已经综合考虑在内。
六本综合定额是按下列正常的施工条件以及目前我省企业的施工机械装备程度、合理的施工工期、施工工艺、劳动组织为基础综合确定的:1.设备、材料、成品、半成品、构件完整无损,符合质量标准和设计要求,附有合格证书和试验记录。
2.各专业工程之间的交叉作业正常。
3.水、电供应均满足施工正常使用。
4.正常的气候、地理条件和施工环境。
七关于人工:1.本综合定额的人工不分工种和技术等级,采用综合用工形式,工日数已包括基本用工、辅助用工、人工幅度差、现场运输及清理现场等用工。
2.本综合定额中的人工费为直接从事工程施工的生产工人开支的各项费用,内容包括:(1)基本工资:是指发放给生产工人的基本工资。
(2)工资性补贴:是指按规定标准发放的物价补贴,煤、燃气补贴,交通补贴,住房补贴,流动施工津贴等。

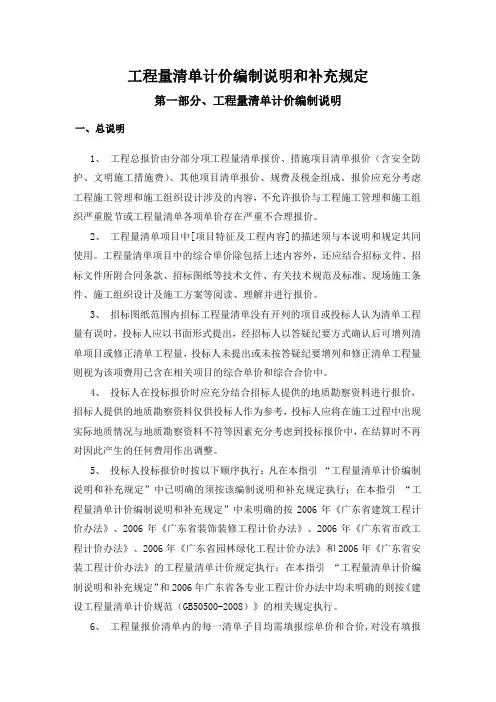

工程量清单计价编制说明和补充规定第一部分、工程量清单计价编制说明一、总说明1、工程总报价由分部分项工程量清单报价、措施项目清单报价(含安全防护、文明施工措施费)、其他项目清单报价、规费及税金组成。
报价应充分考虑工程施工管理和施工组织设计涉及的内容,不允许报价与工程施工管理和施工组织严重脱节或工程量清单各项单价存在严重不合理报价。
2、工程量清单项目中[项目特征及工程内容]的描述须与本说明和规定共同使用。
工程量清单项目中的综合单价除包括上述内容外,还应结合招标文件、招标文件所附合同条款、招标图纸等技术文件、有关技术规范及标准、现场施工条件、施工组织设计及施工方案等阅读、理解并进行报价。
3、招标图纸范围内招标工程量清单没有开列的项目或投标人认为清单工程量有误时,投标人应以书面形式提出,经招标人以答疑纪要方式确认后可增列清单项目或修正清单工程量,投标人未提出或未按答疑纪要增列和修正清单工程量则视为该项费用已含在相关项目的综合单价和综合合价中。
4、投标人在投标报价时应充分结合招标人提供的地质勘察资料进行报价,招标人提供的地质勘察资料仅供投标人作为参考,投标人应将在施工过程中出现实际地质情况与地质勘察资料不符等因素充分考虑到投标报价中,在结算时不再对因此产生的任何费用作出调整。
5、投标人投标报价时按以下顺序执行:凡在本指引“工程量清单计价编制说明和补充规定”中已明确的须按该编制说明和补充规定执行;在本指引“工程量清单计价编制说明和补充规定”中未明确的按2006年《广东省建筑工程计价办法》、2006年《广东省装饰装修工程计价办法》、2006年《广东省市政工程计价办法》、2006年《广东省园林绿化工程计价办法》和2006年《广东省安装工程计价办法》的工程量清单计价规定执行;在本指引“工程量清单计价编制说明和补充规定”和2006年广东省各专业工程计价办法中均未明确的则按《建设工程量清单计价规范(GB50500-2008)》的相关规定执行。

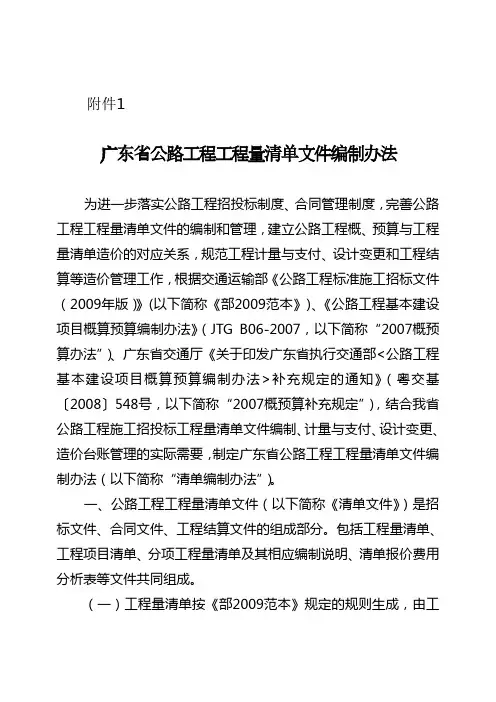

附件1广东省公路工程工程量清单文件编制办法为进一步落实公路工程招投标制度、合同管理制度,完善公路工程工程量清单文件的编制和管理,建立公路工程概、预算与工程量清单造价的对应关系,规范工程计量与支付、设计变更和工程结算等造价管理工作,根据交通运输部《公路工程标准施工招标文件(2009年版)》(以下简称《部2009范本》)、《公路工程基本建设项目概算预算编制办法》(JTG B06-2007,以下简称“2007概预算办法”)、广东省交通厅《关于印发广东省执行交通部<公路工程基本建设项目概算预算编制办法>补充规定的通知》(粤交基〔2008〕548号,以下简称“2007概预算补充规定”),结合我省公路工程施工招投标工程量清单文件编制、计量与支付、设计变更、造价台账管理的实际需要,制定广东省公路工程工程量清单文件编制办法(以下简称“清单编制办法”)。
一、公路工程工程量清单文件(以下简称《清单文件》)是招标文件、合同文件、工程结算文件的组成部分。
包括工程量清单、工程项目清单、分项工程量清单及其相应编制说明、清单报价费用分析表等文件共同组成。
(一)工程量清单按《部2009范本》规定的规则生成,由工程量清单说明、投标报价说明、计日工说明、其他说明、工程量清单表(第100章~第900章清单子目)、计日工表、暂估价表、投标报价汇总表、工程量清单单价分析表组成,是投标人根据招标文件约定,对招标工程进行投标报价的依据文件。
1.投标人须以分项工程量清单子项及清单所包含的设计工程量细目进行综合分析,结合自身情况,对工程量清单进行报价。
2.本清单编制办法结合我省的公路工程项目建设管理的实际,对《部2009范本》中工程量清单各章节的子目进行了增补、调整和细化。
考虑通过计算机技术实现固化清单的要求,工程量清单各章节增加“备注”栏,以说明清单子目号的编码规则,公路工程施工招标文件中工程量清单的编制原则上应按约定规则确定新增子目的编码。
工程量清单编制总说明《建设工程工程量清单计价规范》GB-2013;分部分项工程量清单应按照《建设工程工程量清单计价规范》GB-2013规定的编码、项目名称、项目特征、计量单位、工程量计算规则等进行编制。
对于清单中未包括的项目,编制人应及时与建设单位并补充进清单中。
措施项目清单应包括但不限于以下内容:安全文明施工费、冬雨季施工增加费、夜间施工增加费、已完工程及设备保护费、临时设施费等。
措施项目清单应根据实际施工情况编制,并应符合国家及地方的相关规定。
其他项目清单应包括但不限于以下内容:预留金、总承包服务费、零星工作项目费等。
其他项目清单应根据实际施工情况编制,并应符合国家及地方的相关规定。
规费和税金项目清单应根据实际施工情况编制,并应符合国家及地方的相关规定。
规费和税金项目清单的编制应遵循客观、公正、科学、合理的原则。
工程量清单的编制研究:基于招标工程量清单编制质量的视角招标工程量清单编制是工程建设领域的重要组成部分,其质量直接影响到工程建设项目的投资控制、进度安排和质量控制等多方面。
因此,本文将从招标工程量清单编制质量的视角,深入探讨其对工程量清单编制的重要性,并提出提高编制质量的方法和建议。
过去的研究主要集中在招标工程量清单编制的问题和改进方面。
一些研究表明,招标工程量清单编制存在计价不规范、项目特征描述不清、工程量计算不准确等问题。
这些问题的存在容易引发投标报价的不合理和争议,甚至导致项目的失败。
因此,许多学者和实际工作者都提出了改进意见,包括加强编制人员的专业培训、完善编制规范和流程、建立编制质量评价标准等。
本文的研究问题在于:招标工程量清单编制质量是否是影响工程结算和项目成功的重要因素?基于这一研究问题,本文提出以下假设:提高招标工程量清单编制质量可以有效减少工程结算争议和降低项目风险,从而提高项目的成功率。
为验证以上假设,本文采用了以下研究方法:通过问卷调查收集了50家建设单位的招标工程量清单编制质量及其对工程结算和项目成功的影响情况;对参与问卷调查的编制人员进行深度访谈,了解他们对编制质量的看法和改进建议;通过实地调研收集了3个实际建设项目的招标工程量清单及其编制情况。
工程量清单报价表格及填写说明一、一般规定一、工程量清单报价应包括依照招标文件规定,完成工程量清单所列项目的全数费用,包括分部份项工程费、办法项目费、其他项目费、规费和税金。
二、工程量清单投标报价应按照招标文件的有关要求和工程量清单、结合施工现场实际情况、拟定的施工方案或施工组织设计、投标人自身情况,依据企业定额和市场价钱信息进行编制。
1、工程量清单报价应统一利用综合单价计价方式。
综合单价计价方式是指项目单价采用全费用单价的一种计价方法。
综合单价是指完成工程量清单中的一个规定计量单位项目所需的人工费、材料费、机械使用费、企业管理费、利润和风险费用之和。
2、工程量清单报价钱式应与招标文件一路发至投标人。
3、“其他项目清单”和“零星工作项目表”以空白表格形式提供的,“其他项目清单计价表”、“零星工作项目计价表”中小计和合计栏均以“0”计价。
二、工程量清单报价钱式工程量清单报价应采用统一格式。
工程量清单报价钱式应由下列内容组成:1、封面2、编制说明3、投标总价4、工程项目总价表5、单项工程费汇总表6、单位工程费汇总表7、分部份项工程量清单计价表8、办法项目清单计价表9、他项目清单计价表10、零星工作项目计价表11、分部份项工程量清单综合单价分项表1二、办法项目费分析表13、主要材料价钱表14、分部份项工程量清单综合计算表1五、办法项目费计算表(一)1六、办法项目费计算表(二)以上(14-16)表式主要用于利用定额综合计价的地域。
分部份项工程量清单综合单价分析(计算)表、办法项目费分析(计算)表,应由招标人按照需要提出要求后填写。
附:工程量清单报价表工程工程量清单报价表投标人:(单位签字盖章)法定代表人:(签字盖章)造价工程师及注册证号:(签字盖执业专用章)编制时间:编制说明工程名称:第页共页投标总价建设单位:工程名称:投标总价(小写):(大写):投标人:(单位签字盖章)法定代表人:(签字盖章)编制时间:工程项目总价表工程名称:第页共页单项工程费汇总表工程名称:第页共页单位工程费汇总表工程名称:第页共页分部份项工程量清单计价表工程名称:第页共页办法项目清单计价表工程名称:第页共页其他项目清单计价表工程名称:第页共页零星工作项目计价表工程名称:第页共页分部份项工程量清单综合单价分析表工程名称:第页共页办法项目费分析表工程名称:第页共页主要材料价钱表第页共页工程名称:分部份项工程量清单综合单价计算表工程名称:计量单位:项目编码:工程数量:项目名称:综合单价:办法项目费计算表(一)工程名称:计量单位:项目编码:工程数量:项目名称:综合单价:办法项目费计算表(二)工程名称:第页共页三、工程量清单报价编制一)、“封面”的填写:应依照规定的内容填写、签字、盖章。
广东省建设厅颁发《广东省市政工程计价办法》的通知正文:---------------------------------------------------------------------------------------------------------------------------------------------------- 广东省建设厅颁发《广东省市政工程计价办法》的通知(粤建价字[2003]82号)各有关单位:根据国家标准《建设工程工程量清单计价规范》(GB50500-2003)、《建筑工程施工发包与承包计价管理办法》(建设部令第107号)、《广东省建设工程造价管理规定》(广东省政府令第40号)及有关规定,由我厅组织有关单位制定的《广东省市政工程计价办法(2003年)》(以下称本办法),经审查,现予颁发。
本办法于2003年7月1日起在全省行政区域内施行,《广东省市政工程计价办法(2002年)》和《广东省市政工程量清单项目设置规则(2002年)》同时停止执行。
凡在2003年7月1日起经招标管理机构批准招标或非招标未签定合同的市政工程,均按本办法和国家标准《建设工程工程量清单计价规范》(GB50500-2003)及《广东省市政工程综合定额(2002年)》计价。
2003年7月1日前已发出招标文件或已签定合同的工程则不作改变。
本办法是国家标准《建设工程工程量清单计价规范》(GB50500-2003)的实施办法;是定额计价的标准;是编审标底价、投标报价、设计概算、施工图预算、竣工结算,调解处理工程造价纠纷及鉴定工程造价的依据;是衡量投标报价合理性的基础。
全省必须严格统一执行本办法和国家标准《建设工程工程量清单计价规范》(GB50500-2003),各市不再另行编制、颁发和继续使用当地的工程量清单规则、定额、价格表、综合价格等各种计价办法和依据。
各单位在执行过程中遇到的问题,请及时反映。

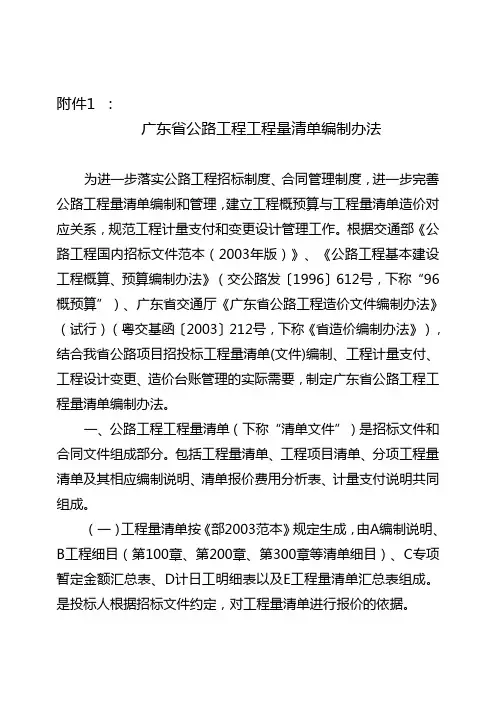

附件1 :广东省公路工程工程量清单编制办法为进一步落实公路工程招标制度、合同管理制度,进一步完善公路工程量清单编制和管理,建立工程概预算与工程量清单造价对应关系,规范工程计量支付和变更设计管理工作。
根据交通部《公路工程国内招标文件范本(2003年版)》、《公路工程基本建设工程概算、预算编制办法》(交公路发〔1996〕612号,下称“96概预算”)、广东省交通厅《广东省公路工程造价文件编制办法》(试行)(粤交基函〔2003〕212号,下称《省造价编制办法》),结合我省公路项目招投标工程量清单(文件)编制、工程计量支付、工程设计变更、造价台账管理的实际需要,制定广东省公路工程工程量清单编制办法。
一、公路工程工程量清单(下称“清单文件”)是招标文件和合同文件组成部分。
包括工程量清单、工程项目清单、分项工程量清单及其相应编制说明、清单报价费用分析表、计量支付说明共同组成。
(一)工程量清单按《部2003范本》规定生成,由A编制说明、B工程细目(第100章、第200章、第300章等清单细目)、C专项暂定金额汇总表、D计日工明细表以及E工程量清单汇总表组成。
是投标人根据招标文件约定,对工程量清单进行报价的依据。
1、工程量清单报价(单价和合价)必须按有支付号清单细目进行报价,汇总生成工程量清单报价。
2、投标人对分项工程量清单细项及清单所包含设计细目进行综合单价分析,并对工程量清单进行报价。
便于评标即时处理不平衡报价。
清单细目所包含设计细目及费用已经综合在清单细目单价及费用内,不得对清单细目所包含设计细目工程量重复计价。
(二)工程项目清单,综合概预算管理和工程量清单管理需要,建立二者对应关系,根据《部2003范本》工程量清单设置规定,和“省造价编制办法”“项、目、节”设置规定,直接在“节”下挂清单细目。
对应概预算,直观、快捷地用“项、目、节”工程综合技术经济指标反应建设项目投资管理总体情况。
(三)分项工程量清单按照“一个萝卜一个坑”原则,对施工图工程数量表的各分(部)项工程进行清单化。
1.1广东省市政工程计价方法1.1.1工程计价方法概述广东省市政工程计价方法包括工程量清单计价法和定额计价法两种方法。
使用国有资金投资的建设工程发承包,必须采用工程量清单计价。
非国有资金投资的建设工程,宜采用工程量清单计价。
其他投资主体的建设项目,由发包人确定是否采用工程量清单计价或定额计价。
不采用工程量清单计价的建设工程,应执行《建设工程工程量清单计价规范》(GB 50500——2013)除工程量清单等专门性规定外的其他规定。
如合同双方当事人没有在施工合同约定计价方法的,应采用工程量清单计价。
1.1.1.1《建设工程工程量清单计价规范》(GB50500——2013)(以下简称“计价规范”)概述计价规范包括正文、附录、本规范用词说明及条文说明四部分内容。
1)正文包括总则、术语、一般规定、工程量清单编制、招标控制价、投标报价、合同价款约定、工程计量、合同价款调整、合同价款期中支付、竣工结算与支付、合同解除的价款结算与支付、合同价款争议的解决、工程造价鉴定、工程计价资料与档案、工程计价表格共16方面内容。
2)附录。
计价规范附录共有十一大类,分别从物价变化合同价款调整、工程计价文件封面、工程计价文件扉页、工程计价总说明、工程计价汇总表、分部分项工程和措施项目计价表、其他项目计价表、规费和税金项目计价表、工程计量申请(核准)表、合同价款支付申请(核准)表、主要材料和工程设备一览表等对工程计价要求和规定。
3)本规范用词说明和条文说明。
1.1.1.2“建设工程工程量计算规范”2013版1)房屋建筑与装饰工程工程量计算规范2)仿古建筑工程工程量计算规范3)通用安装工程工程量计算规范4)市政工程工程量计算规范5)园林绿化工程工程量计算规范6)矿山工程工程量计算规范7)构筑物工程工程量计算规范8)城市轨道交通工程工程量计算规范9)爆破工程工程量计算规范1.1.1.3《市政工程工程量计算规范》(GB50857——2013)(以下简称市政计算规范)概述1)市政计算规范包括正文、附录、本规范用词说明及条文说明四部分内容。
附件1广东省公路工程工程量清单文件编制办法为进一步落实公路工程招投标制度、合同管理制度,完善公路工程工程量清单文件的编制和管理,建立公路工程概、预算与工程量清单造价的对应关系,规范工程计量与支付、设计变更和工程结算等造价管理工作,根据交通运输部《公路工程标准施工招标文件(2009年版)》(以下简称《部2009范本》)、《公路工程基本建设项目概算预算编制办法》(JTG B06-2007,以下简称“2007概预算办法”)、广东省交通厅《关于印发广东省执行交通部<公路工程基本建设项目概算预算编制办法>补充规定的通知》(粤交基〔2008〕548号,以下简称“2007概预算补充规定”),结合我省公路工程施工招投标工程量清单文件编制、计量与支付、设计变更、造价台账管理的实际需要,制定广东省公路工程工程量清单文件编制办法(以下简称“清单编制办法”)。
一、公路工程工程量清单文件(以下简称《清单文件》)是招标文件、合同文件、工程结算文件的组成部分。
包括工程量清单、工程项目清单、分项工程量清单及其相应编制说明、清单报价费用分析表等文件共同组成。
(一)工程量清单按《部2009范本》规定的规则生成,由工程量清单说明、投标报价说明、计日工说明、其他说明、工程量清单表(第100章~第900章清单子目)、计日工表、暂估价表、投标报价汇总表、工程量清单单价分析表组成,是投标人根据招标文件约定,对招标工程进行投标报价的依据文件。
1.投标人须以分项工程量清单子项及清单所包含的设计工程量细目进行综合分析,结合自身情况,对工程量清单进行报价。
2.本清单编制办法结合我省的公路工程项目建设管理的实际,对《部2009范本》中工程量清单各章节的子目进行了增补、调整和细化。
考虑通过计算机技术实现固化清单的要求,工程量清单各章节增加“备注”栏,以说明清单子目号的编码规则,公路工程施工招标文件中工程量清单的编制原则上应按约定规则确定新增子目的编码。
2.0.1 措施项目清单根据拟建项目的具体情况立项。
2.0.2 措施项目见下表。
2.0.3 下表未列的措施项目,编制人可作补充。
A.8.1 防腐面层。
工程量清单项目设置及工程量计算规则,应按表A.8.1的规定执行。
2.0.1 措施项目清单根据拟建项目的具体情况立项。
措施项目一览表
A.9 模板工程
表A.9.1 现浇混凝土模板
表A.9.1.1 现浇混凝土模板制安
粤表A.9.1.1 现浇混凝土模板制安
触面积以面积计算1.墙的形式、
宽度
2.墙支模高度
m2
合处的模板面积。
3梁模板
1.梁的形式、宽度
2.梁支模高度
m2
墙模板
45板模板
1.板的形式、厚度
2.斜板坡度
3.板支模高度m2
、墙所占的面积。
广东省建设工程计价依据广东省建设工程计价通则2 O 1 O广东省住房和城乡建设厅中国计划出版社广东省住房和城乡建设厅文件粤建市[2 0 1 0]1 5号印发《广东省建设工程计价依据》的通知广州市城乡建设委、各地级以上市住房城乡建设局,各有关单位:根据国家标准《建设工程工程量清单计价规范》(G B50500一2008)、《建筑工程施工发包与承包计价管理办法》(建设部令第107号)、《广东省建设工程造价管理规定》(广东省政府令第4O号)等有关规定,我厅组织制订了《广东省建设工程计价依据》(以下简称本计价依据),本计价依据包括《广东省建设工程计价通则》、《广东省建筑与装饰工程综合定额》、《广东省安装工程综合定额》、《广东省市政工程综合定额》和《广东省园林绿化工程综合定额》。
现印发给你们,自2010年4月1日起施行。
2O06年《广东省建筑工程计价办法》和《广东省建筑工程综合定额》(粤建价字(2 O 0 5]1 4 5号)、2 O 06年《广东省装饰装修工程计价办法》和《广东省装饰装修工程综合定额》(粤建价字(2O05]146号)、2O06年《广东省安装工程计价办法》和《广东省安装工程综合定额》(粤建价字(2005]147号)、2O06年《广东省市政工程计价办法》和《广东省市政工程综合定额》(粤建价字[2005]148号)、2006年《广东省园林建筑绿化工程计价办法》和《广东省园林建筑绿化工程综合定额》(粤建价字[2 0 05]1 4 9号)同时停止执行。
本计价依据是工程计价的标准;是编审设计概算、招标控制价、施工图预算、工程计量与价款支付、工程价款调整、竣工结算,调解工程造价纠纷,鉴定工程造价的依据。
凡在2010年4月1日起经招标管理机构批准招标或非招标未签定合同的工程,均执行国家标准《建设工程工程量清单计价规范》(GB5 05 o 0—2 008)和本计价依据计价。
2 o l 0年4月1日前已发出招标文件或已签定合同的工程,有约定的按其约定计价,没有约定的则不得调整。
工程量清单计价编制说明及补充规定。
工程量清单计价编制说明及补充规定第一部分,工程量清单计价编制说明一.概述1.工程总报价由分部分项工程量清单报价、措施清单报价(包括安全防护和文明施工措施费)、其他清单报价、费用和税金组成。
报价应充分考虑项目施工管理和施工组织设计中涉及的内容。
不允许报价严重脱离项目施工管理和施工组织,不允许工程量清单中的单价严重不合理。
2.工程量清单项目中对[项目特点和项目内容的描述]应与本说明和规定一起使用。
除上述内容外,工程量清单项目中的综合单价应结合招标文件、招标文件所附合同条款、招标图纸等技术文件、相关技术规范和标准、现场施工条件、施工组织设计和施工方案进行阅读、理解和报价。
3.对于招标图纸范围内未列入工程量清单的项目,或投标人认为工程量清单有误时,投标人应以书面形式提出。
经投标人以答疑纪要的形式确认后,可增加工程量清单或修改后的工程量清单。
如果投标人未能根据答疑纪要提出或增加或修改工程量清单,则该费用应视为已包含在相关项目的综合单价和综合价中。
4.投标人应在投标报价中充分结合招标人提供的地质调查数据。
招标人提供的地质调查数据仅供投标人参考。
投标人应在投标报价中充分考虑施工过程中实际地质情况与地质调查数据的差异及其他因素,不得对结算过程中发生的任何费用进行任何调整。
5.投标人应按以下顺序提交标书:本指引中“工程量清单计价编制说明及补充规定”有明确规定的,按照编制说明及补充规定执行。
XXXX、XXXX、XXXX 《广东省建筑工程计价办法》、XXXX 《广东省装饰装修工程计价办法》、XXXX 《广东省市政工程计价办法》、XXXX 《广东省园林绿化工程计价办法》和XXXX 《广东省安装工程计价办法》的工程量清单计价规定,在本指南的“工程量清单计价编制说明及补充规定”中未作规定的,予以执行。
本指引中的“工程量清单计价编制的说明及补充规定”和广东省各专业工程的XXXX计价方法不明确的,适用《建设工程工程量清单计价规范》(GB50500-一.概述1.工程总报价由分部分项工程量清单报价、措施清单报价(包括安全防护和文明施工措施费)、其他清单报价、费用和税金组成。
颁发《广东省建筑工程计价办法》和《广东省建筑工程综合定额》的通知各有关单位:根据国家标准《建设工程工程量清单计价规范》(GB50500-2003)、《建筑工程施工发包与承包计价管理办法》(建设部令第107 号)、《广东省建设工程造价管理规定》(广东省政府令第40 号)及有关规定,由我厅组织有关单位制定的《广东省建筑工程计价办法》和《广东省建筑工程综合定额》(以下统称本计价依据),经审查,现予颁发.本计价依据于2006 年4 月1 日起在全省行政区域内施行,2003年《广东省建筑工程计价办法》和《广东省建筑工程综合定额》(粤建价字[2003]79 号)同时停止执行.凡在2006 年4 月1 日起经招标管理机构批准招标或非招标未签定合同的工程,均执行国家标准《建设工程工程量清单计价规范》(GB50500-2003)和本计价依据计价.2006 年4 月1 日前已发出招标文件或已签定合同的工程,有约定的按原约定处理,没有约定的则不作改变.本计价依据是国家标准《建设工程工程量清单计价规范》(GB50500-2003)的实施办法;是定额计价的标准;是编审标底价、设计概算、施工图预算、竣工结算,调解处理工程造价纠纷,鉴定工程造价的依据;是衡量投标报价合理性的基础.投标报价也必须遵守本计价依据的有关规定.全省必须严格统一执行国家标准《建设工程工程量清单计价规范》(GB50500-2003)和本计价依据,各单位在执行过程中遇到的问题,请及时反映.本计价依据的印发、勘误、解释、补充、修改、应用软件管理等工作由广东省建设工程造价管理总站负责目录总说明 (3)第一部分广东省建设工程计价办法 (4)1 总则 (4)2 工程造价的内容 (5)3 建设工程计价 (10)4 造价文件的编制 (12)5 合同价 (17)6 工程价款结算与支付 (20)7 建设工程计价格式 (23)8 附则 (24)附录1 定额计价格式 (26)附录2 工程量清单格式 (37)附录3 工程量清单计价格式 (44)第二部分建筑工程建筑面积计算规范 (58)第三部分广东省建筑工程工程量清单计价指引 (61)总说明计价办法由三部分组成:第一部分为《广东省建设工程计价办法》条文;第二部分为国家标准GB/T50353-2005《建筑工程建筑面积计算规范》;第三部分为《广东省建筑工程量清单指引》.一、第一部分《广东省建设工程计价办法》是广东省建设工程计价的规范性文件.二、第二部分《建筑工程建筑面积计算规范》中计算建筑面积的规定,是根据国家标准GB/T50353-2005《建筑工程建筑面积计算规范》摘录编入本计价办法,计算建筑面积的规定与2006年《广东省建筑工程综合定额》配套使用.三、第三部分为《广东省建筑工程量清单指引》(以下称本指引).1.本指引适应于采用工程量清单计价.其项目编码、项目名称、计量单位、工程量计算规则、工程内容按照《建设工程工程量清单计价规范》(GB5050-2003)(以下简称计价规范)执行;其对应的综合定额子目,用于指导工程量清单设置和综合单价分析.2.本指引由说明、分部分项清单项目、措施项目、其他项目、规费、税金及附录组成.3.本指引项目编码带有“粤”字的为广东省建筑工程量清单补充项目.4.建筑物超高增加人工、机械及利润,不列入工程量清单项目内,在编制工程标底和有投标报价时,在综合单价内自行考虑.5.当计价规范和综合定额的计量单位、工程量计算规则不同时,可根据计价规范的要求,按综合定额的计量单位、工程量计算规则进行折算.6.在工程量清单项目与综合定额子目对应关系中,当工程实际与“可组合的主要内容”不同时,“可组合的主要内容”可作调整.7.本指引未包括的项目,根据计价规范规定,由编制人按照计价规范的要求作相应补充,并报省建设工程造价管理总站备案.8.编制人在补充工程量清单项目时,应严格按照计价规范的有关规定,并必须做到补充项目编码、项目名称、计量单位和工程量计算规则与计价规范相一致.9.分部分项工程清单量编码以12位阿拉伯数字表示,一至九位按计价规范附录A 的规定编码,十至十二位应根据拟建工程的工程量清单项目名称,由编制人设置并应自001起顺序编织.10.各部分、各单位和个人不准修改和翻印本计价办法.第一部分广东省建设工程计价办法1 总则1.0.1 为规范我省建设工程的计价行为,维护建设工程发包与承包双方的合法权益,满足工程计价的需要,合理确定工程造价,根据相关法律、行政法规和相关标准,制定广东省建设工程计价办法(以下称本办法).1.0.2 本办法适用于广东省行政区域内的新建、扩建和改建的房屋建筑工程和市政设施工程计价.房屋建筑工程,指各类房屋建筑及其附属设施和与其配套的线路、管道、设备安装工程及市内外装饰装修工程.市政基础设施,指城市道路、桥梁、公共交通、供水、排水、园林、环卫、污水处理、垃圾处理、防洪、地下公共设施及附属设施的土建、管道、设备安装工程.1.0.3 本办法是广东省建设工程计价依据的组成部分,明确建设工程造价计价办法和计价依据,也是考核和评价建设工程造价成果文件、规范建设工程计价行为的依据.1.0.4 建设工程计价,涉及下列各项.1 编制(审核)设计概算、施工图预算.2 编制(审核)工程量清单、招标标底、最高报价值.3 编制(审核)投标报价.4 工程量计算、工期计算.5 约定(确定)工程合同价.6 办理工程进度款、工程价款结算.7 编制(审核)工程结算.8 工程价款审定.9 工程造价鉴定.10 其他.1.0.5 建设工程计价除应遵守本办法外,还应符合国家法律、行政法规及有关强制性条文的规定.1.0.6 工程计价应当遵循公平、合法和诚实信用的原则.1.0.7 建设工程造价文件的备案、归档应按国家、省的有关标准、法规规定. 1.0.8 法律、法规另有规定,从其规定.2 工程造价的内容2.1 一般规定2.1.1 建设工程项目在不同的开展阶段和计价目的、计价对象,工程造价有不同的含义、不同的内容.2.1.2 本办法所称的工程造价是指建筑安装工程费用.2.1.3 建筑安装工程费用由直接费、间接费、利润和税金组成.2.2 直接费2.2.1 直接费包括直接工程费和措施费.2.2.2 直接工程费:是指施工过程中耗费的构成工程实体的各项费用,包括人工费、材料费、施工机械使用费.1.人工费:是指直接从事建筑安装工程施工的生产工人开支的各项费用,内容包括工资、工资性补贴、生产工人辅助工资(年有效施工天数以外非作业天数的工资)、福利费、生产工人劳动保护费。
广东省建设工程计价依据广东省建设工程计价通则2 O 1 O广东省住房和城乡建设厅中国计划出版社广东省住房和城乡建设厅文件粤建市[2 0 1 0]1 5号印发《广东省建设工程计价依据》的通知广州市城乡建设委、各地级以上市住房城乡建设局,各有关单位:根据国家标准《建设工程工程量清单计价规范》(GB50500一2008)、《建筑工程施工发包与承包计价管理办法》(建设部令第107号)、《广东省建设工程造价管理规定》(广东省政府令第4O号)等有关规定,我厅组织制订了《广东省建设工程计价依据》(以下简称本计价依据),本计价依据包括《广东省建设工程计价通则》、《广东省建筑与装饰工程综合定额》、《广东省安装工程综合定额》、《广东省市政工程综合定额》和《广东省园林绿化工程综合定额》。
现印发给你们,自2010年4月1日起施行。
2O06年《广东省建筑工程计价办法》和《广东省建筑工程综合定额》(粤建价字(2 O 0 5]1 4 5号)、2 O 06年《广东省装饰装修工程计价办法》和《广东省装饰装修工程综合定额》(粤建价字(2 O 05]1 4 6号)、2 O 06年《广东省安装工程计价办法》和《广东省安装工程综合定额》(粤建价字(2005]147号)、2O06年《广东省市政工程计价办法》和《广东省市政工程综合定额》(粤建价字[2005]148号)、2006年《广东省园林建筑绿化工程计价办法》和《广东省园林建筑绿化工程综合定额》(粤建价字[2 0 05]1 4 9号)同时停止执行。
本计价依据是工程计价的标准;是编审设计概算、招标控制价、施工图预算、工程计量与价款支付、工程价款调整、竣工结算,调解工程造价纠纷,鉴定工程造价的依据。
凡在2010年4月1日起经招标管理机构批准招标或非招标未签定合同的工程,均执行国家标准《建设工程工程量清单计价规范》(GB5 05 o 0—2 008)和本计价依据计价。
2 o l 0年4月1日前已发出招标文件或已签定合同的工程,有约定的按其约定计价,没有约定的则不得调整。
浅谈广东省公路工程三级清单的编制方法及注意事项摘要:工程量清单是工程招标文件的重要组成部分,广东省公路工程三级清单是将清单与预算有机结合,三级清单的编制较为繁琐,文中简单介绍了三级清单的编制方法以及编制过程中设计工程数量与清单对应的注意事项。
关键词:公路工程;三级清单;方法;注意事项一、引言工程量清单计价是一种主要由市场定价的计价模式,是我国的建设市场从建立、发展到完善过程中的必然产物。
随着我国公路工程建设市场的发展,国家交通主管部门先后发布了《公路工程国内招标文件范本》(2003年版)及《公路工程标准施工招标文件范本》(2009年版),上述范本中清单项目均为工程量清单。
广东省交通运输厅在执行交通运输部的招标文件范本过程中,为进一步完善广东省公路建设招投标制度,规范广东省公路工程量清单编制,加强工程实施阶段造价管理,于2006年及2010年印发了对2003年及2009年交通运输部招标文件范本的补充规定,并发布了三级清单的编制办法、清单编号及通用计量支付说明,现广东省公路工程项目招标清单均按三级清单格式编制,并在此基础上编制清单预算。
二、三级清单的编制方法工程量清单是工程项目招标文件的必要组成部分之一,也是编制招标控制价的基础数据,工程量清单编制的好坏对清单综合单价影响较大。
广东省交通运输厅对2003年及2009年交通运输部的招标文件范本均作了补充规定,现广东省公路清单及清单预算执行的是对2009年交通运输部招标文件范本的补充规定(下称“补充规定”),补充规定要求广东省境内的新建、扩建或改建公路工程项目招投标阶段的工程量清单均为三级清单格式,三级清单是由工程量清单、工程项目清单、分项工程量清单以及相应的编制说明、计量支付条款组成。
三级清单建立了预算与工程量清单的关系,根据交通运输部工程量清单的设置规定和广东省造价编制标准项目节设置,将清单细目挂在标准节下,直观、快捷地用“项、目、节”工程综合技术经济指标反应建设项目投资管理总体情况。
广东省建设工程工程量清单计价规则
(2009)
本文档将介绍广东省建设工程工程量清单计价规则(2009)的完整版内容。
该规则于2009年发布,适用于广东省的建设工程工程量清单计价。
以下是规则的主要内容:
1. 定义和术语:规定了一些常用的术语和定义,以便在计价过程中使用一致的标准和语言。
2. 工程量清单计价原则:规定了工程量清单计价的基本原则和方法。
包括计价的依据、计价方法和计价的准确性要求等。
3. 计价依据的确定:详细说明了确定计价依据的步骤和方法。
根据工程设计文件和实际施工情况,确定适用的计价依据。
4. 计价工程量的计算:规定了计算工程量的具体方法和步骤。
根据计价依据和实际施工情况,准确计算工程量。
5. 工程量计价的控制与核算:介绍了工程量计价的控制和核算方法。
包括工程量计价表的编制、计算单价的确定和计价文件的管理等。
6. 补充规定:针对特殊情况和特定类型的工程提出了一些补充规定。
确保计价过程中的准确性和公正性。
该规则的发布旨在统一广东省建设工程工程量的计价标准,提高计价的准确性和公正性,促进建设工程的有序进行。
请注意,本文档是根据广东省建设工程工程量清单计价规则(2009)的主要内容编写的简要概述。
如需详细了解该规则的完整内容和具体细则,请参阅正式发布的文档。
工程量清单计价编制说明和补充规定第一部分、工程量清单计价编制说明一、总说明1、工程总报价由分部分项工程量清单报价、措施项目清单报价(含安全防护、文明施工措施费)、其他项目清单报价、规费及税金组成。
报价应充分考虑工程施工管理和施工组织设计涉及的内容,不允许报价与工程施工管理和施工组织严重脱节或工程量清单各项单价存在严重不合理报价。
2、工程量清单项目中[项目特征及工程内容]的描述须与本说明和规定共同使用。
工程量清单项目中的综合单价除包括上述内容外,还应结合招标文件、招标文件所附合同条款、招标图纸等技术文件、有关技术规范及标准、现场施工条件、施工组织设计及施工方案等阅读、理解并进行报价。
3、招标图纸范围内招标工程量清单没有开列的项目或投标人认为清单工程量有误时,投标人应以书面形式提出,经招标人以答疑纪要方式确认后可增列清单项目或修正清单工程量,投标人未提出或未按答疑纪要增列和修正清单工程量则视为该项费用已含在相关项目的综合单价和综合合价中。
4、投标人在投标报价时应充分结合招标人提供的地质勘察资料进行报价,招标人提供的地质勘察资料仅供投标人作为参考,投标人应将在施工过程中出现实际地质情况与地质勘察资料不符等因素充分考虑到投标报价中,在结算时不再对因此产生的任何费用作出调整。
5、投标人投标报价时按以下顺序执行:凡在本指引“工程量清单计价编制说明和补充规定”中已明确的须按该编制说明和补充规定执行;在本指引“工程量清单计价编制说明和补充规定”中未明确的按2006年《广东省建筑工程计价办法》、2006年《广东省装饰装修工程计价办法》、2006年《广东省市政工程计价办法》、2006年《广东省园林绿化工程计价办法》和2006年《广东省安装工程计价办法》的工程量清单计价规定执行;在本指引“工程量清单计价编制说明和补充规定”和2006年广东省各专业工程计价办法中均未明确的则按《建设工程量清单计价规范(GB50500-2008)》的相关规定执行。
6、工程量报价清单内的每一清单子目均需填报综单价和合价,对没有填报单价或合价的项目,视为该项费用已含在工程量报价清单中的综合单价和综合合价内。
7、投标文件综合单(合)价分析表中凡出现费率的必须填报,费率的数据由投标人根据企业自身的实力自行填报。
投标人在相同专业工程的单(合)价分析表中的费率必须填报一致,否则以低费率为准,如报为0或不填报者则视为O。
若填报的材料设备价格与“主要工料机数量价格汇总表”中价格不一致,结算时以组成中标价的材料价计算。
8、相同清单项目只需填报一个单价分析表,工程量清单计价表中的综合单价须与单价分析表中的综合单价对应一致,否则,结算时以组成中标价的综合单价计算。
同时在工程量清单计价表备注栏内必须注明单(合)价分析表所在页码,对综合合价项目只须提供有要求的综合合价项目分析表。
9、相同清单项目只能有一个投标单价,结算时以组成中标价的投标单价计算。
10、工程量清单中的主材若属招标人推荐品牌范围的则按招标人推荐的供货厂家的规格型号进行报价。
投标人在填报单价的同时,必须在《主要材料及设备报价表》中列明所选用材料及设备的品牌、产地等。
属于招标人暂定价的主材,报价时按暂定价计列,结算时按合同规定进行调整。
11、投标人所报的材料及设备单价均为到工地结算价,即包含采购费、检验试验费、运杂费及运输损耗、仓储保管费、装卸费、吊装费及场内二次转运费等。
12、投标人填报工程量清单时需严格按招标人提供的原表复制,不得增减,并严格按工程量清单中项目顺序填写单价、合价,不得改动报价顺序。
如有改动,由此造成的责任及后果由投标人自行承担。
但措施费项目可自行增加项目。
13、投标人所提供的电子文件必须能够打开,电子文件的内容必须按招标文件的要求格式填报,不得擅自调整格式及顺序,同时电子文件内容必须与纸质投标文件正本内容一致。
14、所有报价均以人民币表示,以元为单位,保留小数点后两位小数。
15、对于工程实施过程中某清单项目或某清单项目中的某一项工作内容(或某几项工作内容)若实际未发生的,则在结算时应扣除未发生的清单项目或清单项目的工程内容。
二、分部分项工程量清单计价说明分部分项工程量清单报价:指根据招标文件、图纸、国家规范、技术文件标准等内容,采取综合单价包干计价的项目。
综合单价是指完成工程量清单中规定计量单位项目全部工作内容所需的所有相关费用,包括人工费、材料费、机械费、管理费、利润、各种原因造成的人工及机械降效费、不可预见费、检测试验费等。
综合单价包干的项目,除合同另有约定和政府针对本项目的文件规定可以调整外,无论施工条件或施工图纸是否发生变化,在合同执行期内综合单价固定不变。
各费用定义如下:(1)人工、材料和机械费的定义按建标[2003]206号《建筑安装工程费用项目组成》的规定执行。
(2)管理费的定义按建标[2003]206号《建筑安装工程费用项目组成》的规定执行。
(3)利润:指施工企业完成所承包工程获得的盈利。
(4)规费:指政府部门规定收取和和履行社会义务的费用,包括社会保险费、住房公积金、工程定额测定费、建筑意外伤害保险等。
其中社会保险费(即劳保基金)由招标人按有关规定向广州市劳保办缴纳,承包人按规定向劳保办申请返还,由招标人在支付给承包人的进度款中扣回代缴的款项。
(5)不可预见费指市场物价的不稳定因素、政府部门颁发的各项调价文件、气候等自然条件的不利影响(不可抗力除外)、技术经济条件发生变化(如资源、劳力、交通条件等)、国家宏观经济调控政策的影响、施工条件的变化、及承包人预计会对造价产生影响的其它因素等所产生的额外一切费用(项目建设所必须、政府专门针对本项目的文件规定及招标人另有文件规定的除外)。
(6)检测试验费指完成该项清单项目政府相关部门要求进行的全部检测试验费用。
三、措施项目清单计价说明措施项目清单报价:指根据招标文件、图纸、国家规范、技术文件标准等内容,完成本工程项目施工,发生于该工程施工前和施工过程中非工程实体项目费用。
除合同约定和政府针对本项目的文件规定可以调整的以外,在合同执行期内措施项目清单报价固定不变。
措施项目费包括环境保护费;文明施工费;安全施工费;临时设施费;工程保险费;工程保修费;预算包干费;夜间施工增加费;大型机械设备进退场及安拆费;混凝土及钢筋混凝土模板及支架费;脚手架搭拆及摊销费;垂直运输费;混凝土泵送增加费;为招标人委托第三方监测、检测工作所发生的配合费用、其他措施项目费用。
措施项目的实施要求须满足《建筑施工安全检查标准》(JGJ59-99)、《施工现场环境与卫生标准》(JGJ146-2004)、广东省建设厅转发建设部关于印发《建筑工程安全防护、文明施工措施费用及使用管理规定》的通知(粤建管字[2005]116号)和关于印发《广州市建设工程现场文明施工管理办法》的通知(穗建筑[1999]175号)、关于印发《广东省建设厅建筑工程安全防护、文明施工措施费用管理办法》的通知(粤建管字[2007]39号文)及招标人制定的相关规定的要求。
安全防护、文明施工措施费是指按照国家现行的建筑施工安全、施工现场环境与卫生标准和有关规定,购置和更新施工安全防护用具及设施、改善安全生产条件和作业环境所需要的费用,由环境保护费、文明施工费、临时设施费、安全施工费和脚手架搭拆及摊销费组成。
安全防护、文明施工措施费的报价,不得低于省市相关管理文件所需费用总额。
安全防护、文明施工措施费专款专用,要求在承包人财务管理中单独列出安全防护、文明施工措施项目费用清单备查。
对安全防护及文明施工在中标后,承包人须向招标人提交详细的施工组织设计,安全防护及文明施工的实施以招标人批准的施工组织进行,但安全防护及文明施工的投标总报价不变。
招标人提出的措施项目清单是根据一般情况提出的,因此投标人在报价时,应根据本企业的实际情况和拟采用的施工方案,详细分析其所含的工程内容,自行报价,投标人没有计算或少计算的费用,视为已包括在其他相关费用内。
(1)环境保护费:指施工现场为达到环保部门要求所需要的各项费用。
包括但不限于:施工现场的各种粉尘、废气、废水、固定废弃物以及噪声、振动对环境的污染和危害的控制措施费用;噪声、振动的施工机械采取减轻噪声扰民的控制措施费用;除四害、预防传染性疾病的措施费用。
该费用属合价包干项目,除合同约定外,结算时不作调整。
(2)文明施工费:指施工现场文明施工所需的各项费用。
包括但不限于:现场施工围栏、围挡、围墙的搭设、维修、拆除费或摊销费;外围墙美化及维修、场容场貌、安全警示标志、人员岗位标卡、材料堆放、垃圾存置、现场防火、企业标志、五板一图等设置费用。
该费用属合价包干项目,除合同约定外,结算时不作调整。
(3)安全施工费:指施工现场安全施工所需的各项费用。
包括但不限于:临边、洞口、交叉、高处作业安全防护费用,保健急救措施费用;安全帽、安全带、安全网及安全设施的检测费用;施工机具防护费用。
该费用属合价包干项目,除合同约定外,结算时不作调整。
(4)临时设施费:指除招标人提供已修建好的临时设施外,承包人为进行建筑工程施工所必须搭设的生活和生产用的临时建筑物、构筑物和其他临时设施费用等,该费用还包含现场所有临时设施的搭拆费、提供水电源、使用、维护和保养等。
临时设施包括但不限于:临时宿舍、文化福利及公用事业房屋与构筑物,仓库、办公室、加工厂以及规定范围内道路、水、电、管线等临时设施和小型临时设施。
临时设施费用包括但不限于:临时设施的搭设、维修、拆除费和摊销费,还包括因场地的实际使用情况而发生的二次或多次搬迁搭拆费用。
工程完工后临时设施为承包人所有(建设单位临设设施除外),工程竣工后除招标人通知需移交给招标人外,其余当招标人要求拆除时则承包人在接到书面通知后的一星期内无条件拆除、并清理场地、垃圾外运。
承包人报价时应考虑折旧、回收摊销及招标人视需要留用设施的费用。
该费用属合价包干项目,除合同约定外,结算时不作调整。
(5)工程保险费:指中标人为工程购买的承包人雇主责任险、施工机械设备保险、人身伤害险、第三者责任险所发生的费用,中标人应按规定切实做好工地保险工作,以该项费用的合同价为上限依据承包人购买保险的实际凭证支付和结算。
(6)工程保修费:工程保修执行建设部令第80号《房屋建筑工程质量保修办法》及按招标文件第三章房屋建筑工程质量保修书的保修内容及保修期。
质量保证金的扣除与返还按合同约定另行执行。
该费用属合价包干项目,除合同约定外,结算时不作调整。
(7)预算包干费包括以下内容:施工雨水、污水的排除;因地形、施工组织影响等因素造成的二次运输;工程用水加压措施;场地清理及垃圾外运;施工材料堆放场地的整理;补洞工料费;工程成品保护费;施工中的临时停水停电;日间施工照明增加费;挖土方的塌方等。
