地下室模板技术交底
- 格式:doc
- 大小:5.36 MB
- 文档页数:23

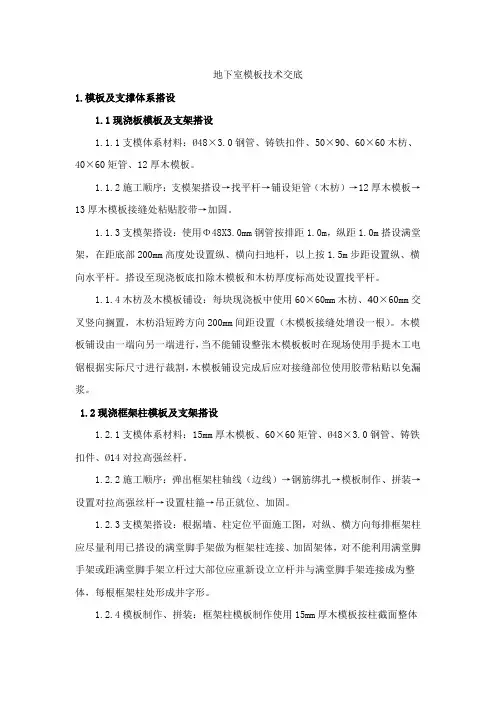

地下室模板技术交底1.模板及支撑体系搭设1.1现浇板模板及支架搭设1.1.1支模体系材料:Ø48×3.0钢管、铸铁扣件、50×90、60×60木枋、40×60矩管、12厚木模板。
1.1.2施工顺序:支模架搭设→找平杆→铺设矩管(木枋)→12厚木模板→13厚木模板接缝处粘贴胶带→加固。
1.1.3支模架搭设:使用Φ48X3.0mm钢管按排距1.0m,纵距1.0m搭设满堂架,在距底部200mm高度处设置纵、横向扫地杆,以上按1.5m步距设置纵、横向水平杆。
搭设至现浇板底扣除木模板和木枋厚度标高处设置找平杆。
1.1.4木枋及木模板铺设:每块现浇板中使用60×60mm木枋、40×60mm交叉竖向搁置,木枋沿短跨方向200mm间距设置(木模板接缝处增设一根)。
木模板铺设由一端向另一端进行,当不能铺设整张木模板板时在现场使用手提木工电锯根据实际尺寸进行裁割,木模板铺设完成后应对接缝部位使用胶带粘贴以免漏浆。
1.2现浇框架柱模板及支架搭设1.2.1支模体系材料:15mm厚木模板、60×60矩管、Ø48×3.0钢管、铸铁扣件、Ø14对拉高强丝杆。
1.2.2施工顺序:弹出框架柱轴线(边线)→钢筋绑扎→模板制作、拼装→设置对拉高强丝杆→设置柱箍→吊正就位、加固。
1.2.3支模架搭设:根据墙、柱定位平面施工图,对纵、横方向每排框架柱应尽量利用已搭设的满堂脚手架做为框架柱连接、加固架体,对不能利用满堂脚手架或距满堂脚手架立杆过大部位应重新设立立杆并与满堂脚手架连接成为整体,每根框架柱处形成井字形。
1.2.4模板制作、拼装:框架柱模板制作使用15mm厚木模板按柱截面整体宽度下料,在竖向高度方向错开接头部位进行拼接,每面模板使用铁钉扎丝将钢管与木模板钉成整体作为竖楞(每面模板竖楞设置根数按宽度,宽度≥0.6m为4根<0.6m为3根)。
地下室模板技术交底一、工程概述本工程地下室结构施工中,模板工程是保证混凝土成型质量和施工安全的重要环节。
为确保地下室模板施工的顺利进行,特进行本次技术交底。
二、施工准备1、技术准备施工前熟悉施工图纸,了解地下室结构的尺寸、形状和标高。
编制模板施工方案,并对施工人员进行技术交底。
2、材料准备模板:选用高质量的木模板或钢模板,确保模板的平整度和刚度。
方木:选用规格统一、干燥的方木作为背楞。
对拉螺栓:根据混凝土侧压力计算选用合适的对拉螺栓。
脱模剂:选用水性脱模剂,保证脱模效果且不污染混凝土表面。
3、主要机具准备电锯、电钻、锤子、扳手等工具应准备齐全,并保证其性能良好。
4、作业条件准备地下室底板或基础已施工完成,并达到一定强度。
测量放线工作已完成,弹出墙柱的轴线、边线和控制线。
三、模板安装1、墙模板安装先安装一侧模板,临时用支撑撑住,穿上对拉螺栓后再安装另一侧模板。
对拉螺栓的间距和规格应根据计算确定,确保模板的稳定性。
模板拼缝处应采用双面胶粘贴,防止漏浆。
2、柱模板安装先将柱子第一段四面模板就位组拼好,校正调整好对角线。
安装柱箍,柱箍间距应根据柱子尺寸和混凝土侧压力确定。
逐步安装上一段模板,直至柱顶。
3、梁模板安装安装梁底模板,调整标高,然后安装梁侧模板。
梁侧模板应通过对拉螺栓或斜撑进行固定,防止涨模。
4、板模板安装从一侧开始铺设板底模板,依次向另一侧推进。
模板之间应采用硬拼缝,板底方木间距应符合设计要求。
四、模板拆除1、拆除时间墙柱模板拆除应在混凝土强度能保证其表面及棱角不因拆除模板而受损时进行。
梁、板模板拆除应根据同条件养护试块的强度确定,达到规范要求的强度后方可拆除。
2、拆除顺序先拆除侧模,后拆除底模。
自上而下,分层分段拆除。
3、拆除注意事项拆除过程中应避免对混凝土结构造成损伤。
拆下的模板和构配件应及时清理、维修和保养,以备下次使用。
五、质量标准1、模板及其支架必须具有足够的强度、刚度和稳定性。
2、模板的接缝应严密,不得漏浆。

地下室顶板、梁模板安装拆除安全技术交底地下室顶板和梁模板的安装和拆除是地下室施工过程中非常重要的环节,也是施工中潜在风险较高的阶段之一。
为了确保施工安全和质量,特将地下室顶板和梁模板安装拆除的安全技术要点进行交底,详细说明如下:一、地下室顶板和梁模板安装前准备工作:1. 组织施工人员进行安全教育和培训,包括施工作业规范、安全操作注意事项等。
2. 安全检查:对现场存在的安全隐患进行排查和整改,确保安全施工条件。
二、地下室顶板和梁模板安装要点:1. 材料准备:检查模板的质量和尺寸是否符合要求,确保完好无损。
2. 安装步骤:a. 根据施工图纸要求将底板固定在地下室墙体上。
b. 按照设计要求将梁模板安装在底板上,确保梁与底板的连接牢固可靠。
c. 根据设计要求进行支撑和固定,确保整个梁模板系统的稳定性。
三、地下室顶板和梁模板安装中的安全注意事项:1. 施工人员必须穿戴符合要求的个人防护装备,如安全鞋、安全帽、防护眼镜等。
2. 对现场施工环境进行检查,确保地面平整、无杂物,防止滑倒和绊倒事故的发生。
3. 安全防护措施:设置警示标志、围挡网和安全绳索,确保工作区域的安全。
4. 施工人员应严格按照操作规程进行施工,禁止随意更改施工方法。
5. 在模板安装过程中,要定期检查和维护设备和工具的状态,确保正常使用。
6. 安全交底:对施工人员进行安全技术交底,明确各人员职责和注意事项,并签署安全责任书。
7. 对施工过程中发现的问题及时进行处理,确保施工质量和安全。
四、地下室顶板和梁模板拆除要点:1. 安全检查:确保拆除前有足够的空间和安全防护设施,防止坠落和其他安全事故的发生。
2. 梁模板拆除顺序:按照施工顺序和安全要求进行拆除,先拆除支撑和固定件,然后拆除梁模板。
3. 安全工具和设备:使用合适的工具和设备,如切割机、钢筋剪、起重机等进行拆除作业。
4. 人员分工:根据拆除工程的复杂程度和施工要求,明确人员分工,确保施工安全。
地下室模板技术交底甲方:____________________________乙方:____________________________11 本协议依据中华人民共和国现行法律法规及建设标准制定旨在明确双方在地下室模板工程施工过程中的权利义务及责任确保工程质量及施工安全促进工程顺利进行经友好协商甲乙双方达成以下条款111 工程概况1111 工程名称地下室模板工程1112 工程地点详见附件1113 工程范围包括但不限于地下室模板的设计制作安装拆除及现场清理等工作112 技术要求1121 乙方应严格按照设计图纸及国家相关规范标准进行施工确保模板结构稳定可靠并符合抗震防水等特殊要求1122 模板材料选用需符合环保要求不得使用对环境有害的材料1123 施工前应对模板尺寸及连接件进行详细检查确保无误后方可进行安装113 安全管理1131 乙方应建立健全安全生产责任制制定应急预案并定期组织应急演练1132 施工现场必须配备足够的安全防护设施如安全网安全帽等并确保所有施工人员正确佩戴1133 特殊作业如高空作业动火作业等必须由具备相应资质的人员操作并采取必要的安全措施114 质量控制1141 施工过程中甲方有权随时进行质量检查发现问题应及时整改1142 工程完成后乙方应提交完整的竣工资料包括但不限于施工记录材料合格证明等115 违约责任1151 若因乙方原因导致工程质量不符合要求乙方应承担返工费用并赔偿因此给甲方造成的损失1152 若因甲方原因导致工程延期或无法正常施工甲方应承担相应的赔偿责任116 争议解决1161 双方因履行本协议发生争议时应通过友好协商解决协商不成时可提交至甲方所在地人民法院诉讼解决117 其他事项1171 本协议自双方签字盖章之日起生效有效期至工程竣工验收合格且质保期满为止1172 本协议未尽事宜双方可另行签订补充协议补充协议与本协议具有同等法律效力1173 本协议一式两份甲乙双方各执一份均具同等法律效力双方确认已充分理解上述条款并同意遵守执行甲方代表签字日期乙方代表签字日期。
1. 工程名称:XX地下室工程2. 施工单位:XX施工单位3. 施工地点:XX地址4. 施工工期:XX月二、安全技术交底目的为确保地下室工程在施工过程中的安全,防止安全事故的发生,特制定本安全技术交底。
三、安全技术措施1. 施工前安全检查(1)对施工现场进行全面检查,确保场地平整、排水畅通。
(2)检查施工机械设备、安全防护设施及施工材料是否符合要求。
(3)对施工人员进行安全教育和培训,提高安全意识。
2. 施工过程安全措施(1)施工人员必须佩戴安全帽、安全带、防尘口罩等防护用品。
(2)施工区域应设置安全警示标志,明确警示内容。
(3)地下室施工应采用分层开挖,每层开挖深度不得超过1.5米。
(4)施工过程中,应确保施工机械设备的正常运行,避免机械伤害。
(5)地下室施工应采取防水、防渗、防塌方等措施。
(6)地下室施工过程中,应加强对施工区域的环境监测,确保空气质量符合国家标准。
3. 施工结束后安全措施(1)施工结束后,对地下室进行验收,确保工程质量。
(2)对施工区域进行清理,确保场地整洁。
(3)对施工过程中产生的废弃物进行分类处理,做到无害化处理。
四、安全技术交底要求1. 施工单位应严格按照本安全技术交底执行,确保施工安全。
2. 施工人员应认真学习本安全技术交底,提高安全意识。
3. 施工现场管理人员应加强对施工过程的安全监督,确保安全技术措施落实到位。
4. 施工单位应定期对施工人员进行安全教育和培训,提高安全技能。
五、应急措施1. 发生安全事故时,立即启动应急预案,确保人员安全。
2. 对事故原因进行调查,分析事故原因,制定整改措施。
3. 加强施工现场安全管理,防止类似事故再次发生。
六、安全技术交底记录1. 施工单位负责人签字确认。
2. 施工单位项目负责人签字确认。
3. 施工现场管理人员签字确认。
4. 施工人员签字确认。
5. 安全监管部门签字确认。
本安全技术交底自发布之日起生效,直至地下室工程完工。
施工单位:项目负责人:现场管理人员:施工人员:安全监管部门:日期:。
地下室顶板、梁模板安装拆除安全技术交底范文地下室顶板、梁模板安装拆除是地下室工程施工中非常重要的环节之一,安全技术交底对保证施工的安全质量具有非常重要的作用。
下面是一份地下室顶板、梁模板安装拆除安全技术交底的范文,供参考。
一、施工原则1. 严格按照相关施工规范和标准进行操作,确保施工的安全可靠。
2. 坚持安全第一的原则,严格遵守安全操作规程,做到预防为主,安全施工。
3. 加强施工现场管理,保证作业人员的安全,并做好施工区域的标识和警示。
二、安全交底内容2.1. 顶板、梁模板安装前的准备工作1. 检查模板材料的数量和质量,确保模板材料符合设计要求。
2. 检查场地平整度,清理施工现场,确保施工区域无杂物。
3. 安装脚手架和临时通道,确保施工人员的安全通行和操作的便利。
4. 准备好必要的施工工具和设备。
2.2. 操作规程1. 在安装梁模板前,必须对梁的质量进行检查,确保梁满足设计要求。
2. 安装梁模板之前,必须确定模板安装位置和水平度。
3. 在安装模板时,要严格按照设计要求和施工规范进行操作,确保模板的安装牢固可靠。
4. 安装模板时,要确保模板四个角点稳固,并用水平仪检测水平度。
5. 梁模板安装完毕后,要进行验收,并及时进行记录。
2.3. 安全防范措施1. 施工区域要设立警示标志,警示标识清晰可见。
2. 施工现场应设置警戒线,并有专人负责监督警戒线内的施工。
3. 严禁施工人员在模板上行走,严禁超载。
4. 所有施工人员应佩戴安全帽和安全鞋,并做好个人防护。
5. 施工过程中,要定期检查模板的使用情况,及时发现问题并处理。
6. 在进行拆除工作时,要先进行安全评估,并采取相应的安全措施。
三、事故案例分析与应急处理1. 定期组织安全教育培训,提高施工人员的安全意识与事故应急处理能力。
2. 针对可能发生的事故案例,进行解析和分析,总结教训,强化安全防范意识。
3. 制定应急处理方案,对各类事故进行分类,并明确每一类事故的应急处理措施。

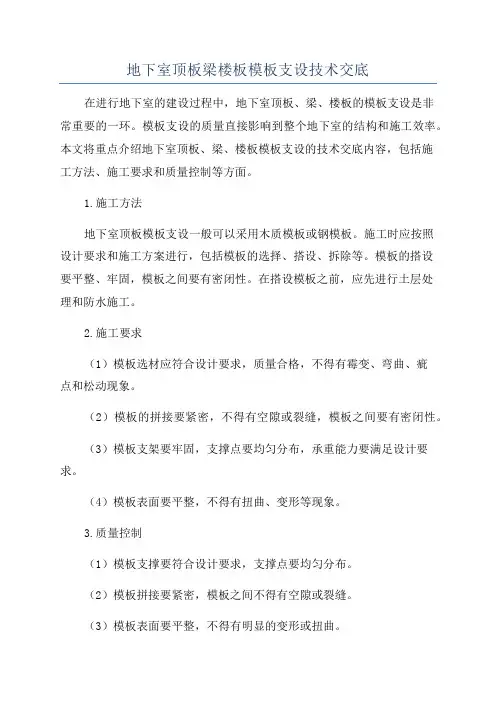

地下室顶板梁楼板模板支设技术交底在进行地下室的建设过程中,地下室顶板、梁、楼板的模板支设是非常重要的一环。
模板支设的质量直接影响到整个地下室的结构和施工效率。
本文将重点介绍地下室顶板、梁、楼板模板支设的技术交底内容,包括施工方法、施工要求和质量控制等方面。
1.施工方法地下室顶板模板支设一般可以采用木质模板或钢模板。
施工时应按照设计要求和施工方案进行,包括模板的选择、搭设、拆除等。
模板的搭设要平整、牢固,模板之间要有密闭性。
在搭设模板之前,应先进行土层处理和防水施工。
2.施工要求(1)模板选材应符合设计要求,质量合格,不得有霉变、弯曲、疵点和松动现象。
(2)模板的拼接要紧密,不得有空隙或裂缝,模板之间要有密闭性。
(3)模板支架要牢固,支撑点要均匀分布,承重能力要满足设计要求。
(4)模板表面要平整,不得有扭曲、变形等现象。
3.质量控制(1)模板支撑要符合设计要求,支撑点要均匀分布。
(2)模板拼接要紧密,模板之间不得有空隙或裂缝。
(3)模板表面要平整,不得有明显的变形或扭曲。
(4)模板拆除时要小心谨慎,不得损坏结构和模板,以免影响后续施工。
1.施工方法地下室梁模板支设一般可以采用木质模板或钢模板。
施工时应按照设计要求和施工方案进行,包括模板的选择、搭设、拆除等。
模板的搭设要平整、牢固,模板之间要有密闭性。
在搭设模板之前,应先进行土层处理和防水施工。
2.施工要求(1)模板选材应符合设计要求,质量合格,不得有霉变、弯曲、疵点和松动现象。
(2)模板的拼接要紧密,不得有空隙或裂缝,模板之间要有密闭性。
(3)模板支撑要牢固,支撑点要均匀分布,承重能力要满足设计要求。
(4)模板表面要平整,不得有扭曲、变形等现象。
3.质量控制(1)模板支撑要符合设计要求,支撑点要均匀分布。
(2)模板拼接要紧密,模板之间不得有空隙或裂缝。
(3)模板表面要平整,不得有明显的变形或扭曲。
(4)模板拆除时要小心谨慎,不得损坏结构和模板,以免影响后续施工。
