地下室模板技术交底记录
- 格式:docx
- 大小:20.19 KB
- 文档页数:4
一、交底对象全体参与地下室脚手架搭设与拆除的施工人员、管理人员及监督人员。
二、交底时间[具体日期]三、交底内容1. 安全意识与基本要求- 所有参与地下室脚手架施工的人员必须具备良好的安全意识,严格遵守国家相关安全法规和施工标准。
- 未经培训或考核不合格的人员严禁上岗作业。
2. 施工前的准备工作- 施工前应对施工场地进行详细勘察,确保场地平整、排水良好。
- 根据施工图纸及现场实际情况,制定详细的脚手架搭设方案和安全措施。
3. 脚手架材料与工具- 使用符合国家标准的钢管、扣件、脚手板等材料,确保材料无锈蚀、变形等质量问题。
- 施工工具必须定期检查,确保其完好无损。
4. 脚手架搭设规范- 脚手架基础必须夯实,确保其稳定性。
- 立杆间距应符合设计要求,立杆应垂直于地面。
- 横杆应与立杆牢固连接,确保整体结构的稳定性。
- 脚手板应铺设平整,无探头板,且与立杆连接牢固。
5. 高处作业安全- 高处作业人员必须佩戴安全帽、安全带,穿防滑鞋。
- 作业时应使用安全绳,确保作业人员安全。
- 高处作业时应保持注意力集中,严禁嬉戏打闹。
6. 施工现场管理- 施工现场应设置明显的安全警示标志,明确警示内容。
- 施工现场应保持整洁,施工垃圾及时清理。
- 严禁在脚手架上堆放杂物,防止意外事故发生。
7. 脚手架拆除安全- 拆除脚手架前,应制定详细的拆除方案,明确拆除顺序和方法。
- 拆除过程中,应由专人指挥,确保操作人员安全。
- 拆除的脚手架材料应逐层传递,严禁抛掷。
- 拆除后的脚手架材料应分类堆放,及时清理现场。
8. 应急预案- 制定脚手架施工期间的应急预案,确保在发生紧急情况时能够迅速有效地进行处置。
四、注意事项- 施工过程中,如发现脚手架存在安全隐患,应立即停止作业,并报告相关管理人员进行处理。
- 施工人员应时刻保持警惕,发现他人违规作业,应立即制止并报告。
- 定期对施工人员进行安全教育和培训,提高其安全意识和操作技能。
五、交底确认请全体施工人员认真阅读本安全技术交底内容,并签字确认已知晓并遵守。
地下室模板技术交底一、工程概述本工程地下室结构施工中,模板工程是保证混凝土成型质量和施工安全的重要环节。
为确保地下室模板施工的顺利进行,特进行本次技术交底。
二、施工准备1、技术准备施工前熟悉施工图纸,了解地下室结构的尺寸、形状和标高。
编制模板施工方案,并对施工人员进行技术交底。
2、材料准备模板:选用高质量的木模板或钢模板,确保模板的平整度和刚度。
方木:选用规格统一、干燥的方木作为背楞。
对拉螺栓:根据混凝土侧压力计算选用合适的对拉螺栓。
脱模剂:选用水性脱模剂,保证脱模效果且不污染混凝土表面。
3、主要机具准备电锯、电钻、锤子、扳手等工具应准备齐全,并保证其性能良好。
4、作业条件准备地下室底板或基础已施工完成,并达到一定强度。
测量放线工作已完成,弹出墙柱的轴线、边线和控制线。
三、模板安装1、墙模板安装先安装一侧模板,临时用支撑撑住,穿上对拉螺栓后再安装另一侧模板。
对拉螺栓的间距和规格应根据计算确定,确保模板的稳定性。
模板拼缝处应采用双面胶粘贴,防止漏浆。
2、柱模板安装先将柱子第一段四面模板就位组拼好,校正调整好对角线。
安装柱箍,柱箍间距应根据柱子尺寸和混凝土侧压力确定。
逐步安装上一段模板,直至柱顶。
3、梁模板安装安装梁底模板,调整标高,然后安装梁侧模板。
梁侧模板应通过对拉螺栓或斜撑进行固定,防止涨模。
4、板模板安装从一侧开始铺设板底模板,依次向另一侧推进。
模板之间应采用硬拼缝,板底方木间距应符合设计要求。
四、模板拆除1、拆除时间墙柱模板拆除应在混凝土强度能保证其表面及棱角不因拆除模板而受损时进行。
梁、板模板拆除应根据同条件养护试块的强度确定,达到规范要求的强度后方可拆除。
2、拆除顺序先拆除侧模,后拆除底模。
自上而下,分层分段拆除。
3、拆除注意事项拆除过程中应避免对混凝土结构造成损伤。
拆下的模板和构配件应及时清理、维修和保养,以备下次使用。
五、质量标准1、模板及其支架必须具有足够的强度、刚度和稳定性。
2、模板的接缝应严密,不得漏浆。
地下室顶板、梁模板安装拆除安全技术交底地下室顶板和梁模板的安装和拆除是地下室施工过程中非常重要的环节,也是施工中潜在风险较高的阶段之一。
为了确保施工安全和质量,特将地下室顶板和梁模板安装拆除的安全技术要点进行交底,详细说明如下:一、地下室顶板和梁模板安装前准备工作:1. 组织施工人员进行安全教育和培训,包括施工作业规范、安全操作注意事项等。
2. 安全检查:对现场存在的安全隐患进行排查和整改,确保安全施工条件。
二、地下室顶板和梁模板安装要点:1. 材料准备:检查模板的质量和尺寸是否符合要求,确保完好无损。
2. 安装步骤:a. 根据施工图纸要求将底板固定在地下室墙体上。
b. 按照设计要求将梁模板安装在底板上,确保梁与底板的连接牢固可靠。
c. 根据设计要求进行支撑和固定,确保整个梁模板系统的稳定性。
三、地下室顶板和梁模板安装中的安全注意事项:1. 施工人员必须穿戴符合要求的个人防护装备,如安全鞋、安全帽、防护眼镜等。
2. 对现场施工环境进行检查,确保地面平整、无杂物,防止滑倒和绊倒事故的发生。
3. 安全防护措施:设置警示标志、围挡网和安全绳索,确保工作区域的安全。
4. 施工人员应严格按照操作规程进行施工,禁止随意更改施工方法。
5. 在模板安装过程中,要定期检查和维护设备和工具的状态,确保正常使用。
6. 安全交底:对施工人员进行安全技术交底,明确各人员职责和注意事项,并签署安全责任书。
7. 对施工过程中发现的问题及时进行处理,确保施工质量和安全。
四、地下室顶板和梁模板拆除要点:1. 安全检查:确保拆除前有足够的空间和安全防护设施,防止坠落和其他安全事故的发生。
2. 梁模板拆除顺序:按照施工顺序和安全要求进行拆除,先拆除支撑和固定件,然后拆除梁模板。
3. 安全工具和设备:使用合适的工具和设备,如切割机、钢筋剪、起重机等进行拆除作业。
4. 人员分工:根据拆除工程的复杂程度和施工要求,明确人员分工,确保施工安全。
1. 工程名称:XX地下室工程2. 施工单位:XX施工单位3. 施工地点:XX地址4. 施工工期:XX月二、安全技术交底目的为确保地下室工程在施工过程中的安全,防止安全事故的发生,特制定本安全技术交底。
三、安全技术措施1. 施工前安全检查(1)对施工现场进行全面检查,确保场地平整、排水畅通。
(2)检查施工机械设备、安全防护设施及施工材料是否符合要求。
(3)对施工人员进行安全教育和培训,提高安全意识。
2. 施工过程安全措施(1)施工人员必须佩戴安全帽、安全带、防尘口罩等防护用品。
(2)施工区域应设置安全警示标志,明确警示内容。
(3)地下室施工应采用分层开挖,每层开挖深度不得超过1.5米。
(4)施工过程中,应确保施工机械设备的正常运行,避免机械伤害。
(5)地下室施工应采取防水、防渗、防塌方等措施。
(6)地下室施工过程中,应加强对施工区域的环境监测,确保空气质量符合国家标准。
3. 施工结束后安全措施(1)施工结束后,对地下室进行验收,确保工程质量。
(2)对施工区域进行清理,确保场地整洁。
(3)对施工过程中产生的废弃物进行分类处理,做到无害化处理。
四、安全技术交底要求1. 施工单位应严格按照本安全技术交底执行,确保施工安全。
2. 施工人员应认真学习本安全技术交底,提高安全意识。
3. 施工现场管理人员应加强对施工过程的安全监督,确保安全技术措施落实到位。
4. 施工单位应定期对施工人员进行安全教育和培训,提高安全技能。
五、应急措施1. 发生安全事故时,立即启动应急预案,确保人员安全。
2. 对事故原因进行调查,分析事故原因,制定整改措施。
3. 加强施工现场安全管理,防止类似事故再次发生。
六、安全技术交底记录1. 施工单位负责人签字确认。
2. 施工单位项目负责人签字确认。
3. 施工现场管理人员签字确认。
4. 施工人员签字确认。
5. 安全监管部门签字确认。
本安全技术交底自发布之日起生效,直至地下室工程完工。
施工单位:项目负责人:现场管理人员:施工人员:安全监管部门:日期:。
湘质监统编施2015-32 施工技术交底记录拆出螺杆,可周转使用。
2)柱模板施工本工程中,柱子的最大尺寸为900×1514mm,采用15mm厚胶合板,60×80mm木方背楞,钢管围楞为Φ48双钢管,设置间距500mm,同层对拉螺栓间距不大于500mm,直径为14mm。
龙骨间距200mm;柱模采用双钢管抱箍加固,距柱底部200mm设置第一道柱箍,柱2.5m(局部可依柱高度调整)以下抱箍间距为450mm,2.5m(3.75m高柱子为2m)以上抱箍间距为550mm。
对拉螺栓采用M14型,平面纵横各设置3道,等间距布置。

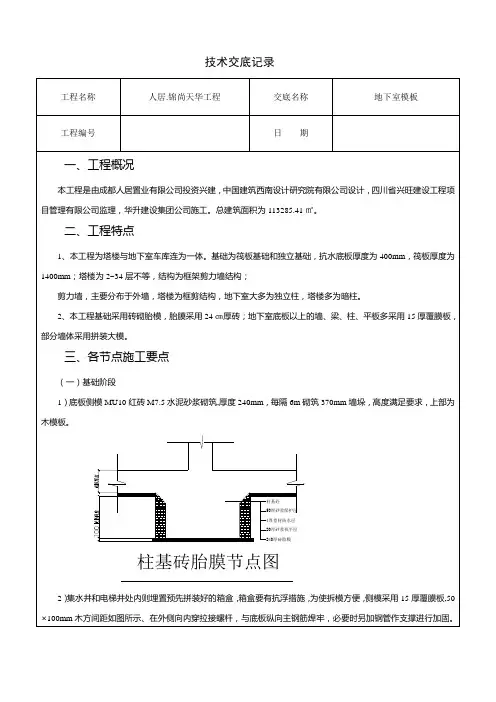

模板支设如右图。
其他柱:柱模板采用15mm厚木模板作面板,60×80木枋作龙骨,龙骨间距为200mm;柱模采用双钢管抱箍加固,最低处柱箍离楼板面距离不超过200mm。
对拉螺杆采用M14型,横向间距不大于500mm。
2.5m 以下抱箍间距为450mm,2.5m以上抱箍间距为500mm。
柱抱箍需与满堂架固定连接,固定位置在满堂架的各层横杆高度处。
柱模板的安装必须待钢筋检查无问题并办好验收手续后方可进行封模,封模前必须将模内垃圾清理干净,施工时要留出梁口位置(或砼只浇到梁底)。
待四片柱模就位组拼经对角线校正无误后,应立即自下而上安装柱箍。
模板柱箍安装后对四边侧模的垂直度进行验收,保证柱子的垂直度。
混凝土浇筑前,为防止柱根部出现烂根现象,柱根部周围混凝土应严格控制平整度,同时浇注时将柱根部混凝土高出30~50mm,避免漏浆、烂根。
在模板安装时,所有柱根部模板均要加垫海绵胶条,并用素水泥掺早强剂调成胶状用灰刀填补密实,以防止根部漏浆。
3)梁、板模板施工(1)梁模板施工调整好梁底钢管标高,调平后,铺设梁底模,根据设计要求,跨度≥4m的梁、板按2‰起拱,跨度≥6m的梁板按3‰起拱。
底模两侧用扣件锁紧,防止梁模跑位。
梁钢筋绑扎完毕后,封梁侧模,梁侧模应落在梁底模上。
铺设楼板主次龙骨,按配置方案将模板摆放好,模板拼缝要严密,用钉子把模板固定。
地下室顶板、梁模板安装拆除安全技术交底范文地下室顶板、梁模板安装拆除是地下室工程施工中非常重要的环节之一,安全技术交底对保证施工的安全质量具有非常重要的作用。
下面是一份地下室顶板、梁模板安装拆除安全技术交底的范文,供参考。
一、施工原则1. 严格按照相关施工规范和标准进行操作,确保施工的安全可靠。
2. 坚持安全第一的原则,严格遵守安全操作规程,做到预防为主,安全施工。
3. 加强施工现场管理,保证作业人员的安全,并做好施工区域的标识和警示。
二、安全交底内容2.1. 顶板、梁模板安装前的准备工作1. 检查模板材料的数量和质量,确保模板材料符合设计要求。
2. 检查场地平整度,清理施工现场,确保施工区域无杂物。
3. 安装脚手架和临时通道,确保施工人员的安全通行和操作的便利。
4. 准备好必要的施工工具和设备。
2.2. 操作规程1. 在安装梁模板前,必须对梁的质量进行检查,确保梁满足设计要求。
2. 安装梁模板之前,必须确定模板安装位置和水平度。
3. 在安装模板时,要严格按照设计要求和施工规范进行操作,确保模板的安装牢固可靠。
4. 安装模板时,要确保模板四个角点稳固,并用水平仪检测水平度。
5. 梁模板安装完毕后,要进行验收,并及时进行记录。
2.3. 安全防范措施1. 施工区域要设立警示标志,警示标识清晰可见。
2. 施工现场应设置警戒线,并有专人负责监督警戒线内的施工。
3. 严禁施工人员在模板上行走,严禁超载。
4. 所有施工人员应佩戴安全帽和安全鞋,并做好个人防护。
5. 施工过程中,要定期检查模板的使用情况,及时发现问题并处理。
6. 在进行拆除工作时,要先进行安全评估,并采取相应的安全措施。
三、事故案例分析与应急处理1. 定期组织安全教育培训,提高施工人员的安全意识与事故应急处理能力。
2. 针对可能发生的事故案例,进行解析和分析,总结教训,强化安全防范意识。
3. 制定应急处理方案,对各类事故进行分类,并明确每一类事故的应急处理措施。
地下室底板砼技术交底记录一、项目概述地下室作为建筑物的重要组成部分,其底板的施工关乎安全和使用性能。
本次技术交底记录旨在明确地下室底板砼工程的施工方案、施工要求和注意事项,确保施工过程符合相关规范和标准。
二、施工方案1.施工单位应根据设计文件和业主要求制定详细的施工方案,包括施工程序、施工工艺和施工顺序等。
2.底板砼工程应按照分区施工的原则进行,分为不同施工阶段进行施工,确保施工效果和施工质量。
三、材料准备1.砼配合比:按照设计文件要求进行配合,确保砼的强度和耐久性满足设计要求。
2.砼原材料:水泥、砂、碎石等原材料应按照相关标准进行采购,保证材料质量。
3.钢筋:应按照设计要求进行选择和加工,保证钢筋的数量、规格和强度合理。
四、施工要求1.准备工作:在施工前应进行底板的基础验收,检查地下室土壤的承载力和含水量等情况,确保基础条件符合要求。
2.模板安装:按照设计要求和施工图纸,将底板的模板进行安装,确保模板的水平度和稳固性。
3.填充层施工:根据设计要求,在底板底部进行填充层的施工,填充层应均匀压实,确保底板的承载能力和稳定性。
4.钢筋安装:按照设计要求和施工图纸,在填充层上进行钢筋的安装,钢筋要按照设计要求的间距和位置进行安装,并使用钢筋连接件进行连接。
5.砼浇筑:在钢筋安装完成后,进行砼的浇筑,砼的浇筑应均匀、连续,并使用振捣器进行振捣,确保砼的密实度和均匀度。
6.养护:在底板浇筑完成后,应进行适当的养护,包括及时浇水、覆盖保护层等措施,确保砼的强度和耐久性。
五、安全措施1.施工人员应配备合格的操作证书和安全防护用具,如安全帽、安全鞋、手套等。
2.施工现场应设置安全警示标志,保持通道畅通,防止人员跌倒和物体滚落。
3.施工过程中,需严格控制混凝土泵的操作,确保泵车和输送管的稳定和安全。
六、施工质量检验1.模板安装质量检验:应检查模板的水平度、稳固性和垂直度,确保模板安装符合要求。
2.钢筋安装质量检验:应检查钢筋的位置、间距和连接质量,确保钢筋安装符合要求。
