室外总平给水管道试压冲洗施工技术措施
- 格式:docx
- 大小:244.54 KB
- 文档页数:5
给排水管道及工艺管道工程施工技术方案及控制措施1.1、给排水部分:1、给水系统安装:(1)、施工顺序:引入管→水平干管→立管→水压试验→支管→卫生器具给水管道主要工作量在厨房、卫生间。
安装施工宜采用标准层、样板间引路,并尽量采用预制化加工。
(2)、PE给水塑料管施工方法:①、管材、管件等材料应有质量检验部门的产品合格证。
管道系统安装前,应对材料外观和接头配合的公差进行仔细的检查,并清除管材及管件内外的污垢和杂物。
②、室内明敷管道应在土建粉饰完毕后进行安装。
安装前应首先复核预留也洞的位置是否正确。
管道安装前,宜按要求先设置管卡。
位置应准确,埋设应平整、牢固,管卡与管道接触应紧密,但不得损伤管道表面。
管道系统安装间断或完毕的敞口处,应随时封堵。
管道穿过地下室或地下构筑物外墙时,采取严格的防水措施。
③、同种材质的给水塑料管及管配件之间,应采用热熔连接,安装应使用专用热熔工具,与金属管件或卫生洁具五金配件采用丝扣连接。
切割管材,必须使端面垂直于管轴线。
管材切割一般使用管子剪或管道切割机,必要时可使用钢锯,但切割后管材断面应去除毛边和毛利刺。
管材与管件连接端面必须清洁、干燥、无油。
(4)、支吊架安装管道安装时必须按不同管径和要求设置管卡或吊架,位置应准确,埋设要平整,管卡与管道接触应紧密,但不得损伤管道表面。
采用金属管卡或吊架时,金属管卡与管道之间应采用塑料带或橡胶等软物隔垫。
在金属管配件与给水聚丙烯管道连接部位.管卡应设在金属管配件一端。
(5)、试压管道试验压力应为管道系统工作压力的1.5倍,但不得小于1.0MPa。
热熔连接管道,水压试验时间应在24h后进行,水压试验之前.管道应固定,接头须明露,加压宜用手动泵,升压时间不小于10min,测定仪器的压力确度应为0.01MPa。
至规定试验压力,稳压lh,测试压力降不得超过0.06MPa。
在工作压力的 1.15倍状态下,稳压2h,压力降不得超过0.03MPa,同时检查各连接处不得渗漏。

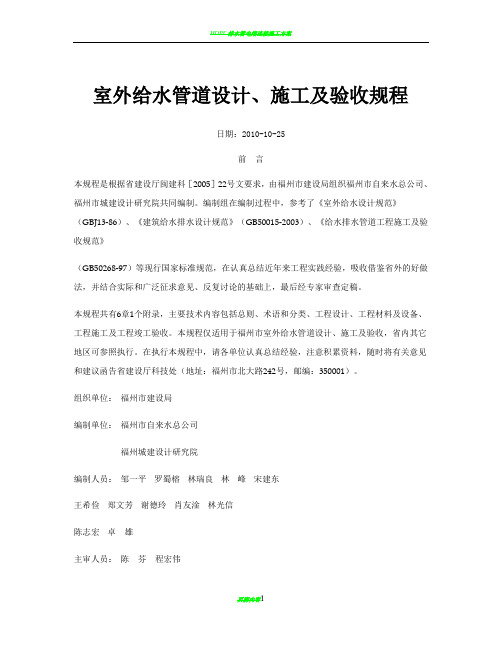

室外给水管道设计、施工及验收规程日期:2010-10-25前言本规程是根据省建设厅闽建科[2005]22号文要求,由福州市建设局组织福州市自来水总公司、福州市城建设计研究院共同编制。
编制组在编制过程中,参考了《室外给水设计规范》(GBJ13-86)、《建筑给水排水设计规范》(GB50015-2003)、《给水排水管道工程施工及验收规范》(GB50268-97)等现行国家标准规范,在认真总结近年来工程实践经验,吸收借鉴省外的好做法,并结合实际和广泛征求意见、反复讨论的基础上,最后经专家审查定稿。
本规程共有6章1个附录,主要技术内容包括总则、术语和分类、工程设计、工程材料及设备、工程施工及工程竣工验收。
本规程仅适用于福州市室外给水管道设计、施工及验收,省内其它地区可参照执行。
在执行本规程中,请各单位认真总结经验,注意积累资料,随时将有关意见和建议函告省建设厅科技处(地址:福州市北大路242号,邮编:350001)。
组织单位:福州市建设局编制单位:福州市自来水总公司福州城建设计研究院编制人员:邹一平罗蜀榕林瑞良林峰宋建东王希俭郑文芳谢德玲肖友淦林光信陈志宏卓雄主审人员:陈芬程宏伟审定人员:刘德明陈晓凤陈礼洪林小洛唐丽虹王仁聪邱福强1 总则1.0.1为规范室外给水管道工程设计、施工和验收,确保供水安全、卫生、适用、经济,制订本规程。
1.0.2 本规程适用于福州市新建、扩建或改建的室外给水管道工程的设计、施工及验收。
省内其他地区可参照执行。
1.0.3 室外给水管道工程设计、施工应统一规划、分步实施,做到安全适用、技术先进、经济合理,防止水质污染、保护环境。
1.0.4 本规程规定所用的所有可能与水接触的材料和设备不得影响水质,各项卫生指标应符合现行《生活饮用水输配水设备及防护材料的安全性评价标准》GB/T17219-1998和《二次供水设施卫生规范》GB17051-1997规范的要求。
1.0.5 室外给水管道工程设计、施工所选用的材料和设备必须符合国家相关产品标准的要求,未经产品质量技术监督检验机构检验合格的,不得在工程中使用。
室外给排水管道专项施工方案(完整版)本施工方案的编制依据包括多项国家和行业有效规范和标准,如《工程测量规范》、《建筑地基基础设计规范》、《砌体工程施工质量验收规范》等。
同时,本工程的室外给水管道和排水系统采用了多种材料和设备,如PE管电热熔连接、HDPE双壁波纹塑料管等。
该工程的目标包括工期目标、质量目标和安全生产目标。
其中,工期目标是确保在合同工期内完成施工任务,交付甲方使用。
质量目标是在施工中严格按照规范和标准进行,全面按ISO9002体系管理程序进行施工,确保检验批报验一次验收合格率100%。
安全生产目标则是确保施工过程中的安全,预防事故的发生。
我们始终坚持“安全第一,预防为主”的方针。
我们将严格按照国家各级安全生产法规规程施工,加强工人安全教育,提高工人自我保护意识,落实安全生产岗位责任制,以杜绝重伤、死亡事故和群伤事故,杜绝重大机械、设备交通及火灾事故。
我们的文明施工目标是严格按照文明施工要求组织现场施工,推行标准化管理,达到当地安全文明考核标准要求。
我们的总体施工方案是按既定的施工区域进行施工,先地下后地上、先深后浅、先主管后支管、井池可随管道同时施工的施工顺序。
我们也可首先施工污水工程的化粪池,等现场具备大面积施工条件以后,在施工雨水管线的土方开挖按下游至上游可依次进行机械及人工开挖。
当管道横穿道路时,过路管道可集中突击施工,当日开挖,当日回填,以免影响道路的使用。
我们的施工进度计划是确保在合同时间内完成合同约定的施工任务。
我们将抓紧在管道施工时组织好土方堆放工作,合理安排好雨季施工,抢抓天时,根据本工程土方开挖量大的特点,坚持挖方段、填方段能形成流水作业的原则,分段施工,严禁大开大挖,合理安排好工程开挖断面,争取分段开挖,分段回填,以保证整体工程的连续性和合理进行施工,避免造成乱开挖,形成多个作业面,致使整体工程项目混乱、盲目的现象产生。
整个污水工程在段落上、层次上流水作业。
行程紧张有序、节奏相连的施工。
室外给排水管道施工方案一、概述雅保化工(南京)有限公司PAM 1项目,位于南京化学工业园内,我公司工作范围为PAM 1项目的装置区和辅助生产区。
本工程室外给水排水包括:生活给水系统、生产给水系统、消防给水系统、循环水系统、脱盐水系统、雨水系统以及生活生产污水系统。
管道材质主要有:不锈钢、碳钢、聚乙烯以及钢筋砼;管道连接形式主要为焊接、熔接、承插粘接。
除脱盐水不锈钢管试验压力为,其余管试验压力均不大于。
主要工程量如下表:序号名称规格单位数量1 不锈钢管DN25 米1902 碳钢焊管DN100~150 米7003 碳钢螺旋焊管DN200~800 米9204 HDPE管DN100 米4305 HDPE双壁波纹管DN200 米3506 钢筋砼管DN300~600 米8807 管件DN25~400 个808 阀门DN100~800 个189 消防栓(炮)个1110 阀门井个2011 检查井个4312 雨水口个42二、编制依据1.设计的给排水图纸(图号:2006088-700-80)2.《给水排水管道工程施工及验收规范》GB50268-973.《埋地钢质管道聚乙烯防腐层技术标准》SY/T4013-1995,4.《室外硬聚乙烯给水管道工程施工及验收规范》CECS18:90,5.《建筑给排水及采暖工程施工质量验收规范》GB50242-2002,6.《建筑排水硬聚氯乙烯管道工程技术规程》CJJ/T29-98,7.《埋地塑料排水管道工程技术规程》DG/TJ08-308-2002,8.《埋地聚乙烯给水管道工程技术规程》CJJ101-2004,9.《建筑给水排水设计规范》GB50015-200310.标准图S系《给水排水标准图集》:05S502;02S515;04S516;95S518;01S201;02S404。
三、施工准备图纸资料的准备熟悉图纸、施工技术标准及验收规范,了解设计意图,理解图纸提出的施工要求;参加由业主组织的设计交底工作,澄清设计图纸上存在的问题确定特殊管道的施工方法;考虑与其它专业的配合,编制施工进度计划,编制详细施工方案,准备施工机具材料;对施工人员进行安全教育,特殊工种上岗前培训、取证。
XXXXXXXXXXXXX车辆管理所室外给排水管道专项施工方案施工单位:XXXXXXXXXXXXX编制:审核:审批:日期:年月日目录一、编制依据1、《工程测量规范》(GB 50026-2007)2、《建筑地基基础设计规范》(GB 50007-2002)3、《砌体工程施工质量验收规范》(GB50203-2002)4、《混凝土结构工程施工质量验收规范》(GB50204-2002)5、《建筑装饰装修工程施工质量验收规范》(GB50210-2002)6、《建筑地面工程施工质量验收规范》(GB50209-2002)7、《室外给水设计规范》(GB 50013-2006)8、《室外排水设计规范》(GB 50014-2006)9、《建筑给水排水及采暖工程施工质量验收规范》(GB 50242-2002)10、《建筑安装工程质量检验评定统一标准》(GB50300-2002)11、《埋地塑料排水管道施工图集》(04S520)12、《建筑小区塑料排水检查井图集》(08SS523)13、《砖砌化粪池图集》(02S701)14、《埋地硬聚氯乙烯排水管道工程技术规程》(CECS 122:2001)15、《建筑小区塑料排水检查井应用技术规程》(CECS 227:2007)二、工程概况本方案叙述的是XXXXXXXXXXXXX车辆管理所室外管网工程。
该地块室外给水管道设计采用PE管电热熔连接,主管道为DN100,靠人行道边敷设,埋深0.7米,过车道采用钢套管保护。
主管接自市政给水管道后分接至各单体工程,室外消火栓采用地上式消火栓,阀门井采用砖砌阀门井。
室外排水工程,包括室外雨水、污水,整个排水系统采用雨污分流。
雨、污水排水管道采用HDPE双壁波纹塑料管,弹性密封橡胶圈承插式连接,检查井采用砖砌检查井。
雨水口采用联合式单篦砖砌雨水收集口,雨水经检查井收集后流入市政管网。
污水的化粪池采用砖砌化粪池,池壁砖砌及底板顶板浇捣钢筋混凝土。
本工程污水经化粪池以后排入市政污水管道。
给排水施工技术措施与施工方案1.给排水工程施工程序(一)给水系统工艺流程:安装准备→预制加工→干管安装→立管安装→支管安装→管道试压→管道防腐和保温→管道冲洗→管道通水.(二)排水系统工艺流程:安装准备→预制加工→干管安装→立管安装→支管安装→卡件固定→封口堵洞→闭水试验→通水试验→通球试验.2.给水及热水管道及配件安装2。
1自来水管道、热水管道及配件安装工艺流程及具体安装内容1、主要工艺流程安装准备→预制加工→干管安装→立管安装→支管安装→管道试压→管道冲洗和消毒→系统调试→管道通水。
2、安装准备:认真熟悉图纸,对施工人员进行技术交底,组织施工人员学习相应的施工工艺标准规范要求,为安装工作做好准备。
3、预制加工:按设计图纸画出管路分支、变径、预留管口、阀门及其它配件位置的施工草图,在实际安装位置做好标记,按分段量出管道实际尺寸,按此进行预制加工。
铜管支吊架应作防腐处理.4、干管安装:安装时从总入口开始操作。
安装前应清扫管膛,安装后找直、找正,符合甩口位置、方向及变径无误。
地下给水管道标高必须符合设计要求。
引入管直埋地下时应在最大冰冻线以下150mm,穿越基础的应按有关规定进行施工,管道敷设在地沟内时,管道与地沟侧壁和沟底的净距不小于150mm为宜,其支、吊架应按规定间距安装好.有防腐要求的给水管道,应按相应工艺要求进行防腐处理。
5、立管安装:竖井内立管安装卡件时,宜上下统一吊线安装卡件。
立管卡子的安装高度为1。
5~1.8m。
给水立管与排水立管并行时,应置于排水立管外侧;与热水立管并行时应置于热水立管右侧.安装在墙内的立管应在结构施工时预留管槽,立管安装后吊直找正,应卡件牢固。
支管的甩口应出墙面并加好临时丝堵.6支管安装:1)支管明装:将预制好的支管从立管甩口依次逐段进行安装,根据管道长度加好固定卡,核定预留口高度、位置是否正确,找平找正后栽支管卡、架,支立临时固定卡,上好临时封堵.2)支管暗装:确定支管安装位置后画线定位,剔出管槽,将预制好的支管敷在槽内,找平找正定位后用勾钉固定。
室外给水管道施工方案范本1. 引言本文档提供了室外给水管道施工方案的范本。
室外给水管道施工是建筑工程中重要的一部分,正确的施工方案能够确保管道的安全、可靠地运行,提供清洁、安全的饮用水。
本方案范本包括了施工前准备、材料准备、施工步骤、验收等内容。
2. 施工前准备在开始室外给水管道施工前,需要做好以下准备工作:2.1 确定施工范围和工期根据设计图纸和工程要求,确定室外给水管道的施工范围和工期。
2.2 确定施工人员和责任确定施工人员的具体安排,并明确其各自的责任和工作内容。
2.3 编制施工方案根据室外给水管道的设计图纸和工程要求,制定详细的施工方案,包括施工步骤、材料清单、施工工艺等内容。
2.4 采购和准备施工材料和设备根据施工方案,采购所需的施工材料和设备,并做好储存和保管工作。
2.5 安全措施和环境保护制定相应的安全措施,确保施工过程中的安全,同时注重环境保护,避免对周围环境和居民生活造成影响。
3. 材料准备在施工前,需要进行材料准备工作,包括以下内容:3.1 采购合格的管道材料根据设计图纸和工程要求,采购符合相关标准的管道材料,如塑料管道、钢管等。
3.2 管道连接件的采购采购管道连接件,包括弯头、三通、法兰等,确保连接件的质量和匹配性。
3.3 阀门和其它辅助设备的采购采购所需的阀门和其他辅助设备,如水表、过滤器等。
3.4 材料储存和保管对采购的管道材料、连接件和设备进行储存和保管,避免受潮、损坏或遗失。
4. 施工步骤根据施工方案的要求,进行以下施工步骤:4.1 管道铺设根据施工图纸和工程要求,确定室外给水管道的布置和走向,进行管道的铺设工作。
4.2 管道连接和固定在管道铺设完成后,进行管道的连接和固定,确保连接牢固,并按要求进行加固。
4.3 阀门和辅助设备的安装根据设计图纸,安装阀门和其他辅助设备,如水表、过滤器等。
4.4 泄漏测试和压力测试在管道安装完成后,进行泄漏测试和压力测试,确保管道的密封性和承压能力。
室外排水施工方案精品管道安装:篇一1)管道基础平直,蒋管口堵好,以防杂物进入。
2)给水管道的接口工序保证质量的关健,不合格不得使用,承插口内污物、杂物刷干净后承插口粘接压紧,接口人经过训练必须认真按规程操作,对每个接口编号便于检查。
3)管道试压,当管道设计要求施工后完毕之后按要求进行试水,在试压前,管道应在2~3Kg/m2压力下进行观察,由低处开始,在高处设排汽阀,便于排放空气。
为了方便管内压力变化,在试压一段端头及管段高处设置压力表。
测量放线:篇二基槽开挖前由专业测量工程师进行测量定位、施工放线,测量放线前对甲方提供的控制桩点进行复核,然后引测水准点并报甲方及监理审核。
施工放线注意控制管道在线中位,每隔20米钉设标记桩并加以保护,机械开挖前根据管道中线用石灰粉施放好开挖边线。
一.概况:xxxxx室外排水工程与三期建设:sxxxx为一期xxxxxxx为二期,其余为三期。
本次设计施工的为一期工程,即除s1(已单独施工)外xxxx及相应区域的排水工程,设计为雨,污分流制。
污水系统:设计化粪池一座(13#),有效有效容积100m3,位于c4楼南侧东部,为钢筋混凝土结构,埋深到5.5m,管线总长度m,材质为hdpe高密度聚乙烯双壁玻璃管,管径多数为dn200采用弹性密封圈承插式连接,建筑物至室外第一个检查井采用承插式排水铸造管,水泥捻口。
检查井设计为塑料检查井,共计182座,规格,尺寸按设计要求依其连接的管径和覆土深度不同进行选型。
xxxx楼的污水排至13#化粪池,化粪池出水排至二期。
在c5楼两侧雨二期化粪池出水汇合后排至市政管网。
xxxxx楼污水在a1楼东侧与二期(xxx)排水汇合至位于三期的化粪池,在排入市政管网。
管线埋深(),位置大部分在楼座北侧,xxxx 楼南北侧。
雨水系统:雨水系统主管线主要沿小区内道路布设,分区排至二期,三期与二期三期雨水汇合后排至市政排水管网。
主管线共()m管径dn300和dn400,检查井70座,支线()m,集水井()个,管材与污水管材材质相同。
给水管道施工方案1、室外埋地给水(消防)管道可直接敷设在未经扰动的天然地基上进行夯实回填,对于地质条件较差地段,如淤泥、杂填土等,必须进行换填。
换填材料根据具体情况分别采用原土、砂石、浆砌片石、素混凝土等,具体采用材料及换填深由不同的地质情况确定。
如地基为岩石和多石地段,必须在其上做砂垫层,其厚度为150~200mm并应夯实。
管沟底应连续平整,不得有碎石、硬块和其它突出物。
室外给水管道顶最小埋深:人行道下不小于0.8m,在轻型车道下不应小于1.0m,在室外配电箱基础下不应小于1.5m,重型车道下应设置钢套管,套管与给水管的净距不下于100mm。
室外给水管道管顶覆土厚度不符合要求时,亦应加设钢套管保护。
2、本工程室外10KV高压电力电缆、低压电缆及消防风机手动控制线设计采用电力排管埋地敷设。
1)使用排管时,管孔应按发展预留适当备用。
管路顶部土壤厚度不宜小于800mm,当穿越车行道时埋深不应小于800mm。
管路应置于经整平夯实土层且有足以保持连续平直的垫块(或不小于60的混凝土垫层),纵向排水坡度不宜小于0.2%。
敷设电缆排管时,排管向工作井侧应有不小于0.5%的排水坡度。
(2)本工程标注预埋设10KV套管应满足《民用建筑电气设计标准》GB51348-2019.表8.7.2中与其它设施平行和交叉的间距最小净距要求。
由于道路宽度有限,施工单位可在排管大样图基础上通过纵向开挖加大等措施,现场做局部调整。
(3)在电缆需要转向、分支、终端及标高变化处应设置小型手孔井或人孔井。
电缆井内的电缆应安装在井壁支架上。
电缆井内接地线采用50x5热镀锌扁钢,间距100米/处增加接地极,具体做法按14D504-P17施工。
电缆井作法详国标图集07SD101-8第21、23页,深1.5米。
电气总平面图的强电人(手)井应根据现场场地实际情况对位置和规格作适当调整。
(4)电力排管采用CPVC管以及其他配套附件,电力管出口处应设置喇叭口。
室外给水排水管道施工方案一、工程概况本工程为XXXXXXXXXXXXXXXX有限公司投资新建的XXXXXXXXXXXXXXXXX项目,总建筑面积为8881.95平方米,其中地下建筑面积350.90平方米,地上建筑面积8531.05平方米。
建设单位:设计单位:勘察单位:监理单位:施工单位:本工程有市政自来水和中水水源,自来水有2路水源,中水1路水源。
中水水源严禁与自来水水源连接。
中水管道外部按有关要求涂色或标识。
水池、阀门、水表及给水栓、取口应有明显的“中水”标识。
管道顶覆土不小与1m,绿地不小与0.7m。
水源接口:自来水有市政管网供给,接口压力为0.20MPa。
自西侧XX路和南侧XX道各引入一根DN150给水管,中水由市政中水管网供给,接口压力0.2MPa,自西侧引入一根DN100给水管。
排水接口:基地临南侧XX道引入一根D300污水市政引入管、一根D600雨水市政接入管。
XXXXXXXXXXXX项目位于XX道北侧,XX路东侧。
给水管道施工主要是室外敷设钢丝骨架塑料(聚乙烯)复合管DN150给水管130.10m,DN100给水管194.72m,DN40给水管10.52m; 水表井2座,阀门井3座。
中水DN80(96m),DN50(340m),DN25(100m)水表井、阀门井5座,快速取水口12处。
PVC-U聚乙烯双壁波纹管,SN8的雨污水管DN150 (150.5m),DN200(66m),DN300(139.3m),DN400(273.4m),DN600(14m)雨污水检查井19座,沉泥井井4座,雨水收水口20座,玻璃钢化粪池1座。
二、工程工期依现场可提供的工作场地进行组织安排。
三、施工阶段施工顺序为:先排水后给水,依现场可提供的场地进行施工.四、施工程序1、测量放线测量工程师及测量负责人针对本工程现场情况,认真熟识施工图,并根据甲方及监理公司提供座标基准点进行审核校验是否准确,确认后计算出各管线座标点准确位置及距离,同时参考其它专业图纸复核无误后。
室外总平给水管道试压冲洗施工技术措施
集团公司文件内部编码:(TTT-UUTT-MMYB-URTTY-ITTLTY-
室外总平给水管道试压冲洗施工技术措施一、编制说明
针对三江湖工程室外总平给水管道的试压、冲洗,编制本施工技术措施。
以指导施工,保证施工安全。
二、室外给水系统概况
本工程给水由设于山顶的高位水池供给,室外给水系统管路的构成包含由高位水池至小区给水管段(共计550m)、小区内给水环网管段(共计3000m);其中小区环网为餐饮会展中心环网、接待中心(包含A、B、C 三区)环网、洗浴中心环网、别墅区环网及员工宿舍环网,各小环网间又相互连接构成小区大环网。
三、施工方案
由于施工中,各作业点存在较多的与其它施工交叉,故本工程室外给水按初冲洗-试压-冲洗三步进行。
根据室外给水管网构成特点,管道的试压、冲洗采用分段的方式进行。
(一)管道初冲洗:
由于高位水池与小区供水管网间高差较大(约40m),且运行方式也为利用高位水池水压供水,故管道的冲洗采用高位水池水压直接进行。
1、冲洗分段:
高位水池至小区为第一段;别墅与员工宿舍区为第二段(实施中分割为别墅、员工宿舍部份);洗浴中心、接待中心及会展中心为第三段(实施中分割为会展中心及公共部分、接待中心部分及洗浴中心部分)。
2、管道冲洗:
A、脱开高位水池至小区段管道的隔断阀门,将出口端用软管接至就近的污水井。
B、打开该管段终端及始端阀门,利用自然水压先将管内多数杂物冲出。
C、关闭管段终端阀门;待管内充满水后,快速开启终端阀门,对管段进行冲洗。
D、反复开闭管段终段阀门,至排出管水质洁净、无杂物。
E、冲洗完成后,将脱开管段连接好,转至下一管段的冲洗。
F、每一管段的冲洗始端阀门均保持常开,利用终端阀门的开闭对管段进行反复冲洗。
G、管道的冲洗采用由近及远、逐步进行的方法进行。
H、管道冲洗完成后,将管内充满水;为下一步管道试压作好准备。
(二)管道试压
室外给水管网系统工作压力为0.4MPa(高位水池至小区高差自然压力),按工作压力的1.5倍即0.6MPa进行系统压力试验。
系统压力试验也采取分段方式进行。
系统的试压分段也按水冲洗的分段方法进行。
1、试压准备:
A、材料准备:电动试压泵一台(试压泵压力范围0-4MPa);压力表2只(量程0-1.6MPa);DN15螺纹阀门3只;DN15焊接钢管3m;
B、用准备的材料制作一试压用短临时管段。
2、试压步骤:
1、利用高位水池水压及水量将试压管段内充满水。
