室外场地铺设施工工艺一、背景介绍室外场地铺设施工工艺是指在户外场地进行铺设和建设的一系列工作和技术步骤。
它通常涉及到地面平整、材料选用、施工流程等方面,是确保室外场地的功能、美观和使用寿命的重要环节。
二、地面平整在开始施工之前,首先需要对室外场地的地面进行平整处理。
这包括清除杂物、填补坑洼、进行平整和砂浆铺设等步骤。
通过地面平整工作,可以保证后续的施工工作能够顺利进行。
三、材料选用在室外场地铺设施工中,材料的选择非常重要。
根据实际使用需求和地理环境等因素,可以选择适合的地板材料、颜色和花纹。
常见的室外场地铺设材料有混凝土、石材、木材和人工草坪等,每种材料都有其特点和适用场景。
四、施工流程室外场地铺设施工的具体流程包括以下几个步骤:1. 准备工作:包括施工前的材料准备、场地清理等;2. 铺设材料:根据设计方案和施工要求,将选定的材料进行铺设;3. 固定材料:使用合适的工具和方式,固定铺设好的材料,确保其稳固性;4. 裁剪和破损处理:对于需要裁剪的材料,进行精确的裁剪工作,并对破损的材料进行修复或更换;5. 清理和保养:在施工完成后,及时清理场地,并进行必要的保养和维护工作。
五、质量控制在室外场地铺设施工过程中,质量控制是至关重要的。
施工人员应严格按照设计要求和施工规范进行操作,保证施工质量符合标准。
同时,需要定期进行巡检和维护,及时修复损坏部分,以确保场地的长期使用效果和安全性。
六、安全注意事项在室外场地铺设施工中,安全是第一要务。
施工人员应穿戴适当的安全装备,并按照操作规程进行施工。
同时,需要注意施工现场的安全管理,确保施工过程中不发生意外事故。
以上是关于室外场地铺设施工工艺的简要介绍,希望对您有所帮助。
室外石材铺装施工方案(广场砖面层)1.项目概述2.施工方案3.施工流程4.施工注意事项1.项目概述本文介绍的是XXX在XXX项目中的室外铺装施工方案,主要涉及广场砖面层的施工。
2.施工方案为了确保施工质量和进度,我们采用以下方案进行施工:1)确定施工区域:根据设计图纸确定施工区域,并进行标记和隔离。
2)准备施工材料:购买符合要求的广场砖,以及其他必要的辅助材料,如砂浆、水泥等。
3)清理施工区域:清理施工区域的杂物和垃圾,确保施工区域干净整洁。
4)进行基础处理:对施工区域进行基础处理,确保地面平整、结实。
5)进行铺装:根据设计图纸进行铺装,确保广场砖的排列整齐、美观。
6)进行填缝:在铺装完成后,进行填缝处理,确保广场砖之间的缝隙均匀。
7)进行养护:在施工完成后,进行养护处理,确保广场砖的质量和使用寿命。
3.施工流程施工流程如下:1)确定施工区域;2)准备施工材料;3)清理施工区域;4)进行基础处理;5)进行铺装;6)进行填缝;7)进行养护。
4.施工注意事项在施工过程中,需要注意以下事项:1)施工前需要对施工区域进行清理,确保施工区域干净整洁;2)铺装广场砖时,需要按照设计图纸进行排列,确保整齐美观;3)填缝时,需要确保广场砖之间的缝隙均匀,填缝材料充足;4)在养护期间,需要对广场砖进行定期检查和维护,确保广场砖的质量和使用寿命。
1.编制依据1.1 施工组织设计施工组织设计是指在施工前,根据工程的特点和要求,制定施工方案,明确施工目标和任务,规划施工过程和方法,制定施工组织机构,确定施工人员和设备的配置,以及施工现场的布置等。
在编制施工组织设计时,应考虑到施工的安全、质量、进度和经济等方面的要求,确保施工顺利进行。
1.2 施工图纸施工图纸是指在设计阶段完成的,为指导施工而编制的图纸。
它包括建筑、结构、给排水、电气、暖通等专业的施工图纸,以及总平面图、立面图、剖面图等总体布置图。
在施工过程中,施工图纸是施工人员进行施工的重要依据。

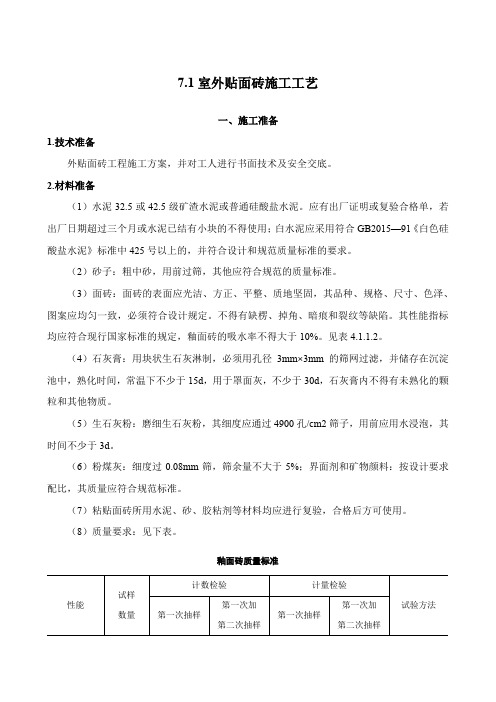

7.1室外贴面砖施工工艺一、施工准备1.技术准备外贴面砖工程施工方案,并对工人进行书面技术及安全交底。
2.材料准备(1)水泥32.5或42.5级矿渣水泥或普通硅酸盐水泥。
应有出厂证明或复验合格单,若出厂日期超过三个月或水泥已结有小块的不得使用;白水泥应采用符合GB2015—91《白色硅酸盐水泥》标准中425号以上的,并符合设计和规范质量标准的要求。
(2)砂子:粗中砂,用前过筛,其他应符合规范的质量标准。
(3)面砖:面砖的表面应光洁、方正、平整、质地坚固,其品种、规格、尺寸、色泽、图案应均匀一致,必须符合设计规定。
不得有缺楞、掉角、暗痕和裂纹等缺陷。
其性能指标均应符合现行国家标准的规定,釉面砖的吸水率不得大于10%。
见表4.1.1.2。
(4)石灰膏:用块状生石灰淋制,必须用孔径3mm×3mm的筛网过滤,并储存在沉淀池中,熟化时间,常温下不少于15d,用于罩面灰,不少于30d,石灰膏内不得有未熟化的颗粒和其他物质。
(5)生石灰粉:磨细生石灰粉,其细度应通过4900孔/cm2筛子,用前应用水浸泡,其时间不少于3d。
(6)粉煤灰:细度过0.08mm筛,筛余量不大于5%;界面剂和矿物颜料:按设计要求配比,其质量应符合规范标准。
(7)粘贴面砖所用水泥、砂、胶粘剂等材料均应进行复验,合格后方可使用。
(8)质量要求:见下表。
釉面砖质量标准3.主要机具每班组主要机具配备一览表砂浆搅拌机、瓷砖切割机、磅秤、铁板、孔径5mm筛子、窗纱筛子、手推车、大桶、小水捅、平锹、木抹子、大杠、中杠、小杠、靠尺、方尺、铁制水平尺、灰槽、灰勺、米厘条、毛刷、钢丝刷、苕帚、錾子、锤子、米线包、小白线、擦布或棉丝、钢片开刀、小灰铲、勾缝溜子、勾缝托灰板、托线板、线坠、盒尺、钉子、红铅笔、铅丝、工具袋等。
4.作业条件(1)主体结构施工完,并通过验收。
(2)外架子(高层多用吊篮或吊架)应提前支搭和安装好,多层房屋最好选用双排架子或桥架,其横竖杆及拉杆等应离开墙面和门窗角150~200mm。
室外贴面砖操作工艺3.1 工艺流程:基层处理→吊垂直、套方、找规矩→贴灰饼→抹底层砂浆→弹线分格→ 排砖→浸砖→镶贴面砖→面砖勾缝与擦缝3.2 基层为混凝土墙面时的操作方法3.2.1 基层处理:首先将凸出墙面的混凝土剔平,对大钢模施工的混凝土墙面应凿毛,并用钢丝刷满刷一遍,再浇水湿润。
如果基层混凝土表面很光滑时,亦可采取如下的“毛化处理”办法,即先将表面尘土、污垢清扫干净,用10%火碱水将板面的油污刷掉,随之用净水将碱液冲净、晾干,然后用1∶1水泥细砂浆内掺水重20%的107胶,喷或用笤帚将砂浆甩到墙上,其甩点要均匀,终凝后浇水养护,直至水泥砂浆疙瘩全部粘到混凝土光面上,并有较高的强度(用手掰不动)为止。
3.2.2 吊垂直、套方、找规矩、贴灰饼:若建筑物为高层时,应在四大角和门窗口边用经纬仪打垂直线找直;如果建筑物为多层时,可从顶层开始用特制的大线坠绷铁丝吊垂直,然后根据面砖的规格尺寸分层设点、做灰饼。
横线以楼层为水平基准线交圈控制,竖向线则以四周大角和通天柱或垛子为基准线控制,应全部是整砖。
每层打底时则以此灰饼作为基准点进行冲筋,使其底层灰做到横平竖直。
同时要注意找好突出檐口、腰线、窗台、雨篷等饰面的流水坡度和滴水线(槽)。
3.2.3 抹底层砂浆;先刷一道掺水重10%的107胶水泥素浆,紧跟着分层分遍抹底层砂浆(常温时采用配合比为1∶3水泥砂浆),第一遍厚度为5mm,抹后用木抹子搓平,隔天浇水养护;待第一遍六至七成干时,即可抹第二遍,厚度约8~12mm,随即用木杠刮平、木抹子搓毛,隔天浇水养护,若需要抹第三遍时,其操作方法同第二遍,直至把底层砂浆抹平为止。
3.2.4 弹线分格:待基层灰六至七成干时,即可按图纸要求进行分段分格弹线,同时亦可进行面层贴标准点的工作,以控制面层出墙尺寸及垂直、平整。
3.2.5 排砖:根据大样图及墙面尺寸进行横竖向排砖,以保证面砖缝隙均匀,符合设计图纸要求,注意大墙面、通天柱子和垛子要排整砖,以及在同一墙面上的横竖排列,均不得有一行以上的非整砖。
室外石材铺装施工工艺1. 石材铺装施工工艺的概述石材铺装施工工艺是指将石材材料铺装在室外场地,如人行道、广场、公园等的施工流程和方法。
石材铺装施工工艺涉及多个环节,包括基础准备、材料选用、施工方式等。
室外石材铺装施工工艺的正确实施不仅能够保证石材铺装的美观和耐久性,还能提高场地使用寿命和安全性。
2. 石材铺装施工工艺的准备工作在进行石材铺装施工之前,需要进行一系列的准备工作,包括以下几个方面:2.1. 场地准备在进行石材铺装之前,需要对场地进行清理和平整化处理。
首先,清理场地上的杂物、灰尘和积水,确保场地干净。
然后,对场地进行平整化处理,确保地面表面平坦、结实。
2.2. 地基处理在石材铺装之前,需要对地基进行处理。
一般情况下,地基处理主要包括填方和夯实。
填方是指对地坑中的大块土方进行填充,填充到一定高度后进行夯实,以提高地基的承载力和稳定性。
2.3. 基层处理基层处理是指对地基进行一系列的处理,使之符合石材铺装的要求。
基层处理包括以下几个步骤:•清洁基层表面,去除油污、灰尘和松散的材料;•针对不同材质的基层,选择适合的基层处理方法,如刷涂粘结剂、碾压等;•按照设计要求对基层进行修补和整平,确保基层表面平整、光滑。
3. 石材铺装施工工艺的材料选用石材铺装使用的材料直接影响铺装效果和耐久性。
在选择石材和其他材料时,需要考虑以下几个因素:3.1. 石材选用选择适合的石材是石材铺装的重要环节。
在选择石材时,需要考虑以下几个因素:•石材的种类和颜色:根据场地的实际需求,选择适合的石材种类和颜色。
•石材的硬度和耐久性:选择具有较高硬度和耐久性的石材,以提高铺装的耐久性和抗压性能。
•石材的形状和大小:根据设计要求和场地面积,选择合适的石材形状和大小,确保铺装效果符合预期。
3.2. 粘结材料选用石材铺装需要使用粘结材料将石材固定在基层上。
在选择粘结材料时,需要考虑以下几个因素:•粘结材料的类型:根据石材的种类和基层的材质,选择适合的粘结材料,如水泥、沥青等。
室外场地铺设工艺1. 简介本文档旨在介绍室外场地铺设的工艺和步骤。
2. 准备工作在开始室外场地铺设之前,需要进行以下准备工作:- 确定场地的大小和形状- 确定场地的用途和需求- 清理并平整场地表面- 准备所需的材料和工具3. 工艺步骤下面是室外场地铺设的基本工艺步骤:步骤一:挖掘使用挖掘机或其他合适的工具,将场地表面的土壤挖掉。
确保挖掘的深度和形状符合设计要求。
步骤二:填充石料在挖掘好的场地中,铺设一层石料。
石料的选择应根据场地用途和使用要求进行确定。
将石料均匀地铺满场地,并使用压路机或其他合适的工具进行压实。
步骤三:铺设基层在填充好石料的场地上,铺设一层基层材料。
基层材料可以是碎石、砂石或混凝土等,根据需要选择合适的材料。
将基层材料均匀地铺满场地,并使用压路机或其他合适的工具进行压实。
步骤四:铺设面层在基层铺设完毕后,可以铺设面层材料。
面层材料可以是草坪、砖石、沥青或混凝土等,根据场地用途和设计要求选择合适的材料。
将面层材料按照设计要求进行铺设,并进行整平和压实。
步骤五:边界处理在场地铺设完成后,进行边界处理。
可以使用砖石、木材或其他材料进行边界的固定和装饰。
4. 维护和保养完成场地铺设后,需要进行维护和保养工作,以确保场地的持久性和美观性。
维护和保养工作包括定期清理、除草、修复和更换破损材料等。
5. 安全注意事项在进行室外场地铺设时,需要注意以下安全事项:- 确保工作场地的安全,清理掉杂物和障碍物- 使用合适的个人防护装备,如安全帽、手套和工作鞋等- 遵守相关的安全操作规程和标准- 小心操作工具和机械设备,以防意外伤害发生6. 总结室外场地铺设工艺包括挖掘、填充石料、铺设基层、铺设面层和边界处理等步骤。
完成铺设后,需要进行维护和保养工作以确保场地的持久性和美观性。
在操作过程中务必注意安全事项。
以上就是室外场地铺设工艺的简要介绍,希望对您有所帮助。
室外地面铺贴施工方案1. 引言室外地面铺贴施工方案是指在户外环境下对地面进行铺贴的施工方案。
室外地面铺贴是建筑工程中常见的一项工作,它不仅能提升地面的美观度,还可以增加地面的使用功能,提供良好的行走、运动、休憩等场所。
本文将介绍室外地面铺贴施工方案的一般要点和步骤。
2. 施工前的准备工作在进行室外地面铺贴之前,需要进行一系列的准备工作,以确保施工的顺利进行。
以下是一些常见的准备工作:2.1 设计和规划在开始施工之前,需要进行地面的设计和规划。
根据地面的用途、要求和预算,确定地面的铺贴材料、颜色、纹理等信息。
此外,还需要根据地面的形状、大小和周围环境等因素,绘制详细的铺贴图纸和施工方案。
2.2 材料采购根据设计和规划确定的铺贴材料,需要提前进行采购。
采购时应注意材料的品质和规格是否符合要求,以及是否足够覆盖铺贴区域。
另外,还需要考虑运输和存储等方面的问题。
2.3 地面准备在施工之前,需要对地面进行准备工作。
首先,需要清理地面上的杂物和垃圾,确保地面干净整洁。
其次,需要检查地面的平整度和强度,如有问题需要进行修复和加固。
最后,如果地面有附着物如油污、涂料等,需要进行清洗和处理,以便铺贴材料能够粘附牢固。
3. 施工步骤3.1 基层处理基层处理是室外地面铺贴的关键步骤之一。
在进行基层处理时,需要首先在地面上涂抹一层底涂,填充和修复地面的细小裂缝,以提高地面的平整度和粘接性。
此外,还可以根据需要在基层上进行防水、防潮、防腐等处理。
3.2 铺贴材料准备在进行地面铺贴之前,需要对铺贴材料进行准备工作。
首先,根据设计和规划确定的铺贴图案,在地面上进行标线,确定铺贴的起点和方向。
然后,根据需要将铺贴材料进行切割和处理,以适应铺贴区域的形状和大小。
3.3 铺贴材料施工铺贴材料施工是地面铺贴的核心步骤之一。
在进行铺贴材料施工时,需要根据标线将铺贴材料粘贴在地面上。
一般情况下,可以使用专用的粘合剂或胶水将铺贴材料粘贴在地面上,并根据需要进行压实和修复。
XXXXXX工程室外场地铺装部分施工组织设计XXXXX建设有限公司2013年06月10日目录第一章工程概况及编制依据 (3)一、工程概况 (3)二、编制依据(技术规范) (4)第二章施工准备 (4)一、施工准备工作的重要性 (4)二、施工的准备工作 (5)第三章施工方案 (5)一、地面石材铺装——花岗岩地面 (6)二、自动伸缩门的安装 (7)三、墙面干挂花岗岩 (8)第四章、工程质量保证措施 (11)第五章、安全保证措施 (12)第一章工程概况及编制依据一、工程概况(1)、工程名称:室外场地铺装部分。
(2)、工程地点:路64号。
(3)、建设规模:室外场地面积约1300平方米。
(4)、工程内容:根据招标工程量清单和施工图纸所提供的内容包括:园路铺设300×600×50厚芝麻灰烧面花岗岩、600×600×50厚蒙古黑烧面花岗岩、600×600×50厚芝麻黑荔枝面花岗岩、600×600×50厚黄锈石烧面花岗岩;路牙铺筑100×150×1000青石立侧石;以及电动伸缩门的安装。
(5)、建设单位:XXXX。
(6)、设计单位:XXXXXXX。
(7)、总工期:30日历天。
(8)、工程质量要求:按国家验收规范一次性验收合格。
2、指导思想本公司在施工中我们接受建设方、监理的指挥和管理,迎接备级领导的检查,为进一步提高施工质量,所以编制本施工组织设计时确定了如下的指导思想。
(1)要采用先进的科学技术成果,采取高效的组织管理措施,创出一流的质量和效益,要为绿化事业和环境建设作出贡献。
(2)在编制过程申要充分熟悉理解设计方案,深入学习掌握各种技术规范,使我们优良的施工传统和科学先进的施工技术、科学管理紧密地结合,融会贯通,发挥各自的优越性,克服各自的局限性,这样才能创出一流工程。
为了达到上述目的,我们将采取以下措施:抽调有一定施工经验且责任性强的工程、技术、经济、材料等各类管理干部,组织工程项目经理部,作为公司派出机构,全权负责现场的各个方面的工作,做到统一计划协调、统一现场管理、统一组织指挥、统一物资供应、统一资金收付、统一对外联络等六个统一。
地面铺装(一)、水泥混凝土垫层的施工1、支模模板采用钢模,曲线段可采用木模,模板采用钢筋加工的水平和斜撑固定。
模板的接头要连接牢固,紧密,模板与基层的接触处,用塑料薄膜封住,并紧贴基层,以防漏浆产生蜂窝麻面现象,在每次浇注混凝土前,要将模板清理干净,涂刷隔离剂。
2、砼垫层浇筑混凝土采用商砼。
运至浇筑现场的混合料,一般直接倒向安装好侧模的槽内,并用人工找补均匀,有明显离析时应重新拌匀。
摊铺时应用大铁钯子把混合料钯散,然后用铲子、刮子把料钯散、铺平,在模板附近,需用方铲用扣铲法撒铺混合料并插入捣几次,使砂浆捣出,以免发生空洞蜂窝现象。
摊铺时的松散混凝土应略高过模板顶面设计高度的10%左右。
3、振捣、找平混凝土的振捣,以振捣停止下沉,不再冒气泡并泛出砂浆为准,防止过振。
砼整平后,用3m直尺检查路面平整度,高的地方用找平靠尺清除高出的混凝土,低洼处用新制的混凝土补平。
严禁用纯砂浆找平。
表面修整分二次进行,先找平抹面,等混凝土表面无泌水时,再作第二次精平。
4、养生、拆模混凝土板表面修整完毕后,及时采用湿筑埂灌水养生方法养护,在养生初期,为减少水份蒸发,避免阳光照射,防止风吹雨淋等,必要时可用活动的三角形罩棚将混凝土板全部遮盖起来。
模板拆除时间应根据气温和混凝土强度增加情况确定,一般在混凝土强度达到设计强度的25%以上,并取得监理工程师同意后,方可拆除。
拆模时应注意不要损坏混凝土面板和模板。
(二)、二灰垫层施工方法1、施工准备修整底基层表面使其平整、密实,路拱和高程符合设计要求,没有松散和软弱地点。
2、施工放样在底基层上恢复中线,每10-20m设一中桩,并在路外侧设指示边桩。
根据设计图纸及施工规范要求放宽宽度,测量放出二灰碎石基层边线,人工用土围边以确保进料准确。
3、混合料运输及配合比检测在预定堆料的下承层上洒水湿润,用自卸汽车运输,对现场二灰碎石进行白灰剂量、含石率测定(碎石最大粒径不大于3cm),对配合比及时进行监测控制。
