学生公寓楼维修工程施工组织设计方案一、工程概况1.外墙维修:修复存在破损、开裂、渗水等问题的外墙,进行外墙油漆涂装。
2.屋面维修:修复存在漏水、渗水等问题的屋面,进行屋顶防水层的施工。
3.水电设施改造:对老旧、不安全的水电设施进行改造,确保设施运行正常和安全可靠。
二、施工组织设计1.施工组织机构(1)项目经理:负责协调各个施工环节,保证施工任务的顺利进行。
(2)施工队:负责具体的施工任务,包括外墙维修、屋面维修和水电设施改造等,按照施工计划进行作业。
(3)采购管理人员:负责工程材料和设备的采购、验收和配送,确保工程材料供应的及时性和质量。
(4)安全管理人员:负责工地安全事宜,组织并监督施工现场的安全工作。
2.施工周期安排根据工程的具体情况,制定合理的施工周期安排。
外墙维修和屋面维修可以同时进行,水电设施改造可以在外墙和屋面维修完成后进行。
整体施工周期为3个月,其中外墙和屋面维修占据2个月,水电设施改造占据1个月。
3.施工队伍安排根据工程需求,组织一支具有丰富经验的施工队伍。
施工队伍由专业的建筑工、水电工、油漆师傅等组成。
施工队伍数量和配备根据工程规模确定,要求施工队伍人员精通相关工艺,具备良好的技术和安全意识。
4.施工方案(1)外墙维修:对于破损、开裂的外墙,先进行清洗、修补,并进行防水处理;随后进行外墙油漆涂装,保护外墙的整体美观和防水性。
(2)屋面维修:对于漏水、渗水的屋面,进行局部维修或更换,然后进行新的防水层的施工,以保障屋面的防水效果。
(3)水电设施改造:对公寓楼内的老旧、不安全的水电设施进行检修或更换,确保设施正常运行和安全可靠。
5.施工管理(1)建立施工现场安全标识,设立安全警示牌,引导施工人员遵守安全规定和要求。
(2)班前会议:每天上午开展班前会议,传达工程安排、问题和技术交流等。
(3)施工现场监督:安排专人对施工现场进行定期巡查和监督,确保施工质量和安全。
(4)材料管理:建立材料入库台账,确保材料质量符合要求,并遵守安全操作规范。

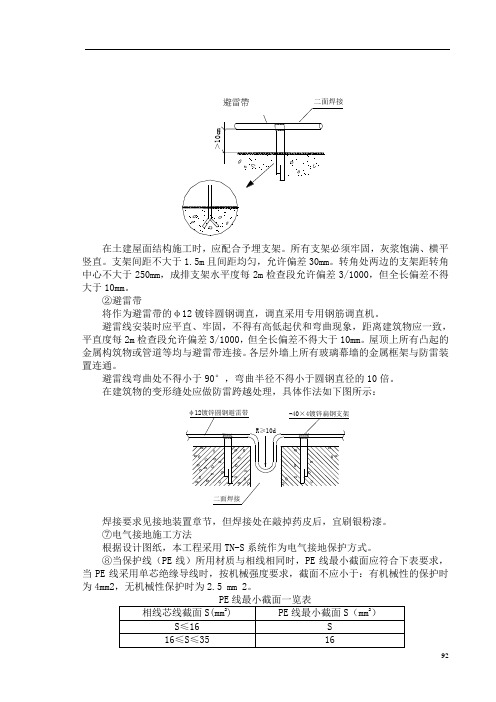

②避雷带将作为避雷带的φ12镀锌圆钢调直,调直采用专用钢筋调直机。
避雷线安装时应平直、牢固,不得有高低起伏和弯曲现象,距离建筑物应一致,平直度每2m检查段允许偏差3/1000,但全长偏差不得大于10mm。
屋顶上所有凸起的金属构筑物或管道等均与避雷带连接。
各层外墙上所有玻璃幕墙的金属框架与防雷装⑧当保护线(PE线)所用材质与相线相同时,PE线最小截面应符合下表要求,当PE线采用单芯绝缘导线时,按机械强度要求,截面不应小于:有机械性的保护时为4mm2,无机械性保护时为2.5 mm 2。
用途。
⑩等电位连结的施工方法地下二层、地下一层设总体等电位连接端子箱,端子箱与接地装置焊接,从端子箱引出40*4镀锌扁钢与总进水管、出水管、空调风管等焊接。
客房卫生间作等电位连接。
○11接地电阻测试接地电阻测试仪型号采用ZC-28,在测试前,先将检流计的指针调零,再将倍率标准杆置于最大倍数,慢摇,同时调测量标度盘,使检流计为零。
加速摇到120r/min 左右,再调到平衡后,读标度盘的刻度,乘倍率就得所测的电阻值。
注意电流探针的接线长度为40m,电位探测的接线长度为20m。
(11)照明器具安装(A)施工程序施工准备→检查灯具→灯具支吊架制作安装→灯具安装→通电试亮→清理接线盒→开关、插座接线→开关、插座安装(B)施工准备各种型号规格的灯具及开关、插座必须符合设计要求和国家标准规定。
灯内配线严禁外露,灯具配件齐全,无机械损伤、变形、油漆剥落,灯罩破裂,灯箱歪翘等现象。
所有的灯具和开关、插座均应有产品合格证。
安装灯具所需的支吊架必须根据灯具的重量选用相应规格的镀锌材料。
施工机具配备齐全,已对各班组进行过技术交底。
(C)灯具安装①灯具检查灯具的型号规格符合设计要求各种标志灯的指示方向正确无误;应急灯必须灵敏可靠。
②嵌入式灯具安装按照设计图纸,配合装饰工程的吊顶施工确定灯位。
如为成排灯具,应先拉好灯位中心线、十字线定位。
成排安装的灯具,中心线允许偏差为5mm。
目录第一章编制说明第二章工程概况第三章施工方案第一节施工条件第二节桩基工程施工方案第三节基础工程施工方案第四节主体工程施工方案第五节屋面防水施工方案第六节装饰装修工程施工方案第七节水电、消防、安装工程施工第八节本工程的特点和难点分析及解决措施第四章施工总平面布置及施工交通组织方案第一节工程平面布置方案第二节施工用水、排污方案第三节施工交通组织方案第五章施工进度及网络计划,劳动力、材料物资及机械设备第一节施工工期第二节工期进度计划保证措施第三节施工主要机械、劳动力配备第六章质量保证措施,冬、雨期施工技术措施第一节主体工程质量保证措施第二节装饰工程质量保证措施第三节安装工程质量保证措施第四节冬雨期施工质量保证措施第七章安全文明施工及环境保护保证措施第一节安全施工管理措施第二节文明施工管理措施第三节环境保护措施第八章施工管理网络及人员配备第二节项目班子组成及岗位责任附图表:1、施工网络计划图(总图、分图)2、施工平面布置图3、管理组织机构图4、质量保证组织机构图5、安全保证组织机构图6、投入本工程主要施工机械设备表7、劳动力计划表8、临时用地表第一章编制说明本工程是我公司树立信誉的又一契机,我们的指导思想是:发挥自身优势,加强科学管理,配备充足机械,运用先进、成功的施工技术,确保合同内容全面按期完成;全面贯彻ISO9002标准,严格按《质量保证手册》、《程序文件》要求运作,确保达到质量管理目标。
展核工建设新风采。
本施工组织设计根据宁波职业技术学院23#宿舍楼、外教公寓楼土建安装工程设计图及其施工招标文件要求情况,建设单位对本工程要求和我公司综合实力进行编制。
一、编制依据1、宁波职业技术学院23#宿舍楼、外教公寓楼土建安装(建施、结施、水施、电施)2、《混凝土结构工程施工质量验收规范》GB50204—20023、《砌体工程施工质量验收规范》GB50203—20024、《屋面工程质量验收规范》GB50207—20025、《建筑地面工程施工质量验收规范》GB50209—20026、《建筑装饰装修工程质量验收规范》GB50210—20017、《建筑施工安全检查标准》JGJ59—998、《建筑给水排水及采暖工程施工质量验收规范》GB5032429、《建筑电气工程施工质量验收规范》GB50303—200210、《建筑工程施工质量验收统一标准》GB50300—200111、《施工现场临时用电安全技术规范》JGJ46—8812、《建筑机械使用安全技术规程》JGJ33—200113、《接地装置施工及验收规范》GB501699214、《电缆线路施工及验收规范》GB501689215、《采暖与卫生工程施工及验收规范》GBJ2428216、《宁波市建筑桩基设计与施工细则》(2001甬DBJ02—12)17、《混凝土结构施工平面整体表示方法制图规则和构造详图》03G101—1第二章工程概况本工程为新建学校生活居住建筑,包括学校23#学生宿舍楼、外教公寓楼两个单位工程为关系公众安全的教育设施建筑。
员工宿舍楼施工组织设计范文一、工程概况本工程为某公司员工宿舍楼新建工程,建筑面积20000平方米,高度为25层。
该工程位于公司园区东侧,占地面积2.5万平方米。
宿舍楼为框架结构,采用混凝土框架-砖混结构。
二、施工准备1. 施工场地平整:场地内要清除杂草杂物,确保场地平整,表层土约压实至要求压实度,做好排水系统。
2. 施工道路:依据施工需要合理布置施工道路,宽度不小于4米。
道路平整,两侧排水良好。
3. 储料场:设立钢筋、模板、混凝土等材料临时堆存场所。
不同材料分开存放,并做好防雨、防晒、防火等措施。
4. 办公生活区:设置施工办公和生活区,做好水、电等配套设施。
三、基础施工1. 开挖基坑:根据设计要求开挖基坑,基坑底部平整,侧壁支护牢固。
2. 基础处理:清除底部松软土层,达到设计承载力要求。
3. 砼基础施工:浇筑条形、独立基础等,养护碰凝。
四、主体结构施工1. 立柱与承重墙:根据设计图纸,制作模板,绑扎钢筋,浇筑混凝土,养护碰凝。
2. 楼板系统:制作楼板模板,安装钢筋,浇筑楼板,养护碰凝。
3. 立面砌筑:墙体外立面采用清水砖或彩缆砖,与混凝土结构相衔接。
4. 楼梯:预制楼梯或现场浇筑楼梯。
五、房屋内外装修1. 门窗安装:预先订购门窗,开窗洞后即时安装。
2. 电气管线:暗埋电力线路,预留开关插座接口。
3. 给排水管道:根据设计安装厨卫给排水管路。
4. 防水工程:楼面、露台、卫生间等防水。
5. 粉刷工程:墙面批腻后粉刷。
6. 地面工程:地面磁砖、木地板等自下而上铺设。
六、竣工验收工程完工后,按规程进行竣工验收,并完善档案资料。
公寓楼工程施工组织设计一、施工组织设计的概念和意义施工组织设计是指在建筑项目进行施工过程中,建筑施工企业为了实现项目目标,按照施工任务书的要求,制定科学的施工组织方案,并对实施中可能发生的问题做出合理的预测和设想,以确保施工进程的顺利进行。
施工组织设计可以明确工程人员在施工中的工作职责和任务分工,合理安排施工时间和施工序列,科学安排施工设备和施工人员的配备,有效控制施工成本和施工质量,提高工程的经济效益和社会效益。
施工组织设计的意义主要体现在以下几个方面:1. 提高施工效率。
通过施工组织设计,可以合理安排施工时间和施工序列,避免施工过程中的交叉作业和资源浪费,提高工程的施工效率。
2. 保证施工质量。
通过施工组织设计,可以明确施工质量的要求和检查标准,加强对施工质量的管理和监督,确保工程质量达到设计要求。
3. 控制施工成本。
通过施工组织设计,可以合理安排施工设备和施工人员的配备,有效控制施工成本,提高工程的经济效益。
4. 保障施工安全。
通过施工组织设计,可以对施工过程中可能存在的安全隐患进行预防和控制,保障施工现场的安全环境,确保施工人员的人身安全。
综上所述,施工组织设计对公寓楼建设具有重要的意义,在整个建设过程中发挥着不可或缺的作用。
二、施工组织设计的原则和方法在进行公寓楼工程施工组织设计时,需要遵循一些基本原则和方法,以确保施工组织设计方案科学合理、可行有效。
具体原则和方法如下:1. 系统性原则。
施工组织设计是一个系统工程,需要考虑各种因素之间的相互关系和影响,全面综合各种因素的影响,确保施工组织设计方案的系统性和完整性。
2. 灵活性原则。
施工组织设计需要根据实际情况灵活调整,随时根据施工现场的实际情况进行适当的调整和变更,以提高施工效率和保证施工质量。
3. 经济性原则。
施工组织设计需要合理控制施工成本,尽量降低施工成本,提高工程的经济效益。
4. 安全性原则。
施工组织设计需要充分考虑施工安全问题,防范施工现场可能存在的安全隐患,确保施工人员的人身安全。
目录第一章设计题目---------------------------------------------------2第二章工程概况---------------------------------------------------5第三章施工准备---------------------------------------------------6 第四章施工方案及主要施工方法-------------------------------------8第五章主要施工机械的选择-----------------------------------------10第六章工期保证体系------------------------------------------------11第七章安全施工保证措施--------------------------------------------12第八章文明施工措施------------------------------------------------13第九章施工质量保证措施--------------------------------------------14第十章技术措施----------------------------------------------------16第十一章劳动力安排计划--------------------------------------------17第十二章材料、构件------------------------------------------------18第一章 施工组织毕业设计 姓名: 学号1. 设计条件建设地点:城市郊区校外道路北180200大门大门校外道路用地红线操场原有建筑电水(1) 工程名称:6层学生公寓楼; (2) 设计图纸:建筑施工图、结构施工图全套; (3) 地形:施工现场场地已平整;(4) 气温:施工期间平均气温20。
新建公寓楼室外硬化、绿化及围护工程施工组织设计目录第一章工程概况第二章施工现场平面布置第三章施工进度计划及进度保证措施第四章主要施工技术方案第五章苗木后期养护措施第六章施工质量保证措施第七章安全、文明施工措施第八章环境保护措施第九章劳动力配备、机械设备配置及材料供应计划第十章施工组织管理措施第十一章绿化建议方案第一章工程概况一、工程立地条件及特点:从现场踏勘情况看,我公司认为本工程主要有以下几个特点:(一)有利条件:1、水电接口已就在施工现场内,施工较方便。
2、生活区中心,交通便捷,材料运输进出方便。
3、地势基本平整。
4、本公司有相关工程的施工经验,5、工地现场比较宽敞,便于机械和人力施工。
(二)不利条件:本工程招标单位要求施工工期较短,施工内容多。
二、工程内容:(1)新建公寓楼区围护、值班室、人员车辆出入门、场外混凝土硬化及场内外照明安装工程;(2)新建公寓楼区场内地坪硬化、种植绿化及相关灌、排水设施工程;三、针对以上情况施工解决措施及技术重点:(一)组织管理:1、组建一个具有丰富施工和协调管理经验的项目管理班子,充分发挥成熟的施工经验、独特的施工技术、规范的施工管理方法和有效的安全文明措施来组织施工。
2、牢固“安全第一”的思想,在确保安全的情况下抓质量,在安全、优质的前提下赶进度,使本工程在安全环境下以优良的质量按时完成任务,确保本工程质量全部达到一次验收合格标准。
(二)硬质景观工程:1、施工工程中与绿化施工定期协调沟通,尽量做到交叉作业,确保施工进度。
2、材料保证不擅自堆放在路上,影响厂区道路的通行。
3、严格把好各种原材料的质量检验、复试关。
4、对基础、钢筋绑扎、混凝土浇筑、管道铺设等隐蔽工程施工环节重点控制,加强管理,使工程处于良好的控制状态。
(三)绿化植物种植工程:1、严格按照设计要求采购,挖掘时尽量保证苗木根系的完整,尽量减少在挖掘中对根系的损伤。
2、绑扎土球时采取加固措施,使土球在运输过程中尽量不破裂。
公寓楼装修施工组织设计1. 引言公寓楼装修施工组织设计是指在公寓楼装修工程施工过程中,根据工程的特点和要求,合理安排施工组织,科学安排作业流程,优化施工资源配置,确保施工进度和质量的过程。
本文将给出一份公寓楼装修施工组织设计的具体方案。
2. 施工组织设计目标公寓楼装修施工组织设计的目标包括以下几个方面:1.合理安排施工作业流程,提高施工效率;2.优化施工资源配置,减少浪费;3.确保施工进度和质量;4.提高施工安全性;5.降低施工成本;3. 施工组织设计方案3.1 施工组织结构根据公寓楼装修工程特点和规模,设计了如下施工组织结构:1.总包单位:负责项目的全面组织和管理,对施工进度、质量、安全等进行监督和控制;2.分包单位:按照合同约定的工程范围,负责具体施工任务的承担;3.施工队伍:包括施工人员、工程师、技术员等,负责具体施工作业;4.监理单位:负责对施工过程和施工质量进行监督和检查;5.供应商:提供施工所需的材料和设备;3.2 施工作业流程根据公寓楼装修工程的施工顺序和依赖关系,确定了以下施工作业流程:1.地基与基础工程:包括地基处理、基础开挖与浇筑;2.结构工程:包括墙体、楼板等构造件的施工;3.建筑装饰工程:包括水电、空调、防水、瓦工、油漆等;4.室内装修工程:包括地板、门窗、室内照明、家具等;5.环境卫生工程:包括外围围墙、草坪、绿化等;3.3 施工资源配置优化根据公寓楼装修工程的特点和需求,合理配置施工资源,既满足施工进度要求,又能提高施工效率。
具体优化措施包括:1.施工设备:选用高效、稳定的施工设备,减少设备故障和停机时间;2.人力资源:根据施工工序和工作量,合理配置人力资源,确保施工进度;3.材料采购:合理计划材料采购时间,减少材料的过早或过晚到位导致的浪费;4.施工技术:采用先进的施工技术,提高施工效率和质量;4. 施工安全措施公寓楼装修工程的施工安全至关重要,在施工组织设计中必须合理考虑和安排安全措施。
第1篇一、编制依据1. 国家及地方有关建筑工程施工的法律法规、规范和标准。
2. 本工程的设计图纸、施工图、施工说明书等设计文件。
3. 施工现场实际情况及环境条件。
4. 施工单位的施工能力、资源配置及施工经验。
二、工程概况1. 工程名称:某公寓楼工程2. 工程地点:XX市XX区XX路3. 工程规模:总建筑面积约XX平方米,地上XX层,地下XX层。
4. 结构形式:钢筋混凝土框架结构5. 主要材料:钢筋、混凝土、砖、木材、石材等。
三、施工组织管理机构1. 施工项目经理:负责整个工程的施工管理工作。
2. 技术负责人:负责技术指导和施工质量控制。
3. 质量管理员:负责工程质量监督和管理。
4. 安全管理员:负责施工现场安全管理。
5. 材料管理员:负责材料采购、供应和管理。
6. 劳动力管理员:负责劳动力调配和管理。
四、施工部署1. 施工顺序:先地下后地上,先主体后装饰,先结构后装修。
2. 施工阶段划分:基础工程、主体工程、装饰装修工程、设备安装工程。
3. 施工流水段划分:根据工程特点和施工顺序,将工程划分为若干施工流水段,实现流水施工。
五、施工准备1. 施工现场准备:平整场地、搭建临时设施、铺设临时道路等。
2. 技术准备:编制施工方案、技术交底、测量放线等。
3. 材料准备:采购、检验、堆放、运输等。
4. 机械设备准备:选择合适的施工机械设备,并进行调试和验收。
5. 劳动力准备:组织施工队伍,进行技术培训和安全教育。
六、施工方案1. 基础工程:采用钢筋混凝土基础,施工过程中严格控制混凝土强度、钢筋间距等质量指标。
2. 主体工程:采用钢筋混凝土框架结构,施工过程中严格控制混凝土浇筑、钢筋绑扎等质量指标。
3. 装饰装修工程:采用外墙涂料、内墙涂料、地面瓷砖等材料,施工过程中严格控制施工工艺和质量标准。
4. 设备安装工程:采用中央空调、电梯、消防设备等,施工过程中严格控制设备安装质量和验收标准。
七、进度计划及工期保证措施1. 编制施工进度计划,明确各施工阶段的工期和节点。
1.编制依据1.1.合同1.2.主要法规、文件1.3.施工图1.4.主要规程、规范(水、电)1.5.主要图集1.6.主要标准2.工程概况2.1总概况2.2.建筑设计概况(附典型平、剖面图)3.施工部署3.1.施工组织系统3.1.1.中国气象局北区值班公寓楼建筑面积16021.42平方米,其建设规模、设计标准、使用功能,均为中国气象局近几年来所建的重点工程项目。
为确保施工任务的圆满完成,我总队将本工程列为总队的重点施工项目,选配具有质量意识强,业务能力高,有实践经验的同志组成中国气象局北区值班公寓楼项目部,负责现场的施工管理,代表法人履行对单位的承诺,保证按期、按质按合同要求完成施工任务。
3.1.2.该工程由三大队大队长李钊同志分工主管,三大队副大队长何联政同志任项目工程总指挥,具有一定施工经验并在气象局内施工多年的一级项目经理吴中强同志任项目经理,成立由土建、水暖、电气、通风各专业工程师及质量、安全、材料人员参加的工程管理部门,实行项目施工承包管理制,建立以项目部领导为主导的工程管理系统。
3.1.3.项目组织机构见下图:3.2.任务划分3.2.1.总包合同范围负责北区值班公寓楼结构、内外装修及一般水、电、空调通风的设备安装。
3.2.2.业主指定分包(总包配合)⑴FGC桩基.护坡(2)电梯安装(3)电话、电视综合布线⑷燃气工程⑸室外管线工程。
3.2.3.总包与分包单位的配合作为总包单位,一定与分包单位密切配合,对分包的项目一定要按照工程进度计划及时穿插,并在施工中严格按照有关的范规施工。
内外分包及业主分包的单位进入现场后,都必须服从总包单位的管理,遵守总包单位的各项规章制度。
3.3施工部署原则,总施工顺序3.3.1施工进度计划本工程合同工期为2001年1月10日至2002年5月10日,总工期488天,计划安排:为了确保工期,2001年9月15日完成主体结构封顶,2002年5月10日竣工,具体安排基础工程77天,主体结构196天,首层为10天,顶层为12天,标准层为7天/每层,结构八层验收完毕后,提前插入装修工程施工,水、电、消防、电梯及通风等设备安装穿插施工。
由于功能比较多,各工种之间应做好穿插、配合主体交叉,科学安排,统筹兼顾,提高设备利用率,合理安排劳动力。
3.3.2.北区值班公寓楼工程实行三级计划管理,具体编制和分工如下:一级计划:是确定工程进度的总体工程进度计划,由总队编制,建设单位批准;二级计划:是项目部根据一级计划编制的月计划,下达各施工队执行;三级计划: 是施工队、分包单位根据月计划编制周计划报项目部批准严格执行。
3.3.3.生产调度会制度项目部每月底,召开各部门、各施工队参加的月调度会,检查分析月计划执行情况,下达下月计划,对于工期延误,工程部将制定超工计划赶工措施和奖罚措施。
每天下午和每周末召开现场施工例会,发现和解决周计划执行中的问题,进行人力、材料、机械的供需协调。
3.6.主要施工机械设备3.7.主要劳动力计划,施工劳力计划安排按结构施工、装修工程分段安排,结构施工阶段安排劳力245人,当结构施工到八层时,六层以下结构验收后穿插砌体、抹灰,劳力增加到340人。
劳力安排具体见下表:劳力动态曲线图4.施工准备为了圆满完成施工任务,根据本工程的实际情况必须周密安排,做好施工前的准备工作,做到科学组织,精心施工。
4.1施工技术准备4.1.1.认真组织有关技术人员,进行设计交底、图纸会审,同时取得各项技术资料、相关图集、规范、规程参加学习、培训,明确设计要求,避免失误。
4.1.2.编制各分部及主要分项工程施工方案,组织技术交底。
列表如下:4.1.3.编制施工预算及分部、分项工程的工料分析,编制施工材料的需用和采购计划。
4.1.4.主要器具配置:4.1.5.高程引测与定位:根据图纸要求及相邻建筑的相互关系,建立测量控制桩并加以保护,高程引测根据甲方要求,以相邻建筑物俱乐部地面标高为基准点进行引测,以保证建筑物的位置和高程的准确性。
4.1.6.科技推广计划4.2.生产准备4.2.1.施工用水计算(a)施工工程用水计算考虑混凝土养护用水400M3,搅拌砂浆用水300L/M3,砌筑工程全部用水200L/M3,抹灰工程全部用水30L/M3。
Q1=K1X(∑Q1*N1*K2)/(8*3600)=1.1*(102*400+1.5*300+10*200+300*30)105/(8*3600)=2.99(L/S)式中Q1——施工工程用水量(L/5)K1——末预计的施工用水系数,取1.05—1.15Q1——每班计划完成的工程量N1——施工用水定额K2——现场施工用水不均衡系数。
(b)施工现场生活用水量计算q2=(P1*N2*K3)/(T*8*3600)=(200*40*1.5)/(1.5*8*3600)=1.94L/Sq2---施工现场生活用水量(L/S);P1---施工现场高峰昼夜人数;N2---施工现场生活用水定额;K3---施工现场生活用水不均衡系数;T---每天工作班数。
(C)消防用水量计算q4=15(L/S)q4---消防用水量;(D)施工现场总用水量因本工程施工现场≤5ha,且q1+q2<q4,所以Q=q4=15L/S 考虑管网漏水的损失Q1=1.1*Q=16.5(L/S)Q1----施工现场总用水量(L/S);(E)供应网路主管径的计算D=[4Q/(3.14*V*1000)]1/2=[4*16.5/(3.14*2.8*1000)]1/2=0.087(M)D----配水管直径(M)Q----总用水量(L/S)V----水在管内的流速(M/S)所以业主应提供直径为100mm的水管以满足施工要求。
4.2.2.施工用电施工用电由现场东侧引入(见施工平面布置图),主要机械设备及用电量见《主要施工机械设备及用电量统计表》,总用电量为400KW(其中包括室内外照明l5KW),经计算选用40OKVA变压器一台,但应严格控制大型用电设备的使用时间,执行临电方案,现场用电严格按TN-S 系统供电,执行“一机一间一漏电保护”规定并设必要接地装置。
施工用电计算估算施工用电量:P计=K1ΣP1P计=0.6*(83.9*2+7.5*1+15.0*2+38.6*4+7.5*2+3*2+2.2+2.2+3.0+100+3.0*2+7.5*2+1.1*20+3.0*10)=336.66(KW)P计---计算用电量(KW)ΣP1---全部施工用电设备使用系数,总数10台以内时,K1=0.75,10—30台时,K=0.7;30台以上时,K1=0.6;4.2.3.临时道路道路修建:在建筑物北侧利用原砼道路双车道,东西贯通再修单车道宽4m与木工棚、钢筋棚连接,道基采用混凝土硬化。
围墙及道路位置详见平面布置图。
4.2.4.生产生活临时设施根据现场情况在建筑物北端东侧建造二层活动房358平方米,作为现场办公及料库。
不足部分场外建造临时用房1063平方米,作为施工人员住宿和生活用房。
东南侧设木工棚、钢筋加工棚,东边设临时配电室及厕所40平方米。
料具堆放按平面布置图实施。
4.2.5.加工定货计划根据工程进展情况及时编制材料、设备、构件、成品、半成品及大钢模加工计划,编制计划要求规格数量准确,进场时间适时,既不能影响施工也不宜在库房积压时间过长,特别是需对外加工的一定要留有时间余地,不能因计划不周、不细造成停工待料局面。
三材用量计划4.2.6.劳务队伍的选择在选择劳务队伍上要强调队伍整体施工素质和施工管理能力,采用三家以上竞标,侧重以质量为主择优录用。
4.2.7.大型施工机械选择与就位4.2.7.1.土方机械的选择挖土采用一台WY1OO反铲挖掘机,进行土方开挖,根据土方的运距,配置20部以上15T自卸汽车以保证土方作业的实施。
4.2.7.2.垂直运输根据建筑物的特点及现场情况采用一台塔吊负责现场吊运任务,在该楼北侧18-19轴处设H0/23B塔吊一部,塔臂长为50m,因相邻建筑物与塔臂可能相碰,为确保安全,塔吊一次性伸到邻建筑5m以上。
送砼泵设l台HBT80,负责砼输送,位置设在该楼西南角,个别部位配料采用吊斗运送。
5.主要施工方法及技术措施5.1流水段的划分5.1.1根据该工程的特点以及设计图的一条后浇带为界把±0.00以下工程划分为二个施工段。
5.1.2.±0.00以上主体根据该工程特点以及施工图中的后浇带将工程划分为四个施工段,具体见下图:5.2.主要施工方法本工程的主要施工顺序为先地下、后地上,先主体后装修,立体交叉分层分段流水作业,以结构为主,其它穿插配合进行。
5.2.1工程定位测量5.2.1.1根据建设单位提供的坐标系统和基准水准点,采用高精度经伟仪、水准仪测定平面控制网,再根据控制网测定该楼的控制桩。
根据稳定、通视、便利的原则,分别在北边和西边做两个水准点,并用红三角符号作标记。
5.2.1.2基础施工测量根据建设单位提供的坐标系统和基准水准点,采用高精度经纬仪、水准仪定位放线,不仅在地面上设置控制桩,同时在相对永久且通视良发的建筑物上设置定位控制线和高程控制点。
根据建筑物的定位图和土方开挖平面图准确放线。
为控制基础开挖坡度,每下挖一步土,用经纬仪把基础轴线投于基槽内,按1:0.2坡度进行修坡。
土方挖至坑底后,再根据基础平面图定位放线。
基础施工每次投测主轴线的借线,经校核闭合后,再放出细部尺寸。
用塔尺将水准点引至槽壁的桩上,然后核闭后,再放出细部尺寸。
用塔尺将水准点引至槽壁的桩上,然后据此做垫层、基础底板的标高控制线。
主体阶段采用内控法。
在各层楼板上预留放线孔,用激光铅垂仪从地下室向上投测放线,测孔中心距相邻纵横两条轴线各为500mm,通过测孔向楼层上投测,量尺确定各层的轴线位置。
楼层的墙本线采取四线制(2条墙边线,2条控制线),在纵横墙的交接处,要把轴线向墙外延伸500mm,弹好墨线,标高用50m钢尺进行一尺传递法向各层传递,各层的轴线和水平线均采用闭合测量。
电梯间的测量控制非常重要,从电梯间基础定位开始,直到楼层顶部电梯机房,所有线位都必须符合规范要求。
电梯井的质量标准;负偏差为10mm,全高的负偏差为0。
5.2.2土方工程5.2.2.1由于本工程基础土方开挖赶在冬季进行,且基坑较深,施工现场狭窄,无放坡余地,为避免塌方,四周采用喷锚护坡,按1:0.2坡度放坡、开挖,随开挖随护坡。
5.2.2.2土方开挖前应熟悉勘探报告,了解地下管网分布情况,下挖至-6.55标高后,留800mm厚防止土受冻)进行CFG复合桩施工,局部加深部分用人开挖,挖土时严禁扰动老土。
5.2.2.3土方开挖与护坡工作配合进行,工作流向采用东、西向中间开挖的方式进行施工,运土坡道设在东北角距东侧开槽线20米处。
