压力管道水压试验报告
- 格式:xls
- 大小:21.50 KB
- 文档页数:1

DN1000污水球墨铸铁压力管道水压试验方案1工程概况:本工程DN1000压力污水管道, 位于XX大道的南侧K8+320~K10+260,长度为1954米,球墨铸铁管,采用开槽施工,胶圈承插连接,承插T型接口。
目前该管道已安装完毕,按照给排水相关验收标准要求,当管道工作压力大于或者等于0.1MPa时,必须发展压力管道的强度水压试验,合格前方可埋土隐蔽。
2管道试验压力的选择管道水压试验的试验压力(MPa)管 材 种 类工 作 压 力P试 验 压 力钢管P P+0.5且不应小于0.9≤0.52P铸铁及球墨铸铁管>0.5 P+0.5≤0.6 1.5P预应力、自应力混凝土管>0.6 P+0.3现浇钢筋混凝土管渠≥0.1 1.5P本管道的设计的工作压力为:试验压力取一、相关规定及具体试验步骤:1〕由于本管道敷设在经夯实后的土层外表;土质较硬,同时管件的支墩已达设计强度,无须采取加固措施,可直接试压。
对于不具有抗荷载强度的机械端应暂时用支撑固定或者锚固使之在承压时不产生运动。
由于全部的管长小于0.1km,且材质均为球墨铸铁管,按照像关验收标准,可一次发展整段试压,无须分段。
2〕管道水压试验时,当管径≥600mm时,试验管段端部的第一个接口应采用柔性接口或者采用特制的柔性接口堵板;水泵、压力计应安装在试验段下游的端部与管道垂直的进水管上;试验管段不得采用闸阀做堵板,不得有消火栓、水锤消除器等附件。
已设置的这种附件必须设堵板,控制阀必须在试验过程中全部开档试验管段所有敞口应堵严,不得有渗水现象。
3〕试验管段灌满水后,宜在不大于工作压力条件下充分浸泡后再发展试压:无水泥砂浆衬里,不少于24h;有水泥砂浆衬里,不少于48h;预应力、自应力混凝土管及现浇钢筋混凝土管渠;管径小于或者等于1000mm,不少于48h;管径大于1000mm,不少于72h。
4〕具体试验步骤:〔1〕提前做好准备工作,相关工具、设备各就各位,相关的配合人员组织安排好,分工明确,各司其职,将具体试压时间通知甲方、监理现场验收人员。

管道水压试验报告引言管道水压试验是对管道系统进行安全性和可靠性验证的一种重要方法。
通过对管道系统的压力和流量进行测试,可以评估其在正常使用情况下的性能。
本报告将详细介绍管道水压试验的步骤和结果,并对测试结果进行分析和讨论。
步骤1. 确定测试范围和要求在进行管道水压试验之前,首先需要明确测试的范围和要求。
这包括确定被测试管道的长度、直径、材质等基本参数,并根据工程要求确定测试的压力和流量等参数。
2. 准备测试设备和材料进行管道水压试验需要一些基本的设备和材料,包括压力表、流量计、管道连接件等。
在测试之前,需要对这些设备进行检查和校准,确保其正常工作。
3. 安装测试设备和连接管道在进行管道水压试验之前,需要将测试设备安装在合适的位置,并将其与被测试管道进行连接。
确保连接紧密并无泄漏。
4. 充水和排气将水源连接到被测试管道,并逐渐充水。
在充水过程中,需要注意排除管道内的空气,以保证测试结果的准确性。
5. 施加压力在管道内充满水后,开始逐渐施加压力。
根据测试要求,逐步提高压力,并观察压力表的读数。
在每次增加压力后,需要等待一段时间,以确保管道系统的稳定性。
6. 压力保持和记录当达到测试要求的压力后,需要保持一段时间,并记录压力表的读数。
在此期间,需要观察管道系统是否有渗漏现象,并及时进行处理。
7. 压力释放和拆除设备完成测试后,需要逐渐释放管道内的压力,并将测试设备和连接管道进行拆除。
同时,对测试设备进行清洁和维护,以备下次使用。
结果分析与讨论根据进行管道水压试验所得到的数据和观察结果,可以对管道系统的安全性和可靠性进行评估和分析。
以下是可能的结果分析和讨论方向:1. 压力波动分析在压力保持阶段,观察压力表的读数是否存在明显的波动。
如果波动较大,可能说明管道系统存在漏点或连接不牢固的问题。
2. 渗漏分析观察测试过程中是否有明显的渗漏现象。
如果有渗漏现象,需要进行定位并及时修复。
同时,可以根据渗漏的位置和程度,评估管道系统的整体密封性。

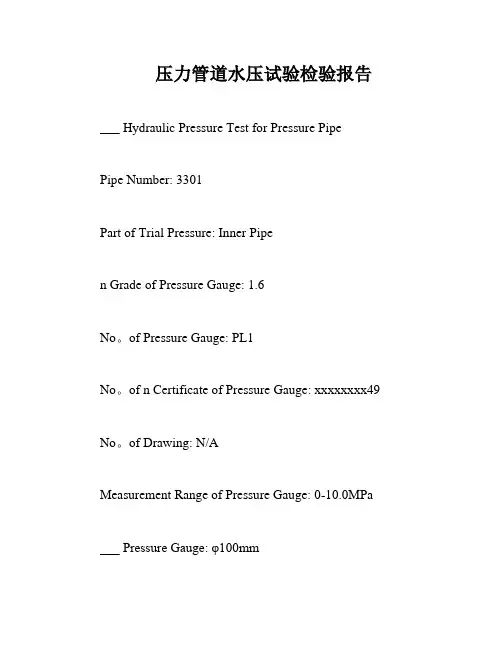

压力管道水压试验检验报告___ Hydraulic Pressure Test for Pressure PipePipe Number: 3301Part of Trial Pressure: Inner Pipen Grade of Pressure Gauge: 1.6No。
of Pressure Gauge: PL1No。
of n Certificate of Pressure Gauge: xxxxxxxx49 No。
of Drawing: N/AMeasurement Range of Pressure Gauge: 0-10.0MPa ___ Pressure Gauge: φ100mm___: NormalDesign Requirement: Pressure Test Curve for 10.0MPaActual Pressure Test Curve: Pressure Test Curve for 6.7MPaThis product has been tested by 10.0MPa and has no pressure drop or leakage。
The test result is qualified.Supervisor: N/AChief Inspector: N/AInspector: N/An: M20*1.5-M24*2Length of Inner Pipe: 5mValid d of Pressure Gauge: Until December 31.2017Medium of Test: Clean Water___ of Medium: NormalQuantity: 1Compressed air is a widely used source of power in us industries。
It is a form of energy that is generated by compressing air to a high pressure level。

压力管道水压试验方案工程概述本工程包括Q235B型钢管和PVC-U管两种输水管道。
钢管壁厚为6.5mm,焊缝质量等级为Ⅱ级,接口形式为V型,坡口为60°。
焊缝已经经过磁粉无损探伤,全部合格。
PVC-U 管道采用密封圈承插口连接,管径分别为DN355、DN140、DN110、DN90,根据管径和压力值不同,采取不同管径不同压力值分段试验。
二、编制依据1.管道安装设计施工图纸。
2.GB-2008《给水排水管道施工及验收规范》。
3.GB-2010《工业金属管道工程施工规范》。
4.GB-1998《现场设备、工业管道焊接工程施工及验收规范》。
三、压力管道的水压试验方法一)试压计划压力试验分强度试验和严密性试验。
钢管和PVC-U管分别进行试验。

根据相关规范规定,压力管道水压试验以1.0km 为宜。
PVC-U管根据实际情况,采取不同管径不同压力值分别进行压力试验(见附表二)。
强度试验压力应为工作压力的1.5倍。
二)试验准备1.管道安装完成后,应进行清洗,确保管道内部干净。
2.所有阀门、附件等设备应安装齐全,密封良好。
3.试验前应进行安全检查,确保人员和设备安全。
4.试验前应进行试验计划的编制和报验。
三)试验过程1.开始试验前,应先将管道内充满水,并排除气体。
2.试验期间应保持试验压力稳定,检查管道是否有渗漏。
3.试验结束后,应将管道内的水排放干净,并进行记录。
四)试验结果1.试验结束后,应进行试验结果的记录和报告。
2.如发现管道有渗漏或其他问题,应及时进行处理。
3.试验合格后,方可进行下一步工作。
四、注意事项1.试验期间应保持现场安全,严禁吸烟、使用明火等行为。
2.试验期间应定期检查设备的工作状态,确保设备正常运行。
3.试验期间应按照试验计划进行试验,不得随意更改。
4.如发现异常情况,应立即停止试验并进行处理。
5.试验结束后,应将现场恢复原状,清理垃圾。
压力下降不得超过0.05MPa,且系统无渗漏,以确保管道的严密性。
次数12
3
第三方检测
情况自检情况项目设计负责人
验
收
情
况验
收
结
论会
签
栏注水
法年 月 日
项目技术负责人
项目建设负责人监理单位意见:
专业监理工程师:
项目专业质量检查员:
年 月 日外观
试验结论
施工单位自检意见:折合平均实测渗水量:
L/(min)·(km)
压力表检定及有效日期
达到试验压力时间 t1恒压结束时间 t2恒压时间内注入的水量W(L)实测渗水量q (L/min)加固墩混凝土龄期
(养护时间)(d)
加固墩后背土压力表编号、量程

试验结论试验日期报告编号试验单位

年 月 日管材及规格接口种类管道工作压力(MPa)管道试验压力(MPa)允许渗水量 (L/min·km)单位工程名称
分包单位/验收里程桩号
试验段长度 (m)管道排气阀类型、数量市政基础设施工程
压力管道水压试验验收记录
市政验·管-36
工程名称
施工单位。
