无压力管道严密性试验记录(闭水试验)
- 格式:xls
- 大小:13.50 KB
- 文档页数:2
无压管道闭水试验根据国家标准《给水排水管道工程施工及验收规范》G B50268-2008的强制规定�“污水、污雨水合流至管道及湿陷土、膨胀土、流砂地区的雨水管道�必须经严密性试验合格后方可投入运行。
”一、试验准备闭水试验应编制闭水试验方案�主要内容应包括�1、基本情况�试验段排水管的性质�污水、雨水或污雨水��沟槽土质�管材名称、型号、规格、直径�试验段长度、标准井距、雨水井、检查井的型号、尺寸�2、管道两端堵头的设计�3、进水、排水、排气孔等设计�4、计时�加水量计量设备及试验用水保障�5、井距之间分隔分段�6、参加试验人员组成�7、观测与记录�8、安全保障措施。
二、试验管段必须具备的规定�1、管道与检查井、雨水井外观质量已经验收合格�2、管道与沟槽及井周均未回填土�且沟槽内无积水。
三、试验方法��闭水试验示意图�1、封堵管道两端�且预留进水孔�带阀门�、排水孔�带阀门�与排气孔。
如果是顶管施工�其注浆孔、管节口应按设计要求封堵处理�且地下水位于管底以下。
2、试验段管道加水浸泡24小时�且管外壁均不得有渗漏水现象。
3、试验段管道设计水头不超过管顶内壁时�试验水头应以试验段上游设计水头加2m计。
4、试验段管道设计水头超过管顶内壁时�试验水头应以上游设计水头加2m计。
5、计算出的试验水头小于10m�但已超过上游检查井口口时�试验水头应以上游检查井口口高度为准。
6、试验水头达到规定水头时开始计时�观测管道的渗水情况�试验中应不断的向试验段管内补水�保持试验水头恒定。
7、渗水量观测时间不得小于30m i n�以60m i n为宜。
8、实测渗水量计算公式�q实测渗水量[L试验管长/�m i n·m�]=W补水量/T实测时间×L试验管长9、观测完毕后�整理“闭水试验记录表”�计算实测渗水量�相关责任主体的参试人员签字。
10、打开出水孔阀门排水�拆除堵头等试验装置�试验结束。

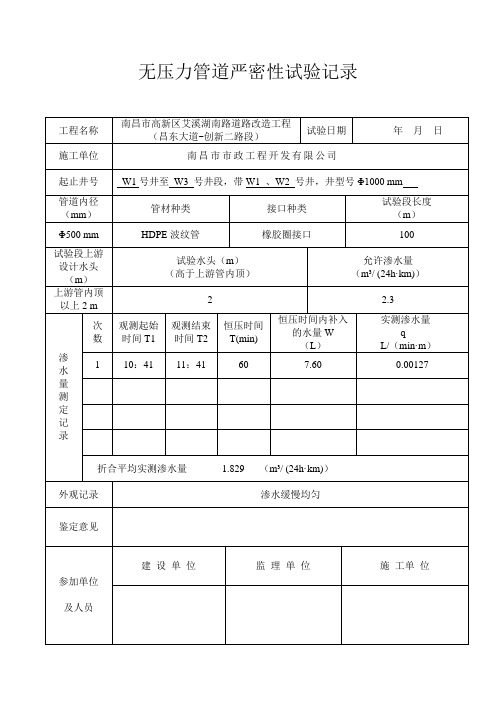

管道闭水试验记录表工程名称试验日期桩号及地段管道内径�m m�管材各类接口种类试验段长度�m�渗水量测定记录次数观测起始时间T1观测结束时间T2恒压时间T�m i n�恒压时间内补入的水量W(L)实测渗水量q[L/m i n·m] 1234折合平均实测渗水量[m3/�24h·k m�]外观记录评语施工单位设计单位监理单位试验负责人建设单位记录员无压管道闭水试验允许渗水量3/�24h·k m�]管材管道内径D1�m m�允许渗水量[m20017.6030021.6240025.0050027.9560030.6070033.0080035.3590037.50100039.52110041.45120043.30130045.00140046.70150048.40160050.00170051.50180053.00190054.48200055.90无压力管道严密性试验记录试验表35工程名称绍兴县人武部营院场外工程试验日期施工单位杭州恒泰建设工程有限公司起止井号生活楼北侧污水井管道内径�m m�管材种类接口种类试验段长度�m�200双壁波纹管承插45试验段上游设计水头�m�试验水头�m��高于上游管内顶�允许渗水量�m3/24h。
无压力管道闭水试验规范篇一:无压管道闭水试验施工规范及验收标准(整理)9.1.1 给排水管道安装完成后应按下列要求进行管道功能性试验:2 无压管道应按本规范第9.3、9.4节的规定进行管道的严密性试验,严密性试验分为闭水试验和闭气试验,按设计要求确定;设计无要求时,应根据实际情况选择闭水试验或闭气试验进行管道功能性试验;9.1.9 管道的试验长度除本规范规定和设计另有要求外,压力管道水压试验的管段长度不宜大于1.0km;无压力管道的闭水试验,条件允许时可一次试验不超过5个连续井段;对于无法分段试验的管道,应由工程有关方面根据工程具体情况确定。
9.3 无压管道的闭水试验9.3.1 闭水试验法应按设计要求和试验方案进行。
9.3.2 试验管段应按井距分隔,抽样选取,带井试验。
9.3.3 无压管道闭水试验时,试验管段应符合下列规定: 1 管道及检查井外观质量已验收合格; 2 管道未回填土且沟槽内无积水; 3 全部预留孔应封堵,不得渗水;4 管道两端堵板承载力经核算应大于水压力的合力;除预留进出水管外,应封堵坚固,不得渗水;5 顶管施工,其注浆孔封堵且管口按设计要求处理完毕,地下水位于管底以下。
9.3.4 管道闭水试验应符合下列规定:1 试验段上游设计水头不超过管顶内壁时,试验水头应以试验段上游管顶内壁加2m计;2 试验段上游设计水头超过管顶内壁时,试验水头应以试验段上游设计水头加2m计;3 计算出的试验水头小于10m,但已超过上游检查井井口时,试验水头应以上游检查井井口高度为准;4 管道闭水试验应按本规范附录D(闭水法试验)进行。
9.3.5 管道闭水试验时,应进行外观检查,不得有漏水现象,且符合下列规定时,管道闭水试验为合格:1 实测渗水量小于或等于表9.3.5规定的允许渗水量;表9.3.5 无压管道闭水试验允许渗水量2 管道内径大于表9.3.5规定时,实测渗水量应小于或等于按下式计算的允许渗水量;q=1.25√Di (9.3.5-1)3 异型截面管道的允许渗水量可按周长折算为圆形管道计;4 化学建材管道的实测渗水量应小于或等于按下式计算的允许渗水量。

市政管道闭水试验(无压力管道严密性试验)要求1、试验条件对于污水管道,按照市政施工规程要求,必须再回填前做闭水试验。
闭水试验前,施工现场应具备以下条件:1)管道及检查井的外观质量及“量测”检验均已合格;2)管道两端的管堵(砖砌筑)应封堵严密、牢固,下有管堵设置放水管和截门,管堵经核算可以承受压力;3)现场的水源满足闭水需要,不影响其它用水;4)选好排放水的位置,不得影响周围环境。
2、试验程序在具备了闭水条件后,即可进行管道闭水试验。
试验从上游往下游分段进行,上游实验完毕后,可往下游充水,倒段试验以节约用水。
试验各阶段说明如下:1)注水浸泡:闭水试验的水位,应为试验段上游管内顶以上2米,将水灌至接近上由井口高度。
注水过程应检查管堵、管道、井身,无漏水和严重渗水,在侵泡管和井1~2天进行闭水试验;2)闭水试验:将水灌至规定的水位,开始记录,对渗水量的测定时间,不少于30分钟,根据井内水面的下降值计算渗水量,渗水量不超过规定的允许渗水量即为合格。
3)试验渗水量计算:渗水量试验时间30分钟时,每km管道每昼夜渗水量为Q=(48q)*(1000/L),式中Q---每km管道每d的渗水量q---闭水管道30分钟的渗水量L---闭水管段长度当Q≤允许渗水量时,试验即为合格。
参考资料:《市政排水管渠工程质量检验标准》(CJJ 3—90)采用满管闭水试验方法附:给水排水管道工程施工及验收规范(第10、11章)10.3 无压力管道严密性试验10.3.1 污水、雨污水合流及湿陷土、膨胀土地区的雨水管道,回填土前应采用闭水法进行严密性试验。
10.3.2 试验管段应按井距分隔,长度不宜大于1km,带井试验。
10.3.3 管道闭水试验时,试验管段应符合下列规定:10.3.3.1 管道及检查井外观质量已验收合格;10.3.3.2 管道未回填土且沟槽内无积水;10.3.3.3 全部预留孔应封堵,不得渗水;10.3.3.4 管道两端堵板承载力经核算应大于水压力的合力;除预留进出水管外,应封堵坚固,不得渗水。
锡东新城道路工程工程项目承包单位合同号监理单位编号
无压力管道严密性试验记录
无压力管道严密性实验
水头表示水具有的势能
如:水头为1米表示具有高度为1米的水所具有的势能,也就是水的深度
按GB50268-97 《给水排水管道工程施工及验收规范》
10.3.4管道闭水试验应符合下列规定:
10.3.4.1 当试验段上游设计水头不超过管顶内壁时,试验水头应以试验段上游管顶内壁加2m计;
10.3.4.2 当试验段上游设计水头超过管顶内壁时,试验水头应以试验段上游设计水头加2m 计;
lO.3.4.3当计算出的试验水头小于10m,但已超过上游检查井井口时,试验水头应以上游检查井井口高度为准;
最主要的就是渗水量测定记录
次数观测起始时间T1 观测结束时间T2 恒牙时间t 恒牙时间补入水量W 实际渗水量q
1. 9:12 9:23 11 9.6 0.0168
2. 9:30 9:43 13 11.3 0.0167
3. 9:51 10:03 12 10.4 0.0167
平均0.0167
折合平均实测渗水量24.05
外观记录,鉴定意见。
这样能看懂吧,实际就这样编制的,
实际渗水量=W/(t*试验段长度)
折合平均实测渗水量=平均*24*60
无压管道闭水试验时试验水头确定的确定方法:
(1)当试验段上游设计水头不超过管顶内壁时,试验水头应以试验段上游管顶内壁加2m 计。
(2)当试验段上游设计水头超过管顶内壁时,试验水头应以试验段上游设计水头加2m计。
(3)当计算出的试验水头小于10m,但已超过上游检查井井口时,试验水头应以上游检查井井口高度为准。
回答者:zh050685。
《无压力污水管道闭水试验规范》1、无压力管道严密性试验主要应用管道封堵气囊1.1、污水、雨污水合流及湿陷土、膨胀土地区的雨水管道,回填土前应采用闭水法进行严密性试验。
1.2、试验管段应按井距分隔,长度不宜大于1km,带井试验。
1.3、管道闭水试验时,试验管段应符合下列规定:1.3.1、管道及检查井外观质量已验收合格;1.3.2、管道未回填土且沟槽内无积水;1.3.3、全部预留孔应封堵,不得渗水;1.3.4、管道两端堵板承载力经核算应大于水压力的合力;除预留进出水管外,应封堵坚固,不得渗水。
2、管道闭水试验应符合下列规定:2.1、当试验段上游设计水头不超过管顶内壁时,试验水头应以试验段上游管顶内壁加2m计;2.2、当试验段上游设计水头超过管顶内壁时,试验水头应以试验段上游设计水头加2m计;2.3、当计算出的试验水头小于10m,但已超过上游检查井井口时,试验水头应以上游检查井井口高度为准;2.4、管道闭水试验应按本规范附录B闭水法试验进行。
2.5、管道严密性试验时,应进行外观检查,不得有漏水现象,且符合下列规定时,管道严密性试验为合格;2.5.1、实测渗水量小于或等于表10.3.5规定的允许渗水量;2.5.2、管道内径大于表10.3.5规定的管径时,实测渗水量应小于或等于按下式计算的允许渗水量;无压力管道严密性试验允许渗水量表10.3.52.5.3、异形截面管道的允许渗水量可按周长折算为圆形管道计。
2.6、在水源缺乏的地区,当管道内径大于700mm时,可按井段数量抽验1/3。
石油化工给水排水无压力管道闭水试验规定1 污水、雨污合流管道以及湿陷土、膨胀土地区的雨水管道,回填前应采用闭水法实测渗漏量进行严密性试验。
2 试验管段应按井距划分,长度宜不大于1 km,且宜带井试验。
3 试验管段闭水试验应在管道及检查井外观质量已验收合格后进行,且沟槽内无积水,并符合下列要求:a)不得有造成存水的折弯及影响水流的异物;b)混凝土管道或其他材质管道接口部位未回填土;c)两端封堵牢固且不得渗水。
