箱梁支架预压安全技术交底
- 格式:doc
- 大小:670.50 KB
- 文档页数:12
预制箱梁施工安全技术交底一、作业人员行为基本规定(1)所有施工人员在进入施工现场前必须接受安全教育培训和交底。
(2)在进入施工现场前必须正确地佩戴好安全帽等劳动保护用品,否则不得进入施工现场。
(3)所有施工人员在进入施工现场时必须衣着整齐,禁止赤膊、赤脚、穿拖鞋等情况出现。
二、钢筋工1.钢筋切断(1)操作前必须检查切断机刀口,确定安装正确,刀片无裂痕,刀架螺栓紧固,防护罩牢靠,空运转正常后再进行操作。
(2)切断钢筋应在钢筋调直后进行,切断时手与刀口的距离不得小于15cm,断短料手握端小于40cm时,应用套管或夹具将钢筋短头压住或夹住,严禁用手直接送料。
(3)机械运转中严禁用手直接清除刀口附近的断头和杂物,在钢筋摆动范围内和刀口附近,非操作人员不得停留。
(4)发现机械运转异常、刀片斜歪等,应立即停机检修;作业中严禁进行机械检修、加油、更换部件,维修或停机时,必须切断电源,锁好箱门。
2.钢筋弯曲(1)钢筋在弯曲时,工作台和弯曲工作盘台应保持水平,操作前应检查芯轴、成型轴、挡铁轴、可变挡架有无裂纹或损坏,防护罩牢固可靠,经空运转确认正常后,方可作业。
(2)操作时要熟悉倒顺开关控制工作盘旋转的方向,钢筋放置要和挡架、工作盘旋转方向相配合,不得放反。
(3)改变工作盘旋转方向时,必须在停机后进行,即从正转--停--反转,不得直接从正转--反转或从反转--正转。
(4)弯曲机在运转过程中严禁更换芯轴、成型轴和变换角度及调速,严禁在运转时加油或清扫。
(5)弯曲钢筋时,严格依据使用说明书要求操作,严禁超过该机对钢筋直径、根数及机械转速的规定。
(6)严禁在弯曲钢筋的作业半径内和机身不设固定销的一侧站人。
3.成品码放要求(1)材料码放场地必须平整坚实,不积水。
(2)加工好的成品钢筋必须要按规格尺寸和形状码放整齐,高度不超过150cm,并且下面要垫枕木,标识清楚。
(3)弯曲好的钢筋码放时,弯钩不得朝上。
(4)冷拉过的钢筋必须将钢筋整理平直,不得相互乱压或单头挑出,未拉盘筋的引头应盘住。
预制箱梁施工安全技术交底一、施工前的准备工作1. 根据设计图纸及施工方案,对预制箱梁的尺寸、数量、材料等进行核对,确认无误后方可开始施工。
2. 确定预制箱梁的安装位置、顺序,制定详细的施工计划,并将计划与相关人员进行沟通,明确各自责任。
3. 严格按照现场安全交底要求,配备足够的劳动防护用品,并对相关人员进行安全操作培训,确保施工人员具备相关的安全技术知识。
4. 组织施工人员对施工现场进行清理,清除杂物,确保施工现场的整洁,防止施工人员的滑倒、摔伤等事故发生。
二、预制箱梁的安装1. 预制箱梁在安装前,必须进行质量检查,确认其无任何破损或缺陷。
2. 按照设计要求清理梁板及支座等工程构件以确保其表面清洁,可进行必要的焊接处理。
3. 使用合适的吊装设备,严格按照预制箱梁的吊装位置、顺序进行吊装,严禁超载操作,确保吊装安全。
4. 在吊装过程中,领导人员应对吊装过程进行监督,同时向操作人员传达指令,确保吊装过程稳定、安全。
5. 吊装预制箱梁时,预制箱梁的两端应该处于同一水平线上,以避免其出现不平衡,导致预制箱梁倾斜、翻倒等事故发生。
6. 吊装过程中应测量吊点垂直度和水平度,确保吊点正确。
三、预制箱梁的连接1. 预制箱梁的连接应按照相关的设计要求和施工工艺进行,严禁随意改变连接方式和连接点位置。
2. 在连接预制箱梁过程中应使用专用工具,确保预制箱梁的连接牢固可靠。
3. 在连接过程中,应进行多次验收,检查连接处的质量,确保连接处无裂缝、松动、错位等问题。
4. 完成预制箱梁的连接后,应进行验收,检查预制箱梁的连接是否满足设计要求和施工工艺要求。
四、施工过程中的安全注意事项1. 施工现场应设立警示标志,明确施工区域,维持施工现场的秩序。
2. 清理施工现场时,应防止杂物堆放、积水以及地面滑倒等隐患。
3. 施工人员应注意人身安全,佩戴齐全防护用具,特别是在高空作业时要系好安全带。
4. 施工现场应设立消防器材,保证施工现场的防火安全。
箱梁支架预压安全施工技术交底-图文施工安全技术交底毕且底模安装完成后,根据梁体重量分布范围,布置水袋和沙袋,对支架做预压,预压荷载按梁体自重及模板木枋等重量之和的110%取值。
荷载应按预压单元进行分级加载,共分3次。
第一次加载预压荷载值的60%;第二次加载到预压荷载值的80%;第三次加载到预压荷载值的100%。
每级加载完成后,应先停止下一级加载,并每隔12小时对支架沉降量进行一次监测。
当支架顶部监测点12小时的沉降量平均值小于2mm时,方可进行下一级加载。
2、纵向加载时,应从混凝土结构跨中开始向支点处进行对称布载。
横向加载时,应从混凝土结构中心线向两侧对称布载。
加载过程中密切观察支架体系,有异常响声或变形急剧加大必须立即停止加载,分析原因,必要时卸载并整改加固后方可继续预压。
五、预压观测1、当结构跨径不超过40m时,沿结构的纵向每隔1/4跨径应布置一个观测断面;当结构跨径大于40m时,纵向相邻观测断面之间距离不的大于10m;每个观测断面上的观测点应不少于5个,且对称布置;每组观测点应在支架顶部和支架底部对应位置上布设。
图5-1沉降观测点平面布置图2、所有仪器必须检定合格后方可开始观测工作;在支架搭设完成之后,预压荷载施加之前,测量记录支架顶部和底部测点的原始标高;每级荷载施加完成之后,记录各测点的标高,计算前后两次沉降差,当各测点前后两次的支架沉降差满足每隔12小时对支架沉降量进行一次监测。
当支架顶部监测点12小时的沉降量平均值小于2mm时,方可施加下一级荷载;全部荷载施加完毕后,每间隔24h观测一次,记录各测点标高;当支架预压符合预压验收应满足下列要求之一:各测点沉降量平均值小于1mm;连续三次各测点沉降量平均值累计小于5mm时,可进行支架卸载;卸载6h后观测各测点标高,计算233、严格按照现浇支架施工方案支架设计图完成支架搭设工作。
4、严密组织试验测试,统一信号,统一行动,除指定的现场指挥人员外,其它人员不得直接指挥吊车加载。
一、交底依据1. 《公路桥涵施工技术规范》(JTG/TF502011)2. 《施工现场临时用电安全技术规范》(JGJ46—2012)3. 《公路工程施工安全技术规程》(JTG F90-2015)二、交底目的为确保箱梁支架施工过程中的安全,预防安全事故的发生,提高施工人员的安全意识和操作技能,特进行安全技术交底。
三、施工人员基本要求1. 所有参与箱梁支架施工的作业人员必须接受安全教育培训和交底,并取得相应操作资格证书。
2. 进入施工现场前,必须正确佩戴安全帽、防护眼镜、耳塞等劳动保护用品。
3. 作业人员应衣着整齐,禁止赤膊、赤脚、穿拖鞋等情况出现。
四、箱梁支架施工安全注意事项1. 支架基础处理:- 确保支架基础坚实可靠,避免因地基沉降导致支架变形或倾覆。
- 基础处理前,需进行地质勘察,确保基础承载力满足要求。
2. 支架搭建:- 搭建支架时,应遵循自下而上、先中间后两侧的原则。
- 支架立柱、横梁、斜撑等应连接牢固,确保整体稳定性。
- 支架搭设完成后,应进行验收,确保其满足设计要求。
3. 施工过程中的监控:- 定期对支架进行巡视检查,发现异常情况及时处理。
- 遇到六级以上(含六级)强风、大雨、大雪、大雾等恶劣天气时,应暂停施工,确保人员安全。
- 施工过程中,严禁酒后上岗作业。
4. 材料运输与堆放:- 运输材料时,应确保车辆平稳,防止材料坠落。
- 材料堆放应整齐有序,不得超高、超宽,确保通道畅通。
5. 安全防护措施:- 在2米(含2米)以上的高度位置作业时,必须正确佩戴安全带,并将安全带拴挂在可靠的结构部位。
- 严禁从高处向下方抛扔或从低处向高处投掷物料。
- 施工现场应设置安全警示标志,提醒作业人员注意安全。
五、应急预案1. 发生安全事故时,立即停止作业,撤离危险区域。
2. 及时向项目领导或现场管理人员汇报,并采取必要措施进行救援。
3. 按照应急预案进行事故调查和处理,总结经验教训,防止类似事故再次发生。

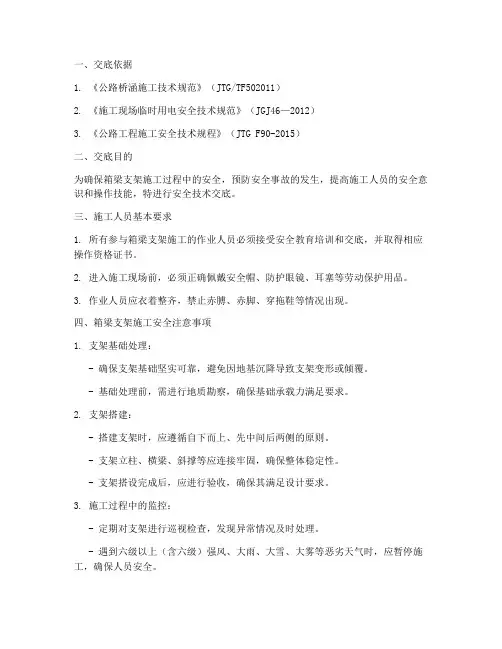

一、交底目的为确保箱梁支座安装施工过程中的安全,预防安全事故的发生,提高施工人员的安全意识,现将箱梁支座安装过程中的安全技术要求进行交底。
二、交底对象全体参与箱梁支座安装施工的施工人员、管理人员及监督人员。
三、交底内容1. 施工前准备- 仔细阅读施工图纸,了解箱梁支座的型号、规格、数量及安装位置。
- 检查支座材料,确保其质量符合设计要求。
- 检查安装工具、设备,确保其完好、适用。
- 清理支座安装现场,确保场地平整、无障碍物。
2. 安全操作规程- 进入施工现场必须佩戴安全帽、安全带等个人防护用品。
- 禁止酒后作业,禁止高空作业时擅自离岗。
- 高空作业时,必须使用安全绳索,并确保其牢靠固定。
- 禁止从高处抛掷工具、材料等物品。
- 作业时注意周围环境,防止发生碰撞、挤压等事故。
3. 支座安装步骤- 按照设计图纸和施工方案进行支座安装。
- 安装前,检查支座的型号、规格、数量是否正确。
- 使用吊装设备将支座吊装至指定位置。
- 确保支座安装牢固,无松动现象。
- 安装完成后,检查支座的水平度和垂直度,确保符合设计要求。
4. 施工过程中的安全注意事项- 吊装过程中,严禁人员站在吊装范围内。
- 吊装设备必须符合相关安全规定,吊装前进行试吊。
- 高空作业时,必须佩戴安全带,并确保安全带拴挂在牢固的结构上。
- 雨雪天气,禁止进行高空作业,确保地面干燥,防止滑倒。
- 严格执行施工方案,发现安全隐患立即停止作业,并及时上报。
5. 事故应急处理- 发生安全事故时,立即停止作业,组织人员撤离危险区域。
- 及时上报事故情况,并按照应急预案进行处理。
- 对事故原因进行调查分析,总结经验教训,防止类似事故再次发生。
四、总结通过本次安全技术交底,希望大家能够充分认识到箱梁支座安装施工过程中的安全重要性,严格遵守操作规程,确保施工安全,为工程顺利进行提供保障。

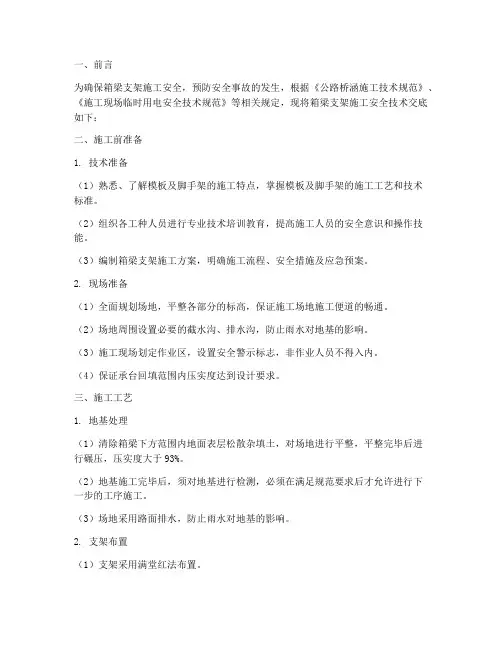

一、前言为确保箱梁支架施工安全,预防安全事故的发生,根据《公路桥涵施工技术规范》、《施工现场临时用电安全技术规范》等相关规定,现将箱梁支架施工安全技术交底如下:二、施工前准备1. 技术准备(1)熟悉、了解模板及脚手架的施工特点,掌握模板及脚手架的施工工艺和技术标准。
(2)组织各工种人员进行专业技术培训教育,提高施工人员的安全意识和操作技能。
(3)编制箱梁支架施工方案,明确施工流程、安全措施及应急预案。
2. 现场准备(1)全面规划场地,平整各部分的标高,保证施工场地施工便道的畅通。
(2)场地周围设置必要的截水沟、排水沟,防止雨水对地基的影响。
(3)施工现场划定作业区,设置安全警示标志,非作业人员不得入内。
(4)保证承台回填范围内压实度达到设计要求。
三、施工工艺1. 地基处理(1)清除箱梁下方范围内地面表层松散杂填土,对场地进行平整,平整完毕后进行碾压,压实度大于93%。
(2)地基施工完毕后,须对地基进行检测,必须在满足规范要求后才允许进行下一步的工序施工。
(3)场地采用路面排水,防止雨水对地基的影响。
2. 支架布置(1)支架采用满堂红法布置。
(2)测量放线:首先在支撑架支设之前,放出桥梁(每跨)设计中心线的位置,之后根据支架布置图放出支架的横桥向间距,以便使支撑架支设的位置准确。
四、安全技术措施1. 作业人员行为基本规定(1)所有施工人员在进入施工现场前必须接受安全教育培训和交底。
(2)在进入施工现场前必须正确地佩戴好安全帽等劳动保护用品,否则不得进入施工现场。
(3)所有施工人员在进入施工现场时必须衣着整齐,禁止赤膊、赤脚、穿拖鞋等情况出现。
(4)在2米(含2米)以上的高度位置作业时,若作业点四周无可靠的安全防护栏杆等设施,必须正确地配戴安全带并将安全带拴挂在牢靠的结构部位以后方可开始高空作业。
(5)严禁从高处向下方抛扔或从低处向高处投掷物料。
(6)六级以上(含六级)强风和大雨、大雪、大雾天气必须停止露天高处作业。
一、交底目的为确保支架预压施工过程中的安全,提高施工质量,现将支架预压安全技术交底如下:二、交底内容1. 施工前准备(1)对支架预压施工人员进行安全技术培训,使其掌握支架预压施工的安全操作规程。
(2)对施工人员进行安全检查,确保其身体状况符合施工要求。
(3)检查施工工具、设备、材料等,确保其符合规定要求。
2. 施工现场布置(1)施工现场应设置明显的安全警示标志,确保施工区域安全。
(2)施工现场应设置排水设施,防止积水影响施工。
(3)施工现场应设置安全通道,确保人员、设备正常通行。
3. 施工操作(1)支架预压前,应对支架基础进行平整处理,确保地基承载力满足要求。
(2)支架搭设过程中,应严格按照设计要求进行,确保支架结构稳定。
(3)支架预压过程中,应对支架进行实时监测,发现异常情况立即停止施工,进行整改。
(4)支架预压荷载应均匀分布,避免局部荷载过大。
(5)支架预压过程中,严禁人员进入支架下方作业。
4. 安全防护措施(1)施工现场应配备必要的安全防护设施,如安全网、防护栏杆等。
(2)施工人员应佩戴安全帽、安全带等个人防护用品。
(3)施工过程中,严禁酒后作业、疲劳作业。
(4)施工现场应设置专职安全员,负责现场安全监督。
5. 施工结束(1)支架预压完成后,应对支架进行验收,确保其符合设计要求。
(2)清理施工现场,确保无安全隐患。
(3)施工人员撤离现场,确保施工安全。
三、注意事项1. 施工过程中,应严格按照安全技术交底执行,确保施工安全。
2. 施工人员应严格遵守操作规程,不得擅自改变施工方法。
3. 施工过程中,如发现安全隐患,应立即停止施工,进行整改。
4. 施工结束后,应进行安全检查,确保无安全隐患。
四、总结支架预压安全技术交底是确保施工安全的重要环节,施工人员应认真学习并严格执行,共同保障施工安全。
如有疑问,应及时向安全员或技术人员咨询。
安全技术交底书单位工程名称:年月日工程项目C/D匝道箱梁支架预压接受班组及有关人员见签到表工程数量箱梁跨度:36.9m,压载重量:632t质量标准参照《钢管满堂支架预压技术规程》(JGJ/T 194-2009)施工程序及施工方法一、支架预压范围支架预压原则上选取跨径及荷载最大、支架最高的代表性的一跨,由于DP7-DP8为D匝道第二联跨径最大的一跨,跨径为36.9m,且支架最高,结合现场实际情况,因此选择此跨进行压载实验。
二、支架预压的目的及方法2.1预压目的一是检验支架及基础是否满足受力要求;二是测出支架弹性及非弹性变形;三是实测支架各处挠度变形量,为设置施工预拱度提供依据。
2.2预压方法为便于操作,采用砼预制块加载,预制块尺寸为0.8m(高)*1m(长)*1m(宽),单块重量1.9t。
三、预压荷载计算根据设计要求,按箱梁自重的1.2倍进行分级加载,D匝道DP7~DP8跨砼方量为202.6m³,压载总重G=202.6*2.6=526.8t,则预压砼块总重N=1.2G=632t,每个砼块重1.9t,总共需333个。
四、变形观测点布置压载时在支架上及支架基础设置沉降、变位观测点以便对沉降、变位进行观测。
依据少支架的平面布置形式,支架上观测点设置于贝雷梁跨中和钢管中墩、支墩位置,共布置6个断面,每个断面3个点测位移值,每跨总共布置18个观测点;支架基础观测点设置于每根钢管墩基础的顶面,每跨共布置8个观测点,监测点纵断面布置如图1,平面布置如图2,横断面布置如图3。
图1 监测点纵断面布置图200275275测点A-1测点A-2测点A-3测点A-4测点A-6测点A-5墩柱墩柱测点C-1测点C-2测点C-3测点C-4测点C-6测点C-5图2 监测点平面布置图200200530测点C测点B 测点A图3 监测点横断面布置图五、加载按照加载总重的0→60%→80%→100%逐级进行,分别为0→379t →506t →632t ,砼预制块纵横向布置模拟箱梁自重的分布形式,前后左右均匀加载,防止局部过载造成支架不平衡失稳。
目录一、编制说明及依据 ....................................................................................... - 1 -二、工程概况.................................................................................................... - 1 -三、预压方案.................................................................................................... - 2 -1、预压.............................................................................................................. - 2 -2、观测要求...................................................................................................... - 3 -3、支架预拱度设置......................................................................................... - 6 -四、质量保证措施............................................................................................ - 6 -五、安全保证措施............................................................................................ - 6 -1、安全保证体系 ............................................................................................. - 6 -2、预压施工的安全注意事项 ........................................................................ - 7 -3、安全保证技术措施..................................................................................... - 8 -连续箱梁支架预压专项技术交底一、编制说明及依据依据国家现行相关标准规范,结合工程实际,编制本桥模板支撑系统的专项施工方案,从施工技术、安全及计划等方面,指导本标段工程施工。
一、交底依据1. 《公路桥涵施工技术规范》(JTG/TF502011)2. 《施工现场临时用电安全技术规范》(JGJ46—2012)3. 《公路工程施工安全技术规程》(JTG F90-2015)二、交底对象全体参与现浇箱梁支架施工的作业人员、技术人员及管理人员。
三、交底内容1. 作业人员行为基本规定- 所有施工人员在进入施工现场前必须接受安全教育培训和交底。
- 正确佩戴安全帽等劳动保护用品,不得赤膊、赤脚、穿拖鞋等进入施工现场。
- 高度作业时,必须正确配戴安全带,并将其拴挂在可靠的结构部位。
- 严禁从高处抛掷或投掷物料。
- 遇六级以上强风、大雨、大雪、大雾等恶劣天气,必须停止露天高处作业。
- 严禁酒后上岗作业。
- 严禁施工现场打架、斗殴。
- 发现不安全因素或发生安全事故时,应及时汇报并撤离危险区域。
2. 支架施工安全注意事项- 施工前,对支架进行详细检查,确保其符合设计要求和安全标准。
- 支架搭设过程中,确保支架各部分连接牢固,无松动现象。
- 支架基础处理要符合设计要求,确保地基承载力满足施工需求。
- 支架立柱底部要设置垫板,确保支架均匀受力。
- 支架高度超过8米时,应设置安全防护栏杆,并设置警示标志。
- 支架施工过程中,严禁使用损坏的或未经检查的支架材料。
- 支架施工过程中,严禁超载使用支架。
3. 钢筋施工安全注意事项- 钢筋运输、绑扎过程中,应确保钢筋摆放整齐,不得交叉堆放。
- 钢筋绑扎时,应严格按照设计要求进行,确保钢筋间距、保护层厚度等符合规范。
- 钢筋绑扎过程中,严禁酒后作业,确保作业人员精神状态良好。
4. 混凝土浇筑安全注意事项- 混凝土浇筑前,对支架进行检查,确保其稳定性。
- 混凝土浇筑过程中,应严格按照设计要求进行,确保混凝土均匀、密实。
- 混凝土浇筑过程中,严禁超载使用支架。
- 混凝土浇筑完成后,应及时进行养护,确保混凝土强度达到设计要求。
四、交底要求1. 作业人员必须认真学习本交底内容,确保掌握各项安全措施。
箱梁支架预压安全技术交底一、背景介绍在箱梁施工中,为了确保施工质量和安全性,预压是一个非常重要的环节。
箱梁支架预压是指在支架的施工过程中,在对接面施加一定的压力,以提高箱梁的刚度、抗弯能力和承载能力。
本文将对箱梁支架预压的安全技术进行详细交底。
二、环境要求在进行箱梁支架预压前,需要确保以下环境条件:1.温度:支架预压过程中的环境温度应符合施工要求,一般不低于5℃,并保持稳定。
2.相对湿度:支架预压时,相对湿度应控制在85%以下,以防止水分对支架施工的影响。
3.风速:施工现场的风速应控制在规定范围内,以免对支架预压过程产生不利影响。
三、工具准备在进行箱梁支架预压前,需要准备以下工具:1.手动液压泵:用于提供施加预压力所需的液压动力。
2.液压缸:用于通过液压泵施加预压力到支架上。
3.压力表:用于测量和显示支架的预压力。
4.液压软管:用于连接液压泵和液压缸。
四、支架预压步骤箱梁支架预压一般分为以下几个步骤:1.支架调整:将支架调整到正确的位置和高度,确保与箱梁对接的面能够充分接触。
2.准备工具:将液压泵、液压缸、压力表等工具准备好,并校准压力表,确保准确显示预压力。
3.连接工具:使用液压软管连接液压泵和液压缸,并确保连接牢固,无漏气现象。
4.施加预压力:通过液压泵向液压缸施加预压力,一般根据设计要求施加的压力为箱梁的设计活载荷的50%。
5.监测压力:使用压力表监测支架上的预压力,并确保预压力稳定在设计要求的范围内。
6.固定支架:在预压力达到设计要求后,及时固定支架,防止压力泄漏或减小。
五、安全注意事项在进行箱梁支架预压时,需要注意以下安全事项:1.操作人员应经过专门培训,熟悉液压器材的操作原理和使用方法。
2.确保施工现场周围无杂物堆放,且无危险物品存在,确保施工环境整洁和安全。
3.在液压泵工作期间,人员应保持距离泵站,以防止液压泵的喷溅和喷射造成人员伤害。
4.使用液压器材时,严禁超负荷使用,以免造成设备损坏或事故发生。

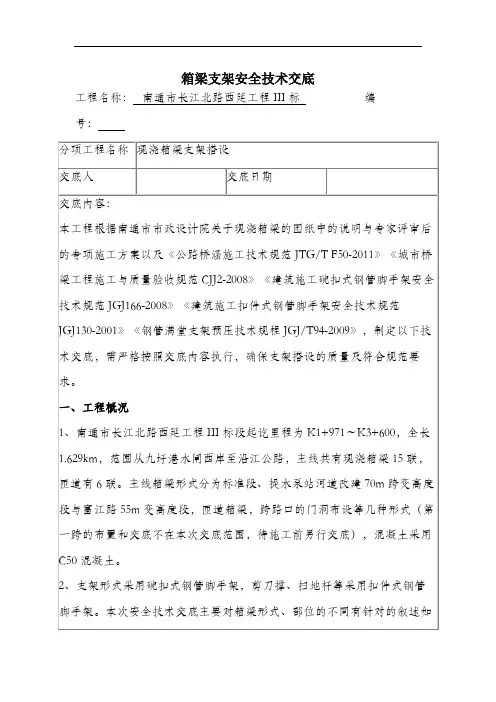

目录一、编制说明及依据 ........................................... -1 -二、工程概况................................................. -1 -三、预压方案................................................. -2 -1、预压...................................................... -2 -2、观测要求.................................................. -3 -3、支架预拱度设置........................................... -6 -四、质量保证措施............................................. -6 -五、安全保证措施............................................. -6 -1、安全保证体系.............................................. -6 -2、预压施工的安全注意事项 .................................... -7 -3、安全保证技术措施 ......................................... -8 -连续箱梁支架预压专项技术交底一、编制说明及依据依据国家现行相关标准规范,结合工程实际,编制本桥模板支撑系统的专项施工方案,从施工技术、安全及计划等方面,指导本标段工程施工。
编制依据如下:1、徽州大道-南二环立交施工设计图2、现场施工条件3、《公路桥涵施工技术规范》JTG TF50-20114、《建筑施工碗扣式钢管脚手架安全技术规范》JGJ166-2008二、工程概况徽州大道-南二环立交匝道高架桥一般段采用24m-30m跨度预应力钢筋混凝土箱梁,半径较小的采用跨径20m-23m钢筋混凝土箱梁。
安全技术交底书
单位工程名称:年月日
b)每级加载完成后监测各测点标高;
c)加载至100%后每间隔24h监测各测点表高;
d)卸载6h后监测各测点标高。
2.预压监测应计算沉降量、弹性变形量、非弹性变形量。
3.支架预压监测记录于下表:
支架沉降监测表
6.2、监测要求
1.支架预压监测采用DSZ2型水准仪进行监测,水准仪使用前应检定合格。
2.预压监测采用三等水准测量要求作业。
3.支架沉降监测计录与计算应符合下列规定:
a)预压荷载施加前,应监测并记录支架顶部和底部监测点的初始值标高;
b)每级荷载施加完成时,应监测各监测点标高并计算沉降量,当支架顶部监测点12h沉降
量平均值小于2mm时,可进行下一级加载;
c)全部预压荷载施加完毕后,每间隔24h应监测一次并记录各监测点标高,当各监测点最。
