(完整版)128m托架预压技术交底
- 格式:doc
- 大小:540.01 KB
- 文档页数:7
一、交底目的为确保本工程支架预压作业安全、高效、顺利进行,特制定本安全技术交底,使所有参与作业人员充分了解预压作业的安全技术要求,预防安全事故的发生。
二、工程概况1. 工程名称:[工程名称]2. 施工地点:[施工地点]3. 施工单位:[施工单位]4. 作业时间:[作业时间]5. 作业内容:支架预压三、安全技术要求1. 人员要求- 参与预压作业人员必须经过专业培训,取得相关操作资格证书。
- 作业人员应熟悉本安全技术交底内容,并掌握安全操作规程。
2. 设备、材料要求- 所用设备、材料必须符合国家相关标准和规范要求。
- 预压设备、材料在投入使用前应进行严格检查,确保其性能良好。
3. 作业环境要求- 作业现场应保持整洁、有序,不得堆放杂物。
- 作业现场应设置明显的警示标志,防止无关人员进入。
4. 作业流程- 预压前,对支架进行加固处理,确保其稳定性。
- 按照预压方案,分阶段、分区域进行预压。
- 预压过程中,密切关注支架的变形情况,发现异常立即停止作业,并采取措施进行处理。
5. 安全操作规程- 作业人员必须穿戴安全帽、安全带等个人防护用品。
- 上、下支架时,必须走专用通道,严禁攀爬。
- 严禁在支架上行走、站立。
- 预压过程中,严禁触摸支架,防止发生意外伤害。
- 预压结束后,及时清理现场,确保安全。
四、应急措施1. 发生意外伤害- 立即停止作业,组织人员抢救伤员。
- 同时,立即报告相关部门,启动应急预案。
2. 设备、材料损坏- 立即停止作业,对损坏的设备、材料进行更换或修复。
- 待设备、材料恢复正常后,方可继续作业。
五、交底要求1. 本安全技术交底应发放至所有参与预压作业的人员。
2. 作业人员应认真学习本安全技术交底内容,确保掌握安全操作规程。
3. 施工单位应定期对作业人员进行安全技术培训,提高其安全意识。
六、结语支架预压作业安全至关重要,希望全体作业人员认真执行本安全技术交底,共同保障工程安全、顺利进行。

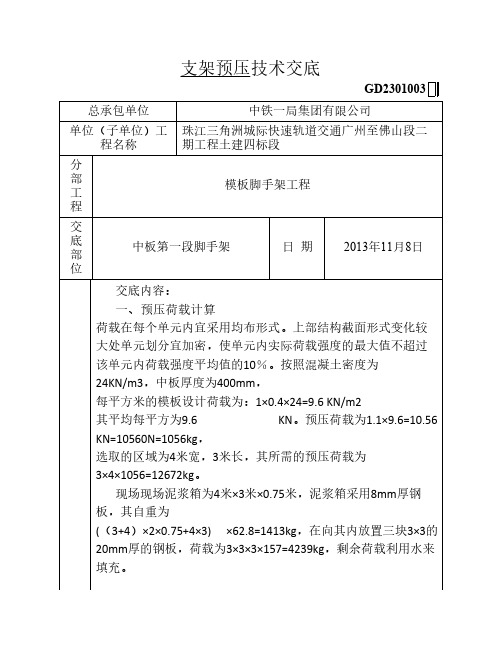

支架预压技术交底GD2301003总承包单位中铁一局集团有限公司单位(子单位)工程名称珠江三角洲城际快速轨道交通广州至佛山段二期工程土建四标段分部工程模板脚手架工程交底部位中板第一段脚手架日期2013年11月8日交底内容:一、预压荷载计算荷载在每个单元内宜采用均布形式。
上部结构截面形式变化较大处单元划分宜加密,使单元内实际荷载强度的最大值不超过该单元内荷载强度平均值的10%。
按照混凝土密度为24KN/m3,中板厚度为400mm,每平方米的模板设计荷载为:1×0.4×24=9.6 KN/m2其平均每平方为9.6 KN。
预压荷载为1.1×9.6=10.56 KN=10560N=1056kg,选取的区域为4米宽,3米长,其所需的预压荷载为3×4×1056=12672kg。
现场现场泥浆箱为4米×3米×0.75米,泥浆箱采用8mm厚钢板,其自重为((3+4)×2×0.75+4×3) ×62.8=1413kg,在向其内放置三块3×3的20mm厚的钢板,荷载为3×3×3×157=4239kg,剩余荷载利用水来填充。
泥浆箱内所需增加的水的荷载为12672-1413-4239=7020kg泥浆箱内所需增加的水我位高度为7020÷3÷4=585mm本次荷载为3×4×0.75的泥浆箱、三块3×3米尺寸的20mm厚钢板,箱内盛水高度为0.585米组成,即能满足荷载要求。
预压位置平面布置图如下:3)预压监测点布置,根据车站结构中板的跨度,支架变形观测点布置如图所示。
澜石站预压观测点布置图二、预压要求支架立杆搭设间距允许偏差应为±50mm。
支架单根立杆搭设垂直度允许偏差应为3‰。
支架纵轴平面位置允许偏差应为L(结构跨径)/1000且不得大于30mm。
1支架现浇梁支架预压施工技术交底1.交底范围本交底适用于斑竹互通立交匝道桥支架现浇梁支架预压施工技术交底。
2.施工准备(1)支架搭设完成后,对支架平面位置,顶面高度等进行全面复核,并对支架安装的牢固、整体及安全性进行全面检查、验收,检查支架搭设、安装、受力的整体性、均匀性,保证支架的整体强度和刚度,确保支架的施工过程中的安全可靠。
(2)模板拼装完毕,临边防护、操作平台准备就位。
(3)模板尺寸、位置、标高等检查评定合格。
(4)作业人员已接受岗前安全教育,班组长做班前讲话,准备并检查安全劳保用品。
(5)所需相关工机具及仪器全部到位,并确保现场用电、机械设备正常运行。
主要设备:吊车,装载机。
3.工艺流程图4.施工步骤施工步骤一:沙袋装填(1)预压方式:使用尼龙编织袋装填沙子进行预压。
(2)预压荷载:预压荷载为梁体自重的120%=(砼自重+模板及型钢自重+现浇箱梁钢筋重)x1.2=(980.5t+45.8t+162.125)*1.2=1426.11t。
(3)沙袋数量:每个砂袋计划装1.5吨,沙袋填装951袋。
(4)沙袋装填:人工配合装载机、吊车进行装袋,吊车吊钩配备电子称重吊钩,控制沙袋装填重量,每袋误差控制要求±10kg以内。
(5)沙袋装填位置与预压部位同处于吊车作业范围内,避免沙袋来回倒运。
质量标准:每袋误差控制要求±10kg以内。
操作要点:沙袋不得填装石块或混杂钢筋等尖锐物,沙袋吊装时防止铁钉或者尖锐的硬物把沙袋挂破。
施工步骤二:布设沉降观测点(1)测点布设:支架在预压过程中需观测8个断面共64个观测点,具体观测位置设在每跨的端部2m处,每5m设置一道观测断面,每组分支架基础左、中、右三个点,左右翼缘各1个点,底模左、中、右三个点。
(2)观测点使用钢钉钉入模板,外露长度1cm,地基基础观测点提前预埋钢筋头或使用水泥钉强行钉入,外露长度3cm。
喷涂油漆按断面依次编号。
交底人:复核人:交底接收人:1质量标准:钢钉钉入模板观测点外露长度1cm,水泥钉钉入地基基础观测点外露长度3cm。
支架预压技术交底一、预压目的及程序1、为了保证现浇砼工程施工的质量,并保障工程施工安全,在满堂脚手架施工过程中减少浪费,减少环境污染,保护环境的目的。
2、首先进行承台施工回填土部位进行地基预压,确保地基的承载力满足设计要求,依次根据设计要求和施工需要,支架体系搭设完成后,进行支架体系的堆载预压。
3、因为计算支架沉降量的计算公式均是近似的、精度有限,通过预压后可以消除非弹性变形,得出弹性变形的较准确的数值,为所施工的结构更接近于设计提供了有利条件,并保证了施工期间的结构安全。
4、支架预压期间测量人员按测设的观测点进行测量复核,待荷载卸下后,再对原测设的观测点进行复核,并将历次所测结果进行分析比较,计算出支架受压后的压缩变形,包括两部分的变形,永久变形和弹性变形。
5、对于永久变形经过预压试验后可消除,不致使箱梁浇筑后造成箱梁裂缝,而对于弹性变形可根据测量结果在支设模板时适当抬高底模标高即可(模板预拱度的调整通过调整模板支撑顶托完成),保证在箱梁浇筑混凝土后,箱梁的底板标高能达到设计标高。
二、地基预压1、地基预压选择两个部位,一是:○3或○4号墩基坑回填部位,此处在干渠桥内,该处地基承载力最大,二是:干渠岸上○2或○5号墩基坑回填土部位,此处在干渠桥岸上具有代表性。
2、预压区单元划分及荷载:○3或○4号墩基坑回填部位、○2或○5号墩基坑回填土部位顺桥向5米、纵桥向22.5米范围内,划分为6个单元格,每个单元格内的地基预压荷载为此单元格上部荷载的1.2倍,计每平方米○3或○4号承台基坑回填部位300Mpa/M2、○2或○5号等干渠外承台基坑回填土部位200Mpa/M2。
3、观测及测点布置和观测:○1、地基加载前测点标高ho,加载后测点标高hj,加载后间隔24小时测点标高hi,卸载6小时候测点标高hc。
○2、每个观测断面上布点5个,且对称布置,预压变形观测采用水准仪,按照《水准仪验定规程》JJG425进行验定,预压变形观测采用三等水准测量要求作业,A、所有仪器必须检定合格后方可开始观测工作;B、在支架地基处理之后,预压荷载施加之前,测量记录原地面的标高;C、全部预压荷载施加完毕后,记录各测点的标高;D、每间隔24h观测一次,记录各测点的标高,计算前后两次沉降差;E、当地基预压符合验收规定时,认为地基沉降达到稳定,可以进行卸载;F、卸载6h后观测各测点标高,计算前后两次沉降差,即地基回弹量;G、计算地基总沉降量。
支架及支架预压技术交底一、系梁施工系杆拱桥按箱形梁布置,采用单箱三室预应力混凝土箱形截面。
平行拱桥施工采用先梁后拱的施工方法。
1、系梁施工工艺流程(见系梁施工工艺框图)系梁2、地基处理在原地面上,以桥中心线为界向外侧1~2%放坡,做到雨季不积水,并在外缘支架外侧1米挖排水沟,其断面为0.6米*0.4米,专人看管及时排水。
对人行步道外原地面进行掺8%白灰处理,拌和深度为80~120cm,分层碾压。
灰土开始施工前必须对承台回填严格分层夯实,并对原地面进行整平,然后进行灰土搅拌、摊平、碾压。
并且原地表水必须排干,排净,确保灰土施工,不能有翻浆,如出现翻浆及时处理。
灰土上铺垫30cm砾石,再浇筑20cmC25砼。
支架下垫30×30cm ×10cmC15混凝土垫块或厚2cm以上木板。
沥青路面上可直接垫砼块或4cm木板。
非机动车道门架基础采用宽130cm、高20cmC25砼,其下换填100m 以上砾石,副路门洞直接在沥青路面上搭设,下垫30*30cm混凝土垫块或厚2cm以上的木板。
跨主路桥边墩基础采用宽350cm、高60cm的C25砼,其下换填150~200cm砾石。
具体见《下承式钢管混凝土系杆拱桥系梁门架基础布置图》。
3、系梁支架根据现场情况,主路桥可中断交通,非机动车道及副路采用门洞跨过,其他采用门式满布支架施工(包括现有主路桥面),单个门式支架规格为Φ57×1000×1900,承载能力为75KN。
边箱室、中箱室处每个门式支架横向间距分别为95cm、66.7cm。
实心段、腹板处、箱室处每个门式支架纵向间距分别为60cm、60cm、90cm。
具体见《下承式钢管混凝土系杆拱桥系梁支架平面布置图》。
新华街主路桥中央分割带采用工28工字钢,长度9米,最长跨度4米,老桥面横桥向采用工28工字钢作为底梁,分配作用于梁面荷载。
具体见《阳澄湖桥段跨新华街主路桥中央分割带支架图》。
支架预压安全技术交底1. 引言支架预压是一种常见的施工方法,用于加固和稳定各种建筑结构。
支架预压安全技术交底是施工单位向施工人员进行的一种安全培训和指导,旨在确保支架预压工作的安全进行,减少事故和伤害的发生。
2. 掌握支架预压的基本知识为了能够安全有效地进行支架预压工作,施工人员需要掌握以下基本知识:2.1 支架预压的定义和作用支架预压是指在支架施工过程中,通过施加预定的预压力,使支架元件和结构变形到预定位置,从而达到加固和稳定的目的。
其作用是提高支架的承载能力,保证施工安全。
2.2 支架预压的常见方法支架预压常见的方法有:气体预压法、水压预压法、机械预压法等。
施工人员要了解不同方法的优缺点,选择适合的预压方法。
2.3 支架预压的施工要求支架预压施工要求严格,施工人员需具备以下要求:•确保支架元件和结构的质量符合要求;•确保预压力、预压时间和预压变形量符合设计要求;•保持施工现场的整洁和清理障碍物,确保施工安全。
3. 支架预压工作的安全注意事项支架预压工作涉及到高压和大力量,施工人员必须严格遵守以下安全注意事项:3.1 佩戴个人防护装备在进行支架预压工作之前,施工人员必须佩戴个人防护装备,包括安全帽、安全鞋、耳塞、手套等。
这些装备能够有效地保护施工人员的安全。
3.2 提供稳固的支撑在支架预压过程中,必须提供稳固的支撑。
施工人员应确保支架的基础牢固可靠,支撑点的位置准确,以防止支架倾覆或塌方事故的发生。
3.3 使用合适的工具和设备支架预压工作需要使用特定的工具和设备,例如液压泵、压力计、隆头、手动扳手等。
施工人员必须熟悉这些工具和设备的使用方法,以确保安全操作。
3.4 控制压力和变形量在进行支架预压工作时,施工人员必须准确控制预压力和预压变形量。
预压力过大或预压变形量过大都可能导致支架的破坏和事故的发生,因此必须谨慎操作。
3.5 定期检查和维护设备支架预压工作需要使用各种设备,这些设备应定期进行检查和维护,以确保其正常工作。
一、交底目的为确保支架预压施工过程中的安全,提高施工质量,现将支架预压安全技术交底如下:二、交底内容1. 施工前准备(1)对支架预压施工人员进行安全技术培训,使其掌握支架预压施工的安全操作规程。
(2)对施工人员进行安全检查,确保其身体状况符合施工要求。
(3)检查施工工具、设备、材料等,确保其符合规定要求。
2. 施工现场布置(1)施工现场应设置明显的安全警示标志,确保施工区域安全。
(2)施工现场应设置排水设施,防止积水影响施工。
(3)施工现场应设置安全通道,确保人员、设备正常通行。
3. 施工操作(1)支架预压前,应对支架基础进行平整处理,确保地基承载力满足要求。
(2)支架搭设过程中,应严格按照设计要求进行,确保支架结构稳定。
(3)支架预压过程中,应对支架进行实时监测,发现异常情况立即停止施工,进行整改。
(4)支架预压荷载应均匀分布,避免局部荷载过大。
(5)支架预压过程中,严禁人员进入支架下方作业。
4. 安全防护措施(1)施工现场应配备必要的安全防护设施,如安全网、防护栏杆等。
(2)施工人员应佩戴安全帽、安全带等个人防护用品。
(3)施工过程中,严禁酒后作业、疲劳作业。
(4)施工现场应设置专职安全员,负责现场安全监督。
5. 施工结束(1)支架预压完成后,应对支架进行验收,确保其符合设计要求。
(2)清理施工现场,确保无安全隐患。
(3)施工人员撤离现场,确保施工安全。
三、注意事项1. 施工过程中,应严格按照安全技术交底执行,确保施工安全。
2. 施工人员应严格遵守操作规程,不得擅自改变施工方法。
3. 施工过程中,如发现安全隐患,应立即停止施工,进行整改。
4. 施工结束后,应进行安全检查,确保无安全隐患。
四、总结支架预压安全技术交底是确保施工安全的重要环节,施工人员应认真学习并严格执行,共同保障施工安全。
如有疑问,应及时向安全员或技术人员咨询。
大西客专监理一标128m悬浇连续梁合拢段施工技术交底培训刘新禄(以忻州跨大运高速公路连续梁施工为例)说明:128m悬浇连续梁(14、15号为主墩,13、16号为边墩)边跨、中跨合拢段施工顺序、步骤及注意事项等技术交底如下:一、边跨合拢段施工13—16号墩身结束,在14、15号主墩附近拼装临时支墩及支架并预压,然后中墩支座正式就位。
(边墩高顶帽部分应待主梁预应力张拉完成后施工)。
1、在14、15号主墩支架上立模浇0号块,预埋相应预埋件,箱梁腹板支承于临时支墩上。
2、采用移动挂蓝法在14、15号两个主墩T构上,依次对称悬臂浇筑至20、201号节段,预埋相应预埋件,张拉并锚固T20纵向预应力束及横、竖向预应力筋。
施工时注意边跨和4个20#块的底板、顶板都需预埋刚性连接用的钢板,以及按图预留合拢段模板吊杆孔。
(悬浇施工20#块时,为避免挂蓝模板位置冲突,根据实际施工进度情况,先期完成14#墩T构20#块并退出挂蓝,而后施工15#墩T构20#块,并应注意中跨合拢段、边跨合拢段施工要求的模板吊杆用预留孔。
)3、安装边墩支座,在边墩现浇支架上浇筑边跨直线段现浇22段砼。
4、安装边跨合拢段模板、钢筋、预应力筋等,预埋临时刚性连接用钢板。
穿入T22、B0~B3、B4—B9钢绞线(每个边跨混凝土浇筑时来回抽动钢绞线,以检查波纹管是否漏浆,防止钢束被灰浆凝结)。
波纹管定位筋应适当加密并包裹密封,不能忽视底板备用管道BY(BY预埋锚具).搭设支架支立顶板模板.顶板应预留下灰孔,底板浇筑完后进行封孔再浇筑顶板.埋设测温元件测温。
5、边跨直线段端部、T构端部加配重。
压重吨位与合拢段结构自重相对应,可在各悬臂端加与合拢段混凝土重量相等的配重,卸载要与混凝土浇筑速度相对应。
如合拢段两端高差小于15mm则可取消配重,这也是我们要努力的方向,并且以高差不大于10mm为控制目标.施工中,边跨直线段是先完成的,实测其底板底标高和梁高,后浇的21#块(边跨合拢段)比对此标高和梁高控制。
一、交底目的为确保模板支架施工过程中的安全,防止事故发生,提高施工人员的安全意识,特制定本安全技术交底。
二、交底对象本交底适用于参与模板支架施工的全体人员,包括施工管理人员、技术人员、操作人员等。
三、交底内容1. 模板支架的基本要求(1)模板支架应符合设计要求,确保施工质量。
(2)模板支架的材料应具有足够的强度、刚度和稳定性。
(3)模板支架的连接应牢固可靠,不得出现松动现象。
2. 模板支架的安装与拆除(1)安装前应检查模板支架的完整性,确保无损坏、变形。
(2)安装模板支架时,应按照设计图纸进行,确保结构稳定。
(3)安装过程中,应注意以下事项:a. 模板支架的立柱底部应铺设垫板或混凝土垫块,防止立柱下沉。
b. 支架立柱应竖直,中心线应一致。
c. 支架的立柱应设水平撑和双向斜撑,斜撑的水平夹角以45度为宜。
d. 支架高度超过10m时,应设一组(4~6根)缆风绳,每增高10m应增设一组。
(4)拆除模板支架时,应按照拆除顺序进行,确保安全。
3. 安全防护措施(1)施工人员必须佩戴安全帽、安全带等个人防护用品。
(2)现场应设置警示标志,提醒施工人员注意安全。
(3)施工过程中,应保持现场整洁,避免杂物堆积。
(4)施工人员应严格遵守操作规程,不得违规操作。
四、注意事项1. 施工人员应充分了解模板支架的安全技术要求,确保操作正确。
2. 施工过程中,如发现模板支架存在安全隐患,应立即停止施工,整改合格后方可继续施工。
3. 施工单位应定期对模板支架进行检查、维护,确保其安全可靠。
4. 施工单位应加强对施工人员的安全教育培训,提高安全意识。
五、责任与奖惩1. 施工单位应明确模板支架施工过程中的安全责任,确保责任落实到人。
2. 对违反安全规定、造成安全事故的责任人,依法依规追究责任。
3. 对在模板支架施工过程中表现突出的单位和个人,给予表彰和奖励。
本交底自发布之日起执行,如遇特殊情况,可由施工单位根据实际情况进行修改。
一、工程名称:[填写工程名称]二、施工单位:[填写施工单位名称]三、建设单位:[填写建设单位名称]四、分项工程名称:托架安装五、交底部门:[填写交底部门名称]六、交底人:[填写交底人姓名]七、施工期限:[填写施工期限,例如:年月日至年月日]八、接受交底班组或员工签名:[填写签名区域]一、交底内容:1. 进入施工现场的操作人员必须戴好安全帽,扣好帽带。
操作人员严禁穿硬底鞋及有跟鞋作业。
2. 高处和临边洞口作业应设护栏,张安全网,如无可靠防护措施,必须佩戴安全带,扣好带扣。
3. 工作前应先检查使用的工具是否牢固,扳手等工具必须用绳链系挂在身上,钉子必须放在工具袋内,以免掉落伤人。
工作时要思想集中,防止钉子扎脚和空中滑落。
4. 托架安装时应确保操作人员有可靠的落脚点,并应站在安全地点进行操作,避免上下在同一垂直面工作。
操作人员要主动避让吊物,增强自我保护和相互保护的安全意识。
5. 托架安装应按规定的作业程序进行,托架未固定前不得进行下一道工序。
严禁在连接件和支撑件上攀登上下。
6. 安装托架时,操作人员不得站在支撑上,而应设立人板,以便操作人员站立。
立人板应用木质中板为宜,并确保其稳定性。
7. 托架安装过程中,若需进行焊接作业,必须做好防火、防触电措施,操作人员应穿戴防护用品。
8. 托架安装完成后,应对其进行验收,确保其稳定性、安全性。
如有不合格情况,应立即整改。
9. 在托架安装过程中,如遇突发情况,应立即停止作业,采取必要的安全措施,确保人员安全。
10. 作业结束后,应清理施工现场,将工具、材料归位,确保场地整洁。
二、注意事项:1. 操作人员应熟悉托架安装的相关知识和操作规程,确保操作过程中安全、规范。
2. 施工现场应保持通风良好,避免因缺氧而引发事故。
3. 施工现场应设置明显的警示标志,提醒操作人员注意安全。
4. 严禁酒后作业、疲劳作业,确保操作人员精神饱满。
5. 加强施工现场的安全巡查,及时发现并消除安全隐患。
支架预压安全技术交底背景建筑行业是一个高风险、高危险性的行业,其中支架安装及拆除作为建筑施工中重要的一环,安全问题尤为重要。
在支架安装及拆除过程中,其稳定性和安全性直接关系到作业人员的人身安全。
为了保障支架操作的安全和有效性,采用支架预压技术,实现承重前的调整和预压作用,能够有效地减少支架安装和拆除过程中的意外事故发生。
支架预压技术介绍支架预压技术是一种在承重前采用高强度螺栓或膨胀螺栓进行固定的方法,它主要是调整预定载荷,使得支架在承重之后,能够稳定和有效地承受荷载。
通过预压完成后,支架的载荷变形也将降到最小程度,以达到支架的最佳承重状态。
同时,支架预压技术还可以防止支架在运输和安装过程中变形和脱落,并能提高支架的稳定性和安全性。
支架预压技术可以采用两种方法:螺栓预紧和可调螺母预紧。
螺栓预紧技术的优点是调整方便、预压能力强,缺点是需要人工操作,需要预先测量支架加压力大小。
可调螺母预紧技术的优点是测量更方便,可以在需要时更改压力,缺点是支架压力不易控制。
支架预压技术的作用支架预压技术可以发挥多种作用,主要包括以下几个方面:提高支架承重能力支架预压技术可以通过调整预定载荷,确保支架在承重之后,能够稳定和有效地承受荷载。
此外,通过预压完成后,支架的载荷变形也将降到最小程度,以达到支架的最佳承重状态,从而提高支架的承重能力。
防止支架变形和脱落支架预压技术可以通过调整支架的载荷,在运输和安装过程中防止支架的变形和脱落。
特别是在高海拔、寒冷或潮湿的环境中,支架预压技术更能发挥其优势。
提高支架的稳定性和安全性通过支架预压技术的优化作用,可以使支架稳定性更高,安全性更强。
通过固定预设的载荷,可以有效地降低支架的倒塌风险。
支架预压技术的操作流程在进行支架预压技术的操作之前,需要进行以下几个流程:测量支架长度和直径支架预压技术的实施需要首先测量支架的长度和直径。
这个测量过程需要严格按照相关规定进行,确保测量结果的准确性。
支架预压安全技术交底交底内容:1.高处作业人员及架设人员,必须经过专业技术培训及专业考试合格之后,持证上岗并定期进行检查身体。
2.患有以下疾病不能从事高处作业及架设作业:如心脏病、高血压、贫血、癫痫病等。
3. 预压之前对全体预压施工人员进行班前讲话和安全技术交底,让每一位施工人员熟悉和明知施工中的安全控制要点。
4. 对机械操作人员进行安全教育,尤其是吊车司机要服从现场指挥人员的指挥起吊,严禁歪、拉、斜进行起吊沙袋,控制起重吊车大臂的专项速度和方向,沙袋重物的高度等。
5. 在摆放沙袋的过程当中,应当严格控制沙袋的上下沙袋交错紧压摆放,控制沙袋周边的摆放整齐度,沙袋与沙袋之间应紧密,相贴牢固,把控好每一层沙袋,每一层沙袋表面大致成一平面,以利于上一层沙袋的稳定。
6. 现场施工人员应戴好安全帽,严禁施工人员穿拖鞋工作,堆放沙袋的人员由于在高处作业,该作业人员应佩戴安全带,并且安全带应与周边的牢固固定物进行挂扣联接,保证高空作业人员的安全。
7. 起重吊车的起吊沙袋应当由专人进行指挥起吊。
8. 专人注意观察加载过程当中支架的变形和稳定,采取仪器与现场专人进行观察的方法,发现问题及时作出停止施工的要求。
9.在卸载过程当中应自上而下水平进行沙袋的卸载,卸载应逐层进行卸载,严禁一层沙袋未卸载完从旁边卸载第二层沙袋,严禁从底部抽取沙袋的方法进行卸载。
10.沙袋的转移如是人工搬运移位到另外位置,应当由专门的工作平台与行走道路,严禁在上部跳跃搬运。
11.脚手架搭设人员必须是经过按现行国家标准《特种作业人员安全技术考核管理规则》考核合格的专业架子工。
上岗人员应当定期体检,合格之后方可持证上岗。
12.作业层上的施工荷载应当符合设计规范和要求,不得超载。
13.钢筋在吊装过程当中,必须由专人指挥。
起吊和放下应缓慢进行,避免快起快落,对支架造成冲击。
在支架上方吊运钢筋时,应当及时将底模清理干净,防止有障碍物导致吊的过高。
14.当由六级及六级以上大风和雾、雨、雪天气时应当立即停止脚手架搭设与拆除作业。
一、交底日期:年月日二、工程名称: [请填写工程名称]三、施工单位: [请填写施工单位名称]四、分项工程名称:托架施工五、交底对象:托架施工班组全体成员六、交底内容:1. 施工前的准备工作- 施工前必须对施工现场进行全面的安全检查,确保施工环境安全。
- 对所有施工人员进行安全教育和技术培训,提高安全意识。
- 检查并确认所有托架及配件的质量符合国家相关标准。
2. 施工安全注意事项- 严禁酒后作业,确保施工人员身体状况良好。
- 严格遵守操作规程,严格按照设计要求进行施工。
- 使用前检查托架及配件的完好性,确保无损坏、变形。
- 在托架安装过程中,必须使用安全带,确保人员安全。
- 严禁超载使用托架,严格按照设计载荷进行施工。
3. 托架安装与拆除- 托架安装前,应先检查安装位置是否牢固,基础是否平整。
- 安装托架时,应使用水平尺和垂直尺检查其水平度和垂直度。
- 拆除托架时,应先确认下方无人员作业,逐步拆除,确保安全。
- 拆除过程中,注意托架及配件的回收,防止材料损坏。
4. 高处作业安全- 高处作业时,必须佩戴安全帽、安全带,并使用安全绳。
- 高处作业人员必须经过专业培训,熟悉高处作业安全规程。
- 高处作业时,严禁在同一垂直面同时作业,防止物体打击。
- 高处作业区域下方设警戒线,并派专人进行监护。
5. 用电安全- 施工现场用电必须符合国家相关标准,确保电线、电缆等安全可靠。
- 严禁私拉乱接电线,使用合格的电器设备。
- 施工现场设专人负责用电安全,定期检查用电设备。
6. 应急处理- 施工过程中如发生安全事故,立即停止作业,并立即上报。
- 组织救援,对受伤人员进行紧急救治,并尽快送往医院。
- 对事故原因进行调查分析,制定整改措施,防止类似事故再次发生。
七、交底要求- 施工人员必须认真阅读并掌握本交底内容,确保施工安全。
- 施工过程中,严格遵守各项安全规定,确保自身及他人安全。
- 施工班组负责人要加强对施工人员的安全管理,确保施工安全。
