二级建造师《机电实务》与消防相关项目
工业管道施工的技术要求
管道穿越道路、墙体、楼板或构筑物时,应加
设套管或砌筑涵洞进行保护,并符合下列规定:
(1)管道焊缝不应设置在套管内;
(2)穿过楼板的套管应高出楼面50mm;
(3)穿过屋面的管道应设置防水肩和防雨帽
(4)连接设备的管道安装
(5)管道与设备的连接应在设备安装定位并紧固地脚螺栓后进行,管道与动设备连接(如空压机、制氧机、汽轮机等)时,不得采用强力对口,使动设备承受附加外力。
(6)管道与动设备连接前,应在自由状态下检验法兰的平行度和同轴度,偏差应符合规定要求。
阀门安装
(1)阀门安装前,应按设计文件核对其型号,并应按介质流向确定其安装方向。
(2)当阀门与金属管道以法兰或螺纹方式连接时,阀门应在关闭状态下安装;以焊接方式连接时,阀门应在开启状态下安装
(3)安全阀安装应满足垂直安装、安全阀的出口管道应接向安全地点、在进出管道上设置截止阀时应加铅封,且应锁定在全开启状态的规定。
建筑管道工程施工程序总结:
1.有压管道:压力试验、冲洗
2.无压微压管道:灌水、通水、通球试验
建筑管道常用的连接方法
1.螺纹连接。
管径小于或等于100mm的镀锌钢管宜用螺纹连接,多用于明装管道。
钢塑合管一般也用螺纹连接。
2.法兰连接。
直径较大的管道采用法兰连接,法兰连接一般用在主干道连接阀门、水表、水泵等处,以及需要经常拆卸、检修的管段上
3..沟槽连接(卡箍连接)。
沟槽式连接件连接可用于消防水、空调冷热水、给水、雨水等系统直径大于或等于100mm的镀锌钢管。
4.卡套式连接。
铝塑复合管一般采用螺纹卡套压接。
5.卡压连接。
不锈钢卡压式管件连接技术取代了螺纹、焊接、胶接等传统给水管道连接技术,具有保护水质卫生、抗腐蚀性强、使用寿命长等特点。
6.热熔连接。
PPR 管的连接方法采用热熔器进行热熔连接
7承插连接。
用于给水及排水铸铁管及管件的连接。
有柔性连接和刚性连接两类,柔性连接采用橡胶圈密封,刚性连接采用石棉水泥或膨胀性填料密封,重要场合可用铅密封。
建筑管道施工技术要点
阀门安装前,应按规范要求进行强度和严密性试验,试验应在每批(同牌号、同型号、同规格)数量中抽查10% ,且不少于一个。
安装在主干管上起切断作用的闭路阀门,应逐个做强度试验和严密性试验。
阀门的强度试验压力为公称压力的1. 5倍,严密性试验压力为公称压力的1.1倍。
阀门试验检验数量试验名称试验压力
工业管道壳体试验压
力
最大允许工作压力
的1.5倍
密封试验
最大允许工作压力
的1.1倍
建筑管道
每批(同牌号、同型号、
同规格)数量中抽查10%,且
不少于一个。
安装在主干管上起切断
作用的闭
路阀门,应逐个
强度试验公称压力的1.5倍
严密性试验公称压力的1.1倍
管道安装
(1)管道安装一般应本着先主管后支管,先上部后下部,先里后外的原则进行安装,对于不同材质的管道应先安装钢质管道,后安装塑料管道。
(2)消火栓试射试验
消防工程施工程序
水灭火系统施工程序
(1)消火栓系统施工程序施工准备→干管安装→支管安装→箱体稳固→附件安装→管道试压、冲洗→系统调试。
(2)自动喷水灭火系统施工程序
施工准备→干管安装→报警阀安装→立管安装→分层干、支管安装→喷洒头支管安装→管道试压→管道冲洗→ 减压装置安装→报警阀配件及其他组件
安装→喷洒头安装→系统通水调试。
消防工程施工技术要求
1.水灭火系统施工要求
(1)钢筋混凝土消防水池或消防水箱的进水管、出水管应加设防水套管,对有振动的管道应加设柔性接头。
(2)消防水架空管道,当管径等于或大于DN50时,每段配水干管或配水管设置防晃支架不应少于1个,且防晃支架的间距不宜超过15m;当管道拐弯、三通及四通等改变方向时,应增设1个放晃支架。
(3)室内消火栓栓口出水方向宜向下或与设置消火栓的墙面成90°角,栓口不应安装在门轴侧。
(4)室内消火栓栓口中心距地面应为1.1m。
(5)自动喷水灭火系统的喷头安装应在系统试压、冲洗合格后进行。
(6)消防给水管网安装完毕后,应对其进行强度试验、冲洗和严密性试验。
2.气体灭火系统安装要求
(1)灭火剂储存装置安装后,泄压装置的泄压方向不应朝向操作面。
(2)选择阀的安装高度超过1.7m时应采取便于操作的措施。
选择阀的流向指示箭头应指向介质流动方向。
(3)灭火剂输送管道安装完成后,应进行强度试验和气压严密性试验,并达到合格。
(4)气体灭火系统的调试项目包括模拟启动试验、模拟喷气试验和模拟切换操作试验。

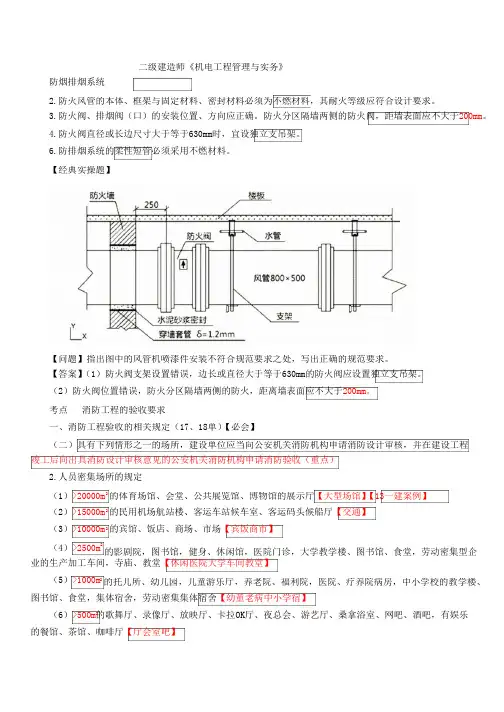

3.防烟排烟系统
(1)防火风管的本体、框架与固定材料、密封材料必须为不燃材料,其耐火等级应符合设计要求。
(2)排烟防火阀的安装位置、方向应正确,阀门应顺气流方向关闭,防火分区隔墙两侧的防火阀,距墙表面应不大于200mm。
(3)排烟防火阀宜设独立支吊架。
(4)手控装置应固定安装在明显可见、据楼地面1.3~1.5m之间便于操作的位置。
(5)统安装完成后,应进行严密性检验;防排烟风管的允许漏风量应
按中压系统风管确定。
消防工程的验收要求
消防工程验收的规定住房和城乡建设主管部门对建设工程实施消防设计审查、消防验收、备案以及备案抽查管理。
1.人员密集场所
(1)建筑总面积大于2万㎡的体育场馆、会堂,公共展览馆、博物馆的展示厅;
(2)建筑总面积大于1.5万㎡的民用机场航站楼、客运车站候车室、客运码头候船厅;
(3)建筑总面积大于1万㎡的宾馆、饭店、商场、市场;
(4)建筑总面积大于2500㎡的影剧院,公共图书馆的阅览室,营业性室内健身、休闲场馆,医院的门诊楼,大学的教学楼、图书馆、食堂,劳动密集型企业的生产加工车间,寺庙、教堂;
(5)建筑总面积大于1000㎡的托儿所、幼儿园的儿童用房,儿童游乐厅等室内儿童活动场所,养老院、福利院,医院、疗养院的病房楼,中小学校的教学楼、图书馆、食堂,学校的集体宿舍,劳动密集型企业的员工集体宿舍;
(6)建筑总面积大于500㎡的歌舞厅、录像厅、放映厅、卡拉OK厅、夜总会、游艺厅、桑拿浴室、网吧、酒吧,具有娱乐功能的餐馆、茶馆、咖啡厅。
(7)国家机关办公楼、电力调度楼、电信楼、邮政楼、防灾指挥调度楼、广播电视楼、档案楼。
(8)单体建筑面积大于40000m2或者建筑高度超过50m的其他公共建筑。
(9)国家标准规定的一类高程住宅建筑。
(10)城市轨道交通、隧道工程,大型发电、变配电工程。
(11)生产、储存、装卸易燃易爆危险品的工厂、仓库和专用车站、码头,易燃易爆气体和液体的充装站、供应站、调压站。
消防工程验收应提交的资料
建设单位申请消防验收应当提供下列材料:
1.建设工程消防验收申报表
2.工程竣工验收报告和有关消防设施的竣工图纸以及相关隐蔽工程施工和验收资料;
3.符合要求的检测机构出具的消防设施及系统检测合格文件;
4.具有防火性能要求的装修材料符合国家标准或者行业标准的证明文件;
5.消防设施检测合格证明文件;
6.施工、工程监理、消防技术服务机构的合法身份证明和资质等级证明文件;
7.建设单位的工商营业执照等合法身份证明文件;
8.法律、行政法规规定的其他材料。
消防工程验收的组织及验收程序
1.消防工程验收的组织形式
建设工程消防验收由住房和城乡建设主管部门组织实施,建设、设计、施工、工程监理、建筑消防设施技术检测等单位予以配合。
2.验收程序
验收程序通常为验收受理、现场检查、现场验收、结论评定和工程移交等阶段。
根据工程需要,消防工程可以按施工程序划分为三种消防验收形式,即隐蔽工程消防验收、粗装修消防验收、精装修消防验收。
粗装修消防验收。
房屋建筑主体已完成,消防工程主要设施安装完毕,属于消防设施的功能性验收。
验收合格后,建筑物尚不具备投入使用的条件。
精装修消防验收。
房屋建筑全面竣工,对如火灾报警探测器、疏散指示灯、喷洒头等部件准备投入使用前的验收。
验收合格后房屋具备投入使用条件。
