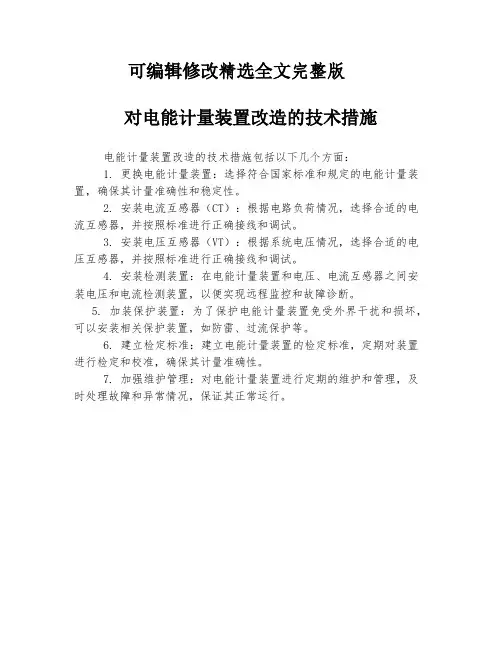

对电能计量装置改造的技术措施
电能计量装置改造的技术措施包括以下几个方面:
1. 更换电能计量装置:选择符合国家标准和规定的电能计量装置,确保其计量准确性和稳定性。
2. 安装电流互感器(CT):根据电路负荷情况,选择合适的电流互感器,并按照标准进行正确接线和调试。
3. 安装电压互感器(VT):根据系统电压情况,选择合适的电压互感器,并按照标准进行正确接线和调试。
4. 安装检测装置:在电能计量装置和电压、电流互感器之间安装电压和电流检测装置,以便实现远程监控和故障诊断。
5. 加装保护装置:为了保护电能计量装置免受外界干扰和损坏,可以安装相关保护装置,如防雷、过流保护等。
6. 建立检定标准:建立电能计量装置的检定标准,定期对装置进行检定和校准,确保其计量准确性。
7. 加强维护管理:对电能计量装置进行定期的维护和管理,及时处理故障和异常情况,保证其正常运行。

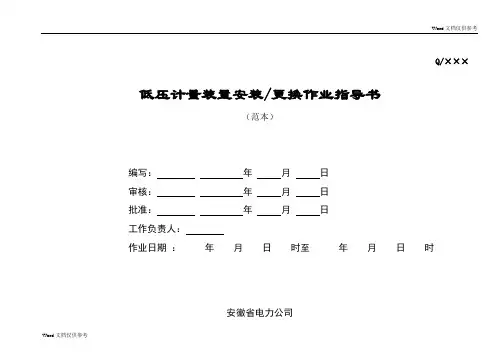

Q/×××低压计量装置安装/更换作业指导书
(范本)
编写:年月日
审核:年月日
批准:年月日
工作负责人:
作业日期:年月日时至年月日时
安徽省电力公司
1 范围
本作业指导书适用于XX供电公司变电站及所辖用户低压电能计量装置安装/更换工作。
2 引用文件
下列标准及技术资料所包含的条文,通过在本作业指导书中引用,而构成为本作业指导书的条文。
本作业指导书出版时,所有版本均为有效。
所有标准及技术资料都会被修订,使用本作业指导书的各方应探讨使用下列标准及技术资料最新版本的可能性。
GB1208-1997 电流互感器
GB/T16934-1997 电能计量柜
DL/T825-2002 电能计量装置安装接线规则
DL/T448-2000 电能计量装置技术管理规程
《国家电网公司电力安全工作规程》(变电站和发电厂电气部分)(试行)
Q/TGD207.10-2005 铜陵供电公司《测量管理体系手册》
GB50168-92 电气装置安装工程电缆线路施工及验收规范
GB50168-92 电气装置安装工程盘、柜及二次回路结线施工及验收规范
3 安装/更换前工作安排
3.1 工作前准备
3.2 人员要求
3.3 备品备件
3.4仪器仪表
3.5 工器具及材料
3.6 危险点分析及预控措施
3.7 人员分工
4 作业程序及作业标准4.1 开工
4.2 检修电源的使用
4.3 作业项目和作业标准
4.4 竣工
5验收记录
6 作业指导书执行情况评估。
电能计量装置安装管理办法1.1根据《中华人民共和国计量法》、《中国人民共和国计量实施细则》、《贵州省计量监督管理条例》、《中华人民共和国电力法》、《供电营业规则》、《水利电力部电测、热工计量仪表和装置检定管理规定》、DL/T448-2000《电能计量技术管理规程》的要求,特制定以下管理办法:1。
2规定电能表、计量箱、计量低压CT 、计量高压CT、PT 的计划、采购、检定、安装、运行维护、抢修、报费管理必须按照本办法执行。
1。
3本办法的管理流程共分六个部分:一是新建变电站计量装置的管理,二是新建高压客户计量装置的管理,三是新建低压客户计量装置的管理,四是变电站计量装置的运行维护,五是高压计量箱的运行维护,六是低压计量装置的运行维护。
2. 新建工程计量装置的管理2.1 新建变电站电能计量装置的管理2.1.1 市场部负责对设计单位设计的各关口计量点及计量CT 变比进行审查, 使计量点及CT变比设计符合《供用电营业规则》等有关规程规定的要求,从源头即把好关;2。
1。
2计量站负责审查电能计量方式、计量装置等级,使其符合DL/T448—2000《电能计量技术管理规程》;2。
1.3设计审查通过后,计量站负责申报需配置的电能表的型号、厂家及用量计划,物资供应科根据计划采购计量器具,计量站负责电能表室内检定并保存原始记录资料;2。
1。
4计量装置的安装质量由施工单位负责;2.1.5变电工程峻工后,生技科负责通知计量站现场进行计量装置的检定、调试,计量站检定合格后出具检定报告;2。
1.6生技科负责通知计量站参加新建变电站计量装置验收。
对验收不合格的电能计量装置不允许投入使用,验收人员提出书面整改意见,交施工单位整改,复验合格后,计量装置方能投入使用;2.1。
7计量站负责计量装置的建档工作, 并将计量装置型号、变比、等级等资料书面送达或电子邮件发送相关部门;2。
1。
8调通所负责能量系统的完善工作,确保每天能看到母线电量平衡情况。

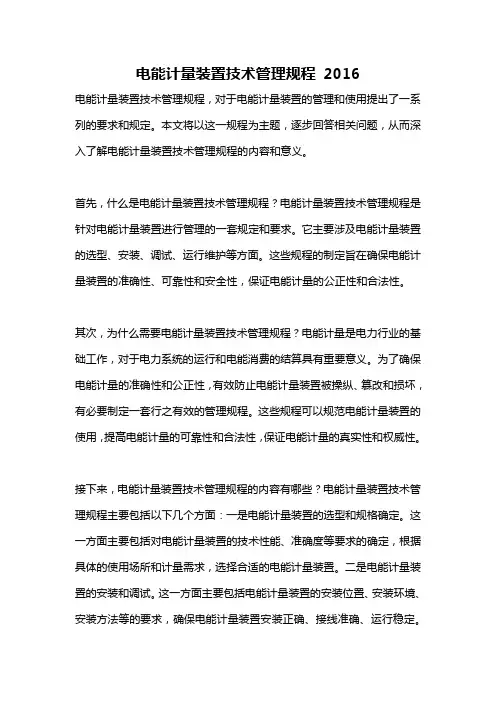

电能计量装置技术管理规程2016电能计量装置技术管理规程,对于电能计量装置的管理和使用提出了一系列的要求和规定。
本文将以这一规程为主题,逐步回答相关问题,从而深入了解电能计量装置技术管理规程的内容和意义。
首先,什么是电能计量装置技术管理规程?电能计量装置技术管理规程是针对电能计量装置进行管理的一套规定和要求。
它主要涉及电能计量装置的选型、安装、调试、运行维护等方面。
这些规程的制定旨在确保电能计量装置的准确性、可靠性和安全性,保证电能计量的公正性和合法性。
其次,为什么需要电能计量装置技术管理规程?电能计量是电力行业的基础工作,对于电力系统的运行和电能消费的结算具有重要意义。
为了确保电能计量的准确性和公正性,有效防止电能计量装置被操纵、篡改和损坏,有必要制定一套行之有效的管理规程。
这些规程可以规范电能计量装置的使用,提高电能计量的可靠性和合法性,保证电能计量的真实性和权威性。
接下来,电能计量装置技术管理规程的内容有哪些?电能计量装置技术管理规程主要包括以下几个方面:一是电能计量装置的选型和规格确定。
这一方面主要包括对电能计量装置的技术性能、准确度等要求的确定,根据具体的使用场所和计量需求,选择合适的电能计量装置。
二是电能计量装置的安装和调试。
这一方面主要包括电能计量装置的安装位置、安装环境、安装方法等的要求,确保电能计量装置安装正确、接线准确、运行稳定。
三是电能计量装置的运行和维护。
这一方面主要包括电能计量装置的标定和检定要求,以及运行过程中的维护保养要求,保证电能计量装置的准确度和稳定性。
四是电能计量装置的管理和监控。
这一方面主要包括电能计量装置的档案管理、数据采集和记录、异常报警和处理等要求,确保电能计量装置的正常运行和数据的真实可靠。
最后,电能计量装置技术管理规程的重要性和意义是什么?电能计量是保障市场经济和社会公正的基础,对于电能计量装置进行规范管理可以保证电能消费的公平、公正和合法,有效防止各种不正当行为的发生。
电气设备工程中的电能计量装置规范要求电能计量装置是电气设备工程中重要的组成部分,它用于测量和记录电能消耗,对于电网供电和用户电能管理具有至关重要的作用。
为了确保电气设备的安全性、可靠性和准确性,电能计量装置需要符合一系列的规范要求。
本文将就电气设备工程中的电能计量装置规范要求进行论述。
一、装置选型与安装要求1. 装置选型要求电能计量装置的选型应根据电能消耗的大小、数量和工作环境等因素进行综合考虑。
根据国家有关标准,应选择符合相应精度等级、通信协议和适用环境等要求的电能计量装置。
同时,还需考虑装置的可靠性、稳定性和可维护性等因素。
2. 安装要求电能计量装置的安装需要严格按照相关规范进行。
安装位置应便于观察、操作和维护,且不受干扰。
装置应能够正常工作,避免与其他设备的电磁干扰。
安装过程中,需要进行正确接线,并进行必要的接地保护。
二、仪器检定与检验要求1. 仪器检定要求电能计量装置在出厂前需要经过仪器检定,以确保其测量精度符合规范要求。
检定应由符合相关资质要求的检定机构进行,检定结果需要记录并加贴检定标志。
检定周期应根据具体情况确定,一般不超过两年。
2. 检验要求为确保电能计量装置安装、调试和运行的质量,需要进行相应的检验工作。
检验应包括设备的外观、接线、通信功能等方面的检查,以及对装置的参数设置、校准等进行检测。
对于检验不合格的装置,应及时进行整改或更换。
三、维护与管理要求1. 维护要求电能计量装置的维护应按照相关规范进行。
定期进行设备巡检和清洁,及时发现并解决设备故障。
对于精度下降超过规定范围的装置,需要及时校准或更换。
对于重要设备,应进行备用设备的配置,以确保系统的连续性和可靠性。
2. 管理要求电能计量装置的管理工作需要建立健全的运行管理制度。
对于电能计量装置的使用、维护和检修等工作应有明确的责任分工。
定期开展设备验收和运行记录,计量数据应及时上报。
针对装置的安全问题,需要建立应急预案,并组织定期演练。
浅谈电能计量装置的安装和接线摘要:本文结合自己从事电能计量安装及接线实际工作过程中,主要从电能计量方式确定,电能计量装置的安装与接线等方面,提出了个人在工作中积累的一些看法和意见,以及现场处理电能计量装置安装与接线的经验交流。
关键词:电能计量装置、计量设备安装、正确接线一、正确确定用户的计量方式计量方式是根据用户用电容量和类别而确定的,确定计量方式时要考虑到采用的计量装置类别、安装位置和接线方式,还要考虑各用电单元的供电方式、经济隶属关系和管理方式等因素。
1.1用户计量方式的选择:①供电企业应在用户每一个受电点内,按照不同电价类别,分别安装电能计量装置,一个受电点即是一个电能计量点或计量计费单位。
②电能计量点的确定:贸易结算用电能计量装置,原则上应安装在供电设施与受电设施的产权分界处,如果产权分界处不适合装设电能计量装置,或为了管理方便将电能计量装置设置在其他合适位置,对专线供电的高压用户,可在供电变压器出口装表计量,对公用线路供电的高压用户可在用户受电装置的低压侧计量。
③城乡居民用电一般实行一户一表,因特殊原因不能实行一户一表供电时,可根据其容量安装公用的电能表。
④任何一个供电点或受电点,都应装设电能计量装置。
⑤有两路及以上线路分别来自两个及以上的供电点或有两个及以上的受电点的用户,应分别装设电能计量装置。
⑥临时用电的用户也应安装用电计量装置。
1.2用户计量方式及计量装置的技术要求:①居民用户,根据用电负荷大小和实际情况装设专用或公用单相220V电能表或380/220V三相电能表。
②低压供电,负荷电流为60A以下时,宜采用直接接入式电能表;负荷电流为60A及以上时,宜采用经电流互感器接入式的接线方式。
③对于高压供电的用户,应采用高压侧计量方式,即采用高供高计方式。
对于35KV公用配电网供电、配电变压器容量在500千伏安及以下的或者10千伏供电,容量在315千伏安及以下的,若高压计量条件不具备也可采用低压侧计量方式,即采用高供低计加变损的方式。

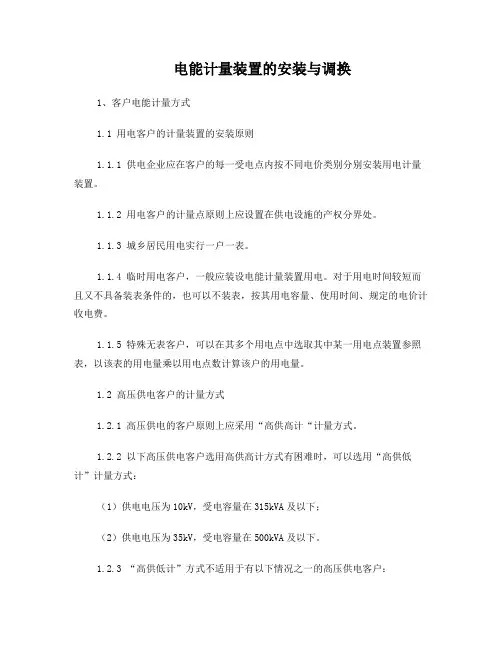

电能计量装置的安装与调换1、客户电能计量方式1.1 用电客户的计量装置的安装原则1.1.1 供电企业应在客户的每一受电点内按不同电价类别分别安装用电计量装置。
1.1.2 用电客户的计量点原则上应设置在供电设施的产权分界处。
1.1.3 城乡居民用电实行一户一表。
1.1.4 临时用电客户,一般应装设电能计量装置用电。
对于用电时间较短而且又不具备装表条件的,也可以不装表,按其用电容量、使用时间、规定的电价计收电费。
1.1.5 特殊无表客户,可以在其多个用电点中选取其中某一用电点装置参照表,以该表的用电量乘以用电点数计算该户的用电量。
1.2 高压供电客户的计量方式1.2.1 高压供电的客户原则上应采用“高供高计“计量方式。
1.2.2 以下高压供电客户选用高供高计方式有困难时,可以选用“高供低计”计量方式:(1)供电电压为10kV,受电容量在315kVA及以下;(2)供电电压为35kV,受电容量在500kVA及以下。
1.2.3 “高供低计”方式不适用于有以下情况之一的高压供电客户:(1)有二台及以上台数变压器变电的客户;(2)主变为三线圈变压器变电的客户;(3)供电电压为110kV及以上的客户。
1.3 低压供电客户的计量方式采用“低供低计”计量方式1.4 计量点的选择1.4.1 高压供电客户的计量点,原则上应选在高压电源资产分界点附近;专线供电客户,其计量点选在专线的始端,即供电企业变电所客户专线间隔,但是当有其他技术上的原因,其计量点不能选在专线的始端时,可征得客户的同意后,安装在专线未端,即客户变电所的进线间隔,但在计算客户的有、无功电量及最大需量时应加上专线的线损电量及需量。
并作如下规定:(1)专线客户的计量点,可选在专线始端计量点1,也允许选在专线未端计量点2,但不准选在变压器低压侧,即“高供低计”量电方式。
见图1-1-1图1-1-1(2)35kV非专线受电的高压客户,计量点应选在高压进户处,见图1-1-2。
电能计量装置安装接线规则2021
摘要:
一、电能计量装置的概述
二、电能计量装置的安装接线规则
1.电能计量装置的接线方式
2.电能计量装置的安装方式
3.电能计量装置的使用和维护
三、2021年电能计量装置安装接线规则的变化
正文:
电能计量装置是用于测量电能的设备,它在电力系统中扮演着重要的角色。
电能计量装置的安装接线规则是保证其准确性和可靠性的重要因素。
首先,电能计量装置的接线方式是安装接线规则的重要部分。
接线方式分为两种:直接接入式和间接接入式。
直接接入式电能表适用于负荷电流为50A 及以下的低压供电,而间接接入式电能表适用于负荷电流为50A以上的低压供电。
对于高压供电,应采用YY方式接线。
其次,电能计量装置的安装方式也是安装接线规则的重要部分。
电能计量装置应安装在干燥、通风、无腐蚀气体和无剧烈振动的地方。
同时,电能计量装置的安装位置应避免阳光直射和雨淋。
最后,电能计量装置的使用和维护也是安装接线规则的重要部分。
使用时应注意轻拿轻放,避免剧烈震动。
维护时应定期检查电能计量装置的接线端子和接线盒,确保接线良好。
在2021年,电能计量装置安装接线规则有所变化。
对于低压供电,应采用六线连接。
对于高压供电,应采用YY方式接线。
同时,电能计量装置的安装位置应避免阳光直射和雨淋。
总之,电能计量装置的安装接线规则是保证其准确性和可靠性的重要因素。
电力系统中电能计量器的安装与调试方法指南电能计量器是电力系统中的重要设备,用于测量、记录和计算电能消耗。
在电力系统中,正确安装和调试电能计量器对保障电能计量的准确性和可靠性至关重要。
本文将介绍电能计量器的安装与调试方法指南,帮助读者了解如何正确安装和调试电能计量器。
一、电能计量器的选择和准备工作1. 根据实际需求选择合适的电能计量器。
根据需要测量的电能类型(交流或直流)、额定电压和电流范围、精度级别等因素,选择合适的电能计量器。
同时,需了解该计量器的技术参数、功能特点和适用条件。
2. 确定安装位置。
根据电能计量的需求和系统布局,选择合适的安装位置,在确保安全和易于维护的前提下,尽量缩短电缆长度,减小测量误差。
3. 准备必要的安装工具和材料,如螺丝刀、扳手、绝缘胶带、接线端子等。
二、电能计量器的安装步骤1. 关断电源。
在安装过程中,务必关闭相应的电源开关,以确保操作的安全性。
2. 进行负载计量器的连接。
根据电能计量器的安装图纸或说明书要求,逐一连接电缆与电能计量器的终端,确保连接稳固可靠并遵循正确的接线方式。
3. 连接其他必要的元件。
根据需要,连接电源线和电源保护装置到电能计量器上,并进行正确接线及连接。
4. 进行设备的接地。
根据电能计量器的接地要求,将设备接地线连接到可靠的接地装置上,确保接地稳固可靠。
三、电能计量器的调试步骤1. 打开电源。
确认所有的连接正确无误后,逐一打开电源开关,将电源供应到电能计量器上。
2. 检查电能计量器的运行状态。
观察电能计量器是否正常运行、显示信息是否准确,如果发现异常情况则应及时处理。
3. 进行基本的校准和检测。
按照电能计量器的说明书要求,进行基本的校准和检测工作,确保电能计量器的计量精度满足要求。
4. 进行额外的功能测试和调试。
根据实际需求,进行其他额外的功能测试和调试工作,如需外部联网或通信功能的测试等。
四、电能计量器安装与调试的注意事项1. 安装前应认真阅读电能计量器的安装说明书,并按照操作步骤进行操作。
电能计量装置的安装、竣工验收及运维管理要点发布时间:2023-02-28T07:29:41.301Z 来源:《建筑设计管理》2022年19期作者:张伟王容[导读] 在社会经济发展过程中,电网建设的重要性逐渐突显,我国的电网逐渐趋于完善,人们也张伟王容国网山西省电力公司运城供电公司山西省运城市044000摘要:在社会经济发展过程中,电网建设的重要性逐渐突显,我国的电网逐渐趋于完善,人们也不断增加电力消耗,需要保障电网电能计量工作的可靠性,保障双方综合效益,避免产生不必要的经济纠纷。
文章提出保障电能计量装置安装质量和计量准确性的措施;最后在分析了电能计量安装方法的基础上,介绍了竣工验收和运维管理的要求,以供参考。
关键词:电能计量装置;安装技术;接线技术1.保障电能计量装置安装质量的措施 1.1正确配置计量装置推广利用全电子式电能表、宽量限电能表,同时需要结合现场环境的温度、负荷及季节变化等因素合理调节电能表误差;需要利用S级电流互感器,其可以适应不同的工作环境,有利于提高电能表计量结果的精确性。
1.2减小电压互感器二次回路压降误差二次回路关系到计量装置运行质量,在安装二次回路导线时需要结合实际工作情况合理缩短回路距离,减少指示回流安装数量。
1.3合理使用无功补偿装置电力企业需要综合分析用户用电情况,合理安装无功补偿装置,从而提高用户功率,避免因为功率因数较低而影响计量装置运行。
1.4优化安装环境和安装工作电力企业需要优化电能计量装置运行环境,减少振动,同时要控制腐蚀性气体、磁场等因素的负面影响,提高电能计量装置安装质量,严格根据安装规定和要求等完成电能计量装置安装工作。
1.5检查电能计量装置接线错误工作人员需要结合电能计量装置特征排查异常原因,利用电能表、现场校验仪表检查电能计量装置接线错误问题。
在电能计量装置接线错误检查过程中,需要利用电源辅助检查方式,同时需要创新检测方法,优化电能计量装置检测效果。
三相三线电能计量装置安装带TV、TA二相.二线电能计虽装貿接线原理图一、安装三相三线电能计量装置工具:二、安装要求:1、表与表之间的间距应大于80mm:2、表与配电箱边缘应不小于40mm:3、表与地面的距离为0.8m〜1.8m;4、表的垂直度不大于1。
%;5、每个桩头最多接两根导线;6、绑扎带距转弯处5cm左右,直线不大于15cm;7、相间及相对地距离:0.38kV 20cm: 6kV 100cm;lOkV 125cm三、三相三线电能计量装置通电前检查:1、工具、仪表准备:一字枇、十字枇、尖咀钳、验电笔、剥线钳、活络扳手、钢丝钳、万用表(除红、黑测试棒,还应配一根两端接有鰐鱼夹的辅助测试线)。
2、工具、仪表检查:1)一字枇、十字枇金属裸露部分应有绝缘包裹,枇端外露应适当。
2)尖咀钳、钢丝钳手柄绝缘应完好。
3)验电笔的电压等级应符合现场要求,应在有电的设备上试验,保证其完好。
3)万用表:1)外观检查无破损,有试验标签,且在有效期范围内,测试线应完好;2)万用表静态调零,观察万用表指针是否指在表盘左边“0”刻度处,若不在,应调节调零旋钮,使其指在“0刻度处。
”将万表调至RX1档,将两表棒短接,指针应指在表盘右边“0”处,若不在,应调表右边(MF—47型)旋钮,使其指在表盘右边“0” 处,若调不到,说明表内电池欠压,应更换电池。
3、计量装置外观检查:1)采用眼看、手摸的方法检查铭牌、型号、规格、标色是否正确,镖丝导线是否松动,接线盒连接片是否正确。
2)用万表检查:电压回路、电流回路、接地回路。
4、填写故障排除表格:序号故障现彖所在的回路故障原因排除故障方法的简单陈述1电压回路2电流回路3接地回路接线检查及故障排除表格万表档位要放在空档5、现场清理:1)现场保持清洁,2)工具材料整理整齐放归原处,3)或交流最高档。
四、三相三线表现场安装:熔断器电压互感器电流互感器电压互感器的接线:1、AB-AB, b与a相连接V相并接地。
电能计量装置安装管理办法1.1根据《中华人民共和国计量法》、《中国人民共和国计量实施细则》、《贵州省计量监督管理条例》、《中华人民共和国电力法》、《供电营业规则》、《水利电力部电测、热工计量仪表和装置检定管理规定》、DL/T448-2000《电能计量技术管理规程》的要求,特制定以下管理办法:1.2规定电能表、计量箱、计量低压CT 、计量高压CT、PT的计划、采购、检定、安装、运行维护、抢修、报费管理必须按照本办法执行。
1.3本办法的管理流程共分六个部分:一是新建变电站计量装置的管理,二是新建高压客户计量装置的管理,三是新建低压客户计量装置的管理,四是变电站计量装置的运行维护,五是高压计量箱的运行维护,六是低压计量装置的运行维护。
2. 新建工程计量装置的管理2.1 新建变电站电能计量装置的管理2.1.1 市场部负责对设计单位设计的各关口计量点及计量CT 变比进行审查,使计量点及CT变比设计符合《供用电营业规则》等有关规程规定的要求,从源头即把好关;2.1.2计量站负责审查电能计量方式、计量装置等级,使其符合DL/T448-2000《电能计量技术管理规程》;2.1.3设计审查通过后,计量站负责申报需配置的电能表的型号、厂家及用量计划,物资供应科根据计划采购计量器具,计量站负责电能表室内检定并保存原始记录资料;2.1.4计量装置的安装质量由施工单位负责;2.1.5变电工程峻工后,生技科负责通知计量站现场进行计量装置的检定、调试,计量站检定合格后出具检定报告;2.1.6生技科负责通知计量站参加新建变电站计量装置验收。
对验收不合格的电能计量装置不允许投入使用,验收人员提出书面整改意见,交施工单位整改,复验合格后,计量装置方能投入使用;2.1.7计量站负责计量装置的建档工作,并将计量装置型号、变比、等级等资料书面送达或电子邮件发送相关部门;2.1.8调通所负责能量系统的完善工作,确保每天能看到母线电量平衡情况。
电能计量装置技术管理规程电能计量装置技术管理规程是指对电能计量装置的技术管理进行规范和管理的一系列制度和规定。
其主要内容包括以下几个方面:一、电能计量装置的选型和采购电能计量装置的选型和采购是电力系统中非常重要的环节。
在选型和采购时,应根据实际需要,选择符合国家标准和行业标准的电能计量装置,并严格按照采购程序进行采购。
同时,还应对电能计量装置的质量、性能、价格等方面进行评估和比较,确保采购的电能计量装置符合要求。
二、电能计量装置的安装和调试电能计量装置的安装和调试是保证电能计量准确性的重要环节。
在安装和调试时,应按照电能计量装置的安装和调试规程进行操作,确保电能计量装置的安装和调试符合要求。
同时,还应对电能计量装置的接线、校准、调试等方面进行检查和测试,确保电能计量装置的准确性和可靠性。
三、电能计量装置的运行和维护电能计量装置的运行和维护是保证电能计量准确性和可靠性的重要环节。
在运行和维护时,应按照电能计量装置的运行和维护规程进行操作,确保电能计量装置的运行和维护符合要求。
同时,还应对电能计量装置的检查、校准、维护等方面进行管理和监督,确保电能计量装置的准确性和可靠性。
四、电能计量装置的检定和检验电能计量装置的检定和检验是保证电能计量准确性的重要环节。
在检定和检验时,应按照电能计量装置的检定和检验规程进行操作,确保电能计量装置的检定和检验符合要求。
同时,还应对电能计量装置的检定、检验结果进行记录和归档,确保电能计量装置的准确性和可靠性。
五、电能计量装置的更新和改造电能计量装置的更新和改造是保证电能计量准确性和可靠性的重要环节。
在更新和改造时,应根据电能计量装置的使用情况和技术发展趋势,选择符合要求的电能计量装置进行更新和改造。
同时,还应对电能计量装置的更新和改造方案进行评估和比较,确保电能计量装置的准确性和可靠性。
综上所述,电能计量装置技术管理规程是保证电能计量准确性和可靠性的重要制度和规定。
在实际操作中,应严格按照规程进行操作,确保电能计量装置的准确性和可靠性。
电能计量装置装拆作业指导书
1范围
适用于本公司电力营销业务中电力增容、小用户增容、减容,复容、改压、迁址、分户、并户、移表、通用杂项(既有安装,又有拆除工作)流程中涉及电能计量装置装拆的有关作业,以及电能计量装置轮换的有关作业。
2职责
2.1装表接电班班长根据电力营销信息系统中的各类工作传票负责分配装拆表任务。
2.2装表接电员负责与客户联系,现场工作,现场客户确认,装拆表录入,机内传票传递。
2.3资产管理员负责领发表、接收退表、核对装拆工单与电表示数。
3质量要求
3.1按电力营销信息管理系统规定的考核时限完成电能计量装置装拆工作。
3.2电能计量装置装拆工艺符合专业规程要求,整齐美观、连接固定牢靠。
工作差错率为零、故障率为零。
3.3现场不发生安全事故。
4作业顺序。
高压低压配电柜的电能计量装置的选型与安装指南电能计量装置是用于测量和记录电能消耗的设备,对于采取节能措施和优化电力使用具有重要意义。
在高压低压配电柜中,电能计量装置的选型和安装至关重要。
本文将重点介绍高压低压配电柜的电能计量装置的选型和安装指南。
一、选型指南1. 功能需求分析在选型前,首先需要明确所需的功能需求。
例如,是否需要支持多个测量点、通信功能、数据采集频率等。
根据具体需求,选择相应的电能计量装置,满足配电柜的电能计量要求。
2. 测量精度要求根据配电柜的电能计量精度要求,选择具备较高精度的电能计量装置。
通常,电能计量装置的精度等级应与国家标准要求相符,确保准确度达到要求。
3. 安全性考虑在选择电能计量装置时,要考虑其安全性能。
确保装置具备过压、过流、温度过高等安全保护功能,以防止电力事故的发生。
4. 通信接口需求如有需求,选择具备通信接口的电能计量装置,以便实现数据远程监控和管理。
常见的通信接口包括RS485、Modbus、以太网等,根据实际情况选择适合的通信接口类型。
5. 综合成本考虑在选型过程中,需要综合考虑装置的性能、价格、维护成本等因素,选择性价比较高的电能计量装置。
二、安装指南1. 安装位置选择电能计量装置的安装位置应尽量选择在电力供应系统的终端,以保证测量的准确性。
同时,要远离强电磁场和其他干扰源,避免对装置造成影响。
2. 安装环境要求安装高压低压配电柜的电能计量装置时,要保证环境干燥、通风良好,温度适宜,并避免灰尘、湿气等对装置的影响。
3. 接线和连接按照电能计量装置的接线图进行接线,并确保连接可靠牢固。
注意避免接线过长或过短,避免线路过于复杂。
应按照相关标准进行接线和连接。
4. 耐压试验完成安装后,应进行耐压试验,以确保电能计量装置的绝缘性能符合要求,避免漏电等事故的发生。
5. 校准和调试安装完成后,进行电能计量装置的校准和调试工作。
根据厂家提供的操作说明,按照相应流程进行校准和调试,确保装置正常工作。
电能计量装置的安装与调换1、客户电能计量方式1.1 用电客户的计量装置的安装原则1.1.1 供电企业应在客户的每一受电点内按不同电价类别分别安装用电计量装置。
1.1.2 用电客户的计量点原则上应设置在供电设施的产权分界处。
1.1.3 城乡居民用电实行一户一表。
1.1.4 临时用电客户,一般应装设电能计量装置用电。
对于用电时间较短而且又不具备装表条件的,也可以不装表,按其用电容量、使用时间、规定的电价计收电费。
1.1.5 特殊无表客户,可以在其多个用电点中选取其中某一用电点装置参照表,以该表的用电量乘以用电点数计算该户的用电量。
1.2 高压供电客户的计量方式1.2.1 高压供电的客户原则上应采用“高供高计“计量方式。
1.2.2 以下高压供电客户选用高供高计方式有困难时,可以选用“高供低计”计量方式:(1)供电电压为10kV,受电容量在315kV A及以下;(2)供电电压为35kV,受电容量在500kV A及以下。
1.2.3 “高供低计”方式不适用于有以下情况之一的高压供电客户:(1)有二台及以上台数变压器变电的客户;(2)主变为三线圈变压器变电的客户;(3)供电电压为110kV及以上的客户。
1.3 低压供电客户的计量方式采用“低供低计”计量方式1.4 计量点的选择1.4.1 高压供电客户的计量点,原则上应选在高压电源资产分界点附近;专线供电客户,其计量点选在专线的始端,即供电企业变电所客户专线间隔,但是当有其他技术上的原因,其计量点不能选在专线的始端时,可征得客户的同意后,安装在专线未端,即客户变电所的进线间隔,但在计算客户的有、无功电量及最大需量时应加上专线的线损电量及需量。
并作如下规定:(1)专线客户的计量点,可选在专线始端计量点1,也允许选在专线未端计量点2,但不准选在变压器低压侧,即“高供低计”量电方式。
见图1-1-1图1-1-1(2)35kV非专线受电的高压客户,计量点应选在高压进户处,见图1-1-2。
图1-1-2(3)10kV非专线受电容量在315kV A以上的高压客户,计量点应选在高压进户处,见图1-1-3。
图1-1-3(4)10kV非专线受电容量在315kV A及以下的高压客户,计量点可选在主变低压侧,见图1-1-4图1-1-41.4.2 多电源高压供电客户,在每一电源的资产分界处上设计量点。
(1)专线客户见图1-2-1图1-2-1(2)非专线客户见图1-2-2图1-2-2(3)专线与非专混合客户见图1-2-3-a或图1-2-3-b图1-2-3-a图1-2-3-b1.4.3低压客户的计量点,应选在低压电源进户点附近,见图1-3图1-31.5 对计量装置配套设备的要求1.2.1 居民客户的电能表必须安装在专用计量箱内。
根据住宅的实际情况配置电能计量专用箱(简称计量箱)。
(1)10kV供电低压配电居民客户可在低压进户处装设计量箱。
(2)低压居民客户(高层)可分层装设计量箱。
(3)低压居民客户(小高层)可在底层电表间集中装设计量箱。
(4)低压居民客户(公寓)在各单元的楼道底层装置计量箱。
(5)零星居民客户可装设户外计量箱。
(6)计量箱中的容积应能安装若干只电能表外,还能装设有总进线闸刀(熔断器)和分路出线断路器,其中分路出线断路器不准与电能表共用一仓。
计量箱根据所装的电能表的数量分成若干类型,成套居民住宅小区(含高层、小高层建筑)的计量箱可为嵌入式并可封印。
计量箱规格型式由市(地)电力(电业)局审定,报省公司备案。
1.2.2 非居客户根据其供电电压、受电容量按以下规定配置计量柜(箱)(1)低压非居客户应在产权分界处(即进户线或进户电缆末端)装设专用计量柜(箱)(2)供电电压为10kV受电容量在315kV A及以下客户可在变压器低压侧装设专用计量柜(箱)(3)供电电压为10kV的客户,受电容量在500kV A及以上的,应在10kV进户处装设专用计量柜;受电容量在500kV A以下的,315kV A 以上的应在高压侧装设组合式互感器,电能表装在温差变化小、易抄表之处,并有可封印的表箱保护,组合式互感器至电能表间的二次线应用钢管保护。
(4)供电电压为35kV受电容量在500kV A及以下客户,应装设专用计量柜。
(5)供电电压为35kV受电容量在500kV A以上的客户,如采用35kV 户外配电时,应装设专用计量电流互感器和专用电压互感器二次连结线(即直接从电压互感器的出口端子箱里接出至电能表),不允许装设隔离开关的辅助接点,不得与保护、测量回路共用。
电能表应装设在专用的计量柜(箱)内。
(6)供电电压为35kV受电容量在500kV A以上客户,如采用35kV户内配电时,应装设与客户配电设施相一致专用计量柜。
(7)供电电压在110kV及以上户外配电的客户采用专用电流互感器和专用电压互感器二次连结线(即直接从电压互感器的出口端子箱里接出至电能表),有独立的熔断器保护但不允许装设隔离开关的辅助接点,不得与保护、测量回路共用。
电能表应装设在专用的计量柜内。
2 电能表与互感器的安装或调换。
2.1 居民客户的电能计量装置的安装。
2.1.1 装接部门负责人在新装居民客户检验之后,根据营销系统的流程要求每天下班前对次日的装接工作派工。
2.1.2 装接人员在接到流程的装接指令后,打印《电能计量装接单》。
2.1.3 外出装接工作至少二人为一组其中一人为负责人。
2.1.4 装接人员凭《电能计量装接单》到二(三)级表库领表。
2.1.5 居民住宅小区(包括高层、小高层建筑)多户装表应遵守以下规定:(1)嵌入式计量箱应在住宅小区基建后期按装在指定的位置,确保电能表安装高度在0.8m--1.8m (表水平中心线距地面尺寸)。
(2)连接电能表的导线应采用BV型铜芯线。
标定电流为5(20)A电能表连接线宜采用BV-10mm2的导线,标定电流为10(40)A电能表连接线宜采用BV-16mm2的导线。
(3)计量箱内,电能表下端应加有回路名称的标签,三相电能表相距的最小距离应大于80mm,单相电能表相距的最小距离为30mm,电能表与屏边的最小距离应大于40mm。
电能表安装必须垂直牢固,表中心线向各方向的倾斜不大于1〇。
(4)计量箱中应设有总进线闸刀(熔断器)、分户出线断路器。
总进线闸刀(熔断器)应和电能表共同安装在同一计量仓内,并能加封。
分路出线断路器应单独设置一仓,不得与电能表仓合用。
(5)工作完毕后装接负责人应对所安装的电能计量装置进行逐一检查(特别要核对电能表下端回路名称的标签与实际情况是否相符)。
三相表还应测定相序为顺相序。
然后指定小组成员对所安装的电能表的接线盒进行封印,完毕后清理工作场所。
(6)装接负责人应陪同客户现场负责人验收,客户现场负责人如无意见,装接负责人将计量箱的门加封印,再请客户现场负责人在《电能计量装接单》上签字。
2.1.6 零星居民住宅的电能表宜安装在室外的计量箱内。
电能表安装高度宜在1.8m 左右(表水平中心线距地面尺寸)。
接入计量箱的连结导线应由硬塑管保护。
2.1.7 安装完工后,装接负责人通电检查客户用电是否正常。
感应式电能表,还应检查电能表有否潜动,有否停走。
如无问题,应指定成员对电能表接线盒封印,请客户检查并在《电能计量装接单》上签字,当着客户的面对计量箱加封印。
2.1.8 所有封印都应正确记录在《电能计量装接单》或封印单上。
2.1.9 装接小组返回自己的单位后应立即将装接信息及封印信息输入营销系统,将流程发至下一岗位。
2.2 非居客户的电能计量装置的安装2.2.1 装接部门负责人在新的非居客户检验之后,根据营销系统的流程要求每天下班前对次日的装接工作派工。
2.2.2 装接人员在接到流程的装接指令后,打印《电能计量装接单》。
2.2.3 外出装接工作至少二人为一组其中一人为负责人。
2.2.4 装接人员凭《电能计量装接单》到二{三}级表库领表(包括电能表与低压电流互感器)。
2.2.5 低压非居客户装表应遵守以下规定:(1)容量在50kV A及以下的可以选用计量箱,容量在50kV A以上选用低压计量柜。
低压计量柜根据设计图纸(经审图通过)预先由客户安装。
如选用计量箱时,应安装在进户线附近坚固的建筑物上。
进户线穿墙及至低压计量柜(计量箱)的导线应用硬塑管保护,或选用钢铠甲电缆。
所选的硬塑管直径要足够大,保证穿过该硬塑管的所有导线的截面之和(包括绝缘包皮的截面)要小于硬塑管截面的40%。
(2)计量柜(箱)中应设有总进线闸刀(熔断器)、出线断路器。
总进线闸刀(熔断器)应和电能表共同安装在同一计量仓内,并能加封。
出线断路器应单独设置一仓,不得与电能表仓合用。
(3)直接接入式电能表应采用多股铜芯绝缘导线,导线截面积应根据额定的正常负荷电流按下表(铜芯绝缘导线截面表)选择。
同时所选导线截面积必须小于端钮盒接线孔。
铜芯绝缘导线截面表负荷电流(A)铜芯绝缘导线截面mm2I<20 4.020≤I<40 6.040≤I<60 7*1.560≤I<80 7*2.580≤I<100 7*4.0(4)电流互感器的二次接线应采用分相接线方式,即其3台电流互感器二次绕组与电能表之间宜采用六线连接。
电压、电流回路各相导线应分别采用黄、绿、红色线,中性线应采用黑色线或蓝色线。
(5)电压、电流回路导线均应加装与图纸相符的端子编号,导线排列顺序应按正相序(即黄、绿、红色线为自左向右或自上向下)排列。
互感器二次回路应安装联合接线盒,便于实负荷校表和带电换表。
互感器从输出端子直接接至联合接线盒和电能表,中间不得有任何辅助接点、接头或其他连接端子。
(6)互感器二次回路的连接导线应采用BV型铜芯线,对电流二次回路,连接导线截面积应按电流互感器的额定二次负荷计算确定,至少应不小于4mm2。
对电压二次回路,连接导线截面积应按允许的电压降计算确定,至少应不小于2.5mm2。
2.2.6 高压大客户的电能计量装置现场安装应遵守以下规定:(1)高压计量柜由客户根据设计图纸(经审图通过)在装表前与其他配电设备一起安装,柜内电压、电流互感器可先于电能表安装。
(2)互感器二次回路的连接导线应采用BV型铜芯线。
对电流二次回路,连接导线截面积应按电流互感器的额定二次负荷计算确定,至少应不小于4mm2。
对电压二次回路,连接导线截面积应按允许的电压降计算确定,至少应不小于2.5mm2。
互感器二次回路应安装联合接线盒,便于实负荷校表和带电换表。
互感器从输出端子直接接至联合接线盒和电能表,中间不得有任何辅助接点、接头或其他连接端子。
(3)电压、电流回路导线均应加装与图纸相符的端子编号,导线排列顺序应按正相序(即黄、绿、红色线为自左向右或自上向下)排列。
互感器二次回路应安装联合接线盒,便于现场校验和带电换表。
(4)电能表安装时必须校对二次导线,要求电压回路为顺相序,电流回路相位要正确。
