酒店工程验收标准及表格
- 格式:xls
- 大小:154.50 KB
- 文档页数:10

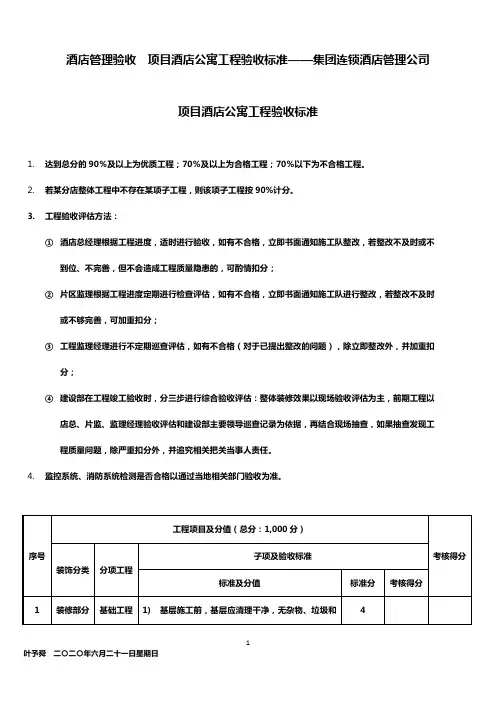

酒店管理验收项目酒店公寓工程验收标准——集团连锁酒店管理公司
项目酒店公寓工程验收标准
1.达到总分的90%及以上为优质工程;70%及以上为合格工程;70%以下为不合格工程。
2.若某分店整体工程中不存在某项子工程,则该项子工程按90%计分。
3.工程验收评估方法:
①酒店总经理根据工程进度,适时进行验收,如有不合格,立即书面通知施工队整改,若整改不及时或不
到位、不完善,但不会造成工程质量隐患的,可酌情扣分;
②片区监理根据工程进度定期进行检查评估,如有不合格,立即书面通知施工队进行整改,若整改不及时
或不够完善,可加重扣分;
③工程监理经理进行不定期巡查评估,如有不合格(对于已提出整改的问题),除立即整改外,并加重扣
分;
④建设部在工程竣工验收时,分三步进行综合验收评估:整体装修效果以现场验收评估为主,前期工程以
店总、片监、监理经理验收评估和建设部主要领导巡查记录为依据,再结合现场抽查,如果抽查发现工程质量问题,除严重扣分外,并追究相关把关当事人责任。

4.监控系统、消防系统检测是否合格以通过当地相关部门验收为准。
酒店开业验收程序和标准第一节工程验收在工程项目经理宣布所有工程施工基本结束,所有施工人员基本撤离之后由开业总经理牵头负责组织和总经理、项目经理共同对酒店12个模块的工程系统进行验收,并以如下四个标准作为准则:(一) 工程整体竣工,系统投入正常使用,如:装修施工结束并经开业验收合格;冷热水供应、电力供应、电梯、空调、有线电视、电话、宽带、消防系统、监控系统、PMS 系统、电话自动计费系统、制卡系统、会员卡读卡机等,必须投入正常使用,身份扫描与传输系统,设备须到位。
(二) 余下的少量工程维修在以不影响宾客入住为原则(没有噪音、气味、灰尘、不影响整体环境)的前提下可以考虑开业,否则也不能宣布开业。
(三) 验收中发现的问题,需列出详细清单,由工程项目经理安排施工队伍限期整改,完毕之后继续由上述三方进行再次验收第二节开业检查一开业检查标准清洁卫生符合运营检查标准,物品准备符合xx快捷酒店商务规范,员工培训经过考试合格,现场管理达到有效控制,服务质量符合规范要求,xx快捷酒店VI标识齐全标准,只有符合上述检查标准,才能批准开业。
二开业审批程序(一) 营业前,酒店须对照开业检查标准进行自查;(二) 经总经理和开业总经理自查合格后,向公司运营部申请进行开业检查;由运营部出具检查报告,检查的标准是以符合宾客的需求和品牌的质量形象为原则,以xx快捷酒店的工作手册和开业检查标准为依据;(三) 由总经理和开业总经理将开业检查合格报告送达主管总经理处,由主管总经理宣布酒店开业,确定宽容起止日期;(四) 一旦宣布开业后,所有营业区域不得再让施工人员进入,避免客人与工程的交叉施工,确保客人财产安全,如需维修的话,由总经理安排适当区域轮流进行维护和保养;(五) 宣布开业后,由公司销售部负责开通中央预定。
(六) 开业五天内酒店整改报告应由开业总经理及总经理报主管总经理备案。
三开业检查未完工作在不影响整体的情况下,经批准可以边试营业,边限期整改。

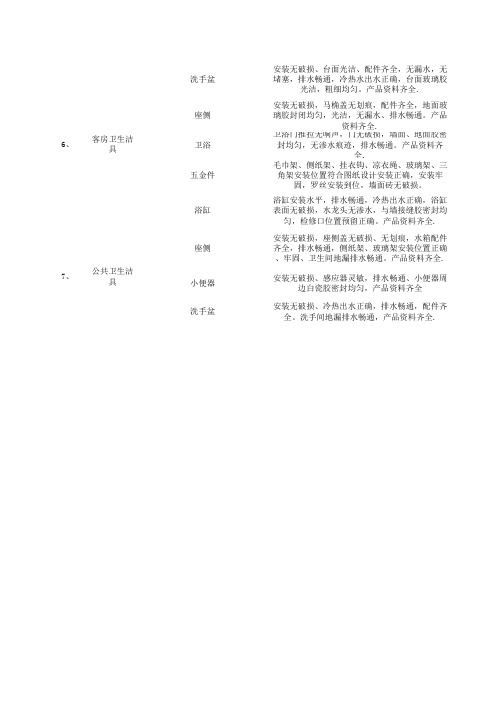

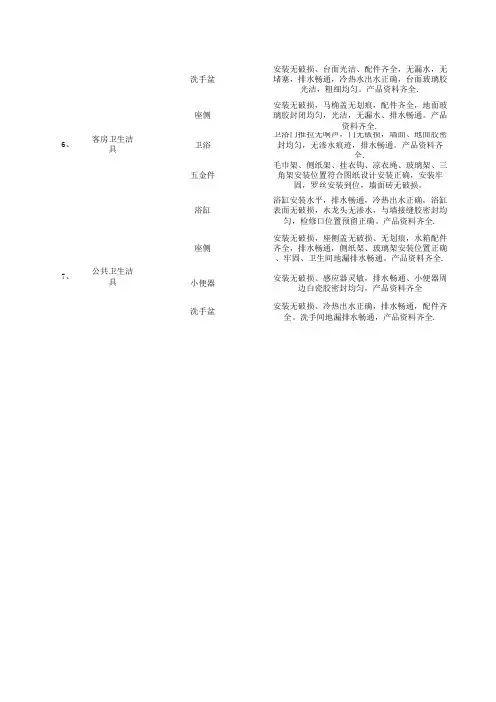

7、公共卫生洁
具
6、客房卫生洁
具
洗手盆
座侧
卫浴
五金件
浴缸
座侧
小便器
洗手盆
安装无破损、台面光洁、配件齐全,无漏水,无
堵塞,排水畅通,冷热水出水正确,台面玻璃胶
光洁,粗细均匀。
产品资料齐全.
安装无破损,马桷盖无划痕,配件齐全,地面玻
璃胶封闭均匀,光洁,无漏水、排水畅通。
产品
资料齐全.
卫浴门推拉无响声,门无破损,墙面、地面胶密
封均匀,无渗水痕迹,排水畅通。
产品资料齐
全.
毛巾架、侧纸架、挂衣钩、凉衣绳、玻璃架、三
角架安装位置符合图纸设计安装正确,安装牢
固,罗丝安装到位,墙面砖无破损。
浴缸安装水平,排水畅通,冷热出水正确,浴缸
表面无破损,水龙头无渗水,与墙接缝胶密封均
匀,检修口位置预留正确。
产品资料齐全.
安装无破损,座侧盖无破损、无划痕,水箱配件
齐全,排水畅通,侧纸架、玻璃架安装位置正确
、牢固、卫生间地漏排水畅通。
产品资料齐全.
安装无破损、感应器灵敏,排水畅通、小便器周
边白瓷胶密封均匀,产品资料齐全
安装无破损、冷热出水正确,排水畅通,配件齐
全。
洗手间地漏排水畅通,产品资料齐全.。
酒店验收标准酒店验收是指对酒店建设、装修、设备设施、服务标准等各个方面进行检查和评估的过程。
酒店验收的标准对于确保酒店的质量和服务水平至关重要。
以下是酒店验收的一般标准,供酒店业主和管理者参考。
一、建筑和装修。
1. 建筑结构,验收时需检查建筑结构是否牢固,是否存在裂缝、渗漏等问题。
2. 室内装修,检查室内装修是否符合设计要求,是否存在破损、污渍、异味等问题。
3. 室外环境,验收时需检查室外环境是否整洁、美观,是否存在垃圾、杂草等问题。
二、设备设施。
1. 空调、暖气,验收时需检查空调、暖气是否正常运行,是否存在漏水、异响等问题。
2. 电梯,检查电梯是否符合安全标准,是否存在故障、卡顿等问题。
3. 水电设施,验收时需检查水电设施是否正常,是否存在漏水、漏电等问题。
三、服务标准。
1. 前台接待,验收时需检查前台接待人员的服务态度、效率,是否符合酒店的服务标准。
2. 清洁卫生,检查客房、公共区域的清洁情况,是否符合卫生标准。
3. 餐饮服务,验收时需检查餐饮服务的菜品质量、服务态度,是否符合酒店的要求。
四、安全管理。
1. 消防设施,验收时需检查消防设施是否完善,是否存在损坏、失效等问题。
2. 安全出口,检查安全出口是否畅通,是否符合安全标准。
3. 安全培训,验收时需检查员工是否接受过安全培训,是否知晓应急处理程序。
五、其他。
1. 环保标准,验收时需检查酒店是否符合环保要求,是否存在环境污染等问题。
2. 客户投诉处理,检查酒店的客户投诉处理机制是否完善,是否能及时有效地解决问题。
以上是酒店验收的一般标准,希望酒店业主和管理者能够重视酒店验收工作,确保酒店的质量和服务水平达到标准,为顾客提供优质的住宿体验。

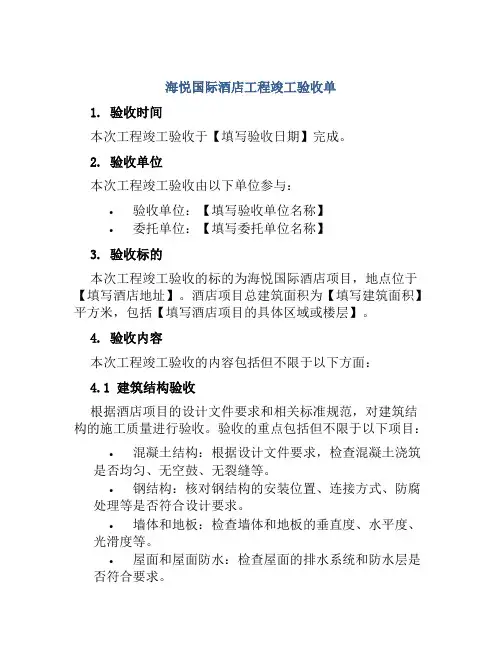

海悦国际酒店工程竣工验收单1. 验收时间本次工程竣工验收于【填写验收日期】完成。
2. 验收单位本次工程竣工验收由以下单位参与:•验收单位:【填写验收单位名称】•委托单位:【填写委托单位名称】3. 验收标的本次工程竣工验收的标的为海悦国际酒店项目,地点位于【填写酒店地址】。
酒店项目总建筑面积为【填写建筑面积】平方米,包括【填写酒店项目的具体区域或楼层】。
4. 验收内容本次工程竣工验收的内容包括但不限于以下方面:4.1 建筑结构验收根据酒店项目的设计文件要求和相关标准规范,对建筑结构的施工质量进行验收。
验收的重点包括但不限于以下项目:•混凝土结构:根据设计文件要求,检查混凝土浇筑是否均匀、无空鼓、无裂缝等。
•钢结构:核对钢结构的安装位置、连接方式、防腐处理等是否符合设计要求。
•墙体和地板:检查墙体和地板的垂直度、水平度、光滑度等。
•屋面和屋面防水:检查屋面的排水系统和防水层是否符合要求。
4.2 建筑设备验收对酒店项目中的建筑设备进行验收,包括但不限于以下方面:•给排水系统:检查给排水管道的安装质量、密封性能等。
•电气系统:核对电气设备的安装位置、接地方式、线路布置等。
•空调系统:检查空调系统的设计参数、安装质量、制冷制热效果等。
•暖通系统:检查暖通系统的设计参数、安装质量、温度湿度控制效果等。
4.3 室内装饰验收对酒店项目室内装饰进行验收,包括但不限于以下方面:•地面材料:检查地面材料的铺设情况、平整度、防滑等级等。
•墙面材料:核对墙面材料的安装质量、无醒目缺陷等。
•天花板:检查天花板的设计与安装质量、吊顶是否平整等。
•门窗:核对门窗的开启灵活性、封闭性能等。
5. 验收结论经过对海悦国际酒店项目的工程竣工验收,根据验收单位的实际情况和验收标准,做出以下结论:5.1 建筑结构验收结论根据对建筑结构的验收结果,结论如下:•混凝土结构符合设计要求,无明显质量问题。
•钢结构安装质量良好,连接紧固可靠。
•墙体和地板水平度、垂直度满足要求。
酒店工程施工及验收标准
酒店工程施工是酒店建设过程中至关重要的一环,其质量直接关系到酒店的最终形象和服务水平。
酒店工程施工及验收标准是确保酒店工程建设质量的关键,下面将介绍酒店工程施工及验收标准的相关内容。
一、酒店工程施工标准
1.1 设计方案对酒店工程施工起着至关重要的指导作用,应当符合国家相关建筑规范标准。
设计方案中需明确工程质量要求、用材规格等内容,以确保施工过程中的依据。
1.2 施工现场应设专人负责监督施工过程,确保施工标准符合设计要求。
施工过程中应按照规定程序逐步施工,保证工程质量。
1.3 施工过程中严格控制施工质量,确保施工用材符合规定标准,加强对施工现场的管理,杜绝施工过程中的违规行为。
二、酒店工程验收标准
2.1 在酒店工程竣工后,应按照相关规定进行验收。
验收内容包括但不限于建筑结构、电力设备、空调系统、排水系统等,确保酒店工程的各项设施正常使用。
2.2 酒店工程验收应当由专业验收人员进行,验收过程中应认真核对工程质量档案,确保施工过程中的质量问题得以查找并解决。
2.3 酒店工程验收合格后,应及时颁发相应合格证明,方可投入使用。
对于存在质量问题的酒店工程,应当及时整改,直至符合验收标准。
综上所述,酒店工程施工及验收标准对于酒店建设具有至关重要的作用,只有严格按照标准要求进行施工和验收,才能确保酒店工程建设的质量和安全。
希望相关从业人员能够严格执行标准,共同为提升酒店行业整体形象贡献力量。
宾馆水电工程验收范本
一、验收目的
本验收范本旨在规范宾馆水电工程的验收流程,确保工程质量和安全,提高客户满意度。
二、验收范围
本验收范本适用于宾馆内所有水电工程,包括但不限于配电系统、照明系统、给排水系统、消防系统等。
三、验收标准
1.配电系统:验收时应检查配电箱、开关、插座等电气设备是否符合设计要
求,运行是否正常,是否有漏电保护装置。
2.照明系统:验收时应检查灯具、开关等照明设备是否符合设计要求,运行
是否正常,是否有漏电保护装置。
3.给排水系统:验收时应检查水管、阀门、水龙头等给排水设备是否符合设
计要求,运行是否正常,是否有漏水现象。
4.消防系统:验收时应检查消防设备是否符合设计要求,运行是否正常,是
否有漏气现象。
四、验收流程
1.准备工作:在验收前,应组织相关人员对宾馆水电工程进行全面检查,了
解工程情况。
2.现场检查:按照验收标准,对每个系统的设备进行检查,记录检查结果。
3.问题整改:对于检查中发现的问题,应及时整改,确保工程质量和安全。
4.验收报告:在整改完成后,应编写验收报告,对工程进行总结评价。
五、注意事项
1.在验收过程中,应保持安全意识,注意个人防护。
2.对于发现的问题,应及时记录并整改,确保工程质量和安全。
3.在验收完成后,应将验收报告提交给相关部门进行备案。
以上是宾馆水电工程验收范本的基本内容,具体实施时可根据实际情况进行调整和优化。
酒店建设施工及验收标准酒店作为接待游客、商务会议和宴会的场所,承载着重要的社会功能。
酒店建设的质量直接关系到服务质量和安全性,因此建设施工及验收标准显得尤为重要。
一、施工标准1.设计标准:酒店建设应符合相关法律法规和建设规范,以及国家建筑设计规范。
设计应考虑到实际使用需求,确保布局合理、通风采光良好。
2.材料选用:建筑材料应符合国家标准,无毒、无害、符合环保要求。
例如墙面涂料、地板材料等应具有防火、防水、防霉等功能。
3.施工工艺:施工过程应严格按照设计图纸和规范要求进行,施工人员应具备相应的资质和技术水平,保证建筑结构的稳固性和安全性。
二、验收标准1.外观验收:酒店建成后,首先要进行外观验收,包括建筑立面、屋面、窗户玻璃等。
确保外观整洁、无破损。
2.室内验收:对室内空间进行验收,包括房间装修、设备设施、通风系统等。
确保室内环境舒适、设施完好。
3.安全验收:酒店安全设施应齐全,如疏散通道、消防设施、应急照明等。
安全验收是保障员工和客人生命财产安全的重要环节。
4.设备设施验收:验收酒店设备设施的使用效果和安全性,如热水器、电梯、空调等。
确保设备正常运转、无故障。
5.环保验收:酒店应符合相关环保标准和要求,如垃圾处理、节能减排等。
环保验收是社会责任的具体体现。
结语酒店建设施工及验收标准的执行,关系着酒店的形象和服务质量。
只有严格按照标准要求进行施工和验收,才能确保酒店的安全性、舒适性和环保性。
希望各相关方能共同努力,确保酒店建设达到最佳标准,为客人提供舒适安全的居住环境。
酒店装修工程施工验收标准1. 引言本标准旨在确保酒店装修工程施工质量,保障酒店环境的安全、卫生和舒适。
以下为酒店装修工程施工验收标准的具体要求。
2. 施工质量- 2.1 结构施工:确保酒店建筑的结构牢固稳定,不得存在安全隐患。
- 2.2 水电施工:确保酒店的给水排水系统、电气系统和通信系统正常运行,符合相关安全标准。
- 2.3 门窗安装:所有门窗必须牢固、密封,且能够正常开闭。
- 2.4 地面装修:地面材料应平整、耐磨、防滑,并符合相关卫生标准。
- 2.5 墙面装修:墙面应平整、光滑,墙面材料应符合相关环保和防火要求。
- 2.6 天花装修:确保天花板牢固、美观,并符合相关防火标准。
- 2.7 室内装饰:室内装饰材料应符合环保要求,不得有异味和对人体健康有害的物质。
- 2.8 空调系统:确保酒店的空调系统能够正常运行,温度调节合理,室内空气质量良好。
3. 安全要求- 3.1 防火安全:酒店必须符合相关的防火安全要求,保证酒店内的人员和财产安全。
- 3.2 紧急疏散:设置合理的紧急疏散通道,并标明疏散指示。
- 3.3 电气安全:酒店的电气设备必须符合相关的安全标准,防止电气事故的发生。
- 3.4 前期准备:施工前必须对施工现场进行安全检查,确保施工环境安全。
4. 环保要求- 4.1 废物处理:施工过程中产生的废物必须按规定分类,妥善处理。
- 4.2 节能设备:酒店装修中应优先选择节能设备和材料,减少对环境的影响。
- 4.3 音、光、热环境:酒店内的音、光、热环境应符合相关卫生标准,保证室内环境的舒适度。
5. 施工验收- 5.1 施工验收程序:根据相关规定,按照施工进度进行中期和最终验收。
- 5.2 验收标准:验收标准应符合国家和地方的相关法规和标准。
以上为酒店装修工程施工验收标准的简要要求。
具体验收流程和详细标准需根据国家、地方法规和相关标准进行制定。
商务酒店工程验收标准1. 引言本文档旨在确定商务酒店工程验收的标准和要求,以确保工程质量满足预期并符合相关法规和标准。
2. 工程验收范围商务酒店工程验收涵盖以下方面:- 建筑结构- 机电设备- 消防系统- 室内装饰- 环境保护设施- 工程质量管理3. 工程验收标准商务酒店工程验收需满足以下标准:- 建筑结构:符合国家建筑设计规范,达到安全、稳定和耐久的要求。
- 机电设备:设备安装合理、工作正常,符合国家相关标准。
- 消防系统:满足防火安全要求,包括火灾报警、消防设施等。
- 室内装饰:装修材料合格,装饰风格符合设计要求。
- 环境保护设施:符合环保法律法规,包括垃圾处理、排污设施等。
- 工程质量管理:工程记录完备,合同履约情况符合要求。
4. 工程验收程序商务酒店工程验收程序按以下步骤进行:1. 工程建设单位申请验收。
2. 验收组织由相关部门组成,进行现场勘察和检查。
3. 验收组织编制验收报告,对工程质量进行评估。
4. 验收报告经审核确认后,工程正式验收完成。
5. 工程验收责任商务酒店工程验收涉及以下责任方:- 工程建设单位:负责工程建设过程的合规性和质量控制。
- 设计单位:提供符合规范的工程设计方案。
- 施工单位:确保按设计方案施工,并保证施工质量。
- 监理单位:监督工程建设过程,确保合规性和质量控制。
- 验收组织:负责对工程进行验收评估和勘察检查。
6. 验收结论和文件商务酒店工程验收完成后,将形成以下结论和文件:- 验收报告:详细记录工程验收过程、评估结果和存在问题。
- 问题清单:列出存在的问题和需要整改的事项。
- 验收意见书:对工程验收结果作出意见和建议。
- 完工报告:确认工程已完工,并可供使用。
7. 验收后的数据保存和备份完成商务酒店工程验收后,相关数据应妥善保存和备份,确保数据的安全性和可追溯性。
以上为商务酒店工程验收标准文档的概要,详细的工程验收流程和要求可根据实际情况进行补充和调整。
---请注意,本文档仅供参考,具体验收标准应根据实际要求和法规进行制定。
酒店装修验收标准一、公共区域1、大堂(1)地面:地砖或石材铺设平整,无空鼓、裂缝,拼缝均匀美观。
地毯铺设平整,无起皱、卷边。
(2)墙面:涂料或壁纸施工均匀,无明显色差、起皮、剥落。
石材或木饰面安装牢固,拼接平整。
(3)天花板:吊顶平整,无变形、裂缝。
灯具安装牢固,照明正常,光线分布均匀。
(4)门窗:门窗开启灵活,关闭严密,五金件齐全且使用正常。
玻璃无破损、划痕。
(5)接待台:台面平整光滑,材质符合设计要求。
柜台内部结构合理,便于存放物品。
2、电梯厅(1)地面与大堂要求相同。
(2)墙面装饰整洁美观,无损坏。
(3)电梯门开关正常,运行平稳,内部照明、通风良好,紧急呼叫按钮有效。
3、走廊(1)地面平整,地毯或地砖铺设符合要求。
(2)墙面整洁,踢脚板安装牢固。
(3)照明充足,灯具正常工作。
(4)消防设施齐全,标识清晰。
二、客房区域1、卧室(1)地面:与公共区域地面验收标准相同。
(2)墙面:装饰效果良好,无瑕疵。
(3)天花板:无裂缝、渗漏。
(4)窗户:窗帘轨道顺滑,窗帘遮光效果好。
窗户密封良好,隔音、隔热。
(5)床:床体稳固,床垫舒适,床品整洁无破损。
(6)家具:衣柜、床头柜、梳妆台等家具尺寸合适,安装牢固,表面无划伤、磕碰。
抽屉和柜门开关灵活。
(7)电器:电视、空调、电话等电器设备工作正常,操作方便。
插座位置合理,使用安全。
2、卫生间(1)地面:地砖防滑,排水顺畅,无积水。
(2)墙面:瓷砖粘贴牢固,无空鼓,勾缝均匀。
(3)天花板:防潮处理良好,无渗漏。
(4)洁具:马桶、洗手盆、浴缸(如有)等洁具安装牢固,使用正常,无漏水。
五金件光亮无锈迹。
(5)淋浴区:玻璃隔断密封良好,无渗漏。
喷头出水正常,水温调节灵敏。
三、餐饮区域1、餐厅(1)地面、墙面、天花板的验收标准与大堂类似。
(2)餐桌椅摆放整齐,稳固无晃动。
(3)灯光照明营造出舒适的用餐氛围。
(4)通风系统良好,无异味。
2、厨房(1)地面防滑、易清洁,排水设施完善。
