主斜井井底溜煤眼及给煤机硐室快速施工技术
- 格式:pdf
- 大小:237.26 KB
- 文档页数:3
整体解决方案系列溜煤眼施工安全技术措施(标准、完整、实用、可修改)编号:FS-QG-85143溜煤眼施工安全技术措施Safety technical measures for coal chute construction说明:为明确各负责人职责,充分调用工作积极性,使人员队伍与目标管理科学化、制度化、规范化,特此制定一、工程概况溜煤眼位置位于五采区专用回风巷,上口在2#回风大巷底板标高为+437.0m,落底在轨道下山顶板,深度32.739m,圆形断面,锚喷网支护,净断面12.56m2,掘进断面15.19m2,净径Φ4m,荒径Φ4.4m,锚杆为Φ22×2.4m,间排距800×800mm,喷厚200mm,金属网格为Φ6.5钢筋点焊网,网格为100×100mm,网幅为1×2m,喷射砼强度等级为C20,喷厚为200mm。
三、施工方法1、施工方案经安全生产领导组研究决定,溜煤眼采用从下向上反井方法掘进,即从北翼皮带巷,垂直向上与五采区专用回风巷贯通。
整个溜煤眼施工期间,上口即五采区专用回风巷入口安排专人设警戒,现场交接班,只有当施工处停止作业后方可由班长撤除警戒。
2、施工工艺1、人员在溜煤眼上口检查维修时,必须系好安全带和保险绳,把携带工具系牢。
2、严禁使用溜煤眼提升、下放物料。
3、从下向上掘进,采用YB-28气腿型风钻打眼。
4、在掘进过程中,巷道下帮严禁站人,以免砂块掉落伤人。
5、施工队组的出矸人员应对溜煤眼上下口巡回检查,确保安全设施和防堵设施有效。
6、溜煤眼上下口要有直通电话和明确的信号装置,下口的溜煤(矸)应及时运出,防止堆积过多堵塞溜煤眼下口。
①掘进钻爆法掘进,光面爆破,系用YTP――26型凿岩机钻眼,钻杆为Φ22mm六角中空钻杆,Φ42mm“一”字型钻头,钻杆长度为2.4m。
使用煤矿许用三级乳化炸药,药卷规格为Φ35×200mm×150g,毫秒延期电雷管,总延期时间不超过130ms,采用MFB-200型发爆器起爆。

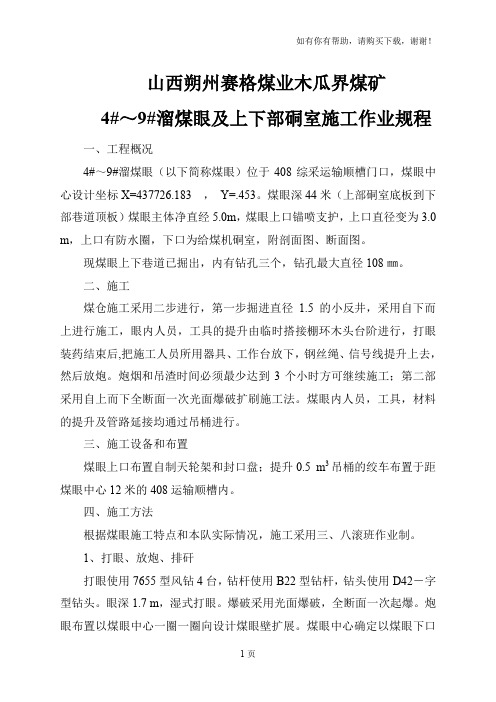

山西朔州赛格煤业木瓜界煤矿4#~9#溜煤眼及上下部硐室施工作业规程一、工程概况4#~9#溜煤眼(以下简称煤眼)位于408综采运输顺槽门口,煤眼中心设计坐标X=437726.183 ,Y=.453。
煤眼深44米(上部硐室底板到下部巷道顶板)煤眼主体净直经5.0m,煤眼上口锚喷支护,上口直径变为3.0 m,上口有防水圈,下口为给煤机硐室,附剖面图、断面图。
现煤眼上下巷道已掘出,内有钻孔三个,钻孔最大直径108㎜。
二、施工煤仓施工采用二步进行,第一步掘进直径1.5的小反井,采用自下而上进行施工,眼内人员,工具的提升由临时搭接棚环木头台阶进行,打眼装药结束后,把施工人员所用器具、工作台放下,钢丝绳、信号线提升上去,然后放炮。
炮烟和吊渣时间必须最少达到3个小时方可继续施工;第二部采用自上而下全断面一次光面爆破扩刷施工法。
煤眼内人员,工具,材料的提升及管路延接均通过吊桶进行。
三、施工设备和布置煤眼上口布置自制天轮架和封口盘;提升0.5 m3吊桶的绞车布置于距煤眼中心12米的408运输顺槽内。
四、施工方法根据煤眼施工特点和本队实际情况,施工采用三、八滚班作业制。
1、打眼、放炮、排矸打眼使用7655型风钻4台,钻杆使用B22型钻杆,钻头使用D42-字型钻头。
眼深1.7 m,湿式打眼。
爆破采用光面爆破,全断面一次起爆。
炮眼布置以煤眼中心一圈一圈向设计煤眼壁扩展。
煤眼中心确定以煤眼下口技术人员给定中心为准。
打眼采用定人、定钻、定眼的办法,以控制成型和验收,达到提高打眼质量和效率的目的。
见炮眼布置图,装药量及起爆顺序表。
打完眼,上好锚杆、撤出钻具及班长、安检工和其它人员后,放炮工和火工品分次下放到煤眼工作面进行装药连线工作。
装药采用返向连续装药结构。
炸药使用4#岩石抗水硝铵炸药,药卷规格Ф35×200㎜,每卷重200g;雷管使用1#、3#、5#、7#、9#段毫秒电雷管;起爆使用BMF-200型发爆器;母线使用BXGV0.3×7型塑胶防爆放炮线。

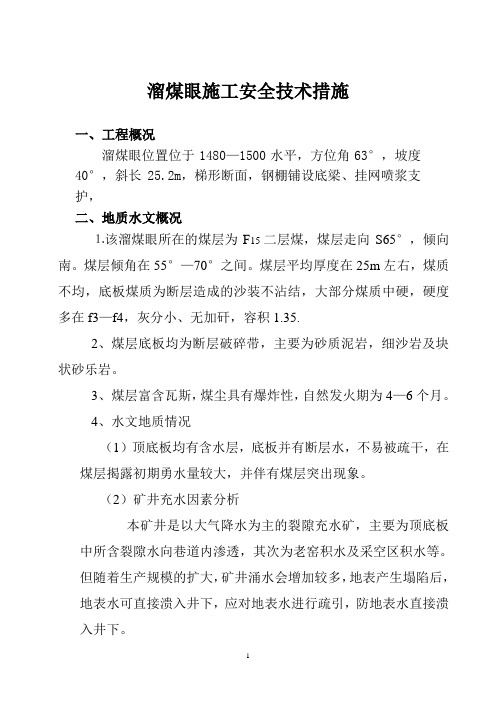

溜煤眼施工安全技术措施一、工程概况溜煤眼位置位于1480—1500水平,方位角63°,坡度40°,斜长25.2m,梯形断面,钢棚铺设底梁、挂网喷浆支护,二、地质水文概况⒈该溜煤眼所在的煤层为F15二层煤,煤层走向S65°,倾向南。
煤层倾角在55°—70°之间。
煤层平均厚度在25m左右,煤质不均,底板煤质为断层造成的沙装不沾结,大部分煤质中硬,硬度多在f3—f4,灰分小、无加矸,容积1.35.2、煤层底板均为断层破碎带,主要为砂质泥岩,细沙岩及块状砂乐岩。
3、煤层富含瓦斯,煤尘具有爆炸性,自然发火期为4—6个月。
4、水文地质情况(1)顶底板均有含水层,底板并有断层水,不易被疏干,在煤层揭露初期勇水量较大,并伴有煤层突出现象。
(2)矿井充水因素分析本矿井是以大气降水为主的裂隙充水矿,主要为顶底板中所含裂隙水向巷道内渗透,其次为老窑积水及采空区积水等。
但随着生产规模的扩大,矿井涌水会增加较多,地表产生塌陷后,地表水可直接溃入井下,应对地表水进行疏引,防地表水直接溃入井下。
三、技术特征1、断面及支护要求初期掘小断面巷道为梯形巷道,上宽600mm,下宽1000mm,高1100mm,净断面0.96m²。
后期扩大后巷道为梯形钢棚支护,上宽净1600mm,下净宽2000mm,净高1800mm,面积3.06m²。
2、施工工艺1、支护初期小断面采用原木支护,支护材料直径不得小于150mm,用木背板被牢,棚子间距不得大于600mm,后期扩大后用工字钢加钢丝网支护,棚子间距不得大于500mm,并且每棚支架下必须铺设地梁。
底梁用废旧钢轨加工铺设。
2、喷射砼支护喷射砼强度等级为C20,喷厚100mm,水泥为32.5R,普通硅酸盐水泥,石子为5—15mm,砂子为中细砂,配合比为水泥:砂子:石子为1:2:2,水灰比为0.45,速凝剂用量为水泥用量的3—4%。

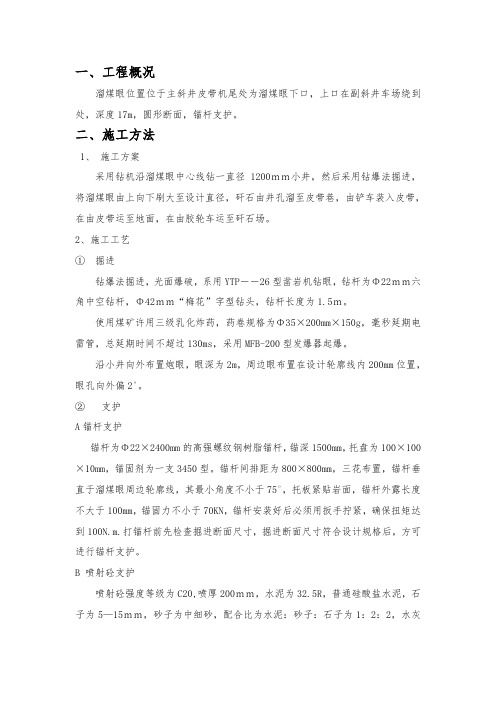

一、工程概况溜煤眼位置位于主斜井皮带机尾处为溜煤眼下口,上口在副斜井车场绕到处,深度17m,圆形断面,锚杆支护。
二、施工方法1、施工方案采用钻机沿溜煤眼中心线钻一直径1200mm小井,然后采用钻爆法掘进,将溜煤眼由上向下刷大至设计直径,矸石由井孔溜至皮带巷,由铲车装入皮带,在由皮带运至地面,在由胶轮车运至矸石场。
2、施工工艺①掘进钻爆法掘进,光面爆破,系用YTP――26型凿岩机钻眼,钻杆为Φ22mm六角中空钻杆,Φ42mm“梅花”字型钻头,钻杆长度为1.5m。
使用煤矿许用三级乳化炸药,药卷规格为Φ35×200mm×150g,毫秒延期电雷管,总延期时间不超过130ms,采用MFB-200型发爆器起爆。
沿小井向外布置炮眼,眼深为2m,周边眼布置在设计轮廓线内200mm位置,眼孔向外偏2ο。
②支护A锚杆支护锚杆为Φ22×2400mm的高强螺纹钢树脂锚杆,锚深1500mm,托盘为100×100×10mm,锚固剂为一支3450型。
锚杆间排距为800×800mm,三花布置,锚杆垂直于溜煤眼周边轮廓线,其最小角度不小于75ο,托板紧贴岩面,锚杆外露长度不大于100mm,锚固力不小于70KN,锚杆安装好后必须用扳手拧紧,确保扭矩达到100N.m.打锚杆前先检查掘进断面尺寸,掘进断面尺寸符合设计规格后,方可进行锚杆支护。
B 喷射砼支护喷射砼强度等级为C20,喷厚200mm,水泥为32.5R,普通硅酸盐水泥,石子为5—15mm,砂子为中细砂,配合比为水泥:砂子:石子为1:2:2,水灰比为0.45,速凝剂用量为水泥用量的3—4%。
喷浆前先冲洗岩面,喷头与受喷面距离为0.5---1m,喷浆厚度不小于200mm。
③施工工艺流程打眼—装药连线放炮—排矸—打锚杆—喷浆清底三、施工安全技术组织措施1、劳动组织形式采用“12小时”制作业每班完成一个掘进支护循环。
2、施工辅助系统1)溜煤眼下口铲车装入皮带,由皮带运至地面,由胶轮车运至矸石场。
溜煤眼施工安全技术措施一、工程概况溜煤眼位置位于五采区专用回风巷,上口在2#回风大巷底板标高为+437.0m,落底在轨道下山顶板,深度32.739m,圆形断面,锚喷网支护,净断面12.56m2,掘进断面15.19m2,净径Φ4m,荒径Φ4.4m,锚杆为Φ22×2.4m,间排距800×800mm,喷厚200mm,金属网格为Φ6.5钢筋点焊网,网格为100×100mm,网幅为1×2m,喷射砼强度等级为C20,喷厚为200mm。
三、施工方法1、施工方案经安全生产领导组研究决定,溜煤眼采用从下向上反井方法掘进,即从北翼皮带巷,垂直向上与五采区专用回风巷贯通。
整个溜煤眼施工期间,上口即五采区专用回风巷入口安排专人设警戒,现场交接班,只有当施工处停止作业后方可由班长撤除警戒。
2、施工工艺1、人员在溜煤眼上口检查维修时,必须系好安全带和保险绳,把携带工具系牢。
2、严禁使用溜煤眼提升、下放物料。
3、从下向上掘进,采用YB-28气腿型风钻打眼。
4、在掘进过程中,巷道下帮严禁站人,以免砂块掉落伤人。
5、施工队组的出矸人员应对溜煤眼上下口巡回检查,确保安全设施和防堵设施有效。
6、溜煤眼上下口要有直通电话和明确的信号装置,下口的溜煤(矸)应及时运出,防止堆积过多堵塞溜煤眼下口。
①掘进钻爆法掘进,光面爆破,系用YTP――26型凿岩机钻眼,钻杆为Φ22mm六角中空钻杆,Φ42mm“一”字型钻头,钻杆长度为2.4m。
使用煤矿许用三级乳化炸药,药卷规格为Φ35×200mm×150g,毫秒延期电雷管,总延期时间不超过130ms,采用MFB-200型发爆器起爆。
沿钻孔向外布置炮眼,眼深为2m,周边眼布置在设计轮廓线内200mm位置,眼孔向外偏2ο。
②支护A锚杆支护锚杆为Φ22×2400mm的高强螺纹钢树脂锚杆,锚深2300mm,托盘为170×170×10mm,锚固剂为一支K2335型和一支Z2360型。
4101溜煤斜井施工安全技术措施一、工程概况:根据矿施工计划安排,待胶带大巷外段施工完毕后,由楚湘项目部开拓一队在胶带大巷F19测点外19m处胶带大巷左帮开口,掘进方位角为333°,巷道掘进坡度为42°,工程量约29.8m,为确保施工安全及施工质量,特编制本安全技术措施。
二、巷道断面巷道断面形状为直墙半圆拱形,掘进断面拱高1700mm,墙高1400mm,掘进断面全高3100mm,宽3400mm;净断面为拱高1600mm,墙高1400mm,净高3000mm,宽3200mm,计算断面为S掘=9.29㎡、S净=8.5㎡三、施工方案:1、施工前,由地测科标定好巷道的中心腰线,严格按线施工。
2、利用原胶带大巷外段局部通风机向掘进工作面供风,接好风筒,准备好各种工具及支护材料。
3、交岔点开口前在开口处顶板打一排锚索加强支护,间距1500mm,确保顶板安全。
在巷道轮廓线上打一圈锁口管缝锚杆,以防超挖和保证开口巷道成型。
4、由于巷道掘进坡度为42°,施工前搭设脚手架,人员站在脚手架上作业,脚手架高度为1.5m。
5、按爆破图表规定的炮眼参数,利用凿岩机打眼,根据爆破图表装药、连线、放炮;对迎头顶帮用长钎进行敲帮问顶后,进行临时支护。
6、将迎头矸出完后,用锚杆机进行打注顶锚杆,支护顶部,顶锚杆必须紧跟迎头施工。
7、施工时一定要保持上快下慢的进度,严禁平行作业,严禁出现额头带帽的情况。
8、人工用风镐开挖出基础窝并刷帮至设计断面,打帮锚杆,挂线,喷浆。
人工运、拌料可与出矸、挖基础窝、刷帮、打帮锚杆及挂线平行作业。
喷浆两小时后,洒水养护。
四、支护形式及支护参数:1、临时支护:工作面临时支护采用4根前探梁杆,3根正常使用,1根备用,前探梁为4寸的钢管,长度为4000mm。
用卡环固定在锚杆上,将前探梁放在卡环里边,保证牢固可靠。
最大空顶距不得超过1000mm,前探梁必须紧跟迎头前移,确保牢固可靠、严禁滞后。
井底煤仓上口硐室掘进作业规程编制单位:默勒二矿生产技术科编制:日期:二〇一一年九月二十五日默勒二矿井底煤仓下口及给煤机硐室,位于主井井筒+2931.032m标高(井底标高+2900m)东侧约8米处主要用于主井箕斗的装煤之用。
根据工程的总体安排,现对井底煤仓下口及给煤机硐室进行施工。
为了确保井底煤仓下口及给煤机硐室施工过程中的安全,特编制本施工方案,要求相关人员及部门严格按照本方案进行执行。
一、工程概况1、井底煤仓下口及给煤机硐室井底煤仓下口及给煤机硐室设计掘进总体积为666.6M3,其中煤仓下口掘进体积为121.4 M3,给煤机硐室(掘进断面中高6.2米,宽8.5米,长9.8米)掘进体积为545.2M3(其中硐室掘进体积为518 M3,基础掘进体积为5.5 M3,硐室铺底21.7 M3);设计支护方式为锚喷钢筋砼及铁钢砂钢筋砼,锚喷为硐室掘进过程中的临时支护,锚杆为φ18×2500㎜树脂锚杆,锚杆间排距为800㎜×800㎜,三花眼布置,要求锚杆外露250㎜与浇筑部分钢筋绑扎连接,抗拉拔力不小于60KN,共计锚杆消耗547套;砼设计消耗共计188.4 M3,其中硐室顶部41.7 M3,煤仓下口壁46.3 M3,煤仓下口漏斗部位8.0 M3,硐室墙部65.4 M3,硐室基础5.3 M3,硐室铺底21.7 M3;煤仓下口漏斗砼强度等级为C35,其余部分砼强度等级为C25。
2、井底煤仓井底煤仓设计长度为22.98米(不包括煤仓下口),掘进总体积为578.5M3,设计支护方式为:煤仓上口向下5.06m范围为锚喷钢筋砼支护,其余部分为素混凝土浇筑支护。
煤仓掘进过程中的临时支护为锚网喷支护,锚杆为φ18×1600㎜树脂锚杆,锚杆间排距为800㎜×800㎜,三花眼布置,要求锚杆外露250㎜与浇筑部分连接,抗拉拔力不小于60KN,共计锚杆消耗511套;砼设计消耗共计150.7M3。
** 煤矿**溜煤眼给煤机硐室刷大、砌碹施工安全技术措施编制人:一、说明根据施工计划安排,由一队先刷大、砌碹施工1301溜煤眼下部给煤机硐室及两端连接段,后从上部施工1301溜煤眼仓体,为保证施工安全及工程质量,特编制本措施。
二、断面规格及支护形式给煤机硐室(1-1断面)为矩形,长10.6米。
B净=5.0m H净=5.13mB掘=6.2m H掘=5.53m 铺底100mm ,基础深400 mm 连接段(4-4断面)为半圆拱形(长度4米,给煤机硐室东西两端各2米)B净=3.8m H净=3.5m 墙高1.7米,铺底100mm ,B掘=4.6m H掘=4m 砌碹300 mm其中胶带石门已穿过溜煤眼下部给煤机硐室。
胶带石门断面为B净3.8m,H净=3.5m,墙高1.7 m,铺底100mm.1、给煤机硐室支护方式:1)锚杆:采用Φ20×2200mm左旋螺纹无纵筋等强树脂锚杆,矩形布置,间排距800×800mm,每根锚杆用2块CK2350树脂锚固剂锚固,锚盘为长×宽×厚=150×150×10mm钢板压制。
2)金属网:网片由Φ6mm盘圆钢筋焊制,网格100×100mm,网片1000×2000mm,压茬搭接100mm,用14#铁丝间隔双股绑扎,绑扎点间距不大于300mm。
3)喷射混凝土:混凝土强度C20,喷厚100mm,混凝土体积比水泥∶砂∶石子=1∶2∶2,水灰比为0.48,速凝剂掺量为水泥用量的2.5~4%。
水泥为P.o42.5R普通硅酸盐水泥,中粗河砂,粒径为5~10mm石灰岩碎石子。
4)钢筋混凝土:(双层)①钢筋:纵筋为Φ14mm螺纹钢,@300mm,横筋为Φ14mm螺纹钢,@300mm,钢筋搭接长度不小于35d。
钢筋搭接、纵筋与横筋交点处均用22号铁丝绑扎,且每隔600mm用一根Φ8mm盘圆箍筋将内外两层钢筋联成整体。
内外层钢筋间距440mm,钢筋保护层35mm。
井底煤仓上部胶带输送机机头硐室施工技术安全措施井底煤仓上部胶带输送机机头硐室施工技术安全措施机头硐室是井下重要的输送设备之一,特别是对于井底煤仓上部的胶带输送机机头硐室来说,安全措施更加重要,因为它直接涉及到煤矿井下工人的安全。
下面就对该硐室的施工技术和安全措施进行详细介绍。
一、机头硐室施工技术1、硐室开挖施工技术硐室开挖施工前,要进行详细的地质勘探、设计、测量等工作,根据工作面的实际情况和要求,制定钻爆、挖斗掘进、掏槽等技术方案和施工程序。
具体施工步骤如下:(1)进行钻爆——通过人工或机械作业,对硐室侧壁原来的岩石进行钻爆,爆破所需材料按照井下安全规定要求进行存放和管理。
(2)进行掏槽——硐室开挖好后,需要进行掏槽。
掏槽主要采用电钻掏槽机械设备完成。
掏槽时要注意,当地质条件较差时,要特别注意安全。
(3)进行支护——硐室开挖好后需要进行支护。
支护方法一般采用喷锚法,选用高标号比例喷射材料进行喷射固化,打造牢固的支护体。
2、输送机机头安装(1)机头安装前,需要对机头的吨重、面积等数据进行计算和精确测量,确保安装的安全。
(2)在机头硐室进行机头的安装之前,需要先进行调整,适配机头和煤仓的连接。
(3)进行密封处理——安装好机头之后,需要对其进行密封处理,保证井下环境不受到煤仓的污染。
二、机头硐室施工安全措施1、施工前安全监测机头硐室施工开始前,必须对煤仓井下环境进行全面、详细的勘探和调查,检测出所有可能的工作安全隐患和生产危险性,及时采取有力的措施,保证井下工作人员的生命财产安全。
2、安全施工要点(1)对使用的设备和工具,必须按照规定使用,不得超负荷、超限制操作。
(2)煤仓上部胶带输送机机头硐室要保持通风、换气舒适,确保井下空气环境质量。
(3)严格执行煤矿井下安全规定,时刻保持警惕,预防各类事故的发生。
(4)进行钻爆作业时,必须严格按照煤矿井下爆破作业技术规定,确保安全。
3、安全监测及检查机头硐室施工中,要加强现场监督管理,定期进行安全监测和质量检查,做到早发现、早纠正、早处理,确保煤矿井下安全和施工质量。
溜煤眼施工安全技术措施1. 引言溜煤眼指的是矿井中用于输送煤炭的通道。
施工溜煤眼时,需要采取一系列技术措施,以确保施工人员的安全。
本文将介绍溜煤眼施工过程中的安全技术措施,并提供有关注意事项的建议。
2. 施工前准备在开始进行溜煤眼施工之前,必须做好充分的准备工作。
以下是一些重要的准备事项:•安全培训:确保所有参与施工的工人都接受了相关的安全培训,了解施工过程中的风险和应对方法。
•安全设备:提供适当的安全设备,如头盔、护目镜、防护服等,以确保工人在施工中的身体安全。
•施工计划:制定详细的施工计划,包括施工过程中的工序、时间安排等,以确保施工的有序进行。
•施工环境评估:对施工现场进行全面的安全评估,确定可能存在的危险和风险,并制定相应的应对措施。
3. 施工过程中的安全措施3.1. 施工现场管控施工现场是施工人员进行作业的场所,必须做好现场管控,以减少事故的发生。
以下是一些施工现场管控的安全措施:•限制进入:控制施工现场的进入,只有经过安全培训并佩戴个人防护装备的工人才能进入施工区域。
•安全标识:在施工现场设置清晰可见的安全标识,指示和提醒工人遵守安全规定。
•现场巡视:定期对施工现场进行巡视,发现安全隐患及时处理,并进行记录。
3.2. 安全操作规程在溜煤眼施工过程中,必须遵守一系列安全操作规程,以确保施工的安全性。
以下是一些常见的安全操作规程:•防火措施:由于煤炭具有易燃性,必须在施工现场提供消防设备,并对施工现场进行防火处理。
•通风管理:确保施工现场的通风系统正常工作,保持空气的流通,减少有害气体的积聚。
•安全距离:施工人员必须保持与正在进行的机械作业、设备运行等存在危险的区域的安全距离。
3.3. 应急救援即使采取了一系列的安全措施,事故依然可能发生。
因此,必须在施工现场准备好相应的应急救援措施。
以下是一些常见的应急救援措施:•应急联系方式:在施工现场设置紧急联系电话,确保在发生事故时能够及时报警和求助。
