三五断块施工组织设计
- 格式:doc
- 大小:288.17 KB
- 文档页数:39
施工组织设计文字说明一、工程概况二、工程管理部署及组织保证体系三、各分部分项工程的施工方案、方法和质量保证措施四、劳动力、施工机械、工程材料进场计划五、施工总进度计划、关键线路和工期保证措施六、施工现场平面布置图及施工道路平面图七、季节施工措施八、保证安全生产、文明施工和环境保护的措施九、信息管理措施一、工程概况1、工程现状概况本工程范围西起怀德南路的玫瑰路交叉口,东至东方西路的镇东路交叉口,道路全长月20.95KM,BRT二号线全线所经道路依次为怀德南路、怀德中路、延陵西路、延陵中路、丽华北路、东方西路和东方东路,均为城市主干道。
道路平面线形一般采用现有道路形式,局部根据规划红线进行拓宽改造、其中东方西路(丽华北路~青洋中路)由铁路建设处组织实施。
快速公交(BRT)二号线工程,由西向东需经过的河道有三八河、南运河、南运河支流、会馆浜、老京杭运河、西市河(江南商场东侧)、市河(天宁寺西侧)、关河、青龙港、丁塘港、革新河等河道,工程改造时同步对沿线桥梁进行改造或新建。
2、技术标准道路等级:城市主干道标准(怀德桥匝道、西河沿、西直街为城市支路)。
设计车速;一般50~60Km/h(延陵西路50Km/h,怀德桥匝道、西河沿、西直街、朝阳桥动匝道30 Km/h)路面类别:沥青混凝土路面结构设计年限:15年。
道路净空高:4.5m(西河沿、西直街3.5m)3、道路平面本工程道路平面根据规划平面图并结合现状确定,沿线经过怀德南路、怀德中路、怀德北路、延陵西路、延陵中路、丽华北路、东方西路和东方东路等八条城市主干路,道路全长为20.95km。
除东方东路又铁建处实施新建外、其他路段一般均按照现有道路线形,局部根据规划红线进行拓宽改造。
全线共设41个交点。
其中有25个交点处设了平曲线,最大平曲线半径为70000m,最小平曲线半径为200m,因位于朝阳桥北引道,本次改造维持现状,其他最小平曲线为300m,位于马公桥西侧JD7,该平曲线设置85m长的缓和曲线和2%超高。
(此文档为word格式,下载后您可任意编辑修改!) 合力铸造中心三期钢结构工程施工组织设计编制:审核:安徽伟宏钢结构有限公司目录第一章、编制依据 (2)第二章、工程概况 (2)第一节、基本情况 (2)第二节、建筑概况 (3)第三节、工程材料 (3)第四节、本工程施工要点及难点 (3)第五节、工期及质量要求 (4)第三章、施工组织与部署 (4)第一节、项目管理组织机构 (4)第二节、管理职责 (5)第三节、相关执行标准和遵循制度 (8)第四节、施工准备 (9)第五节、施工现场准备...................................................11第四章、钢构件的包装、运输、装卸及堆放 (13)第五章、施工方案 (16)第一节、安装前的准备工作 (16)第二节、钢柱吊装 (20)第三节、屋面梁安装技术措施 (28)第四节、吊车梁的安装方案 (30)第五节、高强度螺栓连接方案 (33)第六节、现场焊接及焊缝检测 (39)第七节、现场涂装方案 (45)第八节、金属围护系统的安装方案 (47)第九节、施工进度计划及各阶段进度保证措施 (55)第六章、安全文明措施 (58)第一节、安全生产管理体系 (58)第二节、施工安全要点 (59)第三节、文明施工管理 (62)第六章、质量保证措施 (64)第一节、制作质量管理 (64)第二节、安装质量管理 (65)第三节、质量保证措施及体系 (66)附:施工总平面图施工进度横道图吊车行走路线图第一章编制依据本施工组织设计编写的内容适用于合力铸造中心三期钢结构工程,它的设计和施工按照国家、安徽省、合肥市等地方有关规范标准执行。
在编制的过程中主要采用的依据和规范有:1、安徽合力股份有限公司提供的相关图纸;2、施工合同的有关规定;3、公司的质量手册、程序文件、作业指导书等相关文件;4、《建筑工程施工质量验收安装统一标准》(GB);5、《钢结构工程质量验收规范》(GB);6、《屋面工程技术规程》(GB);7、《建筑钢结构焊接规程》(JGJ);8、《钢屋架检验及验收标准》(JG9-1999);9、《建筑防腐蚀工程施工及验收规程》(GB);10、《涂装前钢材表面除锈和除锈等级》(GB8923);11、《工程测量规范》(GB50026—93);12、《建设工程项目管理规范》(GBT50326—2001);13、《建筑施工安全检查标准》(JGJ59—99);14、《建筑机械使用安全技术规程》(JGJ33—2001);15、《建筑施工高处作业安全技术规范》(JGJ80—91);16、国家、安徽省、合肥市有关建筑工程安全、文明施工的规定;17、其它相关规程和技术标准。

第一章编制说明1.1编制说明我们在认真阅读招标文件、分析各种影响施工的因素和本工程承包的特点、难点后,编制了本施工组织设计。
本施工组织设计对本工程施工部署、重点工艺措施作了详细地说明,它是我公司对本工程质量、工期等方面进行程序化管理的指导性文件,用以指导本工程的施工和管理,确保优质、高速、文明完成本工程全部施工任务。
1.2编制依据1.海南华磊建筑设计咨询有限公司武汉分公司设计的施工图纸;2.国务院颁布的《建设工程质量管理条例》;3.国家建设部颁发的《建筑工程施工现场管理规定》;4.国家颁布的《工程建设标准强制性条文》、(房屋建筑部分);5.湖北省及武汉市颁布的有关地方标准、规定;6.我公司一体化管理手册、程序文件、作业指导书;7.拟建施工现场环境情况;8.建设单位提供的施工图纸。
1.3采用标准一、土建工程主要采用标准(一)、《建筑工程施工质量验收统一标准》(GB50300-2001)(二)、《土方与爆破工程施工及验收规范》(GBJ201-83)(三)、《建筑地基基础工程施工及验收规范》(GB50202-2002)(四)、《湿陷性黄土地区建筑规范》(GBJ25-90)(五)、《膨胀土地区建筑技术规范》(GBJ112-87)(六)、《锚杆喷射砼支护技术规范》GB50086-2001(七)、《建筑边坡工程技术规范》(GB50230-2002)(八)、《建筑基坑支护技术规程》(JGJ/20-99)(九)、《砼结构工程施工质量验收规范》(GB50204-2002)(十)、《高层建筑砼结构技术规程》(JGJ3-2002)(十一)、《砼强度检验评定标准》(GBT801-87)(十二)、《组合钢模板技术规范》(GB50214-2001)(十三)、《建筑工程大模板技术规程》(JGJ74-2003)(十四)、《钢筋焊接及验收规程》(JGJ18-2003)(十五)、《钢筋机械连接通用技术规范》(JGJ801-2003)(十六)、《钢筋机械连接通用技术规程》(JGJ107-2003)(十七)、《钢筋焊接接头试验方法标准》(JGJ/T27-2002)(十八)、《砌体工程施工质量验收规范》(GB50203-2002)(十九)、《砌筑砂浆配合比设计规程》(JGJ98-2000)(二十)、《木结构工程施工质量验收规范》(GB50206-2002)(二十一)、《建筑地面工程施工质量验收规范》(GB50209-2002)(二十二)、《屋面工程施工质量验收规范》(GB50207-2002)(二十三)、《地下防水工程质量验收规范》(GB50208-2002)(二十四)、《建筑装饰装修工程施工质量验收规范》(GB50210-2001)(二十五)、《住宅装饰装修工程施工规范》(GB50327-2001)(二十六)、《建筑工程饰面砖粘结强度检验标准》(JGJ110-97)(二十七)、《铝合金门窗安装及验收规程》(JGJ103-96)(二十八)、《工程测量规范》(GB50026-93)(二十九)、《建设工程文件归档整理规范》GB/T50328-2001(三十)、《建筑结构可靠度设计统一标准》(GB50068-2001)(三十一)、《建筑抗震设防分类标准》(GB50223-2004)(三十二)、《建筑结构荷载规范》(GB50009-2001)(三十三)、《混凝土结构设计规范》(GB50010-2002)(三十四)、《建筑抗震设计规范》(GB50011-2001)(三十五)、《建筑地基基础设计规范》(GB50007-2002)(三十六)、《建筑桩基技术规范》(JGJ94-94)(三十七)、《砌体结构设计规范》(GB50003-2002)(三十八)、冷轧带肋钢筋混凝土结构技术规程(JGJ95-2003)(三十九)、高层建筑混凝土结构技术规程(JGJ3-2002)(四十)、地下工程防水技术规程(GB50108-2001)(四十一)、建筑地基基础技术规范(DB42/242-2003)(四十二)、武汉市建筑工程实施结构设计规范的若干暂行技术规定二、安装工程主要采用标准及规程(一)、《建筑安装工程质量验收评定标准》GBJ300-2001(二)、《建筑电气工程施工质量验收规范》GB50303-2002(三)、《电气装置安装工程电气设备交接试验标准》GB50150-91(四)、《电气装置安装工程电缆线路施工及验收规范》GB50168-92(五)、《电气装置安装工程低压电器施工及验收规范》GB50254-96(六)、《电气安装工程1KV及以下配线工程施工及验收规范》GB50258-96(七)、《电气装置安装工程电气照明装置施工及验收规范》GB50259-96(八)、《电气装置安装工程接地装置施工及验收规范》GB50169-92(九)、《给水排水管道工程施工及验收规范》GB50268-97(十)、《建筑给水排水及采暖工程施工质量验收规范》GB50242-2002(十一)、《家用燃气燃浇器具安装及验收规程》CJJ12-99(十二)、《电梯工程施工质量验收规范》GB50310-2002(十三)、《通风与空调工程施工质量验收规范》GB50243-2002(十四)、《综合布线系统工程施工及验收规范》CECS89-97(十五)、《建设工程施工现场供用电安全规范》GB50194-93(十六)、《建筑安装工程施工图集》1~5(十七)、《建筑排水硬聚氯乙烯管道工程技术规程》CJJ/T29-28(十八)、《给水排水通用图集》S1、S2、S3(十九)、《建筑给水聚丙烯管道工程技术规程(PP-R)DB32/T474-2001(二十)、《住宅装饰装修工程施工规范》GB50327-2001三、其它采用标准(一)、《建筑施工安全检查标准》JGJ59-99(二)、《施工现场临时用电技术规范》JGJ48-88(三)、《建筑施工弯处作业安全技术规范》JGJ80-91(四)、《建筑施工扣件式钢脚手架安全技术规范》JGJ130-2001(五)、《建筑工程施工现场供电安全规范》GB50194-93(六)、《施工现场临时用电安全技术规范》JGJ46-2005(七)、《建筑机械使用安全技术规程》JGJ33-2001(八)、《建筑施工高空作业安全技术规范》JGJ80-91(九)、《建筑施工现场环境与卫生标准》JGJ146-2004第二章工程概况2.1建筑概况本工程为武汉铁路局”武铁佳苑9#楼”工程为商住楼,位于武汉市武昌区。

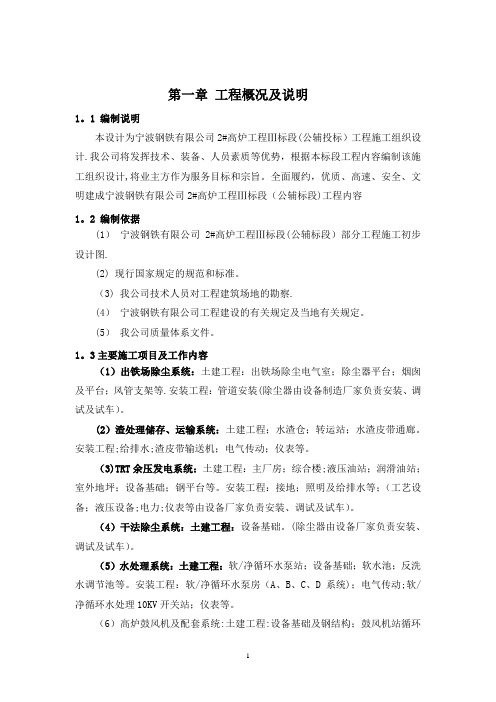

第一章工程概况及说明1。
1 编制说明本设计为宁波钢铁有限公司2#高炉工程Ⅲ标段(公辅投标)工程施工组织设计.我公司将发挥技术、装备、人员素质等优势,根据本标段工程内容编制该施工组织设计,将业主方作为服务目标和宗旨。
全面履约,优质、高速、安全、文明建成宁波钢铁有限公司2#高炉工程Ⅲ标段(公辅标段)工程内容1。
2 编制依据(1)宁波钢铁有限公司2#高炉工程Ⅲ标段(公辅标段)部分工程施工初步设计图.(2) 现行国家规定的规范和标准。
(3) 我公司技术人员对工程建筑场地的勘察.(4)宁波钢铁有限公司工程建设的有关规定及当地有关规定。
(5)我公司质量体系文件。
1。
3主要施工项目及工作内容(1)出铁场除尘系统:土建工程:出铁场除尘电气室;除尘器平台;烟囱及平台;风管支架等.安装工程:管道安装(除尘器由设备制造厂家负责安装、调试及试车)。
(2)渣处理储存、运输系统:土建工程;水渣仓;转运站;水渣皮带通廊。
安装工程;给排水;渣皮带输送机;电气传动;仪表等。
(3)TRT余压发电系统:土建工程:主厂房;综合楼;液压油站;润滑油站;室外地坪;设备基础;钢平台等。
安装工程:接地;照明及给排水等;(工艺设备;液压设备;电力;仪表等由设备厂家负责安装、调试及试车)。
(4)干法除尘系统:土建工程:设备基础。
(除尘器由设备厂家负责安装、调试及试车)。
(5)水处理系统:土建工程:软/净循环水泵站;设备基础;软水池;反洗水调节池等。
安装工程:软/净循环水泵房(A、B、C、D系统);电气传动;软/净循环水处理10KV开关站;仪表等。
(6)高炉鼓风机及配套系统:土建工程:设备基础及钢结构;鼓风机站循环水泵房;水处理设备基础及构筑物等。
安装工程:汽动鼓风机;汽动鼓风机工艺管道;鼓风机冷却水系统(G系统);脱盐水供水及再生废液排水系统(H系统);鼓风机站10KV开关站;鼓风机站10KV水处理开关站;电气;仪表等。
1。
4工程特点1、施工环境特点1)本标段工程基本建设在淤泥质土上,雨季期间道路等临时设施的维护和保养是保证正常施工的措施之一。
第1篇本工程为某商业综合体钢结构工程,包括商业网点、办公楼、厕所等建筑。
工程占地面积约20000平方米,总建筑面积约100000平方米。
基础结构形式为独立基础,采用C35混凝土,基础预埋螺栓M39、M36、M30、M24,局部有连梁。
纵向14道轴线,全长89m;横向4道轴线,全长33m。
二、施工组织机构及管理目标1. 施工组织机构成立钢结构工程施工组织设计领导小组,负责工程的整体规划和协调工作。
下设施工管理部、工程技术部、质量保证部、安全监督部、物资供应部等部门,各部门职责明确,相互配合,共同推进工程进度。
2. 管理目标(1)确保工程质量,符合国家标准和设计要求;(2)确保施工安全,预防事故发生;(3)合理安排施工进度,按期完成工程任务;(4)降低工程成本,提高经济效益。
三、施工部署1. 施工力量的组织根据工程规模和施工进度,合理配置施工人员,包括施工管理人员、技术人员、施工工人等。
施工人员应具备相关资质和技能,确保工程顺利进行。
2. 主要施工方案的选择(1)钢结构制作:采用工厂化、标准化生产,提高生产效率,确保产品质量;(2)钢结构安装:采用分段、分层、分区域安装,确保施工质量和安全;(3)焊接施工:采用气体保护焊、电弧焊等焊接工艺,保证焊接质量;(4)涂装施工:采用高压无气喷涂,提高涂装质量和效率。
四、施工总平面布置1. 施工总平面布置原则及依据根据工程规模、现场地形、施工进度等因素,合理规划施工总平面布置,确保施工顺利进行。
2. 施工平面布置(1)施工现场划分:划分为施工区、材料堆放区、办公区、生活区等;(2)施工道路:设置环形道路,方便材料运输和施工车辆通行;(3)临时设施:设置办公室、宿舍、食堂、厕所等临时设施,满足施工人员生活需求。
3. 施工临时用水布置根据施工需求,设置临时供水设施,确保施工用水供应。
4. 施工临时用电布置根据施工需求,设置临时供电设施,确保施工用电供应。
五、资源配备计划1. 机械设备计划根据施工需求,配备相应的施工机械设备,如吊车、切割机、焊接机等。
玉溪大红山矿业有限公司400万t/a采矿工程生产持续东上南采区采矿项目五、矿山开采施工组织设计编制:审核:批准:九冶建设有限公司二0一五年七月目录五、矿山开采施工组织设计 (1)前言3一、编制依据 (3)二、编制原则 (4)第一章项目概况 (4)第一节项目简介 (4)第二节项目概况 (5)第三节采矿工程内容 (9)第四节施工部署及准备 (10)第五节项目施工原则和目标 (11)第二章施工组织管理机构 (12)第一节项目组织机构 (12)第二节劳动力组织模式 (13)第三章采矿方法 (13)第一节采矿方法选择 (13)第四章采切工程施工 (23)第一节采切掘进施工 (23)第二节巷道支护施工 (33)第五章施工辅助设施 (37)第一节压风系统 (37)第二节供水系统 (38)第三节通风、防尘系统 (39)第四节供电系统 (39)第五节排水系统 (40)第六章工程质量保证措施 (40)第一节质量目标 (40)第二节质量承诺 (41)第三节工程质量保证措施 (41)第七章产量、工期保障措施 (44)第一节产量承诺 (44)第二节产量、工期保证措施 (44)第八章施工安全措施 (52)第一节安全生产目标 (52)第二节安全承诺 (53)第三节安全措施计划 (53)第四节安全生产保证措施 (55)第五节安全生产突发事件应急处置预案 (60)第九章文明施工措施 (66)第一节文明施工承诺 (66)第二节文明施工保证措施 (67)第十章施工环保措施 (68)第一节施工环保措施目标 (68)第二节环保防治措施 (68)第十一章冬雨季施工措施 (70)第十二章施工临时设施布置 (71)第一节地表临时设施 (71)附表一:拟投入本项目的主要施工设备表 (72)附表三:劳动力计划表 (73)附表四:计划开、竣工日期和施工进度示意图 (76)附表五:施工总平面图 (77)附表六:临时用地表 (78)前言一、编制依据1、玉溪大红山矿业有限公司400万t/a采矿工程生产持续东上南采区采矿项目招标文件(招标编号:YNZZZB-2015-0156)及答疑。
第1篇一、编制依据1. 国家现行相关法律法规、标准规范。
2. 工程施工图纸、设计文件及相关技术资料。
3. 施工现场实际情况及施工条件。
二、工程概况本工程为某住宅小区6号楼钢筋工程,建筑面积为XXX平方米,地下建筑面积为XXX平方米,地上建筑面积为XXX平方米,共7层,地下3层。
三、施工安排1. 施工顺序:按照施工图纸及施工方案,先进行基础钢筋施工,再进行主体结构钢筋施工,最后进行屋面、檐口等部位的钢筋施工。
2. 施工进度:根据工程总进度计划,制定钢筋工程进度计划,确保施工进度与整体工程进度相协调。
3. 施工人员:根据工程规模及施工需求,合理配置施工人员,包括钢筋工、焊工、质检员等。
四、施工准备1. 材料准备:根据施工图纸及施工方案,准备所需钢筋、焊接材料、防护用品等。
2. 工具准备:准备钢筋加工、焊接、运输等所需工具,确保施工过程中工具的完好及有效使用。
3. 施工场地准备:清理施工现场,确保施工场地平整、整洁,满足施工需求。
五、施工方法1. 钢筋加工:根据施工图纸及施工方案,对钢筋进行下料、弯曲、剪切等加工,确保加工尺寸及形状符合要求。
2. 钢筋焊接:采用电弧焊、气割等焊接方法,确保焊接质量及接头强度。
3. 钢筋绑扎:按照施工图纸及施工方案,进行钢筋绑扎,确保钢筋位置准确、间距合理。
4. 钢筋保护:在钢筋施工过程中,采取有效措施保护钢筋,防止钢筋锈蚀、变形等。
六、安全与文明施工1. 安全生产:加强施工现场安全管理,严格执行安全生产操作规程,确保施工安全。
2. 环境保护:采取有效措施,减少施工过程中的噪音、粉尘等污染,确保施工现场环境整洁。
3. 文明施工:加强施工现场文明施工管理,规范施工行为,树立良好企业形象。
七、质量控制1. 材料质量:严格按照材料进场验收制度,对钢筋、焊接材料等材料进行检验,确保材料质量合格。
2. 施工质量:加强施工过程中的质量控制,严格执行施工规范及操作规程,确保施工质量。
目录目录.................................................................................................. - 1 - 第一章编制依据 ..................................................................... - 2 - 第二章工程概况 ..................................................................... - 3 - 第三章施工部署 ..................................................................... - 4 - 第四章施工进度计划 ............................................................. - 7 - 第五章现场平面布置 ............................................................. - 7 -第六章施工前准备工作 ......................................................... - 7 -第七章主要项目施工方案 ..................................................... - 9 - 第八章季节性施工措施 ....................................................... - 25 - 第九章工程质量保证措施 ................................................... - 27 - 第十章施工安全技术保证措施 ........................................... - 29 - 第十一章安全施工及环境保护措施 ................................... - 35 -第十二章建议采用的新技术新工艺 ................................... - 37 - 第十三章技术资料与回访服务 ........................................... - 38 - 附件1、施工进度计划横道图 .................................................... - 38 -第一章编制依据1、建设项目基本文件:(1)建设项目工程地质勘查报告。
53冶河大桥施工组织设计编制日期:2019年5月10日编制单位:目录第一卷冶河大桥施工组织设计 (5)第一章编制说明 (5)第一节编制依据 (5)第二节编制范围 (5)第三节编制原则 (5)第四节施工组织设计目标 (7)第二章工程概况 (7)第一节工程地理位置及线路走向 (7)第二节主要技术标准 (8)第三节孔跨布置 (8)第四节桥位区工程地质条件 (9)第五节施工条件 (11)第六节主要工程数量 (12)第三章设备、人员动员周期和设备、人员、材料运到施工现场的方法 (12)第一节人员的动员周期及进入施工现场的方法 (12)第二节设备(仪器)动员周期及设备的组织与安排 (13)一、拟投入本工程的设备仪器情况 (13)二、设备动员周期及运至施工现场的方法 (13)第三节材料计划与运输方式 (14)一、材料的来源与运输方法 (14)二、主要材料供应计划 (15)第四章项目组织机构、班子成员情况及施工队伍安排 (15)第一节施工组织机构 (15)第二节劳力及任务划分 (16)第三节项目部主要人员部门职责 (16)一、项目经理主要职责 (16)二、项目总工程师主要职责 (17)三、综合办公室主要职责 (18)四、工程部技术室主要职责 (18)五、工程部安质室主要职责 (19)六、计财部主要职责 (19)七、机运物资部职责 (20)第四节项目班子成员情况 (20)第五章施工准备和临时工程安排 (20)第一节施工准备 (20)第二节临时工程安排 (22)一、 1.临时房屋 (23)二、 2.水电供应 (23)三、 3.施工便道 (24)四、 4.临时通讯 (24)五、 5.桥梁预制厂 (24)六、 6.砼拌合站 (24)第六章主要工程项目的施工方案、施工方法 (25)第一节桥梁钻孔桩基础施工 (26)一、施工工艺 (26)二、钻孔施工质量要求 (29)三、钻孔遇岩溶、裂隙段(不良地质段)施工措施 (29)第二节墩台身(系梁)及盖梁施工 (30)一、墩台身施工 (30)二、盖梁施工 (31)第三节梁体施工 (32)一、梁体预制 (32)二、梁体存放 (41)三、桥梁的安装 (41)第四节桥面铺装及附属设施 (50)一、桥面铺装 (50)二、伸缩装置安装 (50)三、桥面保护层(沥青层)铺设 (51)四、桥面系施工 (51)五、桥头搭板 (52)六、结构物处回填 (52)七、桥面灯柱等附属设施施工 (53)第七章工期及各分项工程的施工顺序安排 (53)第一节工期及各工序施工顺序安排原则 (53)第二节工期及施工进度计划 (54)第八章确保质量和工期的措施 (55)第一节确保工程质量的措施 (55)一、工程质量管理机构 (55)二、管理措施 (57)三、工程质量控制 (60)四、检测、试验保证措施 (61)五、混凝土质量控制 (64)六、隐蔽工程质量保证措施 (65)第二节保证工期的主要措施 (66)第九章冬季和雨季的施工安排 (68)第一节雨季施工措施: (68)第二节冬期施工措施 (70)第十章质量、安全保证体系 (72)第一节质量保证体系 (73)第十一章 550m (74)第一节安全保证体系 (74)一、安全生产目标 (74)二、安全保证措施和安全保证体系 (74)第十二章跨线架设桥梁确保既有行车安全和正常运营的保证措施 (79)第一节 50m T梁跨石太线架设确保铁路运输安全和正常运营的保证措施 (79)第二节跨307国道梁体架设确保公路运输安全和正常进行的措施 (81)第十三章其他保证措施 (82)第一节环境保护、水土保持的保证措施 (82)第二节施工交通干扰的防止措施 (84)第三节保护地下通信电缆的措施 (84)第四节文明施工保证措施 (84)第一卷冶河大桥施工组织设计第一章编制说明第一节编制依据1.井陉县高速公路连接线冶河大桥招标文件HBCZ(2019)B055。
南京汤泉建筑安装工程有限责任公司2007年5月6日目录第一章、编制说明 (6)第二章、工程概况 (6)第一节简介 (6)第二节、建筑概况 (7)第三节、结构概况 (8)第四节、安装概况 (8)第三章、施工前期准备工作 (9)第一节、项目部组织机构及人员分工职责 (9)第二节、现场准备 (14)第三节、技术准备 (15)第四节、机具准备 (15)第五节、材料准备 (16)第六节、人员准备 (16)第七节、其他准备 (16)第四章、施工组织与总承包管理 (17)第一节、总承包管理 (17)第二节、合理化建议 (18)第五章、施工现场平面布置 (18)第一节、布置依据 (18)第二节、临时工程布置及临时用地、用房计划 (18)第三节、水、电布置及施工用电计算 (19)第四节、施工道路的布置 (20)第六章、总体施工方案与总进度计划 (20)第一节、施工组织 (20)第二节、施工工艺及施工流程 (22)第三节、施工总体进度计划 (23)第七章、工期保证措施 (24)第一节、组织措施 (24)第二节、施工准备保证措施 (25)第三节、技术措施 (26)第四节、经济控制措施 (27)第五节、合同管理措施 (27)第八章、安全保证措施 (27)第一节、安全生产管理 (27)第二节、防火安全工作管理 (35)第三节、安全操作规程 (37)第四节、安全用电措施 (49)第九章、文明施工措施 (50)第一节、文明施工组织管理措施 (50)第二节、施工现场文明施工管理措施 (50)第十章、工程质量保证措施 (53)第一节、工程质量目标 (53)第二节、建立项目质量管理领导小组 (54)第三节、质量管理组织设置及技术质量保证体系 (56)第四节、质量管理制度及质量检验措施 (58)第五节、施工质量保证技术措施 (68)第六节、确保关键部位施工质量的技术措施 (71)第十一章、回访维修服务 (73)第一节、竣工保修 (74)第二节、工程回访 (74)第三节、业主投诉 (74)第十二章、重要部位施工方法及技术质量保证措施 (75)第一节、测量定位及沉降观测 (75)第二节、承台地梁施工方案 (79)第三节、主体结构 (83)第四节、砌筑工程 (96)第五节、脚手架工程 (98)第六节、装饰工程 (104)第七节、铝合金门窗工程 (111)第八节、屋面工程 (113)第九节、确保屋面工程施工质量技术措施 (117)第十节、外墙防渗漏技术措施 (118)第十三章、安装工程 (119)第一节、给排水工程 (119)第二节、建筑电气工程: (135)第十四章、先进的工艺方法及材料节约措施 (162)第一节、先进的工艺方法 (162)第二节、材料节约措施 (164)第十五章、季节性施工措施 (164)第一节、雨期施工措施 (165)第二节、夏季施工措施 (166)第三节、冬季施工措施 (166)第四节、防台风措施 (169)第十六章、分包管理及配合措施 (170)第一节、工程分包策划 (170)第二节、分包商的预先评价 (171)第三节、业主指定的分包商 (171)第四节、项目选择的分包商 (171)第五节、分包工程的管理措施 (172)第十七章、半成品、产品保护措施 (174)第一节、制成品保护 (174)第二节、现浇钢筋混凝土工程成品质量保护 (174)第三节、砌体成品质量保护 (176)第四节、楼地面成品保护 (176)第五节、门窗成品保护 (176)第六节、装饰成品质量保护 (177)第七节、屋面防水成品保护 (177)第八节、交工前成品保护措施 (177)第十八章、附录 (178)1.施工组织机构 (179)2.质量保证体系 (181)3.安全管理体系 (182)4.主要施工机械设备计划表 (183)5.施工队伍进场计划表 (185)6.工程材料进场计划表 (186)7.施工平面布置图 (186)8.施工平面布置图 (186)9.施工进度计划网络图 (186)第一章、编制说明1本《施工组织设计》为项目部施工组织设计。
葡南油田三、五断块站外供电系统工程施工组织设计编制人:陈双审核人:王文革中国石油天然气管道通信电力工程总公司2010年8月12日施工组织设计(方案)报审表JL-A21.编制依据1.1我方对施工现场的实际勘查;1.2我公司颁发的ISO-9002《质保体系手册》及其《作业指导书》。
1.3我公司颁发的HSE体系管理文件;1.4 P3管理软件;2.工程概况2.1概述本工程为采油七厂2010年产能供电系统工程,建设地点在采油七厂葡南油田三、五断块加密区块内。
其主要工程量为:1、葡南2#转油站供电系统:10kV架空线5.5km,铝绞线8.4km及各类供电线杆,30kVA终端式柱上变电站30座;50kVA终端式柱上变电站15座。
2、葡三联转油站供电系统:10kV架空线2.5km,铝绞线8.4km及各类供电线杆,30kVA终端式柱上变电站10座;50kVA终端式柱上变电站3座。
2.2工程特点及施工条件工程施工地点分布在第七采油厂区界内,由于作业环境差,施工现场低洼地较多,对施工进度造成一定的影响。
我公司是中石油管道局所属企业。
作为石油系统内专业施工队伍,各种规章制度齐全、完整、配套,管理结构健全,体系动作有序、高效。
并已通过了ISO--9002质量体系认证。
而且公司长期在此处进行施工,对当地的人文、地理相当熟悉。
在大庆基地拥有大量可调拨的大型施工机具和施工设备,能满足施工的不同需要。
我公司拥有相当好的信誉,与建设单位有着密切的联系,能保证施工人员和设备、材料顺利协调。
有能力应付当地的突发事件。
就本工程还制定出了独具特色的工期、质量、成本控制方法来保证此项工程能够顺利完成。
3.施工部署本工程按项目管理实行项目经理负责制,项目部下辖两个施工作业队,即一个供电线路安装队及一个设备安装队,供电线路安装队分为架空线路组及土建施工组;设备安装队又分为变台安装及实验组两个作业小组,各施工作业队,实行工地主任责任制,按工种划分,合理调剂人员组成。
各个施工小组按分项工程实行工地主任负责制对项目经理负责。
各施工作业队要将责任指标层层分解到各施工班组和个人,充分发挥班组和个人的特长。
整个工程在项目经理的指挥和工地主任的配合下,形成一个整体,分工不分家,密切配合,并互相衔接,保证整体工程的施工完整性供电线路安装作业队配备26名,其中工地主任1名,技术员1名,实际作业人员分为2个作业组。
设备安装作业队配备26名,其中工地主任1名,技术员1名,实际作业人员分为2个作业组。
以上作业队加上工程项目部人员8名,总人员为60名,项目部设在我公司施工现场。
项目经理常驻项目部对全部工程负责。
工地主任对项目经理负责,项目经理根据工程需要直接在一线指挥协调一线施工,公司的技术发展分公司与工程部作为项目部的后援,全力支持一线施工。
4.施工进度计划4.1施工阶段划分第一阶段:施工准备阶段(2010年8月5日-2010年8月18日)搭建施工暂设,现场三通一平,组织施工机具、材料、设备及劳动力进场,对施工人员进行技术交底。
施工合同签订完,开工报告审批完。
第二阶段:电器设备施工阶段(2010年8月18日-2010年11月15日)线路测量、基坑开挖、电杆组立、放线紧线、附件安装、设备试验、变台安装、接地安装。
第三阶段:竣工验收阶段(2010年11月15日-2010年11月30日)系统调试、搭火联合试运阶段、竣工验收、移交。
5.施工方案依据工程总体情况将整个工程分为设备安装和线路安装两大部分,在材料、设备到位和基础复测定位工作完成的情况下,先将土建作业队全面展开。
当50%的土建工程量完成时,将设备及线路安装队伍投入安装施工。
并将实验分队投入线路安装队伍协助线路安装队伍进行线路安装。
线路检测合格后与甲方协调停电搭火事宜,停电期间组织人员以最快的速度完成搭火,要确保一次成功。
有效均衡各组施工力量。
达到整体工作的同期完成目标。
保证完成整个工程的施工。
5.1工艺流程图5.2在线路施工前必须进行细致的现场调查,了解线路工程的地形地质交通,交叉跨越等。
正确地确定施工方案,布置施工力量,核对施工设计,修正工程概算。
1)技术准备本工程的建设对生产石油具有一定的社会效益和经济效益。
我公司在技术准备、设备调配、工程管理上做了充分的准备,主要体现在以下几个方面:抽调我公司电力施工的管理人员、技术人员和工人,组建工程施工项目部,负责本项目的施工组织和管理。
公司将组织技术培训班,聘请高级工程师和高级技师任教,对从各施工班组抽调的从事送电线路工程的施工人员进行系统的施工技术培训。
使他们明确该工程的技术规范、施工难点、工期、质量保证措施等。
进行图纸会审、技术交底、编制施工组织方案,并编制特殊地段和关键工序的施工技术措施。
2)物资准备针对工程特点,结合我公司近年来从事电力线路施工工程实际经验对市场上所需要的各项物资价格和产地进行了调查研究,对各类商品的性能有了深入的了解。
以便以最快的速度、最好的质量采购到各类施工物资,保证施工生产的顺利进行。
3)现场准备●我公司计划在采油七厂设立本工程项目部。
●作好现场测量工作,按施工图纸测量定位;●准备正常施工所必须的各种警示标志、指示牌、防护栏以及其它标识物品;●按计划组织材料、设备的验收、检验。
●由于地形地貌的变化和地貌恢复的要求,提前积极配合业主协调地方关系。
●提前与沿线所属的地主和当地村镇干部联系,充分了解地下障碍物的位置,并作好记录。
在基础开挖前对地下障碍物的位置和类型交代清楚,用标示物作好标识。
4)设备及人员准备a)施工设备准备主要以施工所需设备为主,根据现场施工需要由公司调集。
b)辅助施工的小型机具、设备配件及其它消耗性施工用料,就近从施工现场所在地采购。
c)对项目技术和管理人员进行技能培训,主要内容为大庆油田公司相关标准学习、计算机应用与管理、P3和EXP管理软件的学习和应用。
d)对项目技术和管理人员进行施工管理知识培训,包括合同管理、施工组织设计、HSE管理手册、质量体系、环境管理体系、业主关于工程的各项要求以及国家和地方有关法律、法规等。
e)组织对主要工种的施工技术工人进行集中培训,包括对电工、焊工、设备安装人员,进行实际操作及理论知识培训。
5)管理文件及资料准备●已经组织制定了专门适合油田工程的质量保证体系、环境管理体系及程序文件等。
管理文件按照业主的要求及国际工程管理惯例进行编制,使工程管理工作与国际接轨,实现项目部“三个一流”的管理要求。
●目前已经制定完成的大庆油田工程项目管理文件包括:a)项目质量管理制度;b)施工作业指导书;c)设备安装工程质量保证体系;d)项目安全管理制度;e)特殊工序施工作业规程;f)现场用电安全规定;g)项目进度管理办法;h)项目财务管理办法;i)施工环境保护管理办法;j)项目土地协调管理规定;k)项目成本管理办法;l)项目精神文明建设管理规定;m)项目材料管理办法;n)项目施工设备管理办法。
5.3施工测量A.线路复测为防止设计勘测所定的桩位因受外力影响发生位移、偏差或丢失而造成施工错误,在施工前必须对全线路及所有桩位进行复测。
复测结果经设计部门确认无误后方可进行施工工作。
进行线路复测的方法及要求如下:线路复测要以直线桩作为测量基点,用正镜分中法或前视检查杆塔位中心桩。
若杆塔位中心桩有偏差时,应采用相应的方法恢复原桩位,有误差时,允许以两相邻直线桩为基准,横线路方向偏差位移不应大于毫米。
线路转角桩的角度应用方向法施测,应满足对设计值的误差不大于1ˊ30″。
实测角度值与设计值角度不相符时,应查明原因。
若确实证明角度误差不是相邻桩位有误差造成,则应作好记录,报技术部门协同设计单位妥善处理。
杆塔位中心桩丢失时,可按设计数据进行补订。
补桩时必须复查前后的档距、高差、转角值及危险点,并作测量记录。
用经纬仪视距法附核档距时,其档距误差不应大于设计档距的1%。
在线路与河流、电力线路、通讯线路、铁路及公路等交叉跨越的地方,应对跨越点的标高进行复核测量。
杆塔位中心桩与其辅助桩、直线桩的桩号,标记模糊不清或遗漏时,必须重新标记清楚。
经过复测、核实设计勘测时所订桩的位置,即桩的编号、方向、距离、标高,都应与线路平断面图上杆塔排位相符。
若不相符并且误差超过允许值,则应报技术部门协同设计部门处理。
档距测量使用百米绳按设计要求拉出档距或用经纬仪测出档距,•充分利用设计的测量桩和里程桩,以便控制线路方向,并打出方向桩及转角桩。
B.施工基面测量在地形变化比较复杂的地区,某些杆塔位基面因起伏较大,往往造成施工困难或者使杆塔基础的边坡距离不够,必须先降基面才能进行分坑及挖坑的工作。
线路设计时根据现场情况,已计算出相应桩位的基面降数据,列入杆塔明细表。
进行基面降平测量的基本工作,是将原桩位移出基面以外,待基面按设计数据降平后再恢复原桩位。
C.转角杆塔分坑测量转角杆塔设在线路转角的地方。
由于线路改变了方向,形成角度,分坑时必须找出转角杆塔的横担方向,即线路转角处内角平分线方向。
5.4基础开挖要熟悉被开挖基础的施工图及施工技术手册,了解基础的要求及基础尺寸。
杆塔基础的坑深,应以设计图纸的施工基面为基准。
拉线坑的坑深,以拉线坑中心的地面标高为基准。
基础开挖施工时,要保护好分坑时所钉的辅助桩,特别是中心桩,辅助中心桩。
如在基础开挖施工中原钉桩受到干扰,则应移至不受干扰位置,即增定辅助桩,借以找出中心桩。
施工时,应严格按设计要求的位置与深度开挖,特别是深度不应超挖,深度允许误差为+100mm、-50mm,坑底应平整。
同基杆塔坑深应按在允许偏差范围内最深一坑操平。
超深部分以填土夯实处理时,应用相同的土回填,并严格保证夯实。
每层填土厚度不应超过100mm,并夯至与原土相同密度,若无法达到,应将回填部分铲去,改以铺石灌浆处理。
挖坑时如发现地基土质与原设计不符或坑底发现天然孔洞、古墓、管道等,应及时通知设计及其它有关单位共同研究处理。
地质极差的泥水、流砂坑,首先在挖坑处采用编织袋装干土砌成围堰,开挖中采用下档板支撑后进行挖掘,以防坑壁坍塌,填土采用编织袋装干土回填。
基坑挖掘后,坑底修整、操平,坑深符合设计规定。
隐蔽工程完工后,经甲方代表或监理工程师验收签字后,方可进行回填土工作。
回填土前,应将基坑积水排除并进行均匀回填。
回填时,应按规定分层夯实,如设计要求换土时,应按设计规定,进行换土并均匀分层夯实。
淤泥等软地基垫层的加固处理,应按设计规定进行。
无设计要求时,采用碎石垫层,或碎石垫层加浇砼或砂浆。
碎石垫层应分层铺平并操平。
基坑开挖完毕,应立即安装底拉盘,底盘杆盘窝中心即为线路中心,误差不得大于20mm,•拉盘安装时,应开挖马道,并保证拉线角度正确,方向不发生偏离,且对角拉线与杆身应在一条直线上,•同时应仔细检查每基电杆的底盘、拉盘、拉线棒是否防腐合格,基坑回填应每30cm夯实一次,并加筑防沉层。
