内墙抹灰施工技术交底记录
- 格式:doc
- 大小:41.50 KB
- 文档页数:3

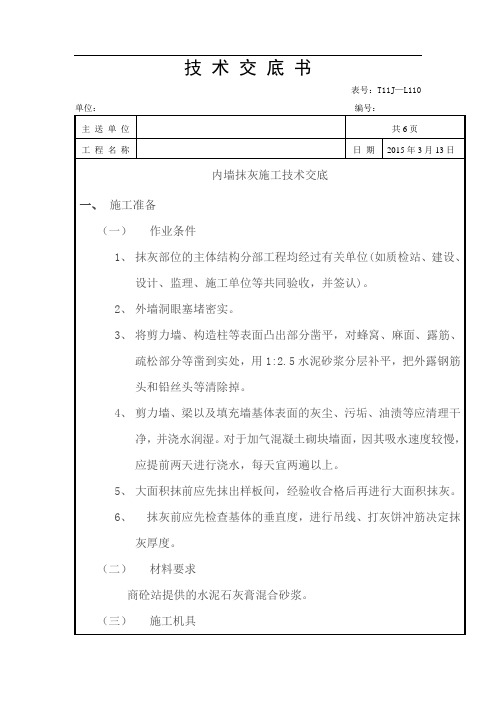

技术交底书表号:T11J—L110单位:编号:③5厚2:1::5水泥石灰膏砂浆抹平。
四、操作工艺1、清补基层、墙面浇水:砼墙和砌体基层清扫干净,填补缝隙缺损;抹灰前一天,墙面自上而下的浇水湿润。
2、拟按普通抹灰标准吊垂直、规方、找规矩,在地面弹出十字线作为准线,经检查基层表面平整度和垂直度情况后确定抹灰厚度,但最少不应小于7mm,最大不得大于20mm,墙面凹度较大时要分层衬平(水泥砂浆每层厚度宜为7至9mm)。
3、阴阳角找方:首先要将房间规方,然后先在阴角和阳角一侧墙都弹出基线用方尺将阴角、阳角先规方,然后在墙角弹出角线,并在基线上下两端挂通线做标志块。
4、铺钉金属网片①不同基体交接处基层沿缝按要求铺钉钢丝网,钢丝网与各基体的搭接宽度不应小于100mm,线卡固定。
②墙面所凿电线管埋设管槽,用金属网铺钉,刷水泥浆一道,待抹底灰。
③墙面涂刷掺801胶的素水泥浆,增加粘结作用,减少砂浆的收缩应力,提高砂浆早期抗拉强度,改进抹灰基层处理。
5、墙面抹标筋(冲筋):用与抹灰层相同水泥砂浆冲筋,冲筋的根数应根据房间的宽度或高度决定,可充横筋,也可充立筋,根据施工操作习惯而定,做法:先在上下标志块之间先抹一层,再抹第二道凸出成一条长梯形灰埂,比标志块(灰饼)凸出1cm左右,作为墙壁底子灰填平的标准。
然后用木杠紧贴灰饼左上右下来回搓,直至把标筋搓得跟标志块一样平为止。
在标筋两边用刮尺修成斜面。
6、基层处理:吊直,套方,打墩,墙面冲筋,抹底层灰等工序的做法与墙面抹纸筋灰浆时基本相同,但底灰用1:1:6水泥石灰膏砂浆涂抹,并用磨板搓平带毛面。
在砂浆凝固之前,表面用扫帚扫毛或用钢抹子每隔一定距离交叉画出斜线。
7、抹水泥砂浆面层:当底灰六、七成干时,即可开始抹2:1:5水泥石灰膏砂浆罩面抹平,厚度为5mm,底灰太湿影响平整度,太干易使面层脱水太快而影响粘结,造成面层空鼓、脱皮(如底灰过干应浇水润湿),面罩灰应二遍成活,最好两人同时操作,一人先薄薄刮一遍,另一人随即抹平,按先上后下顺序进行,再赶光压实,然后用铁抹子压一遍最后用塑料抹子压光,随后用毛刷子蘸水将罩面灰污染处清刷干净。
内墙抹灰工程技术交底记录1. 项目背景根据合同要求和设计方案,本次施工需进行内墙抹灰工程。
为了确保施工质量和安全,特进行技术交底并记录。
2. 施工目标本次内墙抹灰工程的施工目标是确保墙面的平整度、垂直度和表面质量满足设计要求,保证施工质量和工期。
3. 施工准备在开始施工前,需进行以下准备工作: - 检查施工区域是否具备施工条件,如墙体平整度是否满足要求。
- 确保施工人员具备相关技能和经验,了解施工工艺和安全操作规范。
- 准备施工所需材料和工具,如抹灰石膏、刮板、抹刀、批刀、水平仪等。
4. 施工步骤4.1 清洁墙体表面使用刷子或扫帚清除墙体表面的灰尘和杂物,确保墙面干净整洁。
4.2 处理墙体裂缝和凹陷对于墙体上的裂缝和凹陷,需进行修补工作。
首先清理裂缝和凹陷部分,然后使用合适的填缝剂进行填充,使其与周围墙面平齐。
4.3 墙面湿润处理在抹灰前,需将墙面进行湿润处理,以提高抹灰石膏的粘结力。
可使用喷水器或刷子将水均匀喷洒在墙面上,确保墙面湿润。
4.4 抹灰石膏的调配和施工将抹灰石膏按照指定比例与清水充分搅拌,调配成均匀的糊状物。
然后使用刮板或抹刀将石膏均匀地涂抹在墙面上,注意保持抹灰层的厚度均匀。
4.5 抹灰层的压光和整理在抹灰层未完全干燥之前,使用批刀或抹刀将墙面进行压光和整理,使其表面平整光滑。
4.6 检查和修复在抹灰完成后,需对墙面进行检查,发现问题及时修复。
如有凹陷或不平整的地方,可进行修补,并重新进行压光和整理。
4.7 清理和保护施工完成后,需对施工现场进行清理,清除杂物和垃圾。
对于已抹灰的墙面,应注意保护,避免人为损坏。
5. 质量控制为确保内墙抹灰工程的质量,需进行以下控制措施: - 施工前进行墙面平整度检查,确保墙面符合要求。
- 对抹灰石膏进行质量检验,确保石膏质量合格。
- 施工过程中,严格按照工艺要求进行操作,确保抹灰层厚度均匀。
- 完成抹灰后,进行墙面质量检查,及时修复不符合要求的部分。
住宅抹灰工程施工技术交底记录1.背景介绍本次施工任务为住宅抹灰工程,施工地点为XX小区XX栋X单元X层X房。
施工单位为XXX建筑公司,施工人员由XX工长带队,施工预计时间为X天。
2.施工准备2.1施工材料准备准备所需的抹灰材料,包括石膏粉、沙子、水泥、外加剂等;2.2施工设备准备准备工具和设备,包括抹灰刀、施工抹灰机、搅拌机等;2.3施工场地准备清理施工场地,确认墙面是否平整,并确保无浮尘、油污等影响施工质量的污染物;2.4安全措施提醒施工人员佩戴好安全帽、口罩,确保施工现场的安全。
3.施工工艺与方法3.1墙面处理在施工前,先进行墙面处理,包括水泥砂浆找平,填补墙面的裂缝和缺陷,确保墙面平整;3.2抹灰材料准备将石膏粉、沙子和水泥按照一定比例混合搅拌,添加适量的外加剂,调制成抹灰砂浆;3.3抹灰工艺先用抹灰刀将砂浆均匀涂抹在墙面上,然后用抹灰机进行打磨,将墙面抹灰得更为平整,确保整体质量;3.4施工细节注意施工过程中,注意保持工具、设备和场地的清洁。
在墙面的交接处应注意打磨,确保质量一致。
另外,抹灰材料的搅拌时间不能太长,以防止干硬影响施工效果。
4.施工验收4.1工程质量验收施工完成后,由项目经理进行工程质量验收,检查墙面平整度、无裂缝和破损等情况,并进行记录;4.2安全验收施工完成后,由安全员进行安全验收,确保施工过程中的安全问题得到有效解决。
5.进度安排根据项目进度和施工计划,将抹灰工程的施工周期安排好,确保施工进度正常进行。
6.注意事项6.1施工过程中注意安全,佩戴好个人防护装备,确保施工人员的人身安全;6.2严格按照施工工艺和方法进行施工,确保施工质量;6.3注意材料搅拌时间和使用期限,材料过期不可使用;6.4施工完成后要进行验收,确保工程质量符合要求。
本次施工交底记录涵盖了住宅抹灰工程的施工准备、工艺与方法、施工验收等关键内容,以及进度安排和注意事项。
施工人员必须严格按照交底内容进行施工,确保施工质量和进度的达标。
工程名称
《建筑工程施工质量验收统一标准》 GB50300-2001
《建筑装饰工程施工质量验收规范》 GB50210-2001
作业要求
(一)、施工准备 1、材料及主要机具
(1 )、水泥:325号矿渣硅酸盐水泥或普通硅酸盐水泥。
应有出厂证明或复试单。
当出厂超过三个月 或已经受潮的水泥,应按实验结果使用。
使用前必须对水泥的细度、凝结时间和安定性进行复验。
不同品种、不同级别的水泥不得混用。
(2)
、砂子:中砂,平均粒径为 0.35---0.5伽,使用前过5伽孔径的筛子。
不得
含有草根、土块等杂
物。
要求含泥量不得大于
3% 。
(3) 、水:宜用饮用水。
当采用其他水源时,水质应符合国家饮用水标准。
(4) 、石灰膏:石灰膏使用前应经熟化,时间一般不少于
15d,用于罩面的磨细石灰粉熟化时间不得 少于
30d.石灰膏应细腻洁白,不得含有未熟化颗粒,已冻结风化的石灰膏不得使用。
(5) 、801 胶等。
技术交底记录
交底部位 交底提要: 交底内容: 主体
工序名称
内墙抹灰作业技术要求
内墙抹灰
依据标准:
施工单位
(二)、环境要求
1、内墙抹灰时,不得进行冬季施工,即当连续5天日平均气温低于 5° C时。
2、冬季施工要有防冻保温措施。
内外墙抹灰技术交底范本免费
抹灰技术交底范本
项目名称:(项目名称)
施工单位:(施工单位名称)
施工日期:(施工日期)
施工部位:(内墙/外墙)
1. 抹灰材料
- 外墙抹灰:使用XX型抹灰砂浆,配料比例为1:3(水泥:砂) - 内墙抹灰:使用XX型抹灰砂浆,配料比例为1:2(水泥:砂)
2. 抹灰工艺流程
a) 施工前准备
- 准备工具:泥板、刮板、抹刀、抹灰刷、水桶等。
- 清理墙面:清除墙面上的杂物、灰尘等。
- 处理墙面:处理墙面上的不平整部分,如磨平、修补等。
b) 抹灰操作
- 打底层:使用抹灰砂浆将墙面均匀涂抹,厚度为5-10mm。
- 中间层:在底层干燥后,用抹灰砂浆涂抹墙面,厚度为10-15mm。
- 铺打石膏网:在中间层干燥后,按需要铺打石膏网。
- 上彩色面层:在石膏网固定后,用彩色面层抹灰砂浆修饰墙面。
c) 抹灰验收
- 检查墙面平整度:使用水平仪检查墙面的水平度和垂直度。
- 检查墙面光洁度:使用抹灰刷等工具检查墙面的光洁度。
- 检查墙体强度:使用锤子轻敲墙面,检查墙体的硬度和坚固性。
3. 安全措施
- 施工人员需佩戴安全帽、工作服等符合标准的个人防护装备。
- 施工现场需设置警示标识,并配备灭火器和应急照明设备。
本交底范本仅供参考,请根据具体项目的实际情况进行调整和完善。
同时,施工单位需要遵守相关施工规范和法律法规,确保施工质量和工人安全。
内墙抹灰施工技术交底交底内容:1.材料及机具设备要求1.1 材料本工程抹灰所用的砂浆采用专业厂家生产的预拌干混砂浆,砂浆的配合比、原材料由生产厂家按照设计图纸要求提供合格的半成品1.2主要机具:垂直运输机械、手摇喷雾器、托灰板、木抹子、铁抹子、靠尺板、半截大桶、铁板、铁锹、阴角抹子、阳角抹子、小圆角(三角铁)捋子、毛刷、大杠、小杠、托线板等。
2.作业条件对主体结构工程进行核查验收,并取得结构验收手续后,方可进行抹灰工程施工。
2.1墙体剔打整修完毕。
2.2 抹灰前对墙体上脚手架眼、线槽、箱体周边空隙填塞整修完善。
2.3 按抹灰墙面的高度,支搭好抹灰用脚手架、跳板。
操作平台应离开墙面及门窗口200~250mm,以利操作。
2.4施工抹灰前必须提前一天将墙体进行湿润,在钢筋砼结构表面进行甩净水泥浆刷毛。
2.5不同界面处必须挂纤维抗裂网,伸入不同界面宽度不小于15cm。
3.操作工艺3.1工艺流程:基层处理→不同界面处挂抗裂纤维网→洒水润湿→墙面甩净水泥浆麻面→贴灰饼、冲筋→洒水润湿→抹门窗口水泥砂浆护角→抹底子灰并拉毛处理→抹罩面灰3.2 基层处理:抹灰前检查墙体,对松动、灰浆不饱满的拼缝及粱、板下的顶头缝,用掺用水量10%的802胶灰浆填塞密实。
将露出墙面的舌头灰刮净,将砖墙面凸出部位或砼墙、柱、梁涨模变形的部位剔凿平整。
墙面坑凹不平处、砌块缺楞掉角的应用胶灰整修密实、平顺。
用托线板检查墙体的垂直偏差及平整度,将抹灰基层处理完好。
3.3挂抗裂纤维网:采用水泥钢钉或1:1水泥砂浆饼将抗裂纤维网钉挂或粘贴在墙体与梁或柱的不同界面处,要求抗裂纤维网每边伸入不同界面宽度不小于15cm,所有排气道外露部位必须满挂。
3.4洒水湿润:将墙面浮土清扫干净,分数遍浇水湿润。
浇水量以水分渗入砌块深度8~10mm为宜,且浇水宜在抹灰前一天进行。
遇风干天气,抹灰时墙面仍干燥不湿,应再喷一遍水,但抹灰时墙面不显浮水,以利砂浆强度增长,不易出现空鼓、开裂。
