内墙抹灰技术交底:
- 格式:doc
- 大小:37.50 KB
- 文档页数:3
内墙抹灰技术交底内墙抹灰是指将抹灰材料涂抹在建筑内墙表面,以平整、美观墙面的一项工程技术。
以下将详细介绍内墙抹灰的材料、施工方法、注意事项等相关内容。
一、内墙抹灰材料1. 水泥砂浆:通常采用1:3的水泥砂浆配比,即1份水泥与3份砂子,混合后形成砂浆来进行初始抹灰。
2. 石膏砂浆:用于进行最后一道抹灰,使墙面更加光滑,常用的石膏砂浆有建筑石膏粉、吊顶专用石膏粉等。
3. 平衡润滑剂:用于提高抹灰的润滑性和流动性,使墙面更容易抹平,常用的平衡润滑剂有木质素、增塑剂等。
4. 聚合物改性材料:用于提高抹灰材料的粘结力和强度,常用的聚合物改性材料有丙稀酸乳液、聚合物乳液等。
二、内墙抹灰施工方法1. 准备工作:清理墙面,确保墙面干净无杂物。
在施工前,墙面需要进行湿润处理,使墙体具有一定的湿度,以防止过快脱水导致粘结不牢。
2. 预埋件处理:检查墙面上的预埋件,如电线、插座等,将其用胶带粘好,避免抹灰时受到影响,并避免灰浆渗入损害器件。
3. 基层处理:墙面有孔洞、裂缝等问题,需要先进行修补和处理,以保证墙面强度和平整度。
4. 底层施工:将准备好的水泥砂浆进行充分搅拌,用抹灰刀将砂浆均匀涂抹在墙面上,保持墙面的垂直和水平线。
这一步操作需要比较快,以防止砂浆过早固化。
5. 大面积平整:在底层砂浆已经凝固之后,使用抹灰刀和抹泥板将墙面进行大面积的平整和修整,使墙面表面变得光滑均匀。
需要注意的是,抹灰刀与墙面保持一定的角度,以便形成均匀的贴面。
6. 上层抹灰:在底层砂浆表面初步凝固后,进行二次抹灰,使用石膏砂浆进行最后的抹平。
同样要保持墙面的垂直和水平线,使墙面更加平整光滑。
三、内墙抹灰注意事项1. 温度和湿度:内墙抹灰的温度和湿度会影响砂浆的固化时间和质量。
一般情况下,温度不应低于5℃,湿度不应过高,否则会影响砂浆的强度和抗裂性能。
2. 施工环境:抹灰施工需要保持施工场地干净整洁,避免灰尘、杂物等进入砂浆中。
施工现场需要有足够的通风和光照,以加快砂浆固化的速度。
2023年内墙抹灰施工技术交底3篇书目第1篇内墙抹灰施工平安技术交底第2篇内墙抹灰施工:平安技术交底第3篇内墙抹灰施工技术交底-8内墙抹灰施工技术交底-8内墙抹灰施工技术交底(八)1.工艺流程:基层处理,测灰饼,钉钢丝网,浇水潮湿,界面剂处理,浇水潮湿,抹底灰,抹面层,修浆,二次赶光。
基层处理:清理墙面上以的涂灰等杂物,灰饼间距不大于1500离地300墙面抹灰厚度限制在15厚,最厚不超出20,挂线吊垂直,找方正并限制每间房间的内净尺寸。
检查砼墙面有无高出灰饼,应刚好修凿墙面。
加汽砌块与砼墙交接处挂钢丝网,加汽砌块墙面用钢钉固定,浇水潮湿墙面,满滚界面处理剂,界面剂表面要毛凿,过24时后洒水养护以增加界面处理剂的强度。
抹灰:在抹底灰前一天墙面浇水潮湿要内潮面干,用1:3水泥砂浆打底,面层用1:3水泥砂浆抹面压光后用温海棉承垂直方面拉细毛,内墙面根部离地200交用海棉拉细毛做踢脚线,粉好墙面浇水养护3-5天门窗洞口护角用1:2水泥砂压实收光,棱角做尖角,室内门过梁以50线上1600限制。
施工中应留意事项:1.界面剂表面必需毛糙,并要养护必需满滚不留死角避开以后墙面空鼓开裂。
2.在抹灰前墙面必需浇水潮湿,粉好的墙面浇水养护3-5天,避开墙面脱水引起空鼓起砂现象发生。
3.门窗洞口护角,尺寸、标高正确,在两次施工的洞口,每边留不少于5cm用铝合金靠紧割直,两次施工部位接头应平整。
4.电线盒、开关盒部位应清洁方正。
5.做到工完场洁,落地灰随清随用。
施工要求:抹灰工程队应根据抹灰施工工艺标准仔细施工,根据甲方的施工要求对施工部位施工,质量达到合格,墙面平整垂直,阴阳角方正。
线条平直。
操作工艺加气混凝土表面缺棱掉角需分层修补。
做法是:先浇湿基体表面,刷掺水量10%的107胶水泥浆一道,紧跟抹1内墙抹灰施工平安技术交底工程名称德江·世纪明珠工程a8、a9、a10单元交底日期交底人平安员交底内容:室内白灰砂浆抹灰:1、施工人员必需戴平安帽。

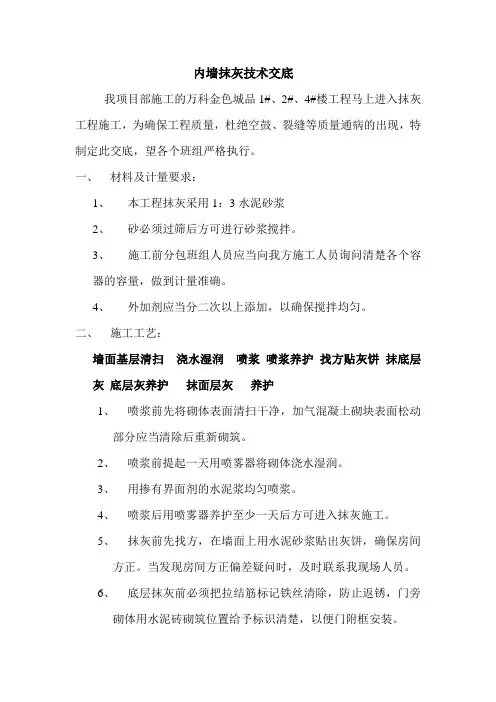

内墙抹灰技术交底我项目部施工的万科金色城品1#、2#、4#楼工程马上进入抹灰工程施工,为确保工程质量,杜绝空鼓、裂缝等质量通病的出现,特制定此交底,望各个班组严格执行。
一、材料及计量要求:1、本工程抹灰采用1:3水泥砂浆2、砂必须过筛后方可进行砂浆搅拌。
3、施工前分包班组人员应当向我方施工人员询问清楚各个容器的容量,做到计量准确。
4、外加剂应当分二次以上添加,以确保搅拌均匀。
二、施工工艺:墙面基层清扫浇水湿润喷浆喷浆养护找方贴灰饼抹底层灰底层灰养护抹面层灰养护1、喷浆前先将砌体表面清扫干净,加气混凝土砌块表面松动部分应当清除后重新砌筑。
2、喷浆前提起一天用喷雾器将砌体浇水湿润。
3、用掺有界面剂的水泥浆均匀喷浆。
4、喷浆后用喷雾器养护至少一天后方可进入抹灰施工。
5、抹灰前先找方,在墙面上用水泥砂浆贴出灰饼,确保房间方正。
当发现房间方正偏差疑问时,及时联系我现场人员。
6、底层抹灰前必须把拉结筋标记铁丝清除,防止返锈,门旁砌体用水泥砖砌筑位置给予标识清楚,以便门附框安装。
7、抹底层灰,底层抹灰不宜过厚,以将所喷水泥浆刚好覆盖为佳。
8、底层抹灰后至少停一天方可进行面层抹灰。
9、抹灰完成后要及时养护,养护天数不得少于7天。
三、细部要求1、抹灰前应根据我项目部提供的楼座建筑图,明确门窗洞口尺寸,图纸标示门窗洞口宽度为抹灰完成面尺寸,门顶标高为图示标高,以楼座内剪力墙上水平线为准,例图纸标识M0922,抹灰后门宽为900mm,门过梁底标高为线上1200mm。
2、楼座内电井、管道井门均有门槛,应根据图纸要求完成。
3、厨房及卫生间墙面为细拉毛墙面,其他位置墙面为普通抹灰墙面。
4、卫生间及洗衣房位置墙面底部预留300高,此300高范围内抹灰厚度控制在8mm,要求为普通抹灰(不得拉毛),表面平整,符合做防水要求。
5、外窗口抹灰时,两侧及顶面不留企口,仅在窗台处留企口,企口厚度为20mm。
6、现场有不明白处或者有其他特殊情况务必联系我现场人员给于解决,不得擅自处理。
技术交底记录A4@100b(核心教学组团:A4@100图书馆: Ab4@100)钢丝网砂浆面层加强,并在灰缝用Ab4@600梅花型布置拉接两侧网片3、喷水润湿:用水将墙体湿润,喷水要均匀,不能遗漏,墙面吸水深度不小于20mm。
4、吊垂直、套方找房间方正、找规矩、做灰饼根据设计图纸要求的抹灰质量,根据基层表面平整垂直情况,用一面墙做基准,吊垂直、套方、找规矩,确定抹灰厚度,抹灰厚度不应小于7mm 。
当墙面凹度较大时应分层衬平。
每层厚度不大于7~9mm。
操作时应先抹上灰饼,再抹下灰饼。
抹灰饼时应根据室内抹灰要求确定灰饼的正确位置,再用靠尺板找好垂直与平整。
灰饼宜用1:2水泥砂浆抹成5cm见方形状。
房间面积较大时应先在地上弹出十字中心线,然后按基层面平整度弹出墙角线,随后在距墙阴角100mm 处吊垂线并弹出铅垂线,再按地上弹出的墙角线往墙上翻引弹出阴角两面墙上的墙面抹灰层厚度控制线,以此做灰饼,然后根据灰饼充筋。
5、做护角室内墙及柱子阳角处均做1:2水泥砂浆20厚护角,护角每侧宽度≮50mm,高度>1500mm。
做于洞口时抹过墙角120mm。
做于窗口时,一侧抹过120mm,另一面压入框料灰口线,其高度在门窗处为门窗的高度,在洞口、楼梯间、柱子阳角处为通高。
第一步在阳角正面立上八字靠尺,靠尺突出阳角侧面,突出厚度与成活抹灰面平。
然后在阳角侧面,依靠尺边抹水泥砂浆,并用铁抹子将其抹平,按护角宽度(不小于5cm )将多余的水泥砂浆铲除。
第二步待水泥砂浆稍干后,将八字靠尺移至到抹好的护角面上(八字坡向外)。
在阳角的正面,依靠尺边抹水泥砂浆,并用铁抹子将其抹平,按护角宽度将多余的水泥砂浆铲除。
抹完后去掉八字靠尺,用素水泥浆涂刷护角尖角处,并用捋角器自上而下捋一遍,使形成钝角。
6、抹底层灰:先提前堵好电工线盒,防止污染。
必须在喷浆达到强度后方可施工(48小时后为宜),灰饼提前2小时做好后方可抹灰,抹灰时先薄薄甩一层,再分层按每个灰饼间找平,墙体结合部位采取加强措施,挂钢丝网,抹灰时砂浆要挤入钢丝网的缝隙中。

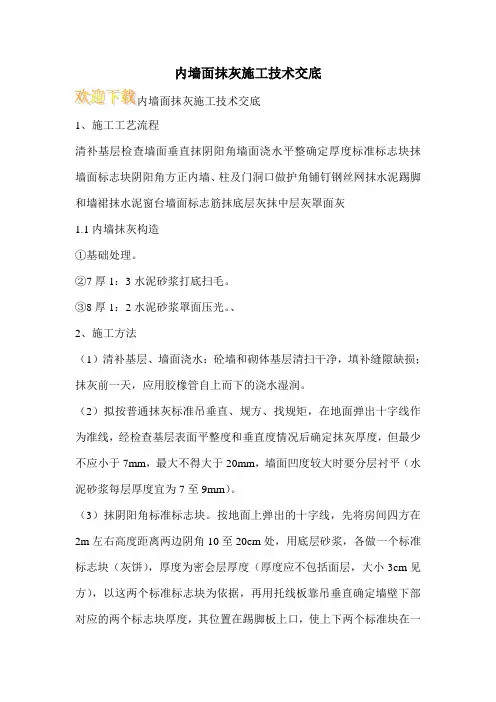

内墙面抹灰施工技术交底
1、施工工艺流程
清补基层检查墙面垂直抹阴阳角墙面浇水平整确定厚度标准标志块抹墙面标志块阴阳角方正内墙、柱及门洞口做护角铺钉钢丝网抹水泥踢脚和墙裙抹水泥窗台墙面标志筋抹底层灰抹中层灰罩面灰
1.1内墙抹灰构造
①基础处理。
②7厚1:3水泥砂浆打底扫毛。
③8厚1:2水泥砂浆罩面压光。
、
2、施工方法
(1)清补基层、墙面浇水:砼墙和砌体基层清扫干净,填补缝隙缺损;抹灰前一天,应用胶橡管自上而下的浇水湿润。
(2)拟按普通抹灰标准吊垂直、规方、找规矩,在地面弹出十字线作为准线,经检查基层表面平整度和垂直度情况后确定抹灰厚度,但最少不应小于7mm,最大不得大于20mm,墙面凹度较大时要分层衬平(水泥砂浆每层厚度宜为7至9mm)。
(3)抹阴阳角标准标志块。
按地面上弹出的十字线,先将房间四方在2m左右高度距离两边阴角10至20cm处,用底层砂浆,各做一个标准标志块(灰饼),厚度为密会层厚度(厚度应不包括面层,大小3cm见方),以这两个标准标志块为依据,再用托线板靠吊垂直确定墙壁下部对应的两个标志块厚度,其位置在踢脚板上口,使上下两个标准块在一。

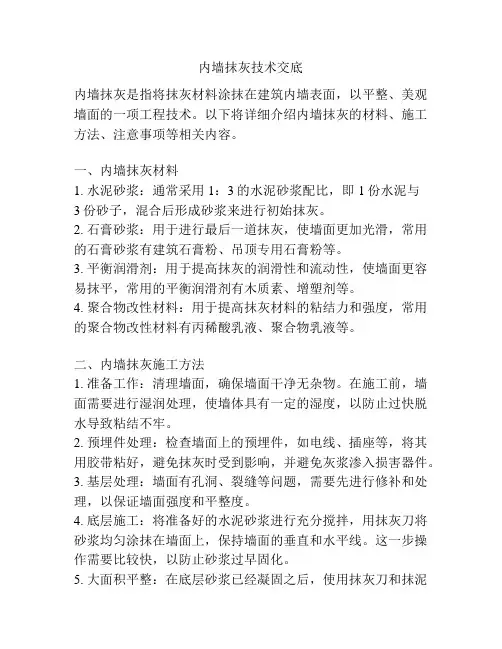

内墙抹灰技术交底第一篇:内墙抹灰准备工作内墙抹灰是建筑装修工程中非常重要的一个环节,直接影响室内的装修效果和墙面的实用性能。
因此,在进行内墙抹灰之前,需要仔细地进行准备工作,包括以下几个方面:1.准备材料和工具进行内墙抹灰时需要准备的材料主要有水泥、石膏、石膏粉、砂子、纤维网、搅拌机等。
除此之外,还需要准备一些常用工具,如砂纸、尺子、铅笔、墨线器、抹刀、砂浆板等。
2.墙体表面处理在进行内墙抹灰之前,需要先对墙体表面进行一些处理,以确保墙面平整、牢固。
首先,需要清除墙体表面上的灰尘、油污等杂质。
接着,用水泥砂浆将墙体表面进行填补,以填平墙面上的凹陷、裂缝等缺陷。
最后,使用砂纸对墙面进行处理,以保证墙体表面平整光滑。
3.墙体防潮处理在墙体表面处理完毕后,需要对墙体进行防潮处理,以避免因为潮湿导致内墙抹灰效果受到影响。
具体可采用涂刷防潮剂、安装防潮板等方法进行处理。
4.确定抹灰顺序在开始进行内墙抹灰工作时,需要根据墙面面积大小、墙面高低差等情况确定抹灰的顺序。
通常情况下,较低的墙面应该先进行抹灰,以避免较高的墙面混入较多的水泥浆。
5.抹灰过程中的注意事项在进行内墙抹灰工作时,需要注意以下几个方面。
首先,要注意调配好的水泥浆的比例和质量,保证水泥浆的均匀性和稳定性。
其次,要注意抹灰的厚度,避免抹灰过厚或过薄。
最后,要密切关注抹灰时的中间接头,避免出现开裂或掉落等情况。
通过以上准备工作和注意事项,可以确保内墙抹灰工作顺利进行。
在接下来的文章中,将重点介绍内墙抹灰的具体操作流程和注意事项。
内墙抹灰技术交底:
填充墙按中级抹灰,高级标准做。
一、施工工艺:
1、准备工作
1)墙面垃圾、水泥浆等应清理干净,然后用清水冲净。
2)检查基层表面的平整度,凸出大的部分要凿掉,凹入太多的部分要用1:3
水泥砂浆补平,砼表面要用界面剂或掺有10%107胶的1:1水泥砂浆满批作为粘结层。
3)保管处钉钢丝网片,宜抹松散材料(珍珠岩水泥砂浆),因保利管膨胀系数
较大,易使粉刷层产生裂缝。
4)墙面干燥时,宜隔天浇适量的水,抹灰工的工具配备齐全。
2、找基准:
1)做灰饼:首先用托线板全面检查墙面的平整度,然后根据中级抹灰的要求,
确定抹灰层厚度为20MM,做灰饼。
做灰饼时从上而下做,灰饼间距应小于刮尺长度,墙体上角先做灰饼,再以它为基准拉线做出上部、中间的灰饼,根据墙体上部的灰饼以托线板做出墙体下部灰饼,使其与上部灰饼在同一垂直面上,然后拉水平统线,加做若干灰饼,凡遇门窗口,墙垛、墙角加做灰饼。
2)然后上下两块灰饼间做50宽与灰饼同厚的冲筋。
3)阴角找方:先在阳角一侧墙上做基准,用方尺先将阳角规方,然后在墙板角
弹抹灰基准线,在准线上下两端拉通线,做灰饼。
4)门窗口做护角,护角要求用1:2水泥砂浆,以保证其强度足够,高度不低
于2M,每侧宽度不应小于50MM。
3、抹底层灰:
灰饼达到一定强度后,开始抹底层灰。
采用116混合砂浆,抹灰前要洒水湿润墙面,自上而下在灰饼中间抹底层灰,随抹随用刮尺刮平,再用木抹子分遍压实槎平,每遍厚度约7MM。
4、抹面层灰:
1)用114混合砂浆罩面,厚度约7MM,先用铁抹子罩面,再用刮尺刮、找直,
至六七成干后,再用抹子槎平,砂浆过干时可以边边洒水边槎平,直至表面平整密实为止。
2)220(120)MM踢脚线和面层抹灰一次到位,抹1:2水泥砂浆,压光。
3)罩面应两人同时操作,从一个墙角开始,一个人前面抹面一个人后面洒水压
光,直至表面密实,光滑为止。
二、质量保证措施
1.保证项目、各抹灰层之间及抹灰层与基体之间必须粘结牢固、无脱落、空鼓,
面层无爆灰和裂缝,(风裂除外)等缺陷。
2.基层表面灰尘必须清理干净,墙面浇水要均匀透润,否则将影响抹灰层与基
层的粘结。
3.在抹底灰前,砼墙上的螺栓洞必须用1:2水泥砂浆嵌入20-30MM(特别是外
墙),并在外面粉一个人60×60的小方块。
4.一次抹灰不宜过厚,以10以内为宜;隔夜抹灰时间间隔不宜太近;压光时
应从上而下,自右而左圆圈形抹压。
5.填充墙和砼墙结合处钉不小于200宽钢丝网或玻璃钢纤维网,两边各为
125MM左右,钢丝网或玻璃钢纤维网眼要大于15,网要拉平拉直,使和抹灰层充分固结,真正起到加筋的作用。
6.内墙抹灰分厨卫间、厅、卧室、公用部位,不能在一层上同时施工,因为抹
灰级配不一样,容易混用影响质量。
厨卫间用1:3水泥砂浆,水泥砂浆的抹灰层,应在湿润条件下养护,分层抹灰,厅、卧室、公用部位粉刷层用1:1:4水泥混合砂浆分层抹灰。
搓压平整光滑不用罩面处理。
7.砼基层上用界面剂处理(按说明书配合比、调制方法),然后刮底层砂浆,
抹灰底层厚度控制在5~7mm,要求表面粗糙,待其七成干时粉面层。
8.先做样板间,由甲方、监理验收后,作为实物交底推广。
9.中级抹灰按高级抹灰要求做法做,按高级抹要求验收,验收要求见抹灰质量
允许偏差表。
注:(中级抹灰:表面光滑、洁净,接搓平整,灰缝清晰顺直;
高级抹灰:表面光滑、洁净,颜色均匀,无抹纹,灰缝线平直方
正,清晰美观。
)
抹灰质量允许偏差
10.干燥炎热天气抹灰时应隔天喷水养护2~3天。
11.踢脚线高210mm(包括-6mm),用1:3水泥砂浆分层抹灰。
12.墙面抹灰用同一标号、同一品种、同一厂家、同一颜色,且有出厂质保书及
复试报告的产品,这样能保证墙面颜色一致。
13.墙面无接槎印子、铁板印、龟裂现象,目测、实测均达到高级抹灰标准。
14.集中搅拌砂浆,并且有专人负责,配料人员要固定,不能任意调动,保证砂
浆配合比一致。
15.水泥砂浆从出料到使用完毕控制在2小时以内,水泥混合砂浆控制在3小时
以内,并且在夏季施工的时候在砂浆堆上应覆盖湿麻袋。
严禁超过控制时间加水搅拌使用,严禁使用过夜砂浆,应有专人负责砂浆搅拌和砂浆使用方面的联系。
16.砂浆不能直接放在楼面上,应堆放在铁皮或竹胶板上,且做到工完场清,文
明施工。
17.线盒边留孔应整齐美观,不填嵌砂浆。
18.外墙窗台、窗裙、雨篷、阳台、压顶和突出腰线等,上面应做流水坡度,下
面应做滴水线或滴水槽。
滴水槽的深度和宽度均不应小于10mm,并整齐一致。
三、安全措施
1.配备高凳、脚手板。
高凳高度要适宜,脚手板铺2块,宽度单块不小于200mm,
脚手板伸出不超过200mm长且垮度不大于3m,板厚≥50mm。
2.上班中午不能喝酒,不开玩笑,认真操作。
3.厕所间光线不好时用低压照明灯照明,电线应架空,不拖地。
交底人:接底人:
河南省广厦建设工程有限公司
年月日。
