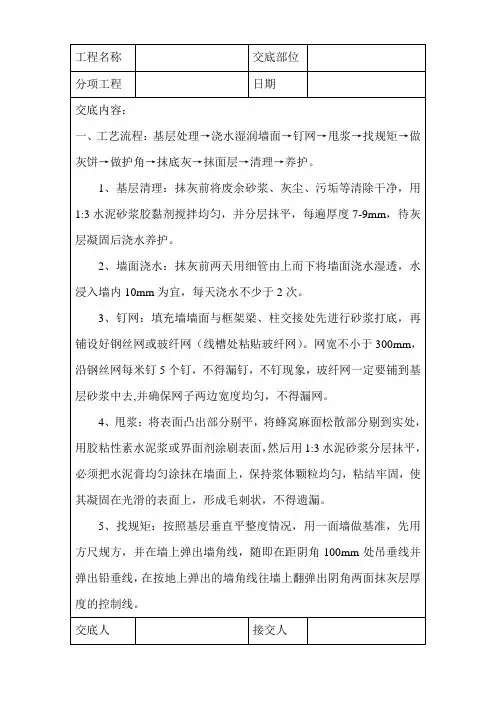

内墙抹灰工程技术交底
- 格式:docx
- 大小:16.33 KB
- 文档页数:2
内墙抹灰施工技术交底关键信息项1、工程名称:____________________________2、施工部位:____________________________3、施工时间:____________________________4、施工队伍:____________________________5、质量标准:____________________________6、安全要求:____________________________11 施工准备111 材料准备水泥:采用普通硅酸盐水泥,强度等级不低于 325 级,应有出厂合格证明及复验报告。
砂:中砂,平均粒径为 035~05mm,使用前应过 5mm 孔径的筛子,不得含有杂质。
石灰膏:应用块状生石灰淋制,淋制时必须用孔径不大于3mm×3mm 的筛过滤,并贮存在沉淀池中。
熟化时间,常温下一般不少于 15d;用于罩面灰时,熟化时间不应少于 30d,使用时石灰膏内不应含有未熟化颗粒和其他杂质。
其他材料:如界面剂、防裂纤维等,应符合设计要求和相关标准的规定。
112 主要机具砂浆搅拌机、手推车、铁锹、筛子、水桶、灰槽、刮杠、靠尺板、线坠、钢卷尺、方尺、托灰板、铁抹子、木抹子、阴阳角抹子、捋角器等。
113 作业条件主体结构已完成,并经有关部门验收合格。
抹灰前应检查门窗框的位置是否正确,与墙体连接是否牢固。
连接处的缝隙应用 1∶3 水泥砂浆或 1∶1∶6 水泥混合砂浆分层嵌塞密实。
若缝隙较大时,应在砂浆中掺入少量麻刀嵌塞,使其塞缝严实。
砖墙、混凝土墙、加气混凝土墙基体表面的灰尘、污垢和油渍等应清除干净,并洒水湿润。
预埋铁件、管道等应提前安装好,结构施工时的预留孔洞等提前堵塞严实,将柱、梁等凸出墙面的混凝土剔平。
室内大面积施工前应先做样板间,经鉴定合格后再大面积施工。
12 工艺流程基层处理→浇水湿润→甩浆→吊垂直、套方、找规矩、做灰饼→抹水泥踢脚或墙裙→做护角→抹底层砂浆→抹中层砂浆→抹罩面灰→养护121 基层处理将墙面上残存的砂浆、污垢、灰尘等清理干净,用水浇墙,将砖缝中的尘土冲掉,将墙面润湿。
内墙抹灰技术交底内墙抹灰是指将抹灰材料涂抹在建筑内墙表面,以平整、美观墙面的一项工程技术。
以下将详细介绍内墙抹灰的材料、施工方法、注意事项等相关内容。
一、内墙抹灰材料1. 水泥砂浆:通常采用1:3的水泥砂浆配比,即1份水泥与3份砂子,混合后形成砂浆来进行初始抹灰。
2. 石膏砂浆:用于进行最后一道抹灰,使墙面更加光滑,常用的石膏砂浆有建筑石膏粉、吊顶专用石膏粉等。
3. 平衡润滑剂:用于提高抹灰的润滑性和流动性,使墙面更容易抹平,常用的平衡润滑剂有木质素、增塑剂等。
4. 聚合物改性材料:用于提高抹灰材料的粘结力和强度,常用的聚合物改性材料有丙稀酸乳液、聚合物乳液等。
二、内墙抹灰施工方法1. 准备工作:清理墙面,确保墙面干净无杂物。
在施工前,墙面需要进行湿润处理,使墙体具有一定的湿度,以防止过快脱水导致粘结不牢。
2. 预埋件处理:检查墙面上的预埋件,如电线、插座等,将其用胶带粘好,避免抹灰时受到影响,并避免灰浆渗入损害器件。
3. 基层处理:墙面有孔洞、裂缝等问题,需要先进行修补和处理,以保证墙面强度和平整度。
4. 底层施工:将准备好的水泥砂浆进行充分搅拌,用抹灰刀将砂浆均匀涂抹在墙面上,保持墙面的垂直和水平线。
这一步操作需要比较快,以防止砂浆过早固化。
5. 大面积平整:在底层砂浆已经凝固之后,使用抹灰刀和抹泥板将墙面进行大面积的平整和修整,使墙面表面变得光滑均匀。
需要注意的是,抹灰刀与墙面保持一定的角度,以便形成均匀的贴面。
6. 上层抹灰:在底层砂浆表面初步凝固后,进行二次抹灰,使用石膏砂浆进行最后的抹平。
同样要保持墙面的垂直和水平线,使墙面更加平整光滑。
三、内墙抹灰注意事项1. 温度和湿度:内墙抹灰的温度和湿度会影响砂浆的固化时间和质量。
一般情况下,温度不应低于5℃,湿度不应过高,否则会影响砂浆的强度和抗裂性能。
2. 施工环境:抹灰施工需要保持施工场地干净整洁,避免灰尘、杂物等进入砂浆中。
施工现场需要有足够的通风和光照,以加快砂浆固化的速度。
2023年内墙抹灰施工技术交底3篇书目第1篇内墙抹灰施工平安技术交底第2篇内墙抹灰施工:平安技术交底第3篇内墙抹灰施工技术交底-8内墙抹灰施工技术交底-8内墙抹灰施工技术交底(八)1.工艺流程:基层处理,测灰饼,钉钢丝网,浇水潮湿,界面剂处理,浇水潮湿,抹底灰,抹面层,修浆,二次赶光。
基层处理:清理墙面上以的涂灰等杂物,灰饼间距不大于1500离地300墙面抹灰厚度限制在15厚,最厚不超出20,挂线吊垂直,找方正并限制每间房间的内净尺寸。
检查砼墙面有无高出灰饼,应刚好修凿墙面。
加汽砌块与砼墙交接处挂钢丝网,加汽砌块墙面用钢钉固定,浇水潮湿墙面,满滚界面处理剂,界面剂表面要毛凿,过24时后洒水养护以增加界面处理剂的强度。
抹灰:在抹底灰前一天墙面浇水潮湿要内潮面干,用1:3水泥砂浆打底,面层用1:3水泥砂浆抹面压光后用温海棉承垂直方面拉细毛,内墙面根部离地200交用海棉拉细毛做踢脚线,粉好墙面浇水养护3-5天门窗洞口护角用1:2水泥砂压实收光,棱角做尖角,室内门过梁以50线上1600限制。
施工中应留意事项:1.界面剂表面必需毛糙,并要养护必需满滚不留死角避开以后墙面空鼓开裂。
2.在抹灰前墙面必需浇水潮湿,粉好的墙面浇水养护3-5天,避开墙面脱水引起空鼓起砂现象发生。
3.门窗洞口护角,尺寸、标高正确,在两次施工的洞口,每边留不少于5cm用铝合金靠紧割直,两次施工部位接头应平整。
4.电线盒、开关盒部位应清洁方正。
5.做到工完场洁,落地灰随清随用。
施工要求:抹灰工程队应根据抹灰施工工艺标准仔细施工,根据甲方的施工要求对施工部位施工,质量达到合格,墙面平整垂直,阴阳角方正。
线条平直。
操作工艺加气混凝土表面缺棱掉角需分层修补。
做法是:先浇湿基体表面,刷掺水量10%的107胶水泥浆一道,紧跟抹1内墙抹灰施工平安技术交底工程名称德江·世纪明珠工程a8、a9、a10单元交底日期交底人平安员交底内容:室内白灰砂浆抹灰:1、施工人员必需戴平安帽。
抹灰施工安全技术交底交底内容:一、工艺流程:墙体顶部填塞清理墙地面窗台配筋细石砼吊线、贴灰饼冲筋、抹阳护角喷涂结合层或滚涂界面剂张挂玻纤布抹灰清理养护二、操作要点:1、墙体砌筑7天后顶部与梁板交接处预留的30~50mm空隙用防腐木楔打紧(双面,间距600mm)后用微膨胀砂浆采用注浆器灌注,严禁直接用手甩。
2、墙身孔洞用相同材料封堵严密,管线槽盒用1:3水泥砂浆抹平,清扫墙面并剔除多余物件、修正门窗洞口边沿;收集楼地面垃圾用电梯运下卸至指定地点堆放统一外运,注意要把砌体施工时粘结在楼地面上的砂浆和混凝土一并凿除。
3、按完成面上500mm的水平标高控制点(已标在楼层每个柱上)结合窗台设计高度(要扣除装饰面30mm)用两条靠尺和若干ф8钢筋夹紧,并保持外侧低于内侧15mm形成坡度,内配3ф8钢筋用C20细石砼抹平,厚度控制在30~50mm间,1小时后方可脱尺。
4、按墙面垂直平整情况吊垂线、套方找规后贴灰饼,横向间距以1.8m为宜,上个灰饼高度离地2.0m,下个灰饼高度离地250mm。
灰饼贴完4小时墙面稍洒水后可冲筋(以竖筋为宜,宽度50mm)墙面阳角宜结合贴灰饼、冲筋过程用靠尺反贴墙身另一面,1:3水泥砂浆抹平稍干后再用素水泥浆做成护角。
5、混凝土墙、柱面事先用建筑胶水与水泥、细砂加水适量充分搅拌后采用空压机满喷一遍形成毛面结合层,加气块墙面必须采用滚筒满涂界面剂使加气块毛细孔封闭,消除抹灰时因吸水过快而使砂浆强度下降和产生空鼓现象。
喷、涂前必须洒水润湿基层。
6、加气块墙体必须满挂玻纤网格布。
钢丝网用电锤打眼植入塑料锚栓后再用20mm长水泥钉固定、玻纤网格布可用益胶泥黏贴固定,固定点间距均为500mm。
两种网材固定后离墙面应有2~3mm的间隙,使网材置于抹灰层之中,可用长宽各为20mm的金属或塑料垫片;两种网格搭接长度不应少于150mm,搭接应平整、连续和牢固,不得起拱变形。
7、墙面抹灰顶部应高于吊顶100mm,底部离楼地面250mm(预留地面装饰层及踢脚线高度)。
内外墙抹灰技术交底技术交底记录工程名称交底部位交底提要:施工准备、操作工艺、质量标准及验收、成品保护、应注意的质量问题、施工安全生产及环保措施。
交底内容:一、施工准备1、抹灰工程所需用的材料、成品、半成品等应按照材料的质量标准要求,具备材料合格证书并进行现场抽样检测。
本工程抹灰所需砂浆均为商品砂浆。
2、抹灰工程所用的主要机具有:手推车、铁锨、灰盘、灰箱、托灰板、抹子、压子、阳角抹子、阴角抹子、捋角器、刮杆、方尺等。
3、施工现场要求(1)主体结构已完成,脚手架眼已堵完,主体结构工程验收合格;墙体内预埋管线已完成并已验收合格。
(2)所有材料进场检验完成,达到质量要求;机械设备就位并运行正常。
二、施工工艺1、工艺流程基层处置惩罚→钉钢丝网(耐碱玻璃纤维网)→喷水潮湿→甩浆→放线→贴饼、冲筋→基层抹灰→满挂耐碱玻璃纤维网→面层抹灰2、施工工艺(1)基层处置惩罚:基层外表要坚持平整洁净,无浮浆、油污,外表凹凸太大的部位要先剔平或用1:3水泥砂浆补齐,外表太光的要剔毛,脚手架眼要先堵塞周密,水暖、透风管道通过的墙洞、凿剔墙后装配的管道必须用1:3水泥砂浆堵严。
(2)挂网:基层处理完后,在砌体与框架柱、梁、构造柱、剪力墙等交接处挂耐碱玻璃纤维网。
纤维网要符合设计要求。
与不同基层的搭接宽度每边不少于150mm,挂网要做到均匀、牢固,在砌体上不得用射钉固定。
楼梯间及公共部位、外墙满挂钢丝网(砌体及砼构件均满挂),热镀锌钢丝网片丝径应在0.90±0.04mm,网孔尺寸应在12.7×12.7mm;焊点抗拉力应大于65N,镀锌层质量不应小于122g/㎡。
钢丝网交接部位应搭接5cm。
钢丝网用钢钉或射钉每200~300mm间距加铁片固定。
项目(专业)技术负责人交底人承受交底人荣成市XXXX棚户区革新XXXX住宅楼装修施工单元工序名称鲁JJ一005 01荣成市XX修建工程抹灰工程注:本记录一式两份,一份交底单位存,一份接受交底单位存。
技术交底记录A4@100b(核心教学组团:A4@100图书馆: Ab4@100)钢丝网砂浆面层加强,并在灰缝用Ab4@600梅花型布置拉接两侧网片3、喷水润湿:用水将墙体湿润,喷水要均匀,不能遗漏,墙面吸水深度不小于20mm。
4、吊垂直、套方找房间方正、找规矩、做灰饼根据设计图纸要求的抹灰质量,根据基层表面平整垂直情况,用一面墙做基准,吊垂直、套方、找规矩,确定抹灰厚度,抹灰厚度不应小于7mm 。
当墙面凹度较大时应分层衬平。
每层厚度不大于7~9mm。
操作时应先抹上灰饼,再抹下灰饼。
抹灰饼时应根据室内抹灰要求确定灰饼的正确位置,再用靠尺板找好垂直与平整。
灰饼宜用1:2水泥砂浆抹成5cm见方形状。
房间面积较大时应先在地上弹出十字中心线,然后按基层面平整度弹出墙角线,随后在距墙阴角100mm 处吊垂线并弹出铅垂线,再按地上弹出的墙角线往墙上翻引弹出阴角两面墙上的墙面抹灰层厚度控制线,以此做灰饼,然后根据灰饼充筋。
5、做护角室内墙及柱子阳角处均做1:2水泥砂浆20厚护角,护角每侧宽度≮50mm,高度>1500mm。
做于洞口时抹过墙角120mm。
做于窗口时,一侧抹过120mm,另一面压入框料灰口线,其高度在门窗处为门窗的高度,在洞口、楼梯间、柱子阳角处为通高。
第一步在阳角正面立上八字靠尺,靠尺突出阳角侧面,突出厚度与成活抹灰面平。
然后在阳角侧面,依靠尺边抹水泥砂浆,并用铁抹子将其抹平,按护角宽度(不小于5cm )将多余的水泥砂浆铲除。
第二步待水泥砂浆稍干后,将八字靠尺移至到抹好的护角面上(八字坡向外)。
在阳角的正面,依靠尺边抹水泥砂浆,并用铁抹子将其抹平,按护角宽度将多余的水泥砂浆铲除。
抹完后去掉八字靠尺,用素水泥浆涂刷护角尖角处,并用捋角器自上而下捋一遍,使形成钝角。
6、抹底层灰:先提前堵好电工线盒,防止污染。
必须在喷浆达到强度后方可施工(48小时后为宜),灰饼提前2小时做好后方可抹灰,抹灰时先薄薄甩一层,再分层按每个灰饼间找平,墙体结合部位采取加强措施,挂钢丝网,抹灰时砂浆要挤入钢丝网的缝隙中。
内墙面抹灰施工技术交底
1、施工工艺流程
清补基层检查墙面垂直抹阴阳角墙面浇水平整确定厚度标准标志块抹墙面标志块阴阳角方正内墙、柱及门洞口做护角铺钉钢丝网抹水泥踢脚和墙裙抹水泥窗台墙面标志筋抹底层灰抹中层灰罩面灰
1.1内墙抹灰构造
①基础处理。
②7厚1:3水泥砂浆打底扫毛。
③8厚1:2水泥砂浆罩面压光。
、
2、施工方法
(1)清补基层、墙面浇水:砼墙和砌体基层清扫干净,填补缝隙缺损;抹灰前一天,应用胶橡管自上而下的浇水湿润。
(2)拟按普通抹灰标准吊垂直、规方、找规矩,在地面弹出十字线作为准线,经检查基层表面平整度和垂直度情况后确定抹灰厚度,但最少不应小于7mm,最大不得大于20mm,墙面凹度较大时要分层衬平(水泥砂浆每层厚度宜为7至9mm)。
(3)抹阴阳角标准标志块。
按地面上弹出的十字线,先将房间四方在2m左右高度距离两边阴角10至20cm处,用底层砂浆,各做一个标准标志块(灰饼),厚度为密会层厚度(厚度应不包括面层,大小3cm见方),以这两个标准标志块为依据,再用托线板靠吊垂直确定墙壁下部对应的两个标志块厚度,其位置在踢脚板上口,使上下两个标准块在一。
内墙抹灰技术交底第一篇:内墙抹灰准备工作内墙抹灰是建筑装修工程中非常重要的一个环节,直接影响室内的装修效果和墙面的实用性能。
因此,在进行内墙抹灰之前,需要仔细地进行准备工作,包括以下几个方面:1.准备材料和工具进行内墙抹灰时需要准备的材料主要有水泥、石膏、石膏粉、砂子、纤维网、搅拌机等。
除此之外,还需要准备一些常用工具,如砂纸、尺子、铅笔、墨线器、抹刀、砂浆板等。
2.墙体表面处理在进行内墙抹灰之前,需要先对墙体表面进行一些处理,以确保墙面平整、牢固。
首先,需要清除墙体表面上的灰尘、油污等杂质。
接着,用水泥砂浆将墙体表面进行填补,以填平墙面上的凹陷、裂缝等缺陷。
最后,使用砂纸对墙面进行处理,以保证墙体表面平整光滑。
3.墙体防潮处理在墙体表面处理完毕后,需要对墙体进行防潮处理,以避免因为潮湿导致内墙抹灰效果受到影响。
具体可采用涂刷防潮剂、安装防潮板等方法进行处理。
4.确定抹灰顺序在开始进行内墙抹灰工作时,需要根据墙面面积大小、墙面高低差等情况确定抹灰的顺序。
通常情况下,较低的墙面应该先进行抹灰,以避免较高的墙面混入较多的水泥浆。
5.抹灰过程中的注意事项在进行内墙抹灰工作时,需要注意以下几个方面。
首先,要注意调配好的水泥浆的比例和质量,保证水泥浆的均匀性和稳定性。
其次,要注意抹灰的厚度,避免抹灰过厚或过薄。
最后,要密切关注抹灰时的中间接头,避免出现开裂或掉落等情况。
通过以上准备工作和注意事项,可以确保内墙抹灰工作顺利进行。
在接下来的文章中,将重点介绍内墙抹灰的具体操作流程和注意事项。

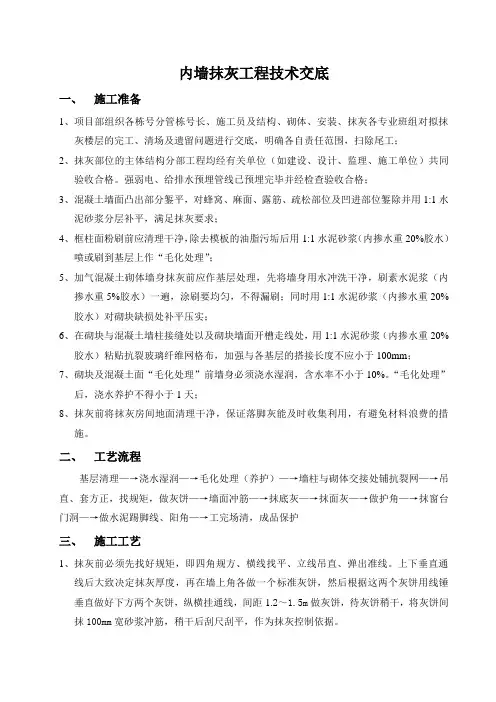

内墙抹灰工程技术交底一、施工准备1、项目部组织各栋号分管栋号长、施工员及结构、砌体、安装、抹灰各专业班组对拟抹灰楼层的完工、清场及遗留问题进行交底,明确各自责任范围,扫除尾工;2、抹灰部位的主体结构分部工程均经有关单位(如建设、设计、监理、施工单位)共同验收合格。
强弱电、给排水预埋管线已预埋完毕并经检查验收合格;3、混凝土墙面凸出部分錾平,对蜂窝、麻面、露筋、疏松部位及凹进部位錾除并用1:1水泥砂浆分层补平,满足抹灰要求;4、框柱面粉刷前应清理干净,除去模板的油脂污垢后用1:1水泥砂浆(内掺水重20%胶水)喷或刷到基层上作“毛化处理”;5、加气混凝土砌体墙身抹灰前应作基层处理,先将墙身用水冲洗干净,刷素水泥浆(内掺水重5%胶水)一遍,涂刷要均匀,不得漏刷;同时用1:1水泥砂浆(内掺水重20%胶水)对砌块缺损处补平压实;6、在砌块与混凝土墙柱接缝处以及砌块墙面开槽走线处,用1:1水泥砂浆(内掺水重20%胶水)粘贴抗裂玻璃纤维网格布,加强与各基层的搭接长度不应小于100mm;7、砌块及混凝土面“毛化处理”前墙身必须浇水湿润,含水率不小于10%。
“毛化处理”后,浇水养护不得小于1天;8、抹灰前将抹灰房间地面清理干净,保证落脚灰能及时收集利用,有避免材料浪费的措施。
二、工艺流程基层清理—→浇水湿润—→毛化处理(养护)—→墙柱与砌体交接处铺抗裂网—→吊直、套方正,找规矩,做灰饼—→墙面冲筋—→抹底灰—→抹面灰—→做护角—→抹窗台门洞—→做水泥踢脚线、阳角—→工完场清,成品保护三、施工工艺1、抹灰前必须先找好规矩,即四角规方、横线找平、立线吊直、弹出准线。
上下垂直通线后大致决定抹灰厚度,再在墙上角各做一个标准灰饼,然后根据这两个灰饼用线锤垂直做好下方两个灰饼,纵横挂通线,间距1.2~1.5m做灰饼,待灰饼稍干,将灰饼间抹100mm宽砂浆冲筋,稍干后刮尺刮平,作为抹灰控制依据。
2、班组对灰饼标志之间的垂直度、平整度等技术指标进行复核,经项目部管理人员认可后方可开始抹灰;严禁“灰饼标志”做完后立即进行墙面抹灰,需待灰饼标志有足够强度后才能大面积抹灰;3、抹灰砂浆应严格按照规范及设计要求配比,严禁随意更改;抹灰前先将墙面适量浇水湿润,湿水深度以渗入砌体中8~10mm且抹灰前一天浇水为宜;4、墙面抹灰采取分层抹灰。
内墙抹灰工程技术交底1. 前言本文档旨在详细介绍内墙抹灰工程的技术交底事项。
抹灰工程是建筑装饰工程中的重要环节之一,对于保障墙体的平整度和美观度具有重要作用。
技术交底的目的是确保施工人员明确工程要求,保证施工质量。
2. 施工前准备2.1 材料准备在施工前,需要准备好以下材料:- 砂浆:按照设计要求选用合适的砂浆材料,如水泥砂浆、石膏砂浆等。
- 涂料:选择适合抹灰工程的涂料,确保其质量合格。
- 防护材料:如塑料薄膜、胶带等,用于保护墙体不受污染。
2.2 工具准备在施工前,需要准备好以下工具:- 手工工具:如砂浆刀、抹刀等。
- 机械工具:如抹灰机、抹平机等。
- 安全工具:如安全帽、手套、口罩等。
3. 施工步骤3.1 墙体处理在进行抹灰工程前,需要对墙体进行处理,确保墙体表面平整、无油污、无杂物等。
3.2 砂浆配制按照设计要求,将适量的水泥砂浆和水按比例混合搅拌,直至达到均匀、无团块的状态。
3.3 抹灰施工3.3.1 预涂灰层先将预涂灰砂浆均匀地涂抹在墙体上,厚度不得超过设计要求。
3.3.2 粉饰灰层在预涂灰层干燥后,将粉饰灰砂浆均匀地涂抹在墙体上,厚度不得超过设计要求。
3.3.3 抹平处理在粉饰灰层未完全干燥前,使用抹平机将墙体进行抹平处理,以确保墙面的平整度。
3.4 后期处理在抹灰施工结束后,对施工区域进行清理,清除残留的材料和垃圾。
检查墙体表面,确保无明显的破损或质量问题。
4. 安全注意事项4.1 施工人员应佩戴好必要的安全装备,防止受伤。
4.2 施工现场应遵守相关安全规定,确保施工过程中没有造成其他人员或设备的伤害。
4.3 施工时应注意砂浆的浓度和搅拌时间,避免影响施工质量。
5. 结束语本文档对内墙抹灰工程的技术交底进行了详细介绍,涵盖了施工前准备、施工步骤和安全注意事项等方面的内容。
希望能够对施工人员在进行抹灰工程时提供指导和帮助。
内墙抹灰工程技术交底参考标准1.GB 10432-2006 建筑内墙装饰装修工程施工规范2.JGJ/T 23-2011 建筑室内装饰装修工程验收规范准备工作1.清理基层表面:墙面需清洁干净,无尘、无油污、无蜡痕、无松散部分。
2.更新墙面状况:如有开裂、松动、剥落等情况,需进行修整。
3.基层调整:如有砼抹面或粉刷层不均匀、过厚过薄或不平整等情况,需进行调整。
抹灰工艺流程1.用清水将粉料浸泡后,重新搅拌均匀,防止因保质期过长或温度湿度等条件不符合要求而影响抹灰效果。
2.在抹灰前,先进行基层湿润处理,一般在基层表面喷水润湿,然后等待8~12小时,直至湿润度达到设计要求。
3.开始抹灰操作,将抹灰糊分体分块倒在墙面上,用抹子将抹灰糊压实,再用抹子刮平,使墙面上的抹灰糊均匀。
4.抹灰完成后,表面应该呈平整、光滑、无起鼓、无裂 fissure、无气泡,整个墙面呈现磨光一致的效果。
5.抹好后不能执行质量验收,应等石灰黄色由白色变为灰色,抹灰只有经过充足的硬化时间,才可进行验收。
技术要点1.注意抹灰层厚度:抹灰层厚度应根据墙面情况和设计要求来定夺,过厚或过薄均会影响抹灰效果。
2.微量复配抹灰糊中应加放适量的稳定剂、消泡剂,尤其是在夏季天气潮湿时。
3.严禁使用腐蚀性氧化剂、碳酸钠等有害物质,对身体有害的物质必须进行专业防护措施。
4.要严格控制湿度,在干燥情况下进行抹灰操作,自燃的严重降低了抹灰层的效果。
5.操作前要做好周边防护工作,避免造成污染或损坏周边物品。
施工注意事项1.在施工过程中,如有细小裂纹或碰撞损坏,应及时处理并补救。
2.整块墙面施工完成后,应仔细观察整体效果是否符合设计要求。
3.施工结束后,应在抹灰层上进行吹削,使墙面完全光滑。
4.在施工过程中,应特别注意施工人员的工作安全,如使用电梯或攀爬时,均需做好专业防护和安全措施。
验收标准1.线条完整,平直,图案清晰,琢面有光泽,抹灰层光滑。
2.墙面表面均匀和灰色。
内、外墙抹灰工程技术交底一、施工准备(一)作业条件1、抹灰部位的主体结构分部工程均经过有关单位(如建设、设计、监理、施工单位等共同验收,并签认)。
需要预埋的管线已安装完毕,并经检查验收合格。
2、抹灰用的脚手架应先搭好,架子要离开墙面200~250mm,搭好脚手板,防止落灰在地面,造成浪费。
3、将混凝土墙等表面凸出部分凿平,对蜂窝、麻面、露筋、疏松部分等凿到实处,用1:2.5水泥砂浆分层补平,把外露钢筋头和铅丝头等清除掉。
4、对于砖墙,应在抹灰前一天浇水湿透。
对于加气混凝土砌块墙面,因其吸水速度较慢,应提前两天进行浇水,每天宜两遍以上。
(二)材料要求1、水泥:32.5级及其以上普通硅酸盐水泥或矿渣硅酸盐水泥。
2、砂:中砂,平均粒径为0.35~5mm。
(三)施工机具砂浆搅拌机、纸筋灰搅拌机、磅秤、孔径5mm筛子、窄手推车、铁板、铁锹、平锹、大桶、灰槽、胶皮管、水勺、灰勺、小水桶、喷壶、托灰板、木抹子、铁抹子、阴(阳)角抹子、塑料抹子、大杠、中杠、2m靠尺板、托线板、八字尺、5~7mm厚方口靠尺、软刮尺、方尺、铁制水平尺、盒尺、钢丝刷、长毛刷、鸡腿刷、笤帚、粉线包、小白线、錾子、锤子、钳子、钉子、钢筋卡子、线坠、胶鞋、工具袋等。
二、质量要求三、工艺流程基层处理→吊直、套方、找规矩、贴灰饼→墙面冲筋(设置标筋) →做护角→抹水泥窗台板→抹底灰→抹中层灰→抹水泥砂浆罩面灰(包括水泥踢脚板、墙裙等) →抹墙面罩面灰→养护四、操作工艺1、基层处理:吊直,套方,打墩,墙面冲筋,抹底层灰和中层灰等工序的做法与墙面抹纸筋灰浆时基本相同,但底灰和中层灰用1:2.5水泥砂浆或水泥混合砂浆涂抹,并用磨板搓平带毛面。
在砂浆凝固之前,表面用扫帚扫毛或用钢抹子每隔一定距离交叉画出斜线。
2、抹水泥砂浆面层:中层砂浆抹后第二天,用1:2.5水泥砂浆或按设计要求的水泥混合浆抹面层,厚度为5~8mm。
操作时先将墙面湿润,然后用砂浆薄刮一遍使其与中层灰粘牢,紧跟着抹第二遍,达到要求的厚度,用压尺刮平找直待其收身后,用灰匙压实压光。
