内墙面抹灰施工技术交底
- 格式:doc
- 大小:18.00 KB
- 文档页数:4
内墙抹灰施工安全技术交底1. 引言内墙抹灰施工是建筑施工中的重要环节之一,也是确保房屋结构牢固和美观的关键工艺。
本文将详细介绍内墙抹灰施工的安全技术交底事项,以确保施工过程安全可靠。
2. 施工前的准备工作在进行内墙抹灰施工之前,必须进行充分的准备工作,以确保施工的安全性。
以下是准备工作的详细内容: - 检查施工区域是否符合安全要求:包括检查地面是否平整、无明显障碍物;确认施工区域周围是否设置了警示标识,确保人员和设备的安全。
- 准备必要的施工工具和设备:包括抹灰刀、批灰板、搅拌机等设备,确保设备完好,并经过安全培训的工人会正确使用。
- 确保施工材料的品质和安全性:检查砂浆、水泥等施工材料的质量,确保其符合标准。
3. 施工现场安全措施为了保证施工过程的安全,必须采取一系列的现场安全措施。
以下是一些常见的施工现场安全措施: - 佩戴个人防护装备:包括安全帽、防尘口罩、安全鞋等,以保护施工人员免受施工现场可能存在的危害。
- 防止尘埃飞扬:使用湿抹布擦拭施工区域的墙面和地面,减少尘埃的产生;在施工现场设置防尘网等设施,控制粉尘的扩散。
- 管理施工工人数量:控制施工工人的数量,避免施工区域过于拥挤,增加意外发生的风险。
- 设置临时安全通道:在施工现场设置临时安全通道,方便人员和设备的进出,并确保通道畅通无阻。
4. 抹灰施工安全操作规范内墙抹灰施工需要遵守一系列的操作规范,以确保施工安全可靠。
以下是一些常见的安全操作规范: - 抹灰前的表面处理:在施工之前,需要对墙面进行处理,如清除灰尘、油污等杂质,保持墙面干燥。
- 工具使用注意事项:使用抹灰刀、批灰板等工具时,要确保手持稳定,操作时要注意不要割伤手指或其他身体部位。
- 施工中的高空作业:如果存在高空抹灰的情况,必须使用合适的脚手架或其他辅助设备,并确保安全带牢固绑扎。
- 避免材料浪费和存放不当:在施工过程中,要控制材料的浪费,减少施工现场的杂乱程度,并防止施工材料堆放不当引发安全隐患。

室内抹灰工程技术交底引言概述:室内抹灰工程技术交底是指在进行室内抹灰工程时,施工人员向工程相关人员详细介绍抹灰工程的技术要求、施工流程、材料选用等内容。
通过技术交底,可以确保施工人员对抹灰工程有清晰的认识,提高施工质量和效率。
本文将从五个大点出发,详细阐述室内抹灰工程技术交底的内容。
正文内容:1. 技术要求1.1 抹灰底层处理:清除墙面上的浮灰、油污等杂物,并修补墙面上的裂缝和凹陷。
1.2 抹灰层厚度:根据设计要求和墙面情况,确定抹灰层的厚度,一般为5-10mm。
1.3 抹灰材料:根据墙面材质和使用环境选择合适的抹灰材料,如水泥砂浆、石膏砂浆等。
1.4 抹灰质量要求:抹灰表面应平整、垂直、无空鼓、无裂缝,达到设计要求的平整度和光滑度。
1.5 抹灰工具使用:使用合适的工具,如抹刀、抹子、抹板等,确保抹灰工作的顺利进行。
2. 施工流程2.1 墙面湿润处理:在抹灰前,先将墙面进行湿润处理,以提高抹灰层的附着力。
2.2 抹灰施工顺序:从上到下、从内到外进行抹灰,先抹楼板、柱子等基础部位,再抹墙面。
2.3 抹灰层分层施工:根据墙面高度和施工要求,分层进行抹灰,每层抹灰厚度不宜超过5mm。
2.4 抹灰层的抹平和压实:在抹灰层未干透之前,使用抹刀、抹子等工具进行抹平和压实,确保抹灰层的平整度和密实度。
2.5 抹灰层的养护:抹灰完毕后,进行适当的养护,如喷水保湿、遮阳等,以保证抹灰层的质量。
3. 材料选用3.1 水泥砂浆:适用于一般墙面抹灰,具有较好的强度和附着力。
3.2 石膏砂浆:适用于室内墙面抹灰,具有良好的保温、隔音性能。
3.3 预拌抹灰砂浆:适用于工期紧张、工程量大的项目,提高施工效率。
3.4 抹灰网格布:用于墙面裂缝的处理,增加墙面的抗裂性能。
3.5 抹灰辅助材料:如抹灰密封剂、抹灰腻子等,用于增强抹灰层的附着力和耐久性。
4. 施工注意事项4.1 施工前的准备工作:清理施工现场、保护好周边设施和装饰材料,确保施工安全。
2023年内墙抹灰施工技术交底3篇书目第1篇内墙抹灰施工平安技术交底第2篇内墙抹灰施工:平安技术交底第3篇内墙抹灰施工技术交底-8内墙抹灰施工技术交底-8内墙抹灰施工技术交底(八)1.工艺流程:基层处理,测灰饼,钉钢丝网,浇水潮湿,界面剂处理,浇水潮湿,抹底灰,抹面层,修浆,二次赶光。
基层处理:清理墙面上以的涂灰等杂物,灰饼间距不大于1500离地300墙面抹灰厚度限制在15厚,最厚不超出20,挂线吊垂直,找方正并限制每间房间的内净尺寸。
检查砼墙面有无高出灰饼,应刚好修凿墙面。
加汽砌块与砼墙交接处挂钢丝网,加汽砌块墙面用钢钉固定,浇水潮湿墙面,满滚界面处理剂,界面剂表面要毛凿,过24时后洒水养护以增加界面处理剂的强度。
抹灰:在抹底灰前一天墙面浇水潮湿要内潮面干,用1:3水泥砂浆打底,面层用1:3水泥砂浆抹面压光后用温海棉承垂直方面拉细毛,内墙面根部离地200交用海棉拉细毛做踢脚线,粉好墙面浇水养护3-5天门窗洞口护角用1:2水泥砂压实收光,棱角做尖角,室内门过梁以50线上1600限制。
施工中应留意事项:1.界面剂表面必需毛糙,并要养护必需满滚不留死角避开以后墙面空鼓开裂。
2.在抹灰前墙面必需浇水潮湿,粉好的墙面浇水养护3-5天,避开墙面脱水引起空鼓起砂现象发生。
3.门窗洞口护角,尺寸、标高正确,在两次施工的洞口,每边留不少于5cm用铝合金靠紧割直,两次施工部位接头应平整。
4.电线盒、开关盒部位应清洁方正。
5.做到工完场洁,落地灰随清随用。
施工要求:抹灰工程队应根据抹灰施工工艺标准仔细施工,根据甲方的施工要求对施工部位施工,质量达到合格,墙面平整垂直,阴阳角方正。
线条平直。
操作工艺加气混凝土表面缺棱掉角需分层修补。
做法是:先浇湿基体表面,刷掺水量10%的107胶水泥浆一道,紧跟抹1内墙抹灰施工平安技术交底工程名称德江·世纪明珠工程a8、a9、a10单元交底日期交底人平安员交底内容:室内白灰砂浆抹灰:1、施工人员必需戴平安帽。
墙面抹灰工程技术交底一、材料准备水泥:使用425号及以上标号的水泥,保证质量并具有产品合格证书。
砂:选用中砂,要求无杂质且过筛。
石灰:熟石灰粉,应符合设计要求。
界面剂:为增强抹灰层与基层的粘结力,需使用专门的界面剂。
水:自来水,符合施工用水标准。
二、技术要求抹灰厚度:根据设计要求,确定单次抹灰的厚度,通常为5~7mm。
平整度:抹灰后的墙面平整度应小于或等于3mm/2m。
垂直度:抹灰后的墙面垂直度应小于或等于3mm/2m。
无空鼓、开裂:抹灰后墙面应无空鼓和开裂现象。
颜色与质感:确保抹灰后的墙面颜色均匀,无明显色差,质感符合设计要求。
三、施工方法基层处理:清除墙面上的灰尘、污垢和松散物,对凹凸不平的部位进行填补或凿除。
浇水湿润:在抹灰前一天,对墙面进行充分浇水湿润。
做灰饼、冲筋:按照设计要求,在墙面上做出灰饼,并使用冲筋进行厚度控制。
抹灰:先薄薄地涂一层底灰,然后用刮板刮平,将多余的砂浆刮回。
间隔一段时间后,再抹第二层灰,直至达到设计厚度。
压光:抹灰完成后,使用专门的压光工具对墙面进行压光处理,增强表面光泽度。
四、质量检查检查平整度:使用靠尺和塞尺进行平整度检查。
检查垂直度:使用线锤和靠尺进行垂直度检查。
检查空鼓和开裂:敲击墙面,检查是否有空鼓或开裂现象。
检查颜色与质感:肉眼观察墙面,检查颜色是否均匀,质感是否符合设计要求。
检查滴水线、脚印等细节:确保无滴水线、脚印等影响美观的瑕疵。
五、安全措施工人应佩戴安全帽、手套等防护用品。
使用电动工具时,应遵循安全操作规程,确保电源线完好无损。
高处作业时,应设置安全网和安全绳等防护措施。
禁止在施工时吸烟或使用明火。
定期检查施工设备,确保其处于良好工作状态。
六、环保措施施工时产生的废弃物应及时清理,保持施工现场整洁。
施工材料应合理堆放,避免浪费和污染环境。
使用低噪音、低振动的施工设备,减少对周围居民的影响。
使用环保型材料,如界面剂等,减少对环境的污染。
施工完成后,应清理现场,确保不留下任何垃圾或废弃物。
墙面抹灰工程技术交底一、任务背景墙面抹灰是建造装修中常见的工程项目之一,其目的是为了使墙面平整、美观,并增加墙体的强度和耐久性。
为了确保施工质量,提高工作效率,本文将对墙面抹灰工程的技术要求和交底事项进行详细说明。
二、技术要求1. 施工前准备施工前应对施工区域进行清理,确保墙面无积水、油污、灰尘等杂物。
检查墙面是否平整,如有凹凸不平的地方应进行修补。
2. 材料准备墙面抹灰所需材料包括砂浆、水泥、石膏粉等。
材料应符合国家标准,并经过质量检验合格。
施工前应对材料进行检查,确保质量合格。
3. 施工工艺(1)基层处理:墙面抹灰前应先进行基层处理,包括清理、涂刷界面剂等。
基层处理的目的是增强墙面与抹灰层之间的附着力。
(2)抹灰层厚度:根据设计要求,确定抹灰层的厚度。
普通情况下,墙面抹灰层的厚度不应小于10mm。
(3)抹灰工艺:采用机械抹灰或者人工抹灰的方式进行施工。
在抹灰过程中,要注意墙面的垂直度和水平度,确保抹灰层的平整度。
(4)抹灰层防裂处理:在抹灰层施工完毕后,应进行防裂处理,以防止墙面浮现裂缝。
(5)抹灰层养护:抹灰层施工完毕后,应进行养护,保持适宜的湿度和温度,以确保抹灰层的强度和稳定性。
4. 施工安全在墙面抹灰工程中,施工人员应严格遵守安全操作规程,佩戴好安全防护用品,如安全帽、口罩、手套等。
施工现场应设置警示标识,确保施工安全。
三、交底事项1. 施工方案交底施工方案交底是指施工单位向施工人员详细说明施工工艺、质量要求、安全注意事项等内容。
施工方案交底应由专业技术人员进行,确保施工人员理解并掌握施工要求。
2. 材料交底施工人员应对所使用的材料进行交底,包括材料名称、规格型号、质量标准等。
同时,还应交待材料的储存、保管方法,以及材料的防潮、防晒等注意事项。
3. 工艺交底施工人员应对墙面抹灰的工艺进行交底,包括基层处理、抹灰层厚度、抹灰工艺、防裂处理、养护等内容。
交底时要重点强调施工中需要注意的关键环节和技术要求。
内墙面抹灰施工技术交底
1、施工工艺流程
清补基层检查墙面垂直抹阴阳角墙面浇水平整确定厚度标准标志块抹墙面标志块阴阳角方正内墙、柱及门洞口做护角铺钉钢丝网抹水泥踢脚和墙裙抹水泥窗台墙面标志筋抹底层灰抹中层灰罩面灰
1.1内墙抹灰构造
①基础处理。
②7厚1:3水泥砂浆打底扫毛。
③8厚1:2水泥砂浆罩面压光。
、
2、施工方法
(1)清补基层、墙面浇水:砼墙和砌体基层清扫干净,填补缝隙缺损;抹灰前一天,应用胶橡管自上而下的浇水湿润。
(2)拟按普通抹灰标准吊垂直、规方、找规矩,在地面弹出十字线作为准线,经检查基层表面平整度和垂直度情况后确定抹灰厚度,但最少不应小于7mm,最大不得大于20mm,墙面凹度较大时要分层衬平(水泥砂浆每层厚度宜为7至9mm)。
(3)抹阴阳角标准标志块。
按地面上弹出的十字线,先将房间四方在2m左右高度距离两边阴角10至20cm处,用底层砂浆,各做一个标准标志块(灰饼),厚度为密会层厚度(厚度应不包括面层,大小3cm见方),以这两个标准标志块为依据,再用托线板靠吊垂直确定墙壁下部对应的两个标志块厚度,其位置在踢脚板上口,使上下两个标准块在一。
内墙抹灰技术交底第一篇:内墙抹灰准备工作内墙抹灰是建筑装修工程中非常重要的一个环节,直接影响室内的装修效果和墙面的实用性能。
因此,在进行内墙抹灰之前,需要仔细地进行准备工作,包括以下几个方面:1.准备材料和工具进行内墙抹灰时需要准备的材料主要有水泥、石膏、石膏粉、砂子、纤维网、搅拌机等。
除此之外,还需要准备一些常用工具,如砂纸、尺子、铅笔、墨线器、抹刀、砂浆板等。
2.墙体表面处理在进行内墙抹灰之前,需要先对墙体表面进行一些处理,以确保墙面平整、牢固。
首先,需要清除墙体表面上的灰尘、油污等杂质。
接着,用水泥砂浆将墙体表面进行填补,以填平墙面上的凹陷、裂缝等缺陷。
最后,使用砂纸对墙面进行处理,以保证墙体表面平整光滑。
3.墙体防潮处理在墙体表面处理完毕后,需要对墙体进行防潮处理,以避免因为潮湿导致内墙抹灰效果受到影响。
具体可采用涂刷防潮剂、安装防潮板等方法进行处理。
4.确定抹灰顺序在开始进行内墙抹灰工作时,需要根据墙面面积大小、墙面高低差等情况确定抹灰的顺序。
通常情况下,较低的墙面应该先进行抹灰,以避免较高的墙面混入较多的水泥浆。
5.抹灰过程中的注意事项在进行内墙抹灰工作时,需要注意以下几个方面。
首先,要注意调配好的水泥浆的比例和质量,保证水泥浆的均匀性和稳定性。
其次,要注意抹灰的厚度,避免抹灰过厚或过薄。
最后,要密切关注抹灰时的中间接头,避免出现开裂或掉落等情况。
通过以上准备工作和注意事项,可以确保内墙抹灰工作顺利进行。
在接下来的文章中,将重点介绍内墙抹灰的具体操作流程和注意事项。

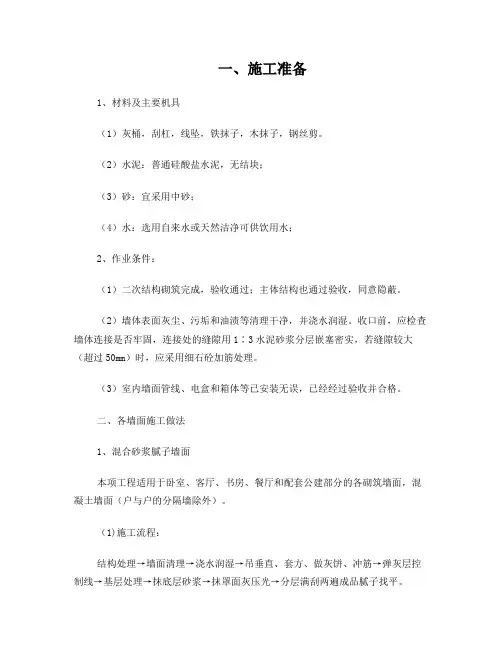

一、施工准备1、材料及主要机具(1)灰桶,刮杠,线坠,铁抹子,木抹子,钢丝剪。
(2)水泥:普通硅酸盐水泥,无结块;(3)砂:宜采用中砂;(4)水:选用自来水或天然洁净可供饮用水;2、作业条件:(1)二次结构砌筑完成,验收通过;主体结构也通过验收,同意隐蔽。
(2)墙体表面灰尘、污垢和油渍等清理干净,并浇水润湿。
收口前,应检查墙体连接是否牢固,连接处的缝隙用1∶3水泥砂浆分层嵌塞密实,若缝隙较大(超过50mm)时,应采用细石砼加筋处理。
(3)室内墙面管线、电盒和箱体等已安装无误,已经经过验收并合格。
二、各墙面施工做法1、混合砂浆腻子墙面本项工程适用于卧室、客厅、书房、餐厅和配套公建部分的各砌筑墙面,混凝土墙面(户与户的分隔墙除外)。
(1)施工流程:结构处理→墙面清理→浇水润湿→吊垂直、套方、做灰饼、冲筋→弹灰层控制线→基层处理→抹底层砂浆→抹罩面灰压光→分层满刮两遍成品腻子找平。
(2)施工工艺:a) 干混砂浆勾实接缝、修补墙面,用界面剂对将要抹灰的墙面拉毛;b) 吊垂直、套方找规矩:分别在门窗口角、垛、墙面等处吊垂直、套方抹灰饼。
c) 12厚水泥石灰砂浆打底赶光。
抹至灰饼厚度并且用刮杠刮平找直。
对两种不同材料交接处,每边压入宽度不低于200mm的耐碱玻纤网格布或钢丝网加强。
d) 8厚水泥石灰砂浆罩面,铁抹子溜光、压实。
e) 满刮两遍成品腻子找平;若垂直度和平整度偏差大的,可先用石膏找平,在满刮两遍腻子。
f) 局部部位的砂浆厚度可能不同,对抹灰厚度超过30mm(包括30mm)的墙面,必须挂一层耐碱玻纤网格布。
2、厨房抹灰墙面本项工程适用于厨房内的墙面抹灰。
(1)施工流程结构处理→墙面清理→浇水润湿→吊垂直、套方、做灰饼、冲筋→弹灰层控制线→基层处理→抹底层砂浆→抹罩面灰压实找平。
(2)施工工艺:a) 干混砂浆勾实接缝、修补墙面,用界面剂对将要抹灰的墙面拉毛;b) 吊垂直、套方找规矩:分别在门窗口角、垛、墙面等处吊垂直、套方抹灰饼。
内墙抹灰工程技术交底1.1施工准备:1。
1。
1作业条件:1。
抹灰部位的主体结构分部均经过有关单位(如建`设、设计、临理、施工单位等)共同验收并签认。
2。
检查门窗框及需要埋设的配电管、接线盒、管道套管是否固定牢固。
连接缝隙应用1:3水泥砂浆分层嵌塞密实,并事先将门窗框包好或用粘贴塑料薄膜进行保护.并经检查验收合格。
2.应先搭好抹灰用脚手架子(也可用木板、木方钉做的高马凳子),架子或高马凳子要离开墙面及墙角200~250mm,以便于操作。
3。
将混凝土构件、门窗过梁、构造柱等表面凸出部分凿平。
对有蜂窝、麻面、露筋、疏松部分的混凝土表面凿到实处,并刷素水泥浆一道(掺建筑胶),然后用1:2。
5水泥砂浆分层补平压实,把外露的钢筋头和铅丝剔除清掉;脚手眼、窗台砖、内隔墙与楼板、梁底等处应堵严实和补砌整齐。
4。
混凝土及砖结构表面的灰尘、污垢和油渍等应清除干净,对混凝土结构表面、砖墙表面应在抹灰前两天浇水湿透(每天两遍以上)。
5。
抹灰前熟悉图纸,制定抹灰方案,做好抹灰的样板间,经检查鉴定达到合格标准后,再正式抹灰施工。
6.内墙箱体安装深度同墙厚时应钉镀锌钢丝网加强,与各基体的搭接宽度不应小于150mm;并且在水电管线开槽部位也用玻纤网挂网加强,以防开裂。
7。
梁、柱、墙混凝土面及砖加气混凝土砌块墙体采用水泥胶水1:3~1:4甩浆处理。
1。
1.2材料要求1.水泥:32.5级以上复合硅酸盐水泥或矿渣硅酸盐水泥。
2。
砂:宜用中砂,平均粒径为1.2~2.6mm,细度模数为3.0~2。
3,使用前要过筛子(孔径为5mm)。
要求颗粒坚硬、洁净、无杂质,含泥量不超过3%.1.1.3施工机具砂浆搅拌机、磅秤、孔径5㎜筛了、窄手推车、铁板、铁锹、大桶、灰槽、胶皮管、水勺、灰勺、小水桶、喷壶、托灰板、木抹子、铁抹子、阴阳角抹子、塑料抹子、2m 靠尺板、托线板、5~7㎜厚方口靠尺、软刮尺、方尺、铁制水平尺、钢丝刷、长毛刷、笤帚、粉丝包、小白线、錾子、锤子、钢筋卡子、线坠、胶鞋、工具袋等。

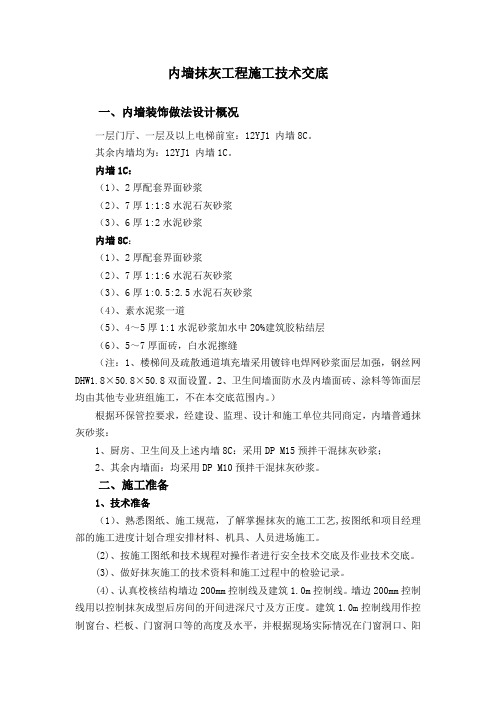

内墙抹灰工程施工技术交底一、内墙装饰做法设计概况一层门厅、一层及以上电梯前室:12YJ1 内墙8C。
其余内墙均为:12YJ1 内墙1C。
内墙1C:(1)、2厚配套界面砂浆(2)、7厚1:1:8水泥石灰砂浆(3)、6厚1:2水泥砂浆内墙8C:(1)、2厚配套界面砂浆(2)、7厚1:1:6水泥石灰砂浆(3)、6厚1:0.5:2.5水泥石灰砂浆(4)、素水泥浆一道(5)、4~5厚1:1水泥砂浆加水中20%建筑胶粘结层(6)、5~7厚面砖,白水泥擦缝(注:1、楼梯间及疏散通道填充墙采用镀锌电焊网砂浆面层加强,钢丝网DHW1.8×50.8×50.8双面设置。
2、卫生间墙面防水及内墙面砖、涂料等饰面层均由其他专业班组施工,不在本交底范围内。
)根据环保管控要求,经建设、监理、设计和施工单位共同商定,内墙普通抹灰砂浆:1、厨房、卫生间及上述内墙8C:采用DP M15预拌干混抹灰砂浆;2、其余内墙面:均采用DP M10预拌干混抹灰砂浆。
二、施工准备1、技术准备(1)、熟悉图纸、施工规范,了解掌握抹灰的施工工艺,按图纸和项目经理部的施工进度计划合理安排材料、机具、人员进场施工。
(2)、按施工图纸和技术规程对操作者进行安全技术交底及作业技术交底。
(3)、做好抹灰施工的技术资料和施工过程中的检验记录。
(4)、认真校核结构墙边200mm控制线及建筑1.0m控制线。
墙边200mm控制线用以控制抹灰成型后房间的开间进深尺寸及方正度。
建筑1.0m控制线用作控制窗台、栏板、门窗洞口等的高度及水平,并根据现场实际情况在门窗洞口、阳台等弹出水平控制线。
(5)、各道工序大面积施工前,各劳务班组必须先做出样板,经项目部自检验收合格后,报监理、建设单位进行确认,各方验收合格后,按照样板标准展开大面积施工。
2、生产准备(1)、结构墙体施工完毕并验收合格。
(2)、抹灰前,墙面上的杂物应清理干净,脚手架眼、对拉螺栓眼封堵完成,水电管线、线盒预埋疏通完成、线槽抹灰完成。
墙面抹灰工程技术交底一、项目背景墙面抹灰工程是建造装修中非常重要的一项工作,它直接关系到墙面的平整度、美观度和耐久性。
为了确保施工质量,提高施工效率,特进行墙面抹灰工程技术交底。
二、施工前准备1. 材料准备:墙面抹灰所需的主要材料包括砂浆、石膏粉、水泥、石膏板等。
施工前需要检查材料的质量和数量是否符合要求。
2. 工具准备:墙面抹灰所需的主要工具包括抹刀、刮板、水平仪、批刀等。
施工前需要检查工具的完好性和数量是否足够。
三、施工工艺1. 基层处理:墙面抹灰前需要对基层进行处理,包括清理、打磨、修补等。
确保基层平整、无杂质、无裂缝。
2. 石膏板安装:如果需要在墙面上安装石膏板,需要先进行石膏板的安装工作。
安装时要注意石膏板的水平度和垂直度。
3. 预涂砂浆:在墙面抹灰前,需要先进行一次预涂砂浆。
预涂砂浆的目的是增加墙面的粘结力和平整度。
4. 抹灰施工:根据设计要求和施工标准,选择合适的砂浆进行抹灰。
抹灰时要注意掌握好砂浆的用量和抹灰的厚度,确保墙面的平整度和垂直度。
5. 抹灰层处理:抹灰完毕后,需要进行抹灰层的处理,包括修补、打磨等。
处理后的抹灰层应平整、无明显砂浆痕迹。
6. 防水处理:根据需要,可以对墙面进行防水处理。
防水处理要注意涂料的选择和施工方法,确保墙面的防水效果。
四、施工注意事项1. 施工环境:施工时要确保施工环境干燥、无风、无雨,并且保持适宜的温度。
避免施工过程中浮现温度过高或者过低的情况。
2. 施工顺序:按照施工顺序进行施工,先进行基层处理、石膏板安装、预涂砂浆,再进行抹灰施工和抹灰层处理,最后进行防水处理。
3. 施工质量:施工过程中要严格按照施工标准进行操作,保证施工质量。
特殊注意墙面的平整度、垂直度和表面光洁度。
4. 施工安全:施工人员要佩戴好安全防护用品,遵守施工现场的安全规定。
确保施工过程中不发生人身伤害和财产损失。
五、施工验收1. 施工完毕后,要进行墙面抹灰工程的验收。
验收要按照像关标准和要求进行,包括墙面的平整度、垂直度、表面光洁度等。
内墙面抹灰施工技术交底
施工工艺流程
清补基层→检查墙面垂直→抹阴阳角→墙面浇水→平坦确定厚度→标准标志块→抹墙面标志块→阴阳角方正→内墙、柱及门洞口→做护角→铺钉钢丝网→抹水泥踢脚和墙裙→抹水泥窗台→墙面标志筋→抹底层灰→抹中层灰→罩面灰
1.1内墙抹灰构造
①基础处理。
②7厚1:3水泥砂浆打底扫毛。
③8厚1:2水泥砂浆罩面压光。
、
施工方法
清补基层、墙面浇水:砼墙和砌体基层清扫洁净,填补缝隙缺损;抹灰前一天,应用胶橡管自上而下的浇水潮湿。
拟按一般抹灰标准吊垂直、规方、找规矩,在地面弹出十字线作为准线,经检查基层表面平坦度和垂直度情形后确定抹灰厚度,但最少不应小于7mm,最大不得大于20mm,墙面凹度较大时要分层衬平(水泥砂浆每层厚度宜为7至9mm)。
抹阴阳角标准标志块。
按地面上弹出的十字线,先将房间四方在2m左右高度距离两边阴角10至20cm处,用底层砂浆,各做一个标准标志块(灰饼),厚度为密会层厚度(厚度应不包括面层,大小3cm见方),以这两个标准标志块为依据,再用托线板靠吊垂直确定墙壁下部对应的两个标志块厚度,其位置在踢脚板上口,使上下两个标准块在一条垂直线上。
抹墙面标志块,在墙角(阴角)左右两个标准标志块邻近钉上钉子,栓上小线,拉水平通线(小线要离标志块1mm)每隔1.2至1.5m左右加做若干个标志块,凡门窗口阴角、栓墙柱跺处必须做标志块。
阴阳角找方:第一要将房间规方,然后先在阴角和阳角一侧墙都弹出基线用方尺将阴角、阳角先规方,然后在墙角弹出角线,并在基线上下两端挂通线做标志块。
墙、柱及门洞口做暗护角:室内墙柱面的阳角和门洞口的阳角要求线条清晰、挺拔、并防止碰坏,因此都要做暗护角,同时起到标筋作用。
护角应抹1:2水泥砂浆,高度1.8m,护角每侧宽度不小于50mm,抹护角时,门口靠门框一边,以门框离墙面的间隙(灰口)为准,另一边以墙标志块厚度为据,(墙柱以墙和阳角标志块为准)在地上化好准线,按准线粘好靠好尺板,线锤方尺找方,然后在靠尺板没另一边墙壁角面分层抹1:2水泥砂浆。
护角线的外角与靠尺板deep外口平齐,一边抹好再用靠尺板移到已抹好的一边,用钢筋卡子稳住,用线锤吊直靠尺板,把护角的另一面分层抹好,轻轻拿掉靠尺板,待护角的棱角稍干时,用阳角抹子,加水灰比为0.4水泥浆,锊出小圆角(与罩面灰平齐),最后在墙面用靠尺板,按要求尺寸沿角留出5cm,将余外的砂浆以40度斜面切掉(便于墙面抹灰与护角接槎),窗洞口不加抹1:2水泥砂浆做护角,要求方正一致,棱角分明,平坦光滑。
铺钉金属网片
柱、梁与陶粒矿岩空心砖交接基层处沿缝按要求铺钉钢丝网超出墙边1 50mm,规格为10×10×0.6mm,外墙陶粒空心砖满挂钢丝网超出墙边150 mm。
木钉固定。
其网上涂刷水泥浆一道,再抹底灰。
墙面所凿电线管埋设管槽,待电线管接线盒、配电箱等安装检验合格后,用金属网铺钉,刷水泥浆一道,待抹底灰。
墙面抹标筋(冲筋):用与抹灰层相同水泥砂浆冲筋,冲筋的根数应按照房间的宽度或高度决定,可充横筋,,也可充立筋,按照施工操作适应而定,做法:先在上下标志块之间先抹一层,再抹第二道凸出成一条长梯形灰埂,比标志块(灰饼)凸出1cm左右,作为墙壁底子灰填平的标准。
然后用木杠紧贴灰饼左上右下来回搓,直至把标筋搓得跟标志块一样平为止。
在标筋两边用刮尺修成斜面。
抹底灰:在抹灰前砌体基层处理完毕后,充完筋两小时左右就能够抹1:3水泥砂浆底灰,厚度7mm,抹灰时,砼墙先薄薄的刮一层,水泥浆软糙,接着按要求厚度装档、找平,在用大杠垂直,水平刮找一遍,用木抹子搓毛。
抹灰前应将楼面清理洁净,以便回收落地灰。
修抹予留孔洞、电气箱、槽盒,当底灰找平后,应即设专人把残留预留孔洞、电气箱、槽盒周边的水泥灰砂浆刮掉,修抹光滑平坦。
抹中层灰:等底层灰收水后,在其上抹中层灰其厚度6mm,执平并略高于标筋,抹后即用中短杠按标筋刮平,使用木杠时,双手紧握木杠,平均用力由下往上移动,并使木杠前进方向的一边略微翘起,局部凹陷处应补抹砂浆,然后再刮直至普遍平直为止,紧接着用木抹子搓磨一遍,使表面平坦密实,墙面阴角先用方尺上下核对方正,然后用阴角器上下抽搐搓平,使室内各角方正,然后全面检查抹灰层是否平坦,阴阳角是否方正,管道处是否抹齐,墙与顶交接以及抹灰面接搓是否光滑平坦,并用拖线板检查墙面的垂直与平坦情形,检查质量标准该整修及时整修。
抹面层(罩面灰):当底灰六、七成干时,即可开始抹1:2水泥浆摻罩面灰,厚度8mm,底灰太湿阻碍平坦度,太干易使面层脱水太快而阻碍粘接,造成面层空鼓、脱皮(如底灰过干应浇水潮湿),罩面灰应二遍成活,最好两人同时操作,一人先薄薄刮一遍,另一人赶忙抹平,按先上后下顺序进行,再赶光压实,然后用铁抹压一遍最后用塑料抹子压光,随后用毛刷子蘸水将罩面灰污染处清刷洁净。
抹灰工程成品爱护及质量保证措施
内墙抹灰在发白后应用喷雾器派人养灰,幸免空鼓。
通道和进出口处的抹灰面做好后,应采取围护措施,并不得在室内地面拌合砂浆,以免溅污墙面。
抹灰砂浆与砌筑砂浆严禁混合,不得私自加入外加剂。
抹灰砂浆采纳机械拌合,配合比按照实验室配合比报告单,在搅拌台处用黑板注明配合比。
不得使用过夜砂浆,不得采纳人工拌合,搅拌必须平均。
天棚抹灰应在前一天将天棚清理洁净,充分潮湿,抹灰前先刮一道纯水泥浆软糙,再用1:2.5水泥砂浆抹面。
抹灰前应在墙四方距板10cm弹出水平线,以保证天棚和墙面阴角方正顺直。
抹罩面灰和天棚灰严禁用干砂灰。
交底时刻:。
