万科实测实量
- 格式:ppt
- 大小:7.11 MB
- 文档页数:72

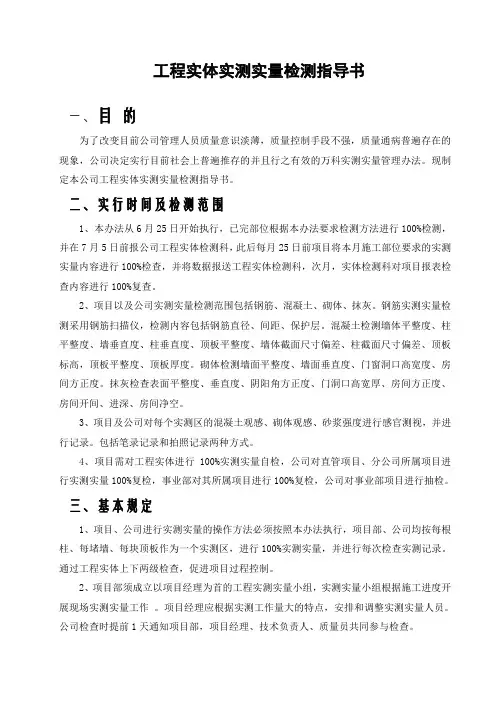

工程实体实测实量检测指导书一、目的为了改变目前公司管理人员质量意识淡薄,质量控制手段不强,质量通病普遍存在的现象,公司决定实行目前社会上普遍推存的并且行之有效的万科实测实量管理办法。
现制定本公司工程实体实测实量检测指导书。
二、实行时间及检测范围1、本办法从6月25日开始执行,已完部位根据本办法要求检测方法进行100%检测,并在7月5日前报公司工程实体检测科,此后每月25日前项目将本月施工部位要求的实测实量内容进行100%检查,并将数据报送工程实体检测科,次月,实体检测科对项目报表检查内容进行100%复查。
2、项目以及公司实测实量检测范围包括钢筋、混凝土、砌体、抹灰。
钢筋实测实量检测采用钢筋扫描仪,检测内容包括钢筋直径、间距、保护层。
混凝土检测墙体平整度、柱平整度、墙垂直度、柱垂直度、顶板平整度、墙体截面尺寸偏差、柱截面尺寸偏差、顶板标高,顶板平整度、顶板厚度。
砌体检测墙面平整度、墙面垂直度、门窗洞口高宽度、房间方正度。
抹灰检查表面平整度、垂直度、阴阳角方正度、门洞口高宽厚、房间方正度、房间开间、进深、房间净空。
3、项目及公司对每个实测区的混凝土观感、砌体观感、砂浆强度进行感官测视,并进行记录。
包括笔录记录和拍照记录两种方式。
4、项目需对工程实体进行100%实测实量自检,公司对直管项目、分公司所属项目进行实测实量100%复检,事业部对其所属项目进行100%复检,公司对事业部项目进行抽检。
三、基本规定1、项目、公司进行实测实量的操作方法必须按照本办法执行,项目部、公司均按每根柱、每堵墙、每块顶板作为一个实测区,进行100%实测实量,并进行每次检查实测记录。
通过工程实体上下两级检查,促进项目过程控制。
2、项目部须成立以项目经理为首的工程实测实量小组,实测实量小组根据施工进度开展现场实测实量工作。
项目经理应根据实测工作量大的特点,安排和调整实测实量人员。
公司检查时提前1天通知项目部,项目经理、技术负责人、质量员共同参与检查。
、工程概况1.1 总体简介1.2 各单体建筑概况、编制依据主要依据为合同、设计图纸、工程质量施工规范、建筑工程施工质量验收统一标准及北京区域季度评估2016 版实测实量宣讲培训PPT、2016 年实测实量统一指标实施方案初稿0114、北京区域“实测实量”评估标准2.0 (2016 版)、商业实测标准及商业项目评估概述。
2.1 主要规范、标准2. 2 主要标准1. 熟悉和阅读图纸,重点掌握图纸标高、结构尺寸及建筑尺寸;2. 熟悉和阅读万科集团实测实量评估标准,并对实测实量人员进行实测实量培训。
3. 熟悉并掌握各阶段实测实量项目3.1 除底商外区域(1)主体工程墙面平整度;垂直度;顶板水平度(不爆版)(厨卫间除外);楼板厚度(厨卫间不测楼板厚度);外门窗洞口尺寸偏差;(2)砌筑工程墙面平整度;垂直度;外门窗洞口尺寸偏差;(3)抹灰工程墙面平整度;垂直度;地面平整度;开间进深;顶板水平度(不爆板);房间方正度;阴阳角(4)装修工程墙面平整度;垂直度;阴阳角;空鼓;裂缝;瓷砖墙面平整度;瓷砖拼缝高低差;墙面砖3.2 底商区域(1)主体工程墙面平整度;立面垂直度;楼板厚度(厨卫间不测楼板厚度);(2)砌筑工程墙面平整度;立面垂直度;(3)抹灰工程表面平整度;立面垂直度;阴阳角方正(4)轻质隔墙工程表面平整度;立面垂直度;阴阳角方正4.熟悉并掌握各阶段实测实量项目允许偏差5. 实测实量负责人应每周向技术总工程师汇报现场实测实量结果,每周定期召开实测实量专题会议,总结实测实量偏差较大的区域,及时告知工长重点关注,并组织讨论偏差较大位置的修补方法。
3.2 仪器准备实测实量的好坏直接影响整个工程质量的好坏,而选择合适的测量仪器会让测量工作的进行事半功倍,列表总结本工程实测实量工作所需用到的仪器名称及数量。
四、施工安排4.1 人员安排建立以项目经理为第一负责人,技术总工程师为直接负责人的实测实量管理体系,北京百惠建筑劳务有限公司及武汉东崛建筑劳务有限公司各选派3 名经验丰富的全职实测实量人员,由项目部实测实量负责人直接领导。

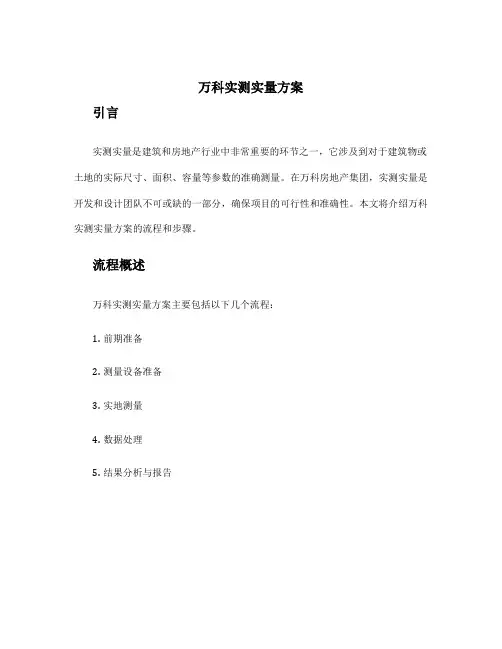

万科实测实量方案引言实测实量是建筑和房地产行业中非常重要的环节之一,它涉及到对于建筑物或土地的实际尺寸、面积、容量等参数的准确测量。
在万科房地产集团,实测实量是开发和设计团队不可或缺的一部分,确保项目的可行性和准确性。
本文将介绍万科实测实量方案的流程和步骤。
流程概述万科实测实量方案主要包括以下几个流程:1.前期准备2.测量设备准备3.实地测量4.数据处理5.结果分析与报告详细步骤1. 前期准备在实测实量之前,需要进行一些前期准备工作:•确定测量目标:明确要测量的项目或区域,例如房屋、土地、建筑物等。
•确定测量范围:根据项目需求确定测量的具体范围和边界。
•掌握相关知识和技能:对实测实量的原理、方法和技术有一定的了解,并具备相关的测量技能。
2. 测量设备准备在进行实地测量之前,需要准备相关的测量设备:•测量仪器:根据实际需求选择合适的测量仪器,例如全站仪、激光测距仪等。
•校准和测试:确保测量仪器的精度和准确性,并进行校准和测试工作。
3. 实地测量实地测量是整个实测实量流程中最重要的一步,它包括以下几个主要步骤:•建立控制点:在测量区域内设置一定数量的控制点,用于后续测量的参考和校正。
•测量数据采集:使用测量仪器对目标进行测量,记录数据,包括距离、角度等。
•数据验证和修正:对采集的数据进行验证和修正,确保数据的准确性和可靠性。
4. 数据处理在完成实地测量后,需要对采集到的数据进行处理和分析:•数据清理:对采集到的数据进行清理,去除异常值和误差。
•数据整理:对清理后的数据进行整理、分类和整合。
•数据计算:根据测量数据和相关公式进行计算,得出所需的参数和结果。
5. 结果分析与报告最后,根据数据处理的结果进行分析和报告:•结果分析:对计算结果进行分析和解释,找出问题和改进的空间。
•结果报告:将分析的结果整理成报告,并向相关团队和部门进行分享和沟通。
报告应包括测量的目标、范围、方法、结果和建议等内容。
总结万科实测实量方案是确保项目可行性和准确性的重要环节。

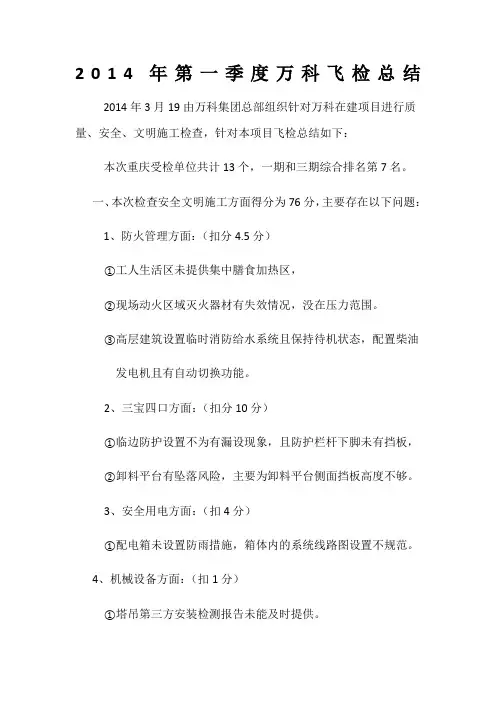

2014年第一季度万科飞检总结2014年3月19由万科集团总部组织针对万科在建项目进行质量、安全、文明施工检查,针对本项目飞检总结如下:本次重庆受检单位共计13个,一期和三期综合排名第7名。
一、本次检查安全文明施工方面得分为76分,主要存在以下问题:1、防火管理方面:(扣分4.5分)①工人生活区未提供集中膳食加热区,②现场动火区域灭火器材有失效情况,没在压力范围。
③高层建筑设置临时消防给水系统且保持待机状态,配置柴油发电机且有自动切换功能。
2、三宝四口方面:(扣分10分)①临边防护设置不为有漏设现象,且防护栏杆下脚未有挡板,②卸料平台有坠落风险,主要为卸料平台侧面挡板高度不够。
3、安全用电方面:(扣4分)①配电箱未设置防雨措施,箱体内的系统线路图设置不规范。
4、机械设备方面:(扣1分)①塔吊第三方安装检测报告未能及时提供。
5、基坑支护方面:(扣1分)①基坑支护有垮塌风险。
6、场容场貌方面:(扣2.5分)①现场车辆冲洗设置不规范,要达到自动冲洗设备。
②安全网有破损现象未修复。
③楼层内的建筑垃圾未清理。
7、卫生设施方面:(扣1分)①工地厕所有异味,清理不到位。
二、实测实量结构方面得分85.56分主要存在以下问题:1、混凝土结构平整度检查全部不合格。
(扣5分)2、地面平整度、墙面垂直度及方正度都存在这扣分情况。
(各扣0.5分)三、实测实量装饰装修方面得分86.99分主要存在以下问题:①墙面的抹灰扣分最为严重,主要是公区楼梯间和梯间的踏步空鼓点数最多,扣分最多。
(检查三套平均为11个空鼓点,每套主要存在公区位置)②墙面的裂缝,不关长短,发现均扣分。
四、管理方面:项目部准备不充分,由于一期在检查完后有项目组织车辆将检查人员送往三期,但项目实测实量管理人员步行至三期需要一定的时间,而检查人员到达三期检测区域后,我方实测实量人员还未到达,检查人员就能在现场找出更多的问题。
从而不利于检查的成绩。
五、针对以上问题改进措施:1、加强对安全文明施工排查隐患,重点落实楼层内的安全防护不经此项是扣分的最多部分,同时也是项目隐患的主要部分。
产品质量实测操作指引第二篇总则1目的……………………………………………………… (4)2适用范围……………………………………………………… (4)3取样原则与计算说明……………………………………………………… (4)第三篇尺差控制篇4混凝土结构工程……………………………………………………… (5)4.1基本原则………………………………………………… (5)4.2截面尺寸偏差(砼结构)……………………………………………… (5)4.3表面平整度(砼结构)……………………………………………… (6)4.4垂直度(砼结构)……………………………………………… (7)4.5顶板水平度极差(砼结构)……………………………………………… (8)4.6楼板厚度偏差(砼结构)……………………………………………… (9)4.7施工控制线设置(砼结构)……………………………………………… (10)4.8轴线偏差控制(砼结构)5砌筑工程……………………………………………………… (11)5.1基本原则………………………………………………… (11)5.2表面平整度(砌筑工程)……………………………………………… (11)5.3垂直度(砌筑工程)……………………………………………… (12)5.4方正度(砌筑工程)……………………………………………… (13)6抹灰工程……………………………………………………… (23)6.1基本原则………………………………………….…… (23)6.2墙体表面平整度(抹灰工程)……………………………….…………… (23)6.3墙面垂直度(抹灰工程)………….………………………………… (24)6.4室内净高偏差(抹灰工程)……………………………….…………… (25)6.5顶板水平度极差(抹灰工程)……………………………………………… (26)6.6方正度(抹灰工程)………………………………………….… (29)6.7地面表面平整度(抹灰工程)……………………………………………. (30)第四篇定尺加工篇7砌筑工程……………………………………………………… (11)7.1基本原则7.2外门窗洞口尺寸偏差(砌筑工程)……………………………………………… (14)8抹灰工程……………………………………………………… (23)8.1基本原则………………………………………….…… (23)8.2房间开间/进深偏差(抹灰工程)…………………………….………….…… (28)8.3户内门洞尺寸偏差(抹灰工程)…………………………………………8.4外墙窗内侧墙体厚度极差(抹灰工程)………………………………….………… (33)8.5同户型同厨卫间管井尺寸偏差(抹灰工程) (36)8.6同户型同厨卫间窗底框标高偏差(抹灰工程) (37)8.7同户型同厨卫间窗侧框墙距偏差(抹灰工程) (38)8.8柜体嵌入位尺寸偏差(抹灰工程)…………………………………………….. (39)8.9同户型同厨卫间开间/进深偏差(抹灰工程) (40)第五篇观感质量篇9设备安装……………………………………………………… (17)9.1基本原则………………………………………………… (17)9.2座便预留排水管孔距偏差(设备安装)……………………………………….…… (17)9.3同一室内底盒标高差(设备安装)………………………………………….… (18)9.4并列面板高度偏差(设备安装)…………………………………….……… (19)10抹灰工程……………………………………………………… (23)10.1基本原则………………………………………….…… (23)10.2阴阳角方正(抹灰工程)……………………….…………………… (27)10.3地面水平度极差(抹灰工程)……………………………………………… (31)11涂饰工程……………………………………………………… (46)11.1基本原则………………………………………………… (46)11.2墙面表面平整度(涂饰工程)………………………………………..…… (46)11.3墙面垂直度(涂饰工程)……………………………………………… (47)11.4阴阳角方正(涂饰工程)……………………………………………… (48)11.5顶棚(吊顶)水平度极差(涂饰工程)………………..…………………………… (49)12墙面饰面砖工程………………………………………….………… (51)12.1基本原则…………………………………………..…… (51)12.2表面平整度(墙面饰面砖工程)…………………………..………………… (51)12.3垂直度(墙面饰面砖工程)………..…………………………………… (52)12.4阴阳角方正(墙面饰面砖工程)………………………………..…………… (53)12.5接缝高低差(墙面饰面砖工程)………………………………..…………… (54)13地面饰面砖工程……………………………….…………………… (56)13.1基本原则…………………………………………..…… (56)13.2表面平整度(地面饰面砖工程)…………………………………………..… (56)13.3接缝高低差(地面饰面砖工程)………………………………………..…… (57)14室内门安装工程……………………………………………….…… (59)14.1基本原则…………………………………..…………… (59)14.2门框正、侧面垂直度(室内门)……………………..……………………… (59)15铝合金(或塑钢)门窗安装工程………………………….………………………… (62)15.1基本原则……………………………………………….. (62)15.2型材拼缝宽度(铝合金门窗)…………………………………..………… (62)15.3型材拼缝高低差(铝合金-塑钢门窗)………………………………..…………… (63)15.4铝合金门或窗框正面垂直度(铝合金-塑钢门窗) (64)16木地板安装工程……………………………………………………… (68)16.1基本原则………………………………………………… (68)16.2表面平整度(强化复合、实木复合、实木地板) (68)16.3地板接缝宽度(实木复合、实木地板)……………………………..……………… (69)16.4地板接缝高低差(实木复合、实木地板)……………..……………………………….7016.5地板水平度极差(强化复合、实木复合、实木地板) (71)第六篇防渗漏篇17防渗漏工程………………………………………………….… (41)17.1基本原则………………………………………..……… (41)17.2卫生间涂膜厚度(防水工程)………………………..…………………… (41)17.3卫生间附加防水层(防水工程)………………..…………………………… (43)17.4卫生间地漏(防水工程)……………..……………………………… (45)17.5边框外表面防水层(铝合金-塑钢窗)..………………………………………………17.6边框收口与塞缝(铝合金-塑钢窗)..………………………………………………第七篇防空鼓/开裂篇18防空鼓、开裂18.1外墙防开裂节点(砌筑阶段)..………………………………………………18.2内墙防开裂节点(砌筑节点)..………………………………………………18.3砼楼板和砼墙面给水管暗埋(设备安装)..………………………………………………18.4砌体墙面给水管暗埋(设备安装)..………………………………………………18.5砌体墙电线管暗埋(设备安装)..………………………………………………18.6裂缝/空鼓(抹灰工程)..………………………………………………18.7裂缝/空鼓(涂饰工程)..………………………………………………18.8裂缝/空鼓(墙面饰面砖)..………………………………………………18.9裂缝/空鼓(地面饰面砖)..………………………………………………19支持性文件…………………………………………….……… (73)20相关附件……………………………………….…………… (74)20.1《质量实测合格率评估表》20.2《观感质量评分表》20.3《规定动作评分表》20.4《安全文明评分表》第一篇总则1.目的1.1.作为《产品质量评估管理办法(试行)》制度的补充。

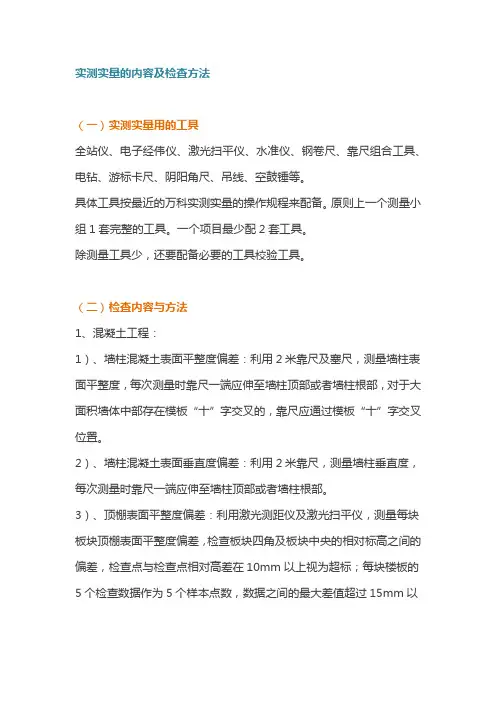

实测实量的内容及检查方法(一)实测实量用的工具全站仪、电子经伟仪、激光扫平仪、水准仪、钢卷尺、靠尺组合工具、电钻、游标卡尺、阴阳角尺、吊线、空鼓锤等。
具体工具按最近的万科实测实量的操作规程来配备。
原则上一个测量小组1套完整的工具。
一个项目最少配2套工具。
除测量工具少,还要配备必要的工具校验工具。
(二)检查内容与方法1、混凝土工程:1)、墙柱混凝土表面平整度偏差:利用2米靠尺及塞尺,测量墙柱表面平整度,每次测量时靠尺一端应伸至墙柱顶部或者墙柱根部,对于大面积墙体中部存在模板“十”字交叉的,靠尺应通过模板“十”字交叉位置。
2)、墙柱混凝土表面垂直度偏差:利用2米靠尺,测量墙柱垂直度,每次测量时靠尺一端应伸至墙柱顶部或者墙柱根部。
3)、顶棚表面平整度偏差:利用激光测距仪及激光扫平仪,测量每块板块顶棚表面平整度偏差,检查板块四角及板块中央的相对标高之间的偏差,检查点与检查点相对高差在10mm以上视为超标;每块楼板的5个检查数据作为5个样本点数,数据之间的最大差值超过15mm以上,则该板块5个样本点数均视为不合格;数据之间的差值在10-15mm之间的,每超标一个点,记录为一个不合格点。
4)、楼板截面尺寸偏差:利用DJLC—A超声波楼板测厚仪,测量所抽查房间的板块厚度,取点位置为该板块的中央部位,每块板取一个样本点。
测量时将发射探头与接收探头分别置于被测楼板的上下两侧,仪器上显示的值即为两探头之间的距离,移动接收探头,当仪器显示为最小值时,即为楼板的厚度。
2、砌筑工程:粘结层强度:利用抽心检测,抽查砌筑灰缝饱满度以及粘结强度。
进入砌筑阶段龄期达到28天后由项目部通知东莞彩丽公司进行抽心检测。
砌筑墙体:垂直度、平整度、灰缝厚度或宽度。
灰缝饱满程度:观察、用水泥钢钉插缝。
砌体墙构造节点做法:观察、卷尺测量构件大小长度与嵌入深度。
3、抹灰工程:1)墙面平整度:利用2米靠尺及塞尺,测量墙面平整度,每次测量时靠尺一端应伸至墙顶部或者墙根部,主要检查墙面四个角;墙面有门窗洞口的,靠尺应跨门窗洞口检测两次墙面平整度。
实测实量:精品工程建筑的保障摘要:随着业主对房屋质量的要求越来越高,施工单位也必须提高自身的水平满足社会发展的需要。
实测实量体系作为中国建筑市场的质量控制趋势,在未来的建筑市场中发挥着重大的作用。
本文结合陕西一建西安万科城项目实测实量操作控制,就实测实量如何扮演好精工建筑的保障角色展开论述。
关键词:实测实量精装住宅装配式住宅毫米时代序言根据商品住宅楼的交房要求,实测实量项将作为业主评价楼房质量的主要依据,这也是业主最直接采用的方式。
这就要求施工单位必须制定相应实测实量标准,并为满足这些标准改进施工工艺,以更高的质量水平满足业主挑剔的眼光,同时也是企业自身在竞争激烈的市场中生存的基石。
一、工程概况西安万科城一期一标段位于西安市长安区韦郭路陕师大对面,本工程由8栋楼及地下车库组成,总建筑面积120068m2。
其中1#、7#、8#楼为地下1层、地上32层剪力墙结构,2#、6#楼为地下1层、地上11层剪力墙结构,3#、4#、5#楼为地下1层、地上3层框架结构,地下车库为地下一层框架结构。
竣工形式以精装修形式移交业主。
二、实测实量基本情况精装房要求从主体工程开始,对结构、粉饰、涂饰、装修四个阶段的过程产品进行严格的质量要求,只有前一阶段的施工达到规范甚至超过规范要求,方可进行下一道工序。
土建施工作为过程控制的第一关,从项目一开始就担负起为后续工序创造优质施工条件的先行者角色,这意味着从主体工程开始,就要对结构阶段的过程产品实施严格的控制,进而争取最大的一次成优率,避免后期靠腻子来抹平墙体误差等方式消除主体带来的后期装修问题。
实测实量,是指按照国家规范对所有实测区针对砼、砌筑、设备安装等分部工程的所有分项实测指标(如墙体垂直度、平整度,顶板平整度等)进行客观实测反映,并对修补方案的合理性进行检查。
三、以往工程由于未进行精确测量放线所发生的问题在精装修工程的项目上施工单位常常是各自测量放线,以满足自身施工的需要。

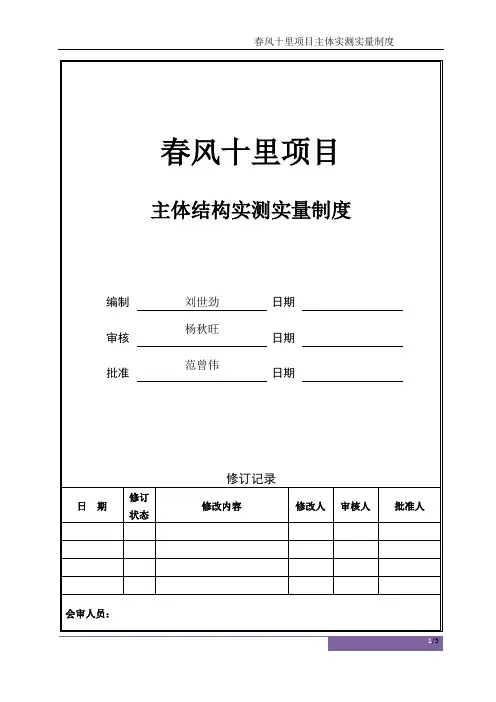

春风十里主体结构阶段实测实量制度一、实测四阶段;第一阶段:浇筑前—实测实量第二阶段:浇筑过程—实测实量第三阶段:浇筑过后—实测实量第四阶段:整改完成后—实测实量第一阶段:浇筑前—实测实量混凝土浇筑之前对天花平整度、墙柱垂直度进行实测,外墙模板下挂长度,钢筋保护层马镫及楼板控制器数量全部合格后并经总监代表签字确认后方可进行混凝土浇筑。
1、实测工具:钢直尺、激光扫平仪,每栋不少于2套;2、实测部位:天花水平度实测以板为单位进行实测,实测部位为每根顶托对应的位置和梁侧150mm处;每个顶托必测,梁侧150mm处每边至少3个点;垂直平整控制:墙柱实测每300mm宽度实测上下两尺。
楼板厚度控制点:大板不少于12个,小板不少于6个;钢筋保护层厚度:通长钢筋焊接的成品马镫间距800mm/个,底筋垫块间距≤600,飘板面筋采用15mm厚压板浇筑过程控制;阳台方正度:每个阳台满足短边1000mm的剪力墙必须进行方正性实测。
3、数据整改:墙柱垂直度合格标准为【0,5mm】;天花平整度合格标准为【0,5mm】;方正性实测合格标准为【0,5mm】;在混凝土浇筑前须配置2组施工人员进行实测,每组实测员须配置2名木工大工进行100%随测随改,并完成复测,绝不允许出现先测后调;监理100%参与实测。
如有调整不回来了,须报总代确认并闭合,并【浇筑前——墙柱原位标注记录】、【浇筑前——天花原位标注记录】上注明原因;4、实测数据记录:现场原位用粉笔写在测量位置上,并填写在【浇筑前——墙柱原位标注记录】、【浇筑前——天花原位标注记录】,施工员及监理工程师须当场签字确认;如完成一个通层的实测,【浇筑前——墙柱原位标注记录】、【浇筑前——天花原位标注记录】、须在当天晚上21:00前邮件发给监理单位,监理单位须在22:00前邮件发出来。
5、要求:(一)混凝土浇筑之前须100%进行墙柱垂直度、天花平整度整改合格,楼板厚度PVC套管安装完成,支撑体系验收合格并经监理签字确认后方可进行混凝土浇筑,否则我司有权进行10000元/违约索赔;(二)每组实测组须配置2名木工大工进行随测随改,否则我司有权进行500元/1名违约索赔;(一)实测部位未按要求的,我司有权进行100-1000元/面墙违约索赔;(三)混凝土浇筑前所有板缝须密缝处理,避免出现漏浆,影响浇筑过程实测工作;(四)如出现实测数据不按时邮件发送的情况,我司有权对责任单位进行500元/次违约索赔;第二阶段:浇筑过程—实测实量混凝土浇筑过程中,对墙柱垂直度、天花水平度须进行随浇筑随测量随调整,这是实测实量控制的最关键阶段。
检查数据上墙操作指引1.原则说明1.1.本操作指引为现场实测实量提供操作方法及规则。
1.2.相应测量值数据需按要求在墙上相应位置填写。
1.3.按单元相应楼层的检查分项完成后,凡具备测量操作条件的,施工单位于2天内完成全数检查、数据上墙及资料记录,之后监理单位于1天内完成复核并签字,最后项目工程部于一天内完成复核签字。
1.4.施工单位应按分户对所有实测区进行100%实测实量并建立分户/分层实测档案(上墙文字及符号为白色);1.5.监理公司对施工单位实测数据按不低于30%的比例进行复测(上墙文字及符号为红色);1.6.项目部及工程部专职质量工程师对监理公司复测数据按不低于50%的比例进行复测(上墙文字及符号为蓝色)。
2.混凝土结构工程2.1.截面尺寸偏差(砼结构)2.1.1.测量方法和数据记录:同一墙/柱面上部及中部各测量截面尺寸1次,并在墙柱上相应位置记录每一尺实测值与设计尺寸的偏差值。
2.1.2.示例图:(该检查项数据要求上墙)墙/柱面截面尺寸测量示意面2.2.表面平整度(砼结构)2.2.1.测量方法和数据记录:(1)当墙长度小于3米时,同一面墙4个角(顶部及根部)中取左上及右下2个角。
按45度角斜放靠尺,累计测2次表面平整度。
跨洞口部位必测。
(2)当墙长度大于3米时,除按45度角斜放靠尺测量两次表面平整度外,还需在墙长度中间水平放靠尺测量1次表面平整度。
跨洞口部位必测。
2.2.1.示例:(该检查项数据要求上墙)墙面平整度测量示意2.3.垂直度(砼结构)2.3.1.测量方法和数据记录:(1)当墙长度小于3米时,同一面墙两端头附近位置,分别按以下原则实测2次:一是靠尺顶端接触到上部砼顶板位置时测1次垂直度,二是靠尺底端接触到下部地面位置时测1次垂直度。
砼墙体洞口一侧为垂直度必测部位。
(2)当墙长度大于3米时,同一面墙两端附近竖向和墙中间位置,分别按以下原则实测3次:一是靠尺顶端接触到上部砼顶板位置时测1次垂直度,二是靠尺底端接触到下部地面位置时测1次垂直度,三是在墙长度中间位置靠尺基本在高度方向居中时测1次垂直度。
