桥梁桩基(冲击钻)技术交底
- 格式:docx
- 大小:42.77 KB
- 文档页数:6
一、安全交底目的为确保冲击钻打桩施工过程中的安全,提高施工人员的安全意识,降低事故发生率,特制定本安全技术交底。
二、适用范围本安全技术交底适用于所有冲击钻打桩施工项目。
三、施工人员要求1. 施工人员必须具备相关施工技能,并持有相应的操作资格证书。
2. 施工人员进入施工现场必须佩戴安全帽,穿着符合要求的劳动防护用品。
3. 施工人员应熟悉本安全技术交底内容,并严格遵守各项安全操作规程。
四、施工前的准备工作1. 施工现场应进行详细的安全检查,确保场地平整、排水畅通、照明设施完善。
2. 检查冲击钻设备、钻杆、钻头等工具是否完好,符合施工要求。
3. 施工前,应对施工人员进行安全技术培训,确保其掌握相关安全知识和操作技能。
五、施工过程中的安全注意事项1. 施工人员必须遵守施工现场的安全规定,不得擅自离岗。
2. 冲击钻操作人员应确保钻机稳定,不得在钻机未固定牢固的情况下进行钻孔作业。
3. 钻孔过程中,应密切关注钻头状态,发现异常情况立即停止作业,排除故障。
4. 钻孔时,应保持钻杆垂直,防止钻杆偏斜,避免发生钻杆断裂等事故。
5. 钻孔过程中,应保持钻机与护筒之间的距离,防止钻杆与护筒碰撞。
6. 施工现场应设置明显的警示标志,提醒施工人员注意安全。
7. 钻孔过程中,应确保泥浆池周围设置防护设施,防止人员坠落。
8. 钻孔过程中,如遇地下水涌出,应立即停止作业,采取有效措施进行处理。
六、紧急情况处理1. 发生人员伤亡事故时,应立即停止作业,并立即拨打急救电话。
2. 发生设备故障时,应立即停止作业,待排除故障后再继续施工。
3. 发生火灾、触电等紧急情况时,应立即采取相应的应急措施,并拨打报警电话。
七、施工结束后1. 施工结束后,应进行现场清理,确保场地整洁。
2. 检查冲击钻设备、钻杆、钻头等工具是否完好,并进行维护保养。
3. 对施工人员进行安全总结,分析事故原因,制定预防措施。
八、附则1. 本安全技术交底自发布之日起执行。

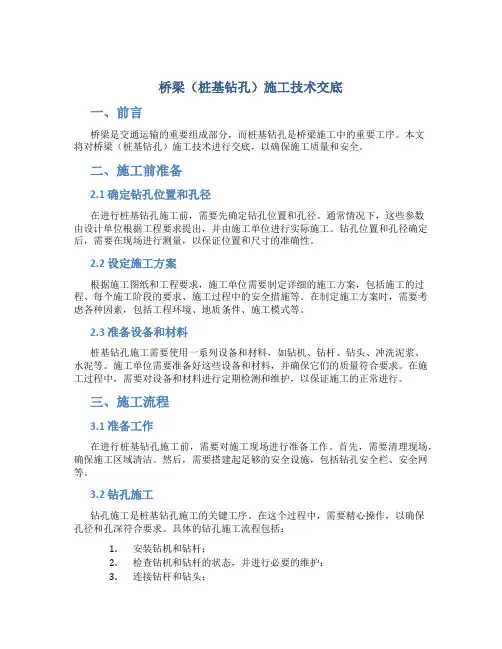

桥梁(桩基钻孔)施工技术交底一、前言桥梁是交通运输的重要组成部分,而桩基钻孔是桥梁施工中的重要工序。
本文将对桥梁(桩基钻孔)施工技术进行交底,以确保施工质量和安全。
二、施工前准备2.1 确定钻孔位置和孔径在进行桩基钻孔施工前,需要先确定钻孔位置和孔径。
通常情况下,这些参数由设计单位根据工程要求提出,并由施工单位进行实际施工。
钻孔位置和孔径确定后,需要在现场进行测量,以保证位置和尺寸的准确性。
2.2 设定施工方案根据施工图纸和工程要求,施工单位需要制定详细的施工方案,包括施工的过程、每个施工阶段的要求、施工过程中的安全措施等。
在制定施工方案时,需要考虑各种因素,包括工程环境、地质条件、施工模式等。
2.3 准备设备和材料桩基钻孔施工需要使用一系列设备和材料,如钻机、钻杆、钻头、冲洗泥浆、水泥等。
施工单位需要准备好这些设备和材料,并确保它们的质量符合要求。
在施工过程中,需要对设备和材料进行定期检测和维护,以保证施工的正常进行。
三、施工流程3.1 准备工作在进行桩基钻孔施工前,需要对施工现场进行准备工作。
首先,需要清理现场,确保施工区域清洁。
然后,需要搭建起足够的安全设施,包括钻孔安全栏、安全网等。
3.2 钻孔施工钻孔施工是桩基钻孔施工的关键工序。
在这个过程中,需要精心操作,以确保孔径和孔深符合要求。
具体的钻孔施工流程包括:1.安装钻机和钻杆;2.检查钻机和钻杆的状态,并进行必要的维护;3.连接钻杆和钻头;4.启动钻机,缓慢下降钻头,进入钻孔;5.操作钻机进行钻孔,清理孔内杂物。
在钻孔的过程中需要不断检查孔径和孔深是否符合要求。
如果发现不符合要求,需要及时找出原因,并采取措施加以纠正。
6.在钻孔完成后,需要安装钢筋笼和钢模板等辅助器材,为灌注混凝土做好准备。
3.3 验收和验收记录在桥梁(桩基钻孔)施工结束后,需要对施工质量进行验收,包括孔径和孔深是否符合要求、是否出现损伤、位移等。
验收结果需要及时记录,并提交给建设方和设计单位。
桩基工程安全技术交底须对桩架加设缆风绳拉固, 必要时采取放下桩架等措施。
暴风雨过后, 必须进行一次全面检查。
19.成孔后应及时组织验孔和浇筑水下。
20.作业后, 必须拉闸断电, 锁好开关箱。
21.泥浆池要防止过满, 应按当地规定, 及时运走, 不得污染道路, 不准将泥浆直接排入下水道。
泥浆泵机的电动机接电源电线必须符合用电安全技术规范要求, 接地接保护零线牢固可靠, 触电保护器动作灵敏, 并有防雨、防水、防尘措施。
22.桩机操作工须持证上岗, 进入现场戴安全帽。
23.23.桩机要有准用证或合格证, 才能开钻作业。
24.要及时对泥浆池进行安全维护, 钢栈桥上泥浆池用钢筋网覆盖, 设专职人员轮流全天对泥浆池进行监控, 做好白天、夜间巡查工作, 无关人员等不得靠近泥浆池。
冲击钻钻头钢丝绳的安全系数要达到12, 当钢丝断裂2%时钢丝绳报废, 要及时更新。
要对泥浆池危险区域挂牌警示, 施工作业人员要爱护好公共安全防护设施。
如有损坏及时自行主持修复。
27.钢丝绳绳卡的使用注意事项: 不可长期使用, 应定期检查、定期报废, 不可以反复使用。
(1)绳卡的大小要适合钢丝绳的粗细, U形环的内侧净距, 要比钢丝绳直径大1~3mm, 净距太大不易卡紧绳子。
(2)使用时, 要把U形螺栓拧紧, 直到钢丝绳被压扁1/3左右为止。
由于钢丝绳在受力后产生变形, 绳卡在钢丝绳受力后要进行第二次拧紧, 以保证接头的牢靠。
如需检查钢丝绳在受力后, 绳卡是否滑动, 可采取附加一安全绳卡来进行。
安全绳卡安装在距最后一个绳卡约500mm左右, 将绳头放出一段安全弯后再与主绳夹紧, 这样如卡子有滑动现象, 安全弯将会被拉直, 便于随时发现和及时加固。
(3)绳卡之间的排列间距一般为钢丝绳直径的6~7倍左右, 绳卡要一顺排列, 应将U 形环部分卡在绳头的一面, 压板放在主绳的一面。
(4)正确布置数量与方法:绳卡数目一般不小于3—5个, 绳卡的间距应≥钢丝绳经的6倍, 最后一个卡子距绳头间距≥140mm卡子的数量根据钢丝绳直径而定, ≤10mm设3个, 10-20mm设4个, 21-26mm设5个, 25-36mm设6个, 36-40mm设7个。

一、交底目的为确保桥梁冲击钻施工过程中的安全,提高施工人员的安全意识,预防安全事故的发生,特制定本安全技术交底。
二、交底对象所有参与桥梁冲击钻施工的施工人员、管理人员及监督人员。
三、交底内容1. 施工现场安全要求(1)进入施工现场人员必须佩戴安全帽,施工操作人员应穿戴好必要的防护用品,如防尘口罩、耳塞、防护眼镜等。
(2)施工现场应设置明显的安全警示标志,危险区域应设立围栏和警示牌。
(3)施工现场应保持整洁,施工垃圾及时清理,防止滑倒、绊倒等事故发生。
2. 冲击钻设备操作安全(1)操作人员必须经过专业培训,熟悉冲击钻设备的操作规程,方可上岗作业。
(2)启动冲击钻前,检查设备各部件是否完好,液压系统、电气系统、润滑系统等是否正常。
(3)操作冲击钻时,严禁站在钻头附近,确保与钻头保持安全距离。
(4)钻进过程中,如发现钻头异常,应立即停止作业,排除故障后方可继续施工。
3. 泥浆池及钻孔施工安全(1)泥浆池周围必须设置防护设施,高度不低于1.2m,防止人员跌入。
(2)钻孔过程中,密切关注孔内情况,如发现异常,应立即停止作业,查明原因并采取措施。
(3)成孔后,暂时不进行下道工序的钻孔,应将孔口封闭,防止泥浆溢出。
4. 钻孔灌注桩施工安全(1)施工前,对场地进行清理,换除软土,平整压实。
(2)施工平台钻机就位前,确保底座垫平,保持稳定,并打入木楔防滑。
(3)钻尖、钢丝绳在同一垂线上,与护筒中心偏差不得大于5cm。
(4)钻孔过程中,勤松绳和适量松绳,不得打空锤,勤取碴,使钻头经常冲击新鲜地层。
(5)保持孔内水位应高于护筒底口500mm以上,掏取钻渣和停钻时应及时补水,保持水头高度。
5. 应急预案(1)施工现场应配备必要的安全防护设施和应急救援器材。
(2)发生安全事故时,立即启动应急预案,迅速组织救援。
四、交底要求1. 施工人员必须认真学习本安全技术交底内容,确保掌握安全操作规程。
2. 施工过程中,严格遵守各项安全规定,发现问题及时上报。
冲击钻施工安全技术交底一、安全方面要求1 .一般要求(1)进入施工现场人员必须佩戴安全帽,施工操作人员应穿戴好必要的防护用品。
(2)泥浆池周围必须设有防护设施,高度三1.2m。
成孔后,暂时不进行下道工序的孔必须设有安全防护设施或用土方回填。
(3)电气设备的电源,应按《施工现场临时用电安全技术规范》(JGJ46—2005) 的规定架设安装;电气设备均须有良好的按零保护,并装有可靠的触电保护装置。
(4)严禁在高低压架空电线下方冲孔、吊运钢筋,移动桩机时,支架必须保持与高压电线的安全距离。
(5)配电箱以及其它供电设备不得置于水中或者泥浆中,电线接头要牢固,并且要绝缘,设备首端必须设有漏电保护器。
(6)桩机安装完成后,必须经安全部门验收合格后方可投入使用。
(7)在施工全过程中,应严格执行有关机械的安全操作规程,由专人操作,并加强机械维修保养。
(8)作业平台必须规整平顺,杂物必须清除干净,防止拆除导管时将工作人员绊倒造成事故。
(9)现场卸料(主要指钢筋和钢板、钢管)前,必须检查卸料方向是否有人,以避免将人员砸伤。
(10)导管安装及砼浇注前,井口必须设有导管卡,搭设工作平台(留-1 -出导管位置),并且要求能保证人员的安全。
(11)遇大雨、大雾和六级以上大风,应停止冲孔作业,当风力超过六级时,应将机架放倒在地面上。
暴风雨后,必须进行一次全面检查,发现问题,及时处理。
(12)操作人员要遵守桩机冲孔的安全操作规程,严禁违章作业。
(13)注意现场文明施工,对不用的泥浆池应及时填平;对正在使用的泥浆池加强管理,不得任泥浆溢流,捞取的沉渣应及时清走。
各个排污通道必须有标志,夜间有照明设备,以防踩入泥浆,跌伤行人。
2.钻机操作注意事项(1)、开机前的准备工作①检查地锚,埋深不能少于 1.2m,引出绳头应用钢丝绳,不宜用脆性材料。
②稳好钻机,塞垫好三角木,收紧绷绳,紧固所有连接螺丝。
检查钻具重量是否与钻机性能参数相符,所有钻头、抽筒均应焊有易拉、易挂、易捞装置。
技术交底记录(编号: )A-J1-12合同号: 监理单位:5.成孔检查及清孔:1.成孔检查:成孔检查一般包括孔的中心位置、倾斜度、孔深、孔径、护筒顶标高等。
孔的中心位置允许偏差W50mπι,倾斜度不超过1%桩长,且不大于500mm,孔深、孔径不小于设计值。
2.清孔:钻孔达到设计标高后,经成孔检查合格后,立即进行清孔.清孔应达到的标准:孔内排出的泥浆手摸无2〜3n≡颗粒,泥浆比重不大于1.1,含砂率小于2%,黏度17〜20s;沉渣厚度:柱桩不大于5cm;摩擦桩不大于20Cm。
否则需进行2次清孔。
清孔注意事项:A.清孔过程中保持孔内水头压力,避免坍孔。
8.清孔要认真对待,不得用加深孔深代替清孔。
C.清孔后,泥浆应符合设计及规范要求。
D.清孔完毕后,经自检合格后请监理检查,合格后方可进入下道工序。
6.钢筋笼加工及安装:①钢筋笼骨架在钢筋加工场制作,利用运输车托运至现场,配合吊车进行钢筋笼的下放。
②起吊时采用双吊点,吊点位置设在加强箍筋处。
③钢筋笼吊装在清孔之前完成,以缩短清孔完毕到开始灌注水下混凝土的时间。
④吊入钢筋笼时,应对准孔位轻放、慢放,避免碰撞孔壁,防止引起坍孔。
⑤放至孔内设计标高后将骨架吊环挂在孔口,并临时与护筒口焊接牢固。
钢筋笼制作允许偏差表17.①导管采用直径25〜30CnI钢导管,中间节长宜为2m,底节长宜为4m,配1~2节0.5m〜1.5IT1短管。
使用前要进行水密性、承压和接头抗拉等实验。
②施工人员应根据孔深合理配置导管,导管下口距离孔底的距离一般控制在25〜40Crn之间。
8.二次清孔:在一清合格后,因为下放钢筋笼和导管,与孔壁产生摩擦和孔内泥浆长时间的未循环,都会在孔底产生泥浆,此时需要进行二次清孔。
在导管顶部安装一个弯头和皮笼,用泵将泥浆压入导管内,再从孔底沿着导管置换沉渣。
复测沉渣厚度,符合要求后立即进行混凝土灌注。
9.水下混凝土灌注:①灌注水下混凝土必须经过成孔、清孔检查合格后方可进行。
冲击钻技术交底Lt钻孔桩技术交底1、冲击钻成孔工艺介绍采用卷扬机带动大重量的冲击钻头,在一定的高度内将钻头提升,然后突放使钻头自由降落,利用冲击功能冲挤土层或岩层形成桩孔。
2、冲击钻施工准备工作2・1钻孔场地在旱地时,应去除杂物、换除软土、平整压实,并用枕木、型钢等搭设工作平台。
2・2根据设置的桩位坐标,用全站仪放出每个桩孔的中心位置,然后用钢尺复核各桩孔之间的平面距离。
定出桩位的中心位置,并在周围做上护桩,并报监理工程师检验,经监理工程师检验桩位符合精度要求后可进行护筒的埋设。
2.3准备好足够的造浆材料及设备,以及钻渣堆放场地。
2.4在碎石类土、岩层中宜用十字形钻头;钻头重量应考虑泥浆的吸附作用和钢丝绳及吊具的重量,使总重不超过卷扬机的起重能力。
2.5吊钻头的钢丝绳必须选用同向捻制、柔软优质、无死弯和无断丝者,平安系数不应小于12。
钢丝绳与钻头间须设转向装置并连接牢固,钻孔过程中应经常检査其状态及转动是否正常、灵活。
主绳与钻头的钢丝绳搭接时,两根绳径应相同,捻扭方向必须一致。
2.6泥浆性能指标,应按钻孔方法和地质情况确定并应符合以下规定:泥浆比重:冲击钻机使用实心钻头钻孔时,孔底泥浆比重砂粘土不宜大于1・3,大岩石不宜大于1・2。
黏度:一般地层16〜22,松散易坍底层19〜28s。
含砂率:新制泥浆不大于4%。
胶体率:不小于95%。
pH值:应大于6・5・造浆后应试验全部性能指标,钻孔过程中应随时检验泥浆比重和含砂率,并填写泥浆试验记录表,每个台班不少于一次。
2・7根据孔深,备足混凝土导管,事先预拼并做试压试验,按自下而上顺序编号并标示尺度。
2.8钻孔前应设置巩固、不漏水的孔口护筒。
护筒内径应大于钻头直径,应考虑钢护筒不变形和起吊方便的加强设备,钢护筒长度1・5米〜3.0米,护筒直径比桩径大0.5米。
2・9护筒埋置应符合以下规定:护筒顶面宜高出施工水位或地下水位加,还应满足孔内泥浆面的高度要求,在旱地时还应高出施工地面0・5m。
冲击钻钻孔施工技术交底一、编制依据《客货共线铁路桥涵工程施工技术指南》TZ 203-2008《铁路桥涵工程施工质量验收标准》(TB10415-2003)《铁路桥涵工程施工安全技术规程》 TB10303-2009二、适用范围适用于大中桥桥梁桩基础冲击钻钻孔施工。
三、交底内容1、施工准备(1)熟悉图纸,收集地形、地质、水文资料,核对现场施工情况。
(2)进行场地踏勘,对既有架空电线、地下电缆、给排水管道等设施,如果妨碍施工或对安全操作有影响,应采取清楚、改移、保护等措施妥善处理。
(3)测定桩位,加设护桩。
测量地面及护筒高程,确定钻孔深度。
(4)平整场地,清除杂物,更换软土,夯填密实。
根据施工组织设计,合理安排泥浆池、沉淀池的位置。
(5)钻孔场地在浅水时,宜采用筑岛法。
岛顶面通常高出施工水位0.75~1.0m。
筑岛面积按钻孔方法、设备大小等决定。
当位于深水时,可插打临时桩搭设固定工作平台。
工作平台必须坚固稳定,能承受施工作业时所有静、活荷载,同时还应考虑施工设备能安全进、出场。
⑹架设电力线路。
配备合适的变压器或柴油机。
2、工艺流程冲击钻钻孔施工工艺流程如图3-1所示3、施工工艺(1) 埋设护筒①钻孔前设置坚固、不漏水的孔口护筒。
护筒一般用4~8mm厚的钢板加工制成,护筒内径比桩径大40cm,保证护筒呈圆筒状且不变形。
②护筒中心竖直线应与桩中心线重合,偏差不得超过50mm,竖直线倾斜不大于l%。
③旱地、筑岛处护筒可采用挖坑埋设法,护筒底部和四周所填粘质土必须分层夯实。
水域护筒设置,严格注意平面位置、竖向倾斜均需符合规范要求。
深水基础中的护筒,平面位置的偏差也适当调整到80mm以内。
沉入时可采用压重、振动、锤击并辅以筒内除土的办法。
④护筒高度宜高出地面0.5m或水面1.0~2.0m。
当钻孔内有承压水时,应高于稳定后的承压水位2.0m以上。
若承压水位不稳定或稳定后承压水位高出地下水位很多,应先做试桩,试桩结果通知技术人员,进行调整。
(冲击钻)钻孔灌注桩技术交底范本一:正文:1. 引言本文档旨在对钻孔灌注桩技术进行交底,介绍其基本原理、施工过程、安全注意事项等内容,以确保施工人员能够正确、规范地操作。
钻孔灌注桩作为一种常用的地基处理方法,具有承载力强、抗震能力好等优点,在建筑工程中得到广泛应用。
2. 技术基础2.1 钻孔灌注桩的定义和分类2.2 钻孔灌注桩的功能和作用2.3 钻孔灌注桩的材料和工具3. 施工准备3.1 前期准备工作3.2 施工场地准备3.3 施工人员培训与技能要求4. 施工工艺4.1 钻孔工艺4.1.1 钻孔设备和工具准备4.1.2 钻孔操作步骤4.2 灌注工艺4.2.1 灌注材料准备4.2.2 灌注操作步骤4.3 桩头处理工艺4.3.1 桩头加固材料及其选择4.3.2 桩头加固工艺5. 施工质量控制5.1 施工过程中的质量控制点5.2 施工质量验收标准和方法6. 安全注意事项6.1 施工现场安全措施6.2 钻孔机械设备的安全使用6.3 灌注材料的安全使用7. 附件本文档涉及的附件包括:施工图纸、施工记录表、质量验收报告等。
8. 法律名词及注释8.1 施工合同:指建筑工程施工过程中,建设单位与施工总承包商之间签订的合同。
8.2 施工许可证:指根据国家有关法律法规规定,由相关主管部门颁发的施工许可证件。
范本二:正文:1. 引言本文档旨在对冲击钻技术进行交底,介绍其基本原理、施工过程、安全注意事项等内容,以确保施工人员能够正确、规范地操作。
冲击钻作为一种常见的地质勘探和土壤取样工具,具有操作简便、效率高等优点,在地质工程和环境监测领域中得到广泛应用。
2. 技术基础2.1 冲击钻的定义和分类2.2 冲击钻的工作原理2.3 冲击钻的结构和工作原理3. 施工准备3.1 前期准备工作3.2 施工场地准备3.3 施工人员培训与技能要求4. 施工工艺4.1 冲击钻设备和工具准备4.1.1 冲击钻机准备4.1.2 冲击钻钻头准备4.2 冲击钻操作步骤4.2.1 确定钻孔位置和深度4.2.2 进行冲击钻作业4.3 土样采样工艺4.3.1 土样采样器选择4.3.2 土样采样操作步骤5. 施工质量控制5.1 施工过程中的质量控制点5.2 施工质量验收标准和方法6. 安全注意事项6.1 施工现场安全措施6.2 冲击钻机械设备的安全使用6.3 土样采样过程的安全注意事项7. 附件本文档涉及的附件包括:施工图纸、施工记录表、质量验收报告等。
特大桥冲击钻灌注桩安全技术交底一、工程概述本次施工的特大桥项目采用冲击钻灌注桩基础,桩径范围为_____,桩长为_____。
为确保施工过程中的安全,特进行此次安全技术交底。
二、施工准备阶段的安全措施1、场地平整在施工前,对施工现场进行平整,清除杂物和障碍物。
确保施工场地坚实、平整,能够承受施工设备的重量和施工过程中的冲击。
2、设备检查对冲击钻等施工设备进行全面检查,确保设备性能良好,安全装置齐全有效。
重点检查钻头、钻杆、钢丝绳、卷扬机等部件的磨损情况,发现问题及时维修或更换。
3、临时用电临时用电线路应按照规范进行铺设,采用“三相五线制”,并设置漏电保护装置。
配电箱应加锁,并有专人负责管理。
4、安全防护设施在施工现场周边设置警示标志和防护栏,防止无关人员进入施工区域。
在井口周围设置防护围挡,高度不低于_____米。
三、钻进过程中的安全注意事项1、操作人员要求操作人员必须经过专业培训,取得相应的操作资格证书,熟悉冲击钻的操作规程和安全注意事项。
严禁无证人员操作设备。
2、钻孔作业(1)在钻进过程中,操作人员应密切关注设备的运行情况,如发现异常声响、振动或其他异常情况,应立即停机检查,排除故障后方可继续施工。
(2)控制钻进速度和冲程,避免过大的冲击力对孔壁造成破坏,导致塌孔等事故。
(3)定期检查钻头的磨损情况,及时更换磨损严重的钻头,以保证钻孔质量和施工安全。
3、泥浆制备与使用(1)泥浆池应设置在远离孔口的安全位置,并有明显的警示标志。
(2)泥浆的制备应按照设计要求进行,控制好泥浆的比重、黏度等参数,以保证护壁效果。
(3)在泥浆循环过程中,应防止泥浆泄漏,避免对周围环境造成污染。
4、起重作业(1)在起吊钻具等重物时,应使用符合要求的起重设备和吊具,并由专人指挥。
(2)严禁在起重臂下站人或通行,确保起重作业的安全。
四、钢筋笼制作与安装的安全要求1、钢筋加工(1)钢筋加工场地应平整、坚实,各种机械设备应安装牢固,并有可靠的接地保护。
冲击钻桩基钻孔施工技术交底书(三级)工程项目:_____________________编制者:(签字)复核人:(签字)审核人:(签字)日期:(签字)交底单位:适用范围:冲击钻桩基钻孔施工。
一、作业准备1、技术准备等走向、位置,并进行拆移或保护。
1、工艺流程钻机对位一开钻一钻进一成孔2、操作工艺(1)钻机对位采用吊车将冲击钻吊到孔口对位,将钻机钻头的中心与十字护桩对位,具体操作方式是将桅杆的顶部下放重锤,使得重锤与孔中心的十字护桩交叉点重合,使得钻头在钻进过程中对中桩孔中心,防止钻孔过程中出现过大的钻进偏差。
(2)开钻开钻前应在护筒内存进适量泥浆;开始钻进时,进尺应适当控制,在护筒刃脚处,应小冲程钻进,使刃脚处有坚固的泥皮护壁。
待钻进深度超过钻头全高加正常冲程后可按土质以正常速度钻进。
如护筒外侧土质松软发现漏浆时,可提起钻锥,向孔中到入粘土,再放下钻锥冲击,使胶泥挤入孔壁堵住漏浆孔隙。
(3)钻进钻进过程中,应经常检查土层变化,对不同的土层采用不同的钻速、钻压、泥浆比重和泥浆量;在砂土或软土等容易坍孔的土层中钻孔时,宜采用慢速轻压钻进,同时应提高孔内水头和加大泥浆比重,如泥浆有损耗、漏失,应予补充。
并应按泥浆检查规定,按时检查泥浆指标,遇土层变化应增加检查次数,并适当调整泥浆指标。
每钻进一定深度(粘土沙土层2m;全风化与强风化岩石1m、弱风化岩石0.5m)或地层变化处,捞取钻渣样品,查明土类并记录,及时清除钻渣,使钻锥经常钻进新鲜地层。
同时注意土层的变化,在岩、土层变化处均应捞取渣样,判明土层并记入记录表中以便与地质剖面图核对。
本施工段范围内存在岩溶地带,当使用冲击钻对岩溶区域桩基进行施工时,要在钻进过程中符合以下要求:按照设计图纸,本方案适用范围内的岩溶区桩基处理办法有2种:a、抛填片石+粘土处理;b、钢护筒跟进。
针对岩溶区桩基地质较复杂,部分溶洞呈斜面、串珠状连通且溶洞较大,采用冲击钻机多次卡锤掉锤,部分桩基反复塌孔回填,冲击钻机难以成孔的桩基,选择用钢护筒跟进成孔当分段溶洞全填充粉质粘土、砂砾、角砾或者半填充砂岩等,通过抛填片石+粘土处理能成孔时,选择该工艺施工桩基。
