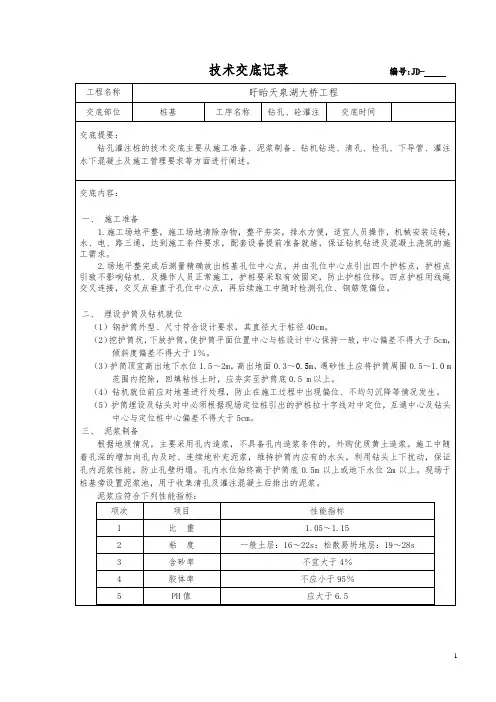

十中交隧道局SHZQ-6标段工程一分部桥梁架子一队技术交底书编号:第1页共11页施表十中交隧道局SHZQ-6标段工程一分部桥梁架子一队技术交底书编号:第2页共11页施表工程名称太和特大桥~施工部位钻孔桩钻孔灌注桩施工工艺流程图3.2施工工艺3.2.1测量定位按照设计图纸先定位线路上墩中心里程,然后确定承台中心,准确放出桩位,各桩之间再用钢尺量距复核。
3.2.2埋设护筒钻孔前应设置坚固、不漏水的孔口护筒。
护筒采用钢护筒,钻孔桩直径在1.5-2m 的采用10mm钢板、其余1.5m直径以下的各桩采用8mm厚钢板卷制,护筒内径应大于钻头直径大约40cm。
护筒就位时应认真检查其平面位置及倾斜度,平面位置误差控制在5cm以内。
倾斜度小于1%。
合格后用粘土回填夯实,确保技术交底书编号:第3页共11页施表技术交底书编号:第5页共11页施表十中交隧道局SHZQ-6标段工程一分部桥梁架子一队技术交底书编号:第6页共11页施表编号:第7页共11页施表工程名称太和特大桥施工部位钻孔桩—砼垫块一砼垫块钢筋制作一主筋偏差值见下表:表3-1钢筋笼制作允许偏差序号项目允许偏差(mm)钢筋骨架在承台底以下长度±1001钢筋骨架直径±1023 主钢筋间距土0・5d4 加强筋间距±205 箍筋间距或螺旋筋间距±206 钢筋骨架垂直度骨架长度1%2、钢筋笼安装a、钢筋笼顶端应根据孔顶标高设置吊筋。
b、起吊时,吊点应拴牢并布置于直径方向,起吊过程中必须防止钢筋笼变形,使钢筋笼吊起后呈自然铅直状态。
c、钢筋笼接长时,两钢筋笼必须保持垂直和对位良好。
d、吊入钢筋笼时对准孔位轻放、慢放。
若遇阻碍,随起随落和正反旋转使之下放。
不高起猛落,强行下放,以防碰坏孔壁而引起塌孔。
编号:第8页共11页施表技术交底书编号:第9页共11页施表技术交底书编号:第10页共11页施表编号:技术交底书第11页共11页施表交底人:年月曰复核人:年月审核人:年月日接底人:年月日。
冲击钻安全技术交底1. 引言随着现代工程建设的快速发展,冲击钻作为一种常用的施工工具,被广泛应用于岩石爆破、矿山开采等领域。
然而,冲击钻操作过程中存在一定的安全风险和技术难点。
为了确保工人的安全以及工程质量的高效完成,本文将对冲击钻的安全技术予以详细交底。
2. 冲击钻的工作原理冲击钻是一种利用冲击力将钻头对准岩石或混凝土进行锤击的设备。
其工作原理如下: - 冲击力供给:冲击钻通过电动机提供冲击力,将其传递给钻头。
冲击力的大小取决于电动机的功率和冲击机构的设计。
- 钻头锤击:冲击力将钻头锤击到岩石或混凝土表面,通过连续的锤击作用将其破碎。
- 钻孔进展:在锤击的同时,冲击钻通过钻杆将钻头向前推进,实现钻孔的进展。
3. 冲击钻操作的安全技术要点在进行冲击钻操作时,必须遵循以下安全技术要点,以确保工作的安全性和有效性:3.1 工作场所安全在选定冲击钻工作场所之前,需要进行场地评估和准备,确保以下要点被满足: - 地面平整稳固:确保冲击钻工作的地面平整稳固,避免钻孔时冲击钻的不稳定和倾覆风险。
- 通风和通道管理:保证工作场所有足够的通风,并清理钻孔碎石和岩屑,避免堵塞通风道和通道。
3.2 个人防护设备冲击钻操作中,工人必须佩戴适当的个人防护设备,以减少意外伤害的风险: - 头部防护:佩戴坚固的安全帽,防止头部受到坠落物和冲击的伤害。
- 眼部防护:戴上护目镜或面罩,避免碎石、火花等物体进入眼睛,造成损伤。
- 手部防护:穿戴耐磨手套,保护双手免受振动和锐利物体的伤害。
- 足部防护:戴上安全鞋或防护靴,确保脚部在工作中得到适当的支撑和保护。
3.3 冲击钻操作技术冲击钻操作技术是关键的安全要点。
以下是一些值得注意的技术细节: - 钻头选择:根据岩石或混凝土的硬度和强度,选择适当的钻头类型和钻头尺寸,以保证冲击钻的效果和进展。
- 钻孔位置标记:在进行冲击钻前,应清晰标记钻孔位置,避免钻错位置或损坏地下管线等设施。
冲击钻钻孔灌注桩技术交底冲击钻钻孔灌注桩技术交底一、引言本旨在对冲击钻钻孔灌注桩技术进行详细交底,包括该技术的基本原理、施工流程、注意事项等内容。
通过本的阅读,施工人员可以全面了解冲击钻钻孔灌注桩技术的要点和操作步骤,从而确保工程质量和安全。
二、冲击钻钻孔灌注桩技术概述冲击钻钻孔灌注桩技术是一种常用于土建工程中的地基处理方法。
该技术通过冲击钻机对土壤进行钻孔,然后在钻孔中注入适当的桩身材料,最后用冲击力将桩身材料充分压实,形成稳定的桩基。
三、冲击钻钻孔灌注桩技术的基本原理1. 土壤勘测和设计:在施工前需要进行土壤勘测,确定桩基的承载能力和稳定性要求,并根据设计要求对桩孔进行合理布置。
2. 钻孔施工: 使用冲击钻机进行钻孔作业,根据设计要求掌握孔径和孔深。
3. 注浆与桩身浇筑:在钻孔完成后,进行注浆和桩身浇筑。
注浆应采用合适的材料,确保灌注桩的稳定性和密实程度。
4. 冲击灌注:当桩身充分凝结后,使用冲击机对桩身进行冲击,使桩材内部颗粒自由下落,从而使桩体产生压实效果。
四、冲击钻钻孔灌注桩技术的施工流程1. 确定施工区域并进行土壤勘测。
2. 按照设计要求进行钻孔施工,包括选择合适的冲击钻机,掌握钻孔的孔径和孔深。
3. 钻孔完毕后,进行注浆与桩身浇筑。
4. 等待桩身充分凝结后,进行冲击灌注。
5. 完成冲击灌注后,对桩顶部进行修整和固定。
五、冲击钻钻孔灌注桩技术的注意事项1. 钻孔施工过程中,必须认真掌握钻孔机械的操作技巧,避免因操作不当导致事故发生。
2. 注浆材料应符合设计要求,并采取适当的浇注方式,确保注浆效果。
3. 冲击灌注过程中,必须注意安全,确保施工人员和周围环境的安全。
4. 施工结束后,要及时对施工现场进行整理和清理,确保施工质量。
附件列表:1. 设计图纸2. 工程合同3. 设备清单法律名词及注释:1. 土壤勘测:根据工程要求对施工现场的土壤进行测试和分析,以确定土壤的物理性质和力学特性。
2. 施工流程:施工中按照一定的顺序和步骤进行操作的过程。
冲击钻钻孔灌注桩技术交底一、工程概述本次施工采用冲击钻钻孔灌注桩技术,旨在为_____工程提供稳固的基础支持。
灌注桩的设计参数包括桩径、桩长、混凝土强度等级等,具体数据如下:桩径为_____mm,桩长为_____m,混凝土强度等级为_____。
二、施工准备1、技术准备熟悉施工图纸和地质勘察报告,了解桩位布置、桩长、桩径等设计要求。
制定施工方案,明确施工工艺流程、质量控制要点和安全注意事项。
对施工人员进行技术交底,确保其掌握施工要点和技术要求。
2、场地准备平整施工场地,清除杂物和障碍物,确保施工机械行走和作业的顺畅。
设置排水系统,保证场地内不积水,防止因积水影响施工质量和进度。
3、材料准备准备好符合设计要求的钢筋、水泥、砂、石等原材料,并进行检验和试验,确保材料质量合格。
储备足够的混凝土,保证施工过程中的连续供应。
4、机械设备准备配备冲击钻、吊车、电焊机、钢筋加工设备等施工机械,并进行调试和维护,确保设备性能良好。
准备好泥浆制备和处理设备,如泥浆搅拌机、泥浆池、泥浆泵等。
三、施工工艺流程1、测量放线根据设计图纸,使用全站仪或经纬仪进行桩位测量放线,确定桩位中心,并设置护桩。
护桩应设置在不易被破坏的位置,以便在施工过程中随时复核桩位。
2、埋设护筒护筒采用钢板制作,内径应比桩径大 200 400mm。
护筒埋设深度应根据地质情况确定,一般为 15 20m,特殊情况下应加深护筒埋设深度。
护筒中心与桩位中心偏差不得大于 50mm,护筒垂直度偏差不得大于 1%。
3、泥浆制备根据地质情况和施工要求,选择合适的泥浆配方。
泥浆的性能指标应符合规范要求,如比重、粘度、含砂率等。
在钻孔过程中,应随时检测泥浆性能指标,根据需要进行调整和补充。
4、冲击钻孔安装冲击钻机,调整钻机位置和垂直度,使其符合要求。
开始钻孔时,应采用小冲程低锤密击,待钻进深度超过护筒底以下50cm 后,再采用正常冲程进行钻进。
钻进过程中,应根据地质情况及时调整冲程和泥浆比重,保持孔内泥浆面高于地下水位 15 20m。
冲击钻钻孔灌注桩施工安全技术交底一、前言冲击钻孔灌注桩属于土建工程中的较为复杂和危险的施工工序之一。
为确保施工质量和工人安全,必须注重施工技能和安全技术的培训与交底。
本文将从技能与安全两个方面进行详细的介绍和解析。
二、技能交底1. 设备的熟悉和操作冲击钻灌注桩的设备比较特殊,包括钻机、灌注桩柱及护筒等,因此,在进行冲击钻孔灌注桩施工前,必须对设备进行熟悉和操作训练。
熟悉设备包括设备组成和组装,设备调试和操作等内容。
2. 作业场地的选择和处理冲击钻孔灌注桩施工需要进行操作的地点十分重要,必须在选择施工地点时对地方进行全面考虑,比如要评估地基的承载能力、地形地势等因素。
一旦定下施工场地,还需对施工场地进行处理,对机具进行固定、对工地进行铺设防护网等。
3. 钻孔的操作和控制钻孔操作对冲击钻孔灌注桩的质量具有直接影响,因此必须掌握一定的操作技巧。
如降下灌注管插入机头端套,轻推手柄,产生冲击力压到土层,再反转手柄提起机头与岩土层分离。
重复压入、提取的操作步骤,直至钻孔完成。
过程中,需要时刻注意机器的反向操作和冲击能量的掌握,避免出现钻孔偏移或断孔等质量问题。
4. 灌注筒的使用与控制灌注筒是进行灌注的重要设备,必须掌握正确定位和灌注的方法。
一般情况下,通过将灌注筒插入到钻孔中,再注入混凝土等材料进行灌注。
在掌握了灌注的基础技能后,还需要注意灌注速度和灌注压力的掌握和调整,以确保灌注质量和灌注安全。
5. 孙吸泥水的控制与规范操作在冲击钻孔灌注桩施工中,孙吸泥水操作是必须具备的。
孙吸泥水的目的是为了确保施工过程中机器的正常运转和人员的安全。
在进行孙吸泥水操作时,必须注意操作规范和安全措施。
三、安全交底1. 工作单位要求的基本安全规章制度工作单位的安全规章制度对于冲击钻孔灌注桩施工来说十分重要。
在施工前,必须对各项安全规章进行了解和操作培训。
如在进入施工场地前必须佩戴好安全防护器材、在作业中不得干扰别人、严禁吸烟等等安全规定。
冲击钻灌注桩技术交底1、施工方法及工艺要求要求采用整套冲击钻机设备,避免使用简易拼装的钻机。
为防止冲击振动导致邻孔孔壁坍塌或影响邻孔已浇灌砼强度,应避免相邻两孔同时冲击钻孔和邻孔砼抗压强度达到2.5MPa后方可开钻。
1.1 施工准备钻孔场地应清除杂物、换除软土、平整压实。
场地位于浅水、陡坡、淤泥中时,可采用筑岛、或用枕木或型钢等搭设工作平台;当位于深水时,可插打临时桩搭设固定工作平台。
工作平台必须牢固,能承受施工作业时所有静、活荷载,同时还应考虑施工设备能安全进、出场。
1.2 埋设钢护筒护筒内径应根据钢护筒埋置深度来确定,一般控制在大于桩径20-40cm范围,护筒埋置深度符合下列规定:黏性土不小于1.5m,砂类土不小于2m。
当表层土松软时将护筒埋置到较坚硬密实的土层中至少0.5m。
岸滩上埋设护筒,在护筒四周回填黏土并分层夯实;护筒顶面中心与设计桩位偏差不大于5cm,倾斜度不大于1%。
水中筑岛,护筒宜埋入河床面以下1米。
钻孔时孔内水位高出护筒底面0.5m或地下水位以上1.5-2.0m。
1.3 泥浆制备开挖泥浆池,选择和备足良好的造浆粘土或膨润土,造浆量为2倍的桩的混凝土体积,泥浆比重可根据钻进不同地层及时进行调整。
泥浆性能指标如下:泥浆比重:岩石不大于1.2,砂黏土不大于1.3,坚硬大漂石、卵石夹粗砂不宜大于1.4。
粘度:一般地层16~22s,松散易坍地层19~28s。
含砂率:新制泥浆不大于4%。
胶体率:不小于95%。
PH值:大于6.5。
2、钻孔2.1 安装钻机安装钻机时要求底部应垫平,保持稳定,不得产生位移和沉陷,钻头与孔位中心偏差不得大于50mm。
2.2 钻进开始钻进时,进尺应适当控制,在护筒刃脚处,应短冲程钻进,使刃脚以下处处有坚固的泥皮护壁。
待钻进深度超过钻头全高加正常冲程后可按不同地质情况以正常速度钻进。
如护筒外侧土质松软发现漏浆时,可提起钻锥,向孔中到入粘土,再放下钻头冲击,使胶泥挤入孔壁堵住漏浆孔隙,稳住泥浆继续钻进。
冲击钻钻孔桩钻进及成桩技术交底背景冲击钻作为常用的地基处理工具,主要用于钻孔桩、桥梁柱、高层建筑中桩基础的成孔和钻进。
通过不断摸索和实践,现已掌握了较为成熟的冲击钻钻孔桩钻进及成桩技术,本文档旨在对该技术进行交底和分享,以期提高施工效率和质量。
工具介绍冲击钻冲击钻是一种利用冲击力将钻头推进土壤或岩石的行动式钻机。
它是由几根钢管组成的长柄,结合钻头构成的。
这种钻机在进行钻探时,将钻头推入土壤或岩石中,然后利用钢管和锤组成的冲击机构对钻头施加冲击力,使其在土壤或岩石中钻进。
钻孔桩钻孔桩又称「钻孔灌注桩」,是指在地面孔口周围灌注混凝土而成的一种基础形式。
它的优点是可以减少对周围环境的破坏和噪音,缺点是其操作难度较大,需要极高的施工水平。
技术交底钻孔桩钻进1. 安装冲击钻安装冲击钻时,需要事先准备好冲击钻的钢管(主钢管和锤管各一根),钻头和其他必要配件。
按照冲击钻的组装图,将各部件组装起来,然后将冲击钻固定在起重机上。
2. 操作要点•操作人员应先进行一次钻进试验,确保所有设备工作正常。
•冲击钻下降时应尽量避免过快,以免引起钻头跑偏或损坏设备。
•冲击钻钻进时,应持续施加适量的冲击力,以保证钻头稳定进入土层或岩石。
•冲击钻钻进到规定深度时,应慢慢提起冲击钻,避免破坏钻孔壁。
钻孔桩成桩1. 灌注混凝土钻孔桩完成钻进后,需要进行灌注混凝土的操作。
首先,需要在灌注桩底部放置钢筋网,以增强桩的承载能力。
然后,在浇筑混凝土之前,要先进行排气作业,以避免混凝土中存在气泡影响结构强度。
2. 补孔完成灌注混凝土的操作后,需要进行补孔。
在补孔时,需要先将孔底的松散物清理干净,然后将混凝土填入孔中,并用振捣棒进行振捣,以消除混凝土中的空隙和气泡。
3. 除模混凝土充分凝固后,需要进行除模工作。
在除模前,必须先将钻孔桩的表面清理干净,以保证除模后的表面平整光滑。
结语冲击钻钻孔桩钻进及成桩技术是一项重要的地基处理技术,掌握该技术对于提高施工效率和质量具有重要意义。
冲击钻施工技术交底
一、引言
冲击钻是一种常用的钻孔技术,广泛应用于地下工程、岩石勘探和地质调查等领域。
在冲击钻施工过程中,合理的技术交底是确保施工质量和安全的关键之一。
本文将围绕冲击钻施工技术交底进行深入探讨,旨在提供一份详尽和全面的技术参考。
二、冲击钻施工技术交底的重要性
在进行冲击钻施工前,对施工人员进行详细的技术交底十分必要。
以下是冲击钻施工技术交底的重要性:
1.确保施工安全:冲击钻施工是一项高风险的工作,技术交底可以帮助施工人员全面了解施工过程中的安全注意事项,预防事故发生。
2.保证施工质量:冲击钻施工的质量直接影响到工程的稳定性和可靠性。
通过技术交底,施工人员可以了解施工过程中的要点和关键技术,提高工作效率和准确性。
3.规范施工流程:冲击钻施工涉及到多个步骤和操作,通过技术交底可以规范施工流程,减少工程延误和错误。
4.加强团队合作:技术交底可以促进施工团队的沟通和合作,确保每个成员都对整个施工过程有清晰的认知。
三、冲击钻施工技术交底的内容
冲击钻施工技术交底应包含以下内容:
1. 安全事项交底:介绍冲击钻施工过程中的各项安全措施和注意事项,包括佩戴个人防护装备、熟悉应急救援流程等。
2. 施工工艺交底:详细介绍冲击钻施工的基本工艺和步骤,如钻孔准备、钻孔参数设定、杆长选择等。
同时,要重点强调施工中的准确性和规范性。
3. 设备操作交底:对冲击钻设备的操作进行详细说明,包括设备的启动与停止、转速调整、钻杆插入与拆卸等。
同时,还应介绍设备的维护保养方法,确保设备在施工过程中的良好运行。
冲击钻技术交底Lt钻孔桩技术交底1、冲击钻成孔工艺介绍采用卷扬机带动大重量的冲击钻头,在一定的高度内将钻头提升,然后突放使钻头自由降落,利用冲击功能冲挤土层或岩层形成桩孔。
2、冲击钻施工准备工作2・1钻孔场地在旱地时,应去除杂物、换除软土、平整压实,并用枕木、型钢等搭设工作平台。
2・2根据设置的桩位坐标,用全站仪放出每个桩孔的中心位置,然后用钢尺复核各桩孔之间的平面距离。
定出桩位的中心位置,并在周围做上护桩,并报监理工程师检验,经监理工程师检验桩位符合精度要求后可进行护筒的埋设。
2.3准备好足够的造浆材料及设备,以及钻渣堆放场地。
2.4在碎石类土、岩层中宜用十字形钻头;钻头重量应考虑泥浆的吸附作用和钢丝绳及吊具的重量,使总重不超过卷扬机的起重能力。
2.5吊钻头的钢丝绳必须选用同向捻制、柔软优质、无死弯和无断丝者,平安系数不应小于12。
钢丝绳与钻头间须设转向装置并连接牢固,钻孔过程中应经常检査其状态及转动是否正常、灵活。
主绳与钻头的钢丝绳搭接时,两根绳径应相同,捻扭方向必须一致。
2.6泥浆性能指标,应按钻孔方法和地质情况确定并应符合以下规定:泥浆比重:冲击钻机使用实心钻头钻孔时,孔底泥浆比重砂粘土不宜大于1・3,大岩石不宜大于1・2。
黏度:一般地层16〜22,松散易坍底层19〜28s。
含砂率:新制泥浆不大于4%。
胶体率:不小于95%。
pH值:应大于6・5・造浆后应试验全部性能指标,钻孔过程中应随时检验泥浆比重和含砂率,并填写泥浆试验记录表,每个台班不少于一次。
2・7根据孔深,备足混凝土导管,事先预拼并做试压试验,按自下而上顺序编号并标示尺度。
2.8钻孔前应设置巩固、不漏水的孔口护筒。
护筒内径应大于钻头直径,应考虑钢护筒不变形和起吊方便的加强设备,钢护筒长度1・5米〜3.0米,护筒直径比桩径大0.5米。
2・9护筒埋置应符合以下规定:护筒顶面宜高出施工水位或地下水位加,还应满足孔内泥浆面的高度要求,在旱地时还应高出施工地面0・5m。
冲击钻孔灌注桩技术交底1. 引言冲击钻孔灌注桩技术是一种广泛应用于建筑工程的桩基施工方法,也是安装深层地基的一种有效方式。
本文将对冲击钻孔灌注桩技术进行介绍、交底,以期提高施工质量和效率。
2. 冲击钻孔灌注桩的概念冲击钻孔灌注桩,是以钻补壳或拔取管为导向,利用钻具在孔内旋转和上下冲击的作用力,钻孔后灌注砼进行夯实而成的桩。
该技术具有施工速度快、抗剪力强、经济实用的特点。
3. 施工流程及注意事项3.1 施工流程1.确定冲击钻孔桩的位置和孔径2.钻机机位移动到钻孔的位置,设置好冲击钻头3.利用冲击钻头进行钻孔,同时不断取出泥土和破碎岩屑4.达到设计孔深后短暂停机,加注钢筋和砼浆5.再次启动冲击钻机进行钻掏,直至孔内的砼浆流出6.后续可以进行旋削,最后进行整体震实3.2 注意事项1.对土质进行充分的了解,要清楚掌握钻孔时的钻头和泥土的配合,能有效降低冲击钻机的卡钻现象2.冲击钻孔灌注桩孔径的匹配,一定要根据工程需要和孔周土的强度而定。
孔径太小会导致桩底部承载力不够;孔径太大则会造成浪费和压缩土入孔3.施工时,严格按照施工规范进行,不能着急,也不能过于冗长,以保证施工质量和效率4. 桩的设计钢筋的配筋应该遵循机械性能要求,以满足工程的荷载要求。
在冲击钻机施工中应该结合工程地质情况,根据地层的柱状和以及建筑的荷载,确定施工方案及桩的直径、孔深和孔径等技术参数。
5. 冲击钻孔灌注桩的优点1.施工周期短,效率高,提高了工程进度2.施工过程中不需要额外的灌浆和维护,节约了资源3.冲击钻机可以选择垂直方向单孔施工,保障了施工精度4.冲击钻孔灌注桩具有横向抗剪力和良好的承载力,有效增强了建筑物的承重能力6. 结论冲击钻孔灌注桩技术是一种有效的施工方法,具有施工效率高、承重能力强等优点,可以广泛应用于各种建筑工程中。
当然,施工中也需要严格按照规定的流程和注意事项进行操作,以保证施工质量,并提高施工效率和安全。
特大桥冲击钻灌注桩安全技术交底一、工程概述本次施工的特大桥项目采用冲击钻灌注桩基础,桩径范围为_____,桩长为_____。
为确保施工过程中的安全,特进行此次安全技术交底。
二、施工准备阶段的安全措施1、场地平整在施工前,对施工现场进行平整,清除杂物和障碍物。
确保施工场地坚实、平整,能够承受施工设备的重量和施工过程中的冲击。
2、设备检查对冲击钻等施工设备进行全面检查,确保设备性能良好,安全装置齐全有效。
重点检查钻头、钻杆、钢丝绳、卷扬机等部件的磨损情况,发现问题及时维修或更换。
3、临时用电临时用电线路应按照规范进行铺设,采用“三相五线制”,并设置漏电保护装置。
配电箱应加锁,并有专人负责管理。
4、安全防护设施在施工现场周边设置警示标志和防护栏,防止无关人员进入施工区域。
在井口周围设置防护围挡,高度不低于_____米。
三、钻进过程中的安全注意事项1、操作人员要求操作人员必须经过专业培训,取得相应的操作资格证书,熟悉冲击钻的操作规程和安全注意事项。
严禁无证人员操作设备。
2、钻孔作业(1)在钻进过程中,操作人员应密切关注设备的运行情况,如发现异常声响、振动或其他异常情况,应立即停机检查,排除故障后方可继续施工。
(2)控制钻进速度和冲程,避免过大的冲击力对孔壁造成破坏,导致塌孔等事故。
(3)定期检查钻头的磨损情况,及时更换磨损严重的钻头,以保证钻孔质量和施工安全。
3、泥浆制备与使用(1)泥浆池应设置在远离孔口的安全位置,并有明显的警示标志。
(2)泥浆的制备应按照设计要求进行,控制好泥浆的比重、黏度等参数,以保证护壁效果。
(3)在泥浆循环过程中,应防止泥浆泄漏,避免对周围环境造成污染。
4、起重作业(1)在起吊钻具等重物时,应使用符合要求的起重设备和吊具,并由专人指挥。
(2)严禁在起重臂下站人或通行,确保起重作业的安全。
四、钢筋笼制作与安装的安全要求1、钢筋加工(1)钢筋加工场地应平整、坚实,各种机械设备应安装牢固,并有可靠的接地保护。
