边坡(喷锚)验收表
- 格式:doc
- 大小:178.00 KB
- 文档页数:7
工程边坡锚喷支护施工技术及质量控制一、施工顺序1 、周边截水沟与最高一级边坡之间的施工顺序是:场地清理→周边截水沟开挖及衬护→坡顶表土开挖→最高一级边坡开挖→坡面整修。
2 、排水沟与边坡锚喷之间的施工顺序是:〔1〕坡面排水沟衬护在同一级坡面开挖之后,喷混凝土之前进展。
〔2〕马道排水沟开挖,在上一级坡面喷混凝土之前进展。
马道排水沟开挖前,上一级坡面不准喷混凝土。
〔3〕马道以及马道排水沟衬护,在同一部位的相邻上、下级坡面喷混凝土之后进展。
3 、边坡锚喷支护的施工顺序是:坡面整修→施工单位自检→地质素描→地质缺陷处理→检查签证→根底验收→构造分缝分块→铺网→搭脚手架→锚杆孔及安装→检查签证→排水孔及安装→挂网→设置喷混凝土厚度标记→坡面吹扫冲洗→开仓签证→喷混凝土→养护→单元工程验收。
4、地质缺陷处理的施工顺序是:地质缺陷鉴定→确定处理方案→开挖或打锚孔→检查签证→回填混凝土或安装锚杆→检查签证。
第- 1 - 页5、重要工序〔包括锚杆造孔与锚杆安装〕采用旁站监理,其他工序采用跟踪监理与组织检查签证〔验收〕进展质量控制。
6、边坡锚喷支护工程需要变更时,须经过审查批准〔见表2-1〕。
二、坡面整修1、坡面整修按永久船闸开挖及支护技术要求执行。
2、经整修后的坡面、马道的最终轮廓,除航道底部允许局部欠挖10cm外,其余建筑物地基面不得欠挖。
3、各种边坡与地基岩面误差不得超过表3-1的规定。
表2-1 边坡支护工程变更表施工单位:编号:表3-1 开挖轮廓限差表〔cm〕4、坡面起伏差是指垂直设计边坡线方向的凸起与凹陷的差值,经整修后一般不大于20cm〔地质原因除外〕。
5、施工单位三检〔初检、复检、终检〕要求〔1〕坡面平均坡度不得陡于设计坡度为主要检查工程。
〔2〕轮廓测量检查在500m2以内不得少于20点,500m22以上〕均应增加测点。
各轮廓控制点坐标高程必须实测,不得标用设计坐标、高程。
第- 3 - 页〔3〕施工承包单位对轮廊测量成果,进展自检合格后报监理单位检查签证与按规定进展复测检查。
喷锚支护检验批质量验收记录
01060101
单位(子单位)工程名称分部(子分部)
工程名称
地基与基础/边坡分项工程名称喷锚支护
施工单位项目负责人检验批容量
分包单位分包单位项目
负责人
检验批部位喷锚支护检验批
施工依据验收依据
主控项目
验收项目
设计要求及
规范规定
最小/实际
抽样数量
检查记录检查结果
1 /
2 /
3 /
4 /
5 /
6 /
7 /
8 /
9 /
10 /
一般项目
1 /
2 /
3 /
4 /
5 /
施工单位
检查结果
专业工长(施工员):
项目专业质量检查员:
年月日
监理(建设)单位
验收结论
专业监理工程师
(建设单位项目专业负责人):
年月日
注:本表内容的填写需依据《现场验收检验批检查原始记录》。
本检验批质量验收的规范依据见本页背面。

西部资航水电站工程锚杆施工验收表
说明:本表由承建单位报送四份,监理部签署意见后,监理部留一份,返回承建单位三份备查和存档。
西部资航水电站工程
喷锚支护钢筋网施工验收表
说明:本表由承建单位报送四份,监理部签署意见后,监理部留一份,返回承建单位三份备查和存档。
西部资航水电站工程
岩石边坡开挖施工验收表
承建单位:合同编号:编号:
说明:本表由承建单位报送四份,监理部签署意见后,监理部留一份,返回承建单位三份备查和存档。
西部资航水电站工程
锚喷支护单元工程质量评定表
承建单位:合同编号:编号:
说明:本表由承建单位报送四份,监理部签署意见后,监理部留一份,返回承建单位三份备查和存档。
西部资航水电站工程
锚喷支护锚杆、钢筋网工序质量评定表
承建单位: 合同编号:
编号:
说明:本表由承建单位报送四份,监理部签署意见后,监理部留一份,返回承建单位三份备查和存档。
西部资航水电站工程
锚喷支护锚杆、钢筋网工序质量评定表
承建单位:合同编号:编号:
说明:本表由承建单位报送四份,监理部签署意见后,监理部留一份,返回承建单位三份备查和存档。
西部资航水电站工程
锚孔自检记录表
承建单位:合同编号:编号:
检查人:记录人:
西部资航水电站工程
锚孔监理抽检记录表
监理工程师:西部资航水电站工程
排水孔自检记录表
检查人:记录人:
西部资航水电站工程
排水孔监理抽检记录表
监理工程师:西部资航水电站工程
喷射混凝土厚度检查记录表
监理工程师:。
基坑边坡喷锚施工技术交底记录工程名称:某大学新建工程(三期)交底部位:基坑支护工程——边坡喷锚施工技术交底交底内容:一、工程概况:本工程建筑室内标高±0.00相当于绝对标高368.700与369.000m,且地下室基础施工采用369.700m标高控制基础标高施工。
其中XXX楼基坑深度3.0m-9.7m且地下室深基坑与旁边的独立基础距离较近,因此采取局部采用支护桩及网喷设计,采用1:1放坡素喷与网喷混凝土结合方式。
基坑安全等级为二级。
局部排桩支护+桩间网喷,基坑支护降水采用深井井点降水。
其中V5m边坡采用素喷,±5m边坡采用网喷方式,喷射厚度80mm。
请按照基坑设计施工图各大样组织实施。
二、施工准备:1、材料:水泥均采用32.5R普通硅酸盐水泥。
HPB300,©6.5,干性C20混凝土,©50塑料管等。
2、施工机械主要施工机械设备:空压机、混凝土喷射机、钢筋加工机械等。
3、人员:20-25人。
三、施工工艺:放坡、喷护:测量放线-----土方分层开挖一边坡修整------安装泄水孔(口部作临时封堵)----首次混凝土喷射------挂网(不含素喷素喷)------二次混凝土喷射养护。
+网喷:测量放线-1、修坡:测量放线上口边线与下口边线,采用机械与人工配合修坡,坡度符合设计要求。
2、泄水孔:2mX2m,孔深不小于300mm。
3、首次混凝土喷射:分段分片依次进行,自下而上均匀喷射,一次喷射厚度30mm~40mm之间。
4、挂网:纵、横向均布置©6.5@200X200钢筋网片绑扎固定牢靠。
5、喷射二次砼:钢筋网布完后喷射C20砼(总厚度80mm)。
6、喷射作业,应对机械设备,风、水管路和电线等进行全面检查及试运转,保证其安全顺利有效运行。
7、受喷面有滴水、渗水时,喷射前应作好治水疏导操作:有明显出水点时,可埋设导管排水;8、喷射作业应遵守下列规定:①、喷射作业应分段分片分层依次进行,喷射顺序应自上而下;②、喷射作业紧跟工作面时,混凝土终凝到下一循环时间,不应小于3小时③、喷射作业前,钢筋网片的保护层设置间距应符合图纸要求。

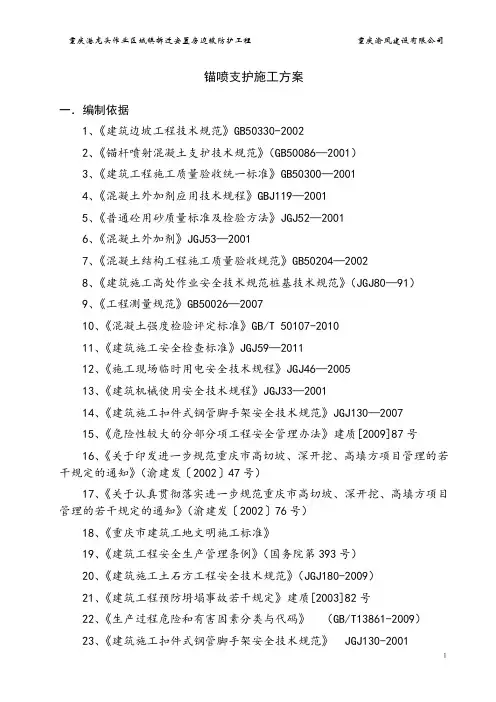

锚喷支护施工方案一.编制依据1、《建筑边坡工程技术规范》GB50330-20022、《锚杆喷射混凝土支护技术规范》(GB50086—2001)3、《建筑工程施工质量验收统一标准》GB50300—20014、《混凝土外加剂应用技术规程》GBJ119—20015、《普通砼用砂质量标准及检验方法》JGJ52—20016、《混凝土外加剂》JGJ53—20017、《混凝土结构工程施工质量验收规范》GB50204—20028、《建筑施工高处作业安全技术规范桩基技术规范》(JGJ80—91)9、《工程测量规范》GB50026—200710、《混凝土强度检验评定标准》GB/T 50107-201011、《建筑施工安全检查标准》JGJ59—201112、《施工现场临时用电安全技术规程》JGJ46—200513、《建筑机械使用安全技术规程》JGJ33—200114、《建筑施工扣件式钢管脚手架安全技术规范》JGJ130—200715、《危险性较大的分部分项工程安全管理办法》建质[2009]87号16、《关于印发进一步规范重庆市高切坡、深开挖、高填方项目管理的若干规定的通知》(渝建发〔2002〕47号)17、《关于认真贯彻落实进一步规范重庆市高切坡、深开挖、高填方项目管理的若干规定的通知》(渝建发〔2002〕76号)18、《重庆市建筑工地文明施工标准》19、《建筑工程安全生产管理条例》(国务院第393号)20、《建筑施工土石方工程安全技术规范》(JGJ180-2009)21、《建筑工程预防坍塌事故若干规定》建质[2003]82号22、《生产过程危险和有害因素分类与代码》(GB/T13861-2009)23、《建筑施工扣件式钢管脚手架安全技术规范》 JGJ130-200124、《关于防止施工坍塌事故的紧急通知》建[1999]133号25、《建筑工程预防高处坠落事故若干规定》26、《关于加强高切坡、深开挖建设项目管理的补充通知》 (渝建发[1999]159号)27、涪陵龙头港物流园区二期安置房边坡设计施工图集28、现行国家法律法规;重庆市地方标准、规范、规程及适应文件29、施工工期要求及现场实际情况二、主要工程数量场地后沿靠近红线一侧(东北侧),从坡顶线位置开始向场内放坡做喷锚支护处理。
锚杆孔施工质量验收表锚杆孔验收展示图单位工程名称瓮福磷矿二期接替穿岩洞基建剥离工程一标段施工依据“东侧EL1356m~EL1380m边坡喷锚支护方案”报审表(WFEQ-PC-2011-09-78)分部工程名称穿岩洞矿段北采场东翼边坡工程施工单位中国水利水电第九工程局有限公司单元工程名称EL1356m~EL1380m边坡支护K0+070~K0+105段检验日期年月日平面/展示图:施工单位意见:质检员:年月日监理单位意见专业监理工程师:年月日锚杆孔检查记录锚杆制作安装质量验收表GB50086-2001/GB50204-2002单位工程名称瓮福磷矿二期接替穿岩洞基建剥离工程一标段施工依据“东侧EL1356m~EL1380m边坡喷锚支护方案”报审表(WFEQ-PC-2011-09-78)分部工程名称穿岩洞矿段北采场东翼边坡工程施工单位中国水利水电第九工程局有限公司单元工程名称EL1356m~EL1380m边坡支护K0+070~K0+105段检验日期年月日项次检查项目施工单位检查评定记录监理(建设)单位验收记录1 力学性能检验合格2 化学成分等专项检验合格3 抗震用钢筋强度实测值合格4 △砂浆标号符合设计要求5 △注浆材料符合设计和规范要求6 △锚孔清理无岩粉、积水7 △锚杆抗拔力符合设计和规范要求8 锚杆钢筋材质、规格、尺寸符合设计要求项次检查项目质量标准允许偏差(cm)检测点数合格点数监理(建设)单位验收记录9 孔位偏差小于1010 孔深偏差±511 孔轴方向垂直岩面或符合设计要求测点总数合格率(%)附图施工单位检查评定结果专业工长(施工员)施工班组长承包单位:项目专业质量检查员:年月日监理(建设)单位验收结论专业监理工程师:(建设单位项目专业技术负责人):年月日锚杆安装检查记录排水孔施工质量验收表排水孔平面/展示图单位工程名称瓮福磷矿二期接替穿岩洞基建剥离工程一标段分部工程名称穿岩洞矿段北采场东翼边坡工程单元工程名称EL1356m~EL1380m边坡支护K0+070~K0+105段施工依据“东侧EL1356m~EL1380m边坡喷锚支护方案”报审表(WFEQ-PC-2011-09-78)桩号、高程检验日期年月日平面/展示图:施工单位:质检员:日期:年月日监理单位意见:专业监理工程师:日期:年月日排水孔检查记录钢筋网制作安装质量检查表GB50086-2001/GB50204-2002单位工程名称瓮福磷矿二期接替穿岩洞基建剥离工程一标段施工依据“东侧EL1356m~EL1380m边坡喷锚支护方案”报审表(WFEQ-PC-2011-09-78)分部工程名称穿岩洞矿段北采场东翼边坡工程施工单位中国水利水电第九工程局有限公司单元工程名称EL1356m~EL1380m边坡支护K0+070~K0+105段检验日期年月日项次检查项目施工单位检查评定记录监理(建设)单位验收记录1 力学性能检查合格2 化学成分等专项检验合格3 受力钢筋的弯钩弯折符合要求4 外观质量符合要求5 钢筋调直符合要求6 钢筋材质、规格、尺寸符合要求项次检查项目质量标准允许偏差(cm)施工单位检查记录监理(建设)单位验收记录7 钢筋间距±28 钢筋与基岩面距离±19 钢筋绑扎牢固测点总数合格率(%)附图施工单位检查评定结果专业工长(施工员)施工班组长项目专业质量检查员:项目专业质检部门负责人:年月日监理(建设)单位验收结论专业监理工程师:(建设单位项目专业技术负责人):年月日喷射混凝土过程质量检查表。
分项工程检验申请和中间交验审批表
施工单位合同号
施工放样现场记录表
施工单位合同号
公路工程建设项目
边坡锚固防护现场质量检验报告单(一)(锚杆、锚索)施工单位:合同号:
公路工程建设项目
边坡锚固防护现场质量检验报告单(二)(坡面结构)
施工单位:合同号:
现场核验记录施工单位合同号
自检现场检测记录表
施工单位合同号
结构物钢筋施工原始记录
施工单位合同号
砌石工程现场质量检验报告单(二)(干砌片石)
施工单位:合同号:
水泥混凝土(砂浆)浇筑申请及施工记录
施工单位合同号
公路工程建设项目
锚喷支护(锚杆、钢筋网)现场检查记录
施工单位合同号
锚杆、锚索分项工程质量检验评定表
浙路(ZP)106[611] 八T古十工口七正工程部位:浙路(ZP)106[611]锚杆、锚由目Z圭、八币日,八日田、干日丁产
刀项工程名轴(桩号、墩台号、孔号) 索分项工程质量检验评定表所属建仅项目(口同段) 项目工程
所属分部工程名称:所属单位工程:项目工程施工单位:分项工程编号:
浙江省交通建设工程监督管理局
_________________________________ 坡面结构分项工程质量检验评定表
浙路(ZP)106[611-1]
分项工程名称:
1程部位K
浙路(ZP)1O6[611-1]坡面结
诉屋裙沿而曰r 构什项工程质量检验评定表
所属建及项目(
合同段
)
项目工程 检验负责人:
检测:
记录:
复核:
年月日
浙江省交通建设工程监督管理局。
锚杆(喷锚)挡墙支护边坡工程质量技术要点一、参考标准《建筑边坡工程技术规范GB50330-2002》《锚杆喷射混凝土支护技术规范GB50086-2001》《建筑地基基础设计规范GB50007-2002》《建筑地基基础设计规范DBJ50-047-2006》《重庆市建设领域限制、禁止使用落后技术通告(第五号)》二、名词解释1.永久性边坡:使用年限超过2年的边坡。
2.锚杆挡墙支护:由锚杆(索)、立柱和面板组成的支护。
3.锚喷支护:由锚杆和喷射混凝土面板组成的支护。
4.喷射混凝土:利用压缩空气或其他动力,将按一定配比拌制的混凝土混合物沿管路输送至喷头处,以较高速度垂直喷射于受喷面,依赖喷射过程中水泥与骨料的连续撞击,压密而形成的一种混凝土。
三、锚杆边坡一般要求1.边坡工程应设泄水孔,泄水孔边长或直径不宜小于100mm,外倾坡度不宜小于5%;间距宜为2~3m,并宜按梅花型布置。
最下一排泄水孔应高于地面或排水沟底面不小于200mm。
在地下水较多或有大股水流处,泄水孔应加密。
2.在泄水孔进水侧应设置反滤层或反滤包。
反滤层厚度不应小于500mm,反滤包尺寸不应小于500mm×500mm×500mm;反滤层顶部和底部应设厚度不小于300mm的粘土隔水层。
3.作支护用的岩石锚杆,锚杆直径D不宜小于100mm;作防护用的锚杆,其直径D可小于100mm,但不应小于50mm。
4.下列情况下锚杆应进行基本试验,并应符合“五、相关试验”之规定:①采用新工艺、新材料或新技术的锚杆;②无锚固工程经验的岩土层内的锚杆;③一级边坡工程的锚杆。
5.灌浆材料性能应符合下列规定:①水泥宜使用普通硅酸盐水泥,必要时可采用抗硫酸盐水泥,其强度不应低于42.5MPa;②砂的含泥量按重量计不得大于3%,砂中云母、有机物、硫化物和硫酸盐等有害物质的含量按重量计不得大于1%;③浆体材料28d的无侧限抗压强度,用于全粘结锚杆时不应低于25MPa,用于锚索时不应低于30MPa。
苏家河口水电站工程工程验收常用表格中国水利水电建设工程咨询昆明公司苏家河口水电站工程监理部2005年1月13日关于印发苏家河口水电站工程验收有关质量信息记录的通知各参建单位:为进一步规范苏家河口水电站在各单项工程验收中,实现标准化、程序化,确保工程资料的完整、准确、系统,符合并满足相应的国家和行业的现行规程、规范和标准,现将有关申报、验收签证及质量评定记录印发给你们,请各单位自2006年1月起,在申报工程验收签证及质量评定时一律使用印发的样表。
同时,希望各单位加强“三检”工作,其“三检”资料的填写应严格按照有关的规程、规范和标准进行。
各种表格样式目录如下:一、综合验收表(单)1、单位工程开工申请单2、分部(分项)工程开工申请单3、施工技术方案报审表4、施工放样报验单5、施工测量成果报审表6、工程量签证单7、分部(分项)工程验收申请表1)分部(分项)工程质量评定表2) 分部(分项)工程验收签证书8、单位工程质量评定表9、项目验收申报表二、开挖单元工程验收1、明挖(或隐蔽工程基础)单元工程验收申请表1)石方开挖工程爆破设计申请表2)爆破开挖钻孔质量检查表3)爆破开挖装药质量检查表4)石方明挖单元工程验收签证单5)石地基开挖单元工程验收签证单6)石边坡开挖单元工程验收签证单7)石方明挖单元工程质量评定表8)地基开挖单元工程质量评定表9)石边坡开挖单元工程质量评定表10)地质原因超挖超填工程量签证单2、洞室开挖单元工程验收申请表1)洞室开挖工程爆破设计申请表2)洞室开挖单元工程验收签证单3)洞室开挖单元工程质量评定表4)洞挖施工期附加支护工程量认定及质量检查验收签证单三.、锚、喷支护单元工程验收喷、锚支护单元工程验收申请表1)施工期附加支护工程量签证单2)喷、锚支护单元工程验收签证单3)锚杆施工验收签证单4)喷砼施工前验收签证单5)喷锚支护锚杆、钢筋网工序质量评定表6)喷、锚支护喷射砼工序质量评定表7)喷锚支护单元工程质量评定表四、预应力锚索单元(一根)工程验收预应力锚索单元(一根)工程质量评定表1)锚索孔造孔合格证2)号钻孔记录3)岩芯相关表4)取芯孔质量评定表5)岩芯入库清单6)号锚索钻孔柱状图7)锚索孔特殊情况处理表8)预应力锚索编制合格证9)锚索孔灌浆记录表10)锚索砼垫墩开仓证11)锚索准拉证12)锚索张拉预紧记录表13)锚索整体张拉记录表五、混凝土单元工程验收混凝土单元工程验收申请表1)校模签证单2)砼浇筑、衬砌开仓证3)砼准浇证4)砼钢筋工序质量评定表5)砼模板工序质量评定表6)砼止水片(带)安装质量评定表(视具体情况是否附带)7)伸缩缝材料安装质量评定表(视具体情况是否附带)8)铁件安装质量评定表(视具体情况是否附带)9)预埋件工序质量评定表(视具体情况是否附带)10)冷却及接缝灌浆管路安装质量评定表(视具体情况是否附带)11)基础面或混凝土施工缝处理工序质量评定表12)砼浇筑工序质量评定表13)砼外观质量评定表14)砼单元工程质量评定表六、灌浆单元工程验收灌浆单元工程验收申请表1)帷幕灌浆单元工程灌前检查验收签证单2) 固结灌浆单元工程验收签证单3)回填灌浆单元工程验收签证单4)帷幕灌浆单元工程验收签证5)固结灌浆单元工程质量评定表6)回填灌浆单元工程质量评定表7)幕灌浆单元工程质量评定表七、浆砌石单元工程验收浆砌石单元工程验收申请表1)砌石基础面工序质量评定表2浆砌石单元工程验收签证单3浆砌石层面处理工序质量评定表4浆砌石砌筑工序质量评定表5浆砌石单元工程质量评定表八、排水孔单元工程验收排水孔单元工程验收申请表1)排水孔单元工程验收签证单2) 排水孔单元工程质量评定表九、安全监测单元工程验收安全监测单元工程验收申请表1)进场监测仪器质量监测报告2)验收签证单3) 安全监测仪器单元工程质量评定表4) 埋设安装考证表十、试验检测表(单)1、砂料检测试验记录表2、粗骨料检测试验记录表3、砂石骨料产品质量检验报告单4、水泥检验报告表5、水泥化学检测报告6、水泥物理品质试验记录7、粉煤灰品质检验报告表8、粉煤灰物理品质试验记录9、砼外加剂物理性能检验报告表10、钢筋力学性能检验记录表11、钢筋、钢构件焊接质量检测报告表12、水工砼拌和质量检测报告单13、混凝土强度检验记录表14、混凝土拌和配料报告表15、混凝土用碎石或卵石检验报告表16、混凝土用砂检验报告表17、建筑材料质量检验合格证18、砂料质量评定表19、粗骨料质量评定表20、混凝土拌和质量评定表21、混凝土性能质量评定表22、混凝土质量评定表十一、其它单元工程验收1、钢筋砼预制构件质量报告单2、预制构件模板施工质量评定表3、预制构件钢筋施工质量评定表4、预制构件预应力施工质量评定表5、预制构件混凝土浇筑质量评定表6、预制构件外观质量评定表7、预制构件混凝土性能、结构性能质量评定参考表8、钢筋混凝土预制构件制作单元工程质量评定表9、混凝土单元工程养护记录表10、涵洞分项工程检查表11、路基(土方、石方路基)分项工程检查表12、路面(混凝土面层、基层)检查表13、路面(泥结石路面)检查表14、水利水电建设工程苏家河口水电站×××工程验收鉴定书工程各种验收表(单)一、综合验收表(单)1、单位工程开工申请单附件:1)施工组织设计2)控制性施工进度计划3)进场施工设备表4)施工组织及人员计划5)质量和安全保证体系2、分部(分项)工程开工申请单附件:1)分部(分项)工程施工措施2)分部(分项)工程施工进度表3)质量和安全保证措施3、施工技术方案报审表4、施工放样报验单5、施工测量成果报审表6、分部(分项)工程验收申请表附件:1)施工报告2)施工质量报告3)分部(分项)工程质量评定表4) 分部(分项)工程验收签证书7、单位工程质量评定表8、工程项目验收申报表二、开挖单元工程验收1、明挖(或隐蔽工程基础)单元工程验收申请表附件:1)工程量签证单2)实测地形图3)开挖剖面图4)石方开挖工程爆破设计申请表5)爆破开挖钻孔质量检查表6)爆破开挖装药质量检查表7)土石方明挖单元工程验收签证单/岩石地基开挖单元工程验收签证单/岩石边坡开挖单元工程验收签证单(根据开挖的实际情况选填其中的一种单元工程验收签证单)8)土石方明挖单元工程质量评定表/岩石地基开挖单元工程质量评定表/岩石边坡开挖单元工程质量评定表(根据开挖的实际情况选填其中的一种单元工程质量评定表)9)地质原因超挖超填工程量签证单(有地质原因等超挖的填写)2、洞室开挖单元工程验收申请表附件:1)工程量签证单2)测量复核过的断面图3)洞室开挖工程爆破设计申请表4)爆破开挖钻孔质量检查表5)爆破开挖装药质量检查表6)洞室开挖单元工程验收签证单7)洞室开挖单元工程质量评定表8)洞挖施工期附加支护工程量认定及质量检查验收签证单9)地质原因超挖超填工程量签证单(有地质原因等超挖的填写)三.、锚、喷支护单元工程验收喷、锚支护单元工程验收申请表附件:1)工程量签证单2)施工期附加支护工程量签证单(施工期有附加支护工程量的)3)喷、锚支护单元工程验收签证单4)锚杆施工验收签证单5)喷砼施工前验收签证单6)配料单(砂浆、喷砼)7)取样试验结果(砂浆、喷砼)8)喷锚支护锚杆、钢筋网工序质量评定表(有挂网的)9)喷、锚支护喷射砼工序质量评定表10)喷锚支护单元工程质量评定表11)断面图等资料(视具体情况是否附带)四、预应力锚索单元(一根)工程验收预应力锚索单元(一根)工程质量评定表附件:1)工程量签证单2)锚索孔造孔合格证3)号钻孔记录4)岩芯相关表(视具体情况是否附带)5)取芯孔质量评定表(视具体情况是否附带)6)岩芯入库清单(视具体情况是否附带)7)号锚索钻孔柱状图8)锚索孔特殊情况处理表9)预应力锚索编制合格证10)锚索孔灌浆记录表11)锚索砼垫墩开仓证12)锚索准拉证13)锚索张拉预紧记录表14)锚索整体张拉记录表五、混凝土单元工程验收混凝土单元工程验收申请表附件:1)工程量签证单2)施工期附加支护工程量签证单(施工期有附加支护工程量的)3)钢筋下料单4)校模签证单5)配料单(混凝土)6)混凝土取样试验结果7)砼浇筑、衬砌开仓证8)砼准浇证9)砼钢筋工序质量评定表10)砼模板工序质量评定表11)砼止水片(带)安装质量评定表(视具体情况是否附带)12)伸缩缝材料安装质量评定表(视具体情况是否附带)13)铁件安装质量评定表(视具体情况是否附带)14)预埋件工序质量评定表(视具体情况是否附带)15)冷却及接缝灌浆管路安装质量评定表(视具体情况是否附带)16)基础面或混凝土施工缝处理工序质量评定表17)砼浇筑工序质量评定表18)砼单元工程质量评定表19)砼外观质量评定表20)断面图等资料(视具体情况是否附带)六、灌浆单元工程验收灌浆单元工程验收申请表附件:1)工程量签证单2)实测布孔位置图3)施工记录4)帷幕灌浆单元工程灌前检查验收签证单5)固结灌浆单元工程验收签证单/回填灌浆单元工程验收签证单/帷幕灌浆单元工程验收签证(根据灌浆的类型选填其中的一种单元工程验收签证单)6)固结灌浆单元工程质量评定表/回填灌浆单元工程质量评定表/帷幕灌浆单元工程质量评定表(根据灌浆的类型选填其中的一种单元工程质量评定表)七、浆砌石单元工程验收浆砌石单元工程验收申请表附件:1)工程量签证单2)砂浆配合比配料单3)浆砌石基础面工序质量评定表4)浆砌石单元工程验收签证单5)浆砌石层面处理工序质量评定表6)浆砌石砌筑工序质量评定表7)浆砌石单元工程质量评定表八、排水孔单元工程验收排水孔单元工程验收申请表附件:1)工程量签证单2)实测布孔位置图3)排水孔单元工程验收签证单4)排水孔单元工程质量评定表九、安全监测单元工程验收安全监测单元工程验收申请表附件:1)工程量签证单2)钻孔记录表3) 钻孔柱状图4) 进场监测仪器质量监测报告5)验收签证单6)安全监测仪器单元工程质量评定表7)埋设安装考证表十、试验检测表(单)1、砂料检测试验记录表2、粗骨料检测试验记录表3、砂石骨料产品质量检验报告单4、水泥检验报告表5、水泥化学检测报告6、水泥物理品质试验记录7、粉煤灰品质检验报告表8、粉煤灰物理品质试验记录9、砼外加剂物理性能检验报告表10、钢筋力学性能检验记录表11、钢筋、钢构件焊接质量检测报告表12、水工砼拌和质量检测报告单13、混凝土强度检验记录表14、混凝土拌和配料报告表15、混凝土用碎石或卵石检验报告表16、混凝土用砂检验报告表17、建筑材料质量检验合格证18、砂料质量评定表19、粗骨料质量评定表20、混凝土拌和质量评定表21、混凝土性能质量评定表22、混凝土质量评定表十一、其它单元工程验收1、钢筋砼预制构件质量报告单2、制构件模板施工质量评定表3、预制构件钢筋施工质量评定表4、预制构件预应力施工质量评定表5、预制构件混凝土浇筑质量评定表6、预制构件外观质量评定表7、预制构件混凝土性能、结构性能质量评定参考表8、钢筋混凝土预制构件制作单元工程质量评定表9、混凝土单元工程养护记录表10、涵洞分项工程检查表11、路基(土方、石方路基)分项工程检查表12、路面(混凝土面层、基层)检查表13、路面(泥结石路面)检查表14、水利水电建设工程洪家渡电站××××工程验收鉴定书明挖(或隐蔽工程基础)单元工程验收申请表承建单位:合同编号:№说明:1、本表随同报送文件,有在□中打“√”无在□中打“×”;2、本表由承建单位报送五份,监理部签署意见后,监理部留二份,返回承建单位三份备查和存档。
成中集团JD — 010边坡喷锚班组安全技术交底ml-表 A5 — 11•喷锚机具应完好,管路接口应严密,防护装置必须齐全有效,电气接线应符合施工 用电安全技术交底的具体要求。
使用前应检查、试运行,确认正常。
2.边坡喷锚支护应依据设计规定自上而下分段、分层进行。
3.喷射混凝土应采用混凝土喷射机,并符合下列要求: (1)作业时,操作人员应按规定佩戴防护用品,禁止裸露身体作业。
(2)作业后应卸下喷嘴清理干净,并将喷射机外粘附的混凝土清除干净。
⑶喷射手和机械操作工应有联系信号,送风、加料、停料、停风和发生堵塞时,应及 时联系,密切配合。
⑷ 喷嘴前方严禁站人,喷嘴不得对向人和设备。
(5)作业中暂停时间超过 1h 和作业后,必须将仓内和输料管内的干混合料全部喷 出。
(6)喷射机手必须经安全技术培训,经考核合格方可上岗。
4. 支护作业应由作业组长指挥。
采用空气压缩机时,其操作工应听从钻孔、注浆操作 工的指令;机具发生障碍,必须停机、断电、卸压后方可处理。
5. 在边坡支护施工过程中,道路上的车辆应限速行驶,并清除路面上的坚硬物;边坡 支护的泄水通道结构和泄水孔位置应符合设计规定。
6. 上层支护后,应待混凝土强度达到设计规定,方可开挖下层土方;有爆破作业时, 喷射混凝土终凝距下次爆破间隔时间不得小于 3h 。
7. 施工中,作业面下方不得有人;边坡采用圬工砌体支护时,应符合下列要求: (1)砂浆拌和、运输和砌体养护应符合相关安全技术交底的具体要求。
(2)砌筑施工过程应符合相应安全技术交底的具体要求。
(3)砌体材质、厚度、砂浆标号、砌体养护应符合相关的安全技术交底的具体要求。
(4) 原材料、砂浆等不得堆放在作业区外。
8. 安设钢筋(或型钢)骨架与挂网前应清理作业面松土和危石,确认土壁稳定;安骨 架应与挖施工单位成中投资集团 单位工程名称 金沙家园 施工部位边坡基础施工内容边坡喷锚安 全技 术交 底 内 容掘土方紧密结合,挖完一层土方后应及时安装骨架,每层骨架应及时形成闭合框架;挂网应及时,并与骨架连接牢固。
随县财政国库集中收付中心综合服务大楼边坡支护设计说明(公司名称)二○一三年四月随县财政国库集中收付中心综合服务大楼边坡支护设计说明随县财政国库集中收付中心综合服务大楼边坡支护设计说明总经理:总工程师:审定人:审核人:项目负责人:(公司名称)二○一三年四月目录一、工程概况 (1)二、边坡工程地质条件 (1)(一)地形地貌 (1)(二)地层岩性及工程地质特征 (1)(三)地震 (1)(四)水文地质条件 (1)三、边坡支护方案概述 (2)(一)设计原则 (2)(二)设计依据 (2)(三)边坡支护方案选择 (2)四、分项工程设计 (2)(一)边坡设计计算 (2)(三)喷锚支护设计 (2)五、边坡工程施工 (3)(一)施工条件 (3)(二)施工总体布置 (3)(三)主要施工方法 (3)(四)信息法施工及边坡险情处理措施 (4)六、边坡工程质量检查、监测及验收 (5)(一)质量检验 (5)(二)工程监测 (5)(三)工程验收 (6)附图目录附件1:计算书随县财政国库集中收付中心综合服务大楼边坡支护设计说明一、工程概况随县财政国库集中收付中心拟在随县征地范围内建综合服务大楼。
该工程由1栋六层综合楼、1栋3层办公楼和1栋11层综合楼组成。
场区地形起伏较大,地势西高东低,场地整平标高91.00m。
在场地整平过程中,场区西侧形成高约7m的临时性土质边坡.由于设计建筑物距边坡坡脚较近,边坡破坏后果严重,按《建筑边坡工程技术规范》(GB50330—2002),边坡工程重要性等级为二级。
受建设单位委托,我公司承担拟建场地边坡工程设计任务。
二、边坡工程地质条件(一)地形地貌边坡场区位于随县征地范围内。
该场地地貌单元为低山丘陵,场地地形起伏较大,属中等复杂场地。
场地原始地形为西高东低,边坡影响范围内最大高程为100.50m左右,西侧坡顶高程为98.00m;相对高差为7m;南侧坡顶高程为98。
10m,相对高差为7。
1m;北侧坡顶高程为100.50m,相对高差为9.5m.现场地整平完成,场区整平高程为91.00m。
锚杆施工验收表
说明:本表由承建单位报送四份,监理部签署意见后,监理部留一份,返回承建单位三份备查和存档。
喷锚支护钢筋网施工验收表
说明:本表由承建单位报送四份,监理部签署意见后,监理部留一份,返回承建单位三份备查和存档。
边坡开挖施工验收表
承建单位:
说明:本表由承建单位报送四份,监理部签署意见后,监理部留一份,返回承建单位三份备查和存档。
锚孔检查记录表
排水孔检查记录表承建单位:
喷射混凝土厚度检查记录表。
支护边坡喷锚安全技术交底技术交底记录表C2-1工程名称施工单位交底提要编号006朗诗东山逸园1#写字楼、地库(人交底日期防工程)张家口市第二建筑工程有限责任公分项工程名称司边坡锚喷2020年5月1日支护工程交底内容:一、支护方案结合场地周边环境及地质情况,本基坑支护采用自然放坡,放坡平均坡率1:0.85;采用四步支护。
1、坡面采用C20喷射混凝土,厚度100mm,内铺φ6@200单层双向钢筋网片,外压φ16钢筋加强筋,设置φ18@1650钢筋地锚(垂直高度1500),加强筋与短筋、地锚、短钉可靠焊接。
2、混凝土喷射作业因分层分段进行,同一分段内喷射顺序因自下而上,一次喷射厚度不小于40mm,喷头与受喷面应保持垂直,距离宜为0.6-1m,喷射混凝土终凝2小时后进行洒水养护,养护时间不小于7d。
3、钢筋网片与坡面的间隙不小于25mm。
4、喷射混凝土细骨料宜选用中粗砂,含泥量应小于3%;粗骨料宜选用粒径不大于20mm的级配碎石;水泥与砂石的重量比宜为1:4-1:4.5,砂率宜为45%-55%,水灰比为0.4-0.5。
二、边坡锚喷施工方法1、喷锚支护参数1.1锚杆:锚杆主体为Φ18螺纹钢筋,横向间距1650mm 及竖向间距1500mm。
1.2锚孔:锚杆孔径为Φ110mm,水平夹角为俯角10°~15°,采用人工成孔。
1.3注浆:孔内安置锚杆后进行压力注浆,接纳PO42.5#纯水泥浆,水灰比为0.40~0.45,注浆压力为0.2~0.4MPa。
1.4喷射砼:锚杆或锚管注浆完成后,按要求修整坡面,在边壁上挂Ф6.5@200×200钢筋网,焊接锚杆头,然后喷射砼,配合比为水泥:砂:碎石=1:2:2.5(重量比)。
砼强度等级不低于C20。
2、注意事项2.1施工过程中遇到地下设施或特殊地质条件,须根据实际情况适当调整锚杆的位置、长度及倾角,并做好记录。
严禁强行穿越不明障碍物或地下管线。
锚杆施工验收表
说明:本表由承建单位报送四份,监理部签署意见后,监理部留一份,返回承建单位三份备查和存档。
喷锚支护钢筋网施工验收表
说明:本表由承建单位报送四份,监理部签署意见后,监理部留一份,返回承建单位三份备查和存档。
边坡开挖施工验收表
承建单位:
说明:本表由承建单位报送四份,监理部签署意见后,监理部留一份,返回承建单位三份备查和存档。
锚孔检查记录表
排水孔检查记录表承建单位:
喷射混凝土厚度检查记录表。
