二衬施工工艺试验
- 格式:doc
- 大小:84.50 KB
- 文档页数:11
隧道⼆次衬砌⾸件⼯程施⼯⼯艺总结报告⼆次衬砌⾸件⼯程施⼯⼯艺总结报告⼀、⼯程概况陈⽥坑隧道为连拱(岩质)隧道,隧道屯溪端桩号为K68+555,设计标⾼为184.392m;景德镇端桩号为K68+740,设计标⾼为183.490m;隧道长185m,最⼤埋深为52.1m。
隧道纵坡为1.10%和-2.100%,变坡点为K68+650,隧道平⾯上均呈直线展布,总体⾛向为260°。
隧道设计净宽2×10.25m、净⾼5.0m,设计时速80K/h。
⼆、施⼯⼯艺总结1、⼯程测量对每模⼆次衬砌,都将在模板台车就位后⽤经纬仪测量其轴线偏位,⽤⽔准仪测量其⾼程偏差;拆模后也将复测⼀次。
2、地表⽔与地下⽔防治按照“以排为主,防排结合,综合治理”的原则进⾏。
防、截、排、堵相结合,形成完整的房排⽔系统,使隧道防⽔可靠,排⽔畅通。
隧道洞⾝采⽤⼟⼯布加防⽔板防护,Φ50打孔波纹管及引⽔经纵向排⽔管、横向引⽔管将⽔排到中⼼⽔沟中。
3、排⽔盲沟管的施⼯⼯艺纵向排⽔盲沟在衬砌施⼯前连接好,严格按照图纸盲沟布置图的位置将三通管与横向泄⽔管连接。
最后在防⽔板施⼯时⼀并将环向和纵向排⽔盲管半包围4、防⽔层、⽌⽔带、⽌⽔条施⼯4.1防⽔层的铺设防⽔板利⽤多功能作业平台车⽤吊环法整幅式挂设,采⽤⽆钉挂设⼯艺施⼯,使⽤强⼒钉及热融衬垫将⼟⼯布固定在喷射砼基⾯上,⽤压焊器使热融衬垫与防⽔板热融焊接,铺设在⼟⼯布表⾯。
施⼯中使⽤两个作业平台车,每个长6m。
⼀个⽤作基⾯处理,⼀个⽤作挂防⽔层,基⾯处理通常超前于防⽔层作业两个循环。
防⽔板多功能作业平台⽰意如下:防⽔板铺设作业台车(正⾯)两防⽔层搭接宽度不⼩于10cm,接缝采⽤热合机进⾏双缝焊接。
焊接时,其焊接温度和速度根据材质由试验确定。
焊接完成后,对焊缝进⾏⽓密性检查。
(⼀)防⽔层铺设前的准备⼯作1.测量隧道坑道开挖断⾯,对⽋挖部位应加以凿除,对喷射混凝⼟表⾯凹凸显著部位应分层喷射找平;外露的锚杆头及钢筋⽹应头齐根切除,并⽤⽔泥砂浆抹平,使混凝⼟表⾯平顺。
二次衬砌施工工艺仰拱及填充1.7.1有仰拱的地段采用仰拱先行的施工方法,以起到早闭合,防塌方的作用,并能够营造良好的施工环境。
为保证工期要求,减少仰拱及填充对施工进度的影响,降低施工干扰,开挖和浇筑砼时利用仰拱栈桥保证运砟车辆和其他车辆的通行。
仰拱砼与填充砼分开浇筑。
仰拱栈桥施工见示意图2-5-68。
衬砌台车衬砌初期支护通风管待施作仰拱地段已施做铺底段仰拱栈桥待落底图2-5-68 仰拱栈桥施工示意图仰拱开挖不允许欠挖,超挖部分采用同级砼回填。
施作仰拱砼时将基底清理干净,并且注意及时排水。
支立模板,排干积水,经监理工程师验收合格后浇筑砼,仰拱整体浇筑,一次成型。
仰拱的钢筋绑扎和浇筑采用大样板,以保证钢筋保护层的厚度,确保不露筋。
.填充砼在仰拱砼终凝后进行浇筑,一次浇筑到位。
1.7.2 拱、墙二次衬砌隧道衬砌施工工艺流程见图2-5-69。
2-5-69 图衬砌施工工艺流程图隧道拱墙衬砌在围岩及初期支护变形基本稳定后进行,适度紧跟开挖。
隧道二次衬砌采用衬砌台车,整体浇筑。
砼由洞外自动计量拌合站集中拌合,砼搅拌输送车运输至浇筑地点,然后由砼输送泵泵送入衬砌台车模板内。
.准确测量使衬砌台车定位,保证衬砌台车中线与隧道中线一致,拱墙模板成型后固定,测量复核无误;然后清理基底杂物、积水和浮砟,装设钢制挡头模板,按设计要求装设止水带,并自检防水系统设置情况。
灌注砼自下而上,先墙后拱,对称浇筑。
砼通过模板上预留的孔口浇筑,模板上的预留的孔口分层布置,层高不大于1.5m。
捣固采用插入式振动器;为防止拱部砼浇筑出现空穴,拱部宜配置流态砼灌注,且堵头板宜分层设排水孔排出泌浆水。
二次衬砌拆模时间符合下列规定:①在初期支护变形稳定后施工的,砼强度应达到8.0MPa以上;②初期支护未稳定,二次衬砌提前施做时砼强度达到设计强度的100%以上;③特殊情况下,应根据试验及监控量测结果决定拆模时间。
砼浇筑完毕后,砼养护期限按《铁路隧道工程施工技术指南》及设计要求执行。
国道隧道二衬施工工艺流程1. 施工准备阶段
- 审核设计文件,并制定详细的施工组织设计方案
- 编制施工技术交底和施工作业指导书
- 准备施工机械设备、仪器、模板等
- 场地平整和临时设施布置
- 材料准备(钢筋、混凝土、防水材料等)
2. 洞身支护及二衬衬砌
- 洞身喷锚支护,安装钢拉锚、托梁等临时支护
- 铺设二衬防水层
- 架设二衬模板,绑扎二衬钢筋
- 混凝土浇筑、振捣、养护
3. 仪器监测及质量控制
- 安装收敛及位移监测设备
- 混凝土强度检测
- 防水层质量检测
- 二衬厚度及外观检查
4. 隧道附属设施安装
- 排水系统设施安装
- 通风设施安装
- 照明设施安装
- 消防设施安装
5. 二衬后期养护及保护
- 掌子面防护加固
- 裂缝处理与修补
- 环境恢复及场地清理
6. 验收和移交
- 隧道整体结构检查
- 附属设施检查
- 工程文件资料归档
- 工程移交
以上为国道隧道二衬施工的主要工序及流程,具体细节根据实际工程情况及设计要求而定,确保各道工序衔接紧密、质量可控。
隧道二次衬砌施工工艺1适用范围本作业指导书适用于隧道工程二次衬砌施工。
2作业准备2.1内业技术准备在开工前组织技术人员认真学习实施性施工组织设计,阅读、审核施工图纸,澄清有关技术问题,熟悉规范和技术标准。
制定施工安全保证措施,提出应急预案。
对施工人员进行技术交底,对参加施工人员进行上岗前技术培训,考核合格后持证上岗。
2.2外业技术准备(1)调查洞内外的常规作业环境及特殊作业环境;(2)调查混凝土及其它材料的运输道路状况;(3)调查地质、水文气象、地形地貌等对施工的要求或限制,并制定相应的应急处理措施;(4)调查二次衬砌模板台车、防水板铺设台车、钢筋安装台车等作业临时设施的搭设要求是否符合规范要求。
(5)调查并确认施工人员配备、机械设备及工器具配备是否符合规范要求。
(6)调查并确认所需材料的数量和试验情况是否符合规范要求。
3技术要求(1)隧道施工过程中应进行监控量测,以及时掌握围岩动态和支护工作状态。
隧道监控量测应按照《公路隧道监控量测技术规程》(DB13T-2015)执行。
(2)隧道防排水满足《地下工程防水技术规范》(GB50108)规定的一级防水标准,衬砌表面无湿渍。
(3)隧道施工必须严格执行《公路工程施工安全技术规程》,建立安全生产责任制,培训作业人员,持证上岗,确保隧道施工安全。
4施工程序与工艺流程4.1施工程序施工程序为:施工准备→仰拱及仰拱填充→埋铺设轨道台车→拱墙施工缝接茬处理→模板清理,台车校正、固定→浇筑拱墙混凝土→养护→脱模移动台车→结束4.2施工工艺流程隧道洞身二次衬砌施工工艺流程图5施工要求5.1仰拱及仰拱填充施工要求(1)施工前,应将隧底虚碴、杂物、泥浆、积水等清除干净,并用高压风将隧底吹洗干净,超挖应采用同级混凝土回填。
(2)仰拱超前防水层铺设的距离宜保持1~2倍以上二次衬砌循环作业长度。
(3)仰拱的整体浇筑应采用防干扰作业栈桥等架空设施,以保证作业空间和新浇筑混凝土结构不受损坏。
经过前期的洞身开挖以及初期支护,现拱顶和拱脚以及隧道的周边收敛沉降均已趋于稳定,已具备进行二次衬砌的施工条件,用于二次衬砌施工的机械设备已全部到位。
(1)二次衬砌钢筋在1 ∶ 1 的制作样台上,分单元分片制作成形,各单元间预留足够的搭接长度。
(2)钢筋制作前,由隧道工程师编制钢筋制作方案和钢筋配料表,并向作业班组进行技术交底。
(3)用于制作加工的钢筋表面应洁净。
油渍、漆污、浮皮和铁锈在使用前应清除干净。
在焊接处的水锈在焊接前应清除干净。
钢筋除锈普通可以在钢筋冷拉调直过程中进行,或者使用电动除锈机或者钢丝刷进行。
(4)钢筋调直可采用卷扬机拉伸调直的方法,其冷拉率:Ⅰ级钢筋不大于 4%,Ⅱ级钢筋不大于 1%。
调直后的钢筋应平直,无局部蜿蜒。
(5)钢筋下料切断采用 GQ-40 型钢筋切断机。
先制作钢筋下料平台,每种规格下料前,先将钢筋需要的下料长度标识在下料平台上,经复核无误后,设置断料尺寸栏板,再开始下料,以保证下料尺寸准确。
(6) 钢筋弯曲成型普通可采用 GW-40 型钢筋弯曲机,辅以手摇扳手、卡盘、扳头等手工工具。
对需要弯曲已安装在结构上的钢筋时,采用TJC 型手提式液压弯曲机,一般可弯曲φ10~32 的钢筋。
不允许热弯曲,也不允许锤击弯曲或者尖角弯折。
Ⅰ级钢筋末端需要作180°弯钩,其圆弧弯曲直径不小于2.5d (注: d 为钢筋直径,下同)。
钢筋平直部份长度不宜小于 3d;Ⅱ级钢筋末端需作90°或者135°弯折,其弯曲直径不小于4d,平直长度按设计要求确定;弯起钢筋末端弯钩按设计要求制作,设计无要求时,属抗震和受扭结构弯钩做成135°,平直长度不小于 10d。
(1)所有钢筋均按设计图纸的要求设置。
(2)钢筋的交叉点均采用铁丝扎牢。
(3)钢筋弯钩平面应与模板面垂直,转角处钢筋弯钩平面与模板夹角应为模板转角的平分角。
(1)将在放样台上分单元分片制作成形的钢筋运至施工现场,对特殊位置及不同尺寸的钢筋网片应作好安装断面位置的标记。

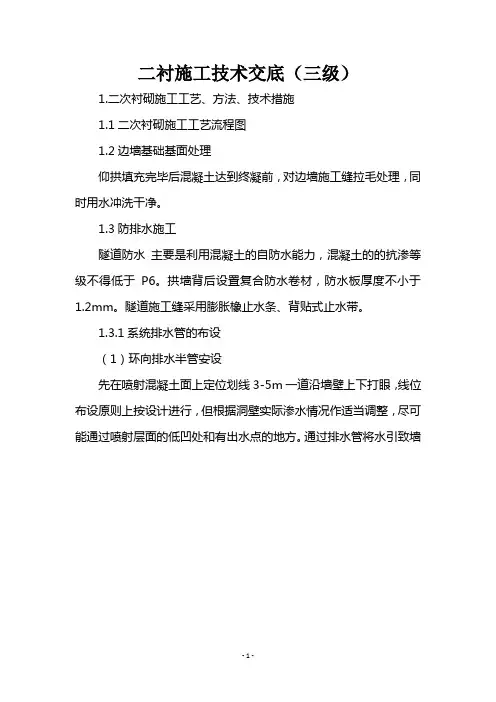

隧道⼆衬施⼯施⼯标准化⼯艺细则隧道⼆衬施⼯施⼯标准化⼯艺细则5.7.1施⼯前提条件5.7.1.1 ⼆次衬砌作业区段的初期⽀护及防⽔板隔离层、环向透⽔盲沟等已验收合格,硬岩区段防⽔隔离层铺设⾄少⽐⼆衬作业⾯超前2~3倍的衬砌段落长度;防⽔层表⾯粉尘应清除并洒⽔湿润;5.7.1.2 测量⼯作细致准确,中线、标⾼、断⾯尺⼨和净空⼤⼩均须符合规范要求;5.7.1.3 根据监控量测反馈信息,科学确定了⼆次衬砌的施作时机;5.7.1.4⼆次衬砌作业区段的仰拱上的填充层或铺底调平层已施⼯完毕,且地下⽔已合理引排;为利于台车侧模底脚部位顺利收起,先施⼯矮边墙时,其和台车侧模底部接缝的标⾼、距⾏车道中线距离符合计算的设计值,允许偏差±5mm;施⼯缝已按规范处理合格,基础部位的虚渣及积⽔必须清理⼲净;5.7.1.5整体模板衬砌台车、拌和站、输送泵、运输车、捣固机械等处于可正常运转状态,设备能⼒满⾜隧道⼆衬混凝⼟施⼯需要,计量准确;5.7.1.6 ⼆次衬砌作业区段的照明、供电、供⽔、排⽔系统满⾜衬砌正常施⼯要求;通风环境良好;5.7.2⼯序5.7.2.1⼯序内容内容有:测量放样、轨道铺设、台车及模板调整就位、基仓清理、涂脱模剂、安装挡头板及⽌⽔条(带)、接线盒等预埋件、灌注前检查验收、输送管路安装及泵运转调试、混凝⼟拌和、运输、泵送⼊模、捣固、拆模、养⽣等。
具体⼯序框图见图9.1。
5.7.2.2⼀般要求1 凡属隐蔽⼯程,经质量检查验收合格后,⽅可进⾏隐蔽⼯程作业。
2 为保证衬砌⼯程质量,隧道⼀般地段(含洞⾝、明洞、加宽段)的⼆衬施⼯必须采⽤全断⾯模板台车和泵送作业。
3 ⼆衬作业⾯距铺底作业⾯距离不得少于100m,距矮边墙作业⾯距离不得少于60m,保证正常⼆衬施⼯进度。
4 复合式衬砌结构的⼆次衬砌施⼯应在监控量测数据指导下,选择适当时机进⾏施⼯。
5.7.3施⼯技术5.7.3.1⼆衬施作时机的确定⼆次衬砌应在围岩和初期⽀护变形基本稳定后施作,围岩变形量较⼤,流变特性明显时,要加强初期⽀护并及早施作仰拱和⼆次衬砌。
隧道二次衬砌施工方案一、台车定位、安装的几点技术说明1、台车采用钢结构大模板,具有液压支拆模和电动走行系统,工厂制造后运至现场安装,为确保衬砌不侵入隧道建筑限界,台车制作时将台车模板轮廓线比设计轮廓线扩大3cm,施工前检查台车尺寸是否准确,掌握加工偏差大小情况,经精测队再次检查合格后方可使用。
2、仰拱、铺底及矮边墙的施工:铺底和矮边墙混凝土先行浇筑,便于台车就位和展开二次衬砌,并改善洞内道路状况,营造良好施工环境。
矮边墙施工高度的确定:矮边墙顶面比衬砌台车模板底边低5cm,此部分在砼灌注前用梯形木封堵密贴,以防漏浆,这种方法易于实现台车的精确定位,并利用矮边墙支牢底部模板。
仰拱、矮边墙施作时注意按设计布设纵横向排水管及其与沉砂井、路基中间暗井的连接管,预留环向透水波纹管和防水卷材接头,以及设置预埋件和预留洞室等。
3、台车模板底部标高:右线3#宁波端和左线3#金华端台车模板底部标高在电缆槽盖板顶部标高下10cm,右线3#金华端台车模板底部标高在电缆槽盖板顶部标高下15cm。
4、衬砌前对模板表面用抛光机进行彻底打磨,清除锈斑,涂油防锈,要求模板缝间隙宽度和错台高度均不大于1mm。
5、台车轨道布设控制标准:方木作枕木,底面直接置于己铺底的砼地面上,保证台车平稳.通过枕木调整轨道中心及标高,轨道平面位置和高程偏差控制均在±1cm以内,保证台架水平,使模板中心线尽量同台车大梁中心重合,使台车在砼灌注过程中处于良好的受力状态.6、定位方法:采用五点定位法,以衬砌圆心为原点建立平面坐标系,通过控制拱部模板中心点、拱部模板同墙部模板的两个铰接点、两墙部模板的底脚点来精确控制台车就位。
曲线上考虑内外弧长差引起的左右侧搭接长度的变化,以使弧线圆顺,减小接缝错台。
台车走行至立模位置,用侧向千斤顶调整至准确位置,并进行定位复测,直至调整到准确位置为止。
台车撑开就位后检查台车各节点连接是否牢固,有无错动移位情况。
二次衬砌工艺流程二次衬砌工艺流程是在已经进行过一次衬砌的基础上,再次进行的一种施工工艺。
它主要是为了提高衬砌的质量和性能,以满足特定的工程要求。
以下是一个典型的二次衬砌工艺流程。
第一步:准备工作在进行二次衬砌之前,需要对已经进行过一次衬砌的基础进行清理和处理。
首先,清除基础表面的杂物和尘土,并确保基础表面没有明显的裂缝和损伤。
然后,对基础表面进行打磨和修复,以保证其平整度和光滑度。
最后,涂上一层底涂材料,以增强衬砌层的附着力。
第二步:衬砌操作在准备工作完成之后,可以开始进行二次衬砌的操作。
首先,将事先准备好的砌筑材料按照一定的比例和配方进行拌合。
通常情况下,砌筑材料主要由水泥、砂、粘结剂和添加剂组成。
然后,将拌合好的砌筑材料均匀地涂抹在基础表面上,并采用抹灰刀等工具将其进行压实和平整。
第三步:养护处理在完成二次衬砌后,就需要对衬砌层进行养护处理,以确保其正常固化和硬化。
养护处理的方法通常包括湿润养护和覆盖养护。
湿润养护是通过保持衬砌层表面湿润,以减少水分的挥发和损失,从而促进其正常的硬化过程。
覆盖养护是在衬砌层表面覆盖一层湿布或薄膜,以防止水分的蒸发和外界因素对衬砌层的影响。
在养护过程中,还需注意对养护环境的控制,如保持适宜的温度和湿度。
第四步:检验验收在养护处理完成之后,需要对二次衬砌的质量进行检验和验收。
主要包括对衬砌层的平整度、厚度和附着力等进行检测。
平整度是指衬砌层表面的平整程度,可以通过使用直尺或水准仪等工具进行测量。
厚度是指衬砌层的厚度是否符合设计要求,可以通过使用测厚仪等工具进行测量。
附着力是指衬砌层与基础表面的粘结程度,可以通过进行拉伸试验等方法进行检测。
只有在衬砌质量符合规定标准的情况下,才能进行工程验收。
以上就是一个典型的二次衬砌工艺流程。
通过按照以上流程进行施工,可以保证衬砌层的质量和性能,从而满足特定的工程要求。
在实际操作中,还需根据具体的项目情况进行调整和完善,以确保施工的顺利进行和最终的工程质量。
新建蒙西至华中地区铁路煤运通道工程MHTJ-5标段隧道二衬混凝土施工工艺总结汇报材料中铁十八局集团有限公司蒙华铁路MHTJ-5标项目经理部二〇一六年六月十八日目录1、概况.............................................. - 1 -2、编制依据.......................................... - 1 -3、试验目的.......................................... - 1 -4、施工组织及安排.................................... - 1 -4.1现场人员安排.................................... - 1 -4.2主要机械设备配置................................ - 2 -5、施工工艺.......................................... - 4 -5.1、衬砌混凝土浇筑前配备要求....................... - 5 -5.2衬砌混凝土浇筑人员配备.......................... - 6 -5.3衬砌混凝土浇筑前洞内准备工作.................... - 7 -5.4衬砌混凝土浇筑过程控制.......................... - 7 -5.5混凝土振捣工艺.................................. - 8 -5.6混凝土布料工艺................................. - 10 -5.7注意事项....................................... - 11 -6、工艺总结......................................... - 11 -隧道拱墙衬砌混凝土浇筑工艺试验总结1、概况中铁十八局集团蒙华铁路MHTJ-5标段根据蒙陕指挥部工程技术部关于加强二衬混凝土施工工艺的要求,结合我标段施工情况,确定以王家湾隧道进口DK267+048.5~DK267+060.5段为混凝土浇筑工艺试验段落。
隧道二衬标准化施工工艺
隧道二衬标准化施工工艺是指在隧道承压衬砌施工中,通过统一的施工流程和工艺标准,确保施工质量和安全的一种施工方法。
一、施工准备工作
1. 隧道横断面准备:确认隧道横断面尺寸和形状,清除隧道内的杂物和积水。
2. 衬砌材料准备:准备好所需的衬砌材料,如混凝土、钢筋等。
3. 施工设备准备:准备好所需的施工机械设备,如混凝土搅拌车、泵车等。
二、衬砌施工流程
1. 钢筋安装:按照设计要求,在隧道内侧墙和拱顶位置安装预埋钢筋,确保衬砌的强度和稳定性。
2. 模板安装:根据设计要求,安装模板,用于支撑和成型衬砌的混凝土。
3. 浇筑混凝土:通过混凝土搅拌车将预制好的混凝土输送到隧道内,利用泵车将混凝土送入模板内,进行浇筑。
4. 养护处理:对浇筑好的混凝土进行养护处理,包括保持湿润、防止温度过高或过低等措施,确保混凝土的强度和耐久性。
三、质量控制措施
1. 衬砌厚度检查:在施工过程中进行衬砌厚度的测量和检查,确保衬砌厚度符合设计要求。
2. 衬砌质量检查:对衬砌进行质量检查,包括检查表面平整度、结合牢固性和裂缝等情况,确保施工质量。
3. 强度测定:对衬砌混凝土进行强度测定,以确保衬砌的承载能力和安全性能。
通过以上的施工工艺和质量控制措施,可以实现隧道二衬的标准化施工,提高施工效率和工程质量,确保隧道的安全和可靠性。
暗挖隧道二次衬砌变形缝施工工艺标准1. 适用范围本标准适用于暗挖隧道二次衬砌变形缝的施工。
2. 施工准备2.1 材料2.1.1 橡胶止水带2.1.1.1 橡胶止水带应有出厂合格证和性能检测报告,其尺寸偏差应符合下表的规定。
2.1.1.2 止水带的物理性能应符合下表的规定。
2.1.1.3 止水带表面不允许有开裂、缺胶、海绵壮等影响使用的缺陷,表面允许有深度不大于2mm、面积不大于16mm2的凹痕、气泡、杂质、明疤等缺陷不超过4处。
中心孔偏心不允许超过管状断面厚度的1/3。
2.1.2 填缝材料:应选用浸透沥青油的松木板等作为填缝材料,按变形缝的形状加工成型。
2.1.3 嵌缝材料:嵌缝材料宜选用聚硫橡胶类、聚氨脂类等柔性密封材料,最大伸长强度不应小于0.2MPa,最大伸长率应大于300%。
拉伸—压缩循环性能的级别不应小于8020。
2.2 机具设备接头热压焊工具、嵌缝工具、手推车、剪刀、刷子等。
2.3 作业条件外层柔性防水结构验收完毕,二衬钢筋绑扎已在变形缝设计位置进行施工。
2.4 技术准备2.4.1 熟悉施工图纸,编制变形缝施工方案,并已进行施工技术交底。
2.4.2 橡胶止水带现场抽样试验合格。
3. 操作工艺3.1 工艺流程3.2操作方法3.2.1 测量放线:根据设计要求,准确放出变形缝的位置。
止水带安装位置应准确,结构顶、底板位置应安设成盆状,并妥善固定。
见下图。
3.2.2 安装钢筋骨架3.2.2.1 制作固定止水带的钢筋骨架。
安装止水带的钢筋骨架可预先分段制作成型,见上图。
制作时固定用钢筋之间应留置合适的缝隙宽度,确保能压紧止水带。
3.2.2.2 钢筋骨架的连接宜采用连接板和螺栓,不宜进行现场焊接。
3.2.3 安装止水带和填充材料3.2.3.1 止水带宜根据结构变形缝的长度定制成环的止水带,尽量不设接缝;当止水带有接缝时,应设在边墙较高的位置上,不得设在结构转角处,接头宜采用热压焊。
3.2.3.2 止水带中心线应和变形缝中心线重合,不得穿孔或用铁钉固定,损坏处应及时进行修补。
隧道标准化施工培训(第四期)1 二次衬砌一般要求.1需应严格按《关于规范高速公路拌和站、预制场、钢筋加工场建设的通知》(闽高路工[2009]172号)的要求,执行隧道二衬台车准入制度。
.2为保证衬砌工程质量,隧道一般地段(含洞身、明洞、加宽段)的二衬施工必须采用全断面模板台车和泵送作业。
.3隧道洞口段二衬必须及时施作,掘进超过50m的,必须停止开挖进行二衬施工;洞口及洞内软岩段二次衬砌尽早施工,其他段落根据监控量测结果适时施工,一般情况下二衬距掌子面距离不超过200m;二衬作业面距铺底作业面距离一般为30m,距矮边墙作业面距离一般为50m,以保证正常二衬施工进度。
.4二衬施工前须对初期支护断面进行激光测量,对不符合要求的进行处理。
.5洞内出现的地下水,经化验确认对衬砌结构有侵蚀性时,应按图纸要求针对不同侵蚀类型采取不同类型的抗侵蚀性混凝土。
设计无要求时,应及时上报变更处理。
.6当围岩级别有变化时,衬砌断面的级别亦应相应变化,但需获得监理人批准。
围岩较差地段的衬砌,应向围岩较好地段伸延,一般伸延长度为5m。
.7隧道防排水设施、预埋件及预留洞室模板等的安装质量要符合设计及规范要求。
.8项目业主要委托有资质的专业检测单位对二衬钢筋、保护层厚度、空洞情况进行检测。
对检查不合格的项目,承包人必须进行整改处理。
.9为确保衬砌不侵入隧道建筑限界,在放样时可将设计的轮廓线适当予以扩大。
.10对已完成的衬砌地段,应继续观察二衬的稳定性,注意变形、开裂、侵入净空等现象,及时记录。
施工工序二次衬砌施工工艺流程见图。
施工要点.1衬砌模板台车.1.1台车制作(1)二次衬砌施工(含加宽段)应采用全液压自动行走的整体衬砌台车,衬砌台车应结构尺寸准确,各种伸缩构件、液压系统、电气控制系统运行良好,合理设置各支承机构;应满足自动行走要求,并有闭锁装置,保证定位准确。
(2)二衬台车必须在隧道进洞前进场,连拱隧道、小净距隧道一端必须要有两部二衬台车,以确保左右线开挖、二衬的合理步距,确保结构安全。
隧道二次衬砌施工方案一、台车定位、安装的几点技术说明1、台车采用钢结构大模板,具有液压支拆模和电动走行系统,工厂制造后运至现场安装,为确保衬砌不侵入隧道建筑限界,台车制作时将台车模板轮廓线比设计轮廓线扩大3cm,施工前检查台车尺寸是否准确,掌握加工偏差大小情况,经精测队再次检查合格后方可使用。
2、仰拱、铺底及矮边墙的施工:铺底和矮边墙混凝土先行浇筑,便于台车就位和展开二次衬砌,并改善洞内道路状况,营造良好施工环境。
矮边墙施工高度的确定:矮边墙顶面比衬砌台车模板底边低5cm,此部分在砼灌注前用梯形木封堵密贴,以防漏浆,这种方法易于实现台车的精确定位,并利用矮边墙支牢底部模板。
仰拱、矮边墙施作时注意按设计布设纵横向排水管及其与沉砂井、路基中间暗井的连接管,预留环向透水波纹管和防水卷材接头,以及设置预埋件和预留洞室等。
3、台车模板底部标高:右线3#宁波端和左线3#金华端台车模板底部标高在电缆槽盖板顶部标高下10cm,右线3#金华端台车模板底部标高在电缆槽盖板顶部标高下15cm。
4、衬砌前对模板表面用抛光机进行彻底打磨,清除锈斑,涂油防锈,要求模板缝间隙宽度和错台高度均不大于1mm。
5、台车轨道布设控制标准:方木作枕木,底面直接置于己铺底的砼地面上,保证台车平稳。
通过枕木调整轨道中心及标高,轨道平面位置和高程偏差控制均在±1cm以内,保证台架水平,使模板中心线尽量同台车大梁中心重合,使台车在砼灌注过程中处于良好的受力状态。
6、定位方法:采用五点定位法,以衬砌圆心为原点建立平面坐标系,通过控制拱部模板中心点、拱部模板同墙部模板的两个铰接点、两墙部模板的底脚点来精确控制台车就位。
曲线上考虑内外弧长差引起的左右侧搭接长度的变化,以使弧线圆顺,减小接缝错台。
台车走行至立模位置,用侧向千斤顶调整至准确位置,并进行定位复测,直至调整到准确位置为止。
台车撑开就位后检查台车各节点连接是否牢固,有无错动移位情况。
采用五点定位法检查模板是否翘曲或扭动,位置是否准确,保证衬砌净空,同时也易于克服衬砌环接缝处的错台。
为避免在浇注边墙砼时台车上浮,还须在台车顶部加设木撑或千斤顶。
同时检查工作窗状况是否良好。
每次浇注混凝土前,工程部现场技术人员要对台车中线及模板净空、标高仔细进行检查,坚决杜绝模板侵入净空,并有一定的预留量,确保二衬净空。
7、外模、端模(挡头板)制作和安装明洞衬砌采用Φ48钢管弯制弧形拱架固定外模,外模选用木板或竹胶板;端模(挡头板)选用5cm厚木板制作,采用角钢U形卡和短方木固定,以适应端模尺寸的不规则性。
并在挡头板上钉木板条以便在混凝土端面预留出安装止水条的凹槽。
8、施工沉降缝设置在明暗洞交接位置,和软硬围岩交界处,不得随意改变位置。
二、配套机械设备只有合理的机械选型、配套才能充分发挥机械效能,提高工作效率,加快衬砌速度,保证衬砌质量。
每个洞口主要衬砌设备选型配套情况见下表。
每个洞口主要衬砌设备选型配套表三、劳力组织与指挥协调1、劳动力组织每个洞口各成立一个衬砌队,分砼作业班、模板与预埋管件班、防水卷材铺挂班、钢筋班、砼养护和外表整修班五个班组。
衬砌班又分为砼拌和组、输送组、接换管组、捣固组。
每个洞口衬砌人员定员为54人(人员分工见下表),实行定人定岗的班组长负责制,既独立,又统一,协调合作。
衬砌工区人员配备表2、指挥协调衬砌施工机械化程度高,作业环节多,因此,必须加强指挥协调力度。
指挥协调人员定人、定岗,由项目部工区行政负责人总体负责,指定施工队一名副队长协助。
衬砌台车、输送泵以及拌和站之间采用对讲机、电铃、口哨等工具进行有效联络,确保信息准确、及时传递。
四、砼衬砌施工工艺流程1、隧道二衬施工工艺框图(见下页)2、工艺说明对于Ⅱ类围岩较差地段,因二衬是作为主要承载结构,故须在初支施作后马上施作二衬,而不必等到量测信息达标。
对Ⅲ类以上围岩,工艺按此框图。
3、对获取的量测信息分析后,认定围岩变形趋于稳定状态,则可考虑进行二衬施工。
4、检查初支表面的平整度,有无尖锐异物等,如有,则整修之,直至满足《规范》要求。
隧道二衬施工工艺框图5、进行渗水盲沟的安装和复合土工防水板的铺挂,防水板用自动行走式热合机进行双缝焊接,三角缝、丁字缝等薄弱环节用热熔焊枪加强补焊。
铺挂后进行气密性检测,发现漏气之处则进行补焊,直至完好。
6、衬砌台车就位,并检查其中线、标高、使之满足设计要求,模板除锈、上油。
对二端施工缝防水设施进行安装、整修,并安装端头模板。
7、用输送泵泵送混凝土入模,插入式振捣器和附着式振捣器配合运用,振捣混凝土至密实。
泵送时注意左右对称,分层灌注,每层厚度不超过50cm。
8、收缩台车液压系统,脱模,并对台车模板进行整修、养护。
9、对二衬混凝土进行喷淋养护,使表面处于湿润状态。
10、试压二衬试件,结合二衬外表,评定二衬质量。
五、二衬施工的关键工序,采取措施及注意事项(一)二衬施作时机的确定二次衬砌应在围岩和初期支护变形基本稳定后施作。
围岩变形量较大,流变特性明显时,要加强初期支护并及早施作仰拱和二次衬砌。
围岩和初期支护变形基本稳定应符合不列条件:1、各测试项目的位移速率明显收敛,围岩基本稳定;2、己产生的各项位移,已达预计总变形量的80%~90%;3、周边位移速率小于0.1~0.2mm/d,或拱顶下沉速度小于0.07~0.15mm/d(二)预留洞室和预埋件的固定隧道预留洞室和预埋件种类多、数量大,保证其尺寸和位置准确是衡量二衬质量的一个重要方面。
1、钢筋砼衬砌地段,预留、预埋件固定在钢筋骨架上。
2、无筋衬砌地段采取的方法是在衬砌台车模板上钻孔用螺栓固定预留、预埋件。
或采取焊接方式固定在模板台车上,其优点是费用低廉,易于操作。
3、预埋钢管的设置为保证通讯、电力线路穿线顺利,预埋钢管需把好以下工序质量:①采用切割机切割;②用钢挫挫平管口毛刺;③弯管机弯制;④接头采用套管连接,套管同预埋钢管之间焊接,并对焊缝作防锈蚀处理;⑤管内穿铁线;⑥预留洞室处钢管头应外露5mm,长短一致。
(三)防水砼质量控制本隧道二次衬砌采用C30微膨胀水自防水混凝土,1、二衬防水砼原材料质量控制:采购使用反击破碎石机组生产的碎石,通过调整筛孔尺寸,保证碎石的形状和级配。
5~16.5mm、16.5~31.5mm碎石分开堆放,分别进入拌和机料仓自动计量后再与其它材料一同拌和。
二衬防水砼原材料表2、砼坍落度控制:一般选12~17cm,根据砼灌注部位不同,墙部砼坍落度宜小,拱部砼坍落度宜大。
在保证砼可泵性的情况下,宜尽量减小砼的坍落度,并提高砼的和易性、保水性,避免砼泌水。
3、外掺剂(料)的选用:适量掺加1.3%的泵送剂,可以改善砼的和易性,增加其流动性。
4、按施工配合比准确计量:配合比以试验室下发的配合比通知单为准,自动计量器具须经具备资质的单位进行标定并定期校核,每次砼拌制前必须对计量器具进行检查,确保砼用料计量准确。
(四)提高砼外观质量措施1、模板脱模剂采用花生油(材油):新机油=1:1配制,涂油用的抹布干净,涂油不宜过多,以不流动为准,也不宜过少,涂油后的模板要保持干净。
2、保证混凝土的搅拌时间和振捣时间,振捣时间为20~30s,根据坍落度可适当调整,3、在反弧段施工中,一是掺加1.3%的JIM-9泵送剂,以改善砼性能,二是控制砼坍落度(14cm),三是捣固方法得当,综合运用,可以减少减小反弧段气泡,有效改善衬砌砼表面质量。
4、消灭砼接缝错台的措施(1)、消灭环接缝错台:一是在台车就位前,将砼搭接部位及台车搭接部分表面彻底清理干净,使台车与砼表面尽量紧贴;二是加强台车支撑,应将所有的支撑全部支撑到位,保证台车整体受力,必要时可在台车端部增加丝杠支撑;三是在台车前端端部拱顶增设支撑(采用三个40t的千斤顶),以防台车上浮造成拱部错台;四是严控台车底部以上3米灌注砼速度(一般控制在约4小时)和坍落度(一般在14cm);五是检查台车前后断面尺寸制造误差,及时消除;六是中线控制准确,使台车中线与隧道中线在同一个平面;七是保持台车与混凝土的搭接长度为10厘米(曲线地段指内侧)。
(2)消灭台车模板错台:对模板板块拼缝进行焊联并将焊缝打磨平整,形成三块大模板(即拱部一块,左右边墙各一块),以抑制使用过程中模板翘曲变形而影响砼表面质量,以克服板块间拼缝处错台。
(3)控制台车作业窗处错台和漏浆:作业窗关闭前,必须将窗口边框砼浆液残碴清理干净,并用湿抹布擦拭后锁紧压紧卡,并将关闭支点用楔形木塞紧,防止由于作业窗口关闭不严,使窗口部位砼表面形成凹凸不平的补丁甚至造成漏浆。
(五)衬砌砼封顶技术封顶采用顶模中心封顶器接输送管,逐渐压注砼封顶。
当挡头板上观察孔有浆溢出,即标志封顶完成。
(六)拆模按施工规范采用最后一盘封顶砼试件现场试压达到的强度来控制,明洞强度不小于5.0Mpa时拆模,暗洞内二衬砼强度不小于2.5Mpa时拆模。
(有现场试验员和试验室提供具体拆模时间)。
(七)砼养护拆模前用水冲洗模板外表面,拆模后用高压水喷淋混凝土表面,以降低水化热,养护期不少于14天。
(八)砼表面整修拆模后,若发现缺陷,不得擅自修补,由技术人员共同研究后并经监理工程师批准后及时处理。
1、气泡:采用白水泥和普通水泥按衬砌表面颜色对比试验确定的比例掺拌后,在拆模时局部填补抹平。
2、环接缝处理:采用弧度尺画线,切割机切缝,缝深约2cm,不整齐处进行局部修凿或经砂轮机打磨后,用高标号水泥砂浆修饰,用钢镘刀抹平,使施工缝圆顺整齐。
3、对于表面颜色不一致的采用砂纸反复擦拭数次。
4、预留洞室周边还应先行清理干净,然后喷水湿润,采用高标号、与二衬颜色相统一的砂浆,抹平压光。
(九)衬砌砼灌注作业中的几个工艺细节1、砼灌注:砼采用分层、左右交替对称浇注,每层浇筑厚度不得大于0.5m。
两侧高差控制在50cm以内。
浇注过程要连续,避免停歇造成“冷缝”,间歇时间超过1h则按施工缝处理。
2、砼定人定位捣固:专职捣固手定人定位用插入式振动器捣固,保证砼密实;起拱线以下辅以木锤模外敲振和捣固铲抽插捣固,以抑制砼表面的气泡产生。
灌注过程中严禁用振动棒拖拉砼。
3、钢筋保护层:钢筋砼衬砌采用泵送砼,由于灌注速度快,钢筋变形显著,易造成拱部钢筋保护层减小。
因此适当加大混凝土垫块厚度并放慢砼灌注速度。
4、矮边墙顶面处砼接缝处理:砼开盘前先泵送同级砂浆,砂浆量以矮边墙上平铺2cm为宜,以保证矮边墙同拱墙砼的连接,防止模板缝隙漏浆造成砼泛砂或露骨;同时起到润湿输送泵和管路的作用。
5、砼输送管路布置:接头管箍应避免不当接触造成爆脱,管路宜用方木支垫高出地面,穿过台车时管箍不与台车构件相接触。
砼输送管路端部设置一根软管,软管管口至浇筑面垂距控制在1.5m以内,以避免砼集料堆积和产生离析。
