模数式伸缩缝的安装工艺
- 格式:doc
- 大小:45.00 KB
- 文档页数:6
桥梁伸缩缝安装施工方案根据设计图纸,本工程桥梁伸缩缝主要为80型模数式伸缩缝和160型模数式伸缩缝,其中主线桥每个伸缩缝处分割为2条伸缩缝。
车行道伸缩缝在端部各伸入防撞护栏10cm,并向上弯起45度;伸缩缝预留槽内用混凝土浇筑,混凝土中添加钢纤维,钢纤维混凝土中钢纤维用量为60kg/m3。
(1)基本要求1)施工安装前应按照设计图纸提供的尺寸,检查修整梁端及桥台处安装伸缩装置的预留槽的间隙,缝宽应符合设计要求,上下必须贯通,不得堵塞。
伸缩装置安装预留槽口的尺寸应符合设计规定,锚固钢筋的位置应准确。
伸缩装置安装前应将预留槽日清理干净。
2)伸缩装置的规格、性能必须符合设计要求,并符合现行行业标准《公路桥涵伸缩装置》(JT/T327)的规定。
伸缩装置的型钢外观光洁、平整,表面不得有大于0.3mm的凹坑、麻点、裂纹、结疤、气泡和夹杂、不得有机械损伤。
上下表面应平行,端面应平整,长度大于0.5mm的毛刺应清除。
3)伸缩装置出厂时应附有效的产品质量合格证明文件;吊装位置应采用明显颜色标明;在运输、储存中应避免阳光直接暴晒,雨淋雪浸,并应保持清洁,防止变形,且不能与其他物质相接触,注意防火。
伸缩装置运到工地存放时,其库面应垫离地面至少300mm,并不得露天存放,确保其不受损害。
(2)伸缩缝安装1)基层清理伸缩缝位置的竹胶板和混凝土块等杂物,清理干净后进行检查验收。
铺设竹胶板和彩条布紧靠两侧伸缩缝的预埋钢筋,铺设宽度为20cm的竹胶板,并在紧贴防撞墙的内侧上翻5cm;上面铺设一层宽度为100cm的彩条布,并在防撞墙侧上翻10cm;在铺设彩条布的过程中不要造成彩条布的破损。
浇筑混凝土彩条布铺设完成后,进行浇筑C10混凝土;混凝土的顶部高程与两侧的铺装层高度相一清理沥青面层和混凝土待沥青面层铺装完毕后,伸缩装置在桥面沥青混凝土铺装完成后,采取反开槽的方式进行安装。
把伸缩缝的沥青面层进行切割,清理混凝土等杂物,并具备安装伸缩缝的条件,进行验收。
桥梁伸缩装置安装施工工艺标准1 适用范围本标准适用于公路桥梁工程中桥面模数式伸缩装置安装施工。
2 施工准备2.1 材料2.1.1 模数式伸缩缝装置2.1.1.1 模数式伸缩装置由异形钢梁与单元橡胶密封带组合而成,适用于伸缩量为80~120mm的桥梁工程。
2.1.1.2 伸缩装置中所用异形钢梁长度方向的直线素度应满足1.5mm/m,全长应满足10mm/10m的要求。
钢构件外观应光洁、平整,不允许变形扭曲。
2.1.1.3 伸缩装置必须在工厂组装。
组装钢件应进行有效的防护措施,吊装位置应用明显颜色标明,出厂时应附有有效的产品质量合格证明文件。
2.1.2 混凝土:混凝土强度应符合设计要求,混凝土中的水泥、砂和石子等原材料的各项性能指标均要满足国家现行标准《公路工程水泥混凝土试验规程》JTJ053的有关规定。
如采用钢纤维混凝土应符合国家现行标准《钢纤维混凝土结构设计与施工规程》CECS38的规定。
2.1.3 钢筋:应有产品出厂合格证和检验报告单。
钢筋的品种、级别、规格应符合设计要求,钢筋进场后应按现行国家标准《钢筋混凝土用热轧带肋钢筋》GB1499的规定抽取试件做力学性能试验,其质量必须符合有关标准的规定。
2.2 机具设备2.2.1 设备:路面切割机、钢筋调直机、钢筋切断机、钢筋弯曲机、千斤顶、空压机、振捣器、交流电焊机、氧-乙炔焊接切割设备等。
2.2.2 检测设备:路面平整度直尺(3m)、路面平整度检测仪等。
2.3 作业条件沥青混凝土表面层施工完成,缝的长度、宽度已按设计长度和安装温度调整完毕。
2.4 技术准备2.4.1 检验到场伸缩装置的质量。
2.4.2 进行混凝土原材料试验,确定混凝土设计配合比和施工配合比。
2.4.3 施工方案编制审批完,并对有关人员进行技术交底。
3 操作工艺3.1 工艺流程3.2 操作方法3.2.1 测量放线3.2.1.1 在路面预留的伸缩缝位置处,放出伸缩缝中线,按设计要求从中线返出伸缩缝混凝土保护带边缘线。

模数式公路桥梁伸缩缝安装施工工法1工法特点1.1模数式伸缩缝做为现在常用的桥梁伸缩缝形式,施工技术工艺比较成熟;1.2施工方法简单,容易操作,易于推广;1.3本工法伸缩装置承重结构和位移控制系统分开,二者受力时互不干扰,分工明确,既保证受力时安全,又达到位移均匀,使所有中梁在位移控制箱内均支承在同一根垂直横梁上的传统作法,利于大位移量伸缩装置,减少横梁数量,使位移控制箱体积减小到最小,节约钢材;1.4施工所用机械设备极少,减少了能源的消耗,加快了施工进度,减少了向河流中污染物的排放,减少了资源消耗。
2适用范围适用于各种桥梁结构模数式伸缩缝的安装施工。
3工艺原理在桥面铺装时预留槽口,桥面沥青混凝土铺装层结束后,伸缩缝安装前进行开槽,整理好预埋筋,进行缝体结构安装,安装完毕浇筑混凝土,养生后即可通车。
4施工工艺流程及操作要点4.1施工工艺流程图4.2操作要点4.2.1施工准备1、桥面铺装施工时预留槽口,伸缩缝施工前将槽口清理干净;2、配齐备足防止污染路面的帆布、塑料布、胶带等材料;3、配齐备足养护用的塑料薄膜、草苫子、运水工具等。
4.2.2 切缝开槽及清理槽口1、根据施工图纸要求确定开槽宽度,准确放样,打上线,用切割机切割缝,锯缝线以外的沥青混凝土路面,就以贴胶带纸保护或覆盖其他塑料布保护,以防止锯缝时产生的石粉污染路面,锯缝时应整齐、顺直。
锯缝时应注意要把沥青混凝土路面切透,以免开槽时缝外的沥青混凝土有松动。
2、用风镐开槽,开槽深度不得小于12cm,应将槽内的沥青混凝土、松动水泥混凝土凿除干净,应凿毛至坚硬层,并用强力吹风机或水去除浮尘和杂物,以保证新老混凝土的有效结合。
开槽后应禁止车辆通行,禁止施工人员用脚踩槽两侧边缘,以免槽两侧的沥青混凝土路面边缘受到破损,不好修复。
3、把梁端间隙内杂物,尤其是混凝土硬块清理干净,以免伸缩缝起不到伸缩的作用,然后用泡沫塞实。
4.2.3预埋钢筋校正或补植理顺、调整槽内预埋筋,对漏埋或折断的预埋筋应进行修复,统一采用植筋胶或环氧树脂进行钢筋补植,补植深度不小于15cm。
公路桥梁模数式伸缩缝施工安装工艺1.平时在预制梁板时以及浇筑桥台背墙时就要注意预埋钢筋,预埋钢筋与厂家生产的伸缩缝钢筋间距一样,一般情况下小桥在两端安装伸缩缝,则伸缩缝安装在背墙与梁板之间,大桥按每一联安装伸缩缝,除伸缩缝安装在背墙与梁板之间外还有在板与板之间安装伸缩缝。
所以,预埋钢筋一定要记住,不能遗漏。
预制板上预埋钢筋不注意不细心,则往往遗漏。
2.一般(桥)路面铺装后安装伸缩缝,安装前,按设计对预留槽的宽度先切割,再用冲击电钻钻到设计深度。
3.仔细清理槽口,尤其是板与板之间,板与背墙之间的间隙所有污物全部清除。
深度在1.0m以上。
4.检查施工时预埋钢筋是否与伸缩缝钢筋匹配,如遗漏,必须补加。
5.桥梁伸缩缝放到预留槽内,必须保证顶面与(桥)路面平整,纵横坡与(桥)路面一致。
先点焊固定,再逐点焊接。
6.仔细阅读图纸,除定型(厂家产品)和预埋钢筋外,必须注意有的钢筋在伸缩缝放到预留槽内,准备焊接时布置。
只有看清图纸钢筋才不遗漏。
钢筋焊接按设计要求施焊。
7.伸缩缝安装对温度的要求比较敏感,应在制造厂工程技术人员的指导下安装,对安装时的温度进行调整,使伸缩缝装置间隙符合设计要求。
8.伸缩缝装置放在槽口内,所有钢筋布置、焊接都符合设计要求,确认焊接固定好后,夹具便可以取下。
也有规范规定待浇筑的混凝土达到设计强度方可折除。
9.伸缩缝装置如果是分段安装的,接缝处必须采用焊接。
最好有生产厂家派人来现场焊接。
10、将伸缩缝下的梁端缝隙堵死,严妨混凝土堵塞梁端缝隙,将预留槽清洗干净,便可浇注混凝土,11.混凝土浇筑后加强养护,达到设计强度后即可开放交通。
伸缩缝施工工艺流程
一、施工准备
1.了解设计图纸,并熟悉施工方案和施工要求。
2.选择施工材料,并进行材料的质量检查,确保材料达到要求。
3.准备施工所需的工具和设备,确保施工过程中能正常使用。
二、基础处理
1.在施工之前,需要根据设计要求对基础进行处理,确保基础的平整
和牢固。
2.清理基础表面的杂物和灰尘,并利用专用工具将基础表面进行打磨,以增加伸缩缝与基础的粘结力。
三、伸缩缝施工
1.根据设计要求和现场实际情况,确定伸缩缝的位置和宽度,并进行
标线。
2.将伸缩缝施工材料根据需要进行预处理,如切割成所需的长度和宽度。
3.根据施工要求,将伸缩缝施工材料涂抹上专用的粘结剂,然后粘贴
在基础表面上。
4.在施工过程中需要注意伸缩缝施工材料的整齐和水平,避免出现材
料之间的错位和不平整的情况。
5.将伸缩缝施工材料的两端用专用的胶带进行固定,以防止材料的移动和变形。
6.根据设计要求,在伸缩缝上面进行涂层的处理,以保护伸缩缝材料和增加建筑物的美观。
四、验收和保养
1.施工完成后,进行伸缩缝的验收,检查伸缩缝的质量和施工是否符合设计要求。
2.在日常使用中,需要定期检查伸缩缝的状态,如有松动、老化等情况,需要及时进行维修和更换。
3.对伸缩缝进行保养,如定期清洁伸缩缝表面的积尘等,以延长伸缩缝的使用寿命。
以上就是伸缩缝施工的工艺流程,通过合理的施工和维护,能够有效地解决建筑物在使用中的伸缩变形问题,确保建筑物的安全和美观。
伸缩缝施工工艺和方法及伸缩缝的安装步骤伸缩缝是建筑物中常见的构造缝隙,用于缓冲建筑物受到温度、湿度和震动等外力作用时的收缩和膨胀变形。
伸缩缝的施工工艺和方法及安装步骤如下:一、伸缩缝的施工工艺和方法:1.材料准备:根据建筑物的设计需求和要求,选择适合的伸缩缝材料,如橡胶、硅胶、金属等。
2.缝隙处理:在建筑物的设计和施工过程中,根据实际需要,确定伸缩缝的位置和大小,并进行相关的缝隙处理。
3.基础处理:在伸缩缝位置附近的基础上,进行相应的基础处理,如清理、清洁和修补等,确保基础的牢固和平整。
4.安装伸缩缝材料:根据设计要求和缝隙的大小,将伸缩缝材料剪裁合理,使用相应的胶水、胶粘剂等将伸缩缝材料安装到缝隙中。
5.封边处理:在安装伸缩缝材料的同时,进行相应的封边处理,使用密封胶等材料将伸缩缝与周围建筑物的墙面或地面连接起来,确保伸缩缝的密封性和美观性。
6.检查和验收:在完成伸缩缝的安装后,进行相应的检查和验收,确保伸缩缝的质量和使用效果符合设计要求和规范。
二、伸缩缝的安装步骤:1.确定伸缩缝的位置和大小,并进行相应的测量和标记。
2.清理和处理伸缩缝位置附近的基础,确保其平整和牢固。
3.根据伸缩缝的大小和材料的选择,将伸缩缝材料剪裁合理,并进行相应的处理(如涂胶等)。
4.将伸缩缝材料按照标记的位置安装到缝隙中,确保其与周围建筑物的墙面或地面连接紧密。
5.在安装伸缩缝材料的同时,进行相应的封边处理,使用密封胶等材料将伸缩缝与周围建筑物连接起来。
6.检查和测试伸缩缝的安装质量和使用效果,确保其符合设计要求和规范。
7.完成伸缩缝的安装后,进行相应的清理和修整,使其达到美观和功能上的要求。
综上所述,伸缩缝的施工工艺和方法以及安装步骤需要根据建筑物的实际情况和设计要求进行合理选择和操作,以确保伸缩缝的质量和使用效果,提高建筑物的耐久性和安全性。

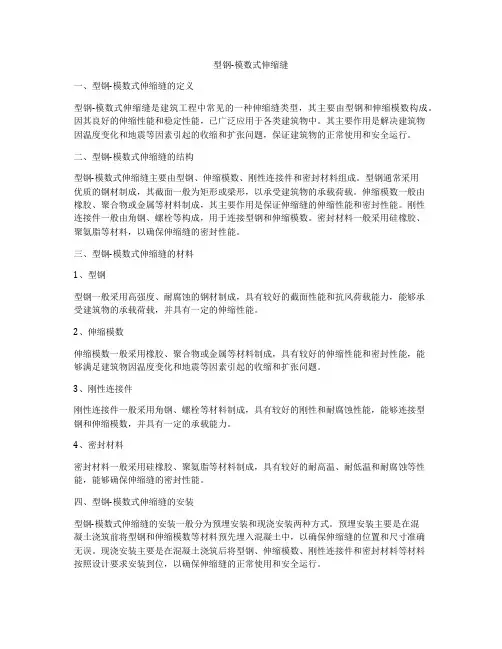

型钢-模数式伸缩缝一、型钢-模数式伸缩缝的定义型钢-模数式伸缩缝是建筑工程中常见的一种伸缩缝类型,其主要由型钢和伸缩模数构成。
因其良好的伸缩性能和稳定性能,已广泛应用于各类建筑物中。
其主要作用是解决建筑物因温度变化和地震等因素引起的收缩和扩张问题,保证建筑物的正常使用和安全运行。
二、型钢-模数式伸缩缝的结构型钢-模数式伸缩缝主要由型钢、伸缩模数、刚性连接件和密封材料组成。
型钢通常采用优质的钢材制成,其截面一般为矩形或梁形,以承受建筑物的承载荷载。
伸缩模数一般由橡胶、聚合物或金属等材料制成,其主要作用是保证伸缩缝的伸缩性能和密封性能。
刚性连接件一般由角钢、螺栓等构成,用于连接型钢和伸缩模数。
密封材料一般采用硅橡胶、聚氨脂等材料,以确保伸缩缝的密封性能。
三、型钢-模数式伸缩缝的材料1、型钢型钢一般采用高强度、耐腐蚀的钢材制成,具有较好的截面性能和抗风荷载能力,能够承受建筑物的承载荷载,并具有一定的伸缩性能。
2、伸缩模数伸缩模数一般采用橡胶、聚合物或金属等材料制成,具有较好的伸缩性能和密封性能,能够满足建筑物因温度变化和地震等因素引起的收缩和扩张问题。
3、刚性连接件刚性连接件一般采用角钢、螺栓等材料制成,具有较好的刚性和耐腐蚀性能,能够连接型钢和伸缩模数,并具有一定的承载能力。
4、密封材料密封材料一般采用硅橡胶、聚氨脂等材料制成,具有较好的耐高温、耐低温和耐腐蚀等性能,能够确保伸缩缝的密封性能。
四、型钢-模数式伸缩缝的安装型钢-模数式伸缩缝的安装一般分为预埋安装和现浇安装两种方式。
预埋安装主要是在混凝土浇筑前将型钢和伸缩模数等材料预先埋入混凝土中,以确保伸缩缝的位置和尺寸准确无误。
现浇安装主要是在混凝土浇筑后将型钢、伸缩模数、刚性连接件和密封材料等材料按照设计要求安装到位,以确保伸缩缝的正常使用和安全运行。
五、型钢-模数式伸缩缝的施工型钢-模数式伸缩缝的施工一般分为设计、准备、安装、验收等步骤。
设计阶段主要是根据建筑物的结构特点和使用要求确定伸缩缝的位置、尺寸和材料等参数,并制定施工方案。
模数式桥梁伸缩缝施工工艺摘要:模数式伸缩缝是桥梁伸缩缝的一种新结构,施工工艺较复杂,技术要求高。
本文对龙河桥在安装模数式伸缩缝实践中,对伸缩缝槽口尺寸的控制,伸缩缝装置的吊装、安装、调整、钢筋焊接等工艺及伸缩缝伸缩量的计算和安装、解锁温度等作了介绍。
提出了安装中应注意的问题,可供施工技术人员参考.关键词:模数式伸缩缝施工技术1概述龙河路是2003年某市重点工程之一,共设大桥一座,中桥两座,全部采用模数式伸缩缝,由厂家制作生产。
模数式伸缩缝性能优良,耐磨、抗滑、防水、抗老化性能好,振动小,无噪声,使用寿命长,维修简单。
伸缩缝的所有弹性部件均设计良好,在行车道部分关闭的情况下,可轻易进行更换或从事硫化修补。
2 施工工艺2。
1安装原则2。
1。
1伸缩缝必须锚固牢靠,不能松动,伸缩性能必须有效.2.1.2确保伸缩缝装置与桥面的平顺性,一致性。
2。
1。
3伸缩缝无阻塞,渗透,变形,开裂现象。
2.2准备工作2。
2。
1 在预制空心板、桥台背墙施工时,应按设计要求预留槽口,为了施工方便,对于模数式伸缩缝则采取“就大不就小”的原则,统一尺寸。
伸缩缝槽口尺寸详见下表。
模数式伸缩缝槽口尺寸(深度×宽度)部位设计要求尺寸(mm)预留尺寸(mm)台背190×400190×450空心板190×400190×450预留槽口的同时,做好钢筋的预埋工作.位于空心板梁及桥台背墙部分,则预埋¢16“冂”形光圆钢筋,所有预埋钢筋必须按设计要求布置,并且具备可焊性。
空心板安装时,应满足安装伸缩缝所需要的宽度。
为了保证沥青路面摊铺前施工车辆的通行,在槽口内,预埋钢筋之间,充填石块或混凝土预制块,其外露部位的顶面应比预埋钢筋顶面高出1~2cm,以保护钢筋不被压坏,其上再填泥结碎石或二灰碎石,并适当压实.2.2。
2 伸缩装置运输模数式伸缩装置应按每座桥分类运至桥梁工地,并进行详细核对,用L=9~10m的扁担梁,采用4点吊装法进行装卸,将单根伸缩装置尽可能放在伸缩缝槽口附近,并存放在临时支撑的道木组上,不要与地面接触,也不得受到碰撞,并不能影响正常施工。
伸缩缝施工工艺和方法及伸缩缝的安装步骤伸缩缝是指在建筑物、桥梁、道路等工程中,为了适应外部环境变化引起的伸缩变形而特意设计的缝隙。
它可以承受结构的伸缩变形,保证结构的稳定性和安全性。
伸缩缝的施工工艺和方法以及安装步骤如下:一、伸缩缝施工工艺和方法:1.前期准备:确定施工方案、编制伸缩缝设计方案、购买伸缩缝材料等。
2.检查基底:检查施工基底的平整度、强度等情况,确保伸缩缝的施工质量。
3.安装伸缩缝材料:根据设计方案,按照施工规范要求,选择合适的伸缩缝材料进行安装。
常用的伸缩缝材料有橡胶伸缩缝、金属伸缩缝等。
4.固定伸缩缝材料:使用专用的胶水、螺栓等固定伸缩缝材料,确保伸缩缝的牢固性和稳定性。
5.进行伸缩缝预压:在安装伸缩缝材料后,根据设计要求进行伸缩缝的预压处理,以保证伸缩缝在使用过程中的伸缩性能。
6.检验伸缩缝质量:对安装完毕的伸缩缝进行质量检验,包括伸缩缝的材料是否符合要求、固定是否牢固等。
7.进行伸缩缝的保养和维修:施工完毕后,对伸缩缝进行周期性的保养和维修,以延长其使用寿命。
二、伸缩缝的安装步骤:1.清理基底:清理施工基底上的积水、泥土、杂物等,保持基底的平整干净。
2.安装背板:根据设计要求,在基底上铺设背板,背板的材料通常是橡胶或塑料,可增加伸缩缝的弹性和耐久性。
3.安装伸缩缝材料:将选定的伸缩缝材料按照设计要求与基底上的背板连接起来,根据实际需要进行裁剪和连接。
4.固定伸缩缝材料:使用专用的胶水、螺栓等将伸缩缝材料固定在基底上,确保其稳固可靠。
5.进行伸缩缝的预压:根据设计要求,使用专用工具对伸缩缝进行预压处理,以确保其具备一定的伸缩性能。
6.检验伸缩缝质量:对安装完毕的伸缩缝进行质量检验,包括材料的质量、固定的可靠性等,确保其符合施工要求。
7.进行伸缩缝的保养和维修:在伸缩缝安装完毕后,需进行周期性的保养和维修,例如清理杂物、覆盖保护层等,以保证伸缩缝的使用寿命。
通过以上的施工工艺和方法以及安装步骤,可以确保伸缩缝的质量和性能满足设计和使用要求,提高工程的稳定性和安全性。
模数式伸缩缝更换施工方案一、背景介绍模数式伸缩缝是建筑中常见的一种结构,能够在建筑物受到温度变化、地震或其他外力作用时起到缓冲和保护的作用。
然而,由于时间的推移和长期使用,伸缩缝可能会出现老化、变形或损坏的情况,需要进行更换工作。
本文将介绍模数式伸缩缝更换的施工方案。
二、施工准备在开始施工工作之前,需要进行以下准备工作:1.完整的施工计划:包括工作内容、时间安排、材料清单等。
2.人员安排:确定施工人员数量和分工。
3.材料准备:根据实际情况确定所需的伸缩缝材料,并进行采购。
4.工具准备:准备常用的施工工具,如锤子、扳手、电钻等。
三、施工步骤步骤一:拆除旧伸缩缝1.使用电钻和螺丝刀拆除固定在墙体上的旧伸缩缝。
2.注意安全,戴好防护手套和口罩,以避免吸入灰尘和有害物质。
3.将拆除的旧伸缩缝清理干净,为安装新伸缩缝做好准备。
步骤二:安装新伸缩缝1.根据实际尺寸和设计要求,对新的伸缩缝进行裁剪,并确保尺寸准确。
2.使用螺丝刀和螺丝将新伸缩缝固定在墙体上,确保牢固稳定。
3.确保新伸缩缝与周围建筑物和地面的接触面均匀平整。
步骤三:密封处理1.使用密封剂对伸缩缝进行密封处理,以防止水、尘埃和其他杂物进入伸缩缝内部。
2.均匀涂抹密封剂,确保密封层充分覆盖伸缩缝表面,并达到预期的密封效果。
步骤四:清理和完善1.清理施工现场,将拆除的旧伸缩缝材料和垃圾妥善处理。
2.检查新伸缩缝的安装质量和密封效果,如有问题及时进行修复或调整。
3.对施工过程中出现的问题进行总结和反思,以便以后的施工工作改进。
四、注意事项1.施工过程中,需要严格遵守安全操作规程,使用个人防护装备。
2.确保施工人员具备相关技术和经验,提高施工质量和效率。
3.施工期间与其他施工工作的协调,避免相互干扰和影响。
4.预防不可控因素的发生,如天气变化或其他突发情况。
五、施工验收在施工完成后,需要进行验收工作,确保伸缩缝更换工程符合设计要求和施工规范。
验收内容包括但不限于:1.伸缩缝的尺寸和位置是否满足设计要求。
房屋伸缩缝的施工方法及工艺流程下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。
文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by theeditor.I hope that after you download them,they can help yousolve practical problems. The document can be customized andmodified after downloading,please adjust and use it according toactual needs, thank you!In addition, our shop provides you with various types ofpractical materials,such as educational essays, diaryappreciation,sentence excerpts,ancient poems,classic articles,topic composition,work summary,word parsing,copy excerpts,other materials and so on,want to know different data formats andwriting methods,please pay attention!房屋伸缩缝的施工方法与工艺流程详解在建筑设计和施工中,房屋伸缩缝是一种重要的构造措施,主要用于防止因温度变化、地基沉降或建筑物自身重量等因素导致的结构变形。
第1篇一、工程概况本工程为某高速公路桥梁伸缩缝施工,桥梁全长为2.5公里,共设置伸缩缝50处。
伸缩缝采用模数式伸缩缝,模数选择为80mm。
本施工方案针对桥梁伸缩缝的施工进行详细规划,以确保施工质量、安全和进度。
二、施工准备1.施工组织(1)成立伸缩缝施工领导小组,负责施工过程中的协调、管理和监督工作。
(2)成立施工技术组,负责施工方案的编制、技术指导和质量验收。
(3)成立施工安全组,负责施工过程中的安全监督和事故处理。
2.施工材料(1)伸缩缝板:采用高强度、耐腐蚀的模数式伸缩缝板。
(2)密封胶:采用弹性密封胶,具有良好的耐候性和耐久性。
(3)锚固件:采用高强度、耐腐蚀的锚固件。
(4)施工工具:切割机、钻机、螺丝刀、扳手、水准仪等。
3.施工设备(1)切割机:用于切割伸缩缝板。
(2)钻机:用于钻孔。
(3)水准仪:用于测量标高。
(4)电动螺丝刀:用于安装锚固件。
三、施工工艺1.施工流程(1)测量定位:根据设计图纸,测量伸缩缝的位置,并做好标记。
(2)切割伸缩缝板:使用切割机按照设计尺寸切割伸缩缝板。
(3)钻孔:使用钻机在伸缩缝板两侧钻孔,孔径略大于锚固件直径。
(4)安装锚固件:将锚固件插入孔中,使用电动螺丝刀拧紧。
(5)安装伸缩缝板:将伸缩缝板安装在锚固件上,调整平整度。
(6)密封:使用密封胶将伸缩缝板两侧密封,防止水分进入。
(7)验收:对伸缩缝施工质量进行检查,确保符合设计要求。
2.施工要点(1)测量定位:测量精度要求高,确保伸缩缝安装位置准确。
(2)切割伸缩缝板:切割过程中,注意保持切割面平整,避免出现翘曲现象。
(3)钻孔:钻孔深度应略大于锚固件直径,避免锚固件在安装过程中变形。
(4)安装锚固件:安装锚固件时,注意拧紧程度,确保锚固件与伸缩缝板牢固连接。
(5)安装伸缩缝板:安装伸缩缝板时,注意调整平整度,确保伸缩缝板与路面平齐。
(6)密封:密封胶应均匀涂抹,防止水分进入。
四、施工质量控制1.施工材料质量:严格按照设计要求选用伸缩缝板、密封胶和锚固件,确保材料质量符合标准。
《.塑一.竺凰高速公路养护桥梁模数式毛勒伸缩缝更换施工赵泽辉朱彬(河南省济洛高速公路运营管理中心,河南济源454650)嗡要]桥梁伸缩缝装置设置于粱瑞构造上较弱部位,因直接承受-'t-4两的反复荷载,故最易破坏一把桥面伸缩缝装置看成与梁体同等的结构来进行养护维修或更换,桥梁毛勒式伸缩缝装置的更换安装施工质量是充分发挥其性能和确保伸缩缝装置使用效果和使用寿命的关键。
陕胡嘲]高速公路养护;桥梁;伸缩缝。
随着交通量的增大,重车较多,一些老的伸缩缝装置损坏也逐渐增加。
这不仅影响车辆的行驶性能,而且会发展到引起结构本身的破坏,如由于桥面伸缩缝的损坏。
使水向下渗漏从而影响梁体端都结构和造成支座锈蚀等破坏。
因此,必须把桥面伸缩缝装置看成与梁体同等的结构来进行养护维修或更换,桥梁毛勒式伸缩缝装置的更换安装施工质蕈是充分发挥其性能和确保伸缩缝装置使用效果和使用寿命的关键。
下面就浅谈一下桥面伸缩缝装置更换施工技术。
更换伸缩缝装置需准备以下设备吊车、砼运输车、砼强制拌和机、养护工具车(可边开槽边外运废弃物)、液压平板夯、水磨石机、高压水枪、吹风机、优质钢纤维、优质品牌水泥、碳502以上焊条、焊机、泡沫板、水平仪(尺)、切缝机、尺寸及质量合格的伸缩装置、翘头、模板、彩条布、胶带纸、中50以上专业震捣棒、回填保证预留槽口不变型无破损的木板等。
材料、设备数量依据具体施工作业面工程量要求为准。
更换伸缩缝装置施工顺序及工艺如下:清除原有伸缩缝并开槽、安装、浇注、养护四道工序。
1清除原有伸缩缝装置并开槽1)现将原有伸缩缝装置凿除干净,并按设计图纸要求确定开槽深度,准确放样,打上线用切割机切缝,切割沥青混凝土时必须采取措施防止污染路面,清理出的垃圾应放置在宽大的彩条布上,所以在进行锯缝线以外的沥青混凝土路面上就应贴胶带纸或覆盖其他塑料布保护,以防止锯缝产生的石粉污染路面,锯缝时应整齐、顺直,所以在锯缝时应注意要把沥青混凝土路面切透,以免开槽时造成缝外的沥青混凝土面层松动。
伸缩缝施工工艺流程
《伸缩缝施工工艺流程》
伸缩缝是建筑中常见的一种结构设计,用于缓解因温度、湿度和地震等因素引起的建筑物变形,确保建筑物整体结构的稳定和安全。
在施工过程中,伸缩缝的施工工艺流程尤为重要,下面将介绍一般的伸缩缝施工工艺流程。
1. 探测定位:在进行伸缩缝施工前,首先需要确定伸缩缝的位置和尺寸,并使用仪器进行准确定位。
2. 清理准备:在确定伸缩缝位置后,需要对伸缩缝位置进行清理和准备工作,包括清除现场杂物、打磨平整墙面等。
3. 安装伸缩缝板:根据设计要求,选择合适的伸缩缝板材料,并进行精确的安装,确保与建筑物结构的密合度。
4. 密封填缝:在伸缩缝板的安装完毕后,需要进行密封填缝工作,选择适合的密封材料对伸缩缝进行填缝,以确保伸缩缝的密封性和防水性。
5. 表面处理:在填缝完成后,需要对伸缩缝进行表面处理,包括刷漆或者贴面等工序,以使伸缩缝与建筑整体表面保持一致性。
6. 功能测试:最后,对伸缩缝进行功能测试,包括伸缩性能、承载能力等多项指标的测试,以确保伸缩缝的正常使用。
通过以上的工艺流程,可以确保伸缩缝的施工质量和效果,保证建筑物整体结构的稳定和安全。
因此,在进行伸缩缝施工时,需要严格按照工艺流程进行施工,确保各项工序的合理有序,达到预期的效果。
伸缩缝施工工艺流程和方法伸缩缝是建筑物中用于缓解由温度变化、地震等引起的变形应力而引入的一种结构构造。
伸缩缝的施工需要严格按照工艺流程和方法进行操作,以确保其功能和使用寿命。
以下是伸缩缝施工的一般流程和方法。
1.施工前准备在进行伸缩缝施工前,需要对施工现场进行清理,并对工具和设备进行检查和准备。
同时,需要检查设计图纸,了解伸缩缝的具体规格和要求,并准备施工材料。
2.基础处理首先,需要对伸缩缝所在的基础进行处理。
一般情况下,基础需要进行清理和抹灰处理,以确保伸缩缝施工的牢固性和平整性。
3.伸缩缝的定位根据设计图纸的要求,使用皮尺、量角器等工具在墙体或地面上标出伸缩缝的位置和长度。
确保伸缩缝的位置和长度准确无误。
4.伸缩缝的划线根据定位的标记,使用划线工具在墙体或地面上划出伸缩缝的精确位置。
划线要准确无误,以确保伸缩缝施工的精度。
5.伸缩缝的开槽使用开槽机钻孔或墙面切割机进行伸缩缝的开槽。
根据设计要求,需要保证开槽的宽度和深度符合规范,并且开槽要平整,无毛刺。
6.嵌填材料的安装根据伸缩缝的要求,选择合适的嵌填材料,如橡胶、塑料、沥青等。
将嵌填材料按照开槽的宽度和深度进行修剪和安装,并确保嵌填材料与周边建筑物的连接牢固。
7.密封材料的安装在安装嵌填材料后,需要在伸缩缝的表面安装密封材料。
常用的密封材料有硅酮、聚硫橡胶等。
密封材料的安装要仔细,确保与嵌填材料和周边建筑物连接紧密,防止水和空气渗透。
8.后期处理总之,伸缩缝的施工需要严格按照工艺流程和方法进行操作,确保施工质量和使用寿命。
在实际操作中,施工人员还需根据具体情况选择合适的施工设备和材料,并严格按照设计图纸和规范要求进行施工,以确保伸缩缝的正常功能和优良性能。
模数式桥梁伸缩缝施工工艺摘要:模数式伸缩缝是桥梁伸缩缝的一种新结构,施工工艺较复杂,技术要求高。
本文对龙河桥在安装模数式伸缩缝实践中,对伸缩缝槽口尺寸的控制,伸缩缝装置的吊装、安装、调整、钢筋焊接等工艺及伸缩缝伸缩量的计算和安装、解锁温度等作了介绍。
提出了安装中应注意的问题,可供施工技术人员参考。
关键词:模数式伸缩缝施工技术1概述龙河路是2003年某市重点工程之一,共设大桥一座,中桥两座,全部采用模数式伸缩缝,由厂家制作生产。
模数式伸缩缝性能优良,耐磨、抗滑、防水、抗老化性能好,振动小,无噪声,使用寿命长,维修简单。
伸缩缝的所有弹性部件均设计良好,在行车道部分关闭的情况下,可轻易进行更换或从事硫化修补。
2 施工工艺2.1安装原则2.1.1伸缩缝必须锚固牢靠,不能松动,伸缩性能必须有效。
2.1.2确保伸缩缝装置与桥面的平顺性,一致性。
2.1.3伸缩缝无阻塞,渗透,变形,开裂现象。
2.2准备工作2.2.1 在预制空心板、桥台背墙施工时,应按设计要求预留槽口,为了施工方便,对于模数式伸缩缝则采取“就大不就小”的原则,统一尺寸。
伸缩缝槽口尺寸详见下表。
模数式伸缩缝槽口尺寸(深度×宽度)预留槽口的同时,做好钢筋的预埋工作。
位于空心板梁及桥台背墙部分,则预埋¢16“冂”形光圆钢筋,所有预埋钢筋必须按设计要求布置,并且具备可焊性。
空心板安装时,应满足安装伸缩缝所需要的宽度。
为了保证沥青路面摊铺前施工车辆的通行,在槽口内,预埋钢筋之间,充填石块或混凝土预制块,其外露部位的顶面应比预埋钢筋顶面高出1~2cm,以保护钢筋不被压坏,其上再填泥结碎石或二灰碎石,并适当压实。
2.2.2 伸缩装置运输模数式伸缩装置应按每座桥分类运至桥梁工地,并进行详细核对,用L=9~10m的扁担梁,采用4点吊装法进行装卸,将单根伸缩装置尽可能放在伸缩缝槽口附近,并存放在临时支撑的道木组上,不要与地面接触,也不得受到碰撞,并不能影响正常施工。
模数式伸缩缝的安装工艺
摘要:模数式伸缩缝是桥梁伸缩缝的一种新结构,施工工艺较复杂,
技术要求高。
本文对龙潭路滂河桥在安装模数式伸缩缝实践中,对伸缩缝
槽口尺寸的控制,伸缩缝装置的吊装、安装、调整、钢筋焊接等工艺及伸
缩缝伸缩量的计算和安装、解锁温度等作了介绍。
提出了安装中应注意的
问题,可供施工技术人员参考
施工技术概述龙潭路是2003年泰安重点工程之一,共设大桥一座,中桥两座,全部采用模数式伸缩缝,由厂家制作生产。
模数式伸缩缝性能优良,耐磨、抗滑、防水、抗老化性能好,振动小,无噪声,使用寿命长,维修简单。
伸缩缝的所有弹性部件均设计良好,在行车道部分关闭的情况下,可轻易进行更换或从事硫化修补
施工工艺2.1安装原则
2.1.1伸缩缝必须锚固牢靠,不能松动,伸缩性能必须有效
2.1.2确保伸缩缝装置与桥面的平顺性,一致性
2.1.3伸缩缝无阻塞,渗透,变形,开裂现象
2.2准备工作
2.2.1在预制空心板、桥台背墙施工时,应按设计要求预留槽口,为了施工方便,对于模数式伸缩缝则采取就大不就小的原则,统一尺寸。
伸缩缝槽口尺寸详见下表模数式伸缩缝槽口尺寸深度×宽度)
部 位设计要求尺寸(mm) 预留尺寸(mm)
台 背190×400 190×450
空心板190×400 190×450
预留槽口的同时,做好钢筋的预埋工作。
位于空心板梁及桥台背墙部分,则预埋¢冂形光圆钢筋,所有预埋钢筋必须按设计要求布置,并且具备可焊性空心板安装时,应满足安装伸缩缝所需要的宽度为了保证沥青路面摊铺前施工车辆的通行,在槽口内,预埋钢筋之间,充填石块或混凝土预制块,其外露部位的顶面应比预埋钢筋顶面高出1~2cm,以保护钢筋不被压坏,其上再填泥结碎石或二灰碎石,并适当压实
2.2.2伸缩装置运输模数式伸缩装置应按每座桥分类运至桥梁工地,并进行详细核对,用L=9~10m的扁担梁,采用4点吊装法进行装卸,将单根伸缩装置尽可能放在伸缩缝槽口附近,并存放在临时支撑的道木组上,不要与地面接触,也不得受到碰撞,并不能影响正常施工。
2.3毛勒缝安装
2.3.1切缝及清理槽口
桥面沥青混凝土铺筑完毕,按预留槽口宽度或比槽口每边宽5cm左右用切缝机切缝。
切缝要尺寸准确,顺直。
切缝应保证路面边缘整齐平顺,无缺损,将槽口内填料清除干净,并将槽口表面混凝土凿毛,清净杂物,用高压水枪将剩余残渣冲洗干净由于过往车辆及铺筑路面时施工机械及车辆的碾压,会有部分预埋钢筋发生变形甚至折断,应及时校正,除锈并按焊缝要求补焊,以满足预埋钢筋尺寸的要求及安装要求即每<1m范围内每侧有四处与预埋筋焊接牢固(间距25cm)。
我们安装中保证在1m范围内至少每侧有五处与预埋筋相焊接(变为间距20cm,不足处加焊锚固筋吊装伸缩装置整体长度较长,L=9.9m)单根吊装就位,易发生变形,用25#槽钢两根,焊成口字形的扁担梁,采用4点吊装。
吊装时,吊环下各挂净长100cm的小钢丝绳,用索卡与伸缩装置相连。
为防止伸缩装置压坏槽口内钢筋,可沿缝长
方向每隔2m左右安放一根12×12cm方木作为临时支撑横梁,将伸缩装置平稳地搁在上面,调整好位置,对照伸缩装置上的环形钢筋或支撑箱的位置,将预埋钢筋调到正确位置定位焊接按设计要求穿放横筋,可分段穿放,正式焊接前先进行定位焊接,即间隔1m左右将此位置的锚固筋点焊到横穿上并将横穿钢筋与预埋钢筋点焊牢固。
(3)先将伸缩装置的一侧定位焊接好,使伸缩装置保持直线和平顺,通过螺旋千斤顶在另一侧将伸缩缝的缝隙调整到计算数值,立即将伸缩装置的环形钢筋与预埋钢筋焊好,卸下千斤顶
(4)当伸缩装置调整好之后,调4台电焊机,在温度接近预定锁定温度时,对称施焊,焊完立即解锁。
(5)安装中应注意的问题①位置高度正确。
为了使伸缩装置的高度和中线位置正确,在沿伸缩缝方向每隔2m水平及竖直方向上对称地将定位钢筋一端焊在锚板或锚环上。
另一端顶住槽口混凝土②焊缝质量,必须保证在拆除锁定钢板后,伸缩缝组合体能吸收结构的位移,而不损坏槽口内所浇筑混凝土的凝固,焊缝长度不小于10d ③塞缝严密。
施焊结束后,根据伸缩缝型式,用泡沫板将缝隙塞严,以防漏浆,塞缝宽度要保证伸缩缝设计的最小宽度,然后冲洗槽口,将槽口杂物清理干净④对称浇筑混凝土。
按设计标号对称浇筑混凝土,尤其应注意伸缩缝边梁下、锚环、锚板及支撑箱下部混凝土的密实性,支撑箱下宜用小石子混凝土。
为了减少混凝土的收缩量,在搅拌过程中添加0.3的铝粉,作为膨胀剂,混凝土的标号不低于上部结构的标号。
收浆时应做到顶面与沥青路面平齐,混凝土顶面平整度小于2mm。
初凝后用草袋覆盖,洒水养生,使缝经常保持湿润状态。
常温时,第二天拆除堵头模板,养护期不少于两周⑤封闭施工。
为防止过往车辆及行人损坏
伸缩缝,应采取封闭式施工,当半幅桥最后一道伸缩缝混凝土强度达到100%时,才能开放交通,再进行另半幅桥的安装工作模数式伸缩缝伸缩量的计算
3.1毛勒伸缩缝的伸缩量由基本伸缩量即温度变化、混凝土收缩徐变引起的伸缩量以及额外伸缩量即其它各种可变荷载,甚至偶然荷载引起的结构变形、弯坡、斜桥等因素的影响和施工误差所引起的伸缩量组成
4.2毛勒伸缩缝伸缩量计算公式:温度变化引起的伸长量△e:△
e=ka(tmax-tin)L
(1)温度变化引起的收缩量△S1:S1=k(tin-tmin)L
(2)混凝土收缩引起的收缩量△S2:△S2=ktsL
(3)混凝土徐变引起的收缩量△S3:△S3=k(σp*φ*β1/Ec)L
(4)总伸缩量△:△=△e+(△S1+△S2+△S3)
(5)计算公式(1)、(2)、(3)、(4)中系数,基本伸缩量以外的因素引起的伸缩量即额外伸缩量,在此按基本伸缩量的10%加以考虑,故k=1.1 1.0×10-5混凝土的线膨胀系数(按摄氏度计);
tmax——计算最高温度,℃;
tin——预定的安装温度,℃;
L——上部构造变形的区间长度,mm;
tmin——计算最低温度,℃;
ts——收缩等待温度,ts按相当于降温5~10℃考虑,取ts=10℃;
σp——由预应力引起的平均轴向应力,σp=15MPa;
φ——徐变系数取 =2(按龄期60d计);
β1——徐变、收缩随混凝土龄期增长而递减的系数,设预制到安装期不超过三个月,取β1=0.4;
Ec——混凝土弹性模量,取Ec=3×104MPa。
4.3根据设计资料,龙潭路滂河桥采用5跨一连的桥面连续结构形式,现以滂河桥的0#台、5#墩、10#台处的毛勒缝为例,计算其伸缩量如表3所示。
毛勒伸缩缝伸缩量计算
墩台号
0#5×20m5#5×20m
10#
毛勒缝型式D80 D80 D80
计算伸缩的区间长度L(m)
1/2×5
×20
=50
1/2×5
×20
×2=100
1/2×5
×20
=50
桥板伸长时缝口合拢量(mm) 19.25 38.50 38.50
桥板缩短时缝口张开量(mm) 57.75
115.5
115.5 0
合拢量与张开量之和(mm) 77.00
154.0
154.0 0
每度变化位移量(mm) 0.77 1.54 1.54
预定安装温度时预留缝宽(mm) 30.00
130.0
130.0 0
注:表3中,预留缝宽是由下面三个方面的因素确定的:
①厂家生产时为了便于安装橡胶条,要求单缝间距f在30~35mm之间。
②从行车舒适程度考虑,计算最高温度(tmax)时,桥板伸长引起缝口合拢量。
③计算最低温度(tmin)时,桥板预留缝宽。
实际施工时,必须将计算好的总的伸缩量即控制开口尺寸的数据,与监理工程师进行现场核对,得到批准后再进行下道工序施工。
我们安装7道毛勒伸缩缝共用5d,进度快,总体质量好,行车舒适平稳。
我们将认真总结经验,进一步提高施工技术和工艺水平,使我们的施工水平上一个新台阶。
