采掘作业规程编制的指南

  • 格式:doc
  • 大小:1.49 MB
  • 文档页数:123

下载文档原格式

  / 123
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

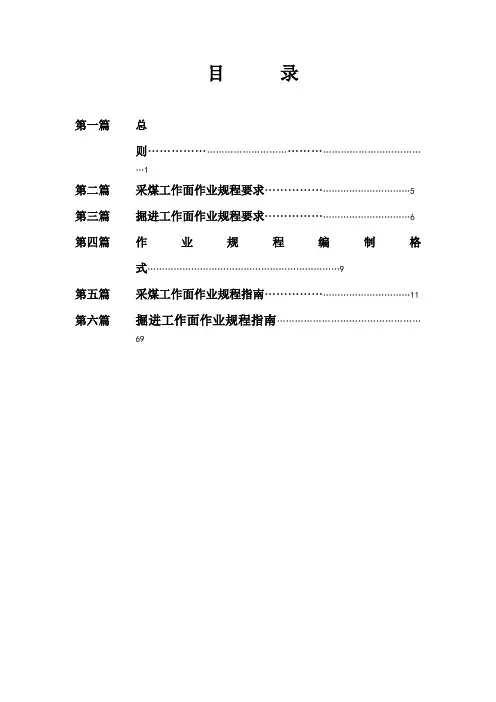

目录

第一篇总

则…………………………………………………………………………

…1

第二篇采煤工作面作业规程要求 (5)

第三篇掘进工作面作业规程要求 (6)

第四篇作业规程编制格式 (9)

第五篇采煤工作面作业规程指南 (11)

第六篇掘进工作面作业规程指南…………………………………………

69

第一篇总则

第一条为了进一步规范大同煤矿集团公司采掘作业规程的编制和实施,加强煤矿采掘工程的技术基础工作,促进安全生产,特编制《大同煤矿集团公司采掘作业规程编制指南》。

第二条本管理办法适用隶属于大同煤矿集团公司从事煤炭生产和煤矿建设活动的单位。

第三条编制采掘作业规程的原则是:

(一)必须严格遵守《中华人民共和国安全生产法》、《中华人民共和国煤炭法》、《中华人民共和国矿产资源法》、《中华人民共和国矿山安全法》、《煤矿安全规程》等国家有关安全生产的法律、法规、标准、规章、规程和相关技术规范。

(二)坚持“安全第一、预防为主,综合治理”的方针,积极推广、采用新技术、新工艺、新设备、新材料和先进的管理手段,科学指导生产。

(三)单项工程、单位工程开工之前,必须严格按照“一工程、一规程”的原则编制作业规程,严禁无规程施工。

第四条必须建立健全采掘作业规程编制和实施的责任制度。各煤矿的生产和建设由总工程师或技术负责人组织,全面做好采掘作业规程从编制执行到工程完工全过程“三化”、“十环节”的管理。

“三化”即“装帧标准化”、“编制规范化”、“管理制度化”;“十环节”即“地质说明书”、“论证”、“编制”、“审批”、“贯彻考试”、“监督”、“实施”、“复审”、“补充修改”、“总结归档”。

第五条地测部门要加强地质调查工作,工作面必须进行补充地质勘探与调查,对本工作面周围上下层开采关系、积水、积气摸清,准确提供本工作面的地质构造和顶板岩性,提出详细的地质说明书,作为工作面规程的依据。

第六条编制采掘作业规程的程序:

采掘作业规程编制之前,首先由分管副总工程师组织有关业务部门、作业队组、辅助单位的专业人员、技术人员和有经验的工人代表等,对开工地点周边、邻近煤层、上覆情况实际勘察进行现场勘察分析,检查现场的施工条件,预测施工中可能遇到的各种情况,讨论制定有针对性的安全措施,明确施工的程序和任务,为采掘作业规程的编制做好准备工作。编制人根据地质说明书和提交的意见进行编制,编制完毕以电子版形式发发送到指定邮箱,并告知技术科,技术科通知相关科室对作业规程进行初次审阅;三天后,技术科与分管副总沟通后,下发规程初审通知单,由调度室通知各分管领导、职能科室及施工队组组织规程一审; 一审后由编制人根据提出的意见进行修改;修改后由矿总工程师组织会审,提出会审意见并以会议纪要的形式下发各有关单位。

第七条编制采掘作业规程,必须具备下列文件、资料:

(一)已批准的有关设计(盘区、综采工作面、基建工程等)文件、资料。

(二) 地质测量部门提供经过地质科长、总工程师签字批准的地质说明书。并在工作面开工前一个月提交生产技术科和施工队组。

(三) 同一煤层或邻近工作面的矿压观测、瓦斯和煤尘鉴定、煤层自燃、水害等资料。

(四) 通风部门提供通风、瓦斯、安全监控、防尘和供排水等资料。

(五) 机电部门提供供电系统图、供电设计和机电设备配配置资料。

(六)《煤矿安全规程》《煤矿安全技术操作规程》等。

(七) 有关安全生产的管理制度,如岗位责任制、工作面交接班制度、“一通三防”管理制度、爆破管理制度、巷道维修制度、机电设备维修保养制度、通风安全仪表使用维修制度;煤矿安全质量标准化标准。

第八条采掘作业规程的编制应由施工单位的工程技术人员负责编写,必须在工作面开工前30天完成采掘作业规程的编制,编写中要做到完整性、针对性、准确性、科学性。

(一)规程的完整性

作业规程要有完整性,章节、表格、公式、内容、图纸齐全;描

述要简明、专业、规范,对工作面地质构造、顶板、煤层情况应详细描述;对于工作面支护(包括端头和超前支护)、设备选型、风量等必须有依据和计算;对于煤柱留设、停采、顶板和顶煤的可冒性必须进行论证分析,不得套用老作业规程或套用其它矿的作业规程。

(二)规程的针对性

采掘作业规程应具有较强的针对性,就是要与不同的地质条件,不同的自然灾害类型,不同的采煤、掘进工艺相适应。如上覆已开采,应针对上覆水、气体、过上覆煤柱提出相应的方案与措施;如有地质构造应有过构造的方案与措施;如顶板坚硬应有人工处理坚硬顶板的方案与措施。

(三)规程的准确性

规程、措施不得出现错误。包括规定、公式、错别字、文字排版方面、格式上、计量单位、符号、绘图等错误。

(四)规程、措施的科学性

支护设计及支护材料的选型要有科学依据,取值合理,要结合邻近区域矿压观测总结矿压规律、灵活应用工程类比等多种方法,主要设备要有能力验算,风量、供电有计算有依据。

第九条采煤作业规程的审批(会审),由矿总工程师或技术负责人会同分管副矿长、副总组织生产、技术、安监、通风、地测、调度、计划、机电、运输、煤质、劳资、供应等有关部门进行集体会审。各部门都要提出审查意见并签字盖章,最后由总工程师或技术负责人批准。且必须在工作面开工前10天办理好全部审批手续,以便向工人贯彻。

分管副矿长包括:生产、开拓、机电、安全副矿长,审查意见应为:姓名:意见,意见主要为规程中存在问题和开采中可能遇到的隐患等而规程中未编制。

第十条作业规程技术论证:有矿总工或分管副总组织有关业务部门和采掘队组进行,要有时间、地点、主持人(职务)、参加单位人员,并附论证意见。论证意见应对防治水、防灭火、放治瓦斯、防治煤尘、顶板管理、运输管理、施工工艺等进行风险评价,并得出可行性论证结论。

第十一条采掘作业规程的贯彻学习

(一)、由区队负责本单位《作业规程》的发放,主要发放给矿
