试产物料跟踪流程
- 格式:docx
- 大小:17.04 KB
- 文档页数:3
序号作业名称作业内容时间研发部计划仓储部工艺部生产部品质部①研发部根据市场信息开发出新产品打样OK后完成BOM及其他相关文件 以《新产品试产通知书》知会相关部 门准备开展试产工作.②计划仓储部根据采购物料进度下达<200套齐套备料单给生产部进行新品试产。
46①品质部负责组织相关部门人员召开试产总结会。
①生产部根据《新产品试产通知书》和前期工作准备情况,依据工艺文件,在工艺组的指导下,进行试产作业。
①相关部门解决试产中出现的问题点②品质部决定试产是否成功,是否可以批量生产。

①生产部对新品试产的全部成品进行测试,FQC根据实际情况加严抽检2735小批量试产流程图①研发部组织相关部门召开新产品发布会。
②品质部负责在试产前编制完成新产品的初始检验规范。
③工艺部向生产部提供工艺文件、工装夹具,并对相关人员进行培训。
1OK OK 试产中试产后三日内 1.研发部设计出新品,并完成前期打样工作,制定初期文件和测试参数完成原始BOM 。
1.下达小于200套的齐套备料单给生产进行试产2.新产品需要做可靠性实验,多下10套QE/FQC :1.QE 负责编制检验规范(试产前完成);将检验规范需分发给生产。
2.FQC 对生产试产的成品全部进行检验测试。
1.制作新品工艺文件2.制作工装夹具3.制作老化、测试线等4.评估购买特殊设备仪器。
5.培训生产关键工序作业人员 1.根据工艺流程,准备人力、线体。
2.根据生产情况制定试产时间3.生产前确认文件、工装、BOM 等都准备齐全。
4.严格按照工艺流程试产,模拟各工序正常连续顺畅生产,尽量避免单点式一站一站作业,无法凸显出问题点。
1.及时处理试产过程中的相关技术方面问题,并给对策。
2.对部分难修品给予技术支持3.根据产品CPK 适当调整SPEC 范围4.完善不健全部分技术文件,对OCAP 中关于技术方面的问题点给出短期、长期对策。
在试制前一周,组织相关部门召开新产品发布会。
提供:1.PCB 空板*1、成品*12.测试样机*13.ATE/BI/HP SPEC 4.贴片图5.简单制程注意事项6.FQC 检验要求 1.汇总生产问题点、数据,制作试产报告。
一、目的:规范新产品的开发、试产过程,确保新产品在开发、试产阶段可正确、顺利地进行,并顺利地投入量产.二、适用范围:本公司所有新产品的开发、试产。
三、权责部门:PMC:负责制定生产计划,物料控制及成品出货的管制。
生产部:负责产品的插件、补焊、测试、组装及包装等。
开发部:负责产品的开发,解决试产过程中出现的重大技术问题.工程部:主要负责试产的组织、协调工作及生产技术问题的解决。
具体包括:1、负责相关文件的核对、发行、制作。
2、负责召开试产前会议。
3、负责试产的整个过程的跟踪.为生产线提供技术上的支持,生产问题的统计及处理。
4、召开试产后会议,总结试产情况,讨论是否量产。
品保部:参与产品验证,参加相关会议,试产过程的中的质量检测等.四、内容:1、公司对新产品进行立项,将新产品开发任务表下达至开发部.2、开发部进行产品开发,开发完成后,应具备以下资料及工装:(1)、物料清单(开发版)。
(2)、蓝图(开发版)。
(3)、原理图.(4)、开发样品。
(5)、说明书。
(6)、标贴(按规定命名).(7)、产品规格书(性能指标、系统接线图)。
(8)、PCB板图。
(9)、测试工装及测试SOP。
3、开发完成后,由开发部与品保部一起对新产品进行验证,由品保部填写《设计&开发验证报告》。
然后开发部召集工程部、品保部开新产品评审会议,并根据会议讨论结果填写《设计&开发评审报告》。
验证和评审在两个工作日内完成。
4、开发部应在评审会议后的一个工作日内将新产品的相关资料(物料清单、结构清单、原理图、说明书、样机等)发送到工程部.资料应齐全、完整。
5、工程部收到开发部门的资料后,应在两个工作日内基本完成对相关资料的编写、审核、签发.主要包括:(1)、物料清单审核、发行。
(经由文件中心发行至采购、仓库、财务)。
(2)、蓝图审核、发行。
(经由文件中心发行至采购、仓库、财务)。
(3)、说明书审核、发行。
(审核后经文件中心将发行版发行至仓库,审核版存档)。
新产品试产--量产流程Q/SD.QP7.51-2011一、样品试产流程(试产样品5套):1.1、由品管部(技术岗)根据产品的设计要求和技术条件,确定《物料清单(试产)》见附表1。
《物料清单(试产)》应注明:品名、规格、型号、参数、封装、厂牌、批次,(有特殊要求需要统一批次的在清单中列明,一般情况下不指定批次)。
编制《物料清单》应考虑公司原有物料品种、方便采购。
1.2、采购部严格按照《物料清单(试产)》的要求,进行原材料采购。
同时做好合格供应商调查及筛选,为以后大批量采购做好准备。
如采购中发生与《物料清单(试产)》不匹配的情况,应填写《内部工作联系单》征得技术岗同意后方可采购。
对于特殊原材料采购,如PCB板材,采购岗采购PCB下单前应请供应商将PCB图纸发回由技术岗进行确认后方可采购。
采购部注明预计采购时间并通报技术岗。
1.3、原材料检验确认:仓库管理员根据《物料清单(试产)》负责对采购物品进行核对,核对无误后交技术岗对采购物品性能进行审核(进仓检验)。
如性能不符,由技术岗向采购岗填写《内部工作联系单》,列明不符合项目和要求,由采购部负责退换或另行采购。
外协加工原材料出仓前由仓管进行核对技术部进行签字确认后方可发货。
如符合,进入下一制作样品环节。
1.4、技术部制作样品。
完成样品制作后技术部岗进行技术测试。
1.5、样品确认:样品测试完成后,技术岗通知行政部。
由行政部组织“产品评审小组”确认。
(产品评审小组由总经理,品管部、仓管岗、市场部、生产部、采购岗、行政部各部门负责人组成)如样品在评审过程中有重大改动的,则重新进行样品制作及评审确认工作。
二、试产流程(50套):2.1、采购岗负责原材料采购。
2.2、仓库根据采购清单对原材料检验确认(核对品名、规格、型号、参数、封装、厂牌、批次)。
核对无误后交由技术岗进行原材料性能测试(进仓检验)。
如性能不符,由技术岗向采购岗填写《内部工作联系单》提出不符合项,由采购部负责退换或另行采购。
1.0目的1.1确保研发设计能得到及时的试产确认;1.2确保新物料及新开发外协加工供应商的物料能得到适当、及时的试产确认;1.3保证完整地收集试产信息。
2.0适用范围本管理办法适用于本公司所有新产品、新程序、新物料和新开发外协供应商提供物料的试产。
3.0定义3.1新产品:新开发未通过验证承认的产品;3.2新程序:新编制(包含旧程序升级)未通过验证承认的程序;3.3新物料:供应商提供的未经过验证承认的原物料;3.4新开发外协供应商:3.4.1首次与我司合作外协供应商提供的经过外协供应商加工的物料,如PCBA贴片、结构组件等;3.4.2已与我司合作外协供应商,但该供应商首次加工的新物料或者该供应商加工的物料有版本升级的,如PCBA贴片、结构组件等;4.0权责4.1研发中心:负责试产前的准备确认,包含试产材料、试产程序的提供及验证;跟踪试产结果并进行分析,并参与试产评审;4.2制造中心:负责试产产品的生产测试、区分及标识,并记录试产结果,参与试产评审;4.3计划部:负责试产产品的试产计划排配,试产物料跟踪,并参与试产评审;4.4品质中心:负责试产产品品质状况的跟进、记录及验证,并组织试产评审。
5.0作业流程5.1试产资料准备5.1.1新产品、新程序(包含旧程序升级)、新物料进行试产验证时,需由研发中心PM或工程部召开试产前会议,并负责确认试产物料及程序准备情况,填写《试产资料确认表》(如附件一),并将试产前研发中心测试部所发现的问题点记录在《测试问题跟踪表》(如附件二),共享给PE和QE及生产做针对性测试;新程序升级的,需要提供版本升级信息,包含版本升级原因、优化项目等;5.1.2新开发外协供应商提供物料,未进行批量试产的,由计划部MC召开试产前会议,并负责确认试产物料及程序准备情况,填写《试产资料确认表》;5.1.3计划部PC按《试产资料确认表》的试产开始时间和预计完成时间、数量要求安排试产,并将试产信息填写于《试产通知单》(如附件三)(如为新产品、新程序、新物料试产则《试产通知单》由研发中心工程部填写);5.1.4涉及到新物料和新开发供应商提供物料试产,必须在试产前填写《新物料确认表》(如附件四),作为试产结束后物料承认签样依据;经研发工程部判定为不需要试产确认的新物料如辅料等,由相关责任单位在《新物料确认表》填写并经过签核后由研发工程部签样承认,并发布《工程变更单》知会各相关单位;5.1.5新产品进行试产验证前,研发中心工程部需提供半成品和成品样机各一台,用于生产确认以及首件核对标准,成品样机需保证各项性能测试0K;新程序验证的,研发中心工程部需提供烧录当前验证程序的整机一台,并确保其软件版本正确及功能测试正常,用于首件核对。
物料试产管理规范(ISO9001-2015)1. 目的为了规范物料试产流程,确保物料试制按规定的要求有序进行,规避由物料造成的量产产品质量问题,特制定此管理规定。
2. 范围适用于公司所有物料的试制,包括小批量试制与中批量试制。
3. 定义物料试产:分为小批量与中批量试产,原则上结构件、包材类、阻容件、电子标准件等只进行小批量试产。
安全件、关键件应进行小批量试产后再中批量试产。
4. 职责4.1 工程部:负责所有物料《试制单》的填写、负责提出物料试产的要求、负责主导与跟进新物料试产全过程、问题点统计分析与改善、参与试产评审。
4.2 采购部:负责小批量试产、中批量试产物料的采购,并参与试产评审。
4.3 物控部:负责小批量试产、中批量试产生产安排。
并参与试产评审。
4.4 品管部:负责小批量试产、中批量试产物料的检验、试验验证、并参与试产评审。
5. 作业内容5.1 新物料小批量试产5.1.1 工程部确定供应商所送样品为合格后,认为有必要进行小批量试产时,工程部负责开出试制单及相关试制条件及要求。
5.1.2 小批量试产物料到仓库后,IQC依据《来料检验规范》实施抽样检验判定、及不合格处理等。
5.1.3 物控部安排生产部进行试产。
5.1.4 生产部按照生产计划安排在要求机型上来试制,问题点记录在《试制单》上。
5.1.5 品质部对试产进行检验/试验验证,并做好检验/试验记录在《试制单》上。
5.1.6 工程部全程跟踪试产整个过程,对生产部提供技术支持,试产不良问题点进行原因分析。
5.1.7 针对试产问题点,由工程部进行汇总与统计,并进行分析与提出改善方案。
5.1.8 小批量试产后,由管理者代表裁决试产结论;若试产不通过时,决定是否继续小批量试产或者更换新供应商物料,并依5.1条款来执行。
品质部IQC 将试产结果扫描发放到相关部门。
5.2 物料中批量试产5.2.1物料小批量试产完成后,由采购部下中批量试产订单。
5.2.2中批量试产物料到仓库后,IQC依据《来料检验规范》实施抽样检验判定、及不合格处理等。
1.目的保证整个试用的过程能够得到有效的控制,通过试用能准确地判决物料的品质。

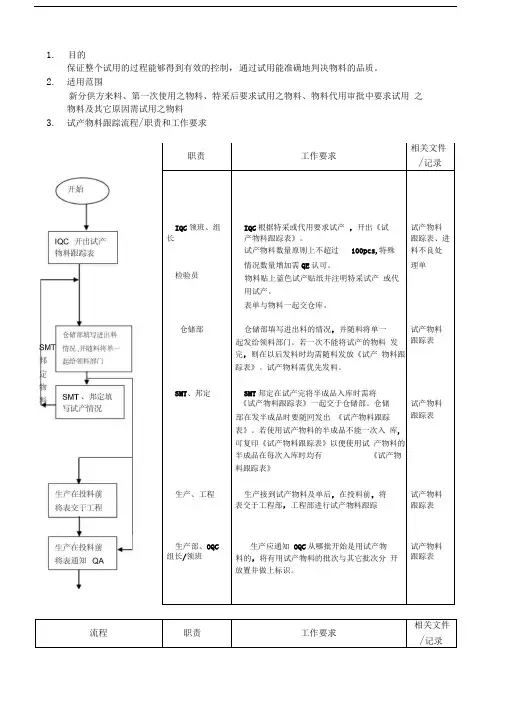

2.适用范围新分供方来料、第一次使用之物料、特采后要求试用之物料、物料代用审批中要求试用之物料及其它原因需试用之物料3.试产物料跟踪流程/职责和工作要求职责工作要求相关文件/记录IQC领班、组IQC根据特采或代用要求试产,开出《试试产物料长产物料跟踪表》。
跟踪表、进试产物料数量原则上不超过100pcs,特殊料不良处情况数量增加需QE认可。
理单检验员物料贴上蓝色试产贴纸并注明特采试产或代用试产。
表单与物料一起交仓库。
仓储部仓储部填写进出料的情况,并随料将单一试产物料起发给领料部门。
若一次不能将试产的物料发完,则在以后发料时均需随料发放《试产物料跟踪表》。
试产物料需优先发料。
跟踪表SMT、邦定SMT邦定在试产完将半成品入库时需将《试产物料跟踪表》一起交于仓储部。
仓储试产物料部在发半成品时要随冋发出《试产物料跟踪表》。
若使用试产物料的半成品不能一次入库,可复印《试产物料跟踪表》以便使用试产物料的半成品在每次入库时均有《试产物料跟踪表》跟踪表生产、工程生产接到试产物料及单后,在投料前,将试产物料表交于工程部,工程部进行试产物料跟踪跟踪表生产部、OQC生产应通知OQC从哪批开始是用试产物试产物料组长/领班料的,将有用试产物料的批次与其它批次分开放置并做上标识。
跟踪表流程职责工作要求相关文件/记录O QC在整机检查时,要针对该物料在整机情况,有目的地进行检验,产OQC检验员品QE确认并填写意见。
物料QE 物料QE根据各部的试产情况,最终判定试产合格与否IQC 试产结束后返单至IQC试产不合格退料,合格允收编制:审核:批准:。
企业管理试产物料的跟踪流程试产是企业新产品推出市场前的一个重要环节,试产物料的跟踪流程对于确保试产顺利进行、提高试产效率和产品质量至关重要。
下面将介绍一个较为通用的企业管理试产物料的跟踪流程,包括需求分析、物料采购、物料库存管理、物料发放以及物料追溯等环节。
需求分析阶段:在试产开始之前,企业需要对试产所需物料进行需求分析和规划。
这包括确定试产所需物料的种类、数量和质量要求,并将其记录在试产物料清单中,以便后续跟踪和管理。
物料采购阶段:根据试产物料清单,采购部门负责向供应商寻求报价、选择供应商并与其签订采购合同。
合同中应明确物料的型号、规格、数量、交货期限等重要信息,并建立供应商的物料质量追踪和退换货条款。
物料库存管理阶段:采购的物料送达企业之后,仓储部门负责对物料进行收货、验收和入库操作,并及时记录物料的数量、品质等信息。
所有入库的物料都应按照分类储存,设立库区,并进行库存盘点,确保物料的安全性和供应的及时性。
物料发放阶段:根据试产计划和各部门的实际需求,仓储部门负责将所需物料从库存中发放给试产生产线或其他相关部门。
在发放过程中,需要进行票据的登记和核对,以及对物料的数量、规格和质量进行验证,确保发放的物料符合试产的要求。
物料追溯阶段:试产期间,企业需要对每个试产物料的使用情况进行追溯,包括物料的消耗、替换等。
仓储部门应建立物料追溯系统,记录物料的进销存情况,并定期给相关部门生成物料使用报告或库存报表,以便管理部门和决策者对试产物料进行监控和分析。
物料退还和报废阶段:在试产结束后,剩余的物料需要进行退还或报废处理。
采购部门需要与供应商沟通,确定如何处理剩余物料,包括退换货的程序和时间、退款事宜等。
仓储部门负责将剩余物料进行清点、归档和报废处理,确保试产物料的完整性和安全性。
以上是一个较为通用的企业管理试产物料的跟踪流程,当然,不同企业的具体情况和需求也有所不同,因此具体的流程和细节可能会有所改变。
试产物料的跟踪流程试产是产品开发流程中一个重要的环节,而物料准备是试产过程中必不可少的一环。
为了确保试产过程的顺利进行,需要建立一套完善的物料跟踪流程。
本文将介绍试产物料跟踪流程的具体步骤及注意事项。
一、物料需求确认在试产前,需要进行物料需求确认,明确所需物料及数量。
通常可以通过以下途径获取物料需求信息:1. 产品设计部门提供的物料清单;2. 试产工程师根据产品的工艺流程及工作指导书确定所需物料;3. 研发部门提供的样品及样品测试报告。
二、物料采购与供应商选择在确定物料需求后,需要进行物料采购。
具体采购流程如下:1. 制定采购方案:根据物料需求与供应商信息,制定采购方案,包括采购数量、价格等;2. 筛选供应商:根据供应商的综合评估,选择符合要求的供应商,并与其达成合作意向;3. 签订采购合同:与供应商签订采购合同,明确双方的权利和义务;4. 物料采购:按照合同要求,采购所需物料;5. 物料入库:将采购的物料按照标准存放到仓库中。
三、物料领取与发放试产过程中,试产工程师需要按照实际需求领取物料,以确保试产工序的顺利进行。
物料领取与发放的具体步骤如下:1. 试产工程师填写物料领用申请单:包括领用物料的名称、规格、数量等信息;2. 申请单审批:相关部门对物料领用申请单进行审批,并确认申请单的真实性与合理性;3. 领料:经过审批的物料领用申请单交给仓库管理员,仓库管理员根据申请单领取相应的物料,并进行登记;4. 物料发放:试产工程师携带领取的物料进行试产,确保物料的正确使用。
四、物料消耗与追踪试产过程中,需要对物料的消耗情况进行追踪,以确保物料的合理利用。
具体步骤如下:1. 物料消耗记录:试产工程师在试产过程中需记录物料的消耗情况,包括数量、时间、位置等信息;2. 物料追踪:通过对物料消耗记录的统计与分析,追踪物料的使用情况,及时进行补充与调整;3. 物料报废处理:对于损坏、过期或其他不能继续使用的物料,需进行报废处理,并记录相关信息。
1.0目的:为了生产制造中没有客户承认书和客签限度样板的情况下,使试产及打样物料在生产过程得到有效合理的制造运作及过程管控,使各部门之间有合理协调沟通及各负其职责任归属2.0范围:适用公司试产打样物料在无客户承认书和限度样板时的情况下生产制造过程。
3.0引用文件:无4.0职责:4.1责任部门:工程部/品质部/生产部/采购部4.2 工程部:4.2.1 提供客供标准样板4.2.2提供对应产品的2D或3D图纸发行4.2.3安排专项负责人跟踪打样及试产全过程4.2.4负责打样、试产及第一个订单量生产过程的全部信息统筹4.2.5工程部专项人员需制作对应产品的外观类限度样板及承认书与客户签署4.2.6工程部将对应产品所需求物料规格、数量及其他要求提前知会采购部咨询购买4.3 品质部:4.3.1安排人员协助工程对产品尺寸测量4.3.2试产时品质安排人员协助工程跟进4.4 生产部:4.4.1安排人员协助打样试产过程4.4.2试产过程中有异议时或其他因素及时提出,反馈工程部专项负责人4.4.3试做时间紧迫时,生产部应积极配合优先安排生产4.5采购部:4.5.1根据工程部提供的物料需求信息进行对外咨询对比及购买4.5.2将所需购买物料整个周期提供与工程部参考4.5.3将打样及试产所需的物料优先安排购买5.0程序:5.1限度样板:因过程制造中加工工艺因素或其它因素,导致产品无法满足客户的标准要求时,从而签署的缺陷对比接受样板5.2承认书:供应商与客户之间对产品进行过相互确认及相关测试,且经过双方相关人员签名认可的协议书5.3工程部:5.3.1试产前工程部专项负责人提供产品最新图纸和客供标准样板及相关适配/组装物件5.3.2工程部需对样板工艺进行评估考核,所有过程工艺是否可满足客户的要求,应组织相关部门进行新产品导入会议,使各部门对新产品有初步的了解和认识5.3.3相关物料备齐后,开始第一次试做打样,工程部专项负责人应负责过程每个工序的加工条件要求及设备参数(含委外加工)确认记录,参考其工艺及参数对产品品质及其它性能测试,会对应产生那些变化及其它影响品质的因素5.3.4试产过程中有异常无法进行生产时,工程部专项负责人应及时通知部门主管处理,及时调整试产工艺及其它加工方式,如遇重大品质异常或导致试做无法进行时,应立即组织相关部门会议检讨,找出问题的根本原因及合理的改善措施方案并执行,再由专项负责人继续监控,5.3.5打样结束后,工程部应对试做好的相应产品进行确认评估,与客供样板作参考对比,如外观、尺寸、功能、适配/组装、使用寿命等其他信赖测试的差异区别,并确认是否或送客户确认签署或重新试做,如果接近客供样板并安排人员送至客户确认;如要重新试做,工程部应组织召开品质会议讨论,找出根本原因所在,防止再次试做是出现异常5.3.6客户签样确认后,工程部应统筹整个过程品质及各个工艺加工情况,及时安排人员做对应产品相关的限度样板与客户签署,为后续试产量产做好充分准备,避免试产量产时无限度样板参考,导致生产过程中出现盲目的操作而导致物料、人力、时间浪费;5.3.7承认书与客户签署后,工程部需发出《新产品试产评估表》,填写相关内容后会签各部门相关人员,各部门根据实际情况对应产品的工艺及其它要求,作出评估建议及意见5.3.8试产及首次订单量完成后,工程部应及时跟踪对应产品的品质情况及客户反馈信息,统筹整个过程相关状态信息,组织相关部门进行会议宣导,为后续量产做好充分准备工作5.3.9量产前工程部必须将对应产品的相关限度样板及承认书与客户签署,再转移给承认书管理员及品质部人员,方可进行后续量产过程。
NPI流程管理规范1.目的:规范试产作业流程管理,有效跟踪试产过程的问题,试产结果统计,与问题追溯2.权责范围:2.1 PMC接试产订单,负责下单,并发【试产通知单】给到相关部门,并跟踪试产结果2.2 采购在导入新供应商,新物料时,负责发新供应商物料/ 新料试料【试产通知单】2.3生产部负责生产相关工作,并做好试产问题的反馈2.4品质部跟踪试产品质状况,控制试产产品的去向与标示;做好相关记录2.5工程部对所有模具试产,新料试料跟踪模具产品质量状况,并做好相关记录;试产不合格的进行改善处理3. 内容:3.1 因公司有新产品需要试产的,PMC部门将试产订单转【生产指令单】给生产部,并下【试产通知单】给相关单位(品质部,工程部,生产部,仓库),试产通知单上注明试产原因(如客户试产订单,新料试产,新供应商试产等)试产不合格的不得批量生产3.2采购导入新物料或新供应商负责下试料通知单,并将通知单给到相关部门(品质部,工程部,生产部,仓库),试产通知单上注明试产原因(如客户试产订单,新料试产,新供应商试产等)试料不合格的不得批量采购3.3生产部根据【生产指令单】领料备料进行生产,并在相关记录上注明试产/ 试料(领料单,生产日报表,领料记录,成品标签,入库单);并跟踪试产中设备状况,做好相关记录并反馈工程部门。
3.4品质部跟踪试产品质状况,并在检验记录上注明为试产,3.5 试产中有品质问题的在试产时通知相关单位立即改善,如无法及时改善的必须通知工程部门确认问题;3.6试产完成后在检验报告上同样注明为试产,合格后并将检验报告给到仓库表示产品可以入库,标签上必须有试产字样方可合格3.7工程部门对所有试产使用的模具,新料试料必须了解模具产品质量状况,有问题及时解决;并做好相关记录;试产不合格的应及时进行改善处理,需要改模的以定改模方案进行改模,换料的提出物料的物性要求,要求采购打样重新试样3.8 试产产品的标示与处理3.8.1 所有试产产品标签上必须有“试产”字样标示,标签上必须有物料批次号标示3.8.2 所有试产产品必须有记录,(物料批次号,名称,供应商,试产日期,试产数量,产品规格);待【试产通知单】签完后由发单部门统一保存登记,以便查询。
试产物料规范一:试产物料问题---解决试产慢抛料后补料难以及清尾困难问题 LCR(电阻电容电感)器件,二极管,三极管,TVS管,压敏电阻,滤波器等小封装器件由于试产损耗严重,同工厂协商以后试产时使用到此类物料按照以下数量备料试产。
1:按总用量:生产PCBA小于50PCS的,需要提供150PCS;2:按总用量:生产PCBA 50PCS到100PCS的,需要提供3倍物料;如需求60PCS,则提供180PCS3:按总用量:生产PCBA大于100PCS的,需提供实际用量另增加200PCS;如需求300PCS的,则提供300+200=500PCS 4:按单个用量:若超过10PCS的(压敏电阻,磁珠,电容等一般都超过10个用量),需按照10%总用量备损;如单个用量为20,试产50PCS,则总需求量为20*50=1K。
需提供1K*1.1=1100pcs 。
小于10用量的按照条例3执行。
注;CPU,PA,收发器,天线开关,记忆体,晶振,等大封装的芯片类按照实际试产数量1比1提供。
二:试产首件以及出货问题---解决试产完成后但长时间无法调回测试问题经双方协商: PCBV1.0版试产28PCS在无试产软件和试产校准参数的情况下,首件4片只需确认外观和电流OK后即可入库调回KPT测试,其他 24片主板按照正常进度完成入库。
PCBV1.1版试产28PCS以上的必须确认首件 4片OK ( DL-BT-MMI-外观),首件没问题后才可以继续进行剩下的贴片。
且首件需要第一时间入库调回港利(需要做组装试产的除外)三:试产物料确认问题---解决试产安排及时性问题由港利发出试产通知,工厂在收到试产通知后24小时内需回复物料欠料情况。
四:测试耗材问题---解决试产测试完整性问题在V1.1版本的试产中尽量提供整套耗材(夹具文件,LCD,摄像头,转接FPC,按键板等)。
另需提供上次试产V1.0的良品PCBA一片,制作夹具。
(工厂方面请参照V1.1版PCB和夹具资料以及V1.0的PCBA结合实际情况制作,有不清楚的地方请及时联系港利相关人员)五:试产流程跟踪问题---解决试产PCBA滞留问题针对目前试产情况,工厂在SMT部门以及测试部门各安排一名试产专员。

文件修订记录2 .适用范围适用于本公司所有新产品(包括工程变更引起的试产)。
3 .职责3.1工程部负责新产品试产整个过程的策划,确认新产品试产数量、跟踪试产进度,负责主持试产前说明会,传达新产品的工艺要求,注意事项和试产时跟进。
3.2品质部负责新产品试产阶段的检验、测试,并编制相应的检验标准,对试产检查过程中问题进行收集整理,试产总结时一并反馈及改善跟踪。
3.3采购负责确认新产品试产阶段所需物料的采购交期。
3.4生产部依试产前说明会要求作试产前准备,试产时安排人员依据基本的作业标准生产,同时负责新产品试产所需工装、工艺、包装方法的实际作业操作确认及问题反馈。
3.5PMC负责根据试产时间要求,及时跟进物料进度状况,协调开发项目工程师进行物料进度管控,并安排生产线执行试产作业。
3.6试产由厂内项目经理(工程师)主导全过程,工程部协助整个试产工作进度,包括工装治具、SOP准备,试产结束后总结会召开。
同时厂内项目经理对上述执行进度及状况做协调与监督。
3.7:工程的研发工程师或者产品担当工程师到工厂参与试产,与厂内项目经理(工程师)对接。
4 .定义新产品一般分为四个阶段,分别定义如下:4.1EVT:EngineeringVerificationTeSting,工程之验证,进行模型制作确定产品的功能,一般为手板样品,数量在5PCS左右。
4.2DVT:DeSignVerifiCatiOnTeSting,设计之验证.证明产品符合设计要求、可靠度、EMC及安规认证等相关要求,一般数量在20~~3OPCS左右。
5.3PVT:ProcessVerificationTesting,制程之验证.验证产品在工厂量产的直通率。
一般为100PCS_300PCS,也可以根据实际情况将定单数量少于100OPCS新产品第一单量产视为PVT试产。
6.4MP:MassPrOdUCtiOn量产,各阶段完成后进行备料量产。
5.工作程序5.1EVT和DVT阶段:5.1.1工程部根据客户需求进行新产品设计和验证产品功能;5.1.2EVT和DVT阶段的资料收集整理和样品制作由指定的工程师跟进追踪各相关部门完成。
