天安﹒星河湾项目工程现浇板下沉施工方案编制人:审核人:审批人:编制日期:目录第一章工程概况 (1)第二章编制依据 (1)第三章情况说明 (2)第四章施工班组准备 (2)第五章施工方法 (2)第一章工程概况工程名称:天安星河湾(3#、5#~13#楼及地下车库)建设单位:天安置业勘察单位:永固岩土工程设计单位:市第筑工程集团监理单位:中牟县建设工程监理公司施工单位:闽兴建设工程地点:市中牟县商都大道与寿圣街交叉口西南角总建筑面积:122915平方米建筑规模:总建筑面积约12.2915万㎡,有3#、5#楼(地上20层及地下室1层);6#、7#楼(地上9层、地下1层);8#楼(5层局部6层及地下1层);9#、10#、11#、12#楼(地上18层及地下1层)和13#楼(框架4层)组成,9#、10#、11#和12#楼设有人防。
地下为两层,层高均为2.9(3m)米,剪力墙结构。
针对本工程的状况,结合现场实际情况,其中地下室至结构6层采用落地式脚手架,6层以上使用悬挑脚手架。
结构类型:钢筋混凝土剪力墙结构(8#楼砖混结构,幼儿园框架结构)第二章编制依据1、天安.星河湾工程施工组织设计和设计图纸。
2、《混凝土结构施工及验收规》(GB50204-2015)。
3、《建筑施工安全检查标准》JGJ59-2011。
4、《建筑工程模板施工手册》5、《建筑施工临时支撑结构技术规》JGJ300-20136、《建筑施工手册》(第4 版)7、《闽兴建设项目管理规》(第一版);8、公司质量、环境、职业健康安全《综合管理手册》(GB/T19001-2008、GB/T50430-2007、GB/T24001-2004、GB/T28001-2001)9、闽兴建设工程编制的钢筋、模板、混凝土作业指导书第三章情况说明我单位在进场时,前总包已把6#、7#、8#楼主结构体施工完成,3#、5#楼主体结构施工至16层。
但是在我单位进行主体结构质量问题统计时,发现6#、7#楼部分现浇板后有下沉裂缝、后浇带两侧现浇板高度不一致现象。

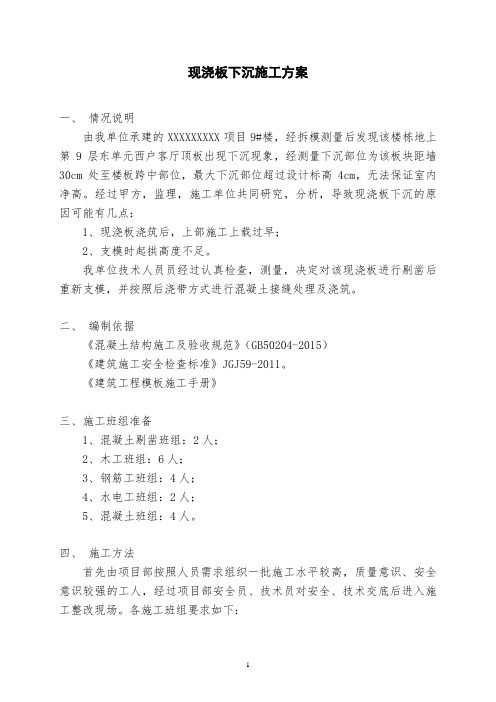

现浇板下沉施工方案一、情况说明由我单位承建的XXXXXXXXX项目9#楼,经拆模测量后发现该楼栋地上第9层东单元西户客厅顶板出现下沉现象,经测量下沉部位为该板块距墙30cm处至楼板跨中部位,最大下沉部位超过设计标高4cm,无法保证室内净高。
经过甲方,监理,施工单位共同研究,分析,导致现浇板下沉的原因可能有几点:1、现浇板浇筑后,上部施工上载过早;2、支模时起拱高度不足。
我单位技术人员员经过认真检查,测量,决定对该现浇板进行剔凿后重新支模,并按照后浇带方式进行混凝土接缝处理及浇筑。
二、编制依据《混凝土结构施工及验收规范》(GB50204-2015)《建筑施工安全检查标准》JGJ59-2011。
《建筑工程模板施工手册》三、施工班组准备1、混凝土剔凿班组:2人;2、木工班组:6人;3、钢筋工班组:4人;4、水电工班组:2人;5、混凝土班组:4人。
四、施工方法首先由项目部按照人员需求组织一批施工水平较高,质量意识、安全意识较强的工人,经过项目部安全员、技术员对安全、技术交底后进入施工整改现场。
各施工班组要求如下:1、混凝土剔凿班组:施工步骤(需剔凿部位底部先采用顶杆间距1m进行临时支撑):1.1剔凿范围:四周距墙、梁边30~50cm至跨中部分;1.2从上到下,从板中向板边人工用电镐(不得使用风镐)、手锤、錾子依次凿掉;1.3接槎处剔凿成直槎;1.4在凿混凝土的过程中,注意不要将混凝土里面的线管凿坏,不得造成钢筋伤痕;1.5将接槎处的浮石清理干净,砼垃圾清出指定场地;报验合格后可进行现浇板模板安装。
2、木工班组:2.1施工准备:○1施工机具:圆盘锯、手提电锯、扳手、撬棍等。
○2材料准备:本工程模板均采用15厚木胶板;楼板垫枋采用35×70木枋;钢管采用ф48×2.7普通钢管;模板拼接缝采用胶带粘贴。
○3劳动力准备:木工6人,应为熟练工人,并持有木工操作证。
○4技术准备:熟悉图纸,有设计问题在施工前提出,技术人员现场解决。
室内砼地面下沉注浆处理方案一、工程概况。
咱这室内的砼(混凝土)地面啊,不知道咋回事就下沉了,这可不行啊,不仅影响美观,还可能有安全隐患呢。
所以咱得想办法把它弄好,注浆就是个不错的办法。
二、注浆处理目的。
1. 抬高下沉的地面。
就是要把那些低下去的地方给顶起来,让地面重新变得平平整整的,就像把一个瘪了的气球重新吹鼓起来一样。
2. 加固地基。
通过注浆,让地下的土壤或者结构变得更结实,防止地面以后再下沉,这就好比给房子的“脚”打了个补丁,让它站得更稳。
三、注浆材料选择。
1. 水泥浆。
这可是个好东西,便宜又好用。
水泥浆具有良好的流动性和胶结性,可以很好地填充地下的空隙。
就像把沙子和水混合起来,能流到各种小缝隙里,然后凝固了就把缝隙都堵住了,还能把松散的东西粘在一起。
2. 适当添加外加剂。
有时候呢,光用水泥浆还不够劲儿。
咱可以加点外加剂,比如说早强剂,能让水泥浆更快地凝固,就像给水泥浆吃了个“加速丸”;还有减水剂,可以让水泥浆更容易流动,就像给它抹了层“润滑油”。
四、注浆设备。
1. 注浆泵。
这就是把注浆材料送进地下的“大力士”。
选择一个合适的注浆泵很重要,要根据注浆的量和压力来选。
就像选一个力气刚好能把东西送到目的地的快递员一样。
2. 注浆管。
注浆管就像一根长长的吸管,把注浆泵里的水泥浆送到地下需要的地方。
注浆管的材质要好,不能在注浆的时候破了或者堵住了,不然就像吸管堵住了,啥也送不下去了。
五、施工步骤。
1. 钻孔。
首先呢,得在下沉的地面周围钻孔。
这些孔就像一个个小通道,是给注浆材料准备的。
钻孔的时候要注意孔的间距和深度,不能太近也不能太远,太深或者太浅都不行。
就像种树一样,得把坑挖得恰到好处。
2. 清孔。
孔钻好了,里面可能会有一些灰尘啊、小石子啊之类的东西,得把它们清理干净。
这就好比打扫房间,把杂物都清出去,这样注浆材料才能顺利地住进去。
3. 安装注浆管。
把注浆管稳稳地放进孔里,要确保它和孔壁贴合得很好,不能漏浆。
混凝土基础沉降施工方案1. 引言混凝土基础沉降是指混凝土结构在使用或施工过程中由于各种因素所导致的地面下沉现象。
这种沉降可能会对建筑结构稳定性和使用寿命造成影响,因此在施工阶段需要制定合理的沉降施工方案,保证基础的稳定性。
本文将介绍混凝土基础沉降施工方案的基本要点和流程。
2. 施工前准备在进行混凝土基础沉降施工前,需要进行一系列的准备工作,包括:•资料收集:收集有关地质勘察、地下水位、地震状况等相关资料,以便判断基础沉降的可能性,并制定相应的施工方案。
•基础设计:根据收集的资料,进行基础设计,确定基础结构的类型、尺寸和施工方法。
•地面平整:在施工现场进行地面平整工作,确保施工区域的平整度达到要求。
•施工队伍准备:组织施工队伍,确定施工人员和设备,并进行培训和安全教育。
3. 沉降施工方案3.1 基础处理在进行混凝土基础沉降施工前,需要对基础进行处理,以确保基础的稳定性和承载力。
基础处理的具体步骤如下:1.清理施工区域:清除施工区域内的杂物和障碍物,确保施工区域的清洁和整齐。
2.地基处理:根据地质勘察的结果,采取相应的地基处理措施,如填筑、加固等。
3.基坑开挖:按照基础设计要求,在施工区域开挖基坑,注意开挖的深度和坡度,确保基坑的稳定和安全。
4.基础清理:清理基坑内的泥土、石块等杂物,保持基坑的清洁。
3.2 模板安装模板安装是混凝土基础沉降施工的关键步骤,模板的安装质量直接影响着混凝土基础的质量和稳定性。
模板安装的具体步骤如下:1.模板选择:根据基础设计的要求,选择合适的模板材料和类型,并按照规定尺寸切割。
2.模板安装:根据基础设计的要求,将模板安装在基坑内,并严格按照模板线进行调整和固定。
3.模板检查:检查模板的水平度、垂直度和结实度,确保模板的稳定性和整体性。
3.3 混凝土浇筑混凝土浇筑是混凝土基础沉降施工的核心环节,混凝土的浇筑质量直接关系到基础的承载力和稳定性。
混凝土浇筑的具体步骤如下:1.配料准备:根据混凝土设计要求,准备相应的水泥、骨料和掺合料,并根据配合比进行配料。
水泥下沉处理方案1. 引言水泥下沉是在施工过程中常遇到的问题,它会导致地面不平整,影响美观和使用功能,甚至可能降低地面承重能力。
因此,开发一种有效的水泥下沉处理方案至关重要。
本文将介绍一种基于现有技术的水泥下沉处理方案,旨在解决水泥下沉问题并提高地面的平整度和承重能力。
2. 水泥下沉问题分析水泥下沉是指由于水泥与基础材料之间的结合不牢固或外部因素的作用,导致水泥层出现不均匀下沉的现象。
下面是一些可能导致水泥下沉的常见原因:•不均匀的基础压实:如果基础材料在施工过程中没有得到适当的压实,可能会导致水泥下沉。
•不均匀的水泥浇筑:如果水泥的浇筑过程不均匀或浇筑量不足,也会导致水泥下沉。
•外部因素:例如,地下水位变化、土壤膨胀等也可能对水泥层造成不均匀的压力,导致下沉问题。
3. 水泥下沉处理方案基于对水泥下沉问题的分析,我们提出以下水泥下沉处理方案:3.1 基础材料处理首先,需要对基础材料进行充分的压实,确保基础的均匀稳定。
具体操作包括:•清理基础面:清除基础面上的杂物、灰尘和其他污染物,确保基础平整。
•基础湿润处理:通过喷水或涂刷水溶性粘结剂,湿润基础材料以提高粘接强度。
•基础压实:使用专业压实设备对基础进行适当的压实,确保基础材料的均匀密实。
3.2 水泥浇筑与均匀性控制水泥浇筑过程的均匀性是防止水泥下沉的关键。
下面是实施水泥浇筑与均匀性控制的步骤:•前期准备:清理浇筑区域并先行湿润,以提高水泥与基础材料的粘接性。
•控制浇筑量:确保每次浇筑的水泥量均匀分布,避免浇筑量过大或过小造成的不均匀下沉。
•摊铺与压实:使用专业工具和设备,将水泥均匀摊铺并且进行适当的压实,确保水泥层的均匀性和稳定性。
3.3 外部因素的处理在一些情况下,外部因素可能会对水泥层的均匀性产生影响,从而导致下沉问题。
下面是处理外部因素的建议:•地下水位变化:根据地下水位的变化情况,合理安排水泥施工时间,避免在地下水位上升期间进行水泥浇筑。
局部现浇板下沉的处理方案_第一篇:局部现浇板下沉的处理方案_现浇板下沉处理专项方案(地下车库顶板)-1-工程名称:施工单位:项目经理:项目技术负责人:编制人:编制时间: 2013 年-2-月12日目录一、编制依据 (3)二、工程概况 (3)三、情况说明 (3)四、施工班组准备 (3)五、施工进行 (4)不要让钢筋有伤痕,将接茬的浮石清理干净,垃圾清出现场。
2、木工班组(1)、施工机具:圆盘锯、刨木机、手提电锯、斧子、扳手、打眼电钻、吊线坠、靠尺板、方尺、墨斗、撬棍,千斤顶、小型空压机等。
(2)、材料准备:本工程模板均采用15厚木胶板;墙柱背楞及楼板垫枋采用50×10木枋;钢管采用ф48.3×3.6普通钢管,模板拼接缝采用双面胶;后浇带、施工缝采用密目钢丝网。
(3)、劳动力准备:木工应保证10人以上。
木工应为熟练工人。
(4)、技术准备:项目技术部门依据图纸及规范要求进行技术交底,作业条件:(1)、投测的楼层控制线经闭合复核无误后,根据控制线已弹好楼层柱墙边线、模板控制线及门窗洞口位置线,弹好楼层标高控制线。
(2)、砼接茬水平施工缝处的浮浆已凿毛,砼松动石子已剔除,施工缝用水冲洗干净,钢筋内杂渣已清理干净。
(3)、安装模板表面清理干净,已涂刷好隔离剂。
(4)、钢筋已绑扎完毕,卡好钢筋保护层垫块,水电管线及预埋件已安装完毕,已通过经监理检查验收。
模板安装施工:(一)操作工艺(1)模板安装完毕后,检查一遍扣件、螺栓是否紧固,模板拼缝及下口是否严密。
(2)检查房间的标高尺寸是否与设计图纸相吻合。
(3)在砼浇筑之前,垃圾必须清扫干净,再进行浇筑砼。
(二)模板的安装1)安装支撑立杆前,立杆下必须支垫木枋或木板。
2)跨度大的梁应起拱10~15mm,以防止砼浇筑后梁端下挠。
3)楼板模板铺设完成后,用水平仪测量模板标高,模板标高与设计标高之高差及相临板高差超验收标准(质量验收标准见后)即进行校正。
丰镇市万科房地产开发有限公司欧洲城3~5#楼现浇板下沉处理专项方案内蒙古诚泰建筑安装工程有限责任公司现浇板下沉处理专项方案工程名称:欧洲城3~5#楼施工单位(章):内蒙古诚泰建筑安装工程有限责任公司技术负责人:项目经理:项目技术负责人:编制人:审核人:编制时间:2015年4月2日施工组织设计(方案)报审表施工组织设计(方案)审批表目录一、编制依据 (5)二、工程概况 (5)三、情况说明 (5)四、施工班组准备 (5)五、施工方法............................................ 6现浇板下沉处理施工方案一、编制依据:1、《混凝土结构施工及验收规范》(GB50204-2002);2、《建筑工程模板施工手册》等等。
二、工程概况本工程为现浇CFG桩、钢筋混凝土筏板基础,全现浇剪力结构,共18+1、12+1层。
地下层为储藏室,层高为3.6m;以上为住宅,层高为2.9m,总建筑面积分别为10000㎡、7000㎡左右。
本工程有楼梯,电梯,外墙设部分飘窗。
三、情况说明我单位在施工欧洲城3~5#楼1—18层主体完工后,发现现浇板拆模后有下沉裂缝现象。
经过甲方,监理,施工单位共同研究,分析,导致现浇板下沉的原因可能有三点:1,施工过程中模板拆模时间早,没有达到规范要求。
2,由于工期紧,抢进度,现浇板上荷载过早。
3,支模时起拱高度不够等原因造成。
4,砼严重缺少养护,产生大量不规律的裂缝等原因造成。
我单位技术员经过认真检查,测量,对那些超规范的现浇板进行如下处理:下沉大于等于30mm以上的现浇板(见后:各楼各单元客厅顶板高差表),无法补救的凿掉,整理完毕后重浇。
四、施工班组准备1、普工班组。
2、木工班组。
3、钢筋工班组。
4、水电工班组。
5、砼工班组。
五、施工方法:首先由本公司组织一些施工水平较高,有质量意识、安全意识较强的工人,经过项目部安全员、技术员对安全、技术交底后进入施工整改现场。
实用标准文案天安﹒星河湾项目工程现浇板下沉施工方案编制人:审核人:审批人:编制日期:目录第一章工程概况 (1)第二章编制依据 (1)第三章情况说明 (2)第四章施工班组准备 (2)第五章施工方法 (2)第一章工程概况工程名称:天安星河湾(3#、5#~13#楼及地下车库)建设单位:天安置业勘察单位:永固岩土工程设计单位:市第一建筑工程集团监理单位:中牟县建设工程监理公司施工单位:闽兴建设工程地点:市中牟县商都大道与寿圣街交叉口西南角总建筑面积:122915平方米建筑规模:总建筑面积约12.2915万㎡,有3#、5#楼(地上20层及地下室1层);6#、7#楼(地上9层、地下1层);8#楼(5层局部6层及地下1层);9#、10#、11#、12#楼(地上18层及地下1层)和13#楼(框架4层)组成,9#、10#、11#和12#楼设有人防。
地下为两层,层高均为2.9(3m)米,剪力墙结构。
针对本工程的状况,结合现场实际情况,其中地下室至结构6层采用落地式脚手架,6层以上使用悬挑脚手架。
结构类型:钢筋混凝土剪力墙结构(8#楼砖混结构,幼儿园框架结构)第二章编制依据1、天安.星河湾工程施工组织设计和设计图纸。
2、《混凝土结构施工及验收规》(GB50204-2015)。
3、《建筑施工安全检查标准》JGJ59-2011。
4、《建筑工程模板施工手册》5、《建筑施工临时支撑结构技术规》JGJ300-20136、《建筑施工手册》(第4 版)7、《闽兴建设项目管理规》(第一版);8、公司质量、环境、职业健康安全《综合管理手册》(GB/T19001-2008、GB/T50430-2007、GB/T24001-2004、GB/T28001-2001)9、闽兴建设工程编制的钢筋、模板、混凝土作业指导书第三章情况说明我单位在进场时,前总包已把6#、7#、8#楼主结构体施工完成,3#、5#楼主体结构施工至16层。
但是在我单位进行主体结构质量问题统计时,发现6#、7#楼部分现浇板后有下沉裂缝、后浇带两侧现浇板高度不一致现象。
现浇板下沉处理方案一、背景随着城市化的发展,建筑工程越来越多,其中现浇板的使用也越来越广泛。
但是,在使用现浇板的过程中,不少施工方发现,新铺好的现浇板会出现一定程度的下沉,这不仅影响建筑的美观度,而且还会影响建筑物的承重能力,给建筑安全带来潜在风险。
为了解决这个问题,需要采取一定的处理方案。
二、现浇板下沉的原因1. 土壤的不均匀沉降:现浇板所在的场地建筑物底部土壤地基的沉降不均匀,会导致现浇板下沉。
2. 施工时做法不当:新浇的混凝土在刚流出来的时候很容易下沉,如果施工人员在浇筑混凝土时没有控制好流量等因素,就会导致现浇板下沉。
3. 材料质量问题:混凝土质量不过关、施工时使用劣质钢筋等原因,也可能导致现浇板下沉。
三、现浇板下沉的危害现浇板下沉会导致建筑物的地面不平整,对于施工以后的设备使用和人员行走会带来一定的不便。
而且,下沉严重的现浇板很容易出现空洞,加剧建筑物承重能力的下降,孳生潜在危险。
四、现浇板下沉处理方案1. 均匀加厚:在修补现浇板下沉问题时,可以采用在下沉处加厚现浇板的方法,既能再次均匀定位校平,又能起到加固效果。
这一方法相对简单,也相对适用场景广泛。
2. 注浆:在现浇板的下部空隙中,可采用注浆的方式,填充空隙,加固现浇板,解决下沉问题。
注浆有多种方式,通常使用的是泡沫、水泥、树脂等材料,其优点是密封性好、硬度大、操作简便,注入后所需时间较短。
3. 补强工程:在现浇板下部,在材料与建筑物之间,加入钢筋网等强化补强材料,进行补强工程,对建筑物的承重能力有显著提升的作用。
五、结论总的来说,现浇板下沉是一种常见的问题,解决方法也不少,可以根据具体情况,选取适合的处理方案,有效修复现浇板的下沉问题。
但是,在现浇板的施工过程中,注意控制好流量,提高混凝土质量和施工质量,则是治理现浇板下沉问题的最佳途径。
混凝土地面下沉怎么处理
混凝土地面下沉可以采取以下几种处理方法:
1. 局部修复:对于下沉严重的区域进行局部剔凿,重新浇筑混凝土;
对于轻微下沉,可用地面硬化材料进行填充,达到平整度即可。
这种
方法可以快速处理地面下沉的问题。
2. 涂刷防水材料:在基层涂刷一层渗透性密封材料,可有效防止潮气
渗入混凝土,并增强混凝土的抗渗性能。
3. 地面加固:通过增加地面的强度或改变地面下部的受力结构,来提
高地面的承载能力。
这可以通过对地面进行加固处理或者更换地面下
的支撑物实现。
4. 改变使用环境:如果是因使用环境不当导致的地面下沉,可以采取
相应的措施改变使用环境,例如改善地面荷载情况、调整地面湿度等。
5. 换土:将软土或回填土替换成稳定性更好的材料,如砂石或灰土,
以提高地面的承载能力。
6. 打桩:通过在地面上增加桩基,将地面荷载分散到地下支撑物上,
从而减少地面下沉的可能性。
7. 跳间法施工:避免对已完成的混凝土结构产生扰动,特别是松动了
已板结硬化的水泥砂浆表面,严禁在预制板上任意砸坑。
使用这种方
法可以有效地减少对地面的扰动和破坏。
根据实际情况和需求,选择适合的处理方法,必要时可请专业人士到
现场进行勘察和指导。
丰镇市万科房地产开发有限公司3~5#楼欧洲城
现浇板下沉专业资料.
处理专项方案专业资料.
内蒙古诚泰建筑安装工程有限责任公司
现浇板下沉处理专项方案
工程名称:欧洲城3~5# 楼施工单位(章):内蒙古诚泰建筑安装工程有限责任公司技术负责人:项目经理:
项目技术负责人:编制人:
审核人:
专业资料
编制时间:2015年4月2日
专业资料
施工组织设计(方案)报审表编号:
专业监理工程师审查意见:专业资料
专业监理工程师: 日期:2015年月曰
总监理工程师审核意见:
项目监理机构(章)
总监理工程师:
日期:2015年月日
专业资料
施工组织设计(方案)审批表
、 编制依据
................... ............................................ 5 ......................................... •… _ 、 工程概况 ................... ........... 5 ........ •…
三、 情况说明 ................... ........... 5 ........ •…
四、 施工班组准备 ............. ............... … 五、
施工方法 ................. .................. 6 专业资料
现浇板下沉处理施工方案:一、编制依据
;GB50204-2002 )、1《混凝土结构施工及验收规范》(、2《建筑工程模板施工手册》等等。
二、工程概况12+1、桩、钢筋混凝土筏板基础,全现浇剪力结构,共本工程为现浇CFG18+1
100002.9m,总建筑面积分别为;地下层为储藏室,层高为3.6m以上为住宅,层高为层。
外墙设部分飘窗。
左右。
本工程有楼梯,电梯,7000卅、卅专
业资料
三、情况说明
我单位在施工欧洲城3~5#楼1 —18层主体完工后,发现现浇板拆模后有下沉裂缝现象。
经过甲方,监理,施工单位共同研究,分析,导致现浇板下沉的原因可能有三点:
1,施工过程中模板拆模时间早,没有达到规范要求。
2,由于工期紧,抢进度,现浇板上荷载过早。
3,支模时起拱高度不够等原因造成。
4,砼严重缺少养护,产生大量不规律的裂缝等原因造成。
我单位技术员经过认真检查,测量,对那些超规范的现浇板进行如下处理: 下沉大于等于30mm以上的现浇板(见后:各楼各单元客厅顶板高差表),无法补救的凿
掉,整理完毕后重浇。
四、施工班组准备
1、普工班组。
2、木工班组。
3、钢筋工班组。
4、水电工班组。
5、砼工班组。
五、施工方法:
首先由本公司组织一些施工水平较高,有质量意识、安全意识较强的工人,经过项目部安全员、技术员对安全、技术交底后进入施工整改现场。
具体做法:
专业资料
下沉大于等于30mm以上的现浇板处理方法:
(1 )、普工班组:
①、从上到下隔层凿掉;
②、凿前先以支模板的方法托死现浇板底,此层模板最
好用5cm厚的木架板,(注意:安装支撑立杆前,立杆下必须支垫木枋或木板)以便周转;
③、剔凿范围:四周距墙、梁边30〜50cm以内部分;
④、从上到下,从板中向板边人工用电镐(或风镐)、手锤、錾子依次凿掉;
⑤、接槎处剔凿成直槎;
⑥、在凿混凝土的过程中,注意不要将混凝土里面的线管凿坏,尽量不要让钢筋有伤痕;
⑦、将接槎处的浮石清理干净,砼垃圾清出指定现场外;
⑧、拆除托死现浇板底的支撑及模板;
报验合格后可进行现浇板模板安装。
(2 )、木工班组:
①、投测的楼层控制线经闭合复核无误后,弹好楼层标高控制线;
②、安装支撑立杆前,立杆下必须支垫木枋或木板,
用2.5m高的钢管顶住、30cm长的顶丝、50 X100木枋、模板均采用15厚木胶板;
③、应起拱10〜15mm,以防止砼浇筑后再下沉;
④、板的支撑搭设必须保证其牢固,其立杆间距不得大于专业资料1000mm ,必须搭设扫地杆。
架子的纵横方向一定要顺直,绝不允
许随心所欲乱搭设,确保质量、安全;
⑤、模板安装完毕后,检查一遍标高、顶住、垫木,模
板拼缝及下口是否严密;
⑥、模板安装完成后进行模板内杂物清洁,将模板内的
锯木灰等杂物从预先预留的清扫口清除干净;
报验合格后可进行现浇板钢筋绑扎。
(3)、钢筋班组:
①、对照图纸,将原来钢筋的尺寸,规格整理到位,绑
扎牢固,垫好垫块和马凳。
②、认真检查原钢筋在剔凿砼时是否有伤痕,如果有伤痕,
按100d 绑扎一根同型号、强度的钢筋,绑扎扣数不少于4 扣;
③、剔凿出钢筋检查与图纸是否相符,现场抽查取样
(5d+150,10d+200 )mm 各两根送检试验是否合格,否则:由设
计单位出示加固补救方案,钢筋组来完成。
④、因现浇板下沉或多或少要造成原有钢筋拉长,所以必须在纵向板跨中向两侧各@1500 内加三道暗梁,高度同板厚,配筋:2①14@100的通长筋,植入两端墙内各100mm,横向板内暗藏。
4)、电工班组:
将线管、线盒按图纸整理到位。
如线管有损伤的要坚决换掉。
报验合格后可进行现浇板砼浇灌。
专业资料
(5 )、混凝土工班组:
①、在砼浇筑之前,垃圾必须清扫干净,再进行浇筑砼;
②、接槎处浇水湿润,保持48小时。
四周与混凝土接触处用1 : 2的水泥砂浆或水泥素浆连接,用C30的微膨胀商品混凝土浇筑。
(注:原现浇板标号为C25不带微膨胀);
③、砼浇筑时,由技术员带班上岗。
由木工、电工、钢
筋工现场值班保护自己的产品,履行各自的职责。
④、控制好板的厚度,混凝土浇筑振捣完后找平;
⑤、混凝土找平后,用地膜覆盖,12小时后浇水次数
应能保持混凝土有足够的润湿状态,养护期一般不少于7昼夜。
(6 )、模板拆除:
①、现浇板浇筑后,当同条件混凝土试块试压强度达到设计强
度的85%时,可以拆模。
②、模板拆除时必须保证砼表面不出现拉伤;
③、模板拆除的顺序,应遵循先支后拆,后支先拆,拆模
时严禁用大锤和撬棍硬砸硬撬;
④、拆除模板时,下部用木架板靠墙支撑斜托,不得直接
硬砸下层现浇板。
⑤、报验合格后,清理干净现场结束
专业资料
内蒙古诚泰建筑安装工程有限责任公司
2015年4月2日
3#楼东单元客厅顶板高差
开间尺寸:4800*6700 3#楼中单元客厅顶板高差
专业资料
开间尺寸:5100*6700
3#楼西单元客厅顶板高差
开间尺寸:4800*6700 共计:46个
专业资料
4#楼东单元客厅顶板高差4000*7200 开间尺寸:
4#楼西单元客厅顶板高差开间尺寸:
专业资料
专业资料
5#楼东单元客厅顶板高差4500*7200 开间尺寸:
专业资料
5#楼西单元客厅顶板高差4000*7200开间尺寸:
3#楼:返修46 (实际处理43 )个客厅现浇4#楼:返修20个客厅现浇板
86专业资料
5#楼:返修23个客厅现浇板
总计:89个客厅现浇板(实际处理了
专业资料。
