施工项目成本控制讲解(例题解析)
- 格式:ppt
- 大小:1.76 MB
- 文档页数:58
正保远程教育旗下品牌网站美国纽交所上市公司(NYSE:DL)
建设工程教育网
/
一级建造师考试辅导《建设工程项目管理》第二章第三节讲义
施工成本控制的方法
1Z202030 施工成本控制(P90~103)
1Z202031 施工成本控制的依据(P90~91)
第一个考点:施工成本控制的依据.
1Z202032 施工成本控制的步骤(P91)
第二个考点:施工成本控制的步骤
1.比较
按照某种确定的方式将施工成本计划值与实际值逐项进行比较。
2.分析
在比较的基础上,对比较的结果进行分析,以确定偏差的严重性及偏差产生的原因。
分析是施工成本控制工作的核心,其主要目的在于找出产生偏差的原因,从而采取有针对性的措施,减少或避免相同原因的再次发生或减少由此造成的损失。
3.预测
按照完成情况估计完成项目所需的总费用。
4.纠偏
纠偏是施工成本控制中最具实质性的一步。
对偏差原因进行分析的目的是为了有针对性地采取纠偏措施,从而实现成本的动态控制和主动控制。
5.检查。
施工成本控制考点分析一:建筑安装工程费用项目的组成与计算【历年真题】(2011年真题)1.根据《建设工程工程量清单计价规范》(GB50506—2008),投标人所填报的分部分项工程的综合单价中不包括()。
A.规费B.利润C.管理费D.直接工程费【答案】A。
本题考核的是工程量清单综合单价的内容。
《建设工程工程量清单计价规范》中的工程量清单综合单价是指完成一个规定计量单位的分部分项工程量清单项目或措施清单项目所需的人工费、材料费、施工机械使用费和企业管理费与利润,以及一定范围内的风险费用。
2.根据《建筑安装工程费用项目组成》(建标[2003]206号),下列建筑安装工程费用项目中,不属于直接工程费的是()。
A.人工费B.材料费C.临时设施费D.施工机械使用费【答案】C。
本题考核的是直接工程费的组成内容。
直接工程费是指施工过程中构成工程实体所耗费的各项费用,包括人工费、材料费、施工机械使用费。
3.根据《建筑安装工程费用项目组成》(建标[2003]206号),施工现场垂直运输机械操作司机的工资属于建筑安装工程费用中的()。
A.人工费B.施工机械使用费C.现场管理费D.企业管理费【答案】B。
本题考核的是建筑安装工程费中施工机械使用费的组成内容。
施工机械使用费包括折旧费、大修理费、经常修理费、安拆费及场外运费、人工费、燃料动力费、养路费及车船使用税。
其中人工费指机上司机(司炉)和其他操作人员的工作日人工费及上述人员在施工机械规定的年工作台班以外的人工费。
4.某工程直接费为315万元,其中措施费为15万元,间接费率为82,则间接费为()万元。
A.1.2B.24C.25.2D.26.4【答案】C。
本题考核的是间接费的计算。
间接费=直接费×间接费率=315×8%=25.2(万元)。
5.根据《建筑安装工程费用项目组成》(建标[2003]206号),下列应计入建筑安装工程材料费的有()。
A.材料原价B.材料的运输损耗费C.库存材料盘亏D.材料运杂费E.新型材料试验费【答案】ABD。

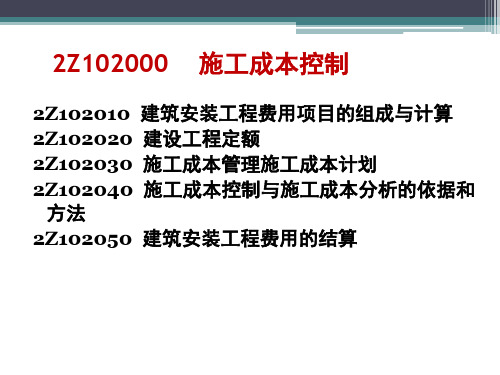

2019二级建造师《建设工程施工管理》1v12Z102050施工成本控制与施工成本分析本节主要内容:1.施工成本控制的依据;2.施工成本控制的步骤;3.施工成本控制的方法;4.施工成本分析的依据;5.施工成本分析的方法。
2Z102051 成本控制的依据2.4.5.【习题演练】【例题1·多选】成本控制的主要依据包括()。
A.合同文件B.成本计划C.施工图预算D.进度报告E.工程变更资料【答案】ABDE【解析】成本控制的依据包括以下内容:合同文件;成本计划;进度报告;工程变更与索赔资料;各种资源的市场信息。
【例题2·单选】施工成本控制过程中,获得工程实际完成量、成本实际支出等信息的主要途径是()。
A.工程承包合同B.施工成本计划C.进度报告D.施工组织设计【答案】C【解析】进度报告提供了每一时刻工程实际完成量,工程施工成本实际支付情况等重要信息。
购买课程唯一联系QQ 89191757 微信2Z102052 施工成本控制的步骤【例题1·单选】施工成本控制的工作包括:①按实际情况估计完成项目所需的总费用;②分析产生成本偏差的原因;③对工程的进展进行跟踪和检查;④将施工成本计划指与实际值逐项进行比较;⑤采取纠偏措施,其正确的工作步骤是()。
A.③-②-①-④-⑤B.④-②-①-⑤-③C.④-②-③-⑤-①D.③-④-②-①-⑤【答案】B【解析】施工成本控制的步骤:1.比较;2.分析;3.预测;4.纠偏;5.检查。
【例题2·单选】(2014)施工成本偏差的控制,其核心工作是()。
A.成本分析B.纠正偏差C.成本考核D.调整成本计划【答案】A【解析】本题考查施工成本控制的步骤。
在比较的基础上,对比较的结果进行分析,以确定偏差的严重性及偏差产生的原因。
这一步是施工成本控制工作的核心,其主要目的在于找出产生偏差的原因,从而采取有针对性的措施,减少或避免相同原因的再次发生或减少由此造成的损失。
案例分析题一【2014年考题】某大型综合商场工程,建筑面积49 500 m2,地下1层,地上3层,现浇钢筋混凝土框架结构,建设投资为22 000.00万元,采用工程量清单计价模式,报价执行《建设工程工程量清单计价规范》(GB 50500—2013),工期自2013年8月1日至2014年3月31日,面向国内公开招标,有6家施工单位通过了资格预审进行投标。
从工程招投标至竣工决算的过程中,发生了下列事件:事件1:市建委指定了专门的招标代理机构。
在投标期限内,先后有A、B、C三家单位对招标文件提出了疑问,建设单位以一对一的形式书面进行了答复。
经过评标委员会严格评审,最终确定E单位中标。
双方签订了施工总承包合同(幕墙工程为专业分包)。
事件2:E单位的投标报价构成如下:分部分项工程费为16 100.00万元,措施项目费为1800.00万元,安全文明施工费为322.00万元,其他项目费为1200.00万元,暂列金额为1000.00万元,管理费10%,利润5%,规费为1%,税金3.413%。
事件3:建设单位按照合同约定支付了工程预付款,但合同中未约定安全文明施工费预支付比例,双方协商按国家相关部门规定的最低预支付比例进行支付。
事件4:E施工单位对项目部安全管理工作进行检查,发现安全生产领导小组只有E单位项目经理、总工程师、专职安全管理人员。
E施工单位要求项目部整改。
事件5:2014年3月30日工程竣工验收,5月1日双方完成竣工决算,双方书面签字确认于2014年5月20日前由建设单位支付未付工程款560万元(不含5%的保修金)给E施工单位。
此后,E施工单位3次书面要求建设单位支付所欠款项,但是截至8月30日建设单位仍未支付560万元的工程款。
随即E 施工单位以行使工程款优先受偿权为由,向法院提起诉讼,要求建设单位支付欠款560万元,以及拖欠利息5.2万元、违约金10万元。
问题1. 分别指出事件1中的不妥之处,并说明理由。
案例分析题二十一某公司中标一栋24层住宅楼,甲乙双方根据《建设工程施工合同(示范文本)》签订施工承包合同。
项目实施过程中发生如下事件:事件1:公司委派另一处于后期收尾阶段项目的项目经理兼任该项目的项目经理。
由于项目经理较忙,责成项目总工程师组织编制该项目的项目管理实施规划。
项目总工程师认为该项目施工组织设计编制详细、完善,满足指导现场施工的要求,可以直接用施工组织设计代替项目管理实施规划,不需要再单独编制。
事件2:开工后不久,由于建设单位需求调整,造成工程设计重大修改,施工单位及时对原施工组织设计进行修改和补充,并重新报审后按此组织施工。
事件3:施工过程中,总监理工程师要求对已隐蔽的某部位重新剥离检查,施工单位认为已通过隐蔽验收,不同意再次检查。
经建设单位协调后剥离检查,发现施工质量存在问题。
施工单位予以修复,并向建设单位提出因此次剥离检查及修复所导致的工期索赔和费用索赔。
事件4:本工程合同价款为3540万元,施工承包合同中约定可针对人工费、材料费价格变化对竣工结算价进行调整。
可调整各部分费用占总价款的百分比,基准期、竣工当期价格指数见表2-25。
表2-25 价格指数表问题1. 指出事件1中不妥之处,并分别说明理由。
2. 除事件2中设计重大修改外,还有哪些情况也会引起施工组织设计需要修改或补充(至少列出三项)?3. 事件3中,施工单位不同意剥离检查是否合理?为什么?分别判断施工单位提出的工期索赔和费用索赔是否成立,并分别说明理由。
4. 列式计算人工费、材料费调整后的竣工结算价款是多少万元(保留两位小数)。
参考答案1. 事件1中的不妥之处及理由。
(1)不妥之处:公司委派另一处于后期收尾阶段项目的项目经理兼任该项目的项目经理。
理由:项目经理不应同时承担两个或两个以上未完项目领导岗位的工作。
(2)不妥之处:责成项目总工程师组织编制该项目的项目管理实施规划。
理由:项目管理实施规划应由项目经理组织编制。
(3)不妥之处:直接用施工组织设计代替项目管理实施规划。
