塔吊基础施工方案在建筑施工中,塔吊的安装是至关重要的环节,而塔吊的基础施工方案直接影响到塔吊的使用效果和安全性。
本文将介绍一套完整的塔吊基础施工方案,帮助施工人员在实际操作中确保施工质量和安全。
一、方案概述塔吊基础施工主要包括选择基地、基坑开挖、浇筑混凝土等过程。
合理的施工方案可以降低施工难度、提高施工效率、确保施工质量。
二、选择基地选择一个平整、坚实的基地是塔吊安装的首要条件。
基地应具备足够的承重能力,能够承受塔吊的重量和工作负荷。
同时,基地的土壤应具有较好的稳定性,能够有效防止塔吊在使用过程中的倾斜和移动。
三、基坑开挖在确定好基地的情况下,需要进行基坑的开挖工作。
根据塔吊的尺寸和施工要求,合理设计开挖基坑的形状和尺寸,并严格按照设计要求进行开挖作业。
开挖后需进行土壤的压实和处理,确保基坑的稳定性。
四、浇筑混凝土基坑开挖完成后,需要在基坑内浇筑混凝土。
在浇筑混凝土前,要对模板进行验收,确保模板完整、牢固。
在浇筑过程中应控制浇筑深度和速度,避免出现渗漏和空洞现象。
浇筑完成后,要对混凝土进行养护,确保混凝土的强度和稳定性。
五、安装塔吊在混凝土达到设计强度后,可进行塔吊的安装工作。
安装前需对塔吊进行检查,确保各部件完好无损。
在安装过程中,要按照设计要求进行组装,严格控制每个环节,避免出现安装不牢固的情况。
结语塔吊基础施工是塔吊安装的重要环节,合理的施工方案对于保障施工质量和安全至关重要。
施工人员在操作过程中应认真遵循方案要求,做好每个环节的施工工作,确保塔吊的安全使用。
希望以上内容对于塔吊基础施工有所帮助。
塔吊基础施工方案一、前期准备工作1.现场勘察与测量在施工前,需进行塔吊基础的现场勘察与测量工作。
确定塔吊的位置和基础形式,并根据实际情况进行测量,包括土壤的承载力和水平度等参数。
2.设计方案根据现场勘察与测量结果,结合塔吊的类型和使用要求,进行基础设计方案的制定。
确保基础能够安全稳定地支撑塔吊的运行,并满足工程需求。
二、基础施工步骤1.清理现场在施工前,需清理基础施工区域内的杂物和垃圾。
保持施工环境整洁,为后续工作的进行提供良好的条件。
2.基坑开挖根据设计方案确定的基坑尺寸和形状,在施工区域内进行基坑的开挖工作。
确保基坑的尺寸和形状符合设计要求,并在开挖过程中留意与周围建筑物的距离和相互关系。
3.基础浇筑在基坑开挖完成后,进行基础的混凝土浇筑工作。
按照混凝土的配比和施工要求进行混凝土搅拌、运输和浇筑。
确保混凝土的质量和均匀性,避免出现裂缝或其他质量问题。
4.基础固化与养护在混凝土浇筑完成后,进行基础的固化和养护工作。
根据混凝土的强度发展情况,采取适当的措施进行养护,以确保混凝土的强度和稳定性达到要求。
5.安装塔吊待基础混凝土固化养护完成后,进行塔吊的安装工作。
按照塔吊的安装要求,进行组装和调试工作,确保塔吊的安装正确、稳定和可靠。
三、安全措施1.施工现场保护在施工过程中,需要设置围挡和警示标志,确保施工现场的安全,防止人员和物体误入施工区域。
2.人员培训与防护施工人员需经过相应的培训,掌握塔吊的安装与拆卸技术,熟悉操作规程和安全注意事项。
同时,施工人员需佩戴必要的防护用品,如安全帽、安全鞋等。
3.设备检查与维护在施工前,需要对塔吊和相关设备进行检查和维护,确保设备的正常运行和安全性能,避免在施工过程中出现意外事故。
四、质量控制1.材料验收对混凝土和其他相关材料进行验收,确保材料的质量满足施工要求。
包括混凝土强度试验、土壤承载力试验等。
2.施工过程监测在施工过程中,需要对基础施工进行现场监测,包括混凝土浇筑的均匀性、固化过程的温度和湿度等参数。
住宅楼塔吊基础施工方案一、项目概述本项目是一座住宅楼的施工工程,为了完成项目施工的需要,需要使用塔吊进行安装和运输。
本施工方案旨在确定塔吊基础的施工方法和过程,确保施工顺利进行。
二、施工准备1.塔吊基础设计:根据工程要求,设计师已经完成了塔吊基础的设计,并提供了相关图纸和技术说明。
2.场地准备:场地清理,除去杂物和垃圾,确保施工现场整洁。
3.施工设备和材料准备:准备好所需的施工设备和材料,包括混凝土搅拌机、泵车、钢筋、模板等。
三、施工步骤1.布置施工现场:根据塔吊基础设计图纸,确定塔吊基础的位置,并标出边界线、中心线等。
然后进行测量,确保位置准确无误。
2.竖井基础施工:根据设计要求,在塔吊基础的位置挖掘出竖井基础的坑。
坑的深度和大小根据设计要求确定,然后进行排水和打底。
3.基础桩的施工:根据设计要求,确保基础桩位置准确无误,然后进行打桩,确保基础的牢固和稳定。
4.模板安装:根据设计要求,安装塔吊基础的模板,确保模板的平整和稳定,然后进行调整和固定。
5.钢筋绑扎:将预先准备好的钢筋按照设计要求绑扎在模板内,确保钢筋的位置准确无误。
6.浇筑混凝土:根据施工图纸,准备好混凝土,并使用混凝土搅拌机和泵车将混凝土倒入模板内。
在浇筑过程中,要做好振捣和充实,确保混凝土的质量和均匀性。
7.确保安全:在施工过程中,要严格遵守安全操作规程,确保施工人员的安全。
四、施工注意事项1.施工环境:在施工过程中,要注意环境的干燥和温度的控制。
防止雨水和污水进入施工现场,影响混凝土的质量。
2.浇筑过程:在浇筑混凝土时,要控制好混凝土的流动性,确保混凝土能够填充模板的所有空隙,并且排除气泡。
3.安全防护:要做好施工现场的安全警示标志,严格控制施工区域,确保行人和车辆的安全。
4.施工人员:施工人员要经过培训并持证上岗,严格按照操作规程进行施工,遵守施工安全规定。
五、质量控制1.施工过程中,严格按照设计要求进行施工,确保施工质量。
9#楼塔吊安装施工方案一、工程概况:1.本工程为本溪恒大绿洲9#楼,位于本溪市,滨河路以北,中央大街以南本溪市高台子镇。
框剪结构,总建筑面积为16484.21㎡,其中地上建筑面积16434.45㎡,地下设备间建筑面积为49.76㎡,本工程建筑层数为地上共33层,为高层住宅,地下共为1层,为地下管道夹层。
2.本工程建筑总高度:98.63M,总户数132户。
3.本工程首层大堂标高为±0.000,相当于绝对标高129.30M,室外高差0.45M,4.本工程由本溪嘉熙置业公司(恒大地产)投资建设,中环世纪设计研究院设计,沈阳市建都工程建设监理有限公司监理,中冶沈勘工程技术有限公司勘察,江苏省第一建筑安装有限公司施工。
5.本工程由李晓斌、付伟担任项目经理,徐元才担任技术负责人(现场总工程师)。
6.建筑结构形式为框架结构,设计使用年限50年,抗震设防烈度7度,抗震等级三级;7.环境类别:除±0.000以上室内为二(a)类外,其余为二(b)类环境类别;8.混凝土:(1)基础,基础拉梁,柱采用C30(2)梁、板、楼梯采用C25,其他构件采用C20二、塔机设置1、根据工程实际情况,设置1台塔吊,型号为QTZ-63C液压自升塔式起重机,位于本工程东侧。
(详见平面布置图)2、基础承载力大于200KN/m2,基础埋设在自然地面-1.6米以下(从±0.00至基础座底埋设深度在-7.25米以下),基础长×宽×高=5×5×1.35m,用C35混凝土浇筑,基础内配筋等严格执行塔吊说明书相关内容。
预埋在基础上的四根锚柱(塔吊基础节)倾斜度和平整度误差小于1/500(基础顶面水平度小于1/500)。
3、塔机用电独立设置配电箱,并设置在离塔机5米处,塔机额定电压380V,采用三相四线制供电。
4、地基周围,已清理场地,平整障碍物。
根据现场实际情况该地段土质较差(为回填土壤)。
塔吊穿楼板防水施工处理由于本工程4#楼塔吊需在底板施工前投入使用,故塔吊必须穿地下室楼板,塔吊基础装在钢格支柱上。
一、预留洞处理1、本工程塔吊截面为1650×1650㎜,每边再加650㎜工作面及止水钢板预留空间,所以塔吊所穿越处预留孔洞大小为2300×2300㎜(见附图1)。
2、塔吊基础设置在4#楼4-N/E轴与4-4轴,4-6轴相交之间顶板下,见附图。
3、预留洞口钢筋按施工缝规范要求设置,待塔吊拆除后,将弯起的预留钢筋调整好,回弯钢筋时,要做到钢筋周围的混凝土不受松动和损坏;并绑扎好箍筋。
4、预留孔洞砼浇筑:浇筑砼前,先清除垃圾、表面上松动的砂石和软弱砼层,同时还应加以凿毛,用水冲洗干净、充分湿润,砼采用比原砼强度高一级的微膨胀砼(抗渗等级S6)5、支撑措施预留孔洞封闭前,梁、板模板的支撑不得拆除,同时后浇跨内不得施加其他荷载,例如放置施工设备、堆放施工材料等,以保证结构安全。
6、后浇部位的钢筋处理1、钢筋表面必须清理干净,无混凝土浆、砂浆及杂物粘牢,必要时还要除锈,如果钢筋产生微锈,可以不处理;2、钢筋绑扎点应全部绑扎。
7、后浇混凝土的养护措施1、在后浇带混凝土浇筑完毕后12h进行养护。
2、养护时间不少于28d,并设专人养护。
3、砼养护方式采用覆盖麻袋浇水养护,浇水次数以保证混凝土处于湿润状态为准。
8、顶板防水处理结构防水层:现浇钢筋混凝土结构自防水屋面,随捣随抹平,炉渣混凝土找坡层,坡度0.5%,最薄处20厚,找平层:20厚1:3水泥砂浆找平层,防水层:1.5厚JS防水涂料,防水层:3厚APP防水卷材,隔离层:纤维布一层,25厚挤塑板,60厚C20细石混凝土(内配¢4@150钢筋网),20厚直径5-10卵石层,下铺30厚直径10-20卵石蓄水层,150厚焦渣层(蓄水层厚150),覆种种植(30%锯末,70%泥土),与环境设计商定。
施工单位(章):负责人:年月日监理单位(章):负责人:年月日设计单位(章):负责人:年月日。

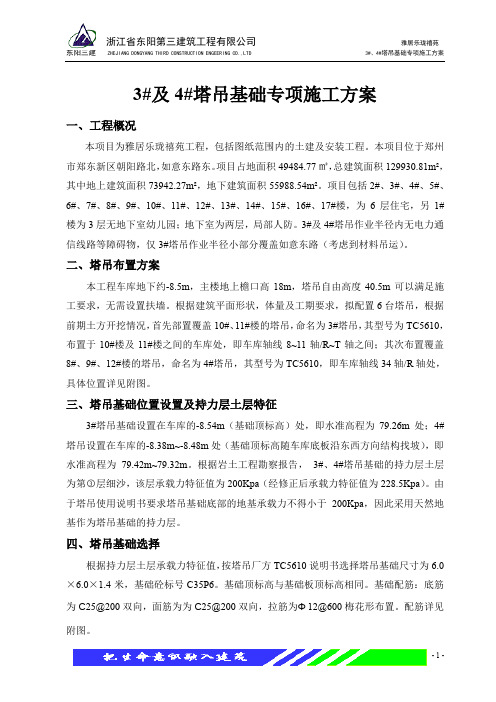

3#及4#塔吊基础专项施工方案一、工程概况本项目为雅居乐珑禧苑工程,包括图纸范围内的土建及安装工程。
本项目位于郑州市郑东新区朝阳路北,如意东路东。
项目占地面积49484.77㎡,总建筑面积129930.81m²,其中地上建筑面积73942.27m²,地下建筑面积55988.54m²。
项目包括2#、3#、4#、5#、6#、7#、8#、9#、10#、11#、12#、13#、14#、15#、16#、17#楼,为6层住宅,另1#楼为3层无地下室幼儿园;地下室为两层,局部人防。
3#及4#塔吊作业半径内无电力通信线路等障碍物,仅3#塔吊作业半径小部分覆盖如意东路(考虑到材料吊运)。
二、塔吊布置方案本工程车库地下约-8.5m,主楼地上檐口高18m,塔吊自由高度40.5m可以满足施工要求,无需设置扶墙。
根据建筑平面形状,体量及工期要求,拟配置6台塔吊,根据前期土方开挖情况,首先部置覆盖10#、11#楼的塔吊,命名为3#塔吊,其型号为TC5610,布置于10#楼及11#楼之间的车库处,即车库轴线8~11轴/R~T轴之间;其次布置覆盖8#、9#、12#楼的塔吊,命名为4#塔吊,其型号为TC5610,即车库轴线34轴/R轴处,具体位置详见附图。
三、塔吊基础位置设置及持力层土层特征3#塔吊基础设置在车库的-8.54m(基础顶标高)处,即水准高程为79.26m处;4#塔吊设置在车库的-8.38m~-8.48m处(基础顶标高随车库底板沿东西方向结构找坡),即水准高程为79.42m~79.32m。
根据岩土工程勘察报告,3#、4#塔吊基础的持力层土层为第○3层细沙,该层承载力特征值为200Kpa(经修正后承载力特征值为228.5Kpa)。
由于塔吊使用说明书要求塔吊基础底部的地基承载力不得小于200Kpa,因此采用天然地基作为塔吊基础的持力层。
四、塔吊基础选择根据持力层土层承载力特征值,按塔吊厂方TC5610说明书选择塔吊基础尺寸为6.0×6.0×1.4米,基础砼标号C35P6。
塔吊基础施工方案塔吊基础施工是塔吊安装的第一步,它是确保塔吊稳固工作的重要环节。
本文将对塔吊基础施工方案进行详细介绍。
一、施工前准备工作1. 确定塔吊基础的位置和尺寸,并制定详细的施工图纸。
2. 清理施工现场,确保基础施工的空地整洁无杂物。
3. 确保施工现场的安全,设置明显的警示标志,保障工人和周围人员的安全。
二、基础施工步骤1. 根据施工图纸的要求,在基坑中铺设一层5cm厚的砂浆,作为底座。
2. 在基坑的底部铺设一层20cm厚的碎石。
碎石层的目的是为了排水和提高承载力。
3. 在碎石层上铺设一层20cm厚的混凝土面层。
混凝土面层的目的是增加塔吊基础的稳定性和承载力。
4. 将预制的钢筋网放置在混凝土面层上,并与底部碎石层的钢筋进行牢固连接。
5. 在基础的四个角上设置基础柱,并确保它们的高度和位置正确。
6. 在混凝土面层中央设置基础钢板,用于固定塔吊的基座。
7. 浇筑混凝土,确保充分填满基坑,并使用振动器振动混凝土,以确保混凝土的密实性。
8. 对新浇筑的混凝土进行养护,包括覆盖防水材料和喷水保湿。
三、安全措施1. 在施工现场设置明显的警示标志,提醒人员注意安全。
2. 在施工期间,保持现场整洁,并清理施工现场上的杂物和障碍物。
3. 在施工现场周围设置围栏,并限制未经许可的人员进入。
4. 确保所有参与施工的工人配备个人防护装备,并进行相关安全培训。
四、施工结束1. 在塔吊基础施工完成后,应及时进行验收,确保基础的质量达到相关标准。
2. 对施工现场进行清理,清除残留的材料和工具。
3. 将相关的施工文件整理归档,作为施工完工资料。
综上所述,塔吊基础施工方案包括施工前准备、基础施工步骤、安全措施和施工结束等。
只有保证基础施工的稳固性和安全性,才能确保塔吊的正常运行和工程的顺利进行。
在整个施工过程中,都应严格按照设计图纸和相关标准操作,保证基础的质量和稳定性。
塔吊基础施工方案在建筑工地上,塔吊是一个非常重要的设备,它能够有效地提高施工效率和安全性。
然而,塔吊的稳定性直接取决于其基础的施工质量。
本文将详细介绍塔吊基础的施工方案,包括施工前的准备工作、施工过程中的注意事项以及施工后的验收标准。
施工前准备地基勘测在施工塔吊基础之前,必须对地基进行充分的勘测,以确定地基的承载力和稳定性。
只有充分了解地基的情况,才能选择合适的基础类型和尺寸。
设计方案根据地基勘测结果,设计出合适的塔吊基础方案,包括基础类型、尺寸和材料等。
设计方案必须符合当地的建筑规范和安全标准。
施工过程基础开挖在进行基础开挖前,必须清理施工现场,确保周围没有障碍物。
按照设计方案的要求,开挖出适当尺寸和深度的基础坑。
基础浇筑在基础坑中铺设合适的支模和钢筋,然后进行混凝土浇筑。
在浇筑过程中要保持混凝土的均匀性和密实性,防止出现空洞和裂缝。
基础养护混凝土浇筑完成后,必须进行养护保养,以确保混凝土的强度和稳定性。
根据施工现场的情况,选择适当的养护方式和时间。
施工后验收质量验收在基础养护结束后,必须对基础的质量进行验收。
检查基础的尺寸、强度和平整度等指标,确保基础达到设计要求。
安全验收除了质量验收外,还必须进行安全验收。
检查基础周围的环境是否存在安全隐患,确保塔吊在使用过程中不会出现意外。
结语通过以上施工方案的实施,可以保证塔吊基础的质量和安全性,提高施工效率,避免施工过程中的意外事件。
在实际施工中,必须严格按照设计要求和施工标准来进行操作,确保塔吊基础的稳定性和可靠性。
塔吊基础施工方案含塔吊基础验算一、项目概况本项目是为了安装一座高层建筑而进行塔吊基础施工。
塔吊基础的设计应满足塔吊安全稳定运行的要求,并经过验算确保其稳定性和承载能力。
二、施工方案1.基础设计:根据塔吊的型号、高度和重量等参数,确定基础的类型和尺寸。
本项目采用悬臂式塔吊,基础采用混凝土桩基础。
为确保基础的稳定性,每个桩基础的直径为1.2米,深度为10米。
根据塔吊的工作条件和地质条件,桩基础之间的间距为5米。
2.施工准备:施工前需对施工场地进行勘察,了解地质条件和地下设施情况。
确认施工场地的承载能力满足基础设计的要求,并确保基础周围没有地下管线等障碍物。
施工现场要做好安全措施,如设置警示标志、施工警戒线等。
3.施工工艺:施工工艺包括基础开挖、灌注混凝土、固定塔吊等主要步骤。
具体工艺如下:(1)基础开挖:根据基础设计的尺寸,采用挖掘机将施工场地的土壤挖掘至所需深度,并按设计要求整平。
(2)桩基础的施工:选择适当的施工方法进行桩基础施工。
本项目采用静压灌注桩的施工方法。
首先,在挖掘好的基坑中设置桩位控制线,确定桩的位置和方向。
然后,使用静压注塑机将桩身缓慢推入土壤,同时注入混凝土,确保桩基础的稳定性和密实度。
(3)基础验收:完成桩基础的施工后,进行基础的验收。
验收项目包括基础尺寸的测量、桩身的竖直度检查、混凝土强度的检验等。
验收合格后方可进行下一步施工。
(4)塔吊安装:根据塔吊的安装要求,使用起重机将塔吊吊装至基础上,并进行固定。
三、验算1.塔吊基础的验算主要是对基础的稳定性和承载能力进行计算和检验。
基础的验算应满足以下要求:(1)稳定性验算:计算基础的抗倾覆能力,确保塔吊在各种工况下不发生倾覆。
(2)承载能力验算:计算基础的承载能力,确保塔吊及工作时所受荷载的安全。
2.验算过程:(1)稳定性验算:根据塔吊的高度、悬臂长度、工作状态等参数,计算基础的抗倾覆矩。
根据地质条件及基础的几何形状等确定设计参数,计算倾覆系数。
塔吊基础施工方案一、施工准备1、根据建筑物、建筑、结构尺寸及建筑面积,确定使用塔吊型号及塔吊安装位置。
2、根据塔吊使用说明书的基础要求,确定砼强度等级、基础截面尺寸、配筋要求,提前做好材料计划及砼试配工作。
3、根据建筑物地基勘察报告提供的地质资料,核对其对塔基的地基承载力是否满足塔基安装要求,经核定,满足承载力要求。
4、根据建筑物结构基础埋置深度,确定基础开挖深度,确保塔基使用的安全稳定。
二、主要项目施工方法1、土方工程施工1)根据已放好的建筑物、外边线位置及塔基基座施工图,使塔基基础面平行于建筑物边线,确定塔基平面位置,塔基基础外边缘距建筑物基础外边缘尺寸为1m距离。
2)结合现场实际自然地坪情况及建筑物基础结构埋深,本塔吊基础埋深基本为自然地面以下3m左右。
3)根据现场勘察资料提供的土质情况,确定开挖放坡系数,保证开挖土方边坡稳定,确定放坡度为1m。
4)测量放线工作完成后(包括平面开挖基坑线及水准点引测)即可进行基础开挖。
5)开挖过程中,由专人指挥机械开挖(挖土机采用W4-60轮胎式液压挖掘机),在开挖至距槽底标高约50cm处,在基坑四周设置标高控制点,做为控制开挖深度的依据。
机械开挖至距基底标高上20cm 土层即可,剩余土层为人工挖土至基底要求位置,防止基土扰动。
6)因本塔基施工时正值雨季,因此在塔基角部开挖后,由人工挖600*600*1000深集水坑,便于及时排除雨水防止浸泡基槽。
7)基槽开挖完成后根据基坑尺寸要求,检查基坑尺寸,是否满足基座尺寸要求,如有偏差,采取人工修整的办法,至标准尺寸。
8)基坑开挖完毕,尺寸标高无误后,随即进行砼垫施工,砼垫层强度等级为C10 100厚素砼,要求砼振捣密实,表面平整,截面尺寸满足基础要求,每边比塔基宽出100mm。
2、模板工程1)根据现场实际情况,及塔基截面尺寸,较大等特点,塔基基础模板采用砌240mm砖墙当模板,砖采用Mu100页岩砖,砌筑砂浆使用M5水泥砂浆。
4#楼塔吊基础施工方案
一、编制依据
1、本工程施工组织设计;
2、华立·缙云山居一期工程工程地质勘察报告;
3、GB50202-2002《地基与基础施工质量验收规范》;
4、GB50007-2002《建筑地基基础设计规范》;
5、JGJ33-2001《建筑机械使用安全技术规程》;
6、JGJ94-2008《建筑桩基技术规范》;
7、GB50010-2002《混凝土结构设计规范》
8、本工程设计施工图纸;
9、QTZ63型塔式起重机使用说明书。
二、工程概况
1、工程名称:华立华立·缙云山居一期工程
2、建设单位:重庆华立地产(集团)有限公司
3、监理单位:重庆亚太工程建设监理有限公司
4、施工单位:重庆中科建设(集团)有限公司
5、建设地点:重庆市北碚区缙云山缙云大道旁
6、结构形式:地下室部分为框剪结构,主体为剪力墙结构
7、建设规模:
华立·缙云山居一期工程位于重庆市北碚区缙云山缙云大道以南。
本工程包括4栋11+1层住宅及地下车库,住宅建筑高度36.8m,其中1、2#楼底部为商业网点,4#楼吊层为社区用房。
1#楼±0.000标高为263.8,地下一层,地上11+1层;2#楼±0.000标高为262.4,地下一层,地上11+1层,3#楼±0.000标高为260.1,地下一层,4#楼±0.000标高为260.1,地下一层。
本工程结构形式为剪力墙结构(车库为框架结构),剪力墙结构抗震等级为四级,安全等级为二级,抗震设防类别为丙类,设防烈度为6度。
本工程基础形式为人工挖孔基础,基础持力层为中风化泥岩。
中等风化泥岩天然单轴抗压强度标准值8.5MPa,地基承载力特征值3085KPa。
8、地质概况
依据2011年11月重庆市二零八勘察设计院提供的该工程《华立·缙云山居一期工程工程地质勘察报告》场地地质概况如下:
第一层人工填土:填土层厚度为0.00~19.48m,分部不均匀,厚度变化较大,均匀性差;
第二层粉质粘土,该层厚度为0.5~8.2m,分部不均匀,厚度变化比较大,均匀性差;
第三层为强风化基岩层,该层下伏于第四系图层下,分部连续,厚度差异较大,为0.3~4.00m,均匀性一般;
第四层为中等风化基岩,该层下伏于第四系土层下,分布于整个场地,连续、稳定,埋深1.92~21.000m,埋深变化大,地基均匀性好。
9、本工程现场实际情况:
本工程先开工的楼栋为1、2、3#楼,塔吊均已布置(位置详见总平面布置图)。
因本工程主楼均为11+1层,高度已近37m,塔吊安装上升过程中采用附墙安装。
4#楼塔吊拟采用QTZ630型塔吊,与原已安装的1#、3#楼塔吊的距离必须满足施工时不相互影响的要求。
4#楼塔吊基础位置布设在4#楼南侧社区用房处,在社区用房主体结构施工时,必须在结构板处预留孔洞,待塔吊拆除后方可二次浇筑该部位楼板。
塔吊布设位置的场地标高约249.5(离此部位最近钻孔点的钻孔标高为245.79),根据地勘报告资料,表层4米均为回填土,泥岩深度大约在235标高处,需从地貌标高开挖桩孔大约13m~15m方可满足持力层为中风化泥岩的要求。
三、现场条件及基础形式的选择:
1、根据施工组织设计,4#楼及相连车库部分采用1台自升式塔吊(QTZ-63,臂长50m),可满足4#楼及相连车库部分的施工需要。
2、根据开挖情况,该部位回填土高大5m左右,因此该塔吊基础采用人工挖孔桩支承加上部承台基础,人工挖孔桩基础直径D=1200mm,承台尺寸为4.5m×
4.5m×1.4m(具体详见大样图)
四、塔机独立桩基钢筋计算
1、取值
M=630KM ·m 由公式643
3
b r =π得: mm r b 1006600*214.3*3*2333===π
钢筋保护层按二类土b 环境取60mm ,mm h 95615061006
0== 砼C30,2/10.20mm N f c =,受力钢筋为II 级钢,
2/300mm N f y =
取11=α
2、计算 034.0956*1006*1.20*110*10*6302
3
3201===bh f M c s αα ()()
9827.0034.0*2112121121=-+=-+=s s αγ 23
302235956*9827.0*30010*10*630mm h f M
A s y s ===γ 2'59602235*3838mm A A S s ===
取28Φ16,22''59608.602830*8*8*14.3mm mm A S
>== 配筋率:
533.012004
14.38.602848.602822=÷÷=÷D π
%
配筋合适。
3、竖向筋的设置
因塔机挖孔桩深度在13米左右,竖向钢筋全部配置通长,上端纵筋全部锚入承台顶面,配筋为:主筋:
;箍筋:Φ8@200,在主筋内侧设置加劲箍,
钢筋保护层厚60mm 。
4、嵌岩深度的确定
塔机独立桩基嵌岩主要是抵抗回填土滑移趋势,桩越深,嵌岩可稍浅,反之稍深,结合本工程实际情况,嵌岩深度取hr ≥1400mm 。
五、QTZ630塔吊基础验算
1、参数信息
塔吊型号:QTZ630,自重(包括配重)F1=423KN ,最大起重荷载F2=60KN,配重F3=12KN ,塔吊倾覆力距M=1140KN.m ,塔身宽B=1.8m ,混凝土强度等级:C35,基础埋深D=1.5米,基础最小厚度H=1.4米,基础最小宽度b=4.5m 。
2、塔吊基础承载力计算
计算简图:
依据《建筑地基与基础设计规范》(GB50007-2002)第5.2条承载力计算。
当不考虑附着时的基础设计值计算公式:
Pmax=W M B G F c ++2
Pmin=W M B G F c -+2
当考虑附着时的基础设计值计算公式: P=2
c B G F 其中F —塔吊作用于基础的竖向力,它包括塔吊自重、配重和最大起重荷载。
F=F1+F2+F3=495KN 。
G —为基础自重与基础上面的土的自重的和,
G=25.0×B c ×Bc×Hc=708.75KN ;
Bc —基础底面宽底,取Bc=4.5m,
W —基础底面抵抗矩,W= Bc ×B c ×Bc /6=15.188m 3
M —倾覆力矩,包括风荷载产生的力矩和最大起重力矩,M=1699KN.m 。
经过计算得到:
无附着的最大压力设计值:Pmax=171.368Kpa
无附着的最小压力设计值:Pmin=-52.424Kpa
有附着的压力设计值:P=59.44Kpa
3、地基基础承载力验算
地基承载力设计值为:fa=3.08Mpa
地基承载力设计值大于最大压力设计值Pmax=171.368Kpa
满足要求!
4、抗倾覆验算
e=M/(F+G)=1699/1203.75=1.41m<L/3=1.5m
5、配筋验算
Mmax=G ×B c/8+M/2=1248.17KN.m
As= Mmax/0.9f y h 0=1248.17×106/(0.9×300×1400)=3302.04mm 2
承台配筋:选用92 ,即塔吊基础配筋为双层双向@200,两层钢筋之间设置的拉勾(具体见附图),钢筋保护层厚50mm 。
六、施工技术工艺
塔吊基础施工步骤:
1. 地基处理:
采用人工土方开挖挖至中风化泥岩层,检查岩层情况,并作岩石单轴抗压强
度试验,检测值满足要求后进行封底。
2.预埋件埋置:
在基础承台施工时,应将塔吊租赁公司提供的螺栓预埋至基础承台中,并绑扎牢固,预埋步骤如下:
①绑基础钢筋
②安装预埋螺栓,并检查校正螺栓平面位置及标高,应有预检记录。
3.砼浇筑:
①浇筑砼时要从四个方向同时下灰,以减少对预埋件的冲击力。
②浇筑过程中,施工人员要边振捣边检查预埋件的垂直度及水平位置,如有变
化立即调整。
4.排水措施:
因塔吊位置位于4#楼低洼地带,在塔基上设一个集水井。
汛期积水后用潜水泵进行抽水,防止排水不畅,造成对基础的侵蚀。
5.避雷接地设施:
在塔机基础节西侧一组地线,要求接地电阻不超过4Ω。
用三根33×45场1.8米的钢管成1.2米的等边三角形垂直达到地下,用50×5的镀锌扁钢将三根钢管焊连,然后将扁钢固定在塔吊支脚的螺拴上。
七、质量保证措施
1.塔吊基础地基承载力必须达到0.3MPa。
2.钢筋、预埋件隐检合格。
3.砼做好砼抗压强度试验。
4.马凳、预埋件放置时要有水平测量及垂直度测量,并做好记录。
八、安全注意事项:
1.现场电气线路应由电工负责安装,维护和管理用电设备,严禁非电工人员随
意拆改。
2.电焊时施工人员必须戴齐劳保用品,且应持证上岗。
3.塔基施工过程中,应注意边坡变动情况,如发现有裂纹和部分坍塌现象,应
及时汇报。
九、附图:
1,塔吊位置平面图
2,塔吊承台基础配筋图
3,塔吊桩基础断面及配筋大样。
