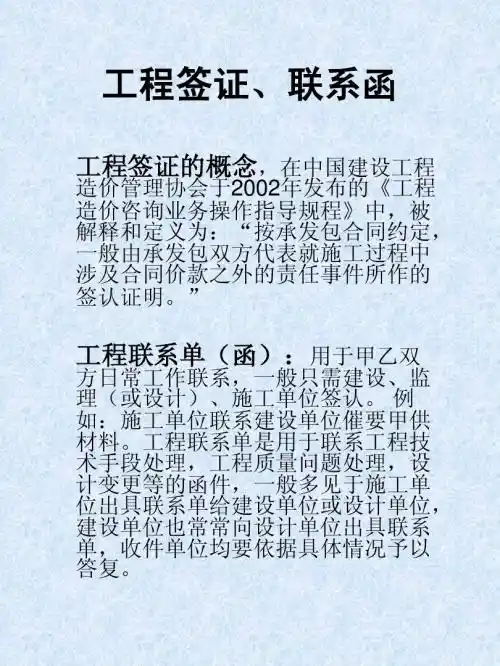

工程签证培训一、工程签证概念的定义工程签证主要是指施工单位就施工图纸所确定的工作内容以外,合同及工程量清单中未含有而施工中又实际发生费用的施工内容所办理的签证。
它包括以下几项内容:①它是一种签认证明;②依据是施工发承包合同条款的约定,在执行合同的前提下才有效;③签认的主体是发承包双方的代表,是受委托权利限定下的行为;④签认客体也就是签认对象,是施工发承包合同价款之外的责任事件,并且是在发承包施工过程中所发生的这种责任事件;二、工程签证的范围施工单位的签证有土石方工程、基础工程、增加的工程量、合同外工程量,合同内需要签证的量,需要由甲方完成但转嫁给施工单位完成的三通一平的工程量。
(一)、可以办理的施工签证项目:1、在非正常施工条件下采取的特殊技术措施费;2、定额直接费中未包括,按规定允许计算的各项费用3、设计变更、材料代换造成的工程量变化;4、工程中途停建、缓建造成损失费用;5、不可预见的地下障碍物的拆除与处理费用;6、受建设单位委托,发生的其他零星工程;7、由于建设单位、设计单位、监理单位原因增加的其他费用项目。
8、一周内非承包人原因停水、停电、停气造成停工累计超过8小时;(二)、不能办理施工签证的的项目:1、属于施工因素增加费范围的内容;2、合同或协议中规定包干支付的有关事项;3、发生施工质量事故造成的工程返修、加固、拆除工作;4、组织施工不当造成的停工、窝工和降效损失;专业资料5、违规操作造成的停水、停电和安全事故损失;6、工作失职造成的损失;7、虚报工程内容增加的费用;8、施工单位为创品牌工程、业绩工程增加的费用;9、因施工单位的责任增加的其他费用项目。
三、工程签证一般内容及格式1、工程名称;2、签证内容;3、签证编号;4、签证事由或计算公式;5、签证涉及增加工程造价的计算(列表或列式明确表达式);6、施工说明或施工简图;7、施工单位项目经理签字,加盖公章;8、监理单位总监签字,加盖公章;9、建设单位工程分管负责人签字,加盖公章。
工程签证培训工程签证主要是指施工单位就施工图纸所确定的工作内容以外,合同及工程量清单中未含有而施工中又实际发生费用的施工内容所办理的签证。
它包括以下几项内容:①它是一种签认证明;②依据是施工发承包合同条款的约定,在执行合同的前提下才有效;③签认的主体是发承包双方的代表,是受委托权利限定下的行为;④签认客体也就是签认对象,是施工发承包合同价款之外的责任事件,并且是在发承包施工过程中所发生的这种责任事件;施工单位的签证有土石方工程、基础工程、增加的工程量、合同外工程量,合同内需要签证的量,需要由甲方完成但转嫁给施工单位完成的三通一平的工程量。
(一)、可以办理的施工签证项目:1、在非正常施工条件下采取的特殊技术措施费;2、定额直接费中未包括,按规定允许计算的各项费用3、设计变更、材料代换造成的工程量变化;4、工程中途停建、缓建造成损失费用;5、不可预见的地下障碍物的拆除与处理费用;6、受建设单位委托,发生的其他零星工程;7、由于建设单位、设计单位、监理单位原因增加的其他费用项目。
8、一周内非承包人原因停水、停电、停气造成停工累计超过8 小时;(二)、不能办理施工签证的的项目:1、属于施工因素增加费范围的内容;2、合同或者协议中规定包干支付的有关事项;3、发生施工质量事故造成的工程返修、加固、拆除工作;4、组织施工不当造成的停工、窝工和降效损失;5、违规操作造成的停水、停电和安全事故损失;6、工作失职造成的损失;7、虚报工程内容增加的费用;8、施工单位为创品牌工程、业绩工程增加的费用;9、因施工单位的责任增加的其他费用项目。
1、工程名称;2、签证内容;3、签证编号;4、签证事由或者计算公式;5、签证涉及增加工程造价的计算(列表或者列式明确表达式);6、施工说明或者施工简图;7、施工单位项目经理签字,加盖公章;8、监理单位总监签字,加盖公章;9、建设单位工程分管负责人签字,加盖公章。
普通格式如下:工程量签证单施工单位:(签字) 监理单位:(签字) 建设单位:(签字)年月日年月日年月日1、A 工程B 区工程签证单编号047 (图 1-1)和 057 (图 1-2)(1)根据该工程合同及实际情况,编号047 和 057 二张工程签证单,按理是不 应该签认的,因为其送签不规范。
工程现场签证单培训资料-----------------------作者:-----------------------日期:工程现场签证单工程名称:万年县农饮水工程(裴梅镇)编号:工程现场签证单工程名称:万年县农饮水工程(裴梅镇)编号:工程现场签证单工程名称:万年县农饮水工程(裴梅镇)编号:28建设单位万年县银龙水务有限责任公司施工单位江西银龙水环境建设有限责任公司分(项)部工程超深土方施工图号费用项目时间2016年5月1日施工及安装内容坪山口机耕道至珠溪村段:从坪山口机耕道至珠溪村段中,离机耕道80米处开始,该处的地形落差太大,高差约1.5米,为了保证管道安装坡度平缓,高出土方的管沟开挖加深,加深管沟长度30米,平均加深0.8米,如下图:故超深土方:V=[(3.2+2.6)×0.8÷2]×30=69.6m3结算备注工程现场签证单工程名称:万年县农饮水工程(裴梅镇)编号:10工程现场签证单工程名称:万年县农饮水工程(裴梅镇)编号:33工程现场签证单工程名称:万年县农饮水工程(裴梅镇)编号:34工程现场签证单工程名称:万年县农饮水工程(裴梅镇)编号:35工程现场签证单工程名称:万年县农饮水工程(裴梅镇)编号:36工程现场签证单工程名称:万年县农饮水工程(裴梅镇)编号:37工程现场签证单工程名称:万年县农饮水工程(裴梅镇)编号:38工程现场签证单工程名称:万年县农饮水工程(裴梅镇)编号:39工程现场签证单工程名称:万年县农饮水工程(裴梅镇)编号:40工程现场签证单工程名称:万年县农饮水工程(裴梅镇)编号:15工程现场签证单工程名称:万年县农饮水工程(裴梅镇)编号:16工程现场签证单工程名称:万年县农饮水工程(裴梅镇)编号:17工程现场签证单工程名称:万年县农饮水工程(裴梅镇)编号:18工程现场签证单工程名称:万年县农饮水工程(裴梅镇)编号:19工程现场签证单工程名称:万年县农饮水工程(裴梅镇)编号:20工程现场签证单工程名称:万年县农饮水工程(裴梅镇)编号:21工程现场签证单工程名称:万年县农饮水工程(裴梅镇)编号:22工程现场签证单工程名称:万年县农饮水工程(裴梅镇)编号:23工程现场签证单工程名称:万年县农饮水工程(裴梅镇)编号:24工程现场签证单工程名称:万年县农饮水工程(裴梅镇)编号:25工程现场签证单工程名称:万年县农饮水工程(裴梅镇)编号:26工程现场签证单工程名称:万年县农饮水工程(裴梅镇)编号:27工程现场签证单工程名称:万年县农饮水工程(裴梅镇)编号:41工程现场签证单工程名称:万年县农饮水工程(裴梅镇)编号:42工程现场签证单工程名称:万年县农饮水工程(裴梅镇)编号:43工程现场签证单工程名称:万年县农饮水工程(裴梅镇)编号:43工程现场签证单工程名称:万年县农饮水工程(裴梅镇)编号:01工程现场签证单工程名称:万年县农饮水工程(裴梅镇)编号:02工程现场签证单工程名称:万年县农饮水工程(裴梅镇)编号:03工程现场签证单。
检修工程现场签证指导手册培训资料(doc 48页)检修工程现场签证指导手册广州石化建筑安装工程有限公司合同采购部二0一三年六月八日目录一、静置设备检修 (1)二、工业管道检修 (10)三、检测及热处理.............. . (16)四、传动设备检修 (26)五、电气设备检修 (31)六、自动化控制及仪表检修 (40)七、脚手架搭设与拆除 (44)一、静置设备检修(一)容器检修1、容器检修要按下面具体要求写签证。
序号项目名称说明内容单位类型1 容器整体拆除及安装设备安装标高、单重台卧式、立式2 容器分段拆除及安装直径、材质、焊接方式吨卧式、立式3 容器制作类型、材质、设备重量吨矩形、平底平顶圆型4 容器试压设备容积、压力台水压试验、气密试验、水冲洗5 容器外部盘管加热器拆除、预制安装盘管公称直径米6 容器内加强圈更换kg7 水封罐内套筒更换吨8 过滤器滤芯抽装类型根油品质、气体介质9 筒袋式过滤器拆装公称直径台2、容器设备整体吊装重量包括设备本体和随设备吊装的附件、吊耳、绝热、内衬,外部管线、平台、栏杆等重量。
容器设备分段吊装重量包括随设备拆除的内件(指内部固定件)、设备的开口件、加强板、裙座等全部金属件重量;不包括设备外部平台、梯子、栏杆及预先拆除的内件等重量。
3、容器检修时,如发生各种预制和组装时使用的胎具制作、安装及拆除,辅助机具安装及拆除,都要写入签证。
4、过滤器滤芯抽装未包括与其连接法兰拆装,要另外签证。
5、容器设备的鉴定、监检费有发生要签证。
(二)塔、反应器检修1、塔、反应器检修要按下面具体要求写签证。
序号项目名称说明内容单位类型1 塔盘板检修(若只需拆除检修通道时应写明通道拆除检修)设备直径、类型层浮动喷射式塔、S型、槽型泡罩塔、圆型泡罩塔、浮阀塔、舌型、斜孔塔、筛板塔、旋转塔2 塔内集油箱检修材质kg3 塔内喷淋头检修个4 塔内分布器检修设备直径、类型套进料分布器、槽式液体分布器5 塔内壁不锈钢衬板衬板厚度、设备部位㎡设备部位:头盖、筒体、6 破沫网检修设备直径、类型层分块式、篦式7 塔内部件检修设备直径、类型吨塔盘主梁、支座及附件固定小件,盲台、两侧固定降液板(受液盘),两侧活动降液板8 塔壁圈安装设备直径层9 塔内小件补(换)类型个浮阀、卡子、销钉、螺栓、圆型泡帽10 塔内壁衬板塞焊孔焊接个11 塔内波纹填料更换材质m3 金属、塑料12 填料拆装类型、规格吨乱堆瓷环、碳钢环、不锈钢环、铝环、塑料环;排列瓷环、石英砂、砾(卵)石、瓷球、木格子/不分规格、石英石、13 催化剂拆装类型吨分子筛、制氢、渣油加氢、加氢裂化、加氢精制、连续重整、硫磺回收、转化炉14 反应器大盖拆装个15 反应器内部件拆装设备直径、类型层泡罩盘、格栅网、格栅、冷氢分配盘16 热电偶套管拆装只17 反应器内部加衬不锈钢板衬板厚度㎡18 反应器内部主梁拆装吨19 立式设备分段拆除及安装直径、材质、焊接方式吨2、填料、催化剂装卸以“吨”为计量单位,通常工单以“立方米”为单位,签证要注意换为“吨”。
检修工程现场签证指导手册培训资料作者:------------- 日期:检修工程现场签证指导手册广州石化建筑安装工程有限公司合同采购部二0 一三年六月八日前言根据股份广州工单机【2012 】85 号文关于启用新检修定额的通知精神,自2012 年8 月15 日之后打印的工单执行2009 年《石油化工行业检修工程预算定额》。
本次大修的各装置合同也执行2009 版定额。
为了使相关施工人员尽快适应新的定额,对以往签证存在的不足和易遗漏问题以及新的定额与旧定额的区别,针对各专业的特点,分门别类地进行了总结,以便大修后顺利、快捷、更好地对工程项目签证。
目录一、静置设备检修⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯1二、工业管道检修⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯10三、检测及热处理..... ⋯⋯⋯⋯⋯⋯⋯⋯⋯.. (16)四、传动设备检修⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯26五、电气设备检修⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯31六、自动化控制及仪表检修⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯40七、脚手架搭设与拆除⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯44、静置设备检修一)容器检修2、容器设备整体吊装重量包括设备本体和随设备吊装的附件、吊耳、绝热、内衬,外部管线、平台、栏杆等重量。
容器设备分段吊装重量包括随设备拆除的内件(指内部固定件)、设备的开口件、加强板、裙座等全部金属件重量;不包括设备外部平台、梯子、栏杆及预先拆除的内件等重量。
3、容器检修时,如发生各种预制和组装时使用的胎具制作、安装及拆除,辅助机具安装及拆除,都要写入签证。
4、过滤器滤芯抽装未包括与其连接法兰拆装,要另外签证。
5、容器设备的鉴定、监检费有发生要签证。
(二)塔、反应器检修1 、塔、反应器检修要按下面具体要求写签证。
2 、填料、催化剂装卸以“吨”为计量单位,通常工单以“立方米”为单位,签证要注意换为“吨”。
波纹填料更换以“立方米”为计量单位,波纹填料支撑和压盖以“吨”为计量单位。

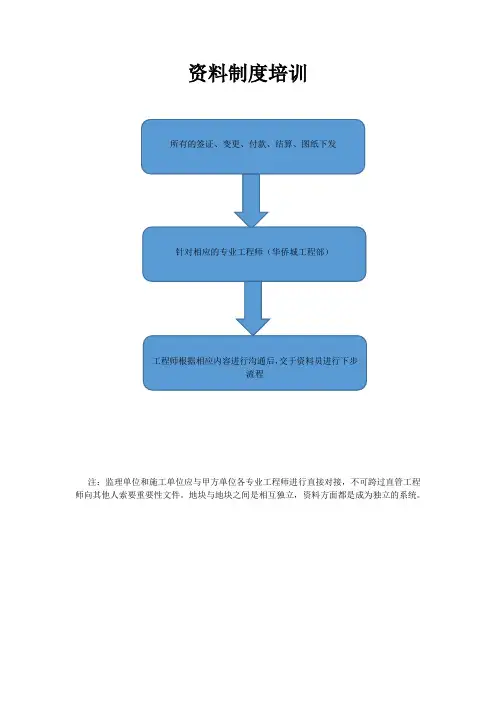

资料制度培训注:监理单位和施工单位应与甲方单位各专业工程师进行直接对接,不可跨过直管工程师向其他人索要重要性文件。
地块与地块之间是相互独立,资料方面都是成为独立的系统。
工程签证是指工程施工过程中,因设计变更、现场条件或其它原因引起的工程量、费用增减,无法在竣工图纸或其它设计文件中直接计量、事后无法重现,只能通过相关人员共同现场测量计量,并签字确认的过程,包括:1.现场施工条件(包括恶劣天气引起的、地质条件、施工组织改变、交叉作业等)改变引起的增减措施费用;2.因设计变更引起的拆除费用;3.代工费用;4.现场垃圾清运;5.其它需要签证的工程费用。
现场签证管理原则:1.先定后干原则:原则上对所有现场签证都要先申请、估价。
经审批后方可实施;只有特殊情况才能例外,特殊情况是指必须马上执行而且延缓实施会造成更大损失的现场签证;但必须在开工7 日内补办相关现场签证手续。
2.三方会签原则,一个签证的成立需要工程部、合同预算部,施工单位三方人员现场协同确认。
3.完工确认原则:当现场签证实施后,工程部现场工程师、合同预算部造价工程师、施工单位代表必须在完成工后的7 个工作日内完成对签证执行情况的确认,如属隐蔽工程,必须在其覆盖前签字确认。
4.一单一算原则:每一份现场签证单应对应一个费用结算金额。
工程签证要求1.工程现场签证发生前,工程部在5 个工作日内对工程现场签证进行申报,并填报《工程签证审批表》和《工程施工联系单》,明确工作内容,统一编号,完成审批流程后才能施工,《工程签证审批表》(一份)和《工程施工联系单》(一式三份)报送合同预算部,同时将《工程施工联系单》下发至施工单位。
2.每一份工程签证审批表只申报单一性质、同原因项内容。
3.工程部、合同预算部和现场监理监督签证工程的实际执行情况。
4.工程签证完成施工后,工程部组织现场专业工程师、合同预算部造价工程师、施工单位到现场核查签认,施工单位7 个工作日内填报《工程现场签证单》中签证的实施及完成情况,工程部、合同预算部、施工单位三方完成会签,同时《工程现场签证单》报送合同预算部保存。
设计变更及现场签证管理实施细则第一节目的为了加强设计变更及现场签证管理,规范工作流程,有效地控制成本,确保工程质量和工程进度,制定本管理办法。
第二节范围适用于泰安万岳置业有限公司开发的所有房地产项目的设计变更、工程洽商及现场签证的管理。
第三节定义一、设计变更:由设计、甲方提出的对设计内容进行修改、完善、优化而发生的变更。
二、工程洽商:由施工单位提出的工程变更。
三、现场签证:对施工现场中发生的零星事件的确认,或由于工程变更不能在图纸上明确描述,施工完成后不能准确核算的事件。
四、施工任务通知单:在现场实际施工中,存在新增加施工项目并且项目内容较多,现场签证不易描述清楚,增加项目而又不包含在已签订施工合同,未明确具体施工单位负责的情况下,可由工程技术部拟订施工任务通知单,经公司领导审批的资料。
第四节方法与过程控制一、设计变更、工程洽商及现场签证要严格执行以下原则:(一)、权力限制原则:公司对设计变更及现场签证管理实行严格的权限规定,不在权限范围之内的签字一律无效,如对公司造成损失,追究越权签字人的责任。
(二)、时间限制原则:公司对设计变更及现场签证及其结算实行严格的时间限制,禁止事后补办。
(三)、一单一算原则:一个设计变更及现场签证单应编制一份结算单,且对应一个工程合同。
(四)、一月一清原则:每月5日前,预算合同部预算工程师、承包单位应就截止上月末已完工且手续完备的设计变更及现场签证,核清造价并签字确认,报部门领导复核。
(五)、完工确认原则:设计变更及现场签证完工后,工程部工程师和监理工程师必须在完工后5日内签字确认,如属隐蔽工程,必须在其覆盖之前签字确认。
(六)、原件结算原则:设计变更及现场签证的结算必须要有齐备的、有效的原件作为结算的依据。
(七)、多级审核原则:设计变更及现场签证的造价结算至少要经过二级以上的审核。
(八)、法律约束原则:50万元以上的工程合同,发包单位与承包单位签署工程合同的同时,应与承包单位另行签订《关于设计变更及现场签证的协议》,作合同补充协议,供双方执行。
现场工程量签证单培训资料(doc 36页)工程名称荆门市掇刀区麻城镇斗立小学幼儿园保教楼建设单位荆门市掇刀区麻城镇斗立小学监理单位荆门市恒宇建设监理有限公司施工单位荆门市华艺建设有限公司内容:幼儿园保教楼基础土方大开挖平面图附图:施工单位(签字):年月日监理单位(签字):年月日建设单位(签字):年月日工程名称荆门市掇刀区麻城镇斗立小学教学楼建设单位荆门市掇刀区麻城镇斗立小学监理单位湖北广域建设管理有限公司施工单位湖北高恒建设有限公司内容:教学楼基础土方大开挖平面图附图:施工单位(签字):年月日监理单位(签字):年月日建设单位(签字):年月日工程名称荆门市掇刀区麻城镇斗立小学幼儿园保教楼建设单位荆门市掇刀区麻城镇斗立小学监理单位荆门市恒宇建设监理有限公司施工单位荆门市华艺建设有限公司内容:从幼儿园保教楼东边用挖机、农用车转土回填教学楼东面深坑及道路修复,费用共计壹万元整。
施工单位(签字):年月日监理单位(签字):年月日建设单位(签字):年月日现场工程量签证单工程名称荆门市掇刀区麻城镇斗立小学幼儿园保教楼建设单位荆门市掇刀区麻城镇斗立小学监理单位荆门市恒宇建设监理有限公司施工单位湖北高恒建设有限公司内容:甲方要求一至三楼所有窗台均增加大理石台面并磨边,长121m,宽0.15m。
施工单位(签字):年月日监理单位(签字):年月日建设单位(签字):年月日现场工程量签证单工程名称荆门市掇刀区麻城镇斗立小学幼儿园保教楼建设单位荆门市掇刀区麻城镇斗立小学监理单位荆门市恒宇建设监理有限公司施工单位湖北高恒建设有限公司内容:一楼活动室为装修美观增设梁如下图示(一):长(7.35+6.85),宽0.24m,高0.20m;二楼活动室为装修美观增设梁如下图示(一):长(7.35+6.85),宽0.24m,高0.20m。
施工单位(签字):年月日监理单位(签字):年月日建设单位(签字):年月日现场工程量签证单工程名称荆门市掇刀区麻城镇斗立小学幼儿园保教楼建设单位荆门市掇刀区麻城镇斗立小学监理单位荆门市恒宇建设监理有限公司施工单位湖北高恒建设有限公司内容:一楼楼梯间内侧原设计地面为水泥砂浆,甲方要求改为粘贴地面砖:3.3m*4.6m;3.3m*6.25m。
工程签证管理制度培训为了规范项目签证管理,明确签证办理流程,强化项目各部门责任意识,增强项目“二次经营”创效能力,特制定本管理办法。
一、当甲方要求完成合同外的工作或非我方责任事件发生时,如果甲方没出具签字或盖章的变更通知单,则项目应按合同约定及时办理签证。
二、签证办理由技术室(或水电)室牵头,成本室及其他涉及到的科室配合整理。
必要时技术室应通知甲方现场负责人、监理单位、成本室去现场确认签证发生部位及工程量,并留存影像资料。
三、当变更洽商、签证事件发生后2天内,由技术室(或水电室)负责提出签证意向并整理签证资料、起草现场签证单,注明签证理由、工程量和签证内容发生的起止时间,同时负责搜集与签证有关的的所有资料证据。
四、签证单首先要进行项目内部评审流程。
签证内部评审表由专业工程师拟草签证内容,成本室结合合同对签证单进行内部评审,并出具签证效益分析。
在签证量、价及合理性审核阶段,对可能产生负效益的签证及时与相关工程师沟通,杜绝上报“负收益签证”。
由商务经理、总工程师、项目经理签字确认评审结果后方可申报。
(内部评审详见附件)五、签证经过内部评审后,由相关科室负责人拟定正式签证单。
六、由项目资料员按编号登记签证单。
由资料员按合同约定程序向甲方及监理单位申报。
签证起草人负责签证单的签认跟踪,遇到问题及时与总工沟通,由总工协助催办,取得签证盖章文件。
七、签证盖章文件返回后,由资料员交成本室计算签证费用。
八、预算员必须在签证确认后2天内完成签证费用计算。
预算员计算完费用,报商务经理审核,项目经理审批。
九、审核后的费用经项目经理签字后成本室按照合同约定程序向甲方申报,确认费用。
十、签证费用甲方确认后,成本室及时在施工项目经济管理系统录入审批时间及确认金额。
十一、成本室负责按编号整理签证单和费用确认单,并及时归档。
十二、奖惩措施:应办理的签证在规定时间内与甲方成功申办者,签证费用在5万以内,奖励主要参与人**元,签证费用在5万以上,奖励主要参与人**元;应办理的签证在规定时间内未与甲方成功申办者,相关责任人罚款**元。
工程签证防水培训资料(doc 35页)工程签证单工程名称:潍坊龙熙园住宅小区 2011年3月14日签发编号2011—有关图号车库及主楼基础所在位置桩间土开挖开(竣)工时间2011年3月14日简要说明或计算公式:根据甲方要求,将龙熙园工地的桩间土开挖由乙方施工。
挖桩间土按定额执行合同,按规定计取费用,具体工程量所需标高见图。
工程认可土方及破桩头、桩间土清运,共计延长工期30天。
桩头切割单价CFG桩16元/支。
桩头破碎CFG桩及抗浮桩的桩头破碎执行96综合定额。
工程签证单工程名称:潍坊龙熙园住宅小区 2011年3月14日签发编号2011—有关图号车库及主楼基础所在位置场地平整开(竣)工时间2011年3月14日简要说明或计算公式:一、2010年12月28日用挖掘机平整场地,上午7:40—11:30;下午12:30—4:40南侧场地及工地东侧生活区场地,用时8.5小时,挖掘机进场费800元,2011年元月8日上午7:30—11:30,下午1:00—6:00;9日上午7:40—11:30,下午1:00—6:10,用挖掘机倒土平整北面大门口处土方用台班,共计26.5小时×130元/小时=3445元+800元=4245元。
二、2010年12月26日晚上拉土方100m3,用于平整场地垫土。
共计费用5车(20 m3/车)×100元=500元。
说明或间图:签证意见:监理单位签章:经办人:年月日签证意见:三、2010年12月29日上午7:30—11:30下午1:00—5:00;30日上午7:30—11:30下午1:00—5:00,用铲车铲土方及平压场地用台班2个,共计1500元。
四、2010年12月29日-2011年元月10日,零工砌东南生活区挡土墙 5.5m×2.0×0.24+5.5×0.5×0.37=3.66 m3,砌北面挡土墙1.5m×35×0.24=12.6 m3,共计16.36 m3(工料单价420元/ m3)计6829元。
工程签证培训资料(doc 51页)工程签证工称名称陆良县小百户镇抄铁村道路硬化项目施工部位6#路建设单位陆良县小百户镇人民政府施工单位签证原因:幼儿园~张宝村水沟清淤泥签证内容:(1)、清淤泥:175m*1.3*0.3=68.25m3(2)、淤泥外运:2KM=175m*1.3*0.3=68.25m3甲方代表签字:年月日乙方代表签字:年月日监理代表签字:年月日工程签证工称名称陆良县小百户镇抄铁村道路硬化项目施工部位6#路建设单位陆良县小百户镇人民政府施工单位签证原因:6#路口~幼儿园沟底铺毛石、砌毛石、砌水沟、抹灰等。
签证内容:(1)、沟底铺毛石:(1+0.24+0.1)*0.6*79.9=102.59m3(2)、M7.5水泥砂浆砖砌水沟:(26.4*1.2+5*1.1+20*1+18.5*0.9)*0.24=17.2m3(3)、M7.5水泥砂浆砌毛石水沟:26.4*(0.7+0.8)*1.5/2+5*(0.7+0.8)*1.2/2+20(0.7+0.8)*1/2+18.5*(0.7+0.8)*0.9/2=61.69m3(4)、1:2水泥砂浆抹灰:26.4*1.44+5*1.34+20*10.24+18.5*1.14=270.61m2 (5)、C10砼垫层::(0.1+0.8+1+0.24)*0.1*(26.4+5+20+18.5+10)=17.1m3 (6)、4:6级配砂石回填:(0.55*1.8+0.54*1.8/2-0.1*0.7)*79.9=112.34m3甲方代表签字:年月日乙方代表签字:年月日监理代表签字:年月日工称名称陆良县小百户镇抄铁村道路硬化项目施工部位6#路建设单位陆良县小百户镇人民政府施工单位签证原因:6#路口~幼儿园¢1000预制管安装10m。
签证内容:(1)、挖土:(((0.263+0.435)*2+(0.1+0.263+0.435)*2)*0.1/2+((0.1+0.263+0.435)*2+2.397)*(0.2+0.95+0.5)/2)*10=34.4m3(2)、C15砼垫层:((0.1*0.1/2*2)+(0.263+0.435)*2*0.1)*10=1.4m3 (3)、C15砼管枕:((0.1+0.263)*0.2/2*2+0.435*2*0.2-1/2*(0.575*(0.989-0.435*2)+0.435*2*0.2))*10=1.3m3(4)、4:6级配砂石回填:((2.397+(0.1+0.263+0.435)*2)*(0.2+0.95+0.5)/2-3.14*0.575*0.575)*10-1.3=21.3m3甲方代表签字:年月日乙方代表签字:年月日监理代表签字:年月日工称名称陆良县小百户镇抄铁村道路硬化项目施工部位6#路建设单位陆良县小百户镇人民政府施工单位签证原因:6#路暗涵安装63.4m。
签证内容:(1)、挖土:((0.2+0.24)*2+0.35)*0.72*63.4=56.15m3(2)、C15砼垫层:((0.1+0.24)*2+0.35)*0.1*63.4=6.53m3(3)、M7.5水泥砂浆砌砖:(0.24*0.5*2)*63.4=78.62m3 (4)、1:2水泥砂浆抹灰:(0.5*2+0.35)*63.4=85.59㎡(5)、4:6级配砂石回填:0.1*2*0.62*2*63.4=15.72m3 (6)、120厚预制盖板安装:0.83*0.12*63.4=6.32m3(7)、预制盖板钢筋¢14二级钢:0.83*1.21*5*127=637.73㎏(8)、预制盖板钢筋¢6一级钢:0.5*0.222*5*127=70.49㎏甲方代表签字:年月日乙方代表签字:年月日监理代表签字:年月日工称名称陆良县小百户镇抄铁村道路硬化项目施工部位6#路建设单位陆良县小百户镇人民政府施工单位签证原因:6#路砖砌明沟121.6m。
签证内容:(1)、挖土:((0.1+0.24)*2+0.35)*0.6*121.6=75.15m3(2)、C15砼垫层:((0.1+0.24)*2+0.35)*0.1*121.6=12.53m3(3)、M7.5水泥砂浆砌砖:(0.24*0.5*2)*121.6=150.78m3(4)、1:2水泥砂浆抹灰:(0.5*2+0.35)*121.6=164.16㎡(5)、4:6级配砂石回填:(0.1*2*0.5-0.1*0.1)*2*121.6=21.89m3甲方代表签字:年月日乙方代表签字:年月日监理代表签字:年月日工称名称陆良县小百户镇抄铁村道路硬化项目施工部位6#路建设单位陆良县小百户镇人民政府施工单位签证原因:6#路毛石挡墙19m。
签证内容:(1)、挖土:(0.15*1.5+0.45*1.5/2)*19=10.69m3(2)、M7.5水泥砂浆砌毛石挡墙:(0.7*1.5+0.1*1.5/2)*19=21.38m3 (3)、4:6级配砂石回填:(0.15*1.5+0.45*1.5/2)*19=10.69m3甲方代表签字:年月日乙方代表签字:年月日监理代表签字:年月日工称名称陆良县小百户镇抄铁村道路硬化项目施工部位6#路建设单位陆良县小百户镇人民政府施工单位签证原因:6#路砖砌井圈、抹灰1套签证内容:(1)、M7.5水泥砂浆砌240厚砖墙:(0.45+0.24)*3.14*0.6*0.24=0.312m3 (2)、1:2水泥砂浆抹灰:3.14*(0.45+0.48)*0.6+(0.45+0.24)*0.24+3.14*0.45*0.6=2.77㎡甲方代表签字:年月日乙方代表签字:年月日监理代表签字:年月日工称名称陆良县小百户镇抄铁村道路硬化项目施工部位6#路建设单位陆良县小百户镇人民政府施工单位签证原因:6#路C25混凝土路面152.66㎡签证内容:K0+20: (1)、150㎝级配碎石底基层(3.3+4.1+4.4)/3*20=78.67㎡(2)、250㎝C25混凝土面层(3.3+4.1+4.4)/3*20=78.67㎡K0+33.4: (1)、150㎝级配碎石底基层(3.3+4.4)/2*(33.4-20)=51.59㎡(2)、250㎝C25混凝土面层(3.3+4.4)/2*(33.4-20)=51.59㎡岔口:(1)、150㎝级配碎石底基层5.6*4=22.4㎡(2)、250㎝C25混凝土面层5.6*4=22.4㎡合计:(1)、150㎝级配碎石底基层78.67+51.59+22.4=152.66㎡(2)、250㎝C25混凝土面层78.67+51.59+22.4=152.66㎡㎡甲方代表签字:年月日乙方代表签字:年月日监理代表签字:年月日工称名称陆良县小百户镇抄铁村道路硬化项目施工部位10#路建设单位陆良县小百户镇人民政府施工单位签证原因:6#路与10#路交叉口¢600预制管安装34m。
签证内容:(1)、挖土:(((0.263+0.316)*2+(0.1+0.263+0.316)*2)*0.1/2+((0.1+0.263+0.316)*2+2.158)*(0.2+0.5+0.5)/2)*34=76.16m3(2)、C15砼垫层::((0.1*0.1/2*2)+(0.263+0.316)*2*0.1)*34=3.97m3 (3)、C15砼管枕::((0.1+0.263)*0.2/2*2+0.316*2*0.2-1/2*(0.35*(0.789-0.316*2)+0.316*2*0.2))*34=3.68m3(4)、4:6级配砂石回填:((2.185+(0.1+0.263+0.316)*2)*(0.2+0.5+0.5)/2-3.14*0.35*0.35)*34-3.74=55.52m3甲方代表签字:年月日乙方代表签字:年月日监理代表签字:年月日工称名称陆良县小百户镇抄铁村道路硬化项目施工部位10#路建设单位陆良县小百户镇人民政府施工单位签证原因:6#路与10#路交叉口砖砌¢700检查井1套签证内容:(1)、挖土:3.14*1.3/3*(1.44*1.44+0.69*0.69+1.44*0.69)=4.82m3(2)、C10砼垫层::3.14*0.69*0.69*0.1=0.15m3(3)、M7.5水泥砂浆砌240厚砖墙:3.14*(0.7+0.24)*1.2*0.24=0.85m3 (4)、4:6级配砂石回填:4.82-0.15-3.14*0.59*0.59*1.2=3.35m3 (5)、混凝土预制井圈1套甲方代表签字:年月日乙方代表签字:年月日监理代表签字:年月日工称名称陆良县小百户镇抄铁村道路硬化项目施工部位10#路建设单位陆良县小百户镇人民政府施工单位签证原因:10#路砖毛石砌水沟18.2m。
签证内容:(1)、挖土:((0.1+0.24+0.8*2+0.05)*0.7+0.3*0.7/2+(0.8+0.1+0.05+0.35)*1.15+0.575*1.15/2)*18.2=60.49m3(2)、C10砼垫层:(0.8*2+0.24+0.1*2)*0.1*18.2=3.7m3(3)、M7.5水泥砂浆砌240厚砖墙:18.2*1.15*0.24=5.023m3(4)、M7.5水泥砂浆砌毛石水沟:18.2*(0.7*1.15+0.1*1.15/2)=15.69m3 (5)、沟底铺毛石:(1.6+0.24)*0.6*18.2=20.09m3(6)、1:2水泥砂浆抹灰:18.2*(1.15+0.24)=25.29㎡(7)、4:6级配砂石回填:(0.05*0.7+0.7*0.35/2+0.5*1.15+1.025*1.15/2)*18.2=24.06m3甲方代表签字:年月日乙方代表签字:年月日监理代表签字:年月日工称名称陆良县小百户镇抄铁村道路硬化项目施工部位10#路建设单位陆良县小百户镇人民政府施工单位签证原因:10#路毛石砌水沟预埋¢800预制管16.3m。
签证内容:(1)、挖土:((0.1*2+0.8+0.465*2)*0.7+(0.465*2+0.1)*1.05+0.58*1.05/2)*16.3=44.61m3(2)、C15砼垫层:(0.1*2+0.8+0.465*2)*0.1*16.3=3.15m3(3)、C15砼管枕::((0.1+0.263)*0.2/2*2+0.382*2*0.2-1/2*(0.465*(0.897-0.382*2)+0.382*2*0.2))*16.3=1.95m3(4)、沟底铺毛石:(0.1*2+0.8+0.465*2)*0.6*16.3=18.875m3(5)、¢800预制管安装16.3m(6)、4:6级配砂石回填:((0.465*2+0.1)*1.05+0.58*1.05/2)*16.3-1.95=20.64m3甲方代表签字:年月日乙方代表签字:年月日监理代表签字:年月日工称名称陆良县小百户镇抄铁村道路硬化项目施工部位10#路建设单位陆良县小百户镇人民政府施工单位签证原因:10#路砖砌水沟、抹灰78m.签证内容:(1)、挖土:(0.1*4+0.35+0.24*2)*0.6*78=57.56m3(2)、C15砼垫层:(0.1*2+0.24*2+0.35)*0.1*78=8.03m3 (3)、M7.5水泥砂浆砌240厚砖墙:0.24*0.5*2*78=18.72m3(4)、1:2水泥砂浆抹灰:(0.5*2+0.35)*78=105.3㎡(5)、4:6级配砂石回填:(0.2*0.6-0.1*0.1)*2*78=17.16m3甲方代表签字:年月日乙方代表签字:年月日监理代表签字:年月日工称名称陆良县小百户镇抄铁村道路硬化项目施工部位10#路建设单位陆良县小百户镇人民政府施工单位签证原因:10#路¢600预制管安装10m。
