工程签证及付款程序(PPT46页)
- 格式:ppt
- 大小:229.05 KB
- 文档页数:23
1 目的1.1 加强现场变更签证管理,规范工作指引,有效地控制成本,提高变更签证审批效率。
在施工过程中,对超出合同范围或超出施工图纸外的工程量或工作量增减进行记录、确认、审核,形成书面记录,为办理补充预算、工程付款、工程结算提供依据。
2 术语和定义2.1 现场签证:是指按承发包合同约定,对施工管理中发生的零星事件的确认,一般由承发包双方代表就施工过程中涉及合同价款之外的责任事件所作的签认证明。
在这里特指除设计变更及工期延期、停工窝工索赔(非施工方原因)引起的经济签证外,所有与施工现场有关的工程经济签证。
2.2 现场签证结算:凡是以《签证申请单》或《工程指令单》进行的结算均属于现场签证结算。
2.3 重大施工方案:是指具有危险性较大的方案。
包括但不限于:1)挖深度〉5M的土方开挖工程以及基坑支护和降水工程;2)模板支撑高度》8M或跨度〉18M或施工总荷载〉15KN/M2 的高大模板工程;3)起重吊装工程、脚手架工程、拆除爆破工程、幕墙安装工程;4)30M 以上高空作业。
3 适用范围3.1 适用于公司所有工程项目的现场签证发起、审批、施工后现场确认的管理。
4 关键活动描述4.1 现场签证和类型4.1.1 现场签证的主要类型:1)因设计变更导致已施工的部位需要拆除(需注明设计变更编号)。
2)现场需要:由于施工条件变化、地下状况(土质、地下水、构筑物及管线等)变化;合同补充及合同规定需实测工程量的工作项目;红线外施工道路的修补(红线内的施工道路修补宜在合同中包干)等。
3)材料设备品牌变更。
4)营销需要:配合策划和销售要求或赶工措施导致的工程量增减。
5)甲方要求:由公司提出,或因工程管理失误引起的工程量增减。
6)施工合同外的零星工程的确认。
7)其它:政府要求以及其它原因。
4.2 现场签证的成本管理原则4.2.1 一单一算一编号一对应原则:即一个现场签证单对应编制一份预算一个编号,且对应一个工程合同。
如果内容简单,也可以一份预算对应多个签证单,但该预算书内容应根据不同签证内容分别列项。

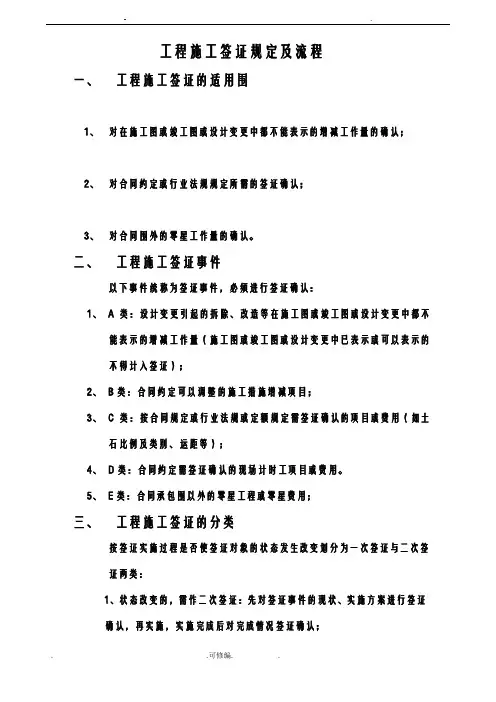

工程签证办理程序及内容工程签证是按照施工发承包合同的约定,由发承包双方代表、监理、施工单位等就施工过程中涉及合同价款之外的相关事件所作的签认证明。
工程签证适用如下范围:1、承包人依据业主“工作联系单”的要求,从事合同范围之外的临时性工作。
2、承包人根据设计院(总工)出具的“设计变更通知单”或“设计修改图”(必须经业主签字确认)而变更的施工工作,如相关部门在发出“设计变更通知单”或“设计修改图”前承包人已按原图完成了部分工作也应办理工程签证。
3、承包人依据设计、监理、施工、建设单位共同认可的“设计变更技术洽商记录”而变更的施工工作。
4、因建设单位的原因造成施工单位无法连续施工而延误工期;因不可抗力因素造成工程停工或缓建的.5、发生合同中约定可以变更的情况或非施工单位原因造成的工程内容及工程量的增减经批准后,方能实施签证。
如上述规模中在合同中已有明确规定的事项,以及合同规定的签证限额以下的项目和施工单位自身原因酿成的返工不在签证之列。
二、办理工程签证的步伐1、工程签证由承包人的项目经理根据相关变更事项向项目监理部提出。
同时提交“工程变更签证单”及“设计变更通知单”或“设计修改图”或“设计变更技术洽商记录”,返工重做的应有现场实体照片。
“工程变更签证单”及上述书面依据的格式见附件。
12、项目监理部收到“工程变更签证单”后应对该单的依据、实物工作量、完成质量及价格是否符合合同及国家有关规定进行核查,然后提交工程部复核。
3、工程部经理(总工)和相干的专业工程师对经监理核查承认的“工程变更签证单”和本办律例定的书面依据内容进行复核,并签订意见。
4、预算部对该项“工程变更签证单”的书面依据及单价、金额是否符合合同、国度规定及市场实际水平进行审查。
签订意见后提交总经理(分担副总)批准。
经批准的“工程变更签证单”由成本部留存、登记后经工程部发还承包人。
(是否勾销此条)三、工程签证的确认1、工程部(总工)负责设计修改的审查并由负责人签字确认。
工程签证与结算流程
一、工程变更
承包人应根据以下指令,以更改、增补或删减的方式对承包工程进行变更:
1、发包人根据工程师的变更指令书面通知承包人的变更;
2、除上述(1)项以外的发包人作出的变更指令。
3、工程变更提出单位应附详细说明,涉及费用变更时,应附费用变更计算;项目监理机构审查确有必要变更,签署监理意见,设计单位出具设计意见后,报建设单位审查;建设单位同意后,由设计单位出具变更通知单,经项目监理机构审查后,施工单位实施;(见附表:工程变更申请单、工程变更审批单)
二、验收签证
施工单位完成变更后,按合同办理验收签证(见附表:工程变更报验会签单)。
三、结算支付
变更项目经验收合格后按合同办理结算支付(见附表:工程签证结算单)。
本表一式份,建设单位份、项目监理机构份,施工单位份。
1、工程变更提出单位应附详细说明,涉及费用变更时,应附费用变更计算;项目监理机构审查确有必要变更,签署监理意见,设计单位出具设计意见后,报建设单位审查;建设单位同意后,由设计单位出具变更通知单,经项目监理机构审查后,施工单位实施;
2、本表一式份,建设单位份、项目监理机构份,施工单位份、设计单位各一份。
工程变更报验会签单
工程名称:编号:
本表一式份,建设单位份、项目监理机构份,施工单位份。
工程签证结算单
本表一式份,建设单位份、项目监理机构份,施工单位份。
工程签证的流程及注意事项ppt**标题:工程签证的流程及注意事项****一、引言**工程签证是工程项目中常见的一种管理手段,用于记录和确认工程变更,影响工程成本和工期。
了解并掌握工程签证的流程和注意事项对于保证项目的顺利进行至关重要。
**二、工程签证的流程**1. **申请阶段**:- 工程变更发生后,承包商应立即书面通知业主或监理工程师,提出签证申请。
2. **审查阶段**:- 业主或监理工程师接到申请后,需对变更进行审核,确认其必要性和合理性。
3. **协商阶段**:- 双方就变更的影响进行讨论,包括费用、工期等,并达成一致意见。
4. **签证编制**:- 根据协商结果,编制工程签证单,详细描述变更内容、原因、影响等。
5. **审批阶段**:- 业主或监理工程师审批签证单,签字确认。
6. **执行与结算**:- 批准后的签证单作为工程结算的依据,承包商据此进行施工和结算。
**三、工程签证的注意事项**1. **及时性**:签证应尽快提出,避免因时间过长导致变更事实难以核实。
2. **明确性**:签证内容应详细、明确,避免含糊不清导致后期纠纷。
3. **合规性**:所有签证必须符合合同规定和相关法律法规。
4. **证据留存**:保存好所有相关的文件和图片,作为签证的证据。
5. **公正公平**:签证过程应公正公平,避免利益冲突。
6. **预算控制**:签证应考虑对项目总预算的影响,避免超预算。
**四、结论**理解并遵循工程签证的流程和注意事项,能够有效管理工程变更,降低风险,保障工程项目的顺利实施和各方权益。
**五、问答环节**如有任何疑问,欢迎在接下来的时间中提问,我们将共同探讨工程签证的相关问题。
---以上就是关于“工程签证的流程及注意事项”的PPT内容,希望对大家有所帮助。
在实际操作中,应根据具体项目特点和合同条款灵活应用。
