1、签证单一定要详细简洁,不能说的云里雾里,要让看的人明白签证的内容是什么; 2、签证单就是乙方对于合同内未规定增加部分或者是合同内变更东西,说白了就是乙方 为甲方做东西,向甲方要钱的凭据,所以要根据现场事实求是的报,不能漏报,只能多报; 3、若遇到合同中无单价的,在签签证单时要把价格写上,量反映上,审计时能够一目了 然!签证要说明依据(设计变更、会议纪要等)、计算公式及说明、单价分析,还要附带照 片等; 4、根据施工合同规定哪些属于签证的范围首先要明确,以免糊里糊涂的办理签证给建设 单位或监理单位留下不好的印象,以为你是对自己和别人不负责任,在很多时候设计变更和 工程联系单都能作为结算依据时,就不能重复办理签证,以免让别人反感,但不能反映结算 内容时必须办理签证;
目录
Contents
一、什么是现场签证 二、现场签证与变更的区别 三、现场签证的主要内容 四、工程签证组成内容 五、工程签证目前存在的问题 六、填写工算主要依据有:施工合同、招投标文件、图纸、设计变更、现场签证 、定额以及阶段资料汇编等法规性文件,而现场签证以书面的形式记录了施工现 场发生的特殊费用,直接关系到业主和施工单位的切身利益,是工程结算的重要 依据。
特别是对一些投标报价包死的工程,结算时更是对设计变更和现场签证进行 调整。现场签证是记录现场发生情况的第一手资料。通过对现场签证的分析、审 核,可作为索赔事件的处理提供依据,并依据正确的计算索赔费用。

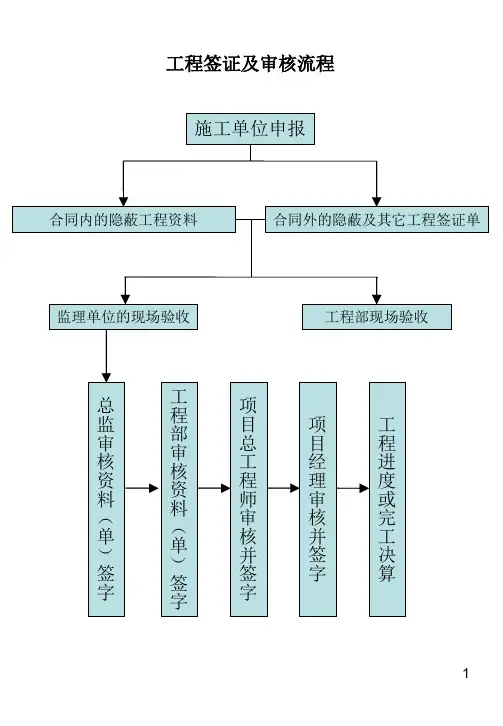

二、现场签证与变更的区别
变更是指对合同中的工作内容作出了修改 追加或者取消了某一项工作。
签证是指在施工过程中实际发生的图纸以 外的东西,或者说是原本预算中未考虑的内 容,可能产生工程费用和有必要作为现场记
六、填写工程签证的注意事项
5、避免现场签证日期与实际不符。好多问题,都是双方口头商定而不及时签证,事后才 突击补办签证手续,这就违背了“任何预算定额材料指导价都是有时间限制”的规定。有些 施工单位故意把完成工程量的时间往后推,在签证日期上做文章,以获得不合理的利润;
