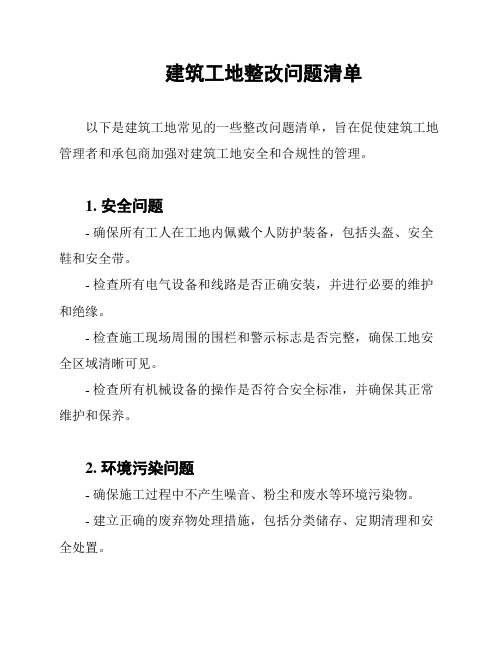

建筑工地整改问题清单
以下是建筑工地常见的一些整改问题清单,旨在促使建筑工地管理者和承包商加强对建筑工地安全和合规性的管理。
1. 安全问题
- 确保所有工人在工地内佩戴个人防护装备,包括头盔、安全鞋和安全带。
- 检查所有电气设备和线路是否正确安装,并进行必要的维护和绝缘。
- 检查施工现场周围的围栏和警示标志是否完整,确保工地安全区域清晰可见。
- 检查所有机械设备的操作是否符合安全标准,并确保其正常维护和保养。
2. 环境污染问题
- 确保施工过程中不产生噪音、粉尘和废水等环境污染物。
- 建立正确的废弃物处理措施,包括分类储存、定期清理和安全处置。
- 检查是否存在未经授权的化学品使用,并确保其合规性和正确储存。
3. 法律合规问题
- 检查所有承包商和工人的劳动合同和证照,确保其合法性和有效性。
- 确保所有工人按照相关法规和规定进行培训,并取得相应的证书。
- 检查是否存在违规使用廉价建材或未获得合格认证的建材。
4. 设备和材料问题
- 检查所有使用中的设备和材料是否符合质量要求,并确保其使用合规。
- 确保所有建筑材料的来源合法可靠,并检查其相应的合格证明文件。
以上是建筑工地整改问题清单的主要内容,通过严格的管理和监督,有助于提高建筑工地的安全性和合规性。
建议工地管理者定期进行检查,及时解决存在的问题,并做好相关记录以备查证。

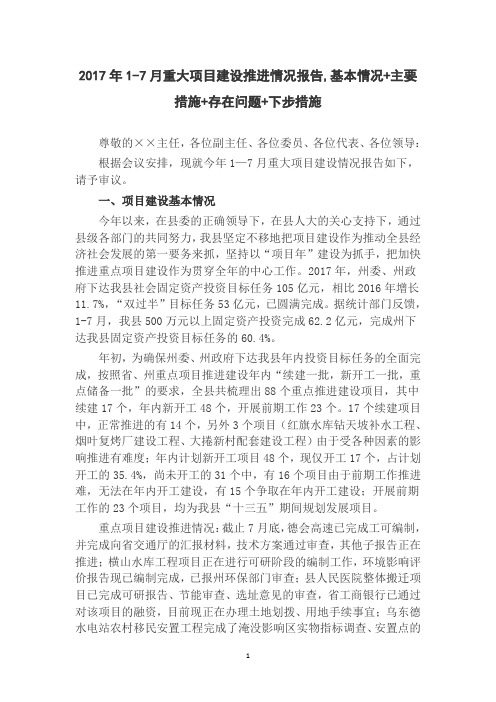

2017年1-7月重大项目建设推进情况报告,基本情况+主要措施+存在问题+下步措施尊敬的××主任,各位副主任、各位委员、各位代表、各位领导:根据会议安排,现就今年1—7月重大项目建设情况报告如下,请予审议。
一、项目建设基本情况今年以来,在县委的正确领导下,在县人大的关心支持下,通过县级各部门的共同努力,我县坚定不移地把项目建设作为推动全县经济社会发展的第一要务来抓,坚持以“项目年”建设为抓手,把加快推进重点项目建设作为贯穿全年的中心工作。
2017年,州委、州政府下达我县社会固定资产投资目标任务105亿元,相比2016年增长11.7%,“双过半”目标任务53亿元,已圆满完成。
据统计部门反馈,1-7月,我县500万元以上固定资产投资完成62.2亿元,完成州下达我县固定资产投资目标任务的60.4%。
年初,为确保州委、州政府下达我县年内投资目标任务的全面完成,按照省、州重点项目推进建设年内“续建一批,新开工一批,重点储备一批”的要求,全县共梳理出88个重点推进建设项目,其中续建17个,年内新开工48个,开展前期工作23个。
17个续建项目中,正常推进的有14个,另外3个项目(红旗水库钻天坡补水工程、烟叶复烤厂建设工程、大捲新村配套建设工程)由于受各种因素的影响推进有难度;年内计划新开工项目48个,现仅开工17个,占计划开工的35.4%,尚未开工的31个中,有16个项目由于前期工作推进难,无法在年内开工建设,有15个争取在年内开工建设;开展前期工作的23个项目,均为我县“十三五”期间规划发展项目。
重点项目建设推进情况:截止7月底,德会高速已完成工可编制,并完成向省交通厅的汇报材料,技术方案通过审查,其他子报告正在推进;横山水库工程项目正在进行可研阶段的编制工作,环境影响评价报告现已编制完成,已报州环保部门审查;县人民医院整体搬迁项目已完成可研报告、节能审查、选址意见的审查,省工商银行已通过对该项目的融资,目前现正在办理土地划拨、用地手续事宜;乌东德水电站农村移民安置工程完成了淹没影响区实物指标调查、安置点的规划设计及专业项目迁复建规划设计,目前已上网进行EPC工程段招投标;会理鑫沙锌业10万吨/年电锌冶炼项目主要生产车间厂房已封顶,土建工程已完成总工程量的85%,设备招标采购已完成90%;博鑫再生铜项目已完成场地平整;县农村电网改造工程项目、第二水厂改扩建工程、“1+X”生态产业项目、柑橘基地建设项目、油橄榄项目、新民水库菜园子补水工程项目、城南幼儿园建设项目、敬老院建设项目、住房保障建设项目、雨田魔芋加工项目、山水华庭项目等项目正常推进。
工程项目存在的问题和不足报告
工程项目在实施过程中可能会面临多种问题和不足,这些问题
和不足可能涉及各个方面,包括但不限于技术、管理、资源、沟通、风险等。
下面我将从多个角度对工程项目可能存在的问题和不足进
行详细解释。
首先,技术方面可能存在的问题和不足包括,设计不合理、技
术难题无法解决、工艺流程复杂、材料质量不达标等。
这些问题可
能会导致工程进度延误、成本增加,甚至影响工程质量和安全。
其次,管理方面可能存在的问题和不足包括,项目计划不合理、资源分配不均衡、沟通不畅、监管不到位等。
这些问题可能会导致
项目进度受阻、成本超支,甚至影响项目整体目标的实现。
另外,资源方面可能存在的问题和不足包括,人力资源不足、
物资供应不稳定、资金紧张等。
这些问题可能会导致工程施工困难,甚至影响工程的顺利进行。
此外,沟通方面可能存在的问题和不足包括,信息传递不及时、沟通渠道不畅、沟通内容不清晰等。
这些问题可能会导致项目参与
方之间的误解和分歧,进而影响项目的推进和实施。
最后,风险方面可能存在的问题和不足包括,自然灾害风险、市场变化风险、政策法规风险等。
这些问题可能会对工程项目的进展和成果产生不利影响。
综上所述,工程项目可能存在的问题和不足是多方面的,需要在项目实施过程中及时发现并加以解决,以确保工程项目能够顺利进行并取得预期的效果。

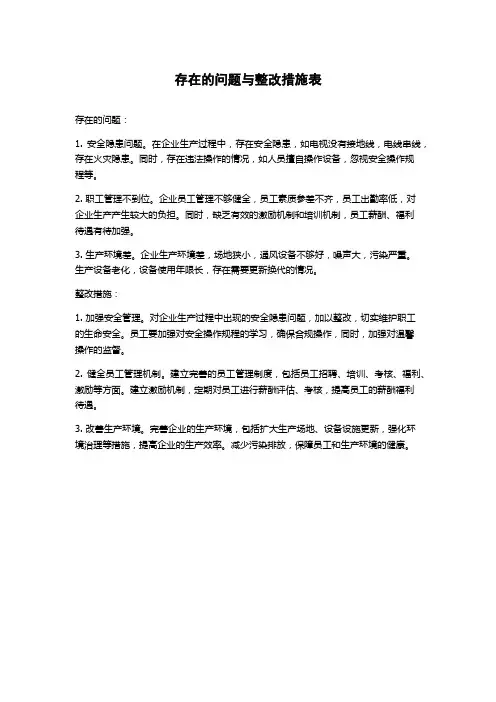

存在的问题与整改措施表
存在的问题:
1. 安全隐患问题。
在企业生产过程中,存在安全隐患,如电视没有接地线,电线串线,存在火灾隐患。
同时,存在违法操作的情况,如人员擅自操作设备,忽视安全操作规
程等。
2. 职工管理不到位。
企业员工管理不够健全,员工素质参差不齐,员工出勤率低,对
企业生产产生较大的负担。
同时,缺乏有效的激励机制和培训机制,员工薪酬、福利
待遇有待加强。
3. 生产环境差。
企业生产环境差,场地狭小,通风设备不够好,噪声大,污染严重。
生产设备老化,设备使用年限长,存在需要更新换代的情况。
整改措施:
1. 加强安全管理。
对企业生产过程中出现的安全隐患问题,加以整改,切实维护职工
的生命安全。
员工要加强对安全操作规程的学习,确保合规操作,同时,加强对温馨
操作的监督。
2. 健全员工管理机制。
建立完善的员工管理制度,包括员工招聘、培训、考核、福利、激励等方面。
建立激励机制,定期对员工进行薪酬评估、考核,提高员工的薪酬福利
待遇。
3. 改善生产环境。
完善企业的生产环境,包括扩大生产场地、设备设施更新,强化环
境治理等措施,提高企业的生产效率。
减少污染排放,保障员工和生产环境的健康。

存在问题汇总表存在问题汇总表序号工程名称施工单位监理单位一、人员履职方面:质量安全(含消防安全)、文1、监理单位:检查时未能提供总监理执盖章;检查时未能提供对施工单位项目检查人员签字。
2、施工单位:未能提供公司检查人员授检查时项目经理不在现场履职;项目经理进行周检,未能提供第三季度公司季检部分仅进行了安全检查,缺少工程质量场未实行样板引路制度;未能提供汛期二、质量方面:1、未能提供桩基工程质量验收报告,地单位验收意见和签章。
2、砼同条件养护试块未放置于相应部位3、卫生间混凝土翻边未一次成型,且无1中国-马来西亚钦州产业园区第一中学项目工程总承包项目中建八局第二建设有限公司江西省建筑工程建设监理有限公司4、砼表观质量:局部存在蜂窝、胀模现三、安全方面:1、未能按照《关于进一步加强建筑施工管[2014]34 号)文件要求根据项目实际情险公示牌内容、重大危险源管理台账清危险源区分开来;重大危险源安全检查进行专项检查,检查内容均为一般危险2、未能提供典型事故案例巡讲、可视化3、局部模板支架利用外脚手架作支承。
4、局部模板支架立杆底部落于悬挑板上1 / 19板承载力计算。
5、模板支架立杆存在悬空现象。
6、消防安全:施工现场未设置安全疏散四、起重机械方面:1、1#塔吊:操作手柄自动回零功能失效吊钩起钩高度限位失效;回转限位失效2、2#塔吊:司机室照明失效;回转限位3、施工现场的塔吊均未办理使用登记证一、各方履职情况:施工单位:1、检查时项目经理、专人员组成公司审批手续,未能提供施工(检查人员)公司授权文件;4、未能提巡记录;5、未能提供经常性安全教育记司季检、分公司月检记录;未能提供项员汇总表,未能提供外架工上岗证;8、中马钦州产业园区启动中铁十一局集团有限钦州市城乡规划设计院区消防站工程公司承诺书;9、未能提供消防安全检查记录2检查记录;10、未设立农民工工资专用监理单位:1、检查时总监理工程师样式;3、公司季检无回复内容;4、分月报总监签字前后不一致;6、项目周检二、质量方面1、卫生间混凝土翻边未一次成型,且未2、现场砂浆搅拌无计量设备,无配合比象。

工程部1月份重点工作问题汇总一、张北四期已完工工程量农民工工资亟待支付(约200万元),现需尽快确定支付方案,避免恶性政治事件发生。
(张生云、张海涛负责)二、张北四期主机定标。
张北四期主机未定标影响后续工程设计及设备招标采购工作,工期完成不能确定,同时影响到电网并网手续的正常办理(张海涛、刘琼负责)。
三、张北四期发改委主机机型变更:1月19日,将湖南院修订的电子版可研报告报河北省工程咨询院审核,如咨询院出正式审查意见前要设计院原版报告,因我公司存在与湖南设计院签订的张北四期补充合同17万未付,另外三期设计合同尾款56万未付,现在要求对方出版正式报告有难度;另外与张北四期土地证发生严重冲突。
(贾志宏负责)四、张北三期土地证办理:县国土局指标已下,部分组卷资料过期需重新办理,存在指标作废的危险(刘琼、赵东龙负责)。
张北四期土地证办理:按原有的20台风机核准证办理,如更改为25台需重新跑办手续;另外因目前风电建设审批程序非常严格,不允许发生一边开工一边办手续的问题;本期项目办理用地手续时未做微观选址,造成土地批文的占地情况与实际占地存在偏差,这个问题在工程施工后国土部门每年航拍检查中会暴露出来,处理起来难度很大,且需公关费用(刘琼、赵东龙负责)。
另外土地评估委托事项涉及我方支付的费用正在咨询。
五、张北四期林业手续:目前正在进行合同洽谈,对方提出的先款后票的要求,与我方财务规定相抵触,需尽快协商确定,以免延误手续办理进度(刘琼负责)。
六、张北一期量地遗留问题:为避免四期2015年复工后发生阻工事件,应尽快同乡村政府协商处理遗留问题,预计增加补偿款20万元,费用列支将专题上报(武建勇、王连生负责)。
七、张北三期职业卫生验收工作:需湖南设计院尽快出版设计专篇,因我公司与湖南设计院签订的张北四期补充合同17万未付,另外三期设计合同尾款56万未付。
现在要求对方出版正式设计资料有难度。
另外因该验收未一二三期同时推进,一期合同迟迟未签,也对资料取得产生不利影响(杜绅负责)。
工程项目检视问题和整改落实清单一、引言工程项目是指为了完成某一特定目标而进行的一系列计划、设计、建设和运营活动。
在工程项目的实施过程中,总会出现一些问题,包括但不限于设计不合理、施工质量不达标、进度延误、成本超支等。
为了及时发现问题并及时加以解决,工程项目检视和整改落实清单就成为至关重要的工具之一。
二、工程项目检视问题1. 设计问题设计是工程项目的第一环节,设计不合理可能导致后续工作出现诸多问题。
在工程项目检视中,需要重点关注设计是否符合实际需求、是否满足相关标准和规范,设计图纸是否清晰准确等方面。
2. 施工问题施工是工程项目的关键环节,施工质量是否到位、是否符合规范标准、施工进度是否符合计划等都是需要进行检视的重点。
3. 安全问题工程项目的安全问题一直备受关注,包括现场安全、施工安全等方面。
在工程项目检视中,安全问题是必须要重点关注的部分。
4. 环保问题随着社会的进步,环保意识也越来越强。
工程项目在实施过程中,需要注意环保问题是否得到了充分考虑和落实。
三、整改落实清单1. 设计整改落实清单针对设计问题,需要制定相应的整改措施和清单。
这包括对设计图纸进行修改、重新评估设计方案等。
2. 施工整改落实清单针对施工问题,需要制定具体的整改措施和清单。
这可能包括对相关工程进行返工、对工程质量进行重新验收等。
3. 安全整改落实清单针对安全问题,需要制定相关的整改措施和清单。
这可能包括对相关安全规定进行加强、对现场安全进行全面检查等。
4. 环保整改落实清单针对环保问题,需要制定详细的整改措施和清单。
这可能包括加强环保宣教、采取专门环保措施等。
四、个人观点和理解工程项目检视问题和整改落实清单是确保工程项目顺利进行、顺利完成的必要手段。
通过对问题进行全面的检视和针对性的整改,可以及时发现和解决问题,确保工程项目的质量、进度和安全。
也能够提高工程项目的可持续性和社会责任感。
在实际工作中,我也将继续关注和重视工程项目检视问题和整改落实清单的工作,不断总结经验,不断提高工程项目的管理水平。
