技术规范书 基站配套设备安装技术规范书
- 格式:doc
- 大小:1.30 MB
- 文档页数:24
《基站建设技术规范》基站基础配套设施租赁技术规范书本技术规范书为无线网络基站基础配套设施提供单位(下简称提供单位)做出规定,提供单位所建设并出租的基站基础配套设施,应该满足下述相关要求。
一、基站配套设施合法合规性1、通用条款(1)若基站设臵在飞机场或者气象台等对基站高度有特殊需求场所附近时,其天线高度应符合机场净空高度要求,应提供相关部门批准文件原件(复印件留底)。
(2)高压线附近设站时,通信机房应保持20米以上的距离,挂设天线位臵离开高压线距离必须在自身塔高以上。
(3)铁塔内缘至铁路线路或者高速公路中心水平距离不小于塔高(含避雷针长度)加3.1米,若必须设臵在相关区域,应提供相关主管部门的批准文件原件备验。
(4)杆体及桩基础应符合国家相关标准,应提供桩基础《动测报告》及通信杆及铁塔物资产品合格证原件(复印件留底,含通信杆及铁塔基础施工涉及的主要材料出厂合格证,如钢筋、混凝土型号等)。
(5)美化外罩、一体化机柜、简易机房、装修自建机房等物资应提供相关产品合格证或者检测报告原件,达到抗风压、抗震、防水、防火及防盗等要求。
具体为美化外罩应要满足防风及防火要求,一体化机柜和简易机房应满足防火、防水及防盗要求;装修自建机房应满足防震、防水、防火及防盗要求且应提供消防验收报告和设计文件。
(6)站点使用的电源、电缆、空调等设备或材料应符合国家相关标准,并提供产品合格证。
(7)楼面站的楼板必须有足够的荷载能力,足以承受机房内现有以及后期待安装设备所产生的压力。
应由具有相关资质的设计单位核实机房荷载是否满足要求,并出具相应的承重核实报告。
(8)所有站点应委托具备防雷检测资质的单位经行防雷检测,并出具防雷检测报告。
(9)所有站点应提供租赁合同原件备验,免签合同站点应提供真实有效的业主证明文件原件备验。
(10)室外站点应提供合法报建手续证明文件原件备验。
2、其它条款(1)个人宅基证(或房产证)所有人。
应核实合同业主及基站地址跟宅基地证(或房产证)上信息是否一致;应提供合同业主身份证复印件;如合同业主属于村委管辖,应提供村委开具的土地产权证明文件原件备验。
移动基站配套施工采购谈判技术规范书中国移动通信集团河南有限公司濮阳分公司一.本文件为中国移动通信有限公司濮阳分公司(以下简称买方)对濮阳移动基站配套工程施工集中招标采购的供应商(以下简称卖方)提出的技术规范书。
本规范书将作为谈判的基础以及施工的技术文件。
二.内容:铁塔基础、塔下机房及围墙工程施工,机房改造工程施工,基站彩钢房、天线抱杆接地系统及配套工程施工,基站房屋屋顶防水,基站院内地面硬化。
三.卖方提供的服务应满足以下技术规范和文件:1、铁塔基础、塔下房及围墙工程施工要求1.1、工程施工标准、规范及技术要求1.1。
1、施工标准及规范:(1)国家相关施工及验收规范.(2)《河南移动工程建设管理规范》。
1.1.2、铁塔基础相关技术要求:(1)铁塔基础施工应按照设计图纸并严格遵守相关施工及验收规范。
(2)铁塔基础顶面应平整,用钢尺、水平尺、经纬仪或水平仪观测铁塔基础的水平度,允许偏差为±2。
0mm。
(3)地脚螺栓露出铁塔基础顶面长度应符合铁塔工程设计要求,允许偏差为±10mm,螺栓垂直,位置准确。
塔基各对应螺栓的中心边长及对角线尺寸间距允许偏差为±10mm。
(4)其它见施工图纸。
1。
1.3、基站房屋相关技术要求:室内净高3000mm,室内外高差、上下圈梁、机房尺寸等必须按图纸施工,地面瓷砖规格为600mmX600mm、颜色为亚白色,要求见施工图纸。
1.1.4、围墙技术要求:按图纸施工.围墙高度和强度、工艺必须达到图纸要求。
1.1。
5、市电引入:按照《农村低压电力技术规程》和《濮阳市中低压配电网工程技术与工艺规定》要求进行施工.1。
2验收1.2.1隐蔽工程验收(1)乙方应进行自检,并在验收前12小时以书面形式通知甲方,通知应包括工程的内容、时间和地点。
验收合格甲方在验收记录上签字后,乙方可继续施工。
验收不合格,乙方在甲方限定的时间内整改后重新验收,延误的工期由乙方承担。
(2)无论甲方是否进行验收,当甲方要求对已经隐蔽的工程重新检验时,乙方应按要求配合检验,并在检验后重新覆盖或修复。
技术规范要求一、总体要求:本次招标涵盖一体化基站的供货及安装,由中标单位负责一体化基站基础施工、集装箱机房的安装和铁塔的建设,施工内容主要包括:一体化基站的生产和运输、现场勘察、安装固定,以及基站设备安装所需要的配合工作。
因此施工时应遵守招标方与业主签定的物业合同及业主的规定,处理好与业主的关系。
工程地点:**省全省业务区。
一体化基站定义:一体化基站,包括机房、通信塔和基础预制构件,其特征在于所述的机房、通信塔与预制基础构件可靠连接,通信塔由一段或一段以上的段臂构成(无需自动升降),结构紧凑,设计合理,整个基站组装方便灵活,无需焊接,全部采用螺栓连接,塔体和机房一体化设计,整个基站能够在短时间内迅速完成建站。
本期一体化基站要求包括塔体,通信机房、基础预制构件及走线架,照明系统,防盗门,设备安装轨道等。
为了统一材料和统一施工方案,以下内容请在投标文件中逐条填写满足或不满足,每条内容必须做详细或扼要应答。
(应答情况将直接影响技术评标分数)1、投标主体产品应包含塔桅、单管塔形(塔高30m);设备用通信防盗机房(或者美化仿生机柜)、快装配重系统、防雷接地系统(含水平、垂直接地)、空调外机保护设备以及其他如走线架、照明、消防等配套装置。
要求塔体满足下列两种场景承载需求:场景1: 3付3G天线以及对应RRU设备,3付LTE天线以及对应RRU设备,1付直径不大于65cm的微波天线;场景2:3付2G/TD同体天线以及对应RRU设备,3付LTE天线以及对应RRU设备,1付直径不大于65cm的微波天线;各天线参数如下:序号名称单位2G/TD同体天线3G天线/LTE天线RRU 微波天线1 频段MHz870~962575~26151880~1922010~20251880~2025 300~30002 尺寸毫米2380*310*140 1400*300*110356*510*135635*635*373 重Kg 25 15 25 16.3量2、一体化基站塔体结构宜采用单锥管圆形封闭结构,塔高30米,为适应景观和谐建站,应采用锥管插接连接方式,所选用的主管材质宜为Q345B或者ASTM-GR65高强度钢以上的钢材;具有强度高、承载力强、抗腐蚀性好,抗风能力强等特性,同时必须具有垂直度调节装置以及攀爬防坠落装置。
移动通信行业基站设备安装规范工程管理员及技术工人劳动技能提要(适应基站设备安装工程管理员、技术工人)(说明:标有“管”字为适应于工程管理员;标有“技”字为技术工人;没有标明为共用。
)一: 移动通信工程管理知识(管)1、移动通信工程建设过程?1.1工程规划及可行性报告1.2工程批准及准备1.3工程招标及签订合同1.4工程实施1.5竣工验收及交工试运行1.6工程移交维护部门1.7工程保修2、移动通信工程项目管理的基本内容?2.1移动通信工程按项目进行管理,实行项目经理负责制。
2.2项目管理主要内容是项目组织、策划、招投标及合同资金管理2.3项目管理可归类为:质量管理;进度管理;成本管理;安全管理。
3、施工组织设计是什么、及主要内容?3.1施工组织设计编写就是用于指导施工,施工组织设计是贯穿整个工程实施的纽带,它为工程质量、进度、成本、安全提供了方法和手段。
3.2施工组织就是针对工程施工的复杂性,来研究工程建设统筹安排与系统管理,体现如何组织、计划一项拟建工程施工,寻求合理的组织与方法协调施工中各施工单位、各专业、资源与时间、各资源之间的合理关系。
在整个工程的实施过程中,按照客观的技术、经济规律,采用各种有效手段,做出科学的、合理的安排,达到工期短、质量优和成本低的目的,使工程取得最优的效果。
3.3施工组织的主要内容:1.工程概况包括工程简介、技术设计方案、计划工期、工程特点、工程目标等内容。
2.施工组织包括施工管理机构及相应岗位职责、各种资源需用量计划(劳动力资源配置、材料计划、资金使用计划及施工机具使用计划等)、施工总进度计划及保证措施、文明施工。
从整个工程实施管理的角度出发,为工程实施制定一个管理目标及保证体系。
3.主要施工方法及技术措施包括施工流程图、工程实施各阶段相关队伍、相关专业、相关人员及相关系统的划分、主要施工方法和各项经济技术指标(施工准备阶段、主要工序施工方法和技术措施、各子系统主要施工方法及技术经济指标、施工中的难点及解决方案)、工程防护方法和措施、各子系统调试方案、工程联调方案。
爱立信基站设备安装规范DOCUMENT 本文件主要包括以下部分:●总则●RBS1107产品描述●基站机房●基站设备●工艺说明CDMA无线基站安装工艺标准描述总则为保证CDMA无线基站工程的施工质量,明确工程质量监查的技术规范,特制定本检查细则。
本细则既是工程管理部门对工程质量的质监细则,又是相关工程施工部门所应遵的技术指导标准。
RBS1107产品描述爱立信CDMA系统称为CMS11,目前使用的无线基站产品称为Radio Base Station 1107 Compact(RBS1107 Compact)。
RBS1107 Compact(以下简称RBS1107)采用模块化设计,室内外均适合安装。
根据实际需要,一个RBS1107的基站可由2到7个单元组成,其中包括1个主单元(Main Unit)和1到6个远端单元(Remote Unit)。
1个远端单元可支持1个扇区(a single sector),并可最多装载2个载频(RF carrier)。
由于采用模块化设计,远端单元的第二个载频可根据需要决定是否安装。
另外RBS1107的multi-sector功能还可以让多个远端单元共用1个载频。
RBS1107体积小巧,安装灵活,可以在墙壁、房顶、抱杆、铁塔等多种地方安装,只是在安装时应注意确保易于维护和升级。
主单元(Main Unit)执行数字处理和单元控制的功能,处理信号,分配时钟同步信号。
主单元上有若干接口,其中包括:连接远端的多模光纤接口、E1/T1接口、告警接口、GPS接收器接口;另外9针串口和以太网口是调测时连接PC用的。
主单元装备有金属遮阳罩,可以阻挡阳光直射、风吹。
主单元还装备有安装支架,可适合在墙壁、抱杆、铁塔等地方安装。
远端单元(Remote Unit)实现RBS1107的无线功能,每个远端可最多支持两个载频。
远端的主要功能有:滤波、功放和CDMA信号的转换;对应的组成部分包括:能量放大器、低噪音放大器、收发滤波器以及基带信号和无线频率之间的互转器。
配套施工技术规范书一、施工范围及承包方式(一)施工范围为宁夏回族自治区5个地市新建机房(柜)直流电源系统、动力环境监控、空调、室内外走线架、机房接地等安装施工,具体如下:1、机房(柜)内设备柜的安装。
2、直流电源的安装和调测。
3、蓄电池的安装和调测。
4、动环监控及相关设备的安装和调测;5、走线架、接地排、馈线窗等的安装施工。
6、设备机架的抗震加固、防火与消防等的安装施工。
(二)承包方式:1、本工程施工按包工包料的方式进行承包(除甲供设备外,其余所需材料均为乙供(含pvc管、铜鼻子、胶泥、胶带、阻燃线槽、防火泥、凡士林、防锈漆、膨胀螺钉、连接螺帽螺丝、C型铜接线夹、焊锡、扎带、室内外标签等)。
2、施工费中包含运输(甲供设备乙方负责从甲方仓库领取、调遣搬运至施工现场安装(含相关费用))、二次搬运费。
二、质保期质保期为2年。
保修期自终验合格之日起计算。
(工程完工,进行内部验收(交维),从签署内部验收(交维)合格之日起进行3个月的试运行,试运行结束,无如任何问题,进行竣工验收(终验))三、认证申请人要求(包括并不仅限于和以最新规范为准)(一)需严格遵循中国建设部、工信部最新提出关于施工文件的若干规定。
(二)符合中国铁塔股份有限公司宁夏省分公司对施工文件的若干规定。
(三)施工应遵循各类土建建设规范和验收规范。
(四)施工应遵循《工程建设标准强制性条文》。
四、总体技术规范配套设备安装施工以机房(柜)平面布置图、走线架安装、动环监控、缆线布放等设计文件及甲方要求、相关规定为依据,并严格按照单站设计进行施工。
施工按照国家现行的相关规范、行业规程严格执行,包括但不限于国家标准GB 50689-2011《通信局(站)防雷与接地工程设计规范》国家标准GB 50140-2005《建筑灭火器配置设计规范》国家标准GB 2894-2008 《安全标志及其使用导则》国家标准GBT 13869-2017《用电安全导则》国家标准GB/T 19666-2005 《阻燃和耐火电线电缆通则》国家标准GB 31247-2014 《电缆及光缆燃烧性能分级》国家标准GB 50140-2005《建筑灭火器装置设计规范》国家标准GB 51194-2016《通信电源设备安装工程设计规范》通信行业标准YD/T 5039-2009《通信工程建设环境保护技术暂行规定》通信行业标准YD 5191-2009《电信基础设施共建共享工程技术暂行规定》通信行业标准YD/T 5211-2014《通信工程设计文件编制规定》通信行业标准YD/T 1363.1-2014《通信局(站)电源、空调及环境集中监控管理系统》通信行业标准YD 5002-1994《邮电建筑防火设计标准》通信行业标准YD/T 5186-2010《通信系统用室外机柜安装设计规定》通信行业标准YD/T 1734-2009《移动通信网安全防护要求》通信行业标准YD 5184-2009《通信局(站)节能设计规范》通信行业标准YD 5201-2014《通信建设工程安全生产操作规范》通信行业标准YD 5059-2005《电信设备安装抗震设计规范》通信行业标准YD/T 5027-2005《通信电源集中监控系统工程设计规范》通信行业标准YD/T 5026-2005《电信机房铁架安装设计标准》通信行业标准YD 5039-2009《通信工程建设环境保护技术暂行规定》2015年1月12日,中国铁塔股份有限公司下发的《通信铁塔、机房施工及验收规范(试行)》中国铁塔股份有限公司下发的《新建铁塔项目分场景建设指导手册》2015年1月8日,中国铁塔股份有限公司下发,Q/ZTT 1005-2014《新建基站配套设施总技术要求(V1.0)》五、配套设备安装技术规范(具体施工内容及要求以实际施工设计图纸为准)(一)施工准则1、施工单位必须严格按照批准后施工图设计进行施工。
配套施工技术规范书一、施工范围及承包方式(一)施工范围为宁夏回族自治区5个地市新建机房(柜)直流电源系统、动力环境监控、空调、室内外走线架、机房接地等安装施工,具体如下:1、机房(柜)内设备柜的安装。
2、直流电源的安装和调测。
3、蓄电池的安装和调测。
4、动环监控及相关设备的安装和调测;5、走线架、接地排、馈线窗等的安装施工。
6、设备机架的抗震加固、防火与消防等的安装施工。
(二)承包方式:1、本工程施工按包工包料的方式进行承包(除甲供设备外,其余所需材料均为乙供(含pvc管、铜鼻子、胶泥、胶带、阻燃线槽、防火泥、凡士林、防锈漆、膨胀螺钉、连接螺帽螺丝、C型铜接线夹、焊锡、扎带、室内外标签等)。
2、施工费中包含运输(甲供设备乙方负责从甲方仓库领取、调遣搬运至施工现场安装(含相关费用))、二次搬运费。
二、质保期质保期为2年。
保修期自终验合格之日起计算。
(工程完工,进行内部验收(交维),从签署内部验收(交维)合格之日起进行3个月的试运行,试运行结束,无如任何问题,进行竣工验收(终验))三、认证申请人要求(包括并不仅限于和以最新规范为准)(一)需严格遵循中国建设部、工信部最新提出关于施工文件的若干规定。
(二)符合中国铁塔股份有限公司宁夏省分公司对施工文件的若干规定。
(三)施工应遵循各类土建建设规范和验收规范。
(四)施工应遵循《工程建设标准强制性条文》。
四、总体技术规范配套设备安装施工以机房(柜)平面布置图、走线架安装、动环监控、缆线布放等设计文件及甲方要求、相关规定为依据,并严格按照单站设计进行施工。
施工按照国家现行的相关规范、行业规程严格执行,包括但不限于国家标准GB 50689-2011《通信局(站)防雷与接地工程设计规范》国家标准GB 50140-2005《建筑灭火器配置设计规范》国家标准GB 2894-2008 《安全标志及其使用导则》国家标准GBT 13869-2017《用电安全导则》国家标准GB/T 19666-2005 《阻燃和耐火电线电缆通则》国家标准GB 31247-2014 《电缆及光缆燃烧性能分级》国家标准GB 50140-2005《建筑灭火器装置设计规范》国家标准GB 51194-2016《通信电源设备安装工程设计规范》通信行业标准YD/T 5039-2009《通信工程建设环境保护技术暂行规定》通信行业标准YD 5191-2009《电信基础设施共建共享工程技术暂行规定》通信行业标准YD/T 5211-2014《通信工程设计文件编制规定》通信行业标准YD/T 1363.1-2014《通信局(站)电源、空调及环境集中监控管理系统》通信行业标准YD 5002-1994《邮电建筑防火设计标准》通信行业标准YD/T 5186-2010《通信系统用室外机柜安装设计规定》通信行业标准YD/T 1734-2009《移动通信网安全防护要求》通信行业标准YD 5184-2009《通信局(站)节能设计规范》通信行业标准YD 5201-2014《通信建设工程安全生产操作规范》通信行业标准YD 5059-2005《电信设备安装抗震设计规范》通信行业标准YD/T 5027-2005《通信电源集中监控系统工程设计规范》通信行业标准YD/T 5026-2005《电信机房铁架安装设计标准》通信行业标准YD 5039-2009《通信工程建设环境保护技术暂行规定》2015年1月12日,中国铁塔股份有限公司下发的《通信铁塔、机房施工及验收规范(试行)》中国铁塔股份有限公司下发的《新建铁塔项目分场景建设指导手册》2015年1月8日,中国铁塔股份有限公司下发,Q/ZTT 1005-2014《新建基站配套设施总技术要求(V1.0)》五、配套设备安装技术规范(具体施工内容及要求以实际施工设计图纸为准)(一)施工准则1、施工单位必须严格按照批准后施工图设计进行施工。
一、总则为了规范的设备安装,结合公司的实际情况,特制定以下规范。
请各个施工单位根据此规范施行。
二、安装准备在进行设备安装前,先进行以下几个方面的检查:1、将安装现场清理干净,不要将一些杂物堆放在安装现场,以免这些杂物影响安装并设备造成不必要的损坏。
2、保持安装现场干净,安装现场需配有除尘设备,应干净无灰尘。
安装和维护人员应该穿防尘服装。
3、设备安装好后,不要移动,保持固定连线不动。
4、安装现场中所有的走线,如电缆线、电源线和光缆等,应该分别走线,互相不干扰。
5、将要连接到设备上的电缆线检查,确认无误。
三、开箱验货1、包装外观检查检查包装箱的外观,包括以下几个方面外包装箱子的包装带是否牢固地绑在包装箱上,是否有松开的现象。
包装箱是否包装牢固,是否有人为撕裂现象。
包装箱是否有漏水现象。
是否有外物在包装箱上。
包装箱名称与包装箱数是否正确。
包装箱是否有破损,若有破损,作出记录并与甲方联系。
1、开箱在确认包装箱外观一切正确之后,可以打开包装箱,用专用的工具开启包装箱,否则将损坏设备。
将包装箱正放,用专用撬杆撬开木箱顶盖(严禁用铁锤击打箱体)。
2、箱内检查打开包装后,做开箱检查。
拿出箱中的装箱清单,并对照装箱清单,检查箱中的设备及附件,是否与装箱清单上的数量和名称一致。
检查包装箱内是否有异物。
检查包装箱中的塑料包装袋、泡沫是否完好。
检查各个设备的包装袋是否完好无损,检查袋内设备是否完整无缺,如有损缺,作出记录并与甲方联系。
3、取出设备在开箱检查确认无误后,就可以从包装箱内取出设备,取出过程中必须注意对设备的保护。
取出防震泡沫、备附件袋、资料袋。
由人分从两头抬出机柜,躺置放在泡沫板上。
分别检查主件、附件、资料的正确性,由专人分类保管。
如有问题,作出记录与甲方联系。
在将设备从运输包装中取出来时,必须注意下面几个方面:安装过程中,不能打开电源开关。
在打开包装过程中,操作人员必须带接地的防静电手镯或脚镯,手镯或脚镯必须和皮肤接触。
绿化带基站技术规范书、、、、、、、、、、有限企业2023年7月1 总则1.1 定义1.2 本技术规范书是2023年*****************企业为满足无线通信基站建设就向其提供绿化带基站旳投标人(如下简称投标人)提出旳技术及服务规定。
以“安全、合用、经济、美观”为建设原则, 根据基站有关规范、规程、规定所制定旳, 投标人应针对本规范书进行应答, 并提供有关附件和详细报价。
1.3 绿化带基站合用范围: 市区道路旁(尤其是十字路口)、公寓小区内、公园、广场、大学城、开发区(除化工区)、市郊风景区等。
1.4 技术应答旳规定1.5 对于本规范书提出旳有关规定, 投标人应在技术应答书中点对点、逐项答复, 作出“满足”、“部分满足”、“不满足”旳回答。
不得以诸如“理解”、“注意到”等模糊之词回答, 否则视为同意规范书规定。
1.6 规范书旳解释及修改2 招标人拥有对本技术规范书旳最终解释权。
招标人有权在签订协议前, 根据需要修改和补充本规范书, 并规定投标人对其进行应答。
且修改后旳最终文献将作为协议附件。
3 工程描述4 供货范围(1) 本工程规定投标人产品供货范围如下:(2) 基站铁塔及预制基础;(3) 其他安装材料;(4) 铁塔安装(含基础);5 总体规定5.1 产品原则规定5.1.1 统一原则(1) 投标人提供旳通信铁塔及桅杆产品应符合如下规范、规程及技术原则旳规定:(2) 《建筑构造可靠度设计统一原则》, GB50068-2023;(3) 《建筑构造荷载规范》, GB50009-2023(2023年版);(4) 《钢构造设计规范》, GB50017-2023;(5) 《建筑抗震设计规范》, GB50011-2023;(6) 《钢构造工程施工质量验收规范》, GB50205-2023;(7) 《塔桅钢构造工程施工质量验收规范》, CECS 80:2023;(8) 《高耸构造设计规范》, GB50135-2023;(9) 《移动通信工程钢塔桅构造设计规范》, YD/T5131-2023;(10) 《移动通信工程钢塔桅构造验收规范》, YD/T5132-2023;(11) 《钢构造单管通信塔技术规程》, CECS 236:2023;(12) 《广播电视微波通信铁塔及桅杆质量验收规范》,GY 5077-2023;(13) 《混凝土构造设计规范》, GB50010-2023;(14) 《混凝土构造工程施工质量验收规范》, GB50204-2023(2023版);(15) 《建筑地基基础设计规范》, GB50007-2023;(16) 2023年7月信息产业部颁发旳中华人民共和国通信行业原则《通信局(站)防雷与接地工程设计规范》,YD5098-2023;(17) 中国移动通信企业原则《基站防雷与接地技术规范》,(QB-W-011-2023);5.1.2 《移动通信系统基站天线技术条件》, YD/T1059-2023;5.1.3 《移动通信天线通用技术规范》, GB/T9410-2023。
2016-2017年中国联通宁夏分公司设备(含无线、传输、电源、综合布线等)安装工程技术规范书中国联合网络通信有限公司宁夏回族自治区分公司2015 年10 月目录说明 (3)第一部分:招标方要求 (3)第二部分:设备安装规范 (4)一、基站设备安装 (4)1.1.总则 (4)1.2.基站机房面积 (4)1.3.基站设备安装标准 (5)1.4.基站内部配套安装标准 (6)1.5.电源设备安装 (10)1.6.传输设备安装 (15)二、线缆布放、捆扎及标识牌的要求 (16)2.1.线缆布放及捆扎标准 (16)2.2.线缆标识牌标准 (19)三、防雷与接地的要求 (20)3.1.总则 (20)3.2.供电系统的防雷接地要求 (20)3.3.天馈线系统防雷接地要求 (20)3.4.基站的联合接地系统 (21)3.5.接地体的要求 (22)3.6.接地引入与接地窗的要求 (22)四、抗震加固要求 (23)说明投标商(条款中称“施工方/乙方”)针对技术要求所做应答,将被视为对该项目合同条款的承诺;对于点对点应答“满足”、“部分满足”或“不满足”,需要阐述的条款应以附件方式提供具体方案。
第一部分:招标方要求1、乙方需提供企业资质、营业执照、安全生产许可证等相关企业施工资质证明。
2、乙方需介绍本地化服务网点机构设置及人员配备情况。
3、乙方需明确承诺对甲方提出的工程建设响应时长,按照甲方规定的工程保修期履职(合同约定为终验合格后一年)。
4、乙方施工必须严格按照甲方要求,如未做特殊说明,参照甲方提供的施工图进行施工。
5、乙方必须至少具备同时开工2个施工现场能力。
6、乙方需要有详细的工程质量和安全管控措施及记录(提供相关数据)。
7、开工后,乙方需每周向甲方主管项目经理上报施工进度表,并将相应安装设备型号,数量,余工余料填写于表内一同上报。
8、乙方必须有基站设备和电源设备安装的调测仪表,并应具备能够熟练使用此仪表的人员。
一、机房的装修工艺方法及质量规定装修要求:机房内应进行简单的装修,不采用吊顶,不设窗帘,不设假地板,设备均采用上走线方式。
施工内容:1、墙面批档刷漆:采用水泥石灰砂浆粉白并用ICI乳胶漆涂刷至少两遍。
(室内墙壁、天花板要求结实、坚固、不起皮脱落,平整光滑)2、地面铺设瓷砖:敷设规格400×400mm以上米黄色,地脚线用高120mm深色瓷砖。
(如原已有耐磨瓷砖则不另做要求,地面平整光滑无污迹,瓷砖下方无空洞现象)3、封堵窗户:用砖封死窗户或加装一层厚5mm以上的石膏板,并粘贴深色隔热防晒膜,或用铝扣板封堵窗户,采用玻璃胶四周密封。
(密封严实固定牢靠,无漏(渗)水、漏光的现象)4、安装机房门:拆除原有木门,安装防盗门,门向外开,门高2m,门宽1m,砌0.1M高的门槛,用水泥砖封堵门洞。
(机房大门和阳台大门采用规定品牌的单开防火防盗门,门的正面必须安装拉手,并配有规定品牌的电磁门锁,安装时不要使用电焊损坏电磁门锁)5、安装照明系统:沿设备及走线架方向安装2管(40W)/10m2及布放电源线、线槽。
(机房内照度(离地0.8m水平面)应不低于50Lux/sqm,采用规定品牌的吸顶式荧光灯具)6、安装插座系统:在踢脚线上方安装2套白色五孔单相插座(带保护接地),白色开关及布放电源线、线槽。
(按设计图纸位置安装,双位开关安装在靠近门口位置,插座不应与照明电源同一回路,若不能单独成一回路时,应选择带有保险丝的插座,材料采用运营商提供电缆2.5mm2以上单股铜芯电线,线缆必须采用明敷方式,走线必须有PVC线槽保护,尽量沿墙角布放走线,穿墙线缆的护套管要密封并做滴水、防水措施;工作用电(设备用电及空调用电)与照明、插座用电的线缆应分开布放;线槽明敷时,要求横平竖直、整齐美观,转弯处要用配套的专用弯头,可用膨胀螺栓固定在墙上,固定点的间距不大于1m。
)7、孔洞的开凿:在墙体上开凿馈线洞、交流进线孔、光缆进线孔,对孔洞的内壁及四周水泥进行批档。
TD-LTE设备安装技术规书2021年08月目录1.工作容12.施工方供给材料13.验收总那么14.施工界面25.施工安装工艺验收35.1 机房环境检查验收35.2 BBU安装验收45.2.1 落地安装方式验收45.2.2 挂墙安装方式验收55.2.3 19英寸标准机柜安装方式验收65.2.4 室外型设备安装验收65.3 RRU安装验收75.3.1 抱杆安装方式验收75.3.1.1 独立抱杆安装验收75.3.1.2 共抱杆安装验收85.3.2 挂墙安装方式验收95.3.3 增高架安装方式验收95.3.4 塔上安装方式验收95.4 线缆安装验收105.4.1 线缆安装总体验收要求105.4.2 BBU与RRU连接光缆安装验收115.4.3 电源线安装验收125.4.4 接地线缆安装验收125.4.5 传输线安装验收135.4.6 馈线安装验收135.5 天线安装验收145.5.1 基站天线安装验收145.5.2 GPS天线安装验收175.6 防雷箱/电源箱〔盒〕安装验收185.6.1 直流室防雷箱〔盒〕安装验收185.6.2 直流室外防雷箱〔盒〕安装验收185.6.3 室外交流电源箱〔盒〕安装验收195.6.4标签要求196.室分布系统安装:197.交换设备安装:217.1交换设备的安装217.1.1 机架的安装217.1.2 走线槽的安装217.2 电缆的布放217.4 电缆接头的制作227.5机框的安装227.6电路板的安装227.7 收尾工作228.配套设备安装228.1 设备安装228.1.1 走线架的安装228.1.2 交流配电屏的安装228.1.3 电池的安装238.1.4 综合柜的安装238.2 线缆布放238.2.1 电源线、地线的布放238.2.2 信号线的布放248.3标签要求248.4 设备接地259.人力资源配备及工期要求259.1人力资源配备要求259.2工期要求2610.沟通与接口2611.要求:见承诺书和协议2612.初验及工程试运行2612.1工程初验2612.2试运行要求2713.工程终验2713.1 终验收技术文件2713.2 终验收要求和容271.工作容(1)F频段升级:无线设备工作容:BBU、RRU设备升级改造。

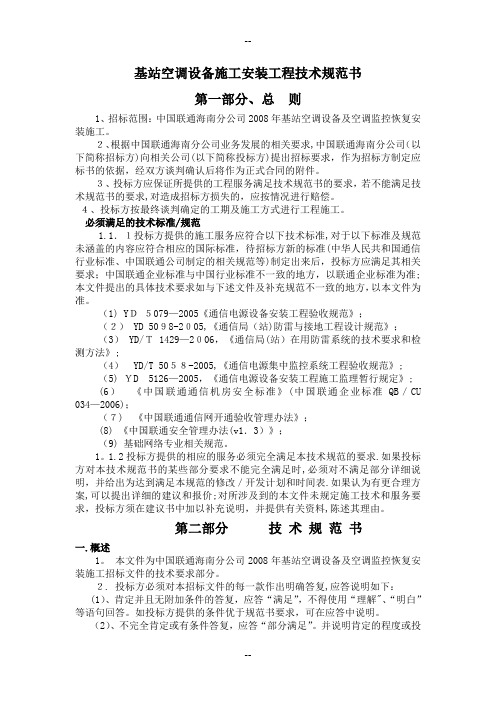

基站空调设备施工安装工程技术规范书第一部分、总则1、招标范围:中国联通海南分公司2008年基站空调设备及空调监控恢复安装施工。
2、根据中国联通海南分公司业务发展的相关要求,中国联通海南分公司(以下简称招标方)向相关公司(以下简称投标方)提出招标要求,作为招标方制定应标书的依据,经双方谈判确认后将作为正式合同的附件。
3、投标方应保证所提供的工程服务满足技术规范书的要求,若不能满足技术规范书的要求,对造成招标方损失的,应按情况进行赔偿。
4、投标方按最终谈判确定的工期及施工方式进行工程施工。
必须满足的技术标准/规范1.1.1投标方提供的施工服务应符合以下技术标准,对于以下标准及规范未涵盖的内容应符合相应的国际标准,待招标方新的标准(中华人民共和国通信行业标准、中国联通公司制定的相关规范等)制定出来后,投标方应满足其相关要求;中国联通企业标准与中国行业标准不一致的地方,以联通企业标准为准;本文件提出的具体技术要求如与下述文件及补充规范不一致的地方,以本文件为准。
(1) YD5079—2005《通信电源设备安装工程验收规范》;(2) YD 5098-2005,《通信局(站)防雷与接地工程设计规范》;(3) YD/T 1429—2006,《通信局(站)在用防雷系统的技术要求和检测方法》;(4)YD/T 5058-2005,《通信电源集中监控系统工程验收规范》;(5) YD 5126—2005,《通信电源设备安装工程施工监理暂行规定》;(6)《中国联通通信机房安全标准》(中国联通企业标准QB/CU 034—2006);(7) 《中国联通通信网开通验收管理办法》;(8) 《中国联通安全管理办法(v1.3)》;(9) 基础网络专业相关规范。
1。
1.2投标方提供的相应的服务必须完全满足本技术规范的要求.如果投标方对本技术规范书的某些部分要求不能完全满足时,必须对不满足部分详细说明,并给出为达到满足本规范的修改/开发计划和时间表.如果认为有更合理方案,可以提出详细的建议和报价;对所涉及到的本文件未规定施工技术和服务要求,投标方须在建议书中加以补充说明,并提供有关资料,陈述其理由。
中国铁塔股份有限公司广西壮族自治区分公司基站配套设备技术规范书中国铁塔股份有限公司广西壮族自治区分公司2014年12月一、设备机架的安装固定1.概述1.1 描述【目的】本书包含了设备机架安装所有的准备工作、施工方法以及注意事项,也包括设备布局的一般原则。
【设备】适用于所有通信机房。
【应用】适用于所有新建、扩容、搬迁工程。
1.2 要求与指标1.2.1 要求1. 必须按照设计图来安装;2. 各机架应安放水平、垂直、牢固;3. 安装后各机架应相互紧靠(除设备要求留有间隙外)整齐有序;4. 机房整体布局合理;5. 安装完成后,应确保机房干净卫生、余料退至仓库。
1.2.2 指标1. 水平偏差:安装设备机架允许水平偏差小于等于千分之一;2. 垂直偏差:安装设备机架允许垂直偏差小于等于千分之一;3. 最大间隙:同一列机架的设备面板应成一直线,相邻机架的缝隙应小于等于3mm;4. 螺栓要求:紧固为止,螺杆超出螺帽不少于2-3 丝;2 安装要求2.1 概述2.1.1 方案确定2.1.1.1 机架布置1. 基站布局要符合基站安装设计要求,严格按照设计图纸摆放、安装;2. 室内机架安装要由良好的垂直度;3. 同一列机架应成一条直线,无明显参差不齐;4. 同类型机架高度一致,无明显偏差;5. 相邻机架之间不要留空隙(除设备要求留有间隙外);6. 机架门口、通风口、散热口与墙壁之间的距离原则不少于1 米;机架离馈线窗尽可能近,以减少馈线长度;仔细研究图纸,确定电池的尺寸和安装位置;基站布局要符合基站安装设计要求,实际安装时以施工图设计为准。
.图一2.1.1.2 加固方式:1. 机架的固定分没有防静电地板和有防静电地板两种情况,其加固方式有所不同;2. 没有防静电地板时,又分为需要对地绝缘和不需要对地绝缘两种,不需要对地绝缘时,加固机架必须在地板上使用膨胀螺栓,该膨胀螺栓的型号和强度必须符合机架要求并加固;3. 需要对地绝缘时,加固机架前必须先安放绝缘板,使绝缘板上的固定螺丝孔和机架设备的固定孔吻合,然后再使用膨胀螺栓,该膨胀螺栓的型号和强度必须符合机架要求并紧固;图一4. 有防静电地板时,则须采用地架固定方式。
中国铁塔股份有限公司广西壮族自治区分公司基站配套设备技术规范书中国铁塔股份有限公司广西壮族自治区分公司月12年2014.一、设备机架的安装固定1.概述描述【目的】本书包含了设备机架安装所有的准备工作、施工方法以及注意事项,也包括设备布局的一般原则。
【设备】适用于所有通信机房。
【应用】适用于所有新建、扩容、搬迁工程。
要求与指标1.2.1 要求1. 必须按照设计图来安装;2. 各机架应安放水平、垂直、牢固;3. 安装后各机架应相互紧靠(除设备要求留有间隙外)整齐有序;4. 机房整体布局合理;5. 安装完成后,应确保机房干净卫生、余料退至仓库。
1.2.2 指标1. 水平偏差:安装设备机架允许水平偏差小于等于千分之一;2. 垂直偏差:安装设备机架允许垂直偏差小于等于千分之一;3. 最大间隙:同一列机架的设备面板应成一直线,相邻机架的缝隙应小于等于3mm;4. 螺栓要求:紧固为止,螺杆超出螺帽不少于2-3 丝;2 安装要求概述2.1.1 方案确定2.1.1.1 机架布置1. 基站布局要符合基站安装设计要求,严格按照设计图纸摆放、安装;室内机架安装要由良好的垂直度;2.3. 同一列机架应成一条直线,无明显参差不齐;4. 同类型机架高度一致,无明显偏差;5. 相邻机架之间不要留空隙(除设备要求留有间隙外);6. 机架门口、通风口、散热口与墙壁之间的距离原则不少于1 米;机架离馈线窗尽可能近,以减少馈线长度;仔细研究图纸,确定电池的尺寸和安装位置;基站布局要符合基站安装设计要求,实际安装时以施工图设计为准。
.图一加固方式:2.1.1.21. 机架的固定分没有防静电地板和有防静电地板两种情况,其加固方式有所不同;没有防静电地板时,又分为需要对地绝缘和不需要对地绝缘两种,不需要对地绝缘时,2.加固机架必须在地板上使用膨胀螺栓,该膨胀螺栓的型号和强度必须符合机架要求并加固;需要对地绝缘时,加固机架前必须先安放绝缘板,使绝缘板上的固定螺丝孔和机架设备3.的固定孔吻合,然后再使用膨胀螺栓,该膨胀螺栓的型号和强度必须符合机架要求并紧固;图一4. 有防静电地板时,则须采用地架固定方式。
地架制作要求地架上端与防静电地板表面平齐,地架强度必须符合要求并牢固。
最后将基站机架固定在地架上;5. 机架必须按照该设备固定要求进行固定,每个固定点须加垫绝缘垫片以保证机架与地绝缘,防止多点接地。
2.1.2 人员配置2.1.2.1 人员:设备机架安装需2 人及2 人以上操作,所有人员应接受过安全、工具使用及现场培训。
2.1.2.2 分工协作:1. 移动机架、丈量画线及定位需2 人配合完成;2. 打孔时,1 人负责打孔,另1 人随时清理灰尘;3. 安装机架时,2 人配合调整机架、紧固螺丝。
2.1.3 注意事项挪机架:无论是在搬运或安装时须移动机架,要做到以下几点:1. 移动机架之前,应检查机架内是否有未固定部件,机架门是否关紧,以免设备损坏或损伤;2. 用力点必须在设备框架上,严禁用裸露在机壳外面的射频部件作为搬运点;3. 动作要轻、平稳,确保机架内部的设备完好无损;4. 不得碰撞门窗或墙壁,不得损伤机架漆皮,以确保机架外壳不要损伤;5. 确保机架远离有电设备或带有静电的设备;6. 防止其它异物落入或进入机架;7. 在机房内平移机架时不得损伤地面及保护层。
打孔:1. 打孔时,人员和设备应与打孔点保持一定距离,避免人员和设备受到损伤;2. 要注意使用的钻头的大小与膨胀螺栓相匹配;3. 要注意使用的钻头的型号与所钻的物质或地板相匹配;安装:设备存在BTS所有机架应安装在走线架正下方,走线架一面与所有设备正面平齐,对于1.后出线方式的情况,允许设备正面平齐面超,以保证整列设备美观)。
出走线架5CM应保证后续工序(如:连接信号线、射频2.线、布放地线等)的可操作性;3. 安装机架一定要调平;4. 带电仪器或工具不要触及机架内部,并注意防静电; 5. 需要内部固定时,注意不要损伤内部配件; 6. 安装后的所有机架都应整齐划一,同类机架高低一致,并紧靠一排;7. 安装机架应稳固,与地面加固应符合施工图设计的抗震要求。
机架画线、定位程序2.2.1若地板不平或墙壁不平造成测量确定各个打孔位置。
按照基站安装设计图丈量机架安装点,不准确时,可以试放机架,以求安装的最佳效果。
步骤2.2.2丈量画线:根据机架的设计图,用米尺丈量机架的两个面距其对的墙壁距离,确定出机架所在的位置。
应征得设改变孔洞又困难而需要变更机架位置时,当机架安装位置与馈线入孔洞不相符时,计单位与建设单位、监理单位同意,并办理设计变更手续。
试放机架:用笔在地若在,把机架移至前面丈量出的位置,看是否与其它一排的机架保持在一条线上,板上绘出各个打孔点。
定位:移走机架,会看到固定机架的各个打孔点,不清晰可用笔加重一下。
图二图一打孔及安放膨胀螺栓2.3.1 程序选择适合的钻头,在打孔点上钻孔,清理干净钻出的灰尘,安放膨胀螺栓并加以固定。
2.3.2 步骤打孔:打孔要保持竖直,选择的钻头大小与型号要合适,打孔的深度要以膨胀螺栓为准,灰尘要同时用吸尘器吸干净。
图二图一安放膨胀螺钉:1. 用螺丝对膨胀螺栓加以固定;2. 安放的膨胀螺栓要与地板平齐,稍低的可以使用垫片;丝。
3. 螺杆超出螺帽不少于2-3图三机架安装、调平、装配及固定程序2.4.1在机架定位时,保证同在一列的设备的面板要在同一水平面上;在机架未固定前,先检查机架侧面与地板是否垂直,或用吊线锤或用水平尺,等保证垂直时,再加以固定。
2.4.2 步骤安放机架:安放好膨胀螺栓后,把机架移至安装位置。
移动时要做到平稳安全。
调平:1. 调平是机架保持竖直和同一排机架面板保持在同一平面的基础。
在调平过程中一般加用垫片来使机架底板水平。
同时也要求水平尺要在机架底板上测量,方便和易于观察。
2. 安装设备机架允许垂直偏差小于等于千分之一。
3. 同一列机架的设备面板应成一直线,相邻机架的缝隙应小于等于3mm。
固定:调平之后就可以固定了,固定时各固定点要加绝缘垫片,以防止多点接地;各点要均匀固定。
图二图一图三二、电池组的安装固定1 概述描述【目的】本文介绍了基站蓄电池组的安装要求、施工方法和施工过程中的注意事项。
【设备】适用于所有通信机房。
【应用】适用于所有新建、扩容、搬迁工程。
要求与指标1. 严格按照基站安装设计图施工;2. 电池支架应安放水平、垂直、牢固;3. 安装后各电池正负极板连接准确、牢固、整齐有序;4. 电池组整体布局合理;5. 所有连接点必须牢固,不能裸露。
6. 安装完成后,应确保机房干净卫生、余料退至仓库。
2安装要求安装要求2.1.1 方案确定1. 仔细研究图纸,确定电池的尺寸和安装位置;2. 确定电池支架的安装固定方式;3. 确定电池出厂说明书中性能描述和注意事项描述;4. 与相关人员(建设单位、监理单位)做最终确认。
2.1.2 人员配置需2人操作,所有人员应接受过安全、工具使用及现场培训。
2.1.3 注意事项搬动:搬动电池时不得碰门窗或墙壁等,不得损伤的漆皮;1.2. 严禁使用电池的连接头作为搬运点,严禁倒置或过度倾斜、碰撞等;3. 在机房内平移时,不得损伤地面及保护层。
连接:1. 连接用的扳手把柄一定要用绝缘胶布包起来;2. 电池的连接一定要符合基站和基站配电柜的供电要求;3. 极性一定要连接正确;必须符合电池的连接规范;4. 电池的连接接头固定要牢,涂上导电黄油(凡士林)并加防尘盖;5. 电池的连接必须采用专用连线;6. 保证同一列的电池在一条直线上;7. 必须在空载条件下连接。
2 .2电池支架安装2.2.1 步骤1. 按照设计图选择位置和安装点;2. 在支架上选择接地点并打孔,为将来接地做准备;图一图二3. 组装支架;4. 安装支架;5. 安装电池架保护地接地线。
用25mm2电缆将电池架接地线连接在保护地排上,严禁就近接到走线架上。
6. 两组电池支架间使用25mm2电缆以圆弧型串连,保证连线长度略大于支架间距离;电缆不允许出现折角。
注意事项1. 接地孔的大小要根据实际情况比如接地线径的大小决定;2. 打好接地孔后及时用导电油一类保护,防止生锈;3. 铺放时注意保证支架水平和牢固。
图一电池摆放3步骤将电池摆放在规定位置,确保电池极性相对应;1.图一图二2. 用厂商随货一起到达的标签标识电池序号;注意事项电池摆放好后间隔要求基本相等,与电池间的连接线长度相符;1.2. 顺序标签标注位置一致,便于观察;3. 注意防止其他金属物、异物落入支架;电池的摆放方向一致;4.5. 同列电池在一条直线上,不同列间要相互平行。
4 电池连接步骤1. 检查电池组是否符合连接要求,包括设计要求、供电要求;2. 检查确定各块电池的极向,电池连接极性不正确,可能会酿成事故例如损坏电池;3. 电池连接前必须使用万用表测量单块电池电压是否符合厂商标准,并且记录各单块电池电压,若发现电池单体电压明显偏低应及时与建设单位人员联系;4. 使用选定的连接电缆连接各电池,安放连接螺钉并固定;5. 微调电池的位置和间隙;6. 电池组正负极引入电源柜的连接线采用70mm2电缆,两端做好相应标签,两端铜鼻子用双色胶布分别缠裹,一般红色缠裹正极铜鼻,黑色缠裹负极,无黑色使用蓝色替代;7. 统一检查是否连接正确。
图二图一注意事项;1. 电池的连接一定要按照基站和基站配电柜的供电要求,一般为两组-48V 极性连接正确;2.3. 注意连接线的颜色和方向以及线径;4. 在空载条件下连接5. 充分考虑电池厂商的连线要求和其他要求;以上,超过500mm(要求垂直爬梯落地)500mm6. 电池线不允许以上的悬空或落地走线,水平爬架的上沿不高的必须安装在走线架上并帮扎牢固(该段走线架由设备施工单位补装,于电池组上平面).5 电池测量(如甲方要求实施)步骤1. 电池连接前使用万用表测量各单块电池的供电性能并记录;2. 电池连接后使用万用表测量整组电池的供电性能并记录。
注意事项若测量值与厂商说明书要求不符,立即检查连接情况,必要时需要断开各电池连接。
图一蓄电池的充电与放电(如甲方要求实施)6仪器仪表:在线式放电测试仪、万用表蓄电池的充电℃)温度补偿256V电池:正常的浮充电压为~单格(环境温度6.1.1浮充电压。
12V,℃。
当蓄电池单只在线电压低于单格,则需要进行均衡充电。
系数为:每格3mV/电池:均衡充电一般采用恒压限流进,6V16~小时)。
12V6.1.2 均衡充电(时间约为8℃。
充电频率:℃)温度补偿系数为:每格5mV/行充电,充电电压按~单格(环境温度25。
单格)℃,均充电压降低5mV/5V/半年/每次。
