移动基站设备安装规范
- 格式:doc
- 大小:457.95 KB
- 文档页数:14
移动公司地网、天馈及设备安装施工规范一、地网工程(一)电缆下埋引入1、地埋电缆沟与基站地网沟连为体,沟深0。
5—0。
7米,同时作为基站地网的一组延伸辐射体.电缆不得与地网扁铁缠绞,下埋长度应大于15m。
2、地埋铠装电力电缆两边均需用3米热镀锌钢管做引下及引上保护,且电力电缆屏蔽层在两边与基站地网做可靠接地,保护钢管用抱箍与市电终端杆和机房墙面必须作不少于3处的固定。
3、铠装电缆在终端杆作引接时必须做回水弯处理,做法:电缆先在电杆横担处绕缠两圈(不得超过三圈),电缆开口应朝下与架空电力线接。
4、地埋沟与机房散水坡相接处,须用水泥和砂石复原处理。
引入孔洞用防火泥做堵塞处理。
5、电力电缆引入需走专门预留孔洞引入,或在离配电箱安装位置较近处开墙洞引入,不得直接从馈线窗引入进机房,破墙处需恢复。
(二)交流配电箱安装1、配电箱须使用膨胀螺丝固定安装在市电进线孔侧并位于室内接地铜排的左侧下方,箱底距地面约1400mm左右为宜。
2、配电箱必须做接地处理,用16平方铜线配铜头与室内接地铜排可靠连接。
3、接头需用合适的铜鼻子并用夜压钳压紧接牢,三相电源线头需用红、绿、黄三色包扎。
4、配电箱安装必须牢靠,安装端正,箱面不得有施工灰土(三)防雷地网埋设1、地网采用闭合环形,在机房和铁塔塔座周围2—5米范围内开挖一圈宽约0。
4米,深0。
5-0.7米的沟(根据实际情况开挖),敷设40mm×4mm热镀锌扁钢作为机房地网的环形接地体。
2、在环行地网内每隔3米(不大于垂直接地体长度的2倍)埋设一根50mm ×50mm×5mm× 1500mm的热镀锌角钢做垂直接地体(如果岩石山土,每隔2米埋设一根1米角钢地桩),垂直接地体与环形接地体之间焊接连通,在焊接处用沥青作防腐处理,方便雷电流的泄放。
用接地扁钢电焊连接每个角钢接地极,接地扁钢连接必须搭接满焊(不可单点焊接),搭接长度不小于自身宽度的2倍,电焊四边焊接;3、地网凡电焊过的地方必须做防腐处理,首先清除焊渣,表面除锈,涂防锈漆或涂沥青防锈(涂上第一道沥青,包缠麻布或玻璃丝带,而后涂上第二道沥青方可回填土夯实封闭)。
详细的5G基站设备安装施工方案项目背景随着5G技术的快速发展,5G基站设备的安装施工成为了一个重要的任务。
本文档旨在提供一份详细的5G基站设备安装施工方案,以指导相关工作的顺利进行。
安装施工方案步骤一:准备工作1. 确定基站设备的具体位置,并进行测量和标记。
2. 根据设备位置和布局要求,设计并制作安装支架和固定架。
3. 准备所需的工具、材料和设备,包括螺丝刀、电缆、天线等。
步骤二:安装基站设备1. 安装支架和固定架,确保其牢固可靠。
2. 将基站设备逐个安装在支架上,注意连接好设备之间的电缆和天线。
3. 根据设备厂商提供的安装指南,进行设备的调试和测试。
步骤三:连接电源和网络1. 将基站设备连接至电源,并进行电源线路的接地处理。
2. 连接基站设备至网络,确保网络连接稳定并符合要求。
步骤四:安全检查和调试1. 对已安装的基站设备进行安全检查,确保各项安全措施的有效性。
2. 进行基站设备的调试和测试,确保设备正常运行且性能符合要求。
步骤五:施工总结和验收1. 对整个安装施工过程进行总结和记录,包括所用时间、遇到的问题及解决方法等。
2. 进行基站设备的验收,确保设备安装符合要求并满足相关标准。
注意事项- 在进行安装施工过程中,严格按照设备厂商提供的安装指南和相关法规要求进行操作。
- 操作人员需要具备相关的技术知识和经验,确保施工质量和安全性。
- 安装施工过程中,注意保护设备和工作环境的安全,避免损坏设备或造成人员伤害。
以上是一份详细的5G基站设备安装施工方案,希望能对相关工作的顺利进行提供帮助。
1.1.1 室外馈线接地(1)室外馈线接地应先去除接地点氧化层,每根接地端子单独压接牢固,并使用防锈漆或黄油对焊接点做防腐防锈处理。
馈线接地线不够长时,严禁续接,接地端子应有防腐处理。
(2)馈线的接地线要求顺着馈线下行的方向,不允许出现“回流”现象;与馈线夹角以不大于15°为宜。
(3)天线安装在铁塔上时,室外部分馈线超过30m时,至少应有三处接地:离开天线平台后1m范围内;离开塔体引至室外走线架前1m范围内;馈线离馈线窗外1m范围内各一次。
(4)如铁塔高度超过60m,馈线应在铁塔中部增加一处接地。
(5)天线安装在建筑屋顶抱杆并在建筑物屋顶上布放馈线时,从馈线离开塔顶放大器TMB 1m处、馈线离开楼顶平台前1m处、馈线进入机房1m处三点接地。
(6)当馈线较短时,可采用一点或两点接地,原则是:馈线长度小于5m时采用一点接地,馈线长度小于20m,大于5m时,可采用两点接地,其他要求不少于三点接地。
(7)若馈线离开铁塔或抱杆后,在楼顶或走线架上布放一段距离后再入室,且这段距离超过20m时,此时应在楼顶或走线架上每隔20米加一避雷接地夹。
(8)室外馈线接地应先去除接地点氧化层,每根接地端子单独连接并紧固,馈线接地线不够长时,严禁续接,接地端子应有防腐处理。
(9)馈线地线必须与接地排或塔体良好接地,不得悬空不接;在不具备接地铜排的铁塔上,可以使馈线接地端子和塔放的接地端子分散固定在塔体上,每固定点不得超过两个端子,同时要打磨固定点,去掉镀漆层,做到可靠连接。
(10)所有室外馈线接地卡处均应按规范正确作防水密封处理。
(11)避雷针或与避雷针有电气连接的金属抱杆,应采用直径不小于95 mm2,多股铜导线或40×4mm的镀锌扁钢可靠接地, 严禁采用铝线。
镀锌扁钢接地时,推荐搭接长度不小于2倍扁钢宽度且三面围焊,以确保搭接电阻小于0.1Ω。
(12)避雷针与天馈抱杆绝缘安装时,两者在楼顶避雷带上的接地点相距5米以上。
5G基站设备的施工与安装方案1. 概述5G基站是第五代移动通信技术的核心设备,其主要作用是通过高频信号与移动设备进行通信,并将数据传输至互联网。
为了确保5G基站的施工与安装质量,提高网络覆盖范围和信号质量,本方案将详细介绍5G基站设备的施工与安装流程及注意事项。
2. 施工准备2.1 人员准备- 项目经理:负责整个施工过程的协调与组织。
- 技术工程师:负责设备安装、调试及验收。
- 施工队伍:负责现场施工,包括挖掘、固定、布线等。
2.2 材料准备- 5G基站设备:包括基站天线、基站主机、电源设备等。
- 配套材料:如电缆、光缆、铁塔、抱杆、基础螺栓等。
- 安全防护用品:如安全帽、安全带、防护手套等。
2.3 工具准备- 扳手、螺丝刀、钢卷尺、水平尺、经纬仪等。
- 挖掘机、吊车、货车等施工车辆。
2.4 现场准备- 确保施工场地平整、无障碍物。
- 布设安全警戒线,确保施工安全。
- 与当地政府部门、物业公司沟通协调,取得施工许可。
3. 施工流程3.1 基站选址- 根据网络规划,选择合适的基站位置,确保覆盖范围和信号质量。
- 考虑基站设备的安全、通风、散热等因素。
3.2 基站设备安装1. 开箱检查:检查基站设备外观、配件是否齐全,无损坏。
2. 设备固定:按照设备安装要求,用螺丝将基站主机固定在机柜内。
3. 天线安装:根据天线安装要求,固定基站天线,确保天线方向、高度符合设计要求。
4. 电源设备安装:连接电源线,确保电源设备稳定供电。
3.3 布线及连接1. 合理布设电源线、通信线、光缆等,确保线路简洁、安全。
2. 连接设备之间的线缆,确保连接正确、牢固。
3. 光纤连接:使用光纤跳线将基站主机与核心网设备连接起来。
3.4 设备调试1. 检查设备工作状态,确保设备正常运行。
2. 调整天线参数,优化信号覆盖范围和质量。
3. 对接核心网,进行网络测试,确保数据传输稳定。
3.5 验收1. 检查基站设备安装是否符合设计要求。
5G基站设备安装的详细施工方案1. 施工前期准备1.1 项目立项在5G基站设备安装前,需完成项目立项,包括工程预算、工程进度安排、人员组织等。
1.2 现场勘查对设备安装现场进行勘查,了解现场环境、地势、交通、电源等条件,为施工做好准备。
1.3 设备准备根据工程需求,准备5G基站设备,包括基站天线、基站主机、电源设备、光纤设备等。
1.4 工具与材料准备准备施工所需的工具与材料,如螺丝、线缆、接头、绝缘胶带等。
2. 设备安装2.1 基站天线安装1. 确定天线安装位置,确保天线高度和方向符合设计要求。
2. 安装天线支架,固定天线。
3. 连接馈线,确保馈线连接牢固、接触良好。
2.2 基站主机安装1. 确定主机安装位置,确保主机通风、散热良好。
2. 安装主机支架,固定主机。
3. 连接电源线、光纤线等,确保连接正确、牢固。
2.3 电源设备安装1. 确定电源设备安装位置,确保电源设备通风、散热良好。
2. 安装电源设备支架,固定电源设备。
3. 连接电源线,确保连接正确、牢固。
2.4 光纤设备安装1. 确定光纤设备安装位置,确保光纤设备通风、散热良好。
2. 安装光纤设备支架,固定光纤设备。
3. 连接光纤,确保连接正确、牢固。
3. 设备调试3.1 基站天线调试1. 检查天线安装位置、高度和方向,确保符合设计要求。
2. 检查馈线连接,确保馈线接触良好、无损伤。
3.2 基站主机调试1. 检查主机安装位置,确保主机稳定、通风良好。
2. 检查电源线、光纤线等连接,确保连接正确、牢固。
3. 启动主机,检查主机工作状态,包括硬件、软件运行正常。
3.3 电源设备调试1. 检查电源设备安装位置,确保电源设备稳定、通风良好。
2. 检查电源线连接,确保连接正确、牢固。
3. 启动电源设备,检查电源设备工作状态,包括输出电压、电流等正常。
3.4 光纤设备调试1. 检查光纤设备安装位置,确保光纤设备稳定、通风良好。
2. 检查光纤连接,确保连接正确、牢固。

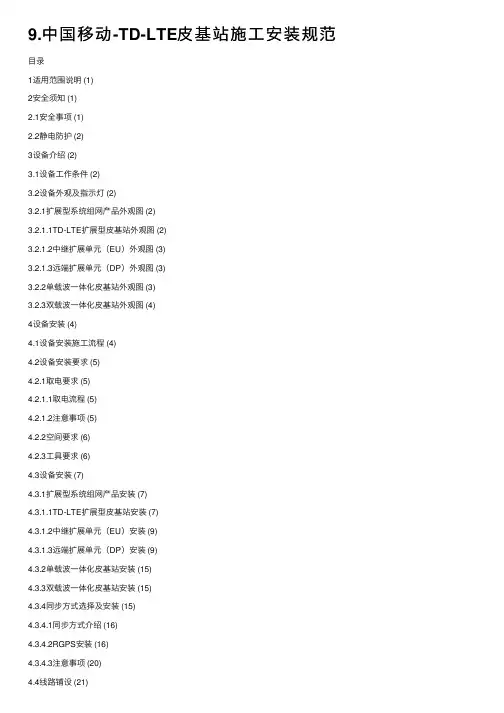

9.中国移动-TD-LTE⽪基站施⼯安装规范⽬录1适⽤范围说明 (1)2安全须知 (1)2.1安全事项 (1)2.2静电防护 (2)3设备介绍 (2)3.1设备⼯作条件 (2)3.2设备外观及指⽰灯 (2)3.2.1扩展型系统组⽹产品外观图 (2)3.2.1.1TD-LTE扩展型⽪基站外观图 (2)3.2.1.2中继扩展单元(EU)外观图 (3)3.2.1.3远端扩展单元(DP)外观图 (3)3.2.2单载波⼀体化⽪基站外观图 (3)3.2.3双载波⼀体化⽪基站外观图 (4)4设备安装 (4)4.1设备安装施⼯流程 (4)4.2设备安装要求 (5)4.2.1取电要求 (5)4.2.1.1取电流程 (5)4.2.1.2注意事项 (5)4.2.2空间要求 (6)4.2.3⼯具要求 (6)4.3设备安装 (7)4.3.1扩展型系统组⽹产品安装 (7)4.3.1.1TD-LTE扩展型⽪基站安装 (7)4.3.1.2中继扩展单元(EU)安装 (9)4.3.1.3远端扩展单元(DP)安装 (9)4.3.2单载波⼀体化⽪基站安装 (15)4.3.3双载波⼀体化⽪基站安装 (15)4.3.4同步⽅式选择及安装 (15)4.3.4.1同步⽅式介绍 (16)4.3.4.2RGPS安装 (16)4.3.4.3注意事项 (20)4.4线路铺设 (21)4.4.1⽹线铺设 (21)4.4.1.1⽹线要求 (21)4.4.1.2⽹线布线要求 (22)4.4.2电源线铺设 (22)4.4.3光纤光模块铺设 (23)4.4.3.1光纤光模块铺设注意事项 (23)4.4.3.2扩展型⽪基站与EU之间光模块选择 (27)4.4.3.3光链路对接问题排查 (27)TD-LTE⽪基站施⼯规范V1.31适⽤范围说明移动通信⼯程传统室分建设中,往往存在建设⼯程量⼤、物业协调困难、维护成本⾼等难点,京信公司推出LTE ⽪基站暨TD-LTE⽪基站,其遵循3GPP标准,⽀持PTN、XPON 等IP回传,集成基带和射频,⾃带MIMO双天线,设备⼩巧美观,采⽤类IT部署⽅式,在新型室分建设中具备“建⽹便捷,灵活组⽹,容量优势”的特点。
移动基站规范移动基站规范是指对移动基站在建设和运维过程中的相关要求和规定,旨在确保移动基站的正常运行和提高通信质量。
以下是关于移动基站规范的一些要点,共计1000字。
一、选址规范1. 选址应满足规划要求,尽量选择平整、高处、无遮挡的地点,确保信号覆盖范围最大化。
2. 选址避免与居民区近距离设置,以减少对居民健康的可能影响。
3. 选址应符合环保要求,避免对环境造成污染和破坏。
二、建设规范1. 建设应符合相关法律法规和规范要求,确保安全施工。
2. 建设过程中应进行必要的安全防护措施,避免意外事故发生。
3. 基站外观应美观,尽量减少对周边环境的影响。
4. 基站设备安装应符合相关技术标准,确保设备的稳定和安全运行。
5. 基站设备的接地和防雷保护必须符合相关规范,确保设备的稳定性和可靠性。
三、设备配置规范1. 设备配置应满足规划要求,确保信号覆盖范围和容量的需求。
2. 设备配置应考虑当地网络负载情况,合理分配网络资源。
3. 设备的选型应根据技术要求和实际情况,选择性能优良、稳定可靠的设备。
四、电磁辐射规范1. 基站辐射电磁场强度应符合国家相关标准的要求,保证居民健康安全。
2. 基站和辐射源之间应保持一定的安全距离,避免对周边人员产生影响。
3. 基站应具备辐射监测和告警功能,及时掌握辐射情况并保证辐射水平符合标准。
五、运维规范1. 移动基站应按照规定的维护保养周期进行定期检查和维护,确保设备的正常运行状态。
2. 运维人员应具备相关技术知识和操作技能,确保维护工作的质量和效果。
3. 设备维护记录和故障记录应及时、准确地填写和保存,以备后续查询和分析。
4. 基站周边的环境应保持整洁,避免杂物的堆放和环境的污染。
六、安全防护规范1. 基站设备应安装相应的防护设施,防止不法分子对设备进行破坏或盗窃。
2. 基站设备应设有完善的防火系统,确保设备的安全运行。
3. 基站设备的电源应具备过载保护、漏电保护等功能,确保设备和人员的安全。
一.基站内部设备摆放标准1.总则(1)新建基站应满足2G、3G共站需求。
(2)新建基站应满足房屋承重安全要求。
(3)各类设备摆放合理,满足布线工艺要求。
(4)为方便承重改造,电池尽量安排在机房短边的承重墙上。
(5)开关电源与馈线窗分别位于机房两端。
(6)租用一层机房不涉及承重,参照自建机房摆放设备。
(7)长方形机房:电池靠近机房短边与主设备列架垂直摆放。
(8)相邻的两间机房:基站主设备单放一间;电池、开关电源、传输综合柜安排在另一房间,配套设备摆放标准同长方形机房。
(9)其他类型机房:待承重改造确定后,综合考虑其他专业摆放设备。
(10)具体的设备摆放请参考附图。
2.基站机房面积的建议考虑现有机架的数量以及未来3G系统设备的摆放和满足基站承重要求,建议租赁机房的使用面积不小于6米x3米x3米(长X宽X高),底层不小于5米X3米X3米,如上述两种面积均不能达到(比如4米x3米),可考虑租赁两间,主设备占用一间,配套设备摆放在另一间。
3.基站主要设备摆放标准(1)基站馈线窗位置原则上应固定于房屋长方向两端墙上,下沿距离地面2.4m;馈线洞尺寸为400mmx300mm。
(2)走线架位置为馈线窗正下方,下沿距地2400mm;如果因房屋结构限制,走线架也可安装在馈线窗正上方。
(3)楼板荷重(均重)小于500Kg/M2,主设备和整流器安装位置必须铺设槽钢加固。
机房承重小于1000Kg/ M2的机房,蓄电池安装必须平铺,或使用槽钢架空安装在承重墙或梁上。
(4)主设备槽钢位置与走线架外沿平齐;蓄电池槽钢必须安装在承重梁或者承重墙上,距离后墙面不小于20cm,根据蓄电池规格可合理变化。
(5)对于诺基亚DE34设备,开关电源、传输综合架、主设备自右向左排列;对于诺基亚ULTRASITE设备, 开关电源、传输综合架、主设备可以自右向左排列,也可以自左向右排列。
对于摩托罗拉设备,可按照开关电源、传输综合架、基站主设备自右向左排列;也可按照开关电源、基站主设备、传输综合架自右向左排列,但要预留主设备扩容机位;相邻机柜间距不得超过2mm,并且设备前平面在一条线上。
机架水平误差小于2mm,垂直误差小于3mm。
(6)电池组固定于槽钢上,平行排列,后沿距离墙面10cm;两组蓄电池之间应预留不小于30cm的间距。
(7)地排、监控箱、防雷箱固定于馈线窗所在的墙面上,监控箱下沿距地1.7米。
(8)交流配电箱安装于靠近开关电源的墙面上,交流配电箱下沿距离地面高于1.4米。
(9)空调室内机安装于机房的屋角处,并考虑排水和室外机连接的方便。
楼顶站室外机原则上安装于屋顶上;一楼站室外机可安装于楼外墙上,并加装防盗网。
4.其它设备摆放标准(1)消防器材:基站内部需配备2-3个悬挂式灭火器,2-4个手持式灭火器;悬挂式灭火器须挂于开关电源、主设备和电池连接处正上方;手持式灭火器放置在进门顺手侧靠墙地面上。
(2)清洁用品:统一放置在门后,如果空间不够的情况下,放置在空调旁边。
三.基站内部装修要求1.基站基本装修(1)防盗门统一使用双层、外包边钢制防盗门,门板钢板厚度不小于0.8mm,门框钢板厚度不小于2mm,内部填充防火材料,具体尺寸根据实际情况确定;颜色使用移动蓝;喷涂白色标示“中国移动通信”,标示位置在距离地面170cm门正中央处;不需安装猫眼、门铃。
(2)窗户原则上封死,并做批白(与墙面一致)处理。
对于业主不允许封死的窗户要用密封胶进行密封,玻璃表面贴白色磨砂防晒膜处理;机房在一层的要求窗户安装防盗网,防盗网刷银粉漆进行防锈处理。
(3)地面机房地面贴一级防滑耐磨砖,规格尺寸(60cmx60cm),颜色亚白色;地角线贴深色踢脚板,规格尺寸(60cmx13cm)。
(4)墙面、屋顶不允许有窟窿、裂痕,并进行防漏、防潮处理。
(5)其它原则上机房内部水暖器材、管道和阀门全部拆除,如遇特殊情况管道无法拆除的,应做铁制品堵漏处理。
2.其它装修项目(1)照明系统原则上,材料使用4个40W日光灯和一个白色方头开关;开关置于进门顺手处;所有照明线路应顺墙角固定,并装于30mm宽度白色走线槽内。
具体要求见附件。
(2)室内走线架➢主料使用国标35铝合金型材;➢走线架宽度50cm;➢室内走线架应按设计要求尺寸(高度2.4m)安装,走线架吊撑应采用可调整杆吊挂;(3)室外走线架➢主料使用国标50号热镀锌角钢,每根3m长;➢走线架宽度40cm;➢接口采用短节连接,短节使用国标40号热镀锌角钢,每边用4个10号热镀锌螺丝固定;➢走线架横撑用400mmx40mm热镀锌扁铁,室外走线架横撑采用焊接进行固定,横撑间距350mm;a.设备承重槽钢设备承重槽钢材料采用国标12号,两根槽钢外沿宽度41cm;槽钢中间按设计要求加装同型号槽钢焊接连接;设备承重槽钢用膨胀螺栓固定于地面上,并与地面之间加装5mm厚黑色橡皮垫,橡皮垫不能露于槽钢外。
槽钢外表面刷灰色防锈漆。
b.电池承重槽钢电池承重槽钢材料根据承重设计要求采用不同型号的槽钢;两根槽钢平行排列,两根槽钢外沿宽度依据不同型号电池的安装尺寸由设计确定,槽钢中间用同型号槽钢焊接连接。
电池承重槽钢的架空安装方式按设计要求进行施工。
电池承重槽钢两端嵌入承重墙内,用C20混凝土密实堵死;槽钢外表面刷灰色防锈漆。
(5)室内外接地铜排➢材料采用350mmx100mmx10mm铜板,铜排外作镀铬或镀锡处理;➢上面开21个孔(上排10个,下排11个),孔上下排错开,孔径8.5mm;铜排配备不锈钢8号螺丝,装修时全部配齐;➢基站室内外铜排原则2个(内外各一个),室内排应安装于距馈线窗小于1米的位置。
室内铜排下沿应高出走线架15cm,室外铜排上沿应低于走线架20cm;➢铜排与墙面应用黄色绝缘子隔离安装。
➢为安全考虑,建议室外铜排安装防盗网。
(6)馈线窗采用6孔馈线窗;原则上要求安装于走线架上方,如有特殊情况(如房屋较低等)也可安装于走线架下方;安装于墙面上用膨胀螺丝固定,安装于窗户上应用铝合金或镀锌角钢边框进行固定。
(7)室外抱杆材料采用国标65号热镀锌(里外镀)钢管,抱杆长度及安装位置按设计要求施工,屋顶定向天线抱杆应高于天线顶部350mm;抱柱高度要考虑楼面和女儿墙对天线的阻挡。
固定全向天线的抱杆有效长度为250mm, 固定定向天线的抱杆有效长度为1800mm。
抱杆上避雷器长度应高于抱杆50cm,避雷针采用直径10mm 的圆钢(避雷针对天线的保护角应小于45º)。
如下图所示:四.基站各种线缆布放、捆扎及标识牌的要求1.基站各种线缆布放及捆扎标准(1)交流引入电缆材料采用铜芯黑色铠装阻燃聚氯乙烯绝缘护套软电缆,材料截面详见下表;室外从下线处到机房均用波纹管套装,并用扭卡牢固地固定在拉线上,固定间距为30cm;拉线两端均要做入地漏电保护,拉线标准为7股2.2的钢缆;交流电缆不能从馈线窗引入,应在配电箱侧就近打孔引入,穿墙孔应用防火泥密封;电缆室内部分沿墙走线须套装白色PVC阻燃管固定,走线架走线应绑扎牢固。
交流电缆在引入机房处的外墙面上做回水湾。
(2)电池连线电缆材料采用铜芯阻燃聚氯乙烯绝缘护套软电缆,材料截面详见下表,颜色有黑色、蓝色两种;线缆单排沿走线架布放,并每根每孔都用黑色扎带捆扎,(3)空调连线电缆用30mm白色PVC线槽套装,沿墙壁下边踢脚线上方固定。
(4)空调室外机连线依厂家标准捆扎美观,并牢固固定;穿墙孔应加隔离板并用防火泥堵死,并内高外低;排水管使用网状蛇皮管内高外低安装。
具体要求详见空调安装规范。
(5)光缆光缆室外余留情况:A)固定于线杆上、B)固定于室外墙壁上、C)固定于室外走线架下方(限活动房),都应捆扎整齐,不应与铁塔接触,高度不低于2.5m。
光缆从走线架上方进入机房时需加回水弯;光缆与电源线应分走线架两边捆扎,光缆与综合架应分别接地。
光缆入设备如下图所示:(6)7/8馈线电缆7/8馈线弯曲半径为260mm,引入室内时应做回水弯,室外部分应三处接地(如铁塔距离超过60m,应加装一处接地);线卡间距,水平100cm,垂直60—80cm。
(7)1/2馈线电缆1/2软馈线最小弯曲半径要求大于150mm,馈线接头10cm范围以内不得有弯曲,并留有维护余量。
(8)告警线用PVC管套装后固定于墙面上,不与电源线交叉,交叉部分须做屏蔽处理。
(9)2M传输线2M线与电源线分走线架两边捆扎,不与电源线交叉。
(10)接地电缆走线架、电池架、槽钢接地线采用黄绿颜色25mm2聚氯乙稀电缆;开关电源工作地采用不小于70mm2聚氯乙稀电缆,设备机壳保护接地35mm2聚氯乙稀电缆到室内地排;室外接地总线主要采用40mmx4mm热镀锌扁铁3根引上,引出扁铁出地面不小于6米;引出扁铁与接地铜排之间连接采用不小于70mm2黑色聚氯乙稀电缆,最大长度不超过30米。
(11)接地系统改造依据地形地貌,要求打入地下6根垂直接地体。
垂直接地体长度为1.5-2.5米,采用热镀锌钢材,其规格要求如下:钢管直径50mm,壁厚不小于3.5毫米;角钢应不小于50mmx50mmx5mm。
垂直接地体每隔3米用不小于40mmx4mm热镀锌扁钢相互焊接连通成矩形闭合环,所有焊点必须进行防腐处理。
接地体埋深视土壤情况,其上端距地面不小于1米,应下挖到连续的湿土层,保证接地电阻小于5欧姆。
若接地电阻大于5欧姆,可采用扩大地网面积的方法。
机房地网应与铁塔地网每隔3-5米焊接一次,焊接点不少于2处。
变压器地网与机房地网不合用时且距离30米以内,也应与机房地网或铁塔地网焊接每隔3-5米焊接一次,焊接点不少于2处。
对于利用商品房或民房作机房的移动通信基站,应尽量找出建筑防雷接地网或其它专用地网,并就近再设一组地网,三者相互在地下焊接连通,有困难也可以在地面上可见部分焊接成一体作为机房地网。
找不到原有地网时,应就近设一组地网作为机房工作地、保护地、防雷地。
工作地和防雷地在地网上引接点相互距离不应小于5米。
铁塔应与建筑物避雷带就近两处以上连通。
对地理环境受限制而不便做地网的基站,也可采用离子接地极作垂直接地体,具体施工要求参照供货厂家说明。
(12)各种线缆布放标准A.电缆走线的要求:所有通信线与电源线应分走线架两边捆扎,不得交叉,若交叉,交叉部分须套绝缘管做屏蔽处理。
B.所有线缆应进行固定,并设置标签,非屏蔽交直流电缆与通信线并行敷设时,应预留100~150mm空间。
布线整齐,尽量直角弯曲。
2.各种线缆标识牌标准采用与基站设备统一的塑料标示牌,蓝底白字;主设备7/8馈线标识牌应在天线侧、馈线窗外侧及避雷器侧统一捆扎,1/2馈线不扎标识牌;电源柜内标签使用带不干胶的塑料标签。
馈线避雷器统一向机柜后上方倾斜一致、整齐;所有设备布线做到横平竖直,设备进线均应垂直引入。
