屋面工程施工方案87958
- 格式:doc
- 大小:3.17 MB
- 文档页数:21
屋面工程施工方案一、屋面工程施工指导思想1、防水材料按设计要求选用,必须具有天津市防水材料准用证,保证其质量完全满足本工程使用功能的要求。
2、找平层的排水坡度正确,必须符合设计要求,不得有积水处。
3、选用合理的防水层构造,满足建筑物防水等级的要求。
4、重点防水部位及细部防水处理,必须加强施工管理,严格按设计要求和施工质量验收规范施工与验收。
5、对防水层的保护措施和防水保护层的施工,要确保防水的使用可靠性。
6、屋面、檐口严格按设计要求和施工质量验收规范施工与验收。
二、屋面工程施工1、屋面保温层施工1)、基层清理:现浇砼的基层表面,应将尘土、杂物等清理干净,屋面与山墙、女儿墙、檐沟以及突出屋面结构的连接处做成半径80~100mm的圆弧状。
另外在屋面上做好水准点以控制施工厚度;2)、本工程平屋面保温采用1:8水泥珍珠岩(最薄处30厚)加铺设xx厚保温板,完工后保温层上口标高的允许偏差为+10%、-5%。
2、保护层的施工本工程采用xx厚C20细石砼作为保护层。
1)、分格缝留置与钢筋网片施工:(1)分格缝留置:纵横分格缝一般不大于6m,分格面积不超过36m2为宜。
分格缝上口宽为30mm,下口宽为20mm。
(2)、钢丝网片施工:钢筋网按设计要求,屋面预设φ6@400竖向钢筋双向排布,采用18号镀锌钢丝网与之绑扎,保护层不小于10mm。
钢筋要调直,不得有弯曲、锈蚀、沾油污。
分格缝处钢筋要断开。
2)、现浇细石砼防水层:(1)、浇捣砼前,应将隔离层表面浮渣、杂物清除干净;检查隔离层质量及平整度、排水坡度和完整性;支好分格缝模板,标出砼浇捣厚度,厚度为40mm。
(2)、随时检查是否按配合比准确计量,并达到规定的坍落度,并按规定制作砼试块。
(3)、砼的浇捣按先远后近、先高后低的原则进行。
(4)、在一个分格缝范围内的砼必须一次浇捣完成,不得留施工缝,分格缝宜做直立反边,并与板面一次浇捣完成。
(5)、屋面泛水应严格按设计节点大样要求施工,如设计无明确要求时,泛水高度不应低于120mm,并与防水层一次浇捣完成,泛水转角处要做成圆弧状。
第1篇一、工程概况本工程为某住宅小区屋面工程,屋面总面积约为10000平方米。
屋面设计采用坡屋面形式,坡度约为30°,屋面防水等级为二级。
屋面材料主要采用SBS改性沥青防水卷材、保温材料、找平层等。
为确保工程质量,特制定以下施工方案。
二、施工准备1. 施工组织(1)成立屋面工程施工小组,负责施工过程中的组织、协调和管理工作。
(2)明确施工人员职责,确保施工顺利进行。
2. 材料准备(1)SBS改性沥青防水卷材:符合国家相关标准,规格为1000mm×10m。
(2)保温材料:选用优质岩棉板,厚度为100mm。
(3)找平层材料:采用水泥砂浆,强度等级不低于M10。
(4)其他材料:如锚固件、密封胶、排水管等。
3. 施工工具(1)施工人员应配备必要的施工工具,如切割机、刷子、剪刀等。
(2)机械设备:如卷材铺设机、切割机、搅拌机等。
三、施工工艺1. 施工顺序(1)清理屋面:清除屋面杂物、油污、锈蚀等,确保屋面清洁。
(2)找平层施工:按照设计要求,铺设找平层,厚度为20mm。
(3)保温层施工:铺设岩棉板,厚度为100mm,铺设时应保证岩棉板之间的搭接。
(4)防水层施工:采用SBS改性沥青防水卷材,按照设计要求进行铺设。
2. 施工要点(1)找平层施工:水泥砂浆应搅拌均匀,铺设厚度均匀,表面平整。
(2)保温层施工:岩棉板应紧贴屋面,铺设牢固,无空隙。
(3)防水层施工:SBS改性沥青防水卷材应平整、牢固,搭接处应严密,无漏缝。
(4)施工过程中,注意防水层、保温层、找平层之间的施工顺序和搭接方式。
四、质量控制1. 材料质量:严格检查进场材料,确保材料质量符合国家相关标准。
2. 施工过程:严格按照施工方案进行施工,确保施工质量。
3. 检验检测:施工过程中,对屋面进行多次检验检测,确保屋面质量。
4. 验收标准:屋面防水等级为二级,无渗漏、裂缝、起泡等现象。
五、安全措施1. 施工人员应佩戴安全帽、手套、防护眼镜等防护用品。

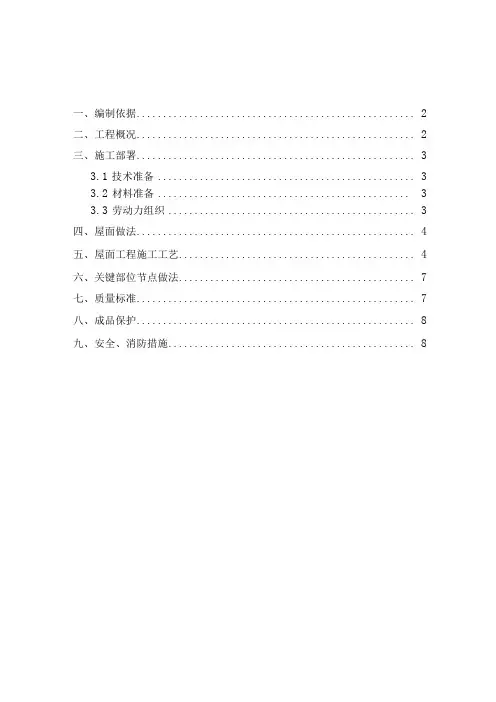

一、编制依据 (2)二、工程概况 (2)三、施工部署 (3)3.1技术准备 (3)3.2材料准备 (3)3.3劳动力组织 (3)四、屋面做法 (4)五、屋面工程施工工艺 (4)六、关键部位节点做法 (7)七、质量标准 (7)八、成品保护 (8)九、安全、消防措施 (8)屋面工程施工方案一、编制依据 1、本工程施工图纸;2、施工组织设计;3、验收规范及标准:《屋面工程质量验收规范》《工程测量规范》《建筑装饰装修施工及验收规范》《建筑工程施工质量验收统一标准》《屋面防水施工技术规程》 9、图集:12BJ1-1《工程做法》08BJ5-1《屋面详图》 12BJ2-11《A 级不燃材料外墙外保温》二、工程概况本工程位于北京市丰台区京石高速路与万丰路路口的东北角,西至 万丰路东绿化带线,东至马官营北路,南至京石高速公路绿化带,北至 马官营1号路,为大底盘商业办公综合体,包括商场、影院、餐饮、娱 乐、办公及地下车库。
总建筑面积约260698平方米,其中地上建筑面 积153708平方米,地下建筑面积106990平方米。
本工程地下3层,地 上5〜19层。
本工程屋面防水等级为n 级,按两道防水设防。
防水层合理使用 年限15年,屋面保温材料选用憎水膨珠保温砂浆平均厚度:110mm (燃 烧性能A 级),部分为种植屋面。
三、施工部署3.1技术准备《建筑地面工程施工及验收规范》GB50209-2010 GB50207-2012 GB50026-2007 GB50210-2010 GB50300-2001 DBJ01-93-20041、图纸会审:项目专项技术人员应坚持日常的图纸审核制度,发现问题及时向项目总工汇报,坚持做到在是施工前把图纸中存在的问题处理完毕。
2、技术交底:在正式施工前,对参与施工有关的管理人员、技术人员和工人进行技术性的交待与说明。
对关键部位的做法,编制作业指导书进行重交待,把好关键部位的质量技术关。
3、对于所有进场使用的材料,技术人员都要进行验收,如果有材料需要进行复试,则应组织相关部门与监理人员进行现场取样,并依据设计要求与相关规范进行复试,没有复试的材料坚决不得使用,复试不合格的材料要及时办好退场手续及记录,必须马上责令施工队停止施工。
屋面工程施工方案(终版)屋面工程施工方案一、前期准备1、现场调查:对项目现场进行实地勘察,详细了解屋面结构、材料等情况,确定施工工艺和方案。
2、施工准备:准备好必要的工具设备,包括梯子、脚手架、起重机械等。
组织技术人员和施工人员进行相关培训,确保施工安全。
3、材料准备:根据施工方案,准备好所需的材料和配件,包括防水卷材、保温材料、钢板等。
二、施工流程1、拆除旧屋面:根据施工方案,先将旧的屋面拆除,清理完毕后进行防水处理,确保基层面干净、平整、无裂缝。
2、防水处理:在基层面上涂刷防水涂料,涂刷厚度达到设计要求,并注意防水涂料的干燥时间。
3、保温层:根据设计要求,将保温材料铺贴在防水层上,并封闭好所有缝隙。
4、防蒸发层:在保温层上面,铺设防蒸发层,确保防水层不受蒸发水蒸发的影响。
5、保护层:在防蒸发层上,铺设保护层,以避免其他工程施工对屋面造成影响。
6、铺装层:在保护层上,铺设瓦片、钢板等。
7、检测验收:完成屋面工程施工后,进行质量检测和验收,如发现问题需重新修补或更换材料。
三、施工注意事项1、在施工过程中,要根据现场实际情况不断调整施工方案,确保施工质量。
2、要进行严格的交底工作,让所有参与施工的人员都了解安全事项和注意事项,并签署安全保证书。
3、在铺装层前,要先进行屋面平整度测量,避免出现铺装层不平整的情况。
4、在进行防水层和保温层的施工时,一定要检查涂层厚度和干燥时间是否符合要求。
5、施工完成后,要进行彻底的清洁,将工具设备、施工材料等全部清理干净,并做好安全防护措施。
综上所述,屋面工程的施工需要充分的前期准备和严格的施工流程,通过严格按照施工方案的要求进行施工,确保施工质量,最终实现建筑的防水、保温等功能。
四、风险控制屋面工程的施工过程中存在一些风险,如高空作业、材料运输等,请注意以下内容以降低风险:1、安全防护:在工作现场设置警示标志,采用安全防护措施,确保施工人员安全。
2、紧密配合:各工程施工之间应做好配合,避免因施工流程不协调、相互影响等问题而影响工程进度。
屋面工程施工方案简易一、前期准备工作1.1 移除原有屋面覆盖物:在施工前,需要清除原有屋面覆盖物,包括瓦片、沥青卷材、金属板等。
清除原有覆盖物时,需确保不损坏主体结构。
1.2 检查主体结构稳固性:在移除原有屋面覆盖物后,对主体结构进行全面检查,确保其稳固性。
如有损坏或者松动的部分,需要及时修复。
二、材料准备2.1 土建材料:水泥、砂浆、水泥砂浆、保温材料等。
2.2 屋面覆盖材料:防水卷材、保温材料、涂料等。
2.3 施工工具:搅拌机、刷子、滚筒、铲子、量具、龙骨、防水卷材焊接机等。
三、屋面防水施工3.1 防水底层施工:将水泥砂浆铺设到主体结构上,确保平整。
3.2 防水保温层施工:在防水层之上铺设保温材料,并使用铺贴压板进行压实。
3.3 防水卷材铺设:将防水卷材按照施工要求铺设到保温层上,并使用热风枪焊接卷材接口,确保密封。
3.4 防水卷材检查:在铺设完成后,对防水卷材进行全面检查,确保无损坏和漏水现象。
3.5 防水涂料涂刷:在防水卷材完成铺设后,进行防水涂料的涂刷,确保屋面防水性能。
四、屋面保温施工4.1 保温材料铺设:在防水完成后,将保温材料按照施工要求铺设在屋面上。
4.2 保温材料矫正:对保温材料进行矫正,确保平整并将锁扣处封闭。
4.3 保温材料检查:在铺设完成后,对保温材料进行全面检查,确保无漏漏损坏现象。
五、屋面装饰面施工5.1 龙骨安装:在保温材料完成铺设后,安装龙骨,确保其间距均匀。
5.2 装饰面铺设:在龙骨安装完成后,将装饰面按照施工要求铺设到屋面上。
5.3 固定装饰面:使用大小麻钉或者其他固定设备对装饰面进行固定。
5.4 检查装饰面:在铺设完成后,对装饰面进行全面检查,确保无裂缝和损坏。
六、收尾工作6.1 清理现场:在所有施工完成后,对施工现场进行清理,清除多余材料和垃圾。
6.2 安装屋面设备:在装饰面完成后,进行屋面设备的安装,包括通风口、天窗等。
6.3 安全检查:在所有工作完成后,对整个屋面进行安全检查,确保施工质量。
第1篇一、工程概况本工程位于XX市XX区,建筑面积为XX平方米,屋面设计采用XX结构体系。
屋面施工主要包括防水层、保温层、找平层、保护层等。
为确保工程质量,特制定以下施工方案。
二、施工准备1. 技术准备(1)组织施工技术人员认真学习屋面工程相关规范、标准,确保施工质量。
(2)对施工人员进行技术交底,明确施工要求和质量标准。
2. 材料准备(1)防水材料:选用符合国家标准的防水卷材、防水涂料等。
(2)保温材料:选用符合国家标准的保温板、保温毡等。
(3)找平层材料:选用水泥、砂、石子等。
(4)保护层材料:选用瓷砖、防水涂料等。
3. 施工设备准备(1)卷材铺设机、涂料喷涂机、保温板切割机等。
(2)施工工具:卷尺、水平尺、钢卷尺、手锯等。
三、施工工艺流程1. 防水层施工(1)基层处理:清除屋面杂物、油污等,确保基层干净、平整。
(2)找平层施工:按设计要求进行找平层施工,确保找平层厚度、平整度符合要求。
(3)防水层施工:根据防水材料特性,选用合适施工方法进行铺设,确保防水层无空鼓、开裂等现象。
2. 保温层施工(1)基层处理:清理干净基层,确保基层干燥、平整。
(2)保温层施工:按设计要求进行保温层施工,确保保温层厚度、平整度符合要求。
3. 找平层施工(1)基层处理:清理干净基层,确保基层干燥、平整。
(2)找平层施工:按设计要求进行找平层施工,确保找平层厚度、平整度符合要求。
4. 保护层施工(1)基层处理:清理干净基层,确保基层干燥、平整。
(2)保护层施工:根据设计要求进行保护层施工,确保保护层厚度、平整度符合要求。
四、施工质量控制1. 材料质量:选用符合国家标准的材料,确保施工质量。
2. 施工工艺:严格按照施工工艺流程进行施工,确保施工质量。
3. 施工人员:加强施工人员培训,提高施工技能,确保施工质量。
4. 施工过程:加强施工过程控制,确保施工质量。
五、安全措施1. 施工现场设置安全警示标志,确保施工安全。
2. 施工人员必须佩戴安全帽、安全带等防护用品。
完整版屋面工程施工方案一、项目概况本项目为屋面工程施工方案,地点位于市市区XX小区。
该项目属于屋面装饰工程,包括屋顶防水、隔热、保温、排水等工作。
施工单位为XX装饰公司。
二、施工准备1.施工人员:根据工程需要,调配合适数量、熟练程度高的施工人员,并确保其具有必要的证书和培训。
2.材料准备:根据工程要求,采购符合国家质量标准的屋面防水材料、屋顶隔热和保温材料、排水系统等。
3.设备准备:准备适当的工具和设备,如热力剪刀、刷子、搅拌器等,以确保施工的顺利进行。
4.安全准备:确保施工现场的安全,配备必要的安全设备,如安全帽、防护用具等,并制定相关施工安全操作规程,进行培训。
三、施工流程1.准备工作:清理施工现场,确保地面整洁,清理堆放的杂物。
2.屋面防水施工:根据设计图纸和方案,先以热熔方式进行屋面防水层施工。
在清理干净的屋面上,先铺设防水卷材,然后使用热力剪刀进行材料软化,并热熔与屋面贴合;同时进行屋面附属构件(如雨水口)安装并密封。
3.屋面隔热和保温施工:在防水层上,根据设计要求进行屋面隔热和保温层的施工。
根据材料特性和固定方式,铺设隔热材料,如泡沫塑料板,并进行固定;然后铺设保温材料,如保温毡,并进行固定。
4.屋面排水系统施工:根据设计要求和客户需求,安装屋面排水系统。
定位并进行排水管道的敷设,并连接好附属构件,如排水口等。
5.完工验收:施工完毕后,进行屋面工程的验收。
验收过程中,需注意屋面防水,隔热、保温和排水等方面是否符合要求,并且材料和工艺的质量是否合格。
四、工期与质量控制1.工期控制:根据工程量和施工人员的数量,合理规划工期,保证工程按时完工。
2.质量控制:严格按照国家标准和设计要求进行施工,确保施工质量合格。
在施工过程中,要及时检查、整改,确保每个施工环节符合要求。
同时,施工中要定期组织验收,确保施工符合设计要求和规范。
五、施工安全与环保1、施工安全:在施工过程中,要确保施工现场的安全,规范施工流程,提高施工人员的安全意识。
施工屋面工程施工方案一、工程概况1.1 项目名称:某某施工屋面工程1.2 项目地点:某某市某某区1.3 项目概述:该屋面工程包括某某建筑A的屋面改造工程,屋面面积约为某某平方米,改造目的是提高建筑的抗风抗震性能,增加屋面的防水防潮性能,以及美化建筑外观。
1.4 施工单位:某某建设公司1.5 监理单位:某某监理公司1.6 设计单位:某某设计院二、施工方案2.1 施工人员组织为保证施工质量和安全,施工单位将组织合适的施工人员,包括工程师、技术员、施工工人等。
并对施工人员进行培训,确保他们具备必要的技能和安全意识。
2.2 安全措施施工单位将严格遵守相关的安全法律法规,对施工现场进行安全巡查,并配备必要的安全设施,如安全带、安全网、警示标志等,确保施工人员身体安全。
2.3 施工工序本项目的主要施工工序包括:屋面清理、基层处理、防水材料施工、保温层施工、面层施工等。
2.4 施工材料本项目主要采用的施工材料包括:防水卷材、保温材料、面层涂料等。
以上材料均应符合国家标准,并具有相关的检测报告。
2.5 施工机具设备施工单位将配备必要的机具设备,包括:电动卷扬机、喷涂机、刷涂机、搅拌机等。
并定期对这些机具设备进行维护保养,确保其正常使用。
2.6 施工质量控制施工单位将组织专业的技术人员对施工过程进行检查和控制,确保施工质量符合设计要求。
2.7 环境保护施工单位将严格遵守环境保护法律法规,对施工现场进行垃圾分类处理,并配备必要的污水处理设施,确保施工对环境的影响最小化。
2.8 施工进度施工单位将根据项目计划编制施工进度表,并严格执行,确保工程按时完工。
三、施工安全措施3.1 现场围挡在施工现场周围设置围挡,确保施工现场安全。
3.2 安全带使用所有施工人员均应佩戴安全带,严禁在高处作业时不系安全带。
3.3 安全检查班组长每天进行安全检查,并做好检查记录,及时整改安全隐患。
3.4 临时用电临时用电必须经验电工检查合格,并进行接地保护。
屋面工程施工方案屋面工程施工方案一、施工准备1. 建立施工组织机构和责任制度,确定施工队伍人员,明确各岗位职责。
2. 准备施工材料,包括屋面瓦片、防水材料、建筑胶水、水泥等,并进行材料验收和入库管理。
3. 安排施工设备和机械,如升降机、吊篮、吊车等,确保施工的顺利进行。
4. 制定施工工期计划和施工质量控制计划,明确施工进度和质量目标。
二、现场施工1. 搭建安全防护设施,包括搭建安全网、搭建护栏等,确保施工现场的安全。
2. 拆除旧屋面瓦片和防水层,清理屋面基层,保持基层干燥和平整。
3. 进行防水处理,采用涂刷或铺贴防水卷材等方法,确保屋面的防水效果。
4. 进行屋面瓦片安装,根据设计要求进行砌筑或粘贴,保证瓦片之间的平整和整齐。
5. 进行屋面饰面处理,如刷涂防水涂料、喷涂防藻剂等,增加屋面的耐久性和美观性。
6. 进行屋面附件安装,如风口、排水系统等,确保屋面的正常使用和排水畅通。
7. 进行屋面的工艺处理,如封缝、抹灰等,保证屋面的平整和密封性。
8. 进行屋面验收和质量检查,确保施工质量符合设计要求和相关标准。
三、施工安全措施1. 建立施工安全管理制度,制定安全操作规程和安全预案,加强施工安全培训和教育。
2. 设置安全警示标志和警示线,警示施工现场,确保人员和设备的安全。
3. 严格落实安全用具和防护措施,如佩戴安全帽、安全绳索等,防止事故的发生。
4. 定期检查和维护施工设备和机械,确保其安全可靠的运行。
5. 做好施工现场卫生,及时清理垃圾和杂物,保持施工现场的整洁和安全。
以上是屋面工程施工方案的基本内容,通过合理的施工准备、规范的施工操作和严格的安全措施,可以确保屋面工程质量和安全,完成工程的施工目标。
在施工过程中,要随时监管质量和安全控制,并及时处理施工中的问题和突发状况,确保施工顺利进行和工程质量的达到预期要求。
屋面工程施工方案1、本工程屋面防水为改性沥青防水卷材屋面,屋面工程施工工艺流程:钢筋砼屋面板清扫→砂浆找平层→第一次蓄水试验→珍珠岩保温层→找平层找坡→防水层→第二次蓄水试验→(砂浆找平层)→架空隔热层。
2、基层处理:涂刷防水层施工前,先将基层表面的杂物、砂浆硬块等清扫干净,并用干净的湿布擦一次,经检查基层无不平、空鼓、开裂,起砂等缺陷,方可进行下道工序。
3、卷材与基层表面涂胶:(1)卷材表面涂胶:将卷材铺展在干净的基层上,用长把滚刷蘸404胶滚涂均匀。
应留出搭接部位不涂胶,边头部位空出100mm。
涂刷胶粘剂厚度要均匀,不得有漏底或凝聚块类物质存在,卷材涂胶后10~20分钟静置干燥,当指触不粘手时,用原卷材筒将刷胶面向外卷起来,卷时要端头平整,卷动一致,直径不得一头大,一头小,并要防止卷入砂粒和杂物,保持洁净。
(2)基层表面涂胶:已涂底胶干燥后,在其表面涂刷CX404胶,用长把滚刷蘸CX-404胶,不得在一处反复涂刷,防止粘起底胶或形成凝聚块,细部位置可用毛刷均匀涂刷,静置晾干即可铺贴卷材。
4、卷材铺贴:卷材及基层已涂胶基本干燥后即可进行铺贴卷材的层数、厚度应符合设计要求。
(1)卷材应平行屋脊从檐口处往上铺贴,双向流水坡度;卷材搭接应顺流水方向,长边及端头的搭接宽度一般为100mm。
(2)卷材应从流水坡度的下坡开始,按卷材规格弹出基准线铺贴,并使卷材的长向与流水坡向垂直。
(3)铺贴平面与立面相连接的卷材,应由下向上进行,使卷材紧贴阴阳角,铺展时对卷材不可拉得过紧,且不得有皱折、空鼓等现象。
(4)排气、压实:a.排气:每当铺完一卷卷材后,应立即用干净松软的长把滚刷从卷材的一端开始,朝卷材的横向顺序用力滚压一遍,以排除卷材粘结层间的空气。
b.压实:排除空气后,平面部位可用外包橡胶的长300mm、重30kg 的铁辊滚压,使卷材与基层粘结牢固,垂直部位用手持压辊滚压。
(5)卷材末端收头及封边嵌固:为了防止卷材末端剥落;造成渗水,卷材末端收头必须用聚氨酯嵌缝膏或其他密封材料封闭。
屋面工程施工方案屋面工程施工方案1.屋面工程概况本工程的屋面主体为钢筋混凝土,保温做法为使用30厚挤塑聚苯板(上部覆土或水池),其它部分为60厚干拌SF-IV憎水水泥珍珠岩,燃烧性能为A级。
屋面防水等级为Ⅰ级(正置式屋面),防水材料为4+3厚聚酯胎SBS改性沥青防水卷材。
各屋面的做法如下:屋顶防水层或难燃保温层应采用不燃材料进行覆盖。
2.屋面施工要求女儿墙与坐砌面交接处,均应做柔性嵌缝,缝宽30,高度平砖面。
嵌缝油膏可选用建筑防水油膏,其技术指标应符合规范有关规定。
基层与突出屋面结构(女儿墙、墙、天窗壁、变形缝、烟囱、管道等)的连接处,以及在基层的转角处(檐口、天沟、斜沟、水落口、屋脊等)水泥砂浆粉刷均应做成圆弧或钝角。
屋面刚性防水层应严格做好分格缝,在嵌油膏嵌基底无比做好清理工作,充分干燥。
所有屋面的流孔洞必须经核实无遗漏后方可施工。
屋面排水雨水口按排水图选用标准相应的做法,屋面找坡坡向雨水口,雨水口位置及坡向详见给排水图及建筑屋顶平面图。
高屋面雨水排至低屋面时,应在雨水管下方屋面铺放一块490×490×30细石混凝土板保护屋面。
屋面与墙身或女儿墙交接处,走廊、露台与墙身或女儿墙交接处,防水涂料沿墙上400,成圆弧或钝角。
3.施工方法3.1 基层处理清理基层表面的尘土杂物,剔除表面灰浆,基层处理施工完成后,刷氯丁胶稀释液。
3.2 防水层施工屋面防水采用4+3厚聚酯胎SBS改性沥青防水卷材。
3.3 保温层施工屋面保温材料为30mm厚挤塑聚苯板保温隔热层,挤塑聚苯板隔热层的基层应平整、干燥和干净;保温板铺贴时应铺平垫稳;保温板在铺贴时应采取企口拼接的方式,板与板之间可以用胶带粘接。
铺设要求表面平整,接缝严密,不得有翘起等现象。
3.4 找平层、找坡层施工找平采用20厚DS砂浆找平。
经过自检、隐检和监理检查认可后,可以开始进行水泥砂浆找平层的施工。
这种层可以用抹子找平,然后用木杠检查平整度。
第1篇一、工程概况屋面工程是建筑工程的重要组成部分,其质量直接影响到建筑物的使用寿命和居住舒适度。
本工程屋面工程主要包括防水层、保温层和找平层等施工内容。
为确保屋面工程质量,特制定以下主体施工方案。
二、施工准备1. 施工人员:组织具有丰富经验的施工队伍,进行技术交底和安全教育。
2. 施工材料:确保防水材料、保温材料、找平材料等质量合格,并符合设计要求。
3. 施工设备:配备足够数量的施工设备,如切割机、搅拌机、喷涂机等。
4. 施工场地:清理施工现场,确保施工环境整洁、安全。
三、施工工艺流程1. 防水层施工(1)基层处理:对屋面基层进行清理,确保表面平整、干净、无油污。
(2)找平层施工:根据设计要求,铺设找平层,确保找平层厚度均匀。
(3)防水层施工:按照施工规范,分层次进行防水层施工,采用涂膜防水或卷材防水。
2. 保温层施工(1)基层处理:对屋面基层进行清理,确保表面平整、干净、无油污。
(2)铺设保温层:根据设计要求,铺设保温材料,确保保温层厚度均匀。
3. 找平层施工(1)基层处理:对屋面基层进行清理,确保表面平整、干净、无油污。
(2)铺设找平层:根据设计要求,铺设找平层,确保找平层厚度均匀。
四、施工质量控制1. 材料质量控制:确保施工材料质量合格,符合设计要求。
2. 施工过程控制:严格按照施工规范进行施工,确保施工质量。
3. 隐蔽工程验收:在施工过程中,对隐蔽工程进行验收,确保工程质量。
4. 施工检验:在施工过程中,进行质量检验,确保工程质量。
五、安全文明施工1. 施工现场安全:确保施工现场安全,预防安全事故发生。
2. 施工文明:遵守施工规范,保持施工现场整洁。
3. 施工环保:在施工过程中,注意环保,减少施工对环境的影响。
六、施工进度安排根据工程实际情况,制定合理的施工进度计划,确保工程按时完成。
七、总结本屋面工程主体施工方案旨在确保施工质量、安全、进度和文明施工。
在施工过程中,严格遵循施工规范,加强施工管理,确保工程顺利进行。
《屋面工程施工方案》一、工程概况屋面工程是建筑工程中非常重要的一部分,屋面施工的质量直接关系到建筑的使用寿命和安全性。
因此,屋面工程施工方案的制定至关重要。
本文将针对屋面工程的具体情况,制定一套科学、合理的施工方案,以确保该工程的顺利进行和质量的保障。
二、施工准备1. 施工前,需要对施工现场进行全面的勘察和测量,确保屋面工程的设计图纸和实际的情况一致。
2. 采购所需的材料和设备,保证施工的顺利进行。
确保所采购的材料和设备质量符合国家相关标准,并做好相应的验收工作。
3. 确定施工队伍,要求施工人员具备相关的资质和经验,确保施工的安全和质量。
4. 制定施工计划和施工方案,明确施工的时间节点和具体的施工步骤。
充分考虑到现场的实际情况,制定可行的方案。
三、施工过程1. 屋面工程的施工需要严格按照设计图纸进行,确保施工的精准和准确性。
2. 在施工过程中,要严格按照相关的安全操作规程进行,确保施工的安全性。
3. 施工人员要加强沟通,密切配合,确保各个施工环节无缝衔接,减少施工中的问题和失误。
4. 施工过程中要对材料和设备进行严格的监管和验收,确保施工材料和设备的质量和完好性。
5. 对施工现场进行24小时的监控,确保施工现场的安全和秩序。
四、施工质量1. 对施工现场进行定期的检查和验收,确保施工的质量和进度符合要求。
2. 对施工中出现的问题及时处理和解决,确保施工的顺利进行。
3. 对施工过程中的质量控制进行全面的监管和检查,确保施工的质量符合设计要求。
4. 在施工结束后,对屋面工程进行全面的验收,保证工程的质量和安全性。
五、完工验收1. 在工程竣工后,进行全面的验收工作,确保工程的各项指标符合要求。
2. 对屋面工程进行完整的档案管理和资料归档,确保工程的质量和安全性得到充分的保障。
3. 对工程的各个关键部位进行维护和保养工作,确保工程的长期稳定和安全。
六、施工总结屋面工程的施工方案是保障工程质量和安全性的重要保障措施。
屋面工程的施工方案一、施工前准备1. 施工前,对屋面工程的设计图纸进行认真审阅,了解屋面材料、搭建方式等关键信息,熟悉施工要求。
2. 对施工现场进行勘察,了解屋面的具体情况,包括建筑结构、屋面材料、天气情况等,确保施工环境安全。
3. 计划施工进度和计划,确定施工周期和工期,并根据实际情况合理安排施工计划。
4. 采购所需的施工材料,包括屋顶防水材料、屋面保温材料、屋面防水膜、钢材、安全带等。
5. 确保施工现场的安全设施齐全,包括安全帽、安全靴、安全绳、警示牌等安全措施,保障施工人员的安全。
6. 安排专业施工队伍,确保施工人员具备相关资质和经验,熟悉屋面工程施工要求。
二、屋面工程施工1. 材料搬运:在施工前,根据设计图纸确定材料搬运路线和搬运方式,确保屋面材料能够安全、稳定地搬运至施工位置。
2. 屋面安全防护:在施工过程中,需要对屋面进行临时安全防护,包括设置围栏、警示牌、警戒线等措施,确保施工现场安全。
3. 屋面防水施工:在屋面防水施工前,需要对屋面进行清洁和修补工作,确保屋面平整、无裂缝、无渗水问题。
然后根据设计图纸要求,进行屋面防水材料的铺设和施工,包括防水膜、防水涂料等材料。
4. 屋面保温施工:在屋面防水完成后,需要进行屋面保温材料的施工,根据设计要求,采用合适的保温材料进行施工,确保屋面具备良好的保温性能。
5. 屋面铺设:在屋面防水和保温施工完成后,需要进行屋面材料的铺设工作,包括瓦片、水泥、沥青等材料的铺设,确保屋面整体结构牢固、平整。
6. 屋面通风施工:在屋面铺设完成后,需要进行屋面通风设施的安装工作,包括通风管道、通风口等设施的安装。
7. 屋面验收和清理:在屋面施工完成后,需要进行屋面工程的验收和清理工作,确保屋面施工符合设计要求,保障屋面的质量。
三、施工注意事项1. 安全施工:施工现场需要严格遵守安全操作规程,保证施工过程中的安全。
2. 施工质量:严格按照设计图纸要求进行施工,确保屋面结构的质量。
屋面工程施工方案一、前期准备工作1.1 确定工程范围及施工周期:根据项目要求及实际情况,确定本次屋面工程的施工范围,包括屋面种类、面积、层数等,并制定合理的施工计划,明确施工周期。
1.2 设计方案确认:确认屋面设计方案,包括屋面结构设计、防水设计等,确保施工按照设计方案进行。
1.3 安全与环保措施:制定安全施工和环保计划,确保施工过程中安全环保措施得以贯彻执行。
1.4 物资准备:准备施工所需的材料、设备和工具,确保施工过程中物资供应充足。
1.5 施工队伍组建:组建专业施工队伍,确保施工人员具备相应的技术水平和经验,做好人员培训和安全教育。
二、屋面施工工艺流程2.1 准备工程现场:清理施工现场,确保施工现场整洁,便于后续施工进行。
2.2 安装脚手架:根据设计方案要求,搭建脚手架,确保施工人员操作安全。
2.3 屋面结构施工:按照设计方案要求,进行屋面结构的施工,包括梁柱、钢架等的安装。
2.4 防水层施工:在屋面结构施工完成后,进行防水层的施工,采用专业的防水材料,确保防水效果良好。
2.5 铺设屋面材料:根据设计要求,铺设屋面材料,确保施工质量和美观度。
2.6 完工验收:施工完成后,进行完工验收,确保施工质量符合设计要求。
三、质量控制3.1 施工过程监控:对施工过程进行监控,及时发现并解决问题,确保施工过程质量。
3.2 质量检测:对施工过程中的关键节点进行质量检测,确保施工符合标准和要求。
3.3 完工验收:施工完成后,进行完工验收,验收合格方可交付使用。
四、安全施工4.1 安全设施设置:在施工现场设置警示牌、挡栏、警示带等安全设施,确保安全施工。
4.2 个人防护:施工人员必须配备个人防护用具,如安全帽、安全鞋等,确保施工过程中人员安全。
4.3 安全教育:每天开展安全教育活动,提高施工人员的安全意识,确保施工过程中安全。
五、环保措施5.1 垃圾分类处理:施工过程中产生的垃圾必须分类处理,确保对环境没有污染。
屋面工程工程施工方案一、工程概况本次工程是对一栋高层建筑的屋面进行改造,包括防水、保温、排水系统和装饰等相关工作。
屋面面积约为1000平方米,需要重点解决原有屋面存在的渗漏和保温不足的问题,同时要保证屋面的美观性和施工安全。
二、施工前准备1. 确定人员分工:施工队伍应当具备一定的专业技术知识和丰富的施工经验,分工清晰、各司其职。
2. 实施配套设备:确定所需材料和设备,确保施工过程中有足够的原材料和工具。
3. 交底会议:召开施工前的交底会议,明确各项工作要求和要点。
4. 现场勘测:进行详细的现场勘测,了解原有屋面的情况,确定施工方案和措施。
三、施工方案1. 防水层施工:首先进行原有屋面的清理和修补工作,对有裂缝和渗漏的部位进行特别强化处理,采用高强度、高韧性的防水材料进行覆盖施工,确保屋面的防水性能。
2. 保温层施工:在防水层施工完成后,进行保温材料的铺设,一般可采用聚苯乙烯泡沫板或岩棉板等,根据设计要求进行合理的施工工艺,确保屋面的保温效果。
3. 排水系统施工:根据屋面的坡度和设计要求,确定排水系统的布置和施工方案,保证屋面排水通畅,避免积水。
4. 装饰施工:最后进行屋面的装饰工作,包括铺设防护层、涂刷涂料等,美化屋面的同时加强屋面的保护功能。
四、施工流程1. 施工准备:搭建施工场地,进行相关材料和设备的调配,准备施工所需要的各项条件。
2. 防水层施工:首先进行防水层的施工,包括清理屋面、涂刷底涂、铺设防水材料、涂刷面涂等。
3. 保温层施工:在防水层施工完成后,进行保温层的施工,包括铺设保温材料、进行保温层的固定和处理。
4. 排水系统施工:确定排水系统的布置和施工方案,包括安装排水管道、排水口等。
5. 装饰施工:最后进行屋面的装饰工作,包括铺设防护层、涂刷涂料等。
五、质量控制1. 施工过程中要进行质量检查,及时发现并解决存在的质量问题。
2. 施工过程中要根据设计要求进行施工,确保各项施工工艺符合标准,严格把控施工质量。
一、编制说明本方案编制的范围为怀来度假酒店项目屋面工程施工方案,具体内容主要包括屋面保温、防水等其它构造施工。
二、编制依据《建筑工程施工质量验收统一标准》(GB 50300-2013)《屋面工程质量验收规范》(GB 50207-2012)《建筑工程项目管理规范》(GB/T 50326-2006)《屋面工程技术规范》(GB50345-2004)《建筑施工高处作业安全技术规范》(JGJ 80-91)其它有关的国家、地方标准、规范;另外参照本工程施工图纸及施工组织设计编制本施工方案。
三、工程概况1.参建单位2.工程地理位置华夏幸福基业怀来酒店项目位于河北省怀来县东花园镇葡萄大道北侧,用地范围南至葡萄大道、其它三面均为荒地。
总用地面积为80000㎡。
(1)周边环境本工程位于该项目坐落于河北省怀来县东花园镇葡萄大道北侧,用地范围南至葡萄大道、其它三面均为荒地。
3.建筑概况本项目为华夏幸福怀来度假酒店项目,位于张家口怀来县东花园镇怀来新兴产业示范区核心商务区内,东临东阳路,南临葡萄大道,西邻中央公园,北邻商业区。
项目建设用地面积82726平米,,总建筑面积46900平米,本项目主要有以下各部分组成:主酒店、酒庄以及总统套房。
主酒店裙房部分为地上两层(-7.000层及±0.000层),地下仅为设备管廊,部分设备机房夹层,酒庄为地上一层,地下一层,地下战时功能为乙类常六级二等人掩,平时使用功能为办公、酒庄展示。
总统套房地上一层,无地下室。
耐火等级:主酒店一级;酒庄、总统套房地下一级地上二级屋面防水等级:Ⅰ级主体结构设计使用年限:50年建筑结构安全等级:二级结构类型:主酒店为框架结构,酒庄为剪力墙结构抗震设防烈度:8度本工程部分为坡屋面,部分为平屋面,防水等级按Ⅰ级设置。
坡屋面部分散排水,主入口门廊檐沟排水,平屋面采用平屋顶有组织内排水;雨水管首层埋至室外地坪以下接入暗埋排水沟引至市政雨水管网。
坡屋面坡度裙房部分30-50°,客房部分70°。
屋面机房、楼梯间等出屋面建筑,围护结构墙体砌筑前先浇筑400mm高C15混凝土基座宽度同墙厚。
凡有管道、井道穿屋面板处,管道安装完毕后随即用建筑密封胶作嵌缝处理,再做防水材料;屋面的阴角处、天沟、架空层立柱根部、落水管口周围及井道出屋面口、设备基础等处增设一道附加防水层,其宽度均为600mm,;平屋面与墙体交接处泛水高度应大于250mm,所有防水做法及局部加强做法均按施工工艺及相关规定进行施工。
天沟分水线处最小深度不应小于100mm。
屋面轻集料混凝土最薄处30mm。
屋面分为普通不上人屋面和上人屋面两种形式。
4.结构工程简况(1)耐火等级:主酒店客房部分一级裙房部分一级;酒庄、总统套房地下一级地上二级,主体结构设计使用年限:50年。
建筑结构安全等级:二级,结构类型:框架结构,抗震设防烈度:8度(0.20g)。
垫层:C15;基础部分:承台、基础梁、地下外墙、有覆土地下室顶板;C30P6(基底标高小于10m)、P8(基底标高大于10m));裙房部分:框架柱、梁C30;客房部分基础~首层:剪力墙、连梁、框架梁(C40用于客2区、C35用于客1区);二层~机房层:剪力墙、连梁、框架梁C30;楼面板、梁:C30。
楼梯:C30;构造柱、过梁、圈梁:C20;设备基础:C30。
(5)本工程墙体有承重墙及非承重墙,承重墙为钢筋混凝土结构,非承重墙为砌块砌筑墙体。
5.屋面做法根据施工图纸:5.1、水泥砂浆保护层不上人平屋面做法,由上到下依次为:①20厚1:3水泥砂浆面层(每1m见方设分格缝,缝宽10mm,,缝内填粗砂,水泥砂浆保护层内配1mm镀锌钢丝网,每块980x980mm,网孔25~30mm;②10mm厚低标号砂浆隔离层;③、干铺聚酯纤维无纺布一层(200g/㎡);④、防水层(2F1):3+3高聚物改性沥青防水卷材,基层处理剂一道;⑤20厚1:3水泥砂浆找平层;⑥80mm厚挤塑聚苯板(带表皮)保温板;⑦、最薄处30mm厚LC5.0轻集料混凝土找2%坡;⑧现浇钢筋混凝土楼板。
5.2、水泥砂浆保护层不上人平屋面做法(钢结构太空板屋面),由上到下依次为:①20厚1:3水泥砂浆面层(每1m见方设分格缝,缝宽10mm,,缝内填粗砂,水泥砂浆保护层内配1mm镀锌钢丝网,每块980x980mm,网孔25~30mm;②10mm厚低标号砂浆隔离层;③、、干铺聚酯纤维无纺布一层(200g/㎡);④、防水层(2F1):3+3高聚物改性沥青防水卷材,基层处理剂一道;⑤20厚1:3水泥砂浆找平层;⑥50mm厚挤塑聚苯板(带表皮)保温板;⑦、最薄处30mm厚LC5.0轻集料混凝土找2%坡;⑧轻型太空板屋面板,表面清扫干净,板缝整理填平。
5.3、挂瓦坡屋面做法,由上到下依次为:①、块瓦;②、钢挂瓦条L30X4,间距依水泥瓦品种定;③、钢顺水条-25X5,固定用∅3.5长40水泥钉@600:④、35厚C20细石混凝土持钉层,内配4mm@100X100钢筋网,与屋面板预埋∅10钢筋头绑牢;⑤、满铺0.4厚聚乙烯膜一层;⑥、防水层:1.5mm厚聚合物水泥基防水涂膜,基层处理剂一道;⑦、20mm厚1:2水泥砂浆找平层一道;⑧、、钢筋混凝土屋面板,板内预埋锚筋10mm钢筋@900X900m,伸入持钉层25mm。
5.4、挂瓦坡屋面做法(钢结构太空板屋面),由上到下依次为:①、块瓦;②、钢挂瓦条L30X4,间距依水泥瓦品种定;③、钢顺水条-25X5,固定用∅3.5长40水泥钉@600;④、35厚C20细石混凝土持钉层,内配4mm@100X100钢筋网,与屋面板预埋∅10钢筋头绑牢;⑤、满铺0.4厚聚乙烯膜一层;⑥、防水层:1.5mm厚聚合物水泥基防水涂膜,基层处理剂一道;⑦、20mm厚1:2水泥砂浆找平层一道;⑧、轻型太空板屋面板,预埋锚筋10mm钢筋@900X900m,伸入持钉层25mm。
5.5、铺面砖保护层上人屋面,由上到下依次为:①、10mm厚防滑面砖,干水泥擦缝;②、10mm厚低标号砂浆隔离层;③、干铺聚酯纤维无纺布一层(200g/㎡);④、防水层(2F1):3+3高聚物改性沥青防水卷材,基层处理剂一道;⑤20厚1:3水泥砂浆找平层;⑥最薄处20mm厚LC5.0轻集料混凝土找1%坡;⑦、40mm厚挤塑聚苯板(带表皮)保温板;⑧现浇钢筋混凝土楼板。
5.6、铺面砖保护层上人屋面(用于大堂露台),由上到下依次为:①、10mm 厚防滑面砖,干水泥擦缝;②、10mm厚低标号砂浆隔离层;③、干铺聚酯纤维无纺布一层(200g/㎡);④、防水层(2F1):3+3高聚物改性沥青防水卷材,基层处理剂一道;⑤20厚1:3水泥砂浆找平层;⑥最薄处20mm厚LC5.0轻集料混凝土找1%坡;⑦、80mm厚挤塑聚苯板(带表皮)保温板;⑧现浇钢筋混凝土楼板。
四、屋面工程施工1.施工部署(一)施工进度计划客房1:2016年7月30日——2016年9月30日客房2:2016年8月2日——2016年10月1日裙1区:2016年7月31日——2016年9月30日裙2区:2016年7月27日——2016年9月26日裙3区:2016年7月31日——2016年9月30日(二)施工组织(1)劳动力安排本屋面工程的找坡保温层、找平层由主体施工队伍施工。
防水层选择有资质的分包施工队伍。
(2)垂直运输所有材料利用外用电梯进行垂直运输,根据工期要求,视进度情况,必要时采用人工倒运。
2.施工准备(一)现场材料准备(1)轻集料混凝土:搅拌站定制轻集料混凝土。
(2)防水材料:2层3厚SBS防水卷材。
其质量是保证防水成功的关键所在,对防水材料一定严格把关,所使用的材料必须符合要求,进场时具备材料出厂合格证、检测报告、使用说明书,材料分批进入现场后,及时报验,按规定进行现场抽查复试,待复试合格且完成材料报验后方可使用。
(3)面层材料:20厚1:3水泥砂浆面层(每1m见方设分格缝,缝宽10mm,,缝内填粗砂,水泥砂浆保护层内配1mm镀锌钢丝网,每块980x980mm,网孔25~30mm;(4)80mm厚挤塑聚苯板(带表皮)保温板、40mm厚挤塑聚苯板(带表皮)保温板、50mm厚挤塑聚苯板(带表皮)保温板。
(4)块瓦;②、木防腐挂瓦条L30X30,间距依水泥瓦品种定;③、顺水条30X30,固定用∅3.5长60膨胀螺丝@600。
(二)机具准备(1)2.2 主要施工机具:小型平板振动器、平锹、手推车、木杠、铁抹子、木抹子、笤帚、搅拌器。
(2)热熔工具:喷枪、喷灯及配套燃料汽油、煤气。
(3)配套工具:分包自备。
(4)消防器材:干粉灭火器、砂袋、水等。
3.施工要点各道工序的基底必须清理干净,不得有任何杂物,基层符合要求、经验收后进行下道工序。
屋顶楼层与空调机房墙体相接处的阴角、穿屋面管道根部抹成八字角,所有阳角抹成圆角。
雨水口管道根部做凹槽,太空板与混凝土交界处节点处理,屋面瓦阴阳角处理、老虎窗节点位置。
(一)屋面找坡保温层(1)要求屋面结构施工完毕,并办理完验收手续。
找坡材料必须严格按坡度拉线贴饼保证屋面坡度,测定设置标高控制点(3m/点),最薄处不得小于30mm。
(2)屋面清理干净,保持干燥、穿屋顶的管道根部,用细石砼填塞密实,作好转角处理,将管道根部固定,雨水口等处堵严,防止杂物落入;屋面结构层中各种设施基础、预埋管件等安装完毕并验收合格。
(3)各种高差,标高控制点,控制线经测定管沟,排水沟测定完毕,并验收合格。
(4)施工前屋面表面应平整,无蜂窝、麻面、鼓包、剥落、裂缝等现象,模板板缝用砂轮打磨,局部不平应抹成顺坡。
(5)轻集料混凝土塌落度控制在150±20mm。
(6)对作业面进行分格,设置施工缝,以一个作业班施工量确定,根据施工厚度分层浇筑,一次浇筑厚度不宜大于400mm。
(7)表层施工时,用3~5m长尺杆刮平。
(8)施工完毕,24h内不宜上人或车辆(包括手推车),施工温度低时,时间可延长。
(二)屋面防水层(1)检查防水基层,应达到验收规范的要求,办好隐检报验手续。
防水基层表面必须干燥,含水率小于9%,简易测试方法:用1m见方的卷材铺在平坦的找平层表面,4h后揭开检查卷材和被覆盖的找平层表面:找平层上均无水印才可进行防水施工。
(2)找平层必须压光平整,不得积水。
管道根部,墙根部要符合设计要求及施工规范规定。
找平层要留置分格缝。
(3)屋面防水层铺贴、涂刷要与基层粘结牢固,搭接宽度、搭接方向符合要求。
(三)细部节点做法:1.细部做法(1)檐口部位、平屋面与机房间墙面相交部位的防水卷材上卷高度不低于250mm,在混凝土墙体上留设凹槽,在凹槽上部设挑檐,挑檐出墙面80mm,防水卷材收头于凹槽下,挑檐口下端用水泥砂浆抹处鹰嘴和滴水槽。
