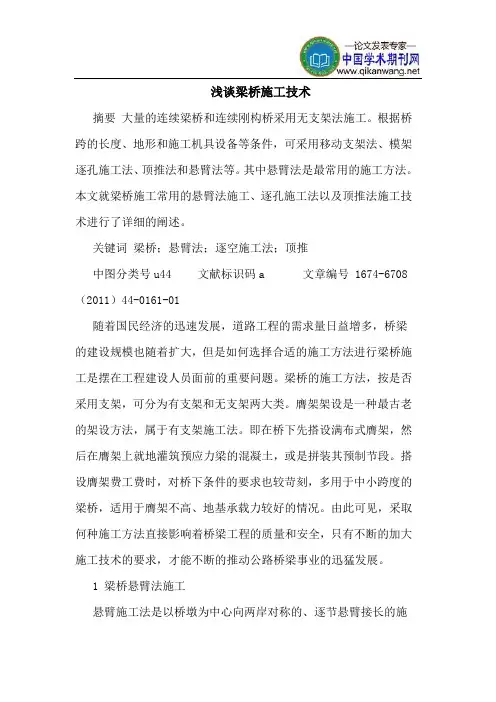

浅谈梁桥施工技术摘要大量的连续梁桥和连续刚构桥采用无支架法施工。
根据桥跨的长度、地形和施工机具设备等条件,可采用移动支架法、模架逐孔施工法、顶推法和悬臂法等。
其中悬臂法是最常用的施工方法。
本文就梁桥施工常用的悬臂法施工、逐孔施工法以及顶推法施工技术进行了详细的阐述。
关键词梁桥;悬臂法;逐空施工法;顶推中图分类号u44 文献标识码a 文章编号 1674-6708(2011)44-0161-01随着国民经济的迅速发展,道路工程的需求量日益增多,桥梁的建设规模也随着扩大,但是如何选择合适的施工方法进行梁桥施工是摆在工程建设人员面前的重要问题。
梁桥的施工方法,按是否采用支架,可分为有支架和无支架两大类。
膺架架设是一种最古老的架设方法,属于有支架施工法。
即在桥下先搭设满布式膺架,然后在膺架上就地灌筑预应力梁的混凝土,或是拼装其预制节段。
搭设膺架费工费时,对桥下条件的要求也较苛刻,多用于中小跨度的梁桥,适用于膺架不高、地基承载力较好的情况。
由此可见,采取何种施工方法直接影响着桥梁工程的质量和安全,只有不断的加大施工技术的要求,才能不断的推动公路桥梁事业的迅猛发展。
1 梁桥悬臂法施工悬臂施工法是以桥墩为中心向两岸对称的、逐节悬臂接长的施工方法。
修建过程中,不需要繁重费工的支架工程,不影响桥下航行,梁的跨度也可做得较大。
预应力砼桥梁采用悬臂施工法,是从钢桥悬臂拼装法发展而来的。
现代的悬臂施工法,最早主要用于修建预应力砼t型刚构桥,后又被推广应用于修建预应力砼悬臂梁桥、连续梁桥、斜拉桥和拱桥等。
根据资料统计,国内外1952年以来100m以上大跨径混凝土桥梁中,采用悬臂灌筑施工者占80%左右,采用悬臂拼装者占7%左右。
悬臂灌筑法又称挂篮法。
在墩柱两侧常采用托架支撑,灌筑一定长度的梁段,称为起步长度。
以此节段为起点,通过挂篮的前移,对称地向两侧跨中逐段灌筑混凝土,并施加预应力,如此循环作业,每个节段一般2m~6m。
我国已建成的大跨度预应力混凝土连续体系桥梁,大多数都采用这种方法施工。
桥梁顶推施工工艺及方法1、工艺流程:顶推法施工框图2、操作要点:2.1预制场地2.1.1预制场地是预制箱梁和顶推过渡的场地,预制场的场地包括主梁节段的浇制平台和模板、钢筋、力筋的加工场地,混凝土搅拌机以及砂、石、水泥的堆放和运输路线用地。
预制场一般应设在桥台后面的引道上,当为多联顶推时,为加速施工进度,可在桥两端设制场地,从两端相对顶推。
2.1.2预制场地长度应考虑梁段悬出时反压段的长度、梁段底板与腹(顶)板预制长度、导梁拼装长度和机具设备材料进入预制作业线的长度;预制场地的宽度应考虑梁段两侧施工作业的需要。
2.1.3预制场地上空宜搭设固定或活动的作业棚,使梁段预制作业不受天气影响,并便于混凝土养护。
2.2预制节段2.2.1节段的预制对桥梁施工质量和施工速度起决定作用。
由于预制工作固定在一个位置上进行周期性生产,所以完全可以依照工厂预制桥梁的条件设临时厂房、吊车,使施工不受气候影响,减轻劳动强度,提高工效。
2.2.2预制梁段时,应注意:1.严格控制预制梁段的截面尺寸、底面平整度和梁段部的垂直度;2.严格控制钢筋、预应力钢材的孔道位置、预埋件位置和混凝土浇筑质量;3.配制混凝土在必要时可使用早强水泥或掺入早强减水剂,并采用蒸汽养护,以提高早期强度,缩短顶推周期。
2.3梁段施加预应力2.2.1梁段预应力钢材的布置、张拉次序、临时束的拆除次序等,应严格按照设计规定执行。
2.2.2在桥梁顶推就位后需要拆除的临时预应力钢材,张拉后不应灌浆,锚具外露多余预应力钢材不必切除。
2.2.3梁段间需连接的永久预应力钢材,应在两梁段间留出适当空间,用预应力钢材连接,张拉后用混凝土填塞。
2.4导梁和临时墩顶推过程中,结构体系在不断地变化,因此对每个截面来说,正负弯矩交叉出现。
通过计算得知,顶推施工的弯矩包络图是由小到大呈阶梯形,它与连续梁使用状态的弯矩包络图相差较大,为减小施工的内力,扩大顶推施工的使用范围,同时也从安全施工和方便施工出发,在施工过程中使用一些临时设施,如导梁、临时墩等。

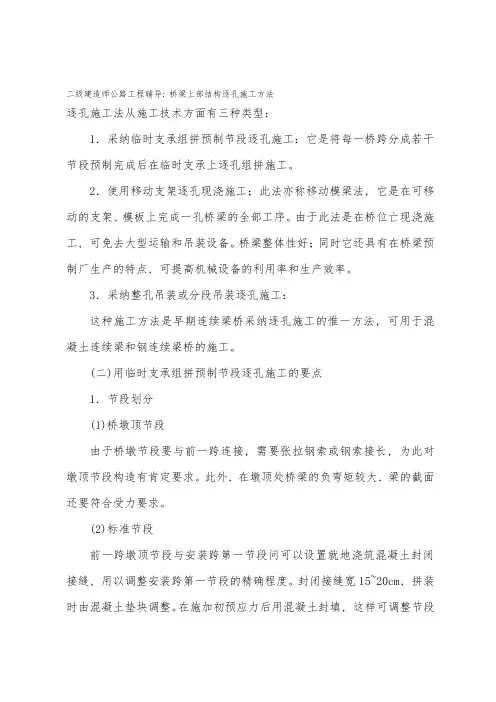

二级建造师公路工程辅导: 桥梁上部结构逐孔施工方法逐孔施工法从施工技术方面有三种类型:1.采纳临时支承组拼预制节段逐孔施工:它是将每一桥跨分成若干节段预制完成后在临时支承上逐孔组拼施工。
2.使用移动支架逐孔现浇施工;此法亦称移动模梁法, 它是在可移动的支架、模板上完成一孔桥梁的全部工序。
由于此法是在桥位亡现浇施工, 可免去大型运输和吊装设备。
桥梁整体性好;同时它还具有在桥梁预制厂生产的特点, 可提高机械设备的利用率和生产效率。
3.采纳整孔吊装或分段吊装逐孔施工:这种施工方法是早期连续梁桥采纳逐孔施工的惟一方法, 可用于混凝土连续梁和钢连续梁桥的施工。
(二)用临时支承组拼预制节段逐孔施工的要点1.节段划分(1)桥墩顶节段由于桥墩节段要与前一跨连接, 需要张拉钢索或钢索接长, 为此对墩顶节段构造有肯定要求。
此外.在墩顶处桥梁的负弯矩较大.梁的截面还要符合受力要求。
(2)标准节段前一跨墩顶节段与安装跨第一节段问可以设置就地浇筑混凝土封闭接缝, 用以调整安装跨第一节段的精确程度。
封闭接缝宽15~20cm, 拼装时由混凝土垫块调整。
在施加初预应力后用混凝土封填, 这样可调整节段拼装和节段预制的误差。
2.支承梁(1)钢桁架导梁:钢梁应设置预拱度, 要求当每跨箱梁节段全部组拼之后, 钢导梁上弦应符合桥梁纵断面标高要求。
同时还需预备一些附加垫片, 用于临时调整标高。
(2)下挂式高架钢桁架:在节段组拼过程中, 架桥机前臂必定下挠, 安装桥跨第一块中间节段的挠度倾角调整足该跨架安设的关键, 因此要求当一跨节段全部由架桥机空中吊起后, 第一个中间节段与墩上:节段的接触面应全部吻合。
(三)用移动支架逐孔现浇施工(移动模架法)当桥墩较高, 桥跨较长或桥下净空受到约束时, 可以采纳非落地支承的移动模架逐孔现浇施工, 称为移动模架法,1.施工过程的上要工序:侧模安装就位、安装底模、支座安装、预拱度设置与模板调整、绑扎底板及腹板钢筋, 预应力系统安装、内模就位、顶板钢筋绑扎、箱梁混凝土浇筑、内模脱模、施加预应力, 管道压浆、落模、拆底模及滑模纵移。
桥梁施工方法的分类桥梁作为道路交通的重要组成部分,其施工方法多种多样。
不同的施工方法适用于不同的桥梁类型、地理环境和工程要求。
下面我们就来详细了解一下桥梁施工方法的主要分类。
一、支架现浇法支架现浇法是一种较为传统且常见的施工方法。
在这种方法中,首先需要在桥位处搭建支架,支架通常由钢材、木材或者混凝土构件等组成,以提供一个稳定的工作平台。
然后在支架上铺设模板,绑扎钢筋,浇筑混凝土,待混凝土达到一定强度后拆除模板和支架。
这种方法的优点是施工过程简单直观,质量容易控制,尤其适用于中小跨度的桥梁。
但它也存在一些明显的缺点,比如需要大量的支架材料,施工周期较长,对于桥下空间的占用较大,会影响桥下的交通和通航。
二、预制安装法预制安装法是将桥梁的构件在预制场预先制作好,然后运输到桥位处进行安装。
预制构件可以是梁体、板体、墩柱等。
预制构件的制作通常在工厂化的环境中进行,能够保证构件的质量和尺寸精度。
运输到现场后,可以通过起重机、架桥机等设备进行安装。
这种方法的优点是施工速度快,对现场的干扰较小,质量易于保证。
但预制构件的运输和安装需要大型设备,且对于构件的尺寸和重量有一定限制。
三、悬臂施工法悬臂施工法适用于大跨度连续梁桥、刚构桥等。
这种方法不需要搭建大量的支架,而是从桥墩两侧对称或不对称地逐段向跨中悬臂浇筑或拼装混凝土梁体。
悬臂浇筑法是通过挂篮在桥墩两侧对称浇筑混凝土,挂篮可以沿着已浇筑的梁段向前移动。
悬臂拼装法则是将预制好的梁段在桥墩两侧对称拼装。
悬臂施工法能够充分利用预应力技术,提高桥梁的跨越能力,但施工过程中的结构稳定性和变形控制要求较高。
四、顶推施工法顶推施工法是在桥台后的预制场预制梁体,通过水平千斤顶将梁体逐段向前顶推,使其就位。
顶推施工法的优点是施工场地较小,对桥下交通影响不大。
但顶推施工通常适用于等截面的直线桥梁,对于曲线桥梁和变截面桥梁的适应性较差。
五、转体施工法转体施工法是将桥梁结构在非设计轴线位置制作(浇筑或拼装)成形后,通过转体就位的一种施工方法。
常见桥梁施工工艺主要包括以下几种:1. 支架现浇法:- 在桥位处设置临时支架,然后在支架上逐段浇筑混凝土梁体。
首先进行下部结构(如桩基、承台和墩身)的施工,接着绑扎钢筋、安装模板并灌注混凝土形成梁或板。
这种方式适用于中小跨径桥梁及地基条件较好的场合。
2. 悬臂施工法:- 通过在桥墩两侧分别设立施工工作面,分节段浇筑混凝土梁体,并逐渐向前延伸直至合拢。
分为单悬臂施工和双悬臂施工两种方式,常用于大跨径连续梁桥和斜拉桥等。
3. 转体施工法:- 预先在桥位旁边制作好完整的梁体结构,利用特殊的转体装置,在预定位置旋转梁体使之跨越障碍物后与已建部分对接。
这种方法适用于跨越繁忙交通线或深沟谷的桥梁建设。
4. 顶推施工法:- 将预制好的梁段从一端逐步向前推进至设计位置,其间采用滑动支撑系统传递荷载。
此方法适用于连续梁桥且受现场环境限制不能采用大型吊装设备时。
5. 移动模架逐孔施工法:- 利用可以沿着桥梁纵向移动的大型模架,每次在一个梁跨内完成混凝土梁的浇筑,完成后模架前移至下一个梁跨继续施工。
这种方法适用于连续梁或多跨简支梁桥。
6. 预制安装法:- 在工厂或施工现场预制梁段,然后运输到桥位进行起吊安装,包括预应力混凝土T梁、箱梁等。
这种工艺适合于标准化程度高、批量生产的大中型桥梁构件。
7. 浮吊吊装法:- 对于大跨度的桥梁,尤其是跨海大桥或水上作业条件允许的情况下,可以通过大型浮吊将预制梁段直接吊装到位。
8. 沉井基础施工:- 在深水或者软土层中,使用沉井技术作为桥梁基础的施工方法,确保桥梁结构稳定。
以上每种施工工艺都会根据具体的工程地质条件、桥梁类型、跨径大小以及周边环境等因素综合考虑选择最合适的方案。
同时,整个施工过程中还需配合桥面板系统的建造,包括防撞护栏、路缘石、桥面铺装和伸缩缝的施工等。

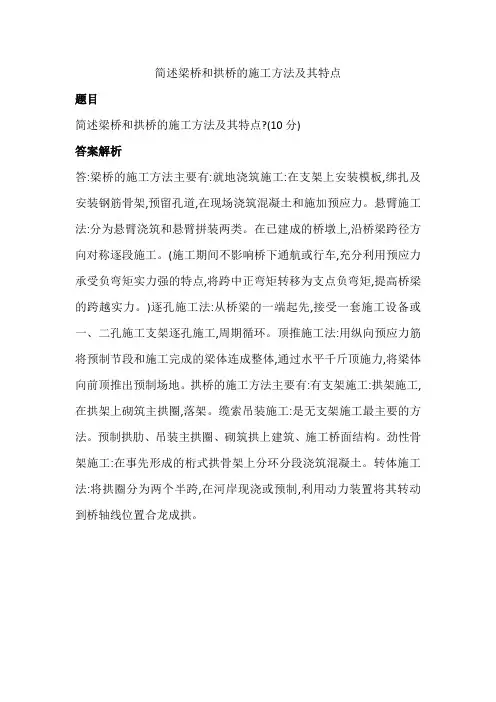

简述梁桥和拱桥的施工方法及其特点
题目
简述梁桥和拱桥的施工方法及其特点?(10分)
答案解析
答:梁桥的施工方法主要有:就地浇筑施工:在支架上安装模板,绑扎及安装钢筋骨架,预留孔道,在现场浇筑混凝土和施加预应力。
悬臂施工法:分为悬臂浇筑和悬臂拼装两类。
在已建成的桥墩上,沿桥梁跨径方向对称逐段施工。
(施工期间不影响桥下通航或行车,充分利用预应力承受负弯矩实力强的特点,将跨中正弯矩转移为支点负弯矩,提高桥梁的跨越实力。
)逐孔施工法:从桥梁的一端起先,接受一套施工设备或一、二孔施工支架逐孔施工,周期循环。
顶推施工法:用纵向预应力筋将预制节段和施工完成的梁体连成整体,通过水平千斤顶施力,将梁体向前顶推出预制场地。
拱桥的施工方法主要有:有支架施工:拱架施工,在拱架上砌筑主拱圈,落架。
缆索吊装施工:是无支架施工最主要的方法。
预制拱肋、吊装主拱圈、砌筑拱上建筑、施工桥面结构。
劲性骨架施工:在事先形成的桁式拱骨架上分环分段浇筑混凝土。
转体施工法:将拱圈分为两个半跨,在河岸现浇或预制,利用动力装置将其转动到桥轴线位置合龙成拱。
顶推法桥梁施工工艺流程“哎呀,你知道吗,那座桥建起来可不容易啊!”这是我常常听到工程师李师傅说的话。
记得有一次,我跟着李师傅他们去施工现场,那是一个阳光灿烂的日子,但施工现场的气氛却格外紧张而忙碌。
巨大的桥梁主体已经初见雏形,工人们在各自的岗位上忙碌着。
“小李啊,这顶推法桥梁施工可是个精细活啊!”李师傅一边看着图纸,一边对我说。
“师傅,那到底是怎么个流程呀?”我好奇地问。
李师傅笑了笑,开始给我详细讲解起来:“首先啊,得做好准备工作,就像打仗前要准备好武器一样。
要把滑道啊、千斤顶啊这些东西都准备好。
然后呢,把梁段在预制场预制好,这就好比是打造好一块块坚固的积木。
接着,通过千斤顶的力量,慢慢地把梁段往前推,一点一点地,就像蚂蚁搬家一样,嘿,可别小看这蚂蚁搬家,这可是技术活!在推的过程中,要时刻注意各种参数,保证安全和质量。
”我听得入了迷,忍不住说:“哇,这么复杂啊!”旁边的王师傅也插话道:“可不是嘛,这中间要是出一点差错,那可不得了!”“对啊,所以我们得打起十二分的精神!”李师傅严肃地说。
随着工程的推进,遇到了一些小问题。
有一次,梁段在顶推过程中好像有点不太顺畅。
大家都紧张起来,李师傅皱着眉头说:“赶紧检查一下,到底是哪里出了问题!”经过一番排查,原来是有个地方的滑道有点卡顿。
工人们赶紧进行调整和修复,李师傅在旁边不停地叮嘱:“小心点,别着急,一定要弄好!”终于,问题解决了,梁段又顺利地向前推进了。
大家都松了一口气,李师傅笑着说:“看吧,遇到问题不要怕,咱们齐心协力总能解决!”经过漫长的施工过程,这座桥终于顺利完工了。
看着那雄伟的桥梁,我心中充满了感慨。
这不就像我们的人生吗?虽然会遇到各种困难和挑战,但只要我们一步一个脚印,像顶推法施工那样坚持不懈,就一定能走向成功的彼岸!这顶推法桥梁施工,可真是一门了不起的技术啊!。
桥梁顶推法施工桥梁工程是建设过程中极其重要的一部分,而桥梁顶推法施工则是桥梁工程中不可或缺的一个环节。
顶推法,也称为顶进法,是一种在桥头引道和桥台之间设置一条临时路堤,并利用千斤顶和前支撑梁将梁体向前推进的方法。
下面将详细介绍桥梁顶推法施工的步骤和注意事项。
一、施工前准备在进行桥梁顶推法施工前,需要进行充分的施工前准备。
要确保施工现场的安全和清洁,设置相应的安全标志和警示牌。
要对施工人员进行技术交底,确保他们了解施工方案和操作规程。
还要对施工设备和材料进行检查和测试,确保其正常运转和符合工程要求。
二、支撑安装和滑道制作在顶推法施工中,支撑安装和滑道制作是关键的环节。
支撑安装要牢固稳定,滑道制作要平滑且具有一定的耐磨性。
在支撑安装时,要确保支撑的位置和角度符合设计要求,同时要进行必要的加固处理。
在滑道制作时,要选用合适的材料并进行表面处理,以确保滑道的平滑度和耐磨性。
三、梁体就位和支撑加固在顶推法中,梁体就位和支撑加固是至关重要的环节。
梁体就位时要确保梁体的位置和方向正确无误,同时要使用千斤顶等设备将梁体调整到正确的位置。
支撑加固要针对不同的梁体类型和跨度进行设计,确保梁体在支撑的作用下不会发生移位或下沉现象。
四、顶推施工和维护在顶推施工过程中,要控制好顶推的方向和速度,同时要随时监测施工现场的安全状况。
当遇到问题时,要及时停止施工并进行处理。
在顶推完成后,要进行必要的维护和保养工作,包括清理施工现场、检查梁体状态等。
还要进行必要的验收工作,确保工程质量和安全符合要求。
五、总结与展望桥梁顶推法施工是一种高效、安全的桥梁施工方法,适用于多种桥梁类型和跨度。
通过合理的施工前准备、支撑安装和滑道制作、梁体就位和支撑加固以及顶推施工和维护等环节,可以确保桥梁顶推法施工的高质量和高效率。
随着技术的发展和进步,相信未来的桥梁顶推法施工将会更加智能化、自动化和高性能化。
桥梁顶推施工技术桥梁顶推施工技术是一种高效、先进的桥梁施工方法,适用于跨越河流、道路和其他障碍物的桥梁建设。
