端头支护工岗位作业指导书编制单位:采煤事业部目录(一)岗位责任(二)岗位操作规程(三)岗位工作流程(四)作业标准(五)岗位风险辨识及控制措施(六)常见事故及排除(七)本岗位事故案例端头支护工岗位作业指导书(一)岗位责任1、端头支护工必须认真执行三大规程的有关规定。
并对本范围的安全工作负责,争创“精品岗位”。
2、开工前认真检查工作地点的安全措施,如有隐患应及时处理并汇报,工作中严格执行敲帮问顶制度。
3、打好临时支护,先支后撤,严格按安全措施进行工作,并做好自主保安。
4、替棚范围符合措施要求,保质保量完成任务,并负责替棚段的文明生产,出口维护,端头放顶工作。
(二)岗位操作规程1、备好所使用的液压枪、手把等工具。
2、安设好液压枪,检查液压管路是否完好后,送上高压液。
3、检查顶板、上作面端头三角区情况,发现问题及时处理。
4、随工作面推移,在顶移运输机前,将三对板肖插到位,把煤壁侧妨碍运输机推移的单体撤下,推移过运输机后,及时在后方补打单体,并将安全出口改好。
5、板肖必须成对,用细钢丝绳连接,扁肖插在顶梁铰接处,圆肖插在顶梁圆孔内。
6、所有单体液压支柱上端卡爪必须卡在铰接梁的槽内,并用单体卡链或14#铁丝与梁拴牢。
7、向前延长超前支护时,必须在单体柱头、柱根处挂线,保证单体成排,左右误差不超过士 100m。
8、单体下柱鞋必须放正、放平,链条将柱鞋绳与单体手把栓牢。
9、超前支护范围内所有不用的单体、铰接梁、柱鞋或其它物件全部运到外部码放整齐。
10、搞好施工范围内的文明生产。
11、现场交接班,认真评估。
(三)端头支护工工作流程检查作业地点周围顶帮支护情况----准备好工具----检查单体、顶梁完好情况----清理好退路----开始放顶----物料分类码放整齐----收拾好工具收工(四)作业标准1、班前准备执行《通用标准》的有关要求。
2、接班(1 )进入接班地点端头支护工分别自运输巷、运料巷进入工作面指定的接班地点。

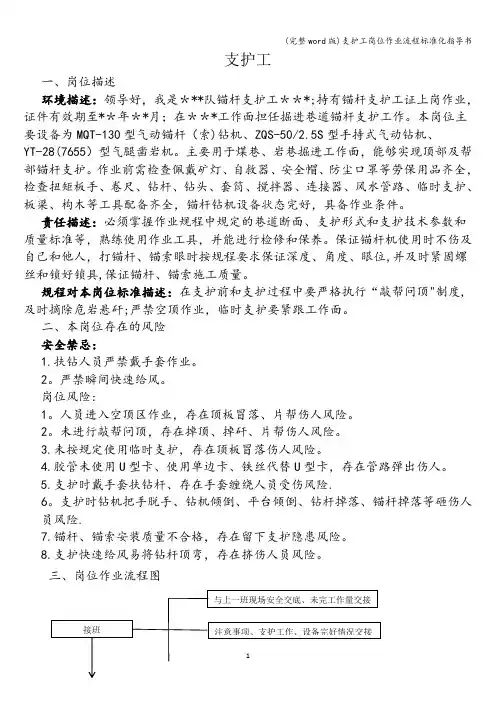

支护工一、岗位描述环境描述:领导好,我是***队锚杆支护工***;持有锚杆支护工证上岗作业,证件有效期至**年**月;在***工作面担任掘进巷道锚杆支护工作。
本岗位主要设备为MQT-130型气动锚杆(索)钻机、ZQS-50/2.5S型手持式气动钻机、YT-28(7655)型气腿凿岩机。
主要用于煤巷、岩巷掘进工作面,能够实现顶部及帮部锚杆支护。
作业前需检查佩戴矿灯、自救器、安全帽、防尘口罩等劳保用品齐全,检查扭矩板手、卷尺、钻杆、钻头、套筒、搅拌器、连接器、风水管路、临时支护、板梁、构木等工具配备齐全,锚杆钻机设备状态完好,具备作业条件。
责任描述:必须掌握作业规程中规定的巷道断面、支护形式和支护技术参数和质量标准等,熟练使用作业工具,并能进行检修和保养。
保证锚杆机使用时不伤及自己和他人,打锚杆、锚索眼时按规程要求保证深度、角度、眼位,并及时紧固螺丝和锁好锁具,保证锚杆、锚索施工质量。
规程对本岗位标准描述:在支护前和支护过程中要严格执行“敲帮问顶"制度,及时摘除危岩悬矸;严禁空顶作业,临时支护要紧跟工作面。
二、本岗位存在的风险安全禁忌:1.扶钻人员严禁戴手套作业。
2。
严禁瞬间快速给风。
岗位风险:1。
人员进入空顶区作业,存在顶板冒落、片帮伤人风险。
2。
未进行敲帮问顶,存在掉顶、掉矸、片帮伤人风险。
3.未按规定使用临时支护,存在顶板冒落伤人风险。
4.胶管未使用U型卡、使用单边卡、铁丝代替U型卡,存在管路弹出伤人。
5.支护时戴手套扶钻杆、存在手套缠绕人员受伤风险.6。
支护时钻机把手脱手、钻机倾倒、平台倾倒、钻杆掉落、锚杆掉落等砸伤人员风险.7.锚杆、锚索安装质量不合格,存在留下支护隐患风险。
8.支护快速给风易将钻杆顶弯,存在挤伤人员风险。
三、岗位作业流程图四、岗位作业流程表五、应知应会1.锚杆扭矩锚固力:锚杆扭矩不小于280N·m,锚固力不小于127KN。
2.锚索预紧力:不低于200kN(30MPa).3。
洞口段施工作业指导书1、洞口边仰坡及截水沟施工:洞口截水沟结合地形条件选择地面植被破坏小、排水畅通的地方进行设置。
截水沟开挖采用人工配合风镐进行,水沟浆砌片石采用挤浆法人工进行砌筑。
洞口边仰坡按设计坡度,人工配合挖掘机,自上而下分层进行开挖,随挖随刷一次到位, 局部大孤石采用松动爆破。
2、边仰坡防护:自上而下随挖随喷分层进行,并设置Φ22砂浆锚杆,锚杆长度1.5m,间距1.2m梅花布置;并挂钢筋网,钢筋直径φ8,网格间距20×20cm;喷射混凝土强度等级C20,厚度10cm。
3、洞口长管棚施工①长管棚超前支护刚度大,可承受土体的垂直和侧向压力,长管棚超前预支护具有棚架、锚固、固结地层的三种功能,它将部分荷载有效地吸收和传递到已封闭的支护结构上。
在软弱松散不良地质地带,通过长管棚注浆补充固结土体,增强隧道上方土体的稳定性,保证隧道进洞安全,满足围岩开挖稳定的要求。
②洞口长管棚设计参数隧道进、出口两端均采用长20m的长管棚,长管棚采用φ108×5的无缝钢管,长管棚施工示意图隧道超前管棚施工示意图入土深度18.5m ,由3m 、5m 两种长度管节由丝扣连接组成,丝扣搭接长度15cm 。
长管棚环向间距33.3cm ,在开挖轮廓线外25cm 处,拱部140°范围布置。
外插角1°, 与隧道中线方向一致。
施工采用地质钻水平钻孔,风钻配合顶入,注浆泵注浆。
隧道必须在管棚施工以后才能进洞开挖。
③ 长管棚施工工艺 管棚加工浆液制作隧道开挖注 浆打入管棚钻孔与清孔钻机就位搭设工作平台套拱施工劳材机准备测量放线地质调查④ 长管棚施工注浆工艺流程图长管棚施工注浆工艺流程图⑤长管棚施工方法根据管棚常规施工的过程,可以分为以下几个步骤:制作导向架(套拱)顶管封口注浆。
A 导向架(套拱)导向架的作用是保证钻孔方向的正确,使其孔向不发生偏斜,要求自身要有足够的强度和刚度,可用型钢或混凝土制作而成。
边坡喷锚支护施工作业指导书【边坡喷锚支护施工作业指导书】一、前言边坡喷锚支护工程是指对边坡进行支护,以增强其稳定性和抗滑性能的工程措施。
本作业指导书旨在指导施工人员进行边坡喷锚支护施工作业,确保施工质量,保障工程安全。
二、作业准备1. 施工前应组织施工人员进行技术交底,明确施工任务和安全措施;2. 进行施工现场勘察,了解边坡情况,确定施工方案;3. 准备施工所需的设备、工具和人员;4. 施工现场设置施工区域标识牌,确保施工区域的安全。
三、施工工序1. 边坡喷锚支护前的准备工作1.1 搭设施工平台,确保施工人员的安全;1.2 清理边坡表面的杂物和泥土,确保锚杆的质量和粘结度;1.3 根据需要,进行钻孔作业,设置锚杆孔位,孔径和孔深根据设计要求确认;1.4 清理孔内杂物,采取吹洗或抽吸的方式,确保孔内清洁;1.5 安装锚杆,按照设计要求将锚杆置于孔内,倒灌灰浆,确保灰浆填充均匀;1.6 等待灰浆凝固后,进行灌浆封闭孔口。
2. 边坡喷锚支护作业2.1 在锚杆端部预埋锚具,在设计要求的位置喷涂喷锚胶;2.2 根据设计要求,进行喷锚作业,喷锚应均匀覆盖边坡表面,并与锚杆连接牢固;2.3 喷涂后应及时进行检查,确保喷锚层与边坡表面的粘结牢固;2.4 喷锚完成后,注意对施工现场进行清理,清除施工平台和周围的杂物。
四、施工安全措施1. 所有参与施工人员应穿戴好个人防护装备,包括安全帽、安全鞋、安全带等;2. 施工现场应设置明显的安全警示标识,确保施工区域的安全;3. 施工前应进行充分的技术交底,确保施工人员清楚任务和安全要求;4. 施工现场应保持整洁,防止杂物影响施工质量和人员安全;5. 施工人员在高处作业时应系好安全带,并严格按照操作规程进行操作;6. 施工期间应密切关注气象预报,避免恶劣天气对施工造成影响。
五、质量管理要求1. 确保锚杆的安装位置、孔深、孔径符合设计要求;2. 锚杆灌浆应均匀填满孔内,确保与孔壁粘结牢固;3. 喷涂的喷锚胶应均匀覆盖边坡表面,并与锚杆连接牢固;4. 施工现场应保持整洁,杂物应及时清理,减少对施工质量的影响;5. 施工过程中应及时检查,发现问题及时处理,确保施工质量。

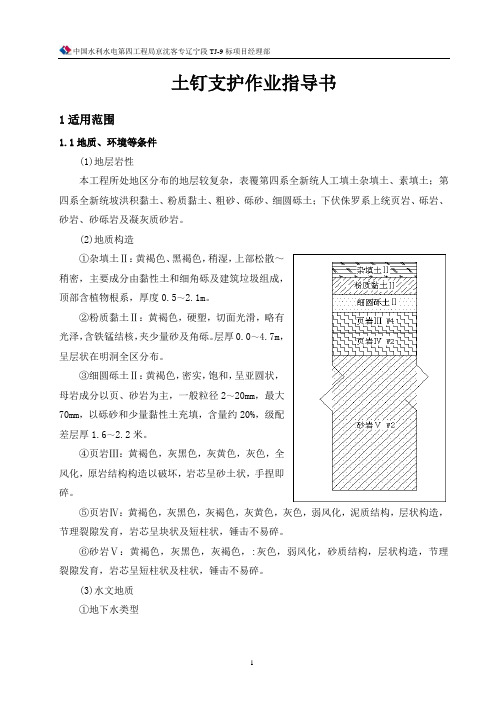

土钉支护作业指导书1适用范围1.1地质、环境等条件(1)地层岩性本工程所处地区分布的地层较复杂,表覆第四系全新统人工填土杂填土、素填土;第四系全新统坡洪积黏土、粉质黏土、粗砂、砾砂、细圆砾土;下伏侏罗系上统页岩、砾岩、砂岩、砂砾岩及凝灰质砂岩。
(2)地质构造①杂填土Ⅱ:黄褐色、黑褐色,稍湿,上部松散~稍密,主要成分由黏性土和细角砾及建筑垃圾组成,顶部含植物根系,厚度0.5~2.1m。
②粉质黏土Ⅱ:黄褐色,硬塑,切面光滑,略有光泽,含铁锰结核,夹少量砂及角砾。
层厚0.0~4.7m,呈层状在明洞全区分布。
③细圆砾土Ⅱ:黄褐色,密实,饱和,呈亚圆状,母岩成分以页、砂岩为主,一般粒径2~20mm,最大70mm,以砾砂和少量黏性土充填,含量约20%,级配差层厚1.6~2.2米。
④页岩Ⅲ:黄褐色,灰黑色,灰黄色,灰色,全风化,原岩结构构造以破坏,岩芯呈砂土状,手捏即碎。
⑤页岩Ⅳ:黄褐色,灰黑色,灰褐色,灰黄色,灰色,弱风化,泥质结构,层状构造,节理裂隙发育,岩芯呈块状及短柱状,锤击不易碎。
⑥砂岩Ⅴ:黄褐色,灰黑色,灰褐色,:灰色,弱风化,砂质结构,层状构造,节理裂隙发育,岩芯呈短柱状及柱状,锤击不易碎。
(3)水文地质①地下水类型明洞区域内地下水类型为第四系孔隙潜水及基岩裂隙水。
②地下水的补给、径流及排泄根据地质资料显示,本段地下水埋深2.4~5.0m,水位季节变幅1~6.0m,主要由大气降水及地下水径流补给,以蒸发和地下水径流为主要排泄方式。
明洞段落内小里程向大里程方向地势逐渐升高,且有线路左侧向线路右侧地势逐渐降低,因此地下水由大里程方向流向线路小里程方向,由线路左侧流向线路右侧。
③地下水的侵蚀性扣莫明洞地下水侵蚀性段落统计表④涌水量根据现场的试验可预测现场的涌水量为:扣莫明洞分段涌水量预测表(4)气象特征按对铁路工程影响的气候分区,本段属于严寒地区,明洞附近土壤标准冻结深度为1.4m,土壤最大冻结深度为1.4m。

支护工作业指引书1目本作业指引书用于指引支护工岗位对危害因素带来风险实行有效控制,以达到“不伤害自己、不伤害别人、不被别人伤害”目。
重要内容涉及:本岗位所从事重要作业、作业过程中风险控制办法和也许导致事故,以及突发事件应急行动知识等。
2合用范畴本作业指引书合用于支护工岗位各项作业。
3岗位描述一、自我状况描述:我是***公司**队端头支护工***,从事本岗位时间*年,我重要从事工种是端头支护工,职称为**级,证件有效期为**年*月*日。
我操作支柱和顶梁规格型号为***,重要任务是端头支护。
二、岗位责任描述:我岗位职责是:1、在队长和班组长领导下,负责当班两端头有效支护且符合质量原则化规定。
熟悉本岗位工作原则及操作顺序,并严格对照执行。
准时上下班,现场交接班;坚守岗位,不脱岗、串岗、睡岗,班中不干私活;对责任范畴内安全隐患及时排查,积极报告解决,并做好记录;保持工作面上、下出口畅通,平巷支护与端头支护间距符合规程规定,工作面上、下巷超前支护段要保证其长度、人行道宽度符合规定,支柱初撑力符合规程规定。
工作范畴内浮煤浮矸清理干净、无脏杂物,各类工具齐全、码放整洁。
与采煤工作面其她各工种搞好配合协作,努力完毕生产任务。
2、在作业过程中,保证精力充沛,杜绝疲劳上岗,严格按规程、办法及操作原则和程序施工,杜绝违章,保证安全。
搞好协同作业,互相提示安全,努力做好自保、互保、联保。
3、危险源应知:①使用专用工具敲帮问顶,清除悬矸危岩和松动煤帮。
②在运送巷作业时,回撤或支护顶梁时,必要先停止转载机,然后才可以作业,作业时要有专人观测顶板及围岩状况。
③发现大量支柱卸载或钻底严重、顶板来压显现或浮现台阶下沉现象等,必要及时发出警报,撤离所有人员。
④支护时,禁止使用失效和损坏支柱、顶梁和柱鞋。
⑤顶梁与顶板应平整接触。
若顶板不平或局部冒顶时,必要用木料垫实。
⑥禁止将支柱打在浮煤(矸)上。
⑦支柱必要支设牢固、防倒链要挂牢、支柱初撑力达到规定规定,禁止在支柱上打重楔,禁止给支柱带双柱帽。
一、编制目的支护是隧道施工的特殊工序之一,为了保证隧道开挖施工和衬砌施工的安全,满足设计和施工规范的要求,编制此作业指导书。
二、使用范围隧道支护作业的各分项工序。
三、支护作业主要项目喷射砼、锚杆、钢筋网、钢架(格栅钢架、型钢钢架)、超前小导管等。
四、各项目操作要点一)、喷射砼喷射砼采用湿喷工艺,在喷射前要清除开挖面和待喷面的松动岩块及拱脚、墙脚处的岩屑等杂物,还应设置有控制喷层厚度的标志,对遇有滴水出水的地点应将水流引导疏干后方可进行喷射工作。
分层喷射砼时,后一层喷射应在前一层砼终凝后进行,一次喷射的厚度拱部不超过10公分,边墙不超过15公分,喷射作业紧跟开挖作业面时,砼终凝到下一循环爆破作业间隔不得小于3小时。
喷层平均厚度要大于设计厚度,表面平整度的允许偏差为10cm;喷层表面要密实、平整,无裂缝、脱落、漏喷、露筋、空鼓和渗漏水,锚杆头钢筋无外露。
喷层作业时,喷头距受喷面的距离宜为1.5~2.0m。
采用钢筋网喷射砼时要符合下列要求:1、钢筋网在初喷一层砼后进行挂设;2、钢筋网与锚杆和其他固定装置连接牢固;3、开始喷射时,要减小喷头至受喷面的距离,并调整喷射角度,钢筋保护层厚度不小于3公分;4、喷射中若有脱落的岩块或砼被钢筋网架住时,要及时清除后再喷射。
采用钢架喷射砼时要符合下列要求1、钢架与围岩间的间隙必须用喷射砼充填密实;2、喷射砼顺序应从上而下对称进行,先喷射钢架与围岩间的空隙,后喷射钢架与钢架间的砼;3、钢架要全部被砼覆盖,其保护层厚度的得小于4cm。
在有水地段进行喷射混凝土作业时要采用下列措施1、对渗漏水要先进行处理,当渗漏水范围大时,设树枝状排水导管后在进行喷射;当漏水严重时,设计泄水孔,边排水边喷射;2、喷射时,要先从远离渗漏水处开始,逐渐向渗漏出逼近,将散水集中,安设导管,使水引出,再向导管逼近喷射;3、改变混凝土配合比,增加水泥用量,先喷干混合料,待其与渗水混合后,再逐渐加水喷射。
综合队支护作业指导书一、作业背景与目的:综合队支护作业是指在某一区域或某一任务的执行过程中,由综合队承担特定任务的支援工作。
其目的是保障任务的圆满完成,提高整体工作效率和战斗力。
二、组织指导:1. 综合队长负责对支护作业进行组织指导,确保整体协调和有序进行。
2. 综合队人员应按照任务需求和指挥要求,积极参与支护作业,服从指挥,提高配合度和执行力。
三、任务分工:1. 综合队支援工作分为多个方面,根据任务情况不同,可包括但不限于以下几类任务:a. 情报支援:综合队应及时搜集、传达各类情报,提供给任务执行人员,指导任务决策和行动。
b. 物资支援:综合队应负责及时调配、运输和分发各类物资,保障任务所需。
c. 后勤保障:综合队应设置后勤补给点,提供补给物资和维修保障,确保任务继续进行。
d. 医疗支援:综合队应配备一定的医疗人员和医疗设备,进行现场医疗救治工作。
e. 通信保障:综合队应负责设置和维护通信设备,保证任务中各方的通信畅通。
f. 气象保障:综合队应提供气象情报,对天气变化和影响进行预警和分析,指导任务执行。
2. 综合队支援任务根据具体情况可以进行适当变更和调整,但需保持与任务目标一致。
四、作业流程:1. 任务准备:a. 根据任务需求,制定综合队支援任务计划,明确任务目标和支援内容。
b. 综合队长负责组织综合队人员进行任务准备工作,包括人员、物资、装备等的调配与准备。
c. 针对不同支援任务,制定具体的工作流程和任务分工,明确责任和权限。
2. 任务执行:a. 综合队根据任务计划和指挥要求,按照任务分工和流程展开支援作业。
b. 综合队成员应密切配合,保持有效的沟通和协调,共同解决任务中出现的问题与困难。
c. 综合队成员应做好日常记录和汇报工作,保证任务执行过程的轨迹可追踪。
3. 任务评估:a. 任务完成后,综合队应对支援作业进行评估和总结,总结经验、查找不足。
b. 及时反馈有关单位的工作实效和意见建议,促进作业质量的不断提高。

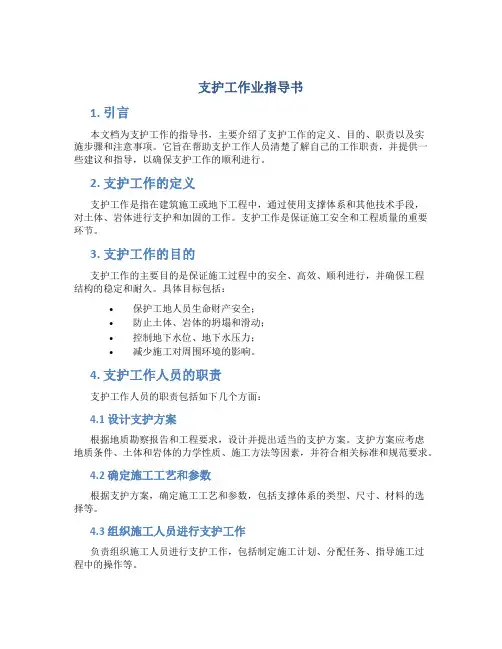

支护工作业指导书1. 引言本文档为支护工作的指导书,主要介绍了支护工作的定义、目的、职责以及实施步骤和注意事项。
它旨在帮助支护工作人员清楚了解自己的工作职责,并提供一些建议和指导,以确保支护工作的顺利进行。
2. 支护工作的定义支护工作是指在建筑施工或地下工程中,通过使用支撑体系和其他技术手段,对土体、岩体进行支护和加固的工作。
支护工作是保证施工安全和工程质量的重要环节。
3. 支护工作的目的支护工作的主要目的是保证施工过程中的安全、高效、顺利进行,并确保工程结构的稳定和耐久。
具体目标包括:•保护工地人员生命财产安全;•防止土体、岩体的坍塌和滑动;•控制地下水位、地下水压力;•减少施工对周围环境的影响。
4. 支护工作人员的职责支护工作人员的职责包括如下几个方面:4.1 设计支护方案根据地质勘察报告和工程要求,设计并提出适当的支护方案。
支护方案应考虑地质条件、土体和岩体的力学性质、施工方法等因素,并符合相关标准和规范要求。
4.2 确定施工工艺和参数根据支护方案,确定施工工艺和参数,包括支撑体系的类型、尺寸、材料的选择等。
4.3 组织施工人员进行支护工作负责组织施工人员进行支护工作,包括制定施工计划、分配任务、指导施工过程中的操作等。
4.4 监督施工过程监督支护工作的施工过程,确保施工按照设计方案和要求进行,及时处理和解决施工过程中的问题和难题。
4.5 质量检查和验收负责支护工程的质量检查和验收工作,确保工程达到设计要求和规范要求。
5. 支护工作的实施步骤支护工作的实施步骤如下:5.1 地质勘察和数据分析进行地质勘察,获取地质数据,并进行数据分析,了解地质条件和土体、岩体的力学特性。
5.2 设计支护方案根据地质数据和工程要求,设计支护方案,包括支撑体系、支撑材料、施工工艺等。
5.3 确定施工工艺和参数根据支护方案,确定施工工艺和参数,包括支撑体系的类型、尺寸、材料的选择等。
5.4 施工准备组织施工人员和设备进行施工准备工作,包括材料的采购和运输、设备的安装调试等。

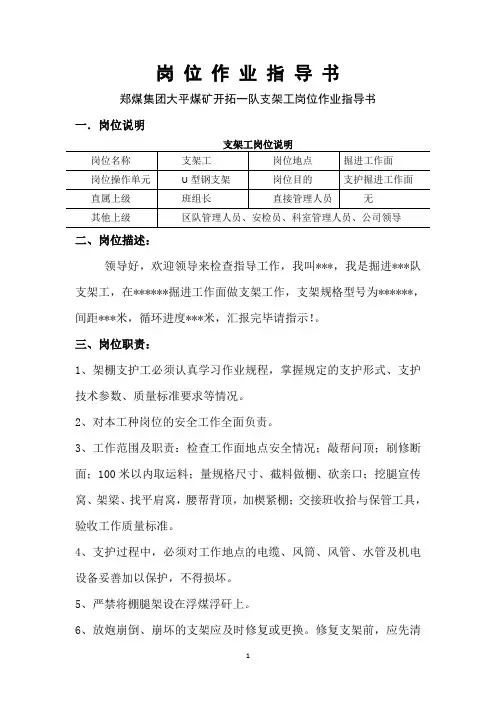

岗位作业指导书郑煤集团大平煤矿开拓一队支架工岗位作业指导书一.岗位说明支架工岗位说明岗位名称支架工岗位地点掘进工作面岗位操作单元U型钢支架岗位目的支护掘进工作面直属上级班组长直接管理人员无其他上级区队管理人员、安检员、科室管理人员、公司领导二、岗位描述:领导好,欢迎领导来检查指导工作,我叫***,我是掘进***队支架工,在******掘进工作面做支架工作,支架规格型号为******,间距***米,循环进度***米,汇报完毕请指示!。
三、岗位职责:1、架棚支护工必须认真学习作业规程,掌握规定的支护形式、支护技术参数、质量标准要求等情况。
2、对本工种岗位的安全工作全面负责。
3、工作范围及职责:检查工作面地点安全情况;敲帮问顶;刷修断面;100米以内取运料;量规格尺寸、截料做棚、砍亲口;挖腿宣传窝、架梁、找平肩窝,腰帮背顶,加楔紧棚;交接班收拾与保管工具,验收工作质量标准。
4、支护过程中,必须对工作地点的电缆、风筒、风管、水管及机电设备妥善加以保护,不得损坏。
5、严禁将棚腿架设在浮煤浮矸上。
6、放炮崩倒、崩坏的支架应及时修复或更换。
修复支架前,应先清理危石、活矸,做好临时支护;扶棚或更换支架,应从外向里逐架依次进行。
7、在倾斜巷道内架棚,必须有一定的迎山角,迎山角值应符合作业规程的规定。
支架必须迎山有力,严禁支架退山。
8、架棚巷道支架之间必须安设牢固的拉杆或撑木。
工作面10米内应敷设防倒器或采取其它防止放炮崩倒支架的措施。
9、工程必须坚持班检和抽检制度,隐蔽工程要填写“隐蔽工程记录”单。
10、在压力大的巷道架设对棚时,对棚应一次施工,不准采用补棚的方法,以免对棚高低不平,受力不均。
11、严格交接班制度。
四、岗位检查标准:(一)接班1、接班后,要对上一班的工作情况进行详细询问。
2、掌握巷道中、腰线要求及断面尺寸标准,认真检查上一班的支护质量、腰帮背顶、扎角、应山角,有无空顶、拒爆、残爆等。
3、对不合格的架棚要进行处理、修复,做到帮顶紧实,撑拉杆齐全。
文件编号:GD/FS-3356
(管理制度范本系列)
支护工作业指导书详细版
The Daily Operation Mode, It Includes All Implementation Items, And Acts To Regulate Individual Actions, Regulate Or Limit All Their Behaviors, And Finally Simplify The Management Process.
编辑:_________________
单位:_________________
日期:_________________
支护工作业指导书详细版
提示语:本管理制度文件适合使用于日常的规则或运作模式中,包含所有的执行事项,并作用于规范个体行动,规范或限制其所有行为,最终实现简化管理过程,提高管理效率。
,文档所展示内容即为所得,可在下载完成后直接进行编辑。
一、运输坑木必须严格遵守竖井(斜井)提升、平巷运输的有关规定,听从信号工的检查和指挥。
竖井(斜井)运送坑木时,竖井车场禁止有人,并将木材上下两端捆牢后方可升降。
向天井和采场运送坑木,必须检查好提升设备、绳索、滑轮和挂钩,提升时要注意上下信号联系。
在人行间运材料时必须一层一层往上提或下放,绳子要捆牢,并打上扒锯子。
二、井下运送材料时,不得损坏动力、照明线路及变配电设备、电机车架线、风、水管路和轨道、风门等设施和构筑物。
三、支护工进入作业地点,要严格做好下列检查处理工作:
1、认真检查顶、帮是否有活毛,要进行细致的撬毛,大块不易处理和影响顶帮稳定性的活毛(矿)必须采取可靠的支护措施.
2、检查通风设施是否良好,进作业地点前必须开通风机,防止憋气和中毒,禁止在无通风的情况下作业.
3、检查脚踏台板、梯子、隔板及天井的吊盘是否坚实可靠,发现问题立即修维护好.
4、检查爆破后的工作面是否有残药、雷管和盲炮,盲炮要划上记号“0”,并回报代(值)班长派人处理。
四、工作前必须检查所用斧头、锤子等工具是否牢固,工作时要注意周围人员和其它障碍物。
五、使用圆木禁止砍撑头,撑窝的深度在硬岩石中不小于30毫米,在软岩石中不得小于100毫米。
禁止把撑窝打在浮石上。
六、支护冒落取和老空区,必须详细检查顶板和帮的情况,采取可靠措施,制定计划,经安全管理部门检查,领导批准方可执行,在作业中必须有一名经验的老工人监护顶、帮和空区变化。
七、拆修天井、溜井时,必须由上而下进行,上口必须盖好,必要时并设专人看守,注意周围岩石安全情况,作业人员要佩带安全带,禁止多层作业。
八、拆修漏斗时,溜井漏斗要放净矿(毛),并清理好浮石,架好保护台,方准拆漏斗,矿房木漏斗维修要准守以下规定:
1、要查清上部矿(毛)情况,要由有经验的老工人参加现场制定维修方案和安全措施。
2、修漏斗时,首先必须支撑好上部矿石,检查立柱和横梁是否牢固,发现问题必须加固。
3、拆漏斗时必须由里往外一个一个地拆除,并
找好退路,禁止从中间或前进式作业。
4、拆除的漏斗需要封闭时,必须拆完一个就封闭一个,不需封闭时,则必须封闭采空区各入口。
5、拆修漏斗禁止进空区,现场照明要充足,禁止暗光作业。
九、用车辆运送材料时,不准超高、超宽。
坑木超出车长时,必须注意前后车辆和行人,拐弯要慢行,并注意前面是否有障碍物和是否会碰撞两帮。
十、维修运输巷道时,应在两端设路障,禁止车辆、人员通行。
维修顺序应由外向内,由上向下,由安全向不安全的地点推进,维修完工后要清理杂物和封闭。
十一、天井、盲井支护:
1、掘进天井、其高度超过7米时,应设梯子间,梯子倾角不大于80度,其上端高出平台1米,
下端距井壁不小于0.6米,两个梯子平台距离不大于6米,上、下平台的梯子孔要错开,梯子孔的长和宽不小于0.7米和0.6米,梯子宽度不小于0.4米,梯子蹬间距不大于0.3米。
2、用于凿岩平台的撑,距安全平台的层高不得超过1.6米,凿岩平
台距掌子面高度1.6--2.0米,天井规格长边
2.5--
3.0米时,横撑不得小于3根。
3、凿岩平台下一层的安全平台要铺板。
4、横撑和平台木版必须用优质木材,撑木直径不小于15米,板台厚度不小于3厘米。
5、倾角载45度以上的天井掘进,要架设人行间和渣子间,倾角在45度以下天井掘进,必须设立牢固的凿岩平台。
6、在顶盘节理发达松软处支护顶柱时,为了扩大顶柱支护满积,顶柱上端应架柱帽。
